探究自来水管道带压作业施工技术
供水管道施工方法与技术措施

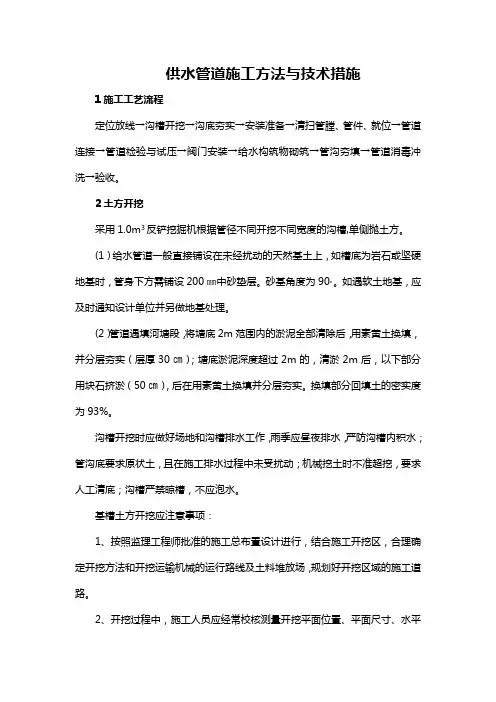

供水管道施工方法与技术措施1施工工艺流程定位放线→沟槽开挖→沟底夯实→安装准备→清扫管膛、管件、就位→管道连接→管道检验与试压→阀门安装→给水构筑物砌筑→管沟夯填→管道消毒冲洗→验收。
2土方开挖采用1.0m3反铲挖掘机根据管径不同开挖不同宽度的沟槽,单侧抛土方。
(1)给水管道一般直接铺设在未经扰动的天然基土上,如槽底为岩石或坚硬地基时,管身下方需铺设200㎜中砂垫层。
砂基角度为90。
如遇软土地基,应及时通知设计单位并另做地基处理。
(2)管道遇填河塘段,将塘底2m范围内的淤泥全部清除后,用素黄土换填,并分层夯实(层厚30㎝);塘底淤泥深度超过2m的,清淤2m后,以下部分用块石挤淤(50㎝),后在用素黄土换填并分层夯实。
换填部分回填土的密实度为93%。
沟槽开挖时应做好场地和沟槽排水工作,雨季应昼夜排水,严防沟槽内积水;管沟底要求原状土,且在施工排水过程中未受扰动;机械挖土时不准超挖,要求人工清底;沟槽严禁晾槽,不应泡水。
基槽土方开挖应注意事项:1、按照监理工程师批准的施工总布置设计进行,结合施工开挖区,合理确定开挖方法和开挖运输机械的运行路线及土料堆放场,规划好开挖区域的施工道路。
2、开挖过程中,施工人员应经常校核测量开挖平面位置、平面尺寸、水平标高、控制桩号、平面平整度、水准点和边坡坡度等是否符合施工图纸的要求。
3、除另有规定外,所有主体工程建筑物的基础开挖均应在晴好天气进行施工。
在阴雨天施工中,制定保证基础工程质量和安全施工的技术措施,有效防止雨水冲刷边坡和侵蚀地基土壤。
4、明挖应从上至下分层分段依次进行,严禁自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡度,以利排水,开挖过程中应避免边坡稳定范围形成积水。
5、使用机械开挖土方时,实际施工的边坡坡度应适当留有修坡余量,采用人工修整,应满足施工图纸要求和平整度,保证施工的安全。
6、不允许在开挖范围的上侧弃土,如必须在边坡堆放弃土时应确保开挖边坡的稳定,并经监理工程师的批准,但不得在沿河岸边弃土,防止雨水冲刷等造成河道堵塞。
给水管道试压技术方案(工程科)

管道试压专项技术指导文件管道试压是有压管道工程中一个不可忽视的重要环节。
根据现场实际情况,本工程管道试压采用水压试验,选择便于分段、易取水的部位按线路分段试压。
一、工程概况本工程地址西起谢家路江东侧,东至泗门与小曹娥交界处,管径为,沿复线南侧铺设,全长约。
其中桩号段,安装球墨管米,钢管米,牵引管道米。
段,安装球墨管米,钢管米,牵引管道米,管道米。
本工程输水管线最高工作压力为,管道在施工完毕后,应作水压试验,设计管道试验压力为。
二、编制依据、小曹娥至临山沿复线连通管——标给水工程施工图。
、《给水排水管道工程施工及验收规范》(—)、《建筑施工安全检查标准》()三、施工难点、本工程管道线路长为左右,试压分段两段进行。
、沿线较多地段取排水比较困难。
、冬季施工给试压带来不便。
四、组织组织五、、管道试压前应具备的条件①管道安装检查合格, 符合设计要求、规范要求。
②试验管段所有敞口已封堵严密,不得有渗水现象。
③管道安装后,钢管接头处、焊接钢管焊接处外观检查全部合格。
④管口封闭完成并检查合格,压力仪表安装就位。
⑤试压临时管道连接完成。
⑥将注水阀门打开,开始注水,向试验管段管道内注水,管道注水应从下游缓慢灌入,注入时在试验管段的上游管顶及管段中的凸起点设排气阀,管道注水工作应缓慢进行,保证管道内空气充分排出,防止管内产生气锤或水锤。
如发现管段末端堵板上预留管管口有水冒出,目测无气泡带出时,视注水完成,试验管段注满水后,在无压情况下充分浸泡小时后再试压。
⑦试压设备调试合格并安装就位。
⑧在试压前,应对试压的管线进行完整性检查。
完整性检查的依据是管道断面图、管道平面图等技术文件。
完整性检查的方法一是施工班组对自己施工的管线按施工图自行检查,二是施工技术人员对试压的系统每根管线逐条复检。
⑨试压工作的物资准备主要包括试压设备的维护保养、安全检查和进场布设。
各种试压用仪器、仪表的校验、检查和安装。
试压临时管线及配件的安装布置。
解析带压作业技术工艺

解析带压作业技术工艺随着现代化生产的不断发展,高压管道加工成为了一种常见的工艺,涉及到的领域包括石油、化工、冶金等多个行业。
在高压管道加工过程中,为了确保产品的质量和安全性,需要掌握一定的解析带压作业技术工艺。
一、管道加工前的准备工作在管道加工过程中首先需要进行的是准备工作。
首先要检查管道是否合格,检查管道的连接结构和连接方式,同时对管道的压力缓冲系统也要进行仔细的检查。
对于管道内部的异物、沉淀物以及油渍等均需进行清洗处理,使得管道内部干净、整洁,为下一步加工作业打好基础。
二、带压加工技术流程带压作业技术流程如下:1、传感器安装首先需要在管道上安装传感器,传感器的作用是监测管道内部的压力变化情况,确保在加工过程中管道内部的压力值不会超标。
2、管道隔离在加工过程中需要将管道隔离,以确保加工的管道不会受到外部干扰,同时对于管道内部的油渍、异物、沉淀物也进行清洗处理。
3、切割及开口降压为了进行加工操作,在管道上需要进行切割处理,切割后需要进行压力降低操作,开放管道的接口使其内部的压力降至安全范围内,同时可以让操作人员进行一些必要的检查和维护。
4、加工作业在管道的切口处进行加工操作,根据实际需要进行成型工作。
5、封管处理加工之后,需要用密封材料对管道进行处理,以确保其正常工作和安全使用。
1、压力控制在高压管道加工的过程中,需要特别注意压力的控制。
在加工前需要对管道压力进行检测,确定加工的压力范围,同时还需要安装传感器进行实时监测,确保在加工过程中压力不会超过安全范围。
2、加工技术在高压管道加工过程中需要特别注意加工技术的选择,根据实际需求选择相应的加工工具和加工方案,以确保加工质量和效率。
3、材料选择在高压管道加工过程中,需要选择合适的材料进行加工,以确保加工后的管道质量牢固耐用。
4、防护措施在进行高压管道加工时,需要采取必要的防护措施,例如佩戴防护设备和使用安全保障措施等,以确保操作人员的安全。
以上即为解析带压作业技术工艺的主要内容和要点,希望对各位从业人员有所帮助,提高工作效率和加工质量。
管道不停输带压开孔施工工法

管道不停输带压开孔施工工法一、前言在现代化的城市建设中,地下管道建设是一项不可或缺的基础设施建设工程。
然而,在进行地下管道建设时,常常需要穿越已经建成的建筑物、交通路线、水系、管线等地下障碍物。
传统的管道穿越方式需要停水停气、拆除建筑等措施,导致工程时间长、污染环境,给周边环境和市民生活带来很大的不便。
为了解决这个问题,管道不停输带压开孔施工工法应运而生。
二、工法特点管道不停输带压开孔施工工法是一种不停止输送物质,在不开挖或开挖少量土体的情况下完成管道穿越存在的路线障碍物的工法。
在该工法中,管道在保持运行状态下进入障碍物内部,并在内部贯通管子的同时,进行开孔处理以达到顺畅通过的目的。
该工法的主要特点有以下几点:1. 施工期间不需要停止管道输送,不产生水、气的中断,不影响已经投入使用的管线使用;2. 采用开孔方式进行管道穿越,可以减少对路面地表和已建建筑的破坏;3. 工程施工进度快,工期短;4. 施工后经验证该工法执行质量可靠且成本较低,维修费用低;5. 适用于中小型跨越性障碍物的穿越施工,一般情况下,管道周边容易安放施工设备;6. 通过与常规穿越工法对比,其施工造价合理,具备良好经济效益三、适应范围管道不停输带压开孔施工工法主要适用于以下场合:1. 管道需要穿越人行道、路面、河流、公园、建筑物群、文化古迹等区域;2. 管道需要穿越生产车间、供水厂、排水池等特殊建筑物;3. 需要在建筑物套管里埋管。
四、工艺原理管道穿越路线离不开实际工程,在进行施工时需要注重工艺原理,保障工程的可靠性与安全。
管道不停输带压开孔施工工法是在管道毫不停歇地运行状态下,将管道开挖中无法通过的障碍物进行切割并钻孔穿越而达到的一种穿越方式。
管道不停输带压开孔施工工法需要进行以下技术措施:1.首先对需要穿越的区域进行严格的勘察,了解该区域管道跨越最大尺寸和波动情况,确认实际施工条件和方案;2.对于需要穿越的区域进行预处理,将障碍物和挖土松散无法直接支撑的土层进行固化处理,以确保穿越坑道不塌陷;3.设置管道封堵设备井,确定穿越截面的尺寸和精度等参数,并根据实际情况进一步选择穿越方式和开孔方案;4.使用现场加工的挖掘器具,完成开孔和沿管道方向定向推进等工作;5.进口磨刀及拆接公具完成打孔和开孔工作,完成新旧管道的接续。

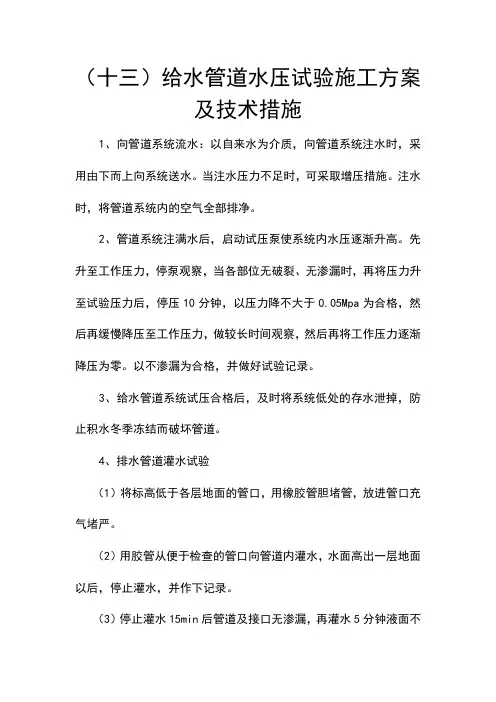

(十三)给水管道水压试验施工方案及技术措施

(十三)给水管道水压试验施工方案及技术措施1、向管道系统流水:以自来水为介质,向管道系统注水时,采用由下而上向系统送水。
当注水压力不足时,可采取增压措施。
注水时,将管道系统内的空气全部排净。
2、管道系统注满水后,启动试压泵使系统内水压逐渐升高。
先升至工作压力,停泵观察,当各部位无破裂、无渗漏时,再将压力升至试验压力后,停压10分钟,以压力降不大于0.05Mpa为合格,然后再缓慢降压至工作压力,做较长时间观察,然后再将工作压力逐渐降压为零。
以不渗漏为合格,并做好试验记录。
3、给水管道系统试压合格后,及时将系统低处的存水泄掉,防止积水冬季冻结而破坏管道。
4、排水管道灌水试验(1)将标高低于各层地面的管口,用橡胶管胆堵管,放进管口充气堵严。
(2)用胶管从便于检查的管口向管道内灌水,水面高出一层地面以后,停止灌水,并作下记录。
(3)停止灌水15min后管道及接口无渗漏,再灌水5分钟液面不下降,则灌水试验合格,并做好试验记录。
5、排水管道通水试验为了检验排水管能否满足使用功能,须做通水试验,通过目测检验,如果系统排水流畅,则为合格。
6、管道系统冲洗管道系统在水压试验合格后,立即对系统进行反复冲洗,直到排出水中不夹带泥砂铁屑等杂质,且水色不混浊时为合格,并做好记录。
管路系统冲洗时,水流不经过所有设备。
(1)管道系统的冲洗按先主管后支管的顺序进行。
(2)吹洗时水压需大于系统供水的工作压力。
(3)出水口处的管径截面不得小于被冲洗管径截面的3/5。
(4)出水口处的排水流速不小于1.5m/s。
(5)水冲洗连续进行,以出口的水色和透明度与入口处目测一致为合格。
7、质量保证措施(1)做好图纸会审工作,充分了解设计意图和技术的难度,编制检查方案,确保质量管理点,做好预测、预控质量管理方面的技术准备。
(2)对工程的质量和特殊要求部位重要设备和仪表,在掌握技术标准、施工要领的基础上,明确关键部位,做好检测质量所需的工具、仪器的准备,制定检验方法。
给水压力管道施工方案

给水压力管道施工方案1. 引言给水压力管道的施工方案是指在给水工程中,设计和规划给水系统,从供水源到用户端点之间的管道布置、施工方法、施工工艺等详细方案的编制和执行过程。
本文档将介绍给水压力管道施工方案的关键步骤和注意事项。
2. 施工前准备在进行给水压力管道的施工之前,以下几个方面需要做好准备工作:2.1 管道设计和规划在设计和规划给水系统时,需要考虑以下几个因素:•管道输送水的种类和性质•管道的长度和直径•管道材料的选择•管道的布置和支撑方式•管道的施工工艺和工期等2.2 管道材料和设备采购根据设计和规划,确定所需的管道材料和设备清单,并根据清单进行采购工作。
采购的管道材料必须符合国家标准和质量要求。
2.3 施工人员培训和安全教育施工人员必须接受相关培训和安全教育,了解施工过程中的安全事项和规范要求。
培训内容包括场地安全、卫生要求、岗位职责和安全操作规程等。
3. 施工步骤3.1 建立工地管理体系在施工现场建立科学的工地管理体系,确保施工过程的有序进行。
包括人员管理、设备管理、材料管理、施工进度管理等。
3.2 施工现场准备在施工现场进行必要的准备工作,包括场地清理、标志设置、施工道路修复等。
同时,保证施工现场的安全和环境保护。
3.3 管道开挖和铺设按照设计和规划,进行管道开挖和铺设工作。
根据土质情况,选择适当的机械设备进行开挖。
在管道铺设时,需要保证管道的坡度和连接的牢固性。
3.4 连管施工连接管道的施工包括管道的切割、热熔、螺纹连接等。
在进行连接施工时,需要注意施工工艺和质量控制,确保连接的严密性和耐压性。
3.5 管道测试和验收在管道完成铺设和连接后,进行管道测试,包括压力测试和泄漏测试。
测试结果必须符合相关标准和规范要求。
测试合格后,进行管道的验收工作。
4. 施工安全注意事项在给水压力管道的施工过程中,以下安全事项需要特别注意:•施工现场的安全防护措施必须到位,包括围挡、警示牌、安全帽、防护绳等。
水管线带压开孔封堵施工方案
水管线带压开孔封堵施工方案水管线带压开孔封堵施工方案是指在水管线使用过程中出现的泄漏或需更换阀门等情况下,需要进行带压开孔和封堵的施工作业。
该施工方案旨在保证工程质量,确保施工人员的安全,并最大程度地减少对用水单位的影响。
本文将从施工前的准备工作、开孔封堵技术、施工中的注意事项以及施工后的验收等方面,详细描述水管线带压开孔封堵的施工方案。
一、施工前的准备工作在进行水管线带压开孔封堵施工之前,需要做好充分的准备工作,包括但不限于以下几个方面:1.施工人员准备:确保参与施工的人员具备相关资质和经验,且熟悉施工流程和操作规程。
2.施工材料准备:准备好需要的工具和材料,包括切割机、胶水、密封胶、堵漏材料等。
3.施工区域清理:清理施工区域,确保周围环境整洁,避免杂物干扰施工。
4.安全措施:提前做好安全防护,如佩戴好安全帽、手套、护目镜等防护用具。
二、开孔封堵技术水管线带压开孔封堵是一项技术活,需要操作人员掌握正确的开孔封堵技术,以确保施工顺利进行。
常用的开孔封堵技术包括以下几种:1.开孔技术:采用合适的切割机具体情况进行开孔操作,确保开孔位置准确、圆形规整。
2.封堵技术:选择适当的封堵材料进行封堵作业,对不同材质管道采用不同的封堵方法。
3.密封技术:在封堵完成后,使用密封胶对开孔部位进行加固,确保封堵质量。
三、施工中的注意事项在进行水管线带压开孔封堵施工时,需注意以下几个方面的事项,以保证施工安全、质量:1.在施工过程中,严格遵守操作规程,确保施工人员的人身安全。
2.充分保证施工区域的通风情况良好,避免因有毒气体带来的危害。
3.开孔封堵过程中,实时监测管道压力,防止因施工不当导致压力失控。
四、施工后的验收施工完成后,需要对整个封堵过程进行严格的验收,以确保工程质量符合要求。
验收包括但不限于以下几个方面:1.对封堵部位进行压力测试,确认封堵质量达标。
2.检查封堵部位是否漏水、渗水等情况,确保封堵牢固。
3.对施工区域进行清理,保持环境整洁。
供水管道施工方法与技术措施
供水管道施工方法与技术措施供水管道的施工方法与技术措施对于保障供水系统的安全、高效运行至关重要。
下面将介绍关于供水管道施工的一些常用方法和技术措施。
一、施工方法:1.开挖方法:供水管道的开挖工作通常采用手工或机械开挖,根据不同土质情况和管道规格选择不同的方法。
在软弱土层中可以采用往下动土的方法,提高开挖效率并确保安全。
2.管道铺设:常用的管道铺设方法包括直埋法、顶管法和隧道法等。
直埋法是将管道直接埋入地下,适用于较浅的地下管道,施工较简单;顶管法是将管道从地面上方推行,适用于河流、铁路等交通干线下方管道的施工;隧道法是将管道铺设在地下隧道中,适用于需要绕过建筑物或地下设施的情况。
3.管道连接:管道连接通常采用焊接、螺纹连接和套接连接等方法。
焊接是将两段管道通过熔化金属材料连接在一起,是一种永久性连接方式;螺纹连接是将螺纹接头与管道螺纹连接,适用于小口径管道;套接连接是将管道通过套接材料连接在一起,适用于大直径管道。
4.管道固定:为确保管道的稳定性和安全性,常采用的固定方法有支架固定、吊杆固定和电焊固定等。
支架固定是利用支座和支架将管道固定在墙体或地面上,确保管道不会受到外力的影响;吊杆固定是使用吊杆将管道悬挂在横梁或桥梁上方;电焊固定是通过电焊将管道与周围结构物进行牢固连接。
二、技术措施:1.水质保护:施工期间需要采取措施保障供水管道的水质不受污染。
使用防护设施对水源进行保护,避免水质污染和杂质侵入。
2.强度测试:在完成管道连接后,需要进行强度测试以确保管道的承压性能。
常用的强度测试方法包括水压试验和气压试验,根据管道的使用要求选择合适的测试方法。
3.防腐处理:供水管道需要进行防腐处理,以延长管道的使用寿命。
可以选择使用防腐涂料进行涂覆,或者采用塑料、玻璃钢等耐腐蚀材料进行包覆。
4.安全管控:施工期间需要对供水管道的施工现场进行安全管控,包括设置安全警示标志、限制施工区域、采取安全防护措施等,确保施工过程中的人员和设备安全。
探讨管道不停输带压封堵施工新技术
探讨管道不停输带压封堵施工新技术一、管道不停输带压封堵技术1.1 管道不停输带压封堵技术的定义管道不停输带压封堵技术是一种管道抢修技术,其主要特点是快速安全,传输物质不被中断,它被广泛的运用。
最初在管道运输物质的过程出现抢修的情况时,一般采用停止运输,或者清空管道的做法,或者采取其它补救措施,但大都是比较耗时,且较麻烦,危险性较大的抢修方案。
管道不停输带压封堵技术极大程度的降低了危险指数,它可以在管道输送并不停止的情况下进行抢修措施,对输送物质泄漏时进行及时修补。
1.2 管道不停输带压封堵技术的发展现状管道不停输带压封堵技术相对来说,在我国起步较晚,但是在科研人员的努力创新下下,并引进外国先进的科学技术的基础上,这项技术在我国已经逐渐完善,被广泛地运用。
管道不仅可以输送液体,比如水、石油、航油等液态物质,还可以输送气态物质,比如天然气、煤气等气体。
通过管道不停输带压封堵技术协助运输的安全,应对运输过程中出现的突发状况。
当然此技术现还存错在一定的不足,需要不断的进行改进,不断的创新,进而更加完善,保证管道输送的安全。
二、针对管道不停输带压封堵技术的各个程序的改进管道不停输带压封堵技术是由众多程序组成的,不是孤立的一个程序,管道不停输带压封堵施工要想不断地完善,不断更新,就需要从这些程序一一着手进行完善。
2.1 开挖封堵作业坑时要统一部署管道在进行封堵时,会挖有一定大小的坑,可能会形成滑坡,在作业时易造成人员受伤,所以在施工之前,要派出技术人员进行地质了解,了解当地土质是否易出现滑坡,做好预防措施。
在施工的过程中,要驱散无关人员,留下施工人员,统一听指挥进行施工。
2.2 带压焊接封堵时要注意三项内容在进行焊接时,工作人员要了解管道的材料,从而选择最佳的焊接方式。
除此之外,焊接时要考虑管道的运行状态以及焊接材料的说明书,不可仅凭经验做事,一意孤行,要严格遵循焊接的說明书进行焊接,防止出现意外情况。
施工人员带压焊接封堵时一定要要注意管道的材料、管道的运行状态以及焊接材料的说明书这三项内容。
供水管道打压安全施工方案
施工方案讨论
与设计单位、监理单位等相关方 进行施工方案讨论,明确施工流 程、技术要求和验收标准。
技术交底
对施工队伍进行技术交底,使其 熟悉施工图纸、施工方案和技术 要求,确保施工的顺利进行。
材料设备采购与检验
材料采购
根据设计要求,采购合格的管道、管 件、阀门、密封材料等,确保材料质 量符合国家标准和设计要求。
环境安全防护措施
现场清理
在打压作业前,应对施工现场进行清理,确保现场无杂物、无易燃 易爆物品。
安全警示标识
在施工现场设置明显的安全警示标识,提醒人员注意安全。
应急预案
制定针对打压作业的应急预案,明确应急处理措施和人员职责,以便 在紧急情况下能够迅速响应。
05
应急预案制定与执行
应急组织建立及职责明确
设备租赁
材料设备检验
对采购的材料和施工设备进行严格的 检验,包括外观检查、性能测试等, 确保其符合施工要求。同时,对检验 结果进行记录并存档备查。
租赁挖掘机、打压机、焊接机等必要 的施工设备,确保设备的性能良好和 安全性。
02
管道安装与连接
管道预制加工
01
02
03
管道切割
使用专用管道切割机进行 切割,确保切口平整、无 毛刺。
供水管道打压安全施工方案
汇报人:XX 2024-0管道安装与连接 • 打压试验方案制定 • 安全防护措施 • 应急预案制定与执行 • 质量检查与验收标准 • 总结与改进建议
01
施工前准备
现场勘查
地质条件
了解施工区域的地质状况,包括 土壤类型、地下水位、地质构造
等,以评估施工难度和风险。
验收流程执行
按照验收标准对管道进行逐项检查,确保各项指 标均符合要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
探究自来水管道带压作业施工技术
发表时间:2019-08-14T14:58:33.733Z 来源:《科技新时代》2019年6期作者:宋传军[导读] 但是若焊缝金属较快凝固,气泡便没有时间扩散。
高速冷却引起的另一负面效果是焊缝出现气泡和夹渣。
山东省邹平市自来水公司山东邹平 256200 在自来水管道施工过程中,带压作业施工技术的应用是其中重要的组成部分,其对工程施工质量和有效性具有直接影响。
因此,施工人员要根据具体的施工环境,从多角度进行分析,设计出高效的施工方案,并进一步优化带压作业的应用方法,逐渐形成完善的施工体系,满足自来水管道的需求。
1城市供水管道带压漏水补漏焊接技术难点城市供水管道通常供水压力在0.15MPA~0.35MPA,在这样的供水压力下如果不采取关闭阀门停水、排水的情况下对管道破损位置继续补漏焊接会有哪些难点呢?在翻阅焊接技术书籍资料以及各网站相关技术资料后发现带压漏水补焊焊接技术主要存在的难点有3个:①氢气导致裂纹,城市供水管道内部存在流动的介质,焊接时产生的热量将水分解为氢气和氧气,热的氢和氧会被焊接过程中产生的电弧及熔池捕获,穿透焊缝,降低焊缝强度。
管道内水的压力越大,冲刷里也就越大,液态金属熔池就容易被破坏,从而增大焊接难度。
目前,减少氢致裂纹产生的方法主要有选用低氢型焊条、焊前预热、采用合理焊接顺序和装配方法等。
②焊缝金属和热影响区过硬,带水焊接时水对焊接电弧,熔池及焊接金属的强烈淬火效应,易于形成过高的焊接金属硬度和热影响区硬度,从而增加了焊缝热影响区产生裂纹的可能性。
极高的冷却速度所产生细晶粒结构在大多数情况下将降低焊接处韧性,而韧性的降低对所有动态结构极为不利,为管道的安全运行带来隐患。
③孔隙和夹渣的存在,焊接时若熔池冷却缓慢,气泡便从焊接处排出并在大气中扩散。
同时,焊渣浮上熔池表面并保护其免受大气的负面影响。
但是若焊缝金属较快凝固,气泡便没有时间扩散。
高速冷却引起的另一负面效果是焊缝出现气泡和夹渣。
2自来水管道带压作业的施工技术2.1现场勘察技术自来水管道体系复杂,埋设到地下内,开展带压作业之前,应该在施工区域内,做好现场勘察的工作,目的是明确原有自来水管道在地下的走向及分布,在此基础上,才能选择好带压作业的开孔点。
自来水管道实行带压作业施工技术,是根据用户的需求决策的,不仅要了解自来水管道的分布,更是要勘察作业现场周围的环境,特别是用户的分布状况,对照带压作业的施工方案,检查施工方案是否有缺陷,灵活的调整带压作业的施工方案,保证自来水管道的带压作业能够符合工程标准。
现场勘察技术实施的过程中,细化分析带压作业现场的条件,明确地质结构,方便后期的开挖工作,最主要的是确认地下自来水管道的各路管线,以此来提高带压作业的技术水平。
2.2测量与定位放线地下管线确认后,就要围绕自来水管道带压作业的现场,展开测量、定位放线。
测量与定位放线操作中,标记好带压作业的各个地位,注意明确自来水管道的各项参数、尺寸等,促使带压作业的施工人员,能够全面掌握施工现场的信息,方便带压作业的具体实施。
测量与定位放线的过程里,必须注意测量误差的控制,消除潜在的测量风险,定位放线上,就要依照带压作业的技术方案,定位放线时,还要做好审核与检测的工作,评估自来水管道带压作业现场定位放线的准确性,规避潜在的数据风险,发挥测量与定位放线在整个施工中的作用,缓解带压作业的压力。
2.3开挖作业管沟带压作业中的管沟开挖,是指在支管连接的位置,开挖土方,找到自来水管道的具体位置。
管沟开挖时,要根据定位放线的结果,选好开挖的位置,调查自来水管道的埋深,设计好管沟开挖的方案。
一般情况下,带压作业管沟开挖时,先采用机械设备,按照标高要求,开挖到一定程度后,为了保护自来水管道,再改为人工开挖,逐步清理好开挖的管沟,营造优质的带压作业环境。
2.4安装三通卡具本文以某自来水管道带压作业案例为分析对象,探讨施工中三通卡具的安装技术。
该作业区域,位于新建的工厂内,工厂的生活用水,需要从原有的自来水管道中连接支管,运用支管,引入生活用水。
该案例中,整个厂区的生活用水,均需要从地下的自来水管道上引入,带压作业时,采用了公称直径DN200钢管,为了不影响周围供水,选择了带压作业方案,以原有的自来水给水管道为依据,带压开孔,增设DN50的支管,供应厂区中的生活用水。
3优化管道施工方法在自来水管道带压作业施工过程中,施工人员要进一步优化施工方法,高效地完成具体的施工内容,同时保证自身操作的合理性和严谨性。
比如,管道开孔操作是自来水管道带压作业中实践性较强的施工技术。
在自来水管道带压作业过程中,安装完三通卡具后,就要开始组装球阀,组装球阀安装以前,启闭球阀的开关,操作2次以上,确定开挖合格后,与三通卡具的法兰连接,以免球阀安装后,存有启闭不到位的情况。
另外,在管道开孔前期,要检查所有的施工工具,并对各个精密型工具进行测试,保证管道开孔的准确性。
在管道开孔过程中,要根据具体的施工目标,控制开孔液压机的压力和转数,对相应的施工过程进行设计和监督,保证开孔的压力不超过0.5MPa。
最后,做好机组上中心钻和刀具的维护工作,施工人员关闭球阀,把联箱中的水放净,拆除液压开孔机组,完成整个带压开孔过程,连接准备好的支管即可,带压作业完毕后,清理管沟并回填土方。
4完善管道施工体系在传统自来水管道带压作业施工过程中,施工人员过于重视带压作业施工技术的合理性,忽视了准备工作的开展,导致施工现场难以满足带压作业的施工要求,进而无法达到理想的施工效果。
因此,施工人员需要从多个角度对带压作业施工技术的内容和特点进行详细分析,进一步加深对工作内容的认知程度,并结合相关自来水管道带压作业施工案例,从具体的施工环境和目标进行有效性分析,清晰掌握各个施工环节的注意事项,并对带压作业施工技术应用过程中可能出现的问题进行推测,进而提出有针对性的处理方法和策略,逐渐形成完善的自来水管道施工体系,从整体上提升带压作业施工技术的应用效果。
例如,在自来水管道带压作业施工过程中,施工人员可以引入先进的检测设备,并结合具体的施工标准,对相应的施工材料进行严格检查,及时剔除不合格的施工材料,从根本上促进自来水管道施工质量的提升。
同时,相关部门可以组织专业的技术人员形成监督机构,对自来水管道施工方案进行有效性分析,监督施工人员是否按照规章制度开展带压施工作业,保证施工人员操作的合理性,避免人为因素对自来水管施工的效果造成直接影响。
结束语:
自来水管道的带压作业,是不可缺少的一部分,此项施工技术,不会干预自来水管道体系的运行状态,直接在带压的条件下,完成作业,提高了管道连接的施工效率,更是维护了自来水管道的合理性及科学性,预防发生质量或性能问题。
自来水管道要提高带压作业的重视度,配合施工控制,保障施工技术的顺利进行,杜绝发生质量问题。
