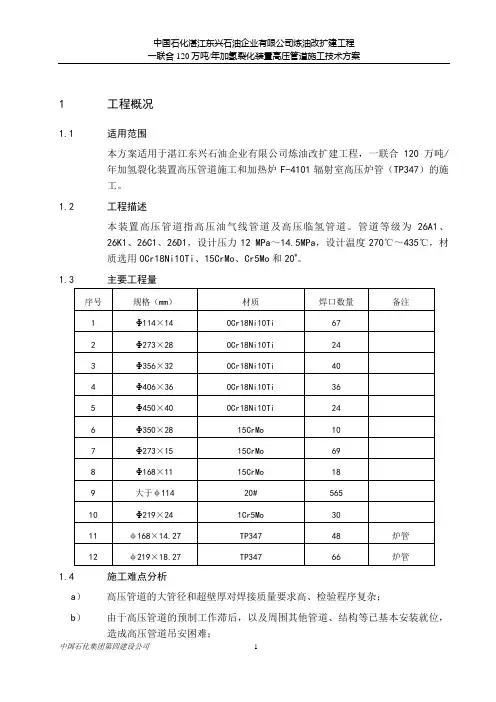

1 工程概况1.1适用范围本方案适用于湛江东兴石油企业有限公司炼油改扩建工程,一联合120万吨/年加氢裂化装置高压管道施工和加热炉F-4101辐射室高压炉管(TP347)的施工。

1.2工程描述本装置高压管道指高压油气线管道及高压临氢管道。

管道等级为26A1、26K1、26C1、26D1,设计压力12 MPa~14.5MPa,设计温度270℃~435℃,材质选用0Cr18Ni10Ti、15CrMo、Cr5Mo和20#。

1.3主要工程量1.4施工难点分析a)高压管道的大管径和超壁厚对焊接质量要求高、检验程序复杂;b)由于高压管道的预制工作滞后,以及周围其他管道、结构等已基本安装就位,造成高压管道吊安困难;c)由于压缩机、反应器到货晚,故应合理组织高压管道的施工,减少因设备到货晚对整个装置按时中交的影响;d)大部分高压管道通过各区,需相互协调以保证连续施工;e)因地理环境较特殊,应采取有效的措施,减少秋季雷雨天气对焊接施工的不利影响。

2 编制依据2.1中国石化工程建设公司提供的施工图及技术文件2.2施工规范、标准a)《工业金属管道工程施工及验收规范》GB50235-97b)《现场设备、工业管道焊接工程施工及验收规范》 GB50236-98c)《石油化工有毒、可燃介质管道工程施工及验收规范》 SH3501-2002 d)《石油化工工程铬钼耐热钢管道焊接技术规程》SHJ3520-91e)《石油化工铬镍奥氏体、铁镍合金和镍合金管道焊接规程》 SH/T3523-1999 f)《石油化工管式炉碳钢和铬钼钢炉管焊接技术条件》 SH3085-1997g)《石油化工施工安全技术规程》SH3505-19992.3相关文件《高压管道施工及验收技术统一规定》中国石化工程建设公司编制3 主要施工方法3.1施工程序3.2材料检验3.2.1管道组成件(管子、配件、法兰、阀门、螺栓等)符合设计规定及规范要求,每批到货材料必须具有质量证明书或合格证,并对质量证明书或合格证所提供的合金成份与制造标准进行核对。

高压管道施工方案

高压管道施工方案

高压管道施工工艺一、概述:根据劳动部《压力管道安全管理与监察规程》的要求编制此工艺。

1.编制依据:《压力管道安全管理与监察规程》《工业管道工程施工及验收规范》GB50235-97《现场设备、工业管道焊接工程施工及验收规范》GB50236-98现行的技术标准及施工规范。

2.适用范围:本工艺适用于工作压力高于10Mpa的高压金属管道施工。

3.编制内容:本工艺包括:施工准备、材料验收、施工方法、检验方法系统试验及资料整理。

施工组织的其他内容此工艺未予编制。

二、施工准备:高压管道的施工准备包括:图纸会审、工艺确定、机具准备、劳力调配外协加工。

1.图纸会审:要明确以下内容:①工作介质及设计压力、设计温度。

②施工所执行的施工规范及验收标准。

③管材、阀门、法兰、连接螺栓及垫片的材质和型号。

④探伤比例及执行标准。

⑤系统试验的要求。

⑥其它技术要求:(如脱脂、焊缝热处理等)。

2.根据设计要求,选定施工工艺:①由分公司焊接责任师,根据设计标准和焊接工艺评定编制焊接工艺卡。

工艺卡要包括各类管道的焊接工艺。

②有热处理要求时,要编制热处理工艺。

③确定坡口加工工艺。

④确定阀门试压。

⑤确定系统试压工艺和吹除工艺。

⑥确定无损检验工艺。

3.机具准备:根据各种工艺的要求,准备施工、试验用设备和机具。

4.劳力调配:主要指合格焊工的调配,施工项目要配备足够的具有同焊接工艺相符的合格焊工,进行管道焊接。

5.外协加工:按图纸要求加工管端连接螺纹、密封面等,如本单位有能力可自行加工,如无能力应及时外委加工。

三、材料验收:高压管道材料验收包括:高压钢管、阀门、法兰、连接螺栓、弯头、三通、密封垫及焊接用焊材的验收。

1.高压钢管的验收:①验证钢管的质量合格证明书:合格证应是制造厂质检部门签发的原件或复印件,且应符合制造标准的要求。

化学成份及机械性能齐全,炉批号与实物相吻合。

如果质量证明书有缺项,应补验。

如果质证书与实物炉批号不符,或实物上无炉批号时要进行校验性检查。

高压管道施工方案(最终)

高压管道施工方案(最终)

1 工程概况1.1适用范围本方案适用于湛江东兴石油企业有限公司炼油改扩建工程,一联合120万吨/年加氢裂化装置高压管道施工和加热炉F-4101辐射室高压炉管(TP347)的施工.1.2工程描述本装置高压管道指高压油气线管道及高压临氢管道。

管道等级为26A1、26K1、26C1、26D1,设计压力12 MPa~14.5MPa,设计温度270℃~435℃,材质选用0Cr18Ni10Ti、15CrMo、Cr5Mo和20#。

1.3主要工程量1.4施工难点分析a)高压管道的大管径和超壁厚对焊接质量要求高、检验程序复杂;b)由于高压管道的预制工作滞后,以及周围其他管道、结构等已基本安装就位,造成高压管道吊安困难;c)由于压缩机、反应器到货晚,故应合理组织高压管道的施工,减少因设备到货晚对整个装置按时中交的影响;d)大部分高压管道通过各区,需相互协调以保证连续施工;e)因地理环境较特殊,应采取有效的措施,减少秋季雷雨天气对焊接施工的不利影响。

2 编制依据2.1中国石化工程建设公司提供的施工图及技术文件2.2施工规范、标准a)《工业金属管道工程施工及验收规范》GB50235-97b)《现场设备、工业管道焊接工程施工及验收规范》 GB50236—98c)《石油化工有毒、可燃介质管道工程施工及验收规范》 SH3501-2002 d)《石油化工工程铬钼耐热钢管道焊接技术规程》SHJ3520—91e)《石油化工铬镍奥氏体、铁镍合金和镍合金管道焊接规程》 SH/T3523-1999 f)《石油化工管式炉碳钢和铬钼钢炉管焊接技术条件》 SH3085-1997g)《石油化工施工安全技术规程》SH3505-19992.3相关文件《高压管道施工及验收技术统一规定》中国石化工程建设公司编制3 主要施工方法3.1施工程序3.2材料检验3.2.1管道组成件(管子、配件、法兰、阀门、螺栓等)符合设计规定及规范要求,每批到货材料必须具有质量证明书或合格证,并对质量证明书或合格证所提供的合金成份与制造标准进行核对。

高压管道安装施工方案

高压管道安装施工方案

一、项目概况阜新金山煤矸石热电厂4×135MW新建工程高压管道由辽宁电力勘测设计院承担主体设计。

各个系统设计参数、管道规格如下:1、2号机主蒸汽管道F166 S-J0501设计压力:P=13.7MPa 设计温度:t=545℃管道规格:φ273×28 管道材质:12Cr1MoV管线大致布置在B排至BH排,系统管道设计规格为φ273×28,每台机组160米;材质为12Cr1MoV总重为28吨。

系统(除疏放水)每台机组设计弯头等管件共22件,总重为7.74吨。

1、2号机再热热段管道F166 S-J0503设计压力:P=2.83MPa 设计温度:t=545℃管道规格:φ426×14 管道材质:12Cr1MoV管线大致布置在B排至BF排,系统管道设计规格为φ426×14,每台机组156米;材质为12Cr1MoV,总重为26吨。

系统(除疏放水)每台机组设计弯头等管件共16件,总重为3.61吨。

1、2号机再热冷段管道F166 S-J0505工作压力:P=3.36MPa 工作温度:t=346.5℃管道规格:φ406.4×11 管道材质:ST45.8/Ⅲ管线大致布置在A排至BH排,系统管道设计规格为φ406.4×11,每台机组164米;材质为ST45.8/Ⅲ,总重为20吨。

系统(除疏放水)每台机组设计弯头等管件共28件,总重为2.3吨。

1、2号机高压给水管道F166 S-J0509工作压力:P=21.09MPa 工作温度:t=171℃管道规格:φ273×28 管道材质:20G管线大致布置在A排至BH排,系统管道设计规格为φ273×28,每台机组127米;材质为20G,总重为26吨。

系统(除疏放水)每台机组设计弯头等管件共29件,总重为4.28吨。

1、2号机本体主蒸汽、再热(冷段)蒸汽管道F166 S-J0905本体主蒸汽设计压力:P=13.7MPa 设计温度:t=545℃管道规格:φ273×28 管道材质:12Cr1MoV 管线大致布置在A排至B排,系统管道设计规格为φ273×28,每台机组19米;材质为12Cr1MoV总重为3.2吨。

10KV电缆管道工程施工方案

10KV电缆管道工程施工方案

10KV电缆管道工程施工方案___供电线路增装项目工程10KV高压电缆土建工程专项施工方案本工程旨在为___线路接入工程。

目前医院的10KV供电电源为单回电源,无法满足一级负荷的供电可靠性要求。

为了提高供电可靠性,实现由两个变电所10KV双回路电源供电要求,根据施工设计图纸,在原来仅有35KV城关变永中787线(T接)10KV供电的基础上,新增35KV上塘变城南674线(由城南674线10#电缆分接箱T接)电缆引入___。

原有管道约1000米,新建管道4孔直埋电缆保护管(管型DN-Ф150*5)22米,2孔直埋电缆保护管(管型DN-Ф150*5)36米,1孔直埋电缆保护管(管型DN-Ф150*5)92米,新增电缆工作井2座。

线路路径及地形:本工程电缆全线敷设于市区,沿线地表以混泥土为主。

地形为平地100%。

地质:普通土50%,松砂石50%。

电缆管道作业:施工流程包括施工准备、土方开挖、人工平整沟底、填碎石、石粉或粗砂、浇捣混凝土板基础、管道敷设、质量检验和下接电缆安装工序。

施工前需要满足相关标准和文件的要求,包括《混凝土结构工程施工质量验收规范》、《建筑地基基础工程施工质量验收规范》、《国家电网工程施工工艺控制规范》和上级单位10kV配网验收相关标准及文件。

施工准备需要配置施工员、施工作业人员等,以及准备钢筋、水泥、砖、高密度聚乙烯管(HDPE)、缠绕玻璃钢管(DBW-R)电缆管。

在施工过程中,需要注意安全防护及管理的措施和安全文明施工保证措施。

业主职责:业主需要配合施工进度计划和施工质量计划,提供必要的施工条件和协助解决施工中遇到的问题。

施工进度计划:本工程施工周期为30天,具体施工进度计划详见施工图纸。

施工质量计划:本工程施工质量按照相关标准和文件的要求进行,包括施工前的检查和验收、施工中的质量控制、施工后的检查和验收等。

安全防护及管理的措施:施工过程中需要采取安全防护措施,包括施工现场的安全警示标志、安全防护设施和人员的安全防护措施等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 工程概况1.1 适用范围本方案适用于湛江东兴石油企业有限公司炼油改扩建工程,一联合120万吨/年加氢裂化装置高压管道施工和加热炉F-4101辐射室高压炉管(TP347)的施工。

1.2 工程描述本装置高压管道指高压油气线管道及高压临氢管道。

管道等级为26A1、26K1、26C1、26D1,设计压力12 MPa~14.5MPa,设计温度270℃~435℃,材质选用0Cr18Ni10Ti、15CrMo、Cr5Mo和20#。

1.3 主要工程量1.4 施工难点分析a)高压管道的大管径和超壁厚对焊接质量要求高、检验程序复杂;b)由于高压管道的预制工作滞后,以及周围其他管道、结构等已基本安装就位,造成高压管道吊安困难;c)由于压缩机、反应器到货晚,故应合理组织高压管道的施工,减少因设备到货晚对整个装置按时中交的影响;d)大部分高压管道通过各区,需相互协调以保证连续施工;e)因地理环境较特殊,应采取有效的措施,减少秋季雷雨天气对焊接施工的不利影响。

2 编制依据2.1 中国石化工程建设公司提供的施工图及技术文件2.2 施工规范、标准a)《工业金属管道工程施工及验收规范》GB50235-97b)《现场设备、工业管道焊接工程施工及验收规范》GB50236-98c)《石油化工有毒、可燃介质管道工程施工及验收规范》SH3501-2002d)《石油化工工程铬钼耐热钢管道焊接技术规程》SHJ3520-91e)《石油化工铬镍奥氏体、铁镍合金和镍合金管道焊接规程》SH/T3523-1999f)《石油化工管式炉碳钢和铬钼钢炉管焊接技术条件》SH3085-1997g)《石油化工施工安全技术规程》 SH3505-1999 2.3 相关文件《高压管道施工及验收技术统一规定》中国石化工程建设公司编制3 主要施工方法3.1 施工程序3.2 材料检验3.2.1 管道组成件(管子、配件、法兰、阀门、螺栓等)符合设计规定及规范要求,每批到货材料必须具有质量证明书或合格证,并对质量证明书或合格证所提供的合金成份与制造标准进行核对。

无质量证明书或合格证的产品不得使用。

3.2.2 到货材料检验a)所有到货的管材统一进行编号,进行长度复测,并记录实际长度值;b)逐件测量管口部位的壁厚、椭圆度,对无法通过正常机加工消除缺陷的,要申报SEI及PMC,确定处置方案;c)管材管件外观不得有重皮、凹坑、裂纹、缩孔等缺陷,外表面除锈,涂2遍底层高温防锈漆,外观检测合格后进行色标标识;d)阀门在安装前,应对阀体进行液体强度试验,试验压力为公称压力的1.5倍,5分钟无泄露为合格,安全阀在安装前应按设计规定进行定压;e)弹簧支吊架到货后,根据弹簧数据表逐项检查,发现不合格严禁使用;f)合格的高压钢管应按材质、规格分别放置,妥善保管,并按材质涂有合格的色标,管口封闭防止锈蚀及进入异物。

不合格的高压钢管应有明显标记,并单独存收。

不锈钢管材或配件摆放处须垫胶皮或石棉板专区保管;g)经过验收和检查合格的高压钢管应及时填写《高压钢管检查验收(校验性)记录》。

3.3 现场实测、计算机排料a)现场实测内容包括钢结构位置、周围障碍物、设备管口方位及标高等,同时考虑满足吊装需要。

根据测量结果确定预制与安装焊口位置,在单线图上明确标识。

对于需要预留焊口进行特殊标识;b)高压管材必须使用线性材料排版软件进行电算排版,以减少材料损耗及加大预制精度。

方法为根据供货部门提供的管材长度,对于大于单根管长的管段进行人工排料,小于单根管长的管段,利用计算机排料软件进行排料。

3.4 管段预制加工3.4.1 切割及坡口加工由下料岗组负责划线及切割。

划线完成后必须经组对岗组复测尺寸才能切割,防止下料错误。

3.4.2 管子的坡口应按统一形式加工,当管子、管件和对焊阀门的坡口形式不同时,应按以下原则进行加工:a)管子与管件焊接时,以管件的坡口形式为准,加工管子坡口;b)管子与阀门焊接时,以阀门的坡口形式为准,加工管子坡口;c)管件与阀门焊接时,以阀门的坡口形式为准,加工管件坡口。

3.4.3 50mm≤DN≤500mm管子采用大型管式车床切断、加工坡口;25mm≤DN≤50mm管子采用小型车床切断、加工坡口;DN≤20mm的管子采用无齿锯切断、砂轮机打磨坡口。

φ≤25mm的开孔采用钻孔,φ>25mm的开孔采用铣床加工,严禁用火焰切割加工开孔。

开孔必须在管材组对前完成。

3.4.4 高压厚壁管道坡口型式采用双V型和V型坡口,如图:3.4.5所有管件坡口和管道加工的坡口表面不得有裂纹、缩孔、重皮等缺陷,对有淬硬倾向较大的合金钢管道加工的坡口要进行100%渗透检验。

3.4.6管段加工完毕,班组进行自检,填写《高压管道坡口加工记录》,向预制组对人员移交。

3.4.7焊缝组对使用专用组对卡具,禁止在管壁上焊接临时支撑。

对口间隙3mm ,内壁错边量不超过壁厚的10%,且不大于0.5mm 。

3.5预制管段验收预制管段成型经无损检验、热处理、硬度检验等合格后,奥氏体不锈钢焊缝的酸洗和钝化处理结束,管段内部进行吹扫,封堵两端及管段上的开孔。

对管段焊缝组成、几何尺寸、坡口型式、管段标识等要认真检查,严禁双型坡口型坡口双V 型坡到现场返工。

成品管段经自检合格后应及时向质检部门进行管段报验,由质检部门复查合格方可出厂安装。

3.6 管道安装3.6.1 主管廊直管从构1-A、B之间位置直接穿入,不同区域根据实际情况确定管段长度。

压缩机厂房内配管利用天车或自制吊装架安装到位。

高压管道随压缩机安装进度进行施工,平行于压缩机入口方向且最靠近压缩机的管段作为安装调整段,留到压缩机找正后,再实测安装。

3.6.2 压缩机配管特殊要求:管线与机组最终连接时,在压缩机联轴器上架设百分表监测径向位移,径向位移不得大于0.05mm。

压缩机管嘴配对法兰在自由状态下,应与压缩机本体法兰平行且同心,法兰平行度偏差不大于0.15mm,径向位移不大于0.5mm。

a)法兰安装前,对槽、环密封面要进行线性密合检验,当金属垫在密封面转动45°后,检查接触面不得有间隙现象,达不到要求的进行研磨,并填写《垫片接触性检查记录》,螺栓紧固使用液压扳手;b)固定管架安装;高压管道因其高温高压的操作特性,设置了大量固定支架,并与弹簧管架配合使用,安装过程中要分清固定方式、固定位置,必须满足设计要求;c)单线图确认:内容包括焊缝所有信息--焊接、无损检验、焊后处理等以及支吊架安装情况,包括所有设计变更内容。

3.7 管道焊接3.7.1 焊接环境要求a)风速:手工焊小于 8 m/s ,氩弧焊小于 2 m/s ;b)相对湿度:相对湿度小于 90% ;c)当环境条件达不到上述要求时,必须采用挡风等有效防护措施。

3.7.2 焊接程序a)碳钢(20#)管道焊接程序:b)铬钼钢焊接程序c)不锈钢(0Cr18Ni10Ti、TP347)的焊接程序不3.7.3 焊接工艺3.7.3.1 一般工艺要求a)焊接方法:管径小于或等于2″的焊口采用氩弧焊焊接,其他采用氩弧打底,手工焊填充盖面的方法;b)定位焊:定位焊采用氩弧焊,过桥式,其焊接工艺与正式焊接工艺相同,焊点厚度为管壁厚的70%且不大于6mm;c)钨极氩弧焊钨极宜用铈钨棒。

使用氩气的纯度应在99.95%以上。

d)不得在焊件表面引弧或试电流,不锈钢及淬硬倾向较大的合金钢管道上不得有电弧擦伤等缺陷。

e)为保证管道内部的清洁,所有管道对接焊缝的根部均采用氩弧焊接。

f)在焊接中要确保起弧与收弧的质量,多层焊的层间接头应相互错开。

g)每条焊缝应一次连续焊完,如因故被迫中断,应采取防裂措施。

再焊时必须进行检查,确认无裂纹后方可继续施焊。

h)管道安装、组对时所使用的工具、卡具,应待该焊接接头的焊接及热处理工作完毕后,方可拆除。

3.7.3.2 不锈钢(0Cr18Ni10Ti、TP347)的焊接a)根据焊接工艺评定选用匹配的焊接材料;b)采用较小的线能量,多层多道焊;c)选择合理的装配顺序,降低残余应力;d)彻底清除焊丝及坡口处的油污及其他附着物。

焊前应在坡口两侧100mm 范围内,涂白垩粉或其它防粘污剂,以防止飞溅物玷污焊件表面;e)层间及表面采用不锈钢钢丝刷清理,且不得与碳素钢混用;f)现场安装时若存在交叉作业,应对可能的污染部位进行保护;g)层间温度不宜超过100℃;焊口检验合格后0Cr18Ni10Ti进行消除应力热处理、TP347进行稳定化热处理,最后对焊缝表面进行酸洗和钝化处理;h)不锈钢焊时,管内充氩(氮)气保护,至少焊接2遍之后,方可撤去保护气体,氩气纯度不得小于99.9%;氮气纯度应大于99.5%,含水量小于50mg/L。

3.7.3.3 铬钼钢焊接a)每条焊缝应尽可能一次连续焊完,若因故被迫中断,应立即对焊缝进行保温缓冷。

重新焊接时先检查确认表面无裂纹,重新预热方可施焊;b)焊缝的无损检测在热处理完毕后进行。

3.7.4 焊前预热a)焊前预热采用电加热法;b)布置热电偶:为便于施焊,热电偶端部距焊缝坡口边缘20mm,应紧贴管外壁,用镀锌丝捆绑牢固;c)布置加热器:为保证加热温度,加热器在焊口的单侧宽度应为5至7倍管壁厚,且不小于100mm;d)布置保温棉:为了减少加热区的温度梯度,要在加热区以外两侧加盖保温棉,宽度为200mm~300mm,厚度为30mm;e)布置完毕,并经检查确认后,连线并送电升温开始预热,具体预热温度15CrMo(≥12㎜)为150℃~200℃;1Cr5Mo为250℃~350℃;f)为了简化工序,节省操作时间,焊前预热也可使用对开式加热器;g)若施工现场不具备电加热条件,也可采用氧炔焰加热法,但操作时应有可靠的检测控制手段,并经有关责任人员确认方可进行。

3.7.5 焊缝后热及焊后热处理3.7.5.1 焊缝后热处理铬钼钢焊缝焊接完毕后,经外观检验合格后立即进行焊后热处理,如不能立即进行焊缝热处理,应及时进行300℃~350℃、不少于2小时的后热并保温缓冷。

热处理采用电加热方法进行;加热器及保温层的固定位置如图1所示;图3.7.5.2 焊后热处理a)布置热电偶:热电偶采用K系列欧盟-2型测温1100℃,使用前热电偶须经校验合格。

安装时用不锈钢丝或镀锌铁丝捆绑牢固,端部紧贴焊缝,且不少于两点。

b)布置加热器:热电偶布置完毕后,布置加热器。

加热器采用绳形加热器,加热宽度为管壁厚的7~10倍,且不小于50mm,加热器布置应均匀。

c)布置保温棉:保温棉采用耐温≥1000℃的硅酸铝高铝毯。

厚度≥30mm。

保温棉宽度超过加热带宽度两侧各50mm,d)各种材料按标准布置完毕后,对加热器、保温棉、连接头等进行自查,自查合格后连线并送电进行热处理。

具体热处理工艺参数见下表。

焊前预热与焊后热处理数据表3.7.6 管子(管件)与阀门焊接前预热及焊后热处理,应尽量在预制厂进行,焊缝热处理,应根据阀门制造厂家提供的技术要求来进行,阀体如要求冷却保护则采取冷却措施。
