冲击钻技术交底
冲击钻安全技术交底

冲击钻安全技术交底1. 引言随着现代工程建设的快速发展,冲击钻作为一种常用的施工工具,被广泛应用于岩石爆破、矿山开采等领域。
然而,冲击钻操作过程中存在一定的安全风险和技术难点。
为了确保工人的安全以及工程质量的高效完成,本文将对冲击钻的安全技术予以详细交底。
2. 冲击钻的工作原理冲击钻是一种利用冲击力将钻头对准岩石或混凝土进行锤击的设备。
其工作原理如下: - 冲击力供给:冲击钻通过电动机提供冲击力,将其传递给钻头。
冲击力的大小取决于电动机的功率和冲击机构的设计。
- 钻头锤击:冲击力将钻头锤击到岩石或混凝土表面,通过连续的锤击作用将其破碎。
- 钻孔进展:在锤击的同时,冲击钻通过钻杆将钻头向前推进,实现钻孔的进展。
3. 冲击钻操作的安全技术要点在进行冲击钻操作时,必须遵循以下安全技术要点,以确保工作的安全性和有效性:3.1 工作场所安全在选定冲击钻工作场所之前,需要进行场地评估和准备,确保以下要点被满足: - 地面平整稳固:确保冲击钻工作的地面平整稳固,避免钻孔时冲击钻的不稳定和倾覆风险。
- 通风和通道管理:保证工作场所有足够的通风,并清理钻孔碎石和岩屑,避免堵塞通风道和通道。
3.2 个人防护设备冲击钻操作中,工人必须佩戴适当的个人防护设备,以减少意外伤害的风险: - 头部防护:佩戴坚固的安全帽,防止头部受到坠落物和冲击的伤害。
- 眼部防护:戴上护目镜或面罩,避免碎石、火花等物体进入眼睛,造成损伤。
- 手部防护:穿戴耐磨手套,保护双手免受振动和锐利物体的伤害。
- 足部防护:戴上安全鞋或防护靴,确保脚部在工作中得到适当的支撑和保护。
3.3 冲击钻操作技术冲击钻操作技术是关键的安全要点。
以下是一些值得注意的技术细节: - 钻头选择:根据岩石或混凝土的硬度和强度,选择适当的钻头类型和钻头尺寸,以保证冲击钻的效果和进展。
- 钻孔位置标记:在进行冲击钻前,应清晰标记钻孔位置,避免钻错位置或损坏地下管线等设施。
冲击钻打桩安全技术交底模板

一、安全交底目的为确保冲击钻打桩施工过程中的安全,提高施工人员的安全意识,降低事故发生率,特制定本安全技术交底。
二、适用范围本安全技术交底适用于所有冲击钻打桩施工项目。
三、施工人员要求1. 施工人员必须具备相关施工技能,并持有相应的操作资格证书。
2. 施工人员进入施工现场必须佩戴安全帽,穿着符合要求的劳动防护用品。
3. 施工人员应熟悉本安全技术交底内容,并严格遵守各项安全操作规程。
四、施工前的准备工作1. 施工现场应进行详细的安全检查,确保场地平整、排水畅通、照明设施完善。
2. 检查冲击钻设备、钻杆、钻头等工具是否完好,符合施工要求。
3. 施工前,应对施工人员进行安全技术培训,确保其掌握相关安全知识和操作技能。
五、施工过程中的安全注意事项1. 施工人员必须遵守施工现场的安全规定,不得擅自离岗。
2. 冲击钻操作人员应确保钻机稳定,不得在钻机未固定牢固的情况下进行钻孔作业。
3. 钻孔过程中,应密切关注钻头状态,发现异常情况立即停止作业,排除故障。
4. 钻孔时,应保持钻杆垂直,防止钻杆偏斜,避免发生钻杆断裂等事故。
5. 钻孔过程中,应保持钻机与护筒之间的距离,防止钻杆与护筒碰撞。
6. 施工现场应设置明显的警示标志,提醒施工人员注意安全。
7. 钻孔过程中,应确保泥浆池周围设置防护设施,防止人员坠落。
8. 钻孔过程中,如遇地下水涌出,应立即停止作业,采取有效措施进行处理。
六、紧急情况处理1. 发生人员伤亡事故时,应立即停止作业,并立即拨打急救电话。
2. 发生设备故障时,应立即停止作业,待排除故障后再继续施工。
3. 发生火灾、触电等紧急情况时,应立即采取相应的应急措施,并拨打报警电话。
七、施工结束后1. 施工结束后,应进行现场清理,确保场地整洁。
2. 检查冲击钻设备、钻杆、钻头等工具是否完好,并进行维护保养。
3. 对施工人员进行安全总结,分析事故原因,制定预防措施。
八、附则1. 本安全技术交底自发布之日起执行。

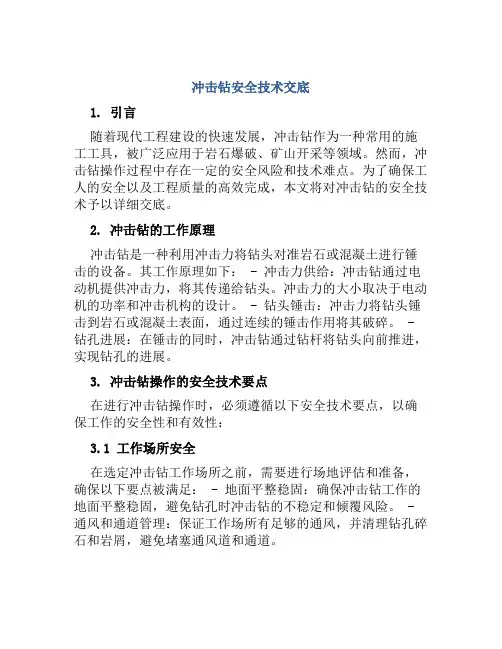

冲击钻安全技术交底

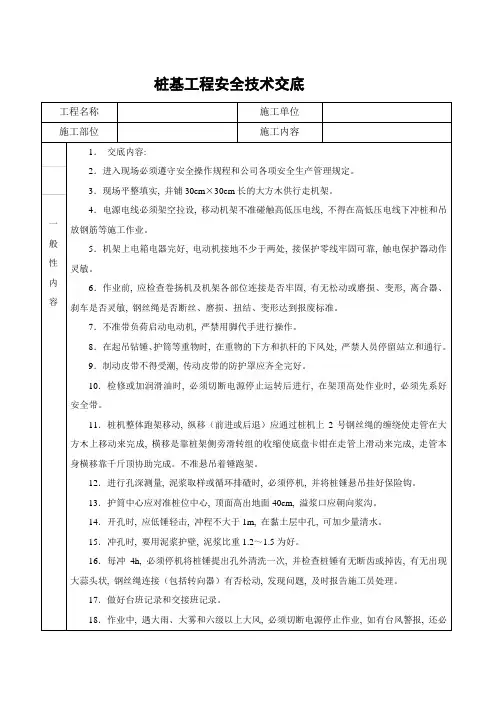

桩基工程安全技术交底须对桩架加设缆风绳拉固, 必要时采取放下桩架等措施。
暴风雨过后, 必须进行一次全面检查。
19.成孔后应及时组织验孔和浇筑水下。
20.作业后, 必须拉闸断电, 锁好开关箱。
21.泥浆池要防止过满, 应按当地规定, 及时运走, 不得污染道路, 不准将泥浆直接排入下水道。
泥浆泵机的电动机接电源电线必须符合用电安全技术规范要求, 接地接保护零线牢固可靠, 触电保护器动作灵敏, 并有防雨、防水、防尘措施。
22.桩机操作工须持证上岗, 进入现场戴安全帽。
23.23.桩机要有准用证或合格证, 才能开钻作业。
24.要及时对泥浆池进行安全维护, 钢栈桥上泥浆池用钢筋网覆盖, 设专职人员轮流全天对泥浆池进行监控, 做好白天、夜间巡查工作, 无关人员等不得靠近泥浆池。
冲击钻钻头钢丝绳的安全系数要达到12, 当钢丝断裂2%时钢丝绳报废, 要及时更新。
要对泥浆池危险区域挂牌警示, 施工作业人员要爱护好公共安全防护设施。
如有损坏及时自行主持修复。
27.钢丝绳绳卡的使用注意事项: 不可长期使用, 应定期检查、定期报废, 不可以反复使用。
(1)绳卡的大小要适合钢丝绳的粗细, U形环的内侧净距, 要比钢丝绳直径大1~3mm, 净距太大不易卡紧绳子。
(2)使用时, 要把U形螺栓拧紧, 直到钢丝绳被压扁1/3左右为止。
由于钢丝绳在受力后产生变形, 绳卡在钢丝绳受力后要进行第二次拧紧, 以保证接头的牢靠。
如需检查钢丝绳在受力后, 绳卡是否滑动, 可采取附加一安全绳卡来进行。
安全绳卡安装在距最后一个绳卡约500mm左右, 将绳头放出一段安全弯后再与主绳夹紧, 这样如卡子有滑动现象, 安全弯将会被拉直, 便于随时发现和及时加固。
(3)绳卡之间的排列间距一般为钢丝绳直径的6~7倍左右, 绳卡要一顺排列, 应将U 形环部分卡在绳头的一面, 压板放在主绳的一面。
(4)正确布置数量与方法:绳卡数目一般不小于3—5个, 绳卡的间距应≥钢丝绳经的6倍, 最后一个卡子距绳头间距≥140mm卡子的数量根据钢丝绳直径而定, ≤10mm设3个, 10-20mm设4个, 21-26mm设5个, 25-36mm设6个, 36-40mm设7个。
冲击钻技术交底

一、施工准备
一、施工准备
一、施工准备
2、桩的受力情况及分类
⑴桩按受力情况分为端承桩和摩擦桩两种(图2.1)
①端承桩是穿过软弱土层而达到坚硬土层或岩层上的桩,结 构荷载主要由岩层阻力承受;施工时以控制嵌岩深度为主, 对沉渣厚度的要求严格,设计沉渣厚度小于3cm。
②摩擦桩设置在软弱土层中,依靠桩端阻力和桩身侧面与地 基土之间的摩擦阻力共同承受荷载,施工时以控制桩端设 计标高(长度)为主。设计沉渣厚度小于10cm。
主要机具:
定型的冲击式钻机(包括钻架、动力、起重装 置、导管、料斗等)、冲击钻头、转向装置和掏 渣筒等。
二、主要机械设备与构件
2、冲击钻头:
一般是整体铸钢做成的实体钻
锥,钻刃为十字形采用高强度耐 磨钢材做成,底刃最好不完全平 直以加大单位长度上的压重。冲 击时钻头应有足够的重量,适当 的冲程和冲击频率,以使它有足 够的能量将岩块打碎。
一、施工准备
钻机就位
一、施工准备
冲击钻机就位前,必须平整 场地,清除杂物,更换软土, 夯填密实。钻机座不得直接 置于软土上或不坚实的填土 上,以免产生位移和沉陷, 从而影响钻孔桩的质量。钻 机安放在枕木上,必须平整、 稳固,确保施工中不移位、 不倾斜,钢丝绳中心与桩位 中心偏差不大于10mm
冲锥每冲击一次旋转一个角 度,才能得到圆形的钻孔。因此 在锥头和提升钢丝绳连接处应有 转向装置,常用的有合金套或转 向环,以保证冲锥的转动,也避 免了钢丝绳打结扭断。
二、主要机械设备与构件
3、钢护筒:
护筒采用钢护筒, 用12mm厚钢板制成, 护筒内径大于钻头 直径30-40公分,确 保在护筒埋设稍有 偏差时,保证钻头 能正确就位,并能 顺利提钻。其上部 宜开设出浆口。
冲击钻钻孔灌注桩技术交底

冲击钻钻孔灌注桩技术交底冲击钻钻孔灌注桩技术交底一、引言本旨在对冲击钻钻孔灌注桩技术进行详细交底,包括该技术的基本原理、施工流程、注意事项等内容。
通过本的阅读,施工人员可以全面了解冲击钻钻孔灌注桩技术的要点和操作步骤,从而确保工程质量和安全。
二、冲击钻钻孔灌注桩技术概述冲击钻钻孔灌注桩技术是一种常用于土建工程中的地基处理方法。
该技术通过冲击钻机对土壤进行钻孔,然后在钻孔中注入适当的桩身材料,最后用冲击力将桩身材料充分压实,形成稳定的桩基。
三、冲击钻钻孔灌注桩技术的基本原理1. 土壤勘测和设计:在施工前需要进行土壤勘测,确定桩基的承载能力和稳定性要求,并根据设计要求对桩孔进行合理布置。
2. 钻孔施工: 使用冲击钻机进行钻孔作业,根据设计要求掌握孔径和孔深。
3. 注浆与桩身浇筑:在钻孔完成后,进行注浆和桩身浇筑。
注浆应采用合适的材料,确保灌注桩的稳定性和密实程度。
4. 冲击灌注:当桩身充分凝结后,使用冲击机对桩身进行冲击,使桩材内部颗粒自由下落,从而使桩体产生压实效果。
四、冲击钻钻孔灌注桩技术的施工流程1. 确定施工区域并进行土壤勘测。
2. 按照设计要求进行钻孔施工,包括选择合适的冲击钻机,掌握钻孔的孔径和孔深。
3. 钻孔完毕后,进行注浆与桩身浇筑。
4. 等待桩身充分凝结后,进行冲击灌注。
5. 完成冲击灌注后,对桩顶部进行修整和固定。
五、冲击钻钻孔灌注桩技术的注意事项1. 钻孔施工过程中,必须认真掌握钻孔机械的操作技巧,避免因操作不当导致事故发生。
2. 注浆材料应符合设计要求,并采取适当的浇注方式,确保注浆效果。
3. 冲击灌注过程中,必须注意安全,确保施工人员和周围环境的安全。
4. 施工结束后,要及时对施工现场进行整理和清理,确保施工质量。
附件列表:1. 设计图纸2. 工程合同3. 设备清单法律名词及注释:1. 土壤勘测:根据工程要求对施工现场的土壤进行测试和分析,以确定土壤的物理性质和力学特性。
2. 施工流程:施工中按照一定的顺序和步骤进行操作的过程。
冲击钻技术交底

技术交底书编号: QJ-NM-007工程项目冲击钻钻孔技术交底工程位臵DK154+667.143~DK154+793.881工程名称那皿双线大桥交底依据施工设计图、相关技术规范交底日期施工工班交底内容1、钻孔场地的准备钻孔场地根据地形、地质、水文资料和桩顶标高等情况结合施工技术的要求,做好如下准备工作:①场地为旱地时,平整场地,清除杂物,更换软土,夯填密实,钻机不能直接臵于不坚实的填土上,以免产生不均匀沉陷。
场地为陡坡时也可采用枕木、型钢等搭设工作平台。
②钻孔平台设横坡,并在四周挖排水沟与现有河道或排水沟相连。
2、测量放样钻孔施工前应根据施工需要,对设计提供的测量控制网按照设计文件要求进行复测,编制测量施工方案,进行必要的加密或重新布设控制网点。
施工测量必须由两人以上相互检查校对并作出测量和检查核对记录。
①定位放线测量:施工前测量班按施工图纸采用全站仪为钻孔定位,各队在放桩后设立护桩,护桩采用骑马桩,采用拉线交点和量距的方法校核。
待护筒埋设稳定后可引至护筒上,以便随时恢复中心点,对桩位进行校核。
②高程控制点的建立:根据场地内的高程控制网确定高程控制点,并测量原地面标高,计算钻孔深度。
③测量内外业均采用复核确认制,并在钻孔施工前进行测量技术交底。
3、埋设护筒与钻机就位埋设的护筒应坚固、耐用、不易变形、接头严密、不漏水。
①护筒的内径宜比钻头大约40cm,钢护筒采用6mm钢板制成,每节高为2.0m,顶端留有宽400mm高200mm的出浆口。
②护筒顶面高出施工水位或地下水位2m,在旱地或筑岛时高出施工地面0.5m。
③护筒埋臵深度,在旱地或浅水处,粘性土不小于1.0m,砂类土不小于2.0m,当表层土松软时,将护筒埋臵到较坚硬密实的土层中至少0.5m。
④护筒顶面中心与设计桩位偏差不得大于5cm,倾斜度不得大于1%。
⑤护筒埋设完毕后,恢复桩位中心并进行复核,以利桩机就位对中。
⑥护筒埋设后,四周需用粘土回填、压实,防止钻孔时浆液漏失。
冲击钻施工技术交底

1.1、施工用电严格按三级配电三级保护,一机一闸一漏一箱安装后方可工作。
1.2、做好安全防护工作,施工人员必须佩戴安全帽。
1.3、水泥
场地平整→测量放线→护筒埋置→钻机就位→钻孔施工→检孔、清孔
(1)场地平整:合理布置施工便道,与钻孔位置保持一定的距离,满足施工需要亦不影响孔壁
三、质量保证措施
3.1、钻孔中防止塌孔措施:
1)护筒的埋设深度确保穿透淤泥质软土层,并做好护筒底部密封.
2)现场钻孔操作人员,仔细检测泥浆比重及粘度,尤其是含砂率的检测,不同地层按要求进行相应调整。
3.2、清孔措施:
1)当钻进砂层时及时开启泥浆分离器,降低含砂率。
2)加快成孔与成桩速度,缩短从成孔到成桩的作业时间.
4.7、施工通道设专人清扫并及时进行洒水,保持场内道路清洁,无尘土飞扬。
稳定。施工前应将施工场地,整平夯实,以保证钻机在施工中平稳工作。
(2)测量放线:根据图纸设计要求,测量放点人员对桩位坐标及控制点坐标进行检查,复核无误后,进行桩位测放并进行标识。
(3)护筒埋置:钻孔前要在测定的桩位,准确埋设护筒,用以固定钻孔位置;提高井内水头以
增大井内的静水压力;稳定孔口土壤和保护孔壁不坍塌以利钻孔工作进行。护筒采内用钢护筒,护筒高度满足施工要求,内径大于设计桩径20cm。
(5)检孔、清孔:钻孔完成后,用电子孔斜仪或检孔器进行检孔。孔径、孔垂直度、孔深检查合格后,再拆卸钻机进行清孔工作,否则重新进行扫孔. 在钻孔深度达到设计深度,确认钻孔合格后,即进行清孔作业.必须彻底清除孔底钻渣和泥浆,以保证桩基的承载力。采用吸泥器清孔。清孔后应达到以下标准:泥浆相对密度应在1.03—1.1之间,灌筑混凝土前,孔底沉淀厚度应不大于20cm。严禁采用加深钻孔深度方式代替清孔,清孔过程中必须始终保持孔内原有水头高度以防塌孔。
冲击钻钻孔桩安全技术交底模板

一、一、交底目的为确保冲击钻钻孔桩施工过程中的安全,防止事故发生,现将冲击钻钻孔桩施工过程中的安全技术要求进行交底。
二、二、适用范围本交底适用于所有采用冲击钻进行钻孔桩施工的工程项目。
三、三、安全注意事项1. 人员安全:(1)进入施工现场人员必须佩戴安全帽,施工操作人员应穿戴好必要的防护用品,如安全带、防尘口罩等。
(2)高空作业人员必须系好安全带,并确保安全带连接牢固。
(3)施工人员应熟悉现场安全操作规程,严禁酒后作业。
2. 设备安全:(1)冲击钻、空压机、泥浆泵等设备在投入使用前,必须进行全面检查,确保设备运行正常。
(2)施工过程中,设备运行应保持平稳,禁止剧烈震动。
(3)设备操作人员应熟练掌握设备操作规程,确保设备安全运行。
3. 施工环境安全:(1)施工现场应保持整洁,清理现场杂物,防止滑倒、绊倒事故发生。
(2)施工现场应设置警示标志,明确危险区域,防止人员误入。
(3)夜间施工时,施工现场应安装照明设施,确保施工人员视线清晰。
4. 施工材料安全:(1)施工材料应存放整齐,不得随意堆放,防止火灾、坍塌等事故发生。
(2)施工材料应按照规定进行储存,确保材料质量。
四、四、施工过程安全要点1. 钻孔前,应检查钻孔桩位置,确保桩位准确。
2. 钻孔过程中,应密切关注钻头运行状态,防止钻头卡钻、断裂等事故发生。
3. 钻孔过程中,应保持孔内水位稳定,防止孔壁坍塌。
4. 钻孔过程中,应控制冲程,确保钻孔质量。
5. 钻孔过程中,应勤松绳和适量松绳,防止打空锤。
6. 钻孔过程中,应保持孔内水位应高于护筒底口500mm以上,掏取钻渣和停钻时应及时补水,保持水头高度。
7. 遇到流砂现象时,应采取有效措施,防止孔壁坍塌。
五、五、应急措施1. 人员受伤:立即停止作业,对受伤人员进行急救,并及时联系医疗机构进行救治。
2. 设备故障:立即停止设备运行,切断电源,防止事故扩大,并及时联系维修人员进行处理。
3. 火灾:立即启动应急预案,组织人员进行灭火,并及时联系消防部门。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
举反循环二次清孔,循环时应注意保持泥浆水头并补充优质泥浆防止塌空。
清孔结束经监理工程师现场检验合格后,立即拆除吸泥弯头,开始浇注水下混凝土。
浇注混凝土前孔底沉渣厚度不大于5cm,孔内沉渣测量采用前端悬挂平砣测绳测量,测出的差值即为沉渣厚度,实测项目见下表。
7 、水下混凝土灌注
7.1水下混凝土浇注设备
(1)导管及集料斗
导管采用无缝钢管制成,快速螺纹接头,导管接头处设2道密封圈,保证接头的密封性。
根据首批封底混凝土方量的要求,选用5m³大集料斗和小料斗灌注,能够满足混凝土浇注的需要。
(2)混凝土生产、输送设备
根据道路建设情况,混凝土由商品混凝土拌和站供应,10m³混凝土运输车运输。
7.2 混凝土配合比设计
桩身混凝土设计标号C30,混凝土配合比设计通过试配确定,砼除满足强度要求外,还须符合下列要求:
S含量的水泥,混凝土应具有良好的和易性、应采用P.0 42.5级及以上的低细度、低C
3
流动性;
外加剂:除高效减水剂、缓凝剂外、粉煤灰,不得掺加其他任何外加剂,外加剂的品种应与所用水泥相匹配,同时,每批外加剂均试配检验合格后方可使用。
混凝土初凝时间≥4h;。
