岩土勘察报告审查、备案指南
南宁市建设工程勘察文件审查、备案指南
一、审查、备案程序
第一步,审查登记——建设单位自主选择审查机构开展勘察文件审查工作,填写《南宁市建设工程勘察文件审查登记表》送建设行政主管部门登记。
第二步,资料送审——建设单位递交勘察文件等资料到审查机构进行审查。
第三步,审查备案——经审查合格的项目,由审查机构或建设单位到建设行政主管部门办理勘察文件审查备案手续。
二、所需材料清单及注意事项
(一)第一步,审查登记
办理地点:
金湖路59-1号南宁市城乡建设委员会13楼科学技术科1309室(电话:5521567)。
材料清单:
1、《南宁市建设工程勘察文件审查登记表》原件2份(可从附件下载,填写后加盖单位公章);
2、工程建设报建表(复印件1份);
3、当年建设项目投资计划批文或固定资产投资项目备案证(复印件1份);
4、建设工程设计红线图(复印件1份);
5、《项目岩土勘察报告》(原件1套);
6、建设行政主管部门出具的项目规划设计方案阶段节能审查意见(复印件1份);
7、勘察单位和审查机构资质证书副本(复印件1份);
注意事项:
1、建设单位选择的审查机构必须从市建设行政主管部门公布的名单中确定,审查机构不得与所审查项目的建设单位、勘察单位有隶属关系或者其他利害关系。
2、项目的勘察、设计单位和施工图审查机构,须在我委的建设行业企业信息管理系统(从南宁建设信息网进入)中填写完善本单位信息,作为企业在我市办理招投标、资质变更、资质核查、竣工验收等各项工作的基础数据,因此,各单位应高度重视系统信息的填报和更新。
如果未按照要求及时、准确地添加及更新有关信息,对经营造成的不良影响,由各单位自行承担。
3、勘察单位和审查机构属于外省进桂企业的,勘察文件登记及备案时还需提交区建设厅出具的《入桂承接工程勘察设计任务备案通知书》(原件1份)。
(二)第二步,资料送审
材料清单:
1、经建设行政主管部门登记盖章的《南宁市建设工程勘察文件审查登记表》(原件1份);
2、工程建设报建表(复印件1份);
3、当年建设项目投资计划批文或固定资产投资项目备案证(复印件1份);
4、建设工程设计红线图(复印件1份);
5、勘察单位资质证书副本(复印件1份);
6、《项目岩土勘察报告》(原件1份)(内附勘察单位资质证书副本(复印件)、《企业法定代表人声明》(可从附件下载,原件)、《****项目岩土工程勘察管理报告》(可从附件下载,原件)、旁站签证资料(复印件));
(三)第三步,审查备案
办理地点:
南宁市城乡建设委员会13楼科学技术科1309室(电话:5521567)。
材料清单:
1、《南宁市建设工程勘察文件审查报告书》(可从附件下载,原件5份,由施工图审查机构出具);
2、建设项目执行基本建设程序的有关材料,要求集中装订成册,包括:
(1)工程建设报建表(复印件1份);
(2)经建设主管部门盖章登记的《南宁市建设工程勘察文件审查登记表》(复印件1份);
(3)当年建设项目投资计划批文或固定资产投资项目备案证(复印件1份);
(4)建设工程设计红线图(复印件1份);
3、勘察文件审查结果及审查意见、答复意见,要求集中装订成册,包括:
(1)勘察文件审查初审意见(原件1份);
(2)勘察企业针对初审意见的答复(原件1份);
(3)建设单位与审查机构签订的审查协议(原件1份)。
(4)《南宁市建设工程勘察文件审查报告书》(原件5份,由勘察文件审查机构出具);
4、经审查合格的《项目岩土勘察报告》(原件1份)(内附勘察单位资质证书副本(复印件)、《企业法定代表人声明》(可从附件下载,原件)、《****项目岩土工程勘察管理报告》(可从附件下载,原件)、旁站签证资料(复印件))。
注意事项:
以上资料均应有完整的签字并装订成册。
附:1、《南宁市建设工程勘察文件审查登记表》2、《南宁市建设工程勘察文件审查报告书》3、《企业法定代表人声明》4、《X X X X项目岩土工程勘察管理报告》。
岩土工程勘察备案管理制度

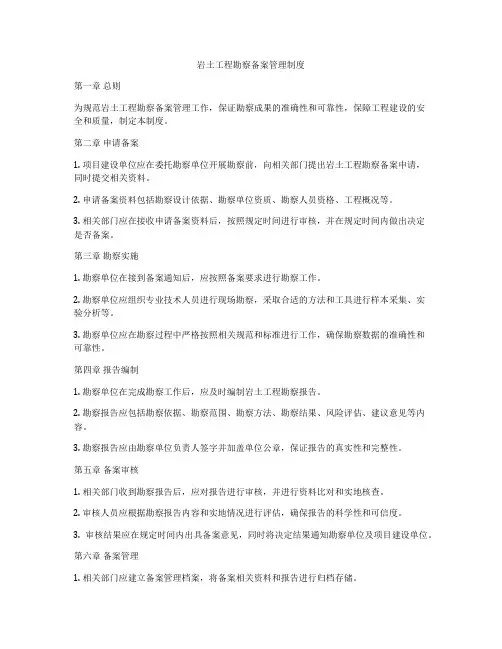

岩土工程勘察备案管理制度第一章总则为规范岩土工程勘察备案管理工作,保证勘察成果的准确性和可靠性,保障工程建设的安全和质量,制定本制度。
第二章申请备案1. 项目建设单位应在委托勘察单位开展勘察前,向相关部门提出岩土工程勘察备案申请,同时提交相关资料。
2. 申请备案资料包括勘察设计依据、勘察单位资质、勘察人员资格、工程概况等。
3. 相关部门应在接收申请备案资料后,按照规定时间进行审核,并在规定时间内做出决定是否备案。
第三章勘察实施1. 勘察单位在接到备案通知后,应按照备案要求进行勘察工作。
2. 勘察单位应组织专业技术人员进行现场勘察,采取合适的方法和工具进行样本采集、实验分析等。
3. 勘察单位应在勘察过程中严格按照相关规范和标准进行工作,确保勘察数据的准确性和可靠性。
第四章报告编制1. 勘察单位在完成勘察工作后,应及时编制岩土工程勘察报告。
2. 勘察报告应包括勘察依据、勘察范围、勘察方法、勘察结果、风险评估、建议意见等内容。
3. 勘察报告应由勘察单位负责人签字并加盖单位公章,保证报告的真实性和完整性。
第五章备案审核1. 相关部门收到勘察报告后,应对报告进行审核,并进行资料比对和实地核查。
2. 审核人员应根据勘察报告内容和实地情况进行评估,确保报告的科学性和可信度。
3. 审核结果应在规定时间内出具备案意见,同时将决定结果通知勘察单位及项目建设单位。
第六章备案管理1. 相关部门应建立备案管理档案,将备案相关资料和报告进行归档存储。
2. 相关部门应定期对备案管理档案进行检查和整理,确保档案的完整性和可追溯性。
3. 项目建设单位应配合相关部门对备案管理工作进行监督和检查,确保备案的规范性和有效性。
第七章备案监督1. 相关部门应加强对岩土工程勘察备案管理工作的监督,建立定期巡查和抽检制度。
2. 相关部门应定期对备案资料和报告进行抽查和核实,对发现的问题及时处理并进行整改。
3. 相关部门应对勘察单位和项目建设单位的备案行为进行评估,建立违规处理制度。
岩土工程报告审查制度
岩土工程报告审查制度一、目的和依据为了加强岩土工程管理,保证工程质量,根据国家有关法律法规及工程建设标准,制定本审查制度。
通过严格的审查流程,确保岩土工程报告的科学性、准确性和可靠性,为工程设计和施工提供坚实基础。
二、适用范围本审查制度适用于所有涉及岩土工程的建设项目,包括但不限于房屋建筑、市政基础设施、交通工程等。
三、组织结构设立专门的岩土工程报告审查委员会,由具备相应资质的专家组成,负责审查工作的组织和实施。
委员会下设办公室,负责日常管理工作。
四、审查程序1. 提交报告:建设单位或设计单位应将岩土工程报告提交给审查委员会办公室。
2. 初步审核:办公室对提交的报告进行初步审核,确认资料齐全、格式规范。
3. 分派专家:根据报告内容,分派相关领域的专家进行详细审查。
4. 专家评审:专家对报告的科学性、合理性、完整性等方面进行评审,并提出书面意见。
5. 综合评议:审查委员会根据专家评审意见,进行综合评议,形成初步审查意见。
6. 反馈意见:将初步审查意见反馈给建设单位或设计单位,要求其在规定时间内进行修改完善。
7. 复审:对修改后的报告进行复审,确保所有问题得到妥善解决。
8. 发放审查意见书:审查通过后,发放正式的审查意见书,未通过的需继续修改直至合格。
五、审查内容审查内容包括但不限于以下几个方面:- 工程地质条件的分析和评价;- 地基处理方案的合理性;- 基础设计的适宜性;- 施工方法的可行性;- 环境保护措施的有效性;- 安全风险评估的准确性。
六、责任与义务- 建设单位应提供真实、完整的岩土工程资料,并按照审查意见进行整改。
- 设计单位应依据审查意见优化设计方案,确保设计的安全性和可行性。
- 审查委员会应客观、公正地开展审查工作,确保审查结果的权威性。
七、监督管理建立监督机制,对审查过程进行监督,确保审查工作的透明性和公正性。
对于违反审查制度的行为,依法依规进行处理。
八、附则本审查制度自发布之日起实施,由岩土工程报告审查委员会负责解释。
勘察设计备案指南
区外勘察设计项目备案操作指南1.登录系统;点击登录后,在导航菜单上选择“区外勘察设计企业”菜单,点击该菜单;2.在左边导航菜单中出现两个菜单(1)“项目列表”点击项目列表出现企业所报项目列表,可以查看到企业项目的状态,项目信息的打印。
(2)“企业项目备案点击企业项目备案出现(如图)在导航菜单上可以根据箭头的方向,一次填写好页面上所要填写的信息;注意:本次操作为一次项目备案;在上传图片扫描件的时候,请把图片控制在100K以内,如果图片太大将无法上传,(除上传的照片与身份证是原始大小)图片处理技巧:打开Photoshop图片处理工具,将该图片大小设置成A4打印纸的大小,然后把显示为100%(提示:就在做下角),然后保存好,再上传;1.点击备案申请与声明,根据页面上显示的内容填写好该项目的内容后点击保存注意:该企业信息为总公司的信息;而不是在藏企业信息3.上传企业扫描机请将图片控制在100K(除企业出图是原始大小),再上传4.企业人员信息(认真填写好所有内容)除上传的身份证与人员照片是原始大小,其他的都设置为A4纸大小;(1)企业人员列表,在点击“加入到但前项目中“可以把本企业的人员加入到项目人员列表中来,(2)是所报项目的人员列表,加入到本次所报项目中的人员可以设置该人员是项目负责人或设置成是该项目的技术负责人,5.质量承诺书与从业公约6.确认所以报信息无误;点击上报,将等待有关部门审批;7.审批通过后,在项目列表里选择相应的项目点击打印,打印请按顺序打打印备案表格,盖上本公司章,送到建设厅市场处备案,在由建设厅市场处发放备案登记证书;注意:如果所报项目打回,请重新按原方法再次上报联系QQ:475381975 小罗;361211346 小黄。
岩土工程勘察报告编写及审查要点
序号勘察要点基本要求执 行 规 范 条 文报告签章是否齐全有效、标题与内容是否相符,所附试CECS99:98岩土工程勘察报告编制标准验及分析报告是否一致,签章是否齐全有效;《建设工程勘察文件编制深度规定》勘察报告任务、目的、执行规范、工程量、岩土分层描述、水应包括的位及腐蚀性评价、地震效应、岩土力学数据及评价、主要内容场地稳定性及不良地质作用、基础选型及持力层、平面图剖面图柱状图等图表,分析测试数据勘察报告1.场地和钻孔有坐标定位、标高GB50021-2001规范第4.1.11-1条前言部分2.建筑物性质、结构特点、规模、荷载、基础形式、埋深強条3.高层建筑的岩±工程勘察等级JGJ72-2004高规第3.0.1条;1.高层建筑布点数量单栋不少于4个,密集高楼群至少一个控制性勘探点;2.高层建筑平面为矩形时按双排布点,不规则时在凸出角点和凹入阴角布点,层数荷载体型变异较大处布点,甲级勘察高层中心或电梯井核心筒布点3.一般详细勘察点距,浅基础按复杂、中等、简单4勘察布置为10-15,15-30,30-50米距三个等级要求4.布点方式按建筑物周边和角点,无特殊要求可按建筑物范围布点5桩基础勘察点距:端承桩12-24米;摩擦桩20-30米;GB50021-2001规范第4.9.2条6.基坑工程的勘察布点:基坑范围布点及基坑边界外超出基坑深度2-3倍范围要求布点1.条形基础孔深不小于3d,独立柱基不小于1.5d,一般不小于5米。
2.对高楼群和变形计算的地基,孔深超过计算深度3.对有抗浮抗拔设计时应满足抗拔承载力要求4.桩基工程勘探孔深:桩长以下3-5d,且不小于3GB50021-2001规范第4.1.16条;GB50021-2001规范第4.8.3条GB50021-2001规范第4.1.18条強条报告形式岩土工程勘察报告编写及审查要点123GB50021-2001(2009版)规范第14.3.3条强条和4.1.11条強条GB50021-2001规范第4.1.17条强条JGJ72-2004高层勘规第4.1.2条GB50021-2001规范第4.1.15条5勘探孔深度米,对大直径桩不得小于5米;对嵌岩桩应钻入嵌岩面以下3-5d.花岗岩地区高层建筑嵌岩桩的一般孔应进入微凤化岩3-5米,控制性孔应入微风化岩5-8米JGJ72-2004高层勘规4.2.3条;5.基坑工程勘察深度为开挖深度2-3倍GB50021-2001规范第4.8.3条2.取土样或原位测试的勘探点数甲级建筑每栋不少于6取岩土样3个与 1.高层建筑对桩基勘探深度范围内的每一主要土层取测试試验土样试验或原位标贯不少于6件组,嵌岩桩桩端持JGJ72-2004高层勘规第4.2.5条力层岩石抗压试验不少于6组;2.高层基坑岩土取样试验和原位测试数量每一主要岩土层不少于6组(个).3对花岗岩残积±应测定其细粒土的天然含水量\液限和塑限取岩土样6与测试試验5.土工试验、水质分析及岩石抗压强度試验报告单应有CMA 计量认证印岩土分层1.在地基主要受力层内,对厚度大于0.50m 的夹层或与定名透镜体应取土样或原位测试2.岩土的定名应符合规范规定GB50021-2001规范第3.3.1-3.3.11条1.测定稳定水位及确定变化幅度、评价水对建材腐蚀性GB50021-2001规范第4.1.11-6\8强条地下水及 2.每个场地不应少于2件水样,对建筑群不宜少于3件GB50021-2001规范第12.1.2条腐蚀性 3.从环境类型评价水对混凝土结构的腐蚀性GB50021-2001规范第12.2.1条8评价4.从渗透性方面评价水对混凝土结构的腐蚀性GB50021-2001规范第12.2.2条5.两种评价等级不同时,综合评价水对混凝土腐蚀性GB50021-2001规范第12.2.3条JGJ72-2004高层勘规第4.4.7条GB50021-2001规范第6.9.4条GB50021-2001规范第4.9.5-3条计量法规GB50021-2001规范第4.1.20-3条强条GB50021-2001规范4.9.4条GB50021-2001规划第4.1.20-2条GB50021-2001规划第4.1.20-2条1主要土层取±样试验或标贯数量不少于6件(组)4.桩端持力层为基岩,应取岩样作饱和抗压强度试验76.评价水对钢筋混凝土中钢筋的腐蚀性GB50021-2001规范第12.2.4条7.评价水对钢结构的腐蚀性GB50021-2001规范第12.2.5条地震效应及 1.设防烈度按东建(04)32号文件规定,(6度/7度抗震设防过度区要注村名作判别依据)1.划分场地类别2.划分抗震有利、不利地段或危险地段3.按等效剪切波速和覆盖层厚度划场地类别GB50011-2001规范第4.1.6条强条4.划分有利、不利或危险地段GB50011-2001规范第4.1.1条95未提供或错提供设计特征周期值,是強条GB50011-2001规范第5.1.4条強条6.7度区对饱和砂土粉土进行液化判别GB50021-2001规范第5.7.10条強条7.对砂土粉土液化判别须有具体资料,即判别液化的孔号、层位、深度、标贯临界值和实击值对比,液化指数和液化等级等8.液化判别时每层砂土判别的孔数不得少于6个GB50021-2001规范第5.7.9条9.超过10层的拟建建筑物场地应实测等效前切波GB50011-2001规范第4.1.3条。
岩土工程勘察报告审查要点
一般知识1 工程地质勘察的实际任务及研究对象通过工程地质勘察必须取得正确规划、设计、施工、使用工程建筑物所需的全部地质资料。
规划、设计、施工、使用、维护有关的所有地质问题。
也就是说勘察所得成果必须保证解决以下问题:(1)选出在地质条件方面最优的场地,并根据场地的地质条件合理地配置各个建筑物;(2)根据详细查明的场地工程地质条件,以保证建筑物的稳定和正常使用为目的对建筑物的类型、结构(3)提供能够改善场地工程地质条件的措施。
为了完成上述任务,工程地质勘察中所要研究的对象必然要包括地形地貌、地质结构、水文然地质现象,并通过对建筑区内已有建筑物的工作情况、变形以及损坏的调查,来研究工程地质现象。
要想正确解决与工程建设有关的地质问题,就不能把工程地质勘察工作仅局限于鉴定工程地并不是工作的最终目的,而重要的是要预见到由于这些工程地质条件和该项工程活动的特点,在施工与动之间会发生那些相互作用。
或者说,通过工程地质勘察所得到的不应仅仅是工程地质条件方面的资料预测(或评价),指出可能产生的工程地质作用的性质、规模、对建筑物的危害性提出防治措施。
当然不可能作出正确的预测,反过来说,不善于及时作出预测也就不可能取得充分的工程地质条件诸方面的 为了选定建筑场地,通常要查明某些可能建筑区的地形地貌、地质结构、水文地质条件及自这些地形地貌、地质结构、水文地质条件和工程地质条件各不相同的地区内,兴建该项建筑物所可能产概略地估计其规模,最后对比这些区内所可能产生的工程地质作用的性质和规模,就可以选出按地质条理性方面都最有利的建筑场地,同时也就能在场地内合理配置各个建筑物。
例如,根据不同阶地的地表等,就可以预见到在各阶地上修建厂房的土方工程量、持力层的位置和沉降的规模,以及施工的涌水情比之下选出一个地质上有利的建筑场地就是易于做到的事。
这种预测主要是定性的,所需完成的勘察工进行才便于对比和选择,所以这种预测也称作区域性预测,或者是对比评价。
岩土勘察审查意见汇总(推荐阅读)

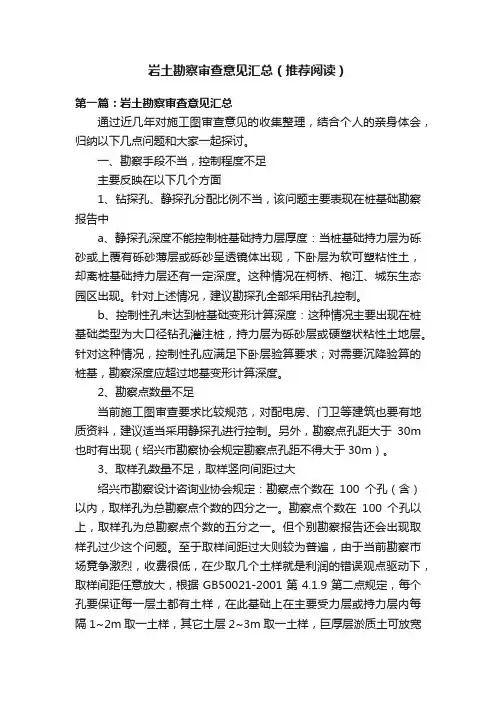

岩土勘察审查意见汇总(推荐阅读)第一篇:岩土勘察审查意见汇总通过近几年对施工图审查意见的收集整理,结合个人的亲身体会,归纳以下几点问题和大家一起探讨。
一、勘察手段不当,控制程度不足主要反映在以下几个方面1、钻探孔、静探孔分配比例不当,该问题主要表现在桩基础勘察报告中a、静探孔深度不能控制桩基础持力层厚度:当桩基础持力层为砾砂或上覆有砾砂薄层或砾砂呈透镜体出现,下卧层为软可塑粘性土,却离桩基础持力层还有一定深度。
这种情况在柯桥、袍江、城东生态园区出现。
针对上述情况,建议勘探孔全部采用钻孔控制。
b、控制性孔未达到桩基础变形计算深度:这种情况主要出现在桩基础类型为大口径钻孔灌注桩,持力层为砾砂层或硬塑状粘性土地层。
针对这种情况,控制性孔应满足下卧层验算要求;对需要沉降验算的桩基,勘察深度应超过地基变形计算深度。
2、勘察点数量不足当前施工图审查要求比较规范,对配电房、门卫等建筑也要有地质资料,建议适当采用静探孔进行控制。
另外,勘察点孔距大于30m 也时有出现(绍兴市勘察协会规定勘察点孔距不得大于30m)。
3、取样孔数量不足,取样竖向间距过大绍兴市勘察设计咨询业协会规定:勘察点个数在100个孔(含)以内,取样孔为总勘察点个数的四分之一。
勘察点个数在100个孔以上,取样孔为总勘察点个数的五分之一。
但个别勘察报告还会出现取样孔过少这个问题。
至于取样间距过大则较为普遍,由于当前勘察市场竟争激烈,收费很低,在少取几个土样就是利润的错误观点驱动下,取样间距任意放大,根据GB50021-2001第4.1.9第二点规定,每个孔要保证每一层土都有土样,在此基础上在主要受力层或持力层内每隔1~2m取一土样,其它土层2~3m取一土样,巨厚层淤质土可放宽到4~6m取一土样。
4、标准贯入等原位测试偏少,对饱和粉(砂)土层,不能满足液化判别要求对饱和粉(砂)土层,要求系统进行标准贯入测试,测试间距主要受力层为1~2m,一般地层为2~3m,并在标贯器内取样作颗粒分析,以备作液化判别之用。
工程勘察报告审查指南
XXXXXXXXXXXX集团有限公司工程勘察报告审查指南录目一、总则二、编制要求三、审查要点四、签章要求五、报告的主要内容为规范XXX区工程勘察报告的编制,保证勘察报告的编制质量,正确指导XXX区工程项目的设计工作,服务好XXX区的工程建设,XXXXXXXX集团有限公司特制订本勘察报告审查指南。
一、总则区场平工程、市政工程、城市防洪工程、水运工、本指南适用于XXX1区工程勘察项目。
程(软基处理、海堤、码头)等所有XXX 、工程勘察必须贯彻执行国家有关工程建设的政策和法令。
2 、勘察单位完成项目勘察任务后必须编制项目勘察技术报告。
3 4、业主单位的相关技术部门必须对项目勘察报告进行审查。
二、勘察报告的编制要求1、勘察报告必须是对项目现场实际勘察情况的真实反映。
CECS99:982、勘察报告的编制应符合《岩土工程勘察报告编制标准》和《建筑与市政工程勘察文件编制深度规定》等规范规定要求。
3、勘察报告的编制应满足勘察合同要求和符合工程实际需要。
三、勘察报告的审查要点《工程建设强制性条文》中有关勘察和地基基础方面1、强制性条文:的强制性条文是否严格执行。
相关责任及签章:勘察单位的资格是否具备;勘察文件《包括勘察、2报告、独立完成的专题报告及试验报告等)公章是否有效,勘察文件单位责任人、勘察项目责任人以及各类图表、原始记录人签章是否齐全、有效,注册岩土工程师及相关人员是否按有关要求在岩土勘察报告上盖章签字。
3、勘察依据工程建设标准:选用的规范、规程是否有效、完备,是否适用于3.1.本工程。
工程勘察主要相关标准:) 年版2001)(2009《岩土工程勘察规范》(GB50021-(JTJ56-94)《市政工程勘察规范》(JTGC20-2011) (JTJ064-98)《公路工程地质勘察规范》(JTG63-2007)《公路桥涵地基与基础设计规范》(JTJ024-85)SL188-2005《堤防工程地质勘察规程》2011))(GB50007-GB50007《建筑地基基础设计规范》(-2002(GBJ112-87)《膨胀地地区建筑技术规范》)GB50025(-2004《湿陷性黄土地区建筑规范》(GBJ25-90)(GB50330-2002)《建筑边坡工程技术规范》)(JGJ6-2011(JGJ6-99)《高层建筑箱形与筏形基础技术规范》JGJ94-2008)《建筑桩基技术规范》(JGJ94-94)((JGJ120-2012) 《建筑基坑支护技术规程》(JGJ120-99)(JGJ87-92) 《建筑工程地质钻探技术标准》(JGJ89-92)《原状土取样技术标准》2012) -《建筑工程地质勘探与取样技术规程》(JGJ/T87(GB50086-2001) 《锚杆喷射混凝土支护技术规程》(JGJ79-2002)《建筑地基处理技术规范》(GB50011-2001) (GB50011-2010) 《建筑抗震设计规范》GB50287-99)《水利水电工程地质勘察规范》()JGJ83-91《软土地区工程地质勘察规范》(.(JTJ240-97) 《港口工程地质规范》)《堤防工程地质勘察规程》(SL188-2005 其他相关标准当标准更新时,应及时更换新标准。
岩土工程勘察报告的审查
2、场地稳定性评价 地质条件复杂的地区。综合分析的首要 任务是评价场地的稳定性,其次才是地基的 强度和变形问题。场地的地质构造(断层、褶 皱等),不良的地质现象(如滑坡、崩塌、岩 溶、塌陷和泥石流等),地层的成层条件和地 震的发生都可能影响场地的稳定性。在这些 场地进行勘察,必须查明其分布规律、条件 和危害程度;从而在场地之内划分稳定、较 稳定和危险的地段,作为选址的依据。
该层可假定于相邻两孔中间消失,剖面图中 应标出原状土样的取样位置和地下水的深度, 各土层应用一定的图例表示。也可以只绘出 某一地段的图例。该层未绘出图例的部分, 可用地层编号来识别,这样可使图面更为清 晰。 在剖面图上,还可同时附上土的主要物 理力学性质指标及某些试验曲线(如触探和标 准贯入试验曲线等)。
岩土工程勘察报告的 编制、阅读、 编制、阅读、使用及审查
作者:云希斌
(白山市建筑工程勘察设计院134300)
• 摘要 介绍笔者在岩土工程勘察及岩土工 程勘察文件图纸审查工作当中的经验与勘 察报告书的编制、阅读、使用及审查当中 的注意事项及要点。 • 关键词 岩土工程、勘察报告、编制、阅 读、使用及审查
7、测试: • 原位测试:原位测试方法是否适当,测试 数量是否满足《岩土工程勘察规范》 GB50021--2001等规范、标准要求;测试 内容是否满足规范及勘察文件深度的要求; • 室内试验:室内试验的指标种类、试验方 法、试验数量是否满足《岩土工程勘察规 范》GB50021--200l等规范、标准要求;
以上内容为笔者在岩土工程勘察及岩土工 程勘察文件图纸审查工作当中的经验与学习 《建设工程质量管理条例》和《建设工程勘察 设计管理条例》中的一点体会与心得,仅供岩 土工程勘察及岩土工程勘察文件图纸审查人员 参考,不足之处有待批评指正。
岩土勘察报告审查、备案指南
南宁市建设工程勘察文件审查、备案指南一、审查、备案程序第一步,审查登记——建设单位自主选择审查机构开展勘察文件审查工作,填写《南宁市建设工程勘察文件审查登记表》送建设行政主管部门登记。
第二步,资料送审——建设单位递交勘察文件等资料到审查机构进行审查。
第三步,审查备案——经审查合格的项目,由审查机构或建设单位到建设行政主管部门办理勘察文件审查备案手续。
二、所需材料清单及注意事项(一)第一步,审查登记办理地点:金湖路59-1号南宁市城乡建设委员会13楼科学技术科1309室(电话:5521567)。
材料清单:1、《南宁市建设工程勘察文件审查登记表》原件2份(可从附件下载,填写后加盖单位公章);2、工程建设报建表(复印件1份);3、当年建设项目投资计划批文或固定资产投资项目备案证(复印件1份);4、建设工程设计红线图(复印件1份);5、《项目岩土勘察报告》(原件1套);6、建设行政主管部门出具的项目规划设计方案阶段节能审查意见(复印件1份);7、勘察单位和审查机构资质证书副本(复印件1份);注意事项:1、建设单位选择的审查机构必须从市建设行政主管部门公布的名单中确定,审查机构不得与所审查项目的建设单位、勘察单位有隶属关系或者其他利害关系。
2、项目的勘察、设计单位和施工图审查机构,须在我委的建设行业企业信息管理系统(从南宁建设信息网进入)中填写完善本单位信息,作为企业在我市办理招投标、资质变更、资质核查、竣工验收等各项工作的基础数据,因此,各单位应高度重视系统信息的填报和更新。
如果未按照要求及时、准确地添加及更新有关信息,对经营造成的不良影响,由各单位自行承担。
3、勘察单位和审查机构属于外省进桂企业的,勘察文件登记及备案时还需提交区建设厅出具的《入桂承接工程勘察设计任务备案通知书》(原件1份)。
(二)第二步,资料送审材料清单:1、经建设行政主管部门登记盖章的《南宁市建设工程勘察文件审查登记表》(原件1份);2、工程建设报建表(复印件1份);3、当年建设项目投资计划批文或固定资产投资项目备案证(复印件1份);4、建设工程设计红线图(复印件1份);5、勘察单位资质证书副本(复印件1份);6、《项目岩土勘察报告》(原件1份)(内附勘察单位资质证书副本(复印件)、《企业法定代表人声明》(可从附件下载,原件)、《****项目岩土工程勘察管理报告》(可从附件下载,原件)、旁站签证资料(复印件));(三)第三步,审查备案办理地点:南宁市城乡建设委员会13楼科学技术科1309室(电话:5521567)。
矿山企业生产勘探报告备案操作规范
矿山企业生产勘探报告备案操作规范一、行政审批项目名称、性质(一)名称:矿山企业生产勘探报告备案(二)性质:非行政许可二、设定依据根据《国土资源部关于矿山企业进行生产勘探有关问题的通知》(国土资发[2002]344号)第1条的规定,矿山企业生产勘探报告备案的行政审批条件为:(一)在矿山企业生产勘探的矿区范围内;(二)为扩大储量(资源量)、将资源量升级为储量或基础储量。
三、行政审批条件提交相关材料应有效、齐全、规范。
四、实施对象和范围申请矿山企业生产勘探报告备案的采矿权人五、申请材料(一)采矿权生产勘探申请报告,内容包括矿山企业矿产资源开发利用情况,生产勘探的目的、依据、理由和资金来源,拟设生产勘探范围直角坐标、面积和勘探深度等(原件1份);(二)采矿许可证正、副本(复印件各1份);(三)经年审的矿山企业工商营业执照(复印件1份);(四)生产勘探委托书(原件1份);(五)受委托勘查单位(通常具勘查工程施工资质)的地质勘查资格证书(复印件1份);(六)委托人与受委托人签定的生产勘探合同(原件1份),合同内容包括委托人、受委托人及其法定代表人名称、注册地址,申请生产勘探的基本情况(采矿许可证编号、发证机关、权属关系、有效期限,矿区和拟设生产勘探区拐点坐标(北京直角坐标系)、面积、开采起止标高、勘探深度和矿山开采情况),委托方式,付款方式,争议解决方式,安全生产责任,违约责任等;如受委托勘查单位不具备勘查工程施工资质,而设计中确有钻探、坑道等工程时,委托人和受委托人须委托另一具备勘查工程施工资质的单位开展施工,并提交生产勘探三方合同(内容同上)原件一份和施工单位(具勘查工程施工资质的)地质勘查资格证书(复印件1份);(七)生产勘探设计书、评审意见和安监部门对生产勘探设计书中安全措施部份的审查及批复文件(原件1份);(八)以地形地质图为底图的1:2000—1:10000矿区平面图,图上标出矿体分布情况、矿区范围和拟设生产勘探范围拐点平面坐标(北京直角坐标系)、开采起止标高和勘探上下限标高,并加盖当地国土资源局公章(原件1份);(九)包括矿区现有(上、下)井巷采掘工程和设计勘探工程的工程分布图(原件或复印件1份);(十)满足勘探投入的近期银行存款证明(原件1份);(十一)矿山所在国土资源局对拟设生产勘探区域和矿种就矿权设置、矿权纠纷、是否符合当地矿产资源总体规划等问题出具的调查意见(原件各1份);六、办结时限(一)法定办结时限:20个工作日(二)承诺办结时限:20个工作日七、行政审批数量无明确限制。
