高炉系统管道施工方案

合集下载

钢铁公司高炉液压管道系统管道工程

钢铁公司高炉液压管道系统管道工程

高炉工程液压管道施工方案生效日期:文件编号:受控状态:批准:审核:编制:目录一、工程概况:二、施工人员和施工机具及施工前准备:1.施工人员2.施工机具3.施工准备三、主要施工技术措施和要求: (一)、主要施工程序(二)、主要技术要求1.管材、附件的制造及检验2.管道吹扫及管道刷漆3.钢管的加工4.管道焊接要求5.管道安装6.酸洗除锈7、管道系统试压及油清洗四、产品标识和可追溯性1.产品贮存及防护2、搬运五、主要控制点六、安全技术措施一、工程概况:本工程为***钢铁公司三期588M3高炉液压管道系统管道工程, 分别为炉顶液压及润滑, 炉前泥炮及开铁口机堵渣机液压, 矿槽液压, 热风炉液压四个系统, 用流体无缝钢管φ28*4约10100米, φ34*5钢管100米。

二、施工组织准备:1、人员准备:管工6人焊工4人气焊工2人油漆工4人架子工4人2.机具准备:交流焊机4台煨弯器2台气焊工具2套无齿锯2台酸洗槽3个角向磨光机4台滤油机2台(甲供)3.施工前准备:(1)、组织有关人员对图纸和设备说明书认真研究、讨论, 了解工程主要特点, 掌握安全措施。

(2)施工所用机具、材料、安全设施及各种应备品要备齐, 确保用电可靠供应。

(3)按有关技术文件对外购件认真检查, 确保合格。

三、主要技术措施和施工要求:(一)、主要施工程序施工准备——材料验收——管道酸洗、中和、钝化——管道刷漆——管道加工和预制——支架制安——管道及附件安装——管道吹扫——管道系统滤油及试压——管道刷漆——现场清理、交工验收(二)、主要技术要求1、本次液压管道安装以图纸安装说明为准, 同时参照《冶金机械设备安装工程施工及验收规范、液压、气动和润滑系统》YBJ207—852、管材、附件的制造及检验(1)、管子、附件、阀门必须有制造厂的质量证明书, 其规格和材质应与设计相符(2)、管子、附件、阀门在使用前进行外观检查, 要求符合下列要求:A:无裂纹、加渣、重皮等缺陷B.无超过壁厚负偏差的锈蚀、磨损或凹陷C、阀门标牌完整清晰, 传动装置完好。

高炉炉底水冷管道安装方案

高炉炉底水冷管道安装方案

高炉炉底冷却管施工方案编制:审核:批准:一、工程概况:4#550m3高炉,位于钢铁厂院内3#高炉西侧,其中炉底管系统有。

负责施工,由于炉底管现场安装需与土建钢结构同时施工,且管道接口有探伤要求,特制定此方案,便于现场施工。

二、编制依据:《工业管道工程施工及验收规范》(金属管道篇)GB50235-97《现场设备工业管道焊接工程施工及验收规范》GB50236-98施工图纸三、材料管理1、材料验收1.1 材料员应严格按设计要求核对管材、阀门、法兰、螺栓、垫片和其他管道件的规格、材质及数量。

所有管材、阀门及管道附件必须有出厂合格证明书。

否则应补作所缺项目的检验。

1.2 钢管、钢管件的外观质量检查,应无裂纹、缩孔、夹渣、重皮等缺陷和不超过壁厚伏偏差的锈蚀或凹陷。

1.3 钢管件弯头、异径管、三通、法兰须进行检查,其尺寸偏差应符合标准。

1.4 法兰密封面应平整光洁,不得有毛刺及径向沟槽。

1.5 石棉橡胶垫片应质地柔韧,无老化变质或分层现象,表面应无折损、皱纹等缺陷。

金属垫片的加工尺寸、粗糙度及硬度应符合要求,表面应无裂纹、毛刺、凹槽径向划痕及锈斑等缺陷。

1.6 不锈钢管材应单独存放,避免与碳钢接触,防止发生晶间腐蚀。

2、标识:按要求标写材料规格、材质、数量,易燃易爆和有毒等危险品应做相应的危险标志。

3、保管:搬运要小心轻放,以防擦伤管子和碰伤管子,堆放时不得将铜、铝、不锈钢与碳钢金属混放在一起,必须分别堆放,以防管子受到电化腐蚀,用木板架子堆放,易燃品、毒品单独保管并上锁,保温材料防潮、防雨。

4、发放:按工程进度进料发放,避免长时间堆放,不合格品应退货。

发放应有发放记录。

四、施工过程及技术要求1、炉底管安装要求:1.1 装前应对每根炉底管进行1.0MPa的水压试验30分钟,不漏水、不出汗为合格1.2 安装后用1.0MPa的水试压30分钟,然后降压到0.7MPa并用手锤敲击,不得存在冒汗现象,压力降不大于3%为合格1.3 水冷管安装与炉底钢结构同时施工1.4 炉底管要求用整根无缝钢管,若长度不够,焊接形式及位置如图1所示(要求对每个焊口做无损探伤检查)并要求管道对口采用氩弧焊,套管焊口用手工电弧焊1.5 炉底环冷管D108制作按图21.6 炉底环冷管D159制作按图31.7 一根水管在炉底内不得超过二个加长焊点,且焊点不应在炉底半径3米内,应尽可能靠近炉底边缘(经甲方同意)1.8 水冷管各加长焊点应分散交错分布,不应集中在某一局部区域,套管焊后应进行探伤检查1.9 炉壳内的水冷管内外表面不得涂防锈漆1.10水冷管上法兰现场安装时焊接,用E4303焊条连续焊,焊缝高度6mm2、管道安装与焊接一般要求2.1 管道安装前应进行除锈,管道除锈采用槽式酸洗法除锈。

高炉水管道施工方案

高炉水管道施工方案

水管道安装施工方案1工程概况高炉本体容积为1080立方米,高炉水系统主要分高压供回水、常压供回水、软水供回水、风机冷却供回水、软水泵冷却供回水等。

管道布置空间复杂,地下、地上、高空均有分布,水路系统管线长;安装存在立体交叉作业多,为更好的完成施工任务,现编制本施工方案。

2编制依据GBJ235-82 《工业管道工程施工及验收规范》(金属管道篇)GBJ236-82 《现场设备、工业管道焊接工程施工及验收规范》GB50268—97 给排水管道工程施工及验收规范3 施工准备3.1 由项目部工程部组织施工人员进行技术交底 , 熟悉业经会审的施工图纸及施工验收规范和有关的技术文件 , 提出完整的材料计划和措施用料计划 , 由质安部进行安全交底及教育。

3.2 现场做好三通一平 , 建好临时设施。

3.3各工种人员必须通过上岗前培训工作 , 对参加施工的焊工进行资格审查 , 必须有劳动部门颁发的相应项目的合格证。

3.4 技术员将技术要求和要领向施工班组交底。

4 材料验收4.1 管子、管件、阀门及板材必须具有制造厂的质量合格证明书,对材料的质量有异议时,应经复验合格后,方可使用;管子、管件、阀门在安装前,应按设计要求核对其规格、材质、型号,并进行外观检查,不得有裂纹、缩孔、夹渣、折迭、重皮等缺陷,锈蚀或凹陷不超过壁厚负偏差 , 在施工过程中应按材质和管道级别分类保管,不得混淆和损坏。

4.2 弯头外径偏差及外径椭圆度不超过以下规定值: DN25 ~ DN70 为 + 1.1mm ; DN80 ~ DN100 为 + 1.5mm ; DN125 ~ DN200 为 + 2.0mm ; DN200 以上不超过 + 2.5mm 。

4.3 螺栓及螺母的螺纹应完整无伤痕及毛刺等缺陷 , 螺栓与螺母应配合良好 , 无松动或卡涩 , 并附有材质及加工合格证书。

4.4 法兰必须与安装图纸要求的压力 , 公称直径及标准相符,密封面光滑平整 , 螺栓孔符合装配要求 , 并附有材质及加工合格证书。

高炉煤气管道改造项目施工方案

高炉煤气管道改造项目施工方案

宝钢德盛不锈钢有限公司高炉、转炉煤气管道设备技术改造施工组织设计编制人:审核人:批准人:编制单位(盖章):中国二十冶集团有限公司宝钢德盛工程项目经理部1页目录一、编制说明 (3)1.1 说明 (3)1.2 编制依据 (3)二、工程概况 (4)三、施工部署 (4)3.1 施工部署依据 (4)3.2劳动力组织以及任务分工 (4)3.3施工组织机构 (5)3.4施工进度计划 (5)四、主要施工方法及措施 (6)五、施工质量保证措施 (27)5.1工程质量保证体系 (27)5.2 严格执行质量标准 (27)5.3加强施工过程的质量控制 (27)六、安全、文明施工的目标及管理措施 (29)七、施工资源配置 (29)八、危险源识别与风险评价 (32)九、应急预案 (37)一、施工方案编制说明1.1 说明本施工组织设计为宝钢德盛不锈钢有限公司高炉、转炉煤气管道设备、设施安全技术改造项目,依据目前收到的宝钢德盛不锈钢有限公司的招标文件,以及宝钢技术集团有限公司高炉、转炉煤气管道设备、设施安全技术改造可行性研究报告,高炉,转炉煤气管网平面布置图而编制。

1.2 编制依据《钢结构工程施工规范》GB50755–2012《建筑防腐蚀工程施工及验收规范》GB50212-2002《工业金属管道工程施工及验收规范》GB50184-2011《工业设备及管道防腐蚀工程施工质量验收规范》 GB50727-2011《涂装作业安全规程涂漆前处理工艺安全及其通风净化》GB 7692-2012《建筑涂饰工程施工及验收规程》JGJ/T29-2003《现场设备、工业管道焊接工程施工及验收规范》GB50236-2011《阀门的检验和试验》GBT 26480-2011《冶金电气设备安装工程施工及验收规范》GB 50397-2007《建筑边坡工程技术规范》GB50330-2013《钢筋焊接网混凝土结构技术规范》JGJ114-2003《建筑施工高处作业安全技术规范》JGJ80-1991《施工现场临时用电安全技术规范》JGJ46-2005《建筑施工扣件式钢管脚手架安全技术规范》JGJ30-2011《工业企业煤气安全规程》GB6222-2005其它有关资料。

高炉系统介质管道施工方案

高炉系统介质管道施工方案

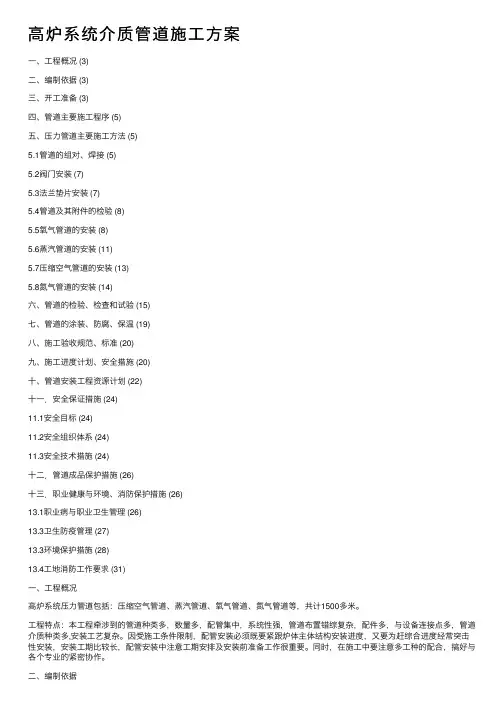

⾼炉系统介质管道施⼯⽅案⼀、⼯程概况 (3)⼆、编制依据 (3)三、开⼯准备 (3)四、管道主要施⼯程序 (5)五、压⼒管道主要施⼯⽅法 (5)5.1管道的组对、焊接 (5)5.2阀门安装 (7)5.3法兰垫⽚安装 (7)5.4管道及其附件的检验 (8)5.5氧⽓管道的安装 (8)5.6蒸汽管道的安装 (11)5.7压缩空⽓管道的安装 (13)5.8氮⽓管道的安装 (14)六、管道的检验、检查和试验 (15)七、管道的涂装、防腐、保温 (19)⼋、施⼯验收规范、标准 (20)九、施⼯进度计划、安全措施 (20)⼗、管道安装⼯程资源计划 (22)⼗⼀.安全保证措施 (24)11.1安全⽬标 (24)11.2安全组织体系 (24)11.3安全技术措施 (24)⼗⼆.管道成品保护措施 (26)⼗三.职业健康与环境、消防保护措施 (26)13.1职业病与职业卫⽣管理 (26)13.3卫⽣防疫管理 (27)13.3环境保护措施 (28)13.4⼯地消防⼯作要求 (31)⼀、⼯程概况⾼炉系统压⼒管道包括:压缩空⽓管道、蒸汽管道、氧⽓管道、氮⽓管道等,共计1500多⽶。

⼯程特点:本⼯程牵涉到的管道种类多,数量多,配管集中,系统性强,管道布置错综复杂,配件多,与设备连接点多,管道介质种类多,安装⼯艺复杂。

因受施⼯条件限制,配管安装必须既要紧跟炉体主体结构安装进度,⼜要为赶综合进度经常突击性安装,安装⼯期⽐较长,配管安装中注意⼯期安排及安装前准备⼯作很重要。

同时,在施⼯中要注意多⼯种的配合,搞好与各个专业的紧密协作。

⼆、编制依据2.1设计院提供的⾼炉和热风炉及区域外系统介质管道图;2.2 GB50184-93 《⼯业安装⼯程质量检验评定统⼀标准》2.3 GB50235-97 《⼯业⾦属管道施⼯及验收规范》2.4 GB50231-98 《机械设备安装⼯程施⼯及验收通⽤规范》2.5 GB50236-98 《现场设备⼯业管道焊接⼯程施⼯及验收》2.6业主下发的各类技术⽂件三、开⼯准备开⼯前仔细审阅图纸,进⾏图纸的会审,确认图纸和技术⽂件能保证施⼯的要求。

高炉煤气管道施工方案

高炉煤气管道施工方案

高炉煤气管道施工方案概述本文档为高炉煤气管道施工方案,旨在介绍高炉煤气管道施工的过程、注意事项及关键步骤。

背景高炉煤气管道是高炉系统中的重要组成部分,负责输送煤气到各个设备和工艺单元。

因此,高炉煤气管道的施工质量直接关系到高炉系统的运行效率和安全性。

施工过程高炉煤气管道的施工包括以下主要步骤:1. 前期准备在开始施工前,必须进行充分的前期准备工作。

这包括收集和分析工程设计图纸、明确施工范围和工期、制定施工计划等。

2. 管道布置根据设计图纸,确定煤气管道的布置方案。

考虑到煤气流量、压力、温度等因素,合理确定管道直径、材质和布置方式。

3. 材料采购与检验根据设计要求,采购符合标准的煤气管道材料。

在材料到场后,进行严格的材料检验,包括外观检查、尺寸测量、强度测试等。

4. 管道安装在进行管道安装前,必须进行场地勘察和标线工作。

然后根据设计要求,进行管道的切割、连接和焊接。

在安装过程中,需要注意管道的垂直度、水平度和对齐度,必要时使用测量工具进行测量。

5. 施工质量控制在施工过程中,必须进行质量控制,以确保施工质量达到设计要求。

这包括监督施工人员的操作、检查焊接质量、进行泄漏测试等。

6. 管道保护管道安装完成后,需要进行管道的防腐和保温处理,以延长管道的使用寿命并确保管道的安全性。

7. 竣工验收施工完成后,需要进行竣工验收。

验收内容包括检查工程质量、验收材料、填写竣工报告等。

注意事项在进行高炉煤气管道施工时,需要注意以下事项:1.管道施工需要遵循相关的安全规范和操作规程,严格执行施工工艺流程;2.施工人员必须具备相关的操作技能和证书,经过专业培训并严格遵守施工安全要求;3.在进行焊接工作时,必须采取适当的防护措施,如佩戴焊接面罩、手套等,防止焊接过程中的辐射和火花对人员和设备造成伤害;4.施工现场必须保持整洁有序,杂物必须及时清理,防止堵塞管道。

结论高炉煤气管道施工是保证高炉系统正常运行的重要环节。

施工方案的制定和严格执行能够确保工程质量和安全性。

高炉外网煤气管道施工施工方案

高炉外网煤气管道施工施工方案

目录一、工程概况 (2)二、编制依据及执行规范、标准 (3)三、施工部署 (3)四、施工组织机构及岗位职责 (6)五、方案工艺流程 (9)六、主要施工方法 (9)七、安装质量保证措施 (18)八、安全措施 (20)九、临时施工用电安全措施 (23)十、雨季施工措施 (23)十一、文明施工措施 (24)一、工程概况工程名称:河北敬业集团2*1260高炉液压系统设计单位:安阳钢铁集团设计院工程工期:2011年7月10日~2011年8月25日工程内容: (1)高炉常压供水泵组(2)风口小套供水泵组(3)高炉净环低压供水泵组(4)鼓风机站供水泵组(5)事故水塔供水泵组(6) 高炉常压事故供水柴油机泵组(7)事故供水柴油机泵组(8)过滤器及加药装置工程特点:本循环水泵站负责11、12、13#高炉三座高炉及热风炉供水,室内设备、管道众多。

大小水泵合计38台,加药装置2套、过滤器15套,大小管道2200余米,管径从DN150至DN1800。

目前循环水泵站因土建施工缓慢,无法全部交予我方,初步具备施工条件的只有泵站南区,北区需要7月25日才能完全交给我方,且土建单位现在还在施工,施工中存在交叉作业情况,施工作业面狭窄,给工程施工带来极大困难。

目前循环水泵水泵已经进场,其他设备业主答复7月15日才能进场完毕,以上种种原因,给我单位施工带来极大困难,导致我单位需投入大量人力、机械,昼夜施工才能最大限度的保证工期节点及高炉顺利投产。

二、编制依据及执行规范、标准1.循环水泵站图纸 60-0801S12.《建筑给水排水及采暖工程施工质量验收规范》 GB50242—20023. 《钢结构工程施工质量验收规范》 GB50205—20104.《工业金属管道工程施工及验收规范》 GB50235-20115.《机械设备安装工程施工验收规范》 GB50231-986.《压缩机、风机、泵安装工程施工及验收规范》GB50275-987、《建设工程施工现场供用电安全规程》 GB50194-938、《涂装前钢材表面锈蚀等级和除锈等级》GB8923-889、《机械设备安装工程施工及验收通用规范》GB50231-98三、施工部署1、总体施工部署因高炉工程投产日期日益临近,根据现场条件及土建施工情况,决定不得土建全部交接,带设备基础施工完毕后,我单位立即进场安装设备及管道,若循环水泵站天车能够进场,则使用天车安装,如不能,要求土建单位暂缓砌筑循环水泵站南侧砖墙,我单位使用1台25t汽车吊配合屋顶放置的吊环设备安装及管道预制、安装。

高炉煤气管道接管施工方案

高炉煤气管道接管施工方案

高炉煤气管道接管施工方案1. 引言本文档旨在编制一份高炉煤气管道接管施工方案,以确保施工过程的安全可靠性。

该方案包含施工前准备工作、施工流程、施工注意事项以及施工后的维护保养等内容。

2. 施工前准备工作在开始施工之前,需要进行以下准备工作:2.1 确定施工范围根据设计要求和现场实际情况,明确高炉煤气管道的接管范围,包括管道起止点、管道走向等。

2.2 现场勘察在进行施工前,应进行现场勘察,了解现场的地理和气象条件,确保施工过程的安全。

2.3 设备准备准备必要的工具和设备,包括吊装设备、焊接设备、测量仪器等,以确保施工所需工作顺利进行。

2.4 材料准备准备施工所需的管道材料、管件、密封材料等,以满足施工过程中的需求。

3. 施工流程高炉煤气管道接管的施工流程如下:3.1 清理现场在施工现场进行清理,清除杂物和障碍物,并确保施工区域的安全。

3.2 管道切割根据设计要求,使用切割设备对原有管道进行切割。

3.3 焊接管道将新的管道与原有管道进行焊接,确保焊口的质量,并进行非破坏性检测。

3.4 安装管件和密封根据需要,安装管件和密封材料,确保管道的连接紧密,并进行泄漏测试。

3.5 防腐处理对管道进行防腐处理,以延长使用寿命和保护管道的安全性。

3.6 施工验收对施工过程进行验收,确保施工符合设计要求和相关标准。

4. 施工注意事项在进行高炉煤气管道接管的施工过程中,需要注意以下事项:4.1 安全第一施工过程中,必须始终将安全放在首位,遵守相关安全规范和操作规程,使用合适的个人防护装备。

4.2 施工环境施工现场应保持干燥、整洁,避免杂物和易燃物接近施工区域,确保施工安全。

4.3 焊接质量对焊接过程进行严格监控,确保焊接质量符合相关标准,防止焊接缺陷导致管道失效。

4.4 泄漏测试在进行管道安装后,必须进行泄漏测试,确保管道连接紧密,防止气体泄漏引发安全事故。

4.5 维护保养施工完成后,对管道进行定期维护保养,检查管道的安全状况,并进行必要的修复和更换。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高炉系统管道施工方案8.4.1水系统施工方案(1)明设给排水管道施工高炉本体、炉顶及附属设施的冷却给排水系统、各循环泵站内的给水管道、埋地管廊的给排水管道、电缆隧道内的生活消防给水管道等均为明设管道。

明设管道安装施工关键工序控制:支架制作、防腐及管道防腐→支架安装→管道安装→管道试压→支架、管道面漆涂刷→管道系统试压→管道冲洗。

1)支、吊架的制作与安装A、管道支架、支座应按照图样要求进行加工,代用材料应取得设计的同意并办理材料代用手续;B、支、吊架用受力部件如横梁、吊杆及螺栓等的规格应符合设计及有关规范要求;C、支吊架、支座制作完毕后,其表面要除锈、涂防腐底漆两遍;D、管道支架在吊装前,应复检土建的基础标高、外形尺寸是否符合设计要求。

E、支架横梁应牢固地固定在墙、柱或其他结构物上,横梁水平面应与管中心平行;F、在架空钢结构桥架上的支、吊架或支座安装同一水平的固定支架下的钢结构标高不一致,要对低的采取加垫板等措施;G、支架上的管卡孔径及间距要按图纸要求来钻孔;H、制作、安装支吊架前,要吃透图纸,不同位置的支吊架种类要分清楚;I、在管道上焊支架时,管子不得有咬肉、烧穿现象;J、对于同一支架有多层管道,每层支架有多根管道的支架,无论是在制作尺寸和安装焊接上都要严格按图纸、标准、规范来做。

K、管道的管托分为固定管托和滑动管托,所有固定管托的弧形板必须与管道满焊,焊缝高度为管壁厚度。

管托各构件与土建专业支架也为满焊。

所有滑动管托的弧形板也与管道满焊在一起,但管托与结构支架接触不焊在一起。

2)管道敷设A、高炉本体各层平台的环形供水管应先在加工厂加工、预拼,经检查合格后再运至现场进行吊装。

B、高炉本体主管施工进行吊装时,须选用合适的吊车(拟定一台50吨坦克吊配合),吊车要选取合理的吊装位置;高炉冷却水支管拟采用卷扬机进行垂直运输。

C、泵站、埋地管廊内的管道定尺长度要根据泵站吊装口的尺寸大小进行确定;安全水塔内的管道定尺长度要根据水塔入口尺寸、水塔层高及施工时选用的卷扬机大小进行确定。

D、现场施工时,尽可能采用地面组对的方法,以减少高空施工,加快施工进度,提高施工质量。

对有些地方,跨度较大,高空作业不便或无法操作必须在地面组对较长的管子,吊装时,要采用多根钢丝绳挂钩吊装,并系好风绳,由专人指挥吊装。

E、安装完的管道要及时安上固定卡环或做临时固定,对于防腐层破坏的地方要人工或机械除锈,并刷上底漆。

除各焊接部位外,可对已安装完的管道进行中间、表面刷漆,待管道试压合格后,用人工或机械的方法除去焊缝位置的铁锈及杂物,进行防腐处理,防腐要求与直管段相同。

F、大口径管要注意管口的校圆,校圆可利用锤及特制外圆对口器和内校圆器。

G、管径DN≤50mm的中低压钢管,一般采用机械法切割;DN>50mm的中低压碳钢管采用氧-乙气割法切割;镀锌钢管必须采用机械法切割。

H、管子对口时应在距接口中心20mm处测量管子的平直度。

当管子公称直径大于100mm时允许偏差为2mm,管道组对前应将管口周围15 mm范围内的内外表面的油漆、铁锈、毛刺等污物清理干净,并按要求制作坡口,然后打磨坡口及坡口周围15mm范围使其露出金属光泽。

管子对口时可在两节管子中的任意一节管外壁点焊三根长约300mm的角钢(L90×8)以辅助对口。

I、管道摆设应整齐、牢固,管子对口不得采用强力对口、加热管子、加偏垫或多层垫的方法来消除接口断面的空隙、偏差、错口或不同心等缺陷。

J、中断施工时,管子一定要做好临时封闭工作,特别是立管在管道中断施工时,随手采取临时封闭。

继续施工时,再接口未组对前要特别注意已安装的管内有无杂物。

K、泵站内管道安装时,由于管道、管件、阀门及附件等自重较大,施工前应先做好管道支架和支墩,使管及管件的自重由支架或支墩承受,以避免管道连接时损坏与其相连的设备,或造成已安装设备位置、标高偏差。

若支架、支墩不能及时施工,可采取一些有效的临时支撑措施。

3)管道试压、冲洗A、管道安装完毕后,全部按照设计、验收规范对各种介质管道分别进行强度试验、严密性试验、冲洗。

B、各站内、埋地管廊内、高炉配管安装完毕后,按施工划分段进行分段试压;全部试验合格后,再进行系统试压。

C、高炉区域管道冲洗分三个阶段进行:各站内配管与埋地管网配合进行循环冲洗;高炉主干管(包括各层平台的环状给水管)利用泵站、埋地管网进行循环冲洗;冲洗前应注意以下几点:须先在炉体给水、排水主管间接临时旁通管道并加阀门控制,以保持泵站水池水量平衡,更重要是确保水泵运转正常,在开始运转时更为重要;在控制阀旁加连通管及阀门。

由于管道上阀门规格大,开闭不方便,炉体开始通水要绝对保证安全,水量要逐步加大,因此用旁通阀控制,如发生意外跑水情况,处理时方便可靠;与支管相的阀门要关闭,主要支管阀门后要加临时堵板,防止阀门泄漏和误操作而发生事故或影响支管安装。

利用高炉冷却给水系统配合高炉本体冷却水支管的冲洗,由于支管与设备及冷却板相连,冲洗是分段、分系统逐步进行。

支管冲洗情况复杂,冲洗须注意以下几点:冷却板给、排水支管冲洗,在干管、环状给水管冲洗合格的基础上,支管是不锈钢材质,管道连接采用套接,支管内基本不含焊渣和杂质,因此与冷却板连通进行冲洗。

风口大套、中套和送风支管虽然管材也是不锈钢材质,但是设备较精密,水质要求高,开始冲洗不能进设备,利用金属软管连通冲洗合格后才进设备。

D、管道冲洗、试压前须先检查管道是否已固定牢固,流量计、流量孔板、安全调节阀等设备是否已用短管替换,试压时,须检查排气管、排水管、压力表设置的位置是否合理。

管道试验合格后需及时拆除临时管,恢复正式管道及设备。

(2)埋地给水管道安装区域内的生活消防给水系统、工业给水系统、高压、中压、常压清循环水系统、纯水密闭给水系统等大部份为埋地管网(除除靠近高炉段的埋地管设在地下管廊内)。

埋地管道施工关键工序控制:管道防腐→管沟定点放线→管沟开挖→管沟地基处理→管道对口焊接→管道试压→管沟回填→管道系统试压→管道冲洗。

1)管沟定点放线A、管沟开挖前,测量人员根据施工图确定的坐标进行管沟中心点放线,并用白石灰画出管沟中心线及开挖边线。

为便于检查开挖质量情况,需在中心线及边线沿途设置标志桩(每个间距10m 左右),在管中心标志桩上要注明高程。

B、降排水措施,根据某某市类似地区下水位状况,以及管道管沟处理要求,部分管沟开来挖前需进行降水排水,开挖深度较深(3m 以上)时,可采用一级轻型井点降水,开挖深度较浅时(3m 以内),可直接开挖,然后在开挖好的管沟底部设排水边沟和集水坑,用潜水泵将地下水排出沟外。

2)管沟开挖A、管沟开挖断面根据管沟开挖深度及开挖部位地质、地下水情况进行确定。

B、开挖过程中,应随时对开挖中心线,平面位置,管沟底标高和开挖放坡进行测量校核,使其符合设计要求。

C、开挖过程中,应随时注意检查邻近构筑物,道路,管线等的下沉和变形情况,必要时采取防范措施。

D、管道上阀门井砌筑位置在管沟开挖时同步进行开挖。

3)管沟基础处理A、管沟基底按要求应为未经扰动的原土层,其承载力一般应达到100kPa以上(由检测确定),当沟底土层不符合设计及规范要求时,应进行夯实,或换土填砂、石屑等,使其达到设计要求。

由于管沟开挖后,沟内有地下水,因此应每隔50米设一个吸水坑,将沟内的地下水引向吸水坑里,并用潜水泵抽至附近的排水沟中。

4)管道安装A、埋地管道在下沟前,可在沟上将管子进行组对,组对时可利用龙门架、三角架及葫芦来翻动管子,组对长度要根据管径的大小、配合管道吊装的吊车性能、吊车所处位置的土质情况及与管沟的距离而定。

B、管沟检验合格后,方可进行沟内管道安装,在安装前,在需进行焊接的地方用人工挖焊坑以方便焊工进行焊接操作。

C、管道对接前,必须将管口处的泥土清理干净后方可对接。

D、不论在沟内或在地面上的对口、焊接的管道都必须严格按照施工验收规范、设计说明进行作业。

E、管道施工完一段后,必须及时用土将管道局部回填,以防管沟地基上升,使安将好的管道标高发生变化,但焊缝处不能回填、防腐。

5)管道试压A、管道压力试验值应符合设计、验收规范的要求,一般强度试验值为设计压力的1.5倍,试验10分钟无压降为合格;严密性强度试验压力和设计压力值相同,试验30分钟无泄漏为合格。

B、埋地管道一般采用分段施工,所以管道的试压也只能根据施工进行分段进行,试压合格要及时将焊缝除锈防腐,并及时回填。

C、管道全部安装完毕后,须进行全段连通试压。

6)管道冲洗A、管道全段试压合格后方可进行管道冲洗,冲洗前,安装好冲冼用的临时进、出水管,出水管接至最近的下水井并保证该下水管能保证排水畅通及排水能力。

B、当管道的出水与进水水质、颜色等到一致时,冲洗合格,做好冲记录,当场请监理、建设单位签字。

并及时将余水排出、将临时冲洗管道拆除,恢复正式管道。

7)管沟回填A、当管道在沟内安装好后,立刻用土将管道固定牢,以防止管沟上涨,引起管道的标高发生变化。

B、当管道试压合格、做好竣工测量、地下隐蔽签证后,及将管沟回填,回填时必须分层夯实,并达设计要求和施工验收规范。

(3)管道焊接1)管道焊缝采用“V”形坡口,坡口经检查符合技术要求后,方可进行管道焊接,还应符合下列规定:A、在雨天,下雪及刮风气候下进行焊接时,焊接部位必须有相应的遮护条件。

低温条件下焊接时,应符合(表一)规定:管道焊接允许温度(表一)B、参与本工程的给排水管道安装焊接的电焊工,应持有效的焊工合格证、上岗操作证书。

C、焊接分转动焊和固定焊两种形式,转动焊接时,可利用手动葫芦等工具辅助管子转动;固定焊焊接时,对于小管径管道(DN ≤400)可利用手动葫芦等工具,将管子提高地面一段距离(h≤200mm)后焊接管子底部.D、本工程给排水系统的普通钢管焊接时采用的焊条型号为E4303,规格为φ2.5、φ3.2、φ4.5。

焊条使用前,须报监理验收合格后方可投入使用。

使用前,对焊条须按说明书进行烘烤,并做好烘烤记录,烘烤好的焊条在使用前须及时放在保温筒里以防止焊条回潮,使用时,电焊工应随手盖上保温筒盖子。

特殊钢材(如不锈钢管、含铜无缝钢管)采用的焊条材质要与母材材质相一致。

8.4.2热风、冷风管、燃气管道施工方案从加工厂出来的卷制钢管送至现场,在组对煤气管道前,须对有缺陷的零节及管节必须进行修理,不符合焊接质量的焊缝隙应铲除重焊。

纵向焊缝的大口径管,在组装时相邻的纵向焊缝应错开。

在干管上装置支管时,应在组装干管时注意支管装置不设在干管的焊颈上。

并且支管接头应装置在干管的上部或侧面。

只有排水管接头才装在干管的下部。

煤气管道应有不小于0.003的坡度,坡向排水装置。

煤气管道通过地沟、墙壁、楼板等处,应装置钢质套管。

穿过套管内的管道不可有焊缝接口。
