高大支模架梁模板工程施工技术交底(标准版)

合集下载

超重梁技术交底

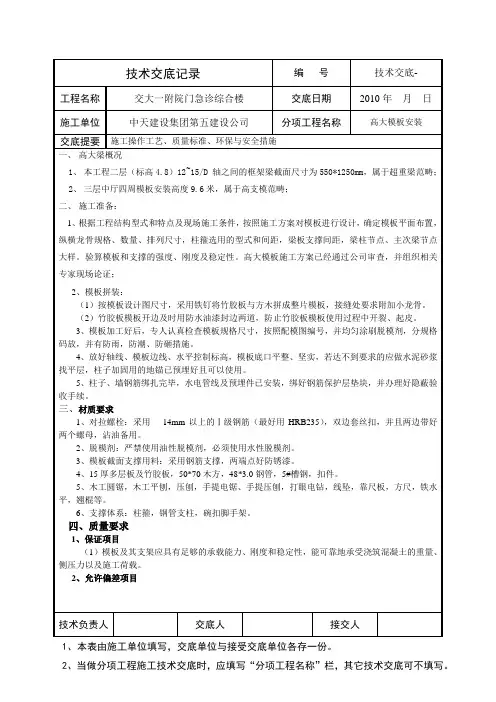

超重梁技术交底

一、高大梁概况1、本工程二层(标高4.8)12~15/D 轴之间的框架梁截面尺寸为550*1250mm,属于超重梁范畴;2、三层中厅四周模板安装高度9.6米,属于高支模范畴;二、施工准备:1、根据工程结构型式和特点及现场施工条件,按照施工方案对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样。

验算模板和支撑的强度、刚度及稳定性。

高大模板施工方案已经通过公司审查,并组织相关专家现场论证;2、模板拼装:(1)按模板设计图尺寸,采用铁钉将竹胶板与方木拼成整片模板,接缝处要求附加小龙骨。

(2)竹胶板模板开边及时用防水油漆封边两道,防止竹胶板模板使用过程中开裂、起皮。

3、模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷脱模剂,分规格码放,并有防雨,防潮、防砸措施。

4、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚已预埋好且可以使用。

5、柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续。

三、材质要求1、对拉螺栓:采用14mm以上的Ⅰ级钢筋(最好用HRB235),双边套丝扣,并且两边带好两个螺母,沾油备用。

2、脱模剂:严禁使用油性脱模剂,必须使用水性脱模剂。

3、模板截面支撑用料:采用钢筋支撑,两端点好防锈漆。

4、15厚多层板及竹胶板,50*70木方,48*3.0钢管,5#槽钢,扣件。

5、木工圆锯,木工平刨,压刨,手提电锯、手提压刨,打眼电钻,线坠,靠尺板,方尺,铁水平,翘棍等。

6、支撑体系:柱箍,钢管支柱,碗扣脚手架。

四、质量要求1、保证项目(1)模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。

2、允许偏差项目。

高大模板工程安全技术交底

高大模板工程安全技术交底
(5)梁侧模的安装
①为保证梁的断面尺寸、缩短梁的安装时间,在梁内加设Φ20钢筋内衬,钢筋内衬间距@450mm,与对拉螺栓孔位置错开。
②梁侧模板拼装就位后,根据现场实际情况钻取对拉螺栓孔,对拉螺栓孔纵横间距450mm(具体尺寸按照各类型梁的计算为准)。 梁侧模的对拉螺杆安装完成后,立即用钢管作主楞对梁侧模进行校正、加固。 梁的侧模包住底模,下面龙骨包住侧模。 在1/3梁高处侧模外侧,设置钢管斜向支撑,防止梁倾斜、变形。
②支撑脚手架的水平杆应按步距沿纵向和横向通长连续设置,不得缺失。扫地杆设置在距地面200mm高处,沿纵横水平方向按纵下横上的方式纵、横向通
长设置,扫地杆采用直角扣件固定在立杆上。可调支托底部的立杆顶端应沿纵横向设置一道水平拉杆。
③水平杆的长度不宜小于3跨。水平杆的接长可以采用对接扣件连接,也可以采用搭接连接;当采用搭离杆端不小于100mm处固定。水平杆接长的位置应交错布置,两根相邻杆件的接头位置不宜设置在同步同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近节点的距离不宜大于间距的1/3。
(8)高大模板支撑系统搭设和拆除过程中,地面应设置围栏和警戒标志,并派专人看守,严禁非操作人员进入作业范围。
(9)遇到风力大于6级以上或大暴雨天气时,禁止进行作业。
交底人(施工现场管理人员)签字:
接受交底人(作业人员)签字:
监督人(专职安全员)签字:
注:本交底一式两份,现场管理人员、被交底人员各一份。
危险性较大的分部分项工程交底记录(二)
工程名称: 交底时间:
危险性较大的分部分项工程:转换层模板支撑架搭设
交底内容:
一、技术措施
(1)立杆搭设应符合下列规定:
①每根立杆底部设置底座和垫木,垫木的长度不小于两跨,宽度不小于200mm,厚度不得小于50mm,顶部设可调支托,U型支托与楞梁两侧间如有间隙,必须楔紧,其螺杆伸出钢管顶部不应大于250mm,插入深度应大于180mm,螺杆外径与立杆钢管内径的间隙不得大于3mm,安装时应保证上下同心。

高支模技术交底

高支模技术交底

技术交底记录3.2.1主要构件结构情况(1)梁参数确定序号部位轴线区域梁截面尺寸(mm2)支撑架搭设高度(m)计算参数确定(m)1 1F至4F层每高3.8m,总高11.4m3~6/A轴300×700 H=10.7取截面300×700,Hmax=10.73.2.2主要结构构件模板及支撑钢管脚手架设计以下各结构构件模板及支撑脚手架设计参数均汇总于各构件计算书,详细计算见本方案后附件有关内容。

(1)框架梁支撑架设计参数梁截面尺寸梁底木方间距mm承重架支设方式梁两侧立柱间距mm梁跨度方向间距mm梁底小横杠间距对拉螺杆垂直梁截面方向H向300×700 100 梁底1根承重立杆Max= 900 800 400 @400 2道3.2.3高支撑架平面布置及节点详图300×700梁立杆平面布置图300×700梁剖面图3.3 1~5层高支撑脚手架设计及计算3.3.1主要构件结构情况(1)梁参数确定(2)平台板厚参数及支撑架搭设高度部位楼板厚度(mm)满堂架搭设高度m 计算参数确定备注1F至5F层3~6/A~C轴120 15.08 取H=15.08m3.3.2主要结构构件模板及支撑钢管脚手架设计以下各结构构件模板及支撑脚手架设计参数均汇总于各构件计算书,详细计算见本方案后附件有关内容。

(1)平台板支撑架设计参数楼板厚度(mm)板底木方间距钢管立柱(mm)满堂架步距(m)横向间距纵向间距120 250 800 800 1.5 (2)框架主次梁支撑架设计参数梁截面尺寸梁底木方间距mm承重架支设方式梁两侧立柱间距mm梁跨度方向间距mm梁底小横杠间距对拉螺杆垂直梁截面方向H向240×600 120 梁底0根承重立杆Max= 800 800 400 @400 1道300×700 100 梁底0根承重立杆Max= 800 800 400 @400 1道400×700 135 梁底0根承重立杆Max= 800 800 400 @400 1道400×800 135 梁底0根承重立杆Max= 800 800 400 @400 1道450×1000 150 梁底2根承重立杆双扣件Max= 1000 800 400 @400 2道450×1400 150 梁底2根承重立杆双扣件Max= 1000 800 400 @400 3道3.3.3高支撑架平面布置及节点详图1~5层:3~6/A~C轴梁布置图、高支撑脚手架平面布置图、剖面图见本方节后附图3.3-1、3.3-2、3.3-3、3.3-4。

高大模板支撑施工技术交底

高大模板支撑施工技术交底

工程名称施工单位交底部位高大模板支撑区域工序名称模板工程交底提要:支撑体系地基高支模区域支撑体系,落于级配碎石垫层上,回填土施工时,每200mm厚一步,,分层压实。

虚铺厚度按试验结果取值,现场控制采用压路机碾压6—8遍,每遍轮印高差不大于5mm为宜,机械碾压边角处人工夯实。

回填土试验结果,满足设计规定的压实系数0。

94的要求。

对于高支模区域,模板支撑体系高宽比大,梁截面大,架体东西两侧没有拉结点,对地基承载力要求高,在回填土压实处理完成之后,在其表面300mm厚碎石垫层,作为支撑体系的基础,增大模板体系的承载力。

1、施工工艺流程框架柱钢筋绑扎→钢筋验收→框架柱模板安装→依据立杆设计纵横间距铺设木垫板→搭设支撑体系立杆与水平杆→校正框架柱模板→搭设水平剪刀撑、竖向剪刀撑→浇筑框架柱混凝土→模板架体与框柱进行抱柱连接→搭设梁板底部水平杆件→铺设梁板底次楞和模板→绑扎梁板钢筋→搭设梁侧模板→梁板钢筋及模板验收→浇筑梁板混凝土→混凝土养护→模板及支撑架拆除。

2、支撑体系搭设方法钢管扣件式模板支架立杆间距为900*900,步距为1500mm。

盘扣式钢管模板支架立杆间距为900*900,步距为1200mm.(1)立杆设置按支撑体系平面布置图弹测立杆位置纵横坐标方格网,在坐标交汇处中心搭设立杆。

先搭设外围四周立杆、扫地杆和临时固定水平杆,然后拉线设置其他立杆。

立杆全高垂直度按≤50mm控制.(2)水平杆搭设立杆验收合格后,在立杆上按设计步距弹出水平杆竖向间距位置线,满设双向水平杆。

外围水平杆设于立杆内侧,其余分别对称设于立杆同侧,以便斜杆、剪刀撑的搭设。

在己浇框架柱部位,将水平杆与之做可靠连接,以提高支架体系抗侧移能力和整体刚度。

在存在高低差的地方,高出的底部扫地杆要延伸到低处三跨,做可靠连接。

(3)竖向剪刀撑搭设必须按支撑体系施工平面布置图要求,在支撑系统外围四周、每个框架柱之间纵横中部搭设竖向连续剪刀撑(详见梁板模板施工平面布置图),与地面的夹角和形式必须符合设计要求。

模板工程施工技术交底

模板工程施工技术交底
7.侧墙模板在浇混凝土后3天可拆模,顶板模板在混凝土达到70%强度才可拆模。拆模要按照拆模顺
序:斜撑→对拉螺栓→立档→横档→模板的顺序自上而下拆除,严禁乱撬猛拉,以免损坏混凝土表面
质量。
会签栏
参加单位(部门、班组)
参加人员
市政基础设施工程
施工技术交底记录
编号:市政施管—10
工程名称
承包单位
分包单位
/
交底单位
交底日期
交底范围
模板工程
交底人
交底内容:
1.模板安装前应在模板表面涂抹脱模剂。
2.模板安装前,必须经过正确放样,检查无误后才立模安装。
3.模板必须支撑牢固、稳定,无松动、跑模、超标准的变形下沉等现象。模板拼缝平整严密,并采取措施填缝,保证不漏浆,模内必须干净。模板安装后及时报验及浇混凝土。
4.侧墙模板:
5.顶板模板:
会签栏
参程
施工技术交底记录
编号:市政施管—10
工程名称
承包单位
分包单位
/
交底单位
交底日期
交底范围
模板工程
交底人
交底内容:
顶板模板采用门式脚手架支顶。满堂红支顶除了满足强度要求外,还须满足变形要求。先用门式脚手架搭好板模支顶,调整地脚托顶,使支顶的顶面水平一致,脚手架的顶部放顶托,顶托上放100mm×100mm的枋木,间距为500mm,然后铺设模板。顶板底模铺设要考虑预留沉降量,以确保净空和限高要求。

高大支模架施工技术交底

高大支模架施工技术交底

技术交底记录工程名称:杭政储出(2015)48号地块(设备套公建)编号:6交底内容:1、超重梁模概况明细表梁跨度计算该梁300X2280超表2、主要搭设方法及支模架构造要求详见下表梁支模架搭设参数表一览表(顶托传力)搭设参数梁截面尺寸(伽)部位扫距(m注:立杆支撑在砼板上,立杆底部垫块 的小模板。

3、一般规定(1) 保证结构和构件各部分形状尺寸,相互位置的正确。

模板支架搭设高度不应超过所选用的该类支架 产品说明书规定的高度。

(2) 搭设前根据架体的竖向高度、水平距离情况对立杆段的组合套插、定长水平杆(纵、横方向)的选用 和可调托座、底座的配设综合考虑后进行预排,确定各类规格的梁、板支架及配件的配设。

且保证具有足够的 承载能力,刚度和稳定性,能可靠地承受施工中所产生的荷载。

(3) 不同支架立柱不得混用。

(4) 构造简单,装板方便,并便于钢筋的绑扎、安装,浇筑混凝土等要求。

(5) 多层支撑时,上下二层的支点应在同一垂直线上,并应设底座和垫板。

(6) 现浇钢筋混凝土梁、板,当跨度大于 4m ,模板应起拱;当设计无具体要求时,起拱高度宜为全跨长度的 1/1000~3/1000。

(7) 拼装高度为2m 以上的竖向模板,不得站在下层模板上拼装上层模板。

安装过程中应设置临时固定措 施。

(8) 当支架立柱成一定角度倾斜,或其支架立柱的顶表面倾斜时,应采取可靠措施确保支点稳定,支撑底 脚必须有防滑移的可靠措施。

(9) 梁的立柱,其纵横向间距应符合模数要求。

(10)在立柱底距地面200mm 高处,沿纵横向水平方向应按纵下横上的程序设扫地杆。

可调支托底部的 立柱顶端应沿纵横向设置一道水平拉杆。

扫地杆与顶部水平拉杆之间的距离,在满足模板设计所确定的水平拉杆步距要求条件下,进行平均分配确定步距后,在每一步距处纵横向各设一道水平拉杆。

(11) 所有水平拉杆的端部均应与四周建筑物顶紧顶牢。

无处可顶时,应在水平拉杆端部和中部沿竖向设置连续式剪刀撑。

高支模技术交底

高支模技术交底
水平杆与建筑四周结构顶紧顶牢或与结构柱加设水平箍箍牢,增强整个支撑系统的刚度。梁板立杆顶部水平杆中心线至顶托支撑点长度不大于500mm。
(3)连接水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于50cm,各接头至最近主节点的距离不大于纵距的1/3。
(1)先浇筑垫层梁板砼,待垫层砼强度达到70%以上,方可搭设上层梁板模板支模。
(2)由于套扣直插式钢管支撑系统的定型化、规范化、标准化,所以在搭设前,搭设工人一定要熟悉方案的设计尺寸,严格按照图纸进行搭设。
(3)在搭设之前,先进行排放,从一端开始搭设,不可从中间开始;应分层搭设,不可局部搭设至顶再搭其余部分。
(1)本工程套扣式支撑架扫地杆均为固定模数,水平杆距楼面高度为350mm,在立杆底距楼面350㎜处有一个插环,将横杆用小锤敲击到位。
(2)每步的纵、横水平杆应双向拉通,当局部梁板下水平杆不能拉通时,应当用水平钢管加扣件的方式将所有断开区域的梁板下水平杆进行连接,并各自延伸一跨(2根)立杆。
(3)立杆的纵横水平杆间距、步距应根据受力计算确定,并满足套扣水平杆、立杆的模数关系,步距不大于1.2m,套扣架支撑体系中当最高一道水平杆中心线至顶托支撑点的长度大于650mm时,施工现场应按规范要求换成钢管扣件与立杆扣紧。
(1)先完成竖向混凝土结构的施工,梁板架体跟随搭设高度,每两步外架都与柱子外拉内顶,进行加固。
(2)高支撑架体的基础部分,其下部结构的模板在施工完成前不得拆除,更不得采取拆除后再回顶的方法进行加固。
搭设原则如下:在支撑立杆结构面放上层结构梁的梁线,在梁侧布置立杆,立杆根数、纵横距按照计算设计要求布置,纵向、横向立杆间距在同一方向宜相同或符合成倍模数,以保证水平杆件纵横两向贯通,梁侧立杆确定布置点后,再布置结构板支撑立杆,板底立杆间距随梁侧立杆间距调整,梁两侧板底立杆距梁侧的距离不得超过450mm。

高支模专项方案技术交底

高支模专项方案技术交底

一、工程概况本工程为(项目名称),位于(项目地址)。

根据《危险性较大的分部分项工程安全管理办法》及相关规范要求,本项目涉及高支模施工,具体施工方案如下:二、高支模范围及要求1. 高支模范围:本工程高支模施工范围包括(具体部位,如:地下室顶板、二层梁板等)。

2. 高支模要求:- 搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载15kN/m²及以上,或集中线荷载20kN/m及以上。

- 必须按照专项施工方案进行施工,并组织专家论证。

三、模板及支撑体系材料选型1. 梁模板:采用16mm厚多层板,规格尺寸为1830×915×16。

2. 次楞:采用50×100mm木枋。

3. 主楞:采用48×3.5mm普通钢管。

4. 模板:选用16mm厚红色模板,弹性模量E=4200N/mm²,抗弯强度[f]=12N/mm²。

5. 次龙骨:50×100×2000mm木枋,抗剪强度设计值1.3N/mm²,抗弯强度设计值13N/mm²,弹性模量为8415N/mm²。

6. 主龙骨:48×3.5mm普通钢管,抗弯强度205.0N/mm²。

7. 扣件:拧紧力矩达40~65N.m,单扣件抗滑承载力可取8.0~0.6~4.8kN。

8. 高支模区域楼板满堂支撑支撑体系:采用扣件式钢管架。

9. 梁下支撑体系:采用扣件式钢管架,梁底支撑采用顶托。

四、施工工艺及措施1. 架体平立面设计:梁板体系共立杆,高大模板支撑体系采用扣件式钢管支撑体系。

2. 大截面梁搭设方案:- 梁模板采用16mm厚多层板,规格尺寸为1830×915×16。

- 次楞采用50×100mm木枋,主楞采用48×3.5mm普通钢管。

- 模板选用16mm厚红色模板,弹性模量E=4200N/mm²,抗弯强度[f]=12N/mm²。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高大支模架梁模板工程施工技术交底(标准版)
Business leaders cannot lack safety awareness. Only when the company strengthens its safety management and construction can the personal safety of workers be guaranteed.
( 安全管理)
单位:_______________________
部门:_______________________
日期:_______________________
本文档文字可以自由修改
高大支模架梁模板工程施工技术交底(标准
版)
1、把好施工质量关
(1)认真仔细地学习和阅读施工图纸,吃透和领会施工图的要求,及时提出不明之处,遇工程变更或其他技术措施,均以施工联系单和签证手续为依据,施工前认真做好各项技术交底工作,严格按国家颁行《混凝土结构工程施工质量验收规范》GB50204-2002和其它有关规定施工和验收,并随时接受业主、总包单位、监理单位和质监站对本工程的质量监督和指导。

(2)认真做好各道工序的检查、验收关,对各工种的交接工作严格把关,做到环环扣紧,并实行奖罚措施。

出了质量问题,无论是管理上的或是施工上的,均必须严肃处理,分析质量情况,
加强检查验收,找出影响质量的薄弱环节,提出改进措施,把质量问题控制在萌芽状态。

2、严格落实班组自检、互检、交接检及项目中质检“四检”制度,确保模板安装质量。

3、混凝土浇筑过程中应派专人2~3名看模,严格控制模板的位移和稳定性,一旦产生移位应及时调整,加固支撑。

4、对变形及损坏的模板及配件,应按规范要求及时修理校正,维修质量不合格的模板和配件不得发放使用。

5、为防止模底烂根,放线后应用水泥砂浆找平并加垫海绵。

6、所有柱子模板拼缝、梁与柱、柱与梁等节点处均用海绵胶带贴缝,楼板缝用胶带纸贴缝,以确保混凝土不漏浆。

7、模板安装应严格控制轴线、平面位置、标高、断面尺寸、垂直度和平整度,模板接缝隙宽度、高度、脱模剂刷涂及预留洞口、门洞口断面尺寸等的准确性。

严格控制预期拼模板精度。

8、严格执行预留洞口的定位控制,预留洞口时,木工严格按照墨线留洞。

9、每层主轴线和分部轴线放线后,规定负责测量记录人员及时记录平面尺寸测量数据,并要及时记录墙、柱、成品尺寸,目的是通过数据分析梁体和柱子的垂直度误差。

并根据数据分析原因,将问题及时反馈到有关生产负责人,及时进行整改和纠正。

10、所有竖向结构的阴、阳角均须加设橡胶海绵条于拼缝中,拼缝要牢固。

11、阴、阳角模必须严格按照模板设计图进行加固处理。

12、为防止梁模板安装出现梁身不平直、梁底不平下挠、梁侧模胀模等质量问题,支模时应将侧模包底模,梁模与柱模连接处,下料尺寸应略为缩短等。

八、安全保证措施
1、应遵守高处作业安全技术规范的有关规定。

2、模板及其支撑系统在安装过程中必须设置防倾覆的可靠临时设施。

施工现场应搭设工作梯,工作人员不得爬模上下。

3、登高作业时,各种配件应放在工具箱或工具袋中严禁放在模板或脚手架上,各种工具应系挂在操作人员身上或放在工具
袋中,不得吊落。

4、装拆模板时,上下要有人接应,随拆随运,并应把活动的部件固定牢靠,严禁堆放在脚手板上和抛掷。

5、装拆模板时,必须搭设脚手架。

装拆施工时,除操作人员外,下面不得站人。

高处作业时,操作人员要扣上安全带。

6、安装墙、柱模板时,要随时支设固定,防止倾覆。

7、对于预拼模板,当垂直吊运时,应采取两个以上的吊点,水平吊运应采取四个吊点。

吊点要合理布置。

8、对于预拼模板应整体拆除。

拆除时,先挂好吊索,然后拆除支撑及拼装两片模板的配件,待模板离开结构表面再起吊。

起吊时,下面不准站人。

9、在支撑搭设、拆除和浇筑混凝土时,无关人员不得进入支模底下,应在适当位置挂设警示标志,并指定专人监护。

10、在架空输电线路下安装板时,应停电作业。

当不能停电时,应有隔离防护措施。

11、搭设应由专业持证人员安装;安全责任人应向作业人
员进行安全技术交底,并做好记录及签证。

12、模板拆除时,混凝土强度必须达到规定的要求,严禁混凝土未达到设计强度的规定要求时拆除模板。

九、模板工程安装前准备工作
1、模板拼装
模板组装要严格按照模板图尺寸拼装成整体,并控制模板的偏差在规范允许的范围内,拼装好模板后要求逐块检查其背楞是否符合模板设计,模板的编号与所用的部位是否一致。

2、模板的基准定位工作
首先引测建筑的边柱或者墙轴线,并以该轴线为起点,引出每条轴线,并根据轴线与施工图用墨线弹出模板的内线、边线以及外侧控制线,施工前5线必须到位,以便于模板的安装和校正。

3、标高测量利用水准仪将建筑物水平标高根据实际要求,直接引测到模板的安装位置。

4、竖向模板的支设应根据模板支设图。

5、已经破损或者不符合模板设计图的零配件以及面板不得
投入使用。

6、支模前对前一道工序的标高、尺寸预留孔等位置按设计图纸做好技术复核工作。

十、应注意的质量问题
1、墙身超厚防治方法:模板就位后调整要认真,穿墙螺栓要全部穿齐、拧紧。

2、混凝土墙体表面粘连。

防治方法:模板支撑前必须清理干净,脱模剂涂刷均匀,不得漏刷,拆模时混凝土强度必须达到1.2MPa。

3、模板缝隙处跑浆。

防治方法:模板安装时连接固定要牢,缝隙堵塞严密,并应加强检查。

4、门窗洞口混凝土变形。

防治方法:门窗洞口模板的组装,必须墙身模板固定牢固。

5、严格控制模板上口标高,使梁、板与墙拼缝减少,控制构件标高。

6、模板接槎部位处理及防止漏浆的措施
1)框架柱施工缝防止漏浆处理:框架柱与底(顶)板模板接槎处防止漏浆方法与外墙内侧模板处防止漏浆方法相同,模板就位后抹水泥砂浆堵缝;框架柱与框架梁接缝处沿接缝贴2厘米宽海绵条,由模板下压及柱箍锁紧以防止漏浆。

3)梁、板施工缝防止漏浆处理:梁、板模板转角、接缝处应尽量拼接密实,并粘贴塑料胶带或填塞水泥腻子用以防止漏浆。

十一、模板拆除:
1、侧模,在混凝土强度能保证其表面及棱角不因拆除模板而受损坏后,方可拆除。

2、底模,应在同一部位同条件养护的混凝土试块强度达到100%时方可拆除。

3、拆除高度在5m以上的模板时,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作。

4、模板支撑拆除前,混凝土强度必须达到设计要求,并经申报批准后,才能进行。

拆除模板一般用长撬棒,人不许站在正
在拆除的模板上。

在拆除楼板模板时,要注意整块模板掉下,尤其是用定型模板做平台模板时,更要注意,防止模板突然全部掉落伤人。

5、拆模时必须设置警戒区域,并派人监护。

拆模必须拆除干净彻底,不得保留有悬空模板。

拆下的模板要及时清理,堆放整齐。

高处拆下的模板及支撑应用垂直升降设备运至地面,不得乱抛乱扔。

6、拆模时,临时脚手架必须牢固,不得用拆下的模板做脚手板。

7、脚手板搁至必须牢固平整,不得有空头板,以防踏空坠落。

可在本位置填写公司名或地址
YOU CAN FILL IN THE COMPANY NAME OR ADDRESS IN THIS POSITION。
