技术创新180 2015年10期南水北调供水配套工程PCCP管道安装施工技术贺振辉河北省水利工程局第一工程处,河北保定 071051摘要:在南水北调工程施工中,配套工程的PCCP供水管道安装工作是一个非常重要的环节,这涉及到南水北调工程竣工后的使用效果,分析了工作中存在的不足之处,以期能够为同行提供参考。

关键词:南水北调;PCCP供水管道;措施中图分类号:TV672.2;TV52 文献标识码:A 文章编号:1671-5780(2015)10-0180-011 原材料质量保证措施针对本工程中PCCP制造用的水泥、粗细骨料、预应力钢丝、钢板(薄钢板及配件用厚钢板)、承插口型钢、混凝土外加剂和配件用焊接钢丝网、承插口密封橡胶圈以及防腐涂料等材料,根据GB/T19001质量管理体系要求,严格按照《采购控制程序》和《原材料及外协件采购技术要求》对材料采购过程及供货方进行控制。

2 管道安装工作2.1 施工准备PCCP管道安装前,组织安装人员熟悉图纸,对设计图纸和排管图认真进行审查,确保两图之间的管道、管件高程一致,避免施工中出现偏差无法安装;对施工人员进行专业技术培训,熟悉掌握各种施工设备的操作规程。

2.2 PCCP管道联合验收送到现场的PCCP管道和配件要五方,即:业主、监理单位、施工单位、管道生产方、检测方共同检验。

PCCP管道是预应力钢筋混凝土管,它是带有钢筋的高强度混凝土管芯缠绕预应力钢丝,喷以水泥砂浆保护层,采用钢承插口,用钢筒焊在一起,承插口有凹槽和胶圈形成滑动式胶圈的柔性接头,因而对每节PCCP管都要进行认真检测,不符合技术标准要求的作不合格处理,全部不能使用。

2.3 管道安装2.3.1 PCCP管道卸车经验收合格的PCCP管道,采用起重机按出厂规定的起吊位置,将PCCP管吊下,要轻装轻放,起吊应注意避免碰损管材,专人负责,堆放于指定位置。

2.3.2 PCCP管道堆放PCCP管在安装前将管道和管件按施工设计的规定摆放,摆放的位置便于起吊及运送。

区域供水PCCP管管道工程施工组织设计

区域供水PCCP管管道工程施工组织设计

区域供水PCCP管管道工程施工组织设计一、项目概况区域供水PCCP(预应力钢丝混凝土管)管道工程是为了满足该区域的供水需求而建设的管道工程。

本工程总长度为XXX公里,管道直径为XXX毫米,设计工作压力为XXX兆帕。

整个管道工程包括管道的铺设、安装、连接、保护等一系列施工工序。

二、施工组织设计原则1.安全第一:在施工过程中,严格遵守国家相关安全生产法规,配备必要的安全设备和安全人员,确保施工过程中的安全。

2.环境保护:严格按照环境保护要求进行施工,保护周边环境,防止施工对周边环境产生污染。

3.质量控制:根据设计要求和施工规范,严格控制施工质量,保证管道的使用寿命和使用安全。

4.合理队伍布置:按照项目的特点和施工工序的要求,合理安排施工队伍,保证施工进度。

三、施工组织设计内容1.施工队伍组织根据工程规模和工期要求,合理安排施工队伍,组建一支具备丰富经验和技术水平的施工队伍。

队伍由总监理工程师、项目经理、施工班组长等组成,确定各个岗位的职责和任务。

2.施工工序及作业方法2.1管道预制制定管道预制方案,确定合理的预制工艺流程,分配预制任务和质量要求,确保预制工作按时完成,达到设计和技术要求。

2.2管道运输和铺设制定管道运输方案,根据实际情况选择合适的运输方式,保证运输的安全和有效。

制定管道铺设方案,确定铺设工艺流程和设备要求,合理安排人员和设备,保证铺设质量和进度。

2.3管道连接和密封根据设计要求和施工规范,制定管道连接和密封方案,选择合适的连接和密封材料,采取有效的施工方法,确保连接和密封的质量。

2.4管道保护和维修制定管道保护和维修方案,确定保护和维修措施,对管道进行及时维护和保养,确保管道的使用寿命和安全。

3.安全和环境保护措施制定安全和环境保护措施,根据实际情况确定施工现场的安全防护措施、防护设施和施工顺序,做好施工现场的环境保护工作,防止施工对周边环境造成污染。

4.施工进度及质量控制制定详细的施工进度计划,根据项目的实际情况和施工工序的要求,制定合理而详细的施工工序安排,确保施工进度的顺利进行。

南水北调配套工程输水管道工程施工组织设计方案

南水北调配套工程输水管道工程施工组织设计方案

施工组织设计目录1.工程概况 (5)1.1项目概述 (5)1.2主要工程内容 (5)1.3招标人计划工期和质量要求 (5)2. 施工组织机构、队伍部署及任务划分 (6)2.1施工组织机构 (6)2.2施工部署 (6)2.3任务划分 (7)2.4施工组织 (7)2.5设备人员动员周期及进场方法 (12)3.主体工程施工总方案及临时设施布置 (12)3.1项目管理总体目标(工期、质量、安全、环保) (12)3.2主体工程施工总方案 (13)3.3施工临时设施布置 (13)4、施工围堰和施工排水 (15)4.1概况 (15)4.2施工围堰设计平面布置及施工 (15)4.3施工排水 (18)5、材料采购 (19)5.2材料采购质量保证措施 (19)6、土方工程施工 (21)6.1土方施工方法及工序 (21)6.2土方施工质量保证措施 (28)6.3土方施工进度保证措施 (29)7、管道安装施工 (30)7.1钢管安装 (30)7.2DIP管安装 (34)7.3PCCP管安装 (35)7.4管道附属设施及构筑物工程施工 (37)7.5管道试压及清洗消毒 (39)8、机电设备安装和金属结构制造和安装施工 (41)8.1主要工程内容 (41)8.2施工方法 (41)9、建筑与装修工程施工 (42)9.1基础施工 (42)9.2砖砌体施工 (44)9.3钢筋施工 (44)9.4模板施工 (45)9.5混凝土施工 (46)10、施工进度管理 (48)10.1总工期计划 (48)10.2影响工期的主要因素 (48)10.3工期保证措施 (49)11、施工质量管理 (53)11.1质量目标及方针 (53)11.2施工质量管理组织机构及其主要职责 (54)11.3质量管理体系及框图 (57)11.4质量控制及检验标准 (61)11.5质量管理的资源配备 (62)11.6工程质量控制点的设置 (62)11.7质量管理措施和和方法 (62)11.8质量管理技术措施 (65)11.9关键工序质量控制措施 (65)11.10冬雨季施工质量保证措施 (67)11.11质量保证大纲 (73)12、施工安全管理 (74)12.1安全管理方针、目标 (74)12.2安全管理体系 (74)12.3施工安全管理组织机构及其主要职责 (77)12.5安全技术措施 (80)13、防汛度汛方案 (84)13.1防汛工作组织机构 (84)13.2防汛渡汛措施 (85)14、文明工地建设措施,为其他承包人提供方便的措施等 (86)14.1文明工地建设目标 (86)14.2文明工地建设措施 (86)14.3为其他承包人提供方便措施 (88)15、水土保持、环境保护管理方案 (88)15.1水土保持、环境保护机构及目标 (88)15.2施工污染物排放控制要求 (89)15.3环境保护措施 (89)15.4水土保持措施 (92)16、其他有关工程的施工工艺及进度计划 (93)16.2标志桩施工 (98)16.3其他小型附属工程施工 (98)17、有关施工建议 (98)18、附件 (98)五、施工组织设计1.工程概况1.1项目概述本项目为邯郸市南水北调配套工程水厂以上输水管道工程是邯郸市南水北调配套工程重要组成部分,也是河南省南水北调配套工程重要组成部分。

南水北调工程PCCP管安装施工技术浅述

南水北调工程PCCP管安装施工技术浅述

南水北调工程PCCP管安装施工技术浅述引言PCCP管道安装技术作为一项新兴的施工应用技术广泛应用于各种大中型水利工程中,我们在长期的施工实践中总结了一套高效、便捷的安装工艺。

1.顶管(涵)法施工1.1 箱涵施工的重点注意事项和技术措施1.1.1 箱涵由于其重量大、重心高,顶进方向控制比较困难,应当特别注意顶进过程中的偏心和栽头问题。

为此,应采取以下技术措施:1)尽可能增加每一个顶进节的长度;2)在箱涵前端的底部,应随顶进随制作混凝土滑床;3)必要时,在相邻的各个顶进节之间用焊接或后张预应力钢筋联结,使之成为整体。

1.1.2 为了顺利通过不良地质条件的地段,可采取下列措施:1)箱涵前端可制作成上部突出的楔形;2)切土刃口镶型钢;3)在松散沙层中顶进时,在顶进端安设隔栅砂板。

1.1.3 箱涵顶进施工,应尽可能采用机械挖、运土设备以提高工作效率。

1.2 施工方法要点顶管(涵)法穿越铁路、公路及其它必须下穿的障碍物时,其施工方法如下:1.2.1应事先进行施工组织设计,包含以下内容:1)设计现场平面布置图。

确定顶进方法和箱涵单元长度、断面尺寸。

2)工作坑位置选择及结构设计;3)顶力计算和后背设计。

4)测量和纠偏方法。

5)箱涵运输吊放方案。

6)减阻方案。

7)地下水排除措施。

8)安全措施。

1.2.2 顶进法施工设备顶管法施工一般需要数台大吨位千斤顶,以及底轨、钢背桩(钢轨或H型钢)、楔块等支撑材料和起重机,还须有减阻材料的配置、压送设备和开挖运输设备,如挖掘机、装载机、皮带运输机等。

1.2.3顶进施工前,全部顶管设备应经过试运转,确保工作正常。

1.2.4 箱涵顶进,应采取机械挖土为主、人工辅助的方法。

采用机械挖土、皮带机出渣时,效率将大大提高。

每顶进100cm应测量中心线一次,或使用激光指向系统连续监测。

1.2.5 顶进应不停顿地持续进行,以防止静摩擦力加大增加顶进难度。

1.3 管道在箱涵内的安装管道在箱涵内的安装可以利用已有的顶管设备,将管道一节一节地顶进去。

PCCP管道安装施工方案doc

PCCP管道安装施工方案doc

平顶山市南水北调供水配套工程管道施工方案中国水利水电第十三工程局有限公司平顶山市南水北调供水配套工程第三施工标段项目部二零一二年十二月九日管道安装施工方案一、工期要求本工程计划开工日期2012年11月19日,计划竣工日期2013年09月19日,工程历时304天。

二、施工方法及施工工艺2.1管线施工工艺流程施工前准备→施工测量放线→沟槽开挖→进管排管→测量抄平→管沟基础处理、密实度检测→土弧制作→高程、中线复测→下管安装→校管、稳管→管道连接→管道试压→土方回填、闸门井砌筑、密实度检测→清理现场→工程移交验收。

2.2 施工准备1)工程开工前,设计单位进行工程技术交底,施工单位依据设计施工蓝图,仔细研究图纸,发现问题及时向设计单位提出,进行解答或出具设计变更图纸。

2)根据工程施工需要,对现场地上、地下障碍物进行仔细调查,详细记录,在现场标注,以便在施工时采取相应措施,避免误工以及事故的发生。

3)根据施工现场情况,联系工程用电、用水及临建地点,对现场排水情况进行了解,做到心中有数。

4)落实设备、劳力计划:施工前统计、落实施工所需设备并对职工进行质量以及安全等教育,做好进场准备。

5)提供材料计划单,落实管材、闸门及施工材料,与供应商取得联系,将管道沿管线放置,以便于管道的安放,最大限度的节省人力物力。

6)根据测量的管位线、高程控制点进行引桩、引高工作,为工程施工管道沟槽开挖施工、放线做准备,保证管道安装位置准确无误。

2.3 测量放线2.3.1施工放线1)沟槽开挖前用全站仪在原地面放出管道中轴线,根据管道的管径、埋深、土方开挖的坡度,中线及基坑开挖横断面图要求确定沟槽开挖的宽度尺寸,画出地面破除线。

2)在施工过程中,施工人员要注意保护测量控制点,如发现测量控制点被破坏,及时通知测量人员补测,以保证测量精确度。

2.4 沟槽开挖根据现场实际情况,采用机械开挖人工配合的施工方法开挖。

2.4.1施工准备1)开挖槽沟前先清除地表渣土、腐植土。

南水北调工程供水配套施工组织设计#河南#PCCP管道

南水北调工程供水配套施工组织设计#河南#PCCP管道

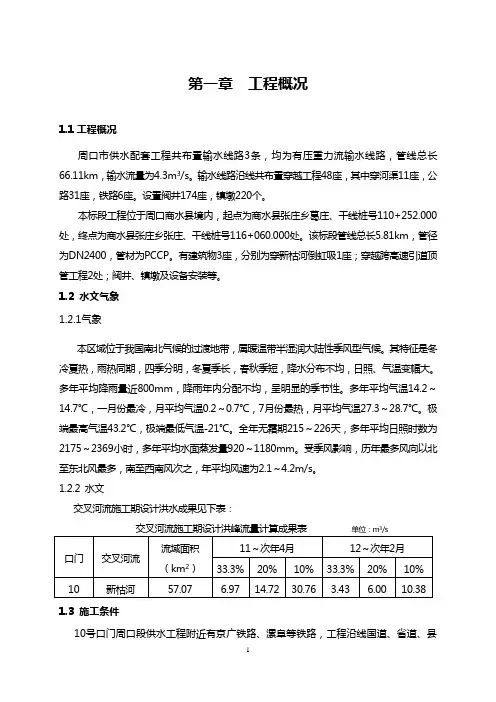

第一章工程概况1.1工程概况周口市供水配套工程共布臵输水线路3条,均为有压重力流输水线路,管线总长66.11km,输水流量为4.3m3/s。

输水线路沿线共布臵穿越工程48座,其中穿河渠11座,公路31座,铁路6座。

设臵阀井174座,镇墩220个。

本辬段工程位于周口商水县境内,起点为商水县张庄乡葛庄、干线桩号110+252.000处,终点为商水县张庄乡张庄、干线桩号116+060.000处。

该辬段管线总长5.81km,管径为DN2400,管材为PCCP。

有建筑物3座,分别为穿新枯河倒虹吸1座;穿越跨高速引道顶管工程2处;阀井、镇墩及设备安装等。

1.2 水文气象1.2.1气象本区域位于我国南北气候的过渡地带,属暖温带半湿润大陆性季风型气候。

其特征是冬冷夏热,雨热同期,四季分明,冬夏季长,春秋季短,降水分布不均,日照、气温变幅大。

多年平均降雨量近800mm,降雨年内分配不均,呈明显的季节性。

多年平均气温14.2~14.7℃,一月份最冷,月平均气温0.2~0.7℃,7月份最热,月平均气温27.3~28.7℃。

极端最高气温43.2℃,极端最低气温-21℃。

全年无霜期215~226天,多年平均日照时数为2175~2369小时,多年平均水面蒸发量920~1180mm。

受季风影响,历年最多风向以北至东北风最多,南至西南风次之,年平均风速为2.1~4.2m/s。

1.2.2 水文交叉河流施工期设计洪水成果见下表:交叉河流施工期设计洪峰流量计算成果表单位:m3/s1.3 施工条件10号口门周口段供水工程附近有京广铁路、漯阜等铁路,工程沿线国道、省道、县道及乡级公路和村村通公路发达,并与南洛高速、S219省道、S213省道、八一路、秦岭路、中原路、莲花路、交通路、S206等多条国道、省道、县道及乡村级公路相交或平行,对外交通运输条件便利。

由于输水工程线路较长,每条输水线路与现有公路交叉点的分布也存在着不均匀性,为了方便对外交通运输,可利用沿管线施工道路与国道、省道、县道等公路连接。

南水北调引水工程隧洞内安装PCCP管道施工技术

南水北调引水工程隧洞内安装PCCP管道施工技术
2 施工布 置
20 第 4期 ( 08年 总第 5 4期)
水 电施工 技术
・ 7。
图 1 PC 安装场地布置图 CP
22施 工道路 布置 . 施 工道 路 的布 置主 要考 虑 管道 安装 车 、履带 式起重机 等 设备及 管厂 的 PC 管道运输 车 能否 到 CP 10 5T履带 式起 重 设 备进 行 管道 的 工地 二 次倒运 。
西甘池出口由于地下管线不能及时施工,致使施
工道 路不 能满足 管厂 的 PC 管道运 输车直 接到达 CP 工作面 的条 件 , 现场 安装 一 台跨 度 3 的高低腿 5米 龙 门式起 重 机从 二级 马道处 向沟底 垂直 运输 PC CP
管道 。
达洞 口工作面,道路的使用时段要综合考虑与隧 洞管道相接的明管沟槽段施工开挖时间。施工道 路 的布置直接影 响到施 工机 械的选择和配置 数 量。南水北调崇青隧洞施工道路轴线基本与隧洞 轴线平行 ,可以直接通到洞口工作面 ,满足 了施
管厂的 P C 管道运输车不能直接到达,采用 了 CP
有 隧洞 驮 管车 、洞 内外 照 明、管 道加 固用 电焊 机
・ 8・
及临 时生产加 工厂 和1 生活 设施 。
水 电施 工技 术
20 08年第 4期 ( 总第 5 期 ) 4
根 据 工程 实 际情况 ,洞 内积水 经 常影 响洞 穿 管 安装 工程施 工进度 ,施 工排 水成 为洞 内安 装经
干渠 线路 最长 的大型输 水工 程 , 上接 惠南庄泵 站 ,
下接 大宁 调压池 ,输水 管线起 点距 渠首约 2 3 m .k ,
倍 。单洞 安装 宽度 最 小为 :管车宽度 +PC CP外径
+ m 安全距 离) 2( ,双洞取 2倍 宽度 尺寸 。布置 内容

南水北调管线施工组织设计-图文

南水北调管线施工组织设计-图文

南水北调管线施工组织设计-图文5、为防止管沟进水管子上浮,管口安装完毕后从管中心处开始回填,除管口预留1000mm宽外,其余全部回填,管口待整体试压合格后方可回填。

6、两胶圈间的严密性试验用手动试压泵来试压,试验压力为0.38MPa~0.6MPa之间,检验橡胶圈与承插口钢圈之间的密封状况,合格后按设计要求用聚硫密封膏封口,同时将打压孔的螺栓重新拧紧。

7、内接口打胶时(包括打压孔),接口必须干燥、清洁。

沿接口缝一周用双面胶带粘贴成双环形,胶带距管口5mm。

打胶时要按照从上到下的顺序分层灌注,并严格按照双组份聚硫密封膏施工程序及工艺施工。

密封胶干成塑性后不允许有空鼓和气泡现象。

8、PCCP管外接口采用热沥青掺玻璃纤维填充。

试压孔封闭后,将接口工作坑用砂回填、压实。

六、管道穿路管道穿越铁路采用顶级箱涵法施工,箱涵内穿输水钢管。

穿越等级公路,采用顶管法施工,顶管内穿输水钢管。

穿越一般公路,采用大开挖法施工,直埋钢管,进行道路恢复。

采用大开挖法施工需修筑绕行临时道路,并设置安全、警示标志。

回填后恢复路面。

直埋钢管段,对钢管进行X射线抽样检查。

七、管道穿河穿河段安排在非汛期施工,采用围堰导流法铺设穿河管道。

在管道上、下游适合位置填筑挡水围堰,围堰顶超出施工洪水水位0.8m。

围堰填筑前,清除基底淤泥石块及杂物等,管道竣工后,将围堰拆除干净。

沟槽开挖,应排除地下水33遇淤泥质土层或土基被扰动时,挖除采用砂石换填。

穿河段管道回填除满足一般段的填筑要求外,按原地层土质顺序分层填筑,以减轻对河道不均匀冲刷的影响。

大堤迎水面浆砌石护坡。

八、管道试压、消毒及清洗本方法包括管线强度、严密性试压和接口双胶圈间严密性试验。

管线的支墩达到设计强度后才能进行分段试压,管线试压介质为水。

试压前除管接头的局部范围先不回填外,其余均需填完。

(一)施工程序施工准备→设备安装调试→试压→验收→放水(二)试压段的划分本标段长3.351km,根据要求试压段长度不应大于1km的原则,共分3个试压段:1、水压试验前准备:管道水压试验前要编制试验设计,其内容如下:1)后背及堵板的设计。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

PCCP管道工程第一标施工组织设计工程名称:_______________编制单位:_______________编制人:_________________审核人:_________________批准人:_________________编制日期:年月日施工组织设计(方案)报审表编制说明.8 (8)1.2 水文气象和工程地质 (9)1.3 施工交通条件 (12)1.4 合同项目和工作范围 (13)1.5 工程特点 (16)第2章 施工准备及施工组织机构 (18)2.1 施工准备 (18)2.2 项目经理部组织机构 (19)2.3 项目经理部各部门的主要职责 (19)2.4 我局在本工程的施工优势 (23)第3章 施工总平面布置图 (24)3.1 施工平面布置原则 (24)3.2 施工道路布置 (24)3.3 料场布置 (24)3.4 料场布置 (27)3.5 生产设施布置 (27)3.6 生活设施布置 (28)3.7 施工环境保护设施布置 (28)3.8 材料供应布置 (29)3.9 供水、供电、通讯设施及施工用油 (29)3.10 主要临设工程量 (30)第四章 施工方案总体规划 (30)4.1 施工工作面划分 (31)目录.6第1章 工程概述4.2施工总程序 (31)5.1测量放样 (32)5.2土方开挖施工 (33)5.3石方开挖施工 (35)5.4土石方填筑工程 (36)5.5混凝土工程 (42)5.6PCCP管道安装工程 (51)5.7防护结构内的PCCP管道安装 (62)5.8顶管施工 (64)5.9阴极保护设施施工 (68)5.10砌体工程 (70)5.11巡线路施工 (73)5.12水土保持苗木施工 (79)第6章施工总进度计划和工期保证措施 (81)6.1施工总进度计划 (81)6.2工期保证措施 (81)第7章主要施工资源计划 (84)7.1主要施工机械设备 (84)7.2劳动力计划 (84)7.3主要材料和水、电用量计划 (84)7.4资金使用计划 (84)第8章质量保证体系及措施 (85)8.1质量控制目标 (85)8.2质量保证体系 (85)8.3施工准备工作质量控制 (86)8.4施工过程中的质量控制 (89)8.5主要分项工程质量控制 (92)8.6冬雨季施工措施及度汛方案 (95)8.7施工排水降水措施 (98)8.8成品保护措施 (99)8.9质量保证规章制度 (100)8.10承诺 (103)第9章保证施工安全的技术及组织措施 (105)9.1安全管理目标 (105)9.2实施安全管理目标 (105)9.3安全组织机构及其主要职责 (105)9.4安全管理制度及办法 (109)9.5安全组织技术措施 (111)9.6安全生产应急措施...................................... 1. 16 9.7消防体系及措施........................................ 1. 17 9.8健康体系及措施........................................ 1. 17第10章文明施工和环境保护措施 (117)10.1文明施工的目标........................................ 1. 17 10.2文明施工的组织机构 (118)10.3文明施工的管理措施 (118)10.4文明施工考核、管理办法 (120)10.5文物保护措施 (121)10.6环境问题的分析 (121)10.7环境保护的目标 (122)10.8环境保护措施 (122)第11章工程交付、服务及保修 (125)11.1工程交付 (125)11.2服务及保修 (125)附表一:拟投入本标段的施工机械设备 (125)附表二:劳动力进场计划表 (127)附表三:材料进场计划表 (128)附表四:资金流估算表 (129)附表五:施工总进度计划表 (130)编制说明1编制依据(1)南水北调中线京石段应急供水工程(北京段)惠南庄〜大宁段PCCP 管道工程施工第一标段招标文件:①第一卷商务文件;②第二卷技术条款;③第三卷招标图纸;(2)执行标准和规程规范①招标文件规定的国家颁布的规程、规范。

②招标文件规定的行业颁布的规程、规范。

(3)现场勘查及招标文件答疑资料;(4)我局在类似工程中的施工经验。

2编制原则我们通过对该标段踏勘施工现场所获得的资料、对招标文件和澄清函的仔细阅读及理解,针对本工程所处地理位置的地形、工程地质、水文地质、工程结构等特点,结合类似工程的施工经验,我们在编制本投标文件时,将突出以下原则:(1)质量创优原则工程质量是承包人经营管理的核心,承包人将以ISO国际质量体系标准的要求,建立完善的本工程质量保证体系,投入精干人员,以先进的施工技术、精良的设备、科学的管理,修造精品工程,让发包人满意。

施工中将认真贯彻我们的质量方针,大力推行质量管理,保证质量体系的有效运行。

依靠技术创新,确保本工程达到优良工程标准。

(2)进度保证原则根据招标文件对本工程的总工期和阶段工期目标要求,编制科学的施工措施方案,施工进度计划实行网络控制,科学合理地配置资源,重点做好工序间的衔接,进度实时监控,以确保实现工期目标。

(3)安全保护原则建立符合招标文件要求的安全管理机构和配备专职的安全人员,加强对施工作业安全的管理,特别应加强易燃、易爆材料的管理及地下施工安全管理,制订安全操作规程,配备必要的安全生产设施和劳动保护用具,并经常对职工进行施工安全教育;特殊岗位操作工做到持证上岗,安全措施落实到位;建立安全生产应急组织,确保生产安全。

(4)环境保护原则我们在施工过程中,遵守有关环境保护的法律、法规和规章及本合同的有关规定,编制施工区和生活区的环保措施计划,最大限度地减少施工对城区环境的影响。

(5)方案优化原则本着安全、优质、高效的原则,按期完成合同工程项目的施工任务,健全施工方案论证制度,在施工前进行施工试验以优选资源配置参数;施工工艺参数;施工质量控制标准;制定施工技术规程。

(6)合理布局原则根据本标段工程的任务量和管理目标,考虑地形地貌特征,在临时工程的施工布置上,特别是水、电管线、道路及各种场地的设置上,在保证施工需求的基础上尽量减小临建规模,本着避免干扰、就近布置、方便经济、综合利用的原则,合理布局。

(7)科学配置原则根据本标段工程的任务量和管理目标的要求,实行施工资源的科学配置。

人力资源方面,选派具有丰富经验的项目管理人员和作业人员,组建专业化项目部;设备资源方面,投入数量充足、先进精良的施工设备和检测试验仪器;资金方面,专款专用,强化建设资金的管理,确保流动资金的周转使用;物资供应方面,合理预备主要机械设备的易损件,选用优质材料,加强施工物资在采购、检验、验收、使用等环节的管理,保证施工需要。

(8)积极协调、配合原则根据招标文件要求和现场考察情况,我们将按照积极配合的原则,严格服从发包人和监理人的协调,与其他标段承包人友好相处,尽可能给其他标段的施工创造便利条件。

3 编制目的在满足建设单位各项要求条件的前提下,确保工程施工质量达到全优,力争施工工期提前,把施工对周边环境破坏和扰动控制在规定要求范围内。

第1章工程概述1.1工程概况南水北调中线工程自起点湖北丹江口水库引水,经湖北、河南、河北等省市,进入北京境内。

北京段总干渠自北拒马河中支南与河北省明渠段相接,经渠首进水闸,入北拒马河暗渠,至惠南庄泵站,经加压泵扬水,通过PCCP 输水管道输水至大宁调压池。

大宁调压池后采用低压暗管自流输水,经永定河倒虹吸、卢沟桥低压暗箱、西四环低压暗箱,最后由团城湖明渠输水至终点团城湖,全长80km。

PCCP管道工程的南水北调中线北京段总干渠线路最长的大型输水工程,上接惠南庄泵站,下接大宁调压池,输水管线起点距离渠首2.3km,输水管线末端距总干渠终点颐和园团城湖约21.4km。

PCCP输水干线全长56.359km (其中设两条隧洞,西甘池隧洞和崇青隧洞),为两排直径4mPCCP管道。

惠南庄〜大宁段PCCP输水管线工程为I等工程,主要建筑物为1级建筑物。

以HD41+000为界,HD0+000〜HD41+000设计地震烈度为7度,HD41+000〜HD56+359.296设计地震烈度为8度。

输水干线加压输水设计流量为50m3/s,加大设计流量为60m3/$,自流输水流量为20m3/s。

惠南庄〜大宁段输水干线输水干线工程运行方式为:当流量QW20m3/s自流输水;当流量Q〉20m3/s从惠南庄泵站加压输水至大宁调压池。

PCCP管道工程由2排直径4.0mPCCP压力管道(每节管重54〜77t,最大管外径4852mm), 4处分水建筑物,3处连通建筑物,101处排气阀井建筑物、19处排空阀井建筑物、1处末端控制阀井建筑物、2处穿隧洞建筑物、4 处穿铁路建筑物、17处穿主要等级公路建筑物、27处河道防护工程、永久巡线路及穿巡线路建筑物等组成。

共分为六个标段。

本标段为惠南庄〜大宁段PCCP 管道工程土建安装第一标。

本标段输水干线起点桩号为DH0+000〜DH12+300,全长12.3km。

PCCP管道沿线布置有排气阀建筑23处、排空阀建筑5处、连通建筑物1座、河道交叉7处、公路交叉2处等沿线建筑物。

工程施工期为23个月。

本工程采用高程系统为北京地方高程系统,与1985年国家高程系统的换算关系为,北京地方高程基准= 1985年国家高程基准+0.426;坐标系统均采用北京地方坐标系统。

1.2水文气象和工程地质1.2.1水文气象工程沿线地区属暖温带半干旱大陆季风气候。

四季分明,冬季最长,并有两个多月结冰;夏季次之。

春、秋短促。

(1)气温:年平均气温在11〜12℃,年极端最高气温一般在35〜40℃ 之间,年极端最低气温一般在-14〜-20℃之间。

(2)降水量:沿线多年平均降雨量在590mm左右,降水量年内分配不均匀,其中6〜8月降水量占全年降水量的75%以上。

同时,山前雨量一般大于山后雨量。

(3)风速及风向:工程沿线冬季盛行偏北风,夏季盛行偏南风,春秋季为南北风。

根据房山、丰台、北京等气象站风速资料统计,工程沿线多年平均风速在2.5m3/s左右,其中以4月份风速最大,风速可以达到20〜24m/s。

(4)冰情:工程沿线地区初冰日期一般在11月下旬到12月上旬,终冰日期通常出现在3月中下旬。

河流的封冻日期一般在12月上旬至中旬,河流的解冻期一般在3月上旬到中旬之间。

河流的封冻日期受河流的水文状况和地形条件的影响,卢沟桥站多年平均封冻天数为65天,张坊站只有21 天(由于系列太短,不具有代表性)。
