(完整版)第1章、工程概述

合集下载

第一章工程概述

第一章工程概述

第三节 我 国 古 代 工 程
须掌握的三本古代规范 《周礼.考工记》、《营造法式》、《清工部。工程作法则例》 一、房屋工程 洞穴——草屋——宫殿——宗教建筑
晋祠 、虎丘塔 、应县木塔
新巴尔虎左旗 甘朱尔庙
项羽火烧阿房宫假想图
阿房宫复原图
未 央 宫
二、城市建设
匠人营国,方九里, 旁三门。 国中九经九纬,经途 九轨。 左祖右社,面朝后市。 是朝一夫。
母亲水窖工程
在中国西北黄土高原省、区的部分地区,由于自然和历史的原因,极度缺水。有 的降雨量只有300—400毫米左右,而蒸发量却高达1500—2000毫米以上。按可利用水 资源统计,人均可利用水资源占有量只有110立方米,是中国可利用水资源占有量720 立方米的15.3%;是世界人均可利用水资源占有量2970立方米的3.7%。那里的人、畜 用水几乎全靠人工蓄集有限的雨水。人们在地下修建的蓄集雨水的容器,被称为水窖。 因无足够的资金对这种水窖的内部进行混凝土硬化,会很快出现渗漏。严重缺水的恶 劣状况,导致当地农民生活艰难、生产原始、教育落后、妇女的疾病率和新生儿死亡
第一章 工 程 概 述
第一节 工程的概念
一、工程的含义 (一)工程定义:人类为了特定的目的,依据自然规律,有组织的改造客观世 界的活动。 二、广义的工程 建筑工程、水利工程、道路交通、航天工程(宋文骢)、制造工程、希望工程 等。
希望工程
1983年,苏明娟出生在安徽金寨县桃岭 乡张湾村一个普通的农家,父亲苏良友今年 42岁,母亲钟业珍今年41岁。父母靠打鱼、 养蚕、养猪和种田、种板栗为生,一家人过 着辛劳拮据、简朴的乡村生活。 1991年5月, 7岁的苏明娟是张湾小学的一年级学生,中 国青年报摄影记者解海龙到金寨县采访拍摄 希望工程,跑了十几个村庄,最后来到张湾 小学发现了课堂上的苏明娟,一双特别能代 表贫困山区孩子渴望读书的“大眼睛”摄入 他的镜头。这幅画面为一个手握铅笔头、两 只直视前方对求知充满渴望的大眼睛小女孩、 题为“我要上学”的照片发表后,很快被国 内各大报纸杂志争相转载,成为中国希望工 程的宣传标志,苏明娟也随之成为希望工程 的形象代表。

第01章-工程概况-正稿

第01章-工程概况-正稿

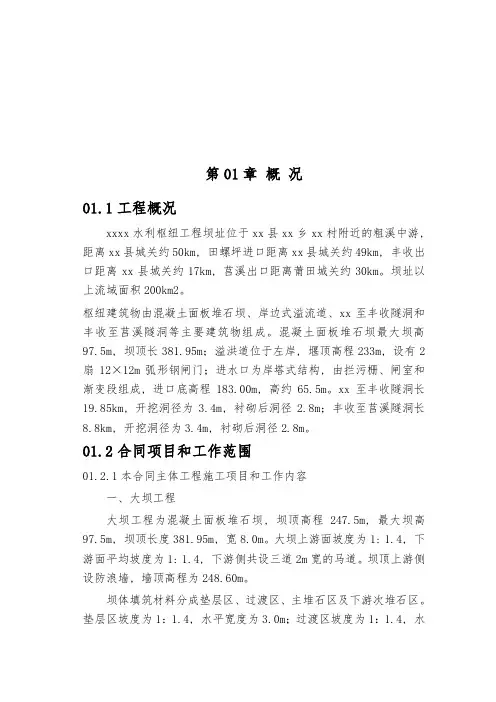

第01章概况01.1工程概况xxxx水利枢纽工程坝址位于xx县xx乡xx村附近的粗溪中游, 距离xx县城关约50km, 田螺坪进口距离xx县城关约49km, 丰收出口距离xx县城关约17km, 莒溪出口距离莆田城关约30km。

坝址以上流域面积200km2。

枢纽建筑物由混凝土面板堆石坝、岸边式溢流道、xx至丰收隧洞和丰收至莒溪隧洞等主要建筑物组成。

混凝土面板堆石坝最大坝高97.5m, 坝顶长381.95m;溢洪道位于左岸, 堰顶高程233m, 设有2扇12×12m弧形钢闸门;进水口为岸塔式结构, 由拦污栅、闸室和渐变段组成, 进口底高程183.00m, 高约65.5m。

xx至丰收隧洞长19.85km, 开挖洞径为3.4m, 衬砌后洞径2.8m;丰收至莒溪隧洞长8.8km, 开挖洞径为3.4m, 衬砌后洞径2.8m。

01.2合同项目和工作范围01.2.1本合同主体工程施工项目和工作内容一、大坝工程大坝工程为混凝土面板堆石坝, 坝顶高程247.5m, 最大坝高97.5m, 坝顶长度381.95m, 宽8.0m。

大坝上游面坡度为1: 1.4, 下游面平均坡度为1: 1.4, 下游侧共设三道2m宽的马道。

坝顶上游侧设防浪墙, 墙顶高程为248.60m。

坝体填筑材料分成垫层区、过渡区、主堆石区及下游次堆石区。

垫层区坡度为1:1.4, 水平宽度为3.0m;过渡区坡度为1:1.4, 水平宽度均为4.0m;过渡层下游侧为主堆石区, 主堆石区上游坡度1:1.4, 下游坡度1:0.5;在主堆石区下游侧设次堆石区, 次堆石区上游坡度1:0.5, 下游侧坡度1:1.35。

坝上游面设混凝土面板防渗, 面板顶高程245.5m, 顶部厚度0.3m, 底部厚度为0.62m, 面板设垂直缝, 中部压性缝间距为12m, 岸边张性缝间距为6m, 坝下游面设水平宽为1.0m的干砌块石护面层。

二、溢洪道工程本工程采用左岸旁侧式溢洪道, 由引渠段、闸室段、陡槽段、挑流鼻坎段组成。

第一章工程概况

第一章工程概况

第一章工程概况1.1土建工程1.1.1工程简介富华住宅小区工程由XX投资兴建,该建筑位于XX路与XX路交叉口北侧,由XX设计公司设计。

1.1.2建筑特征富华住宅小区地下室工程总共地下二层,均为车库,地下室占地面积约170×90m,呈南北狭长分布,总建筑面积16005 m2,因地形所致,车库为高低错台层叠设置,依山而建,由低至高,因地制宜,标高富于变化。

该建筑物建筑等级为Ⅱ级,防火等级为Ⅰ级,抗震设防列度7度。

该地下室以底板标高高低共分为四个库区,其中,四号车库最低,其底板绝对标高为22.5米,三号车库底板绝对标高为24.8米和25.5米,二号车库底板绝对标高为28.6米,一号车库底板绝对标高为34.4米,设备室绝对标高为31.5米。

四号车库区层高4.2米,三号库区层高3.8米,二号库区层高3.6米,一号库区层号3.7米。

1.1.3结构特征本地下室基础采用人工挖孔灌注桩,结构类型为框支剪力墙结构,基础底板厚400,承台厚度1000、1500、2000类型居多,其中,大多数为2000,楼板厚度200,地下室外墙厚300,内墙多为200,砼强度等级如下表:1.1.4现场情况现场位于两山之间的一段斜坡中,现桩基础已将施工完毕,水电均已接入现场50米,临建区位于场地南端,面积约1000m2,满足地下室开工条件。

1.2水电安装工程1.2.1电气部分:本工程地下室主要有动力、照明、防雷接地三大系统。

(1)消防用电设备、消防中心、变配电室、电梯电源、事故照明采用双回路供电,末端自动切换其中一回路由发电机电源供电。

(2)应急灯、安全出口灯、诱导灯采用镉镍电池的灯具,应急时间不小于60分钟,在正常和事故情况下均为点燃。

(3)消防水泵、电梯、防排烟风机等重要消防用电设备配电的线路采用耐火型电缆或电线,其他线路采用普通型电缆或电线。

±0.00以下和配电干线的线路采用镀锌钢管保护,其余线路采用PVC管。

工程管理概论第一章 工程概述

工程管理概论第一章  工程概述
*
(3) 在社会领域,人们也经常用“工程”一词描述一 些事务和事物,例如“扶贫工程”、“211工程”、“阳 光工程”、“333工程”、“民心工程”、“经济普查工 程”、“健康工程”、“菜篮子工程”等。
另外,在许多场合,领导人在提到某些社会问题时常 常说,这个问题的解决是一个复杂的“系统工程”。
*
3. 狭义的工程 工程的定义虽然非常广泛,但工程管理专业所研究的 对象还是比较传统的“工程”范围。工程管理的理论和方 法应用最成熟的是土木建筑工程、水利工程和军事工程领 域。而工程管理专业的学生也主要在土木建筑工程和水利 工程等领域就业。所以工程管理专业所指的“工程”,主 要是针对土木建筑工程与水利工程,是狭义的工程的概念。 在本书中如果没有特别说明,则“工程”一词就是指狭义 的工程。
*
人们通过工程改变着自然,改变着地球的面貌,提升了自 己的能力,也改变了自己的物质生活,丰富了自己的精神 文化生活。
(2) 工程是人类文明的体现和文明传承的载体。 ① 工程是人类运用自己所掌握的科学技术知识开发自然和 改造自然的产物,是人类生存、发展历史过程中的基本实 践活动,也是人类在地球上生活、进行科学研究和探索留 下的重要痕迹。它标志着社会的科学技术发展水平和文明 程度,同时也是历史的见证,记载了历史上大量的经济、 文化、科学技术的信息。
*
③ 现代社会,科学家需要依托工程所提供的条件进行 科学研究。科学家常常需要设计新的科学实验设备或模拟 装置,它们本身又是工程。我国的最新一代核聚变实验装 置“EAST”(Experimental Advanced Superconducting Tokamak),见图1-3,俗称“人造太阳”,本身就是一个非 常复杂的工程系统。
*
图1-1 龙山文化遗址

第一章 总体概述第一节工程概况

第一章  总体概述第一节工程概况

第一章总体概述第一节工程概况工程名称:×××体育馆、档案馆中央空调及部分电气安装建设单位:×××城建重点工程指挥部工程地点:×××开发区本次机电安装工程招标内容包括:1 中央空调系统包括空调风机系统、空调排风系统、空调排烟系统、空调水系统安装四个分部分项工程。

2 部分电气安装包括空调电气系统、消防部分电气系统、部分建筑电气系统安装三个分部分项工程。

第二节施工组织总体设想1.组织管理(1)公司将全面负责协调工程质量、进度、安全及文明施工等工作。

(2)我们上达公司领导,下至基层施工技术人员,对建好该工程有足够信心,也予以充分重视。

为此,由公司主要领导组成该工程指挥组,每半月在现场召开办公会议,解决、协调、平衡工程进展过程中有关技术、资金、劳动力、机械等方面的问题,确保该工程施工快速优质顺利进行。

2. 质量管理2.1 牢固树立“质量第一求效益,用户至上创信誉”的精神,正确处理好“质量、工期、成本、安全”四者关系。

2.2 坚持“三级监控,五步到位”的质量控制标准,消灭返工现象,以工作质量保证产品质量。

三级监控项目经理部技术监控→公司技术质量部门的质量监控→业主现场分管人员监控。

五步到位在分项施工中,管理人员做到:操作要点交底到位;上、下工序交接到位;上、下班交接到位;关键部位的检查、验收到位;各种材料和加工件进场验收到位。

3. 技术方案领先依靠和动用我公司在类似本工程中的成熟经验充分发挥广大工程技术人员及施工管理人员的聪明才智,不断运用新工艺、新技术优化施工方案,对各种经过实践确定的施工方案严格执行,充分发挥技术工作在施工管理中的先进和指导作用。

4. 落实各项经济责任制对工程管理人员加强定岗、定职教育、制定严格的奖罚制度,加强每个管理人员的工作责任感,消除各种可能发生不良后果的隐患。

5. 严格控制计划以总承包合同确认的总工期及总承包部控制计划为依据,做好各种工作及各工序间的施工搭接和施工协调工作,加强动态控制和计划调整。

第一章工程总体概述

第一章工程总体概述

第一章工程整体归纳第一节工程大概一、工程相关情况说明工程名称:油坊镇中心公园羽毛球馆建设地址:扬中市油坊建设单位:油坊镇人民政府设计单位:江苏联恒建筑设计有限企业监理单位:江苏省宇翔工程项目管理有限企业质量标准:合格 .施工工期:天。

二、工程建筑简况扬中市油坊中心公园活动中心工程位于油坊镇,本工程总占地面积为21088m,建筑面积为 1800 m2,层高,局部两层框架构造,设计使用年限均为50 年,框架抗震等级为三级,,设防烈度为7 度,±0.000 以下墙体采用240 厚MU10粉煤灰蒸压砖、M7.5 水泥砂浆砌筑,± 0.000 以上外墙体采用 240 厚 MU5粉煤灰蒸养砖、内墙体采用 240 厚 MU5加气混凝土砌块、 M5混杂砂浆砌筑,屋面防水为 3mmSBS改性沥青防水卷材第二节施工条件1、现场条件依照现场观察,该工程三通一平已具备,已有道路能通向现场,且工程所在地交通较便利,现场已具备施工条件,进场前需形成临时围墙防范。

2、气象条件扬中处于亚热带季风中部天气,温暖湿润多雨,每年夏季当地区雨水很多,月均降水量在 120-180mm之间,本工程施工时期将历经秋季、冬季。

3、施工机械均已具备,详细详见施工机械配置表。

4、施工人员本企业已为本工程的顺利施工组建了强有力的施工管理班子。

施工操作人员配置详见动工报审人员配置表。

第三节方案针对性及施工程序一、工程特点1、本工程羽毛球场所楼层高跨度大,要做好施工安全措施。

2、工程施工时期历经秋季、冬季、秋施工中较利于工程施工,冬季施工时要做好冬期施工措施。

3、工程东南侧是学校,施工时要注意采用措施杜绝搅乱学生上课及扰民,防范噪声。

二、施工程序本工程为框架填充墙构造全现浇楼面,施工至± 0.00 时,马上对场所进行规划、整理、平展,使施工现场部署合理、有序。

主体施工过程应依照施工情况,合时插入其他施工,其施工方向主要也是由下而上。

第1章、工程概述—文县.doc

第1章、工程概述—文县.doc

第一章工程概述1、工程概况1.1、项目概述1.1.1、工程建设单位:甘肃尖凡公路有限公司1.1.2、工程设计单位:山东省交通规划设计院、中铁隧道勘测设计院有限公司1.1.3、工程监理名称:甘肃省文县尖凡公路高楼山隧道及引线土建工程监理合同段1.1.4、工程建设地点:甘肃省文县1.1.5、工程建设投资:建安工程概算总金额140570.3056万元1.1.6、计划施工工期:48个月1.1.7、工程标段划分(见表1.1)甘肃省文县尖凡公路高楼山隧道及引线土建工程标段划分表1.11.2、线路地理位置G212线是甘肃省规划的“四纵四横四个重要路段”公路网主骨架中的第二纵,是省会兰州通达陇南市及文县的重要公路,也是全省中西部地区与南部各市、州、县联系的主要交通要道。

本项目的实施,对完善甘肃南部地区网格状公路布局与结构,激活本地区县、乡经济,加快区域人流、物资流、信息流、资金流流转具有重要的现实意义,也是甘肃省交通厅根据交通部的部署和省政府的要求,履行其所提出的今后五年甘肃省交通改革和发展的工作重点,使全省干线运输网的发展基本适应国民经济和社会发展需要,实现省会兰州与各市、州、县政府所在地以较高等级连接目标的需要。

本项目的实施,将高楼山的天然屏障彻底打破,交通条件将得到很大改善,将明显地提高甘肃省干线公路网等级,尤其将提高甘肃南部广大区域干线路网等级水平,全面改善国民经济发展的制约状况等具有重要意义。

本项目路线北起尖山乡老爷庙东侧,现有国道212线桩号K522+850处,在老爷庙东北跨越洋汤河,路线向西经老爷庙村北后路线沿原有山路转而向南,途经老马子村、尖山子村、杨家沟村,在杨家沟村西进入高楼山隧道,下穿高楼山到文县凡昌村东侧白水江北岸,路线沿白水江二级阶地向西展现,顺接现有G212线对应桩号为K602+250。

本项目路线全长18.776km(含10.785km特长隧道1座),全线按二级公路技术标准建设,设计时速40km/h,桥涵设计荷载等级为公路—Ⅰ级,沥青混凝土路面,路基宽度为8.5m,行车道宽度为7.0m,桥梁宽度为净-7.5+2×0.5m;隧道行车道宽度7.0m,侧向宽度为0.25m。

【精品】第1章工程概况

【精品】第1章工程概况

第一章工程概述1。

1工程概况黑龙江荒沟抽水蓄能电站位于黑龙江省海林市三道河子镇,距牡丹江市145km (公路里程),距哈尔滨市(直线距离)约235km,距莲花坝址43km(公路里程)。

电站由上水库、输水系统、地下厂房系统、地面副厂房、地面开关站及下水库(利用已建莲花水库).地下厂房内安装4台单机容量为300MW的混流可逆式水轮发电机组,总装机容量为1200MW.上水库主坝为混凝土面板堆石坝,最大坝高80.00m;副坝为厚心墙土石坝,最大坝高8。

5m.上水库总库容约1161万m3;下总库容约41。

8亿m3。

本工程属大(1)型一等工程,主要永久建筑物按1级建筑物设计,次要永久建筑物按3级建筑物设计。

电站对外交通便利,施工期间外来物资及重大件可通过公路、铁路或公铁连运方式运输至工地。

本电站为Ⅰ等大(1)型工程,主要建筑物为1级,次要建筑物为3级。

枢纽建筑物有:上水库、输水系统、地下厂房系统、地面副厂房、地面开关站、下水库(利用已建莲花水库)。

上水库混凝土面板堆石主坝,最大坝高80.00m,坝顶长744.20m;上水库厚心墙土石副坝,最大坝高8。

5m,坝顶长156.75m;两条输水系统,其中#1输水发电洞长为3024.30m,#2输水发电洞长为3048.95m,主洞采用圆形断面,洞径为6。

7m;地下发电厂房系统,主副厂房位于输水系统中部,尺寸为150.50m×24.00m×53。

40m(长×宽×高),主厂房埋深约340米。

本标段主要工程量表见1-1、1-2、1-3、1-4。

交通洞工程主要工程量表表1-1通风洞工程主要工程量表表1-2#1施工支洞工程表1—3水土保持工程措施及管理表1-41.2施工条件1。

2.1水文气象荒沟抽水蓄能电站,下水库为莲花水电站水库,坝址以上控制流域面积30200km2.下水库进(出)水口在三道河子库段内,在三道河子河口以上 5.29km处,集水面积1423km2.荒沟抽水蓄能电站上水库位于牡丹江支流三道河子右岸的山间洼地。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第1章工程概述1.1工程概况南水北调中线工程自起点湖北丹江口水库引水,经湖北、河南、河北等省市,进入北京境内。

北京段总干渠自北拒马河中支南与河北省明渠段相接,经渠首进水闸,入北拒马河暗渠,至惠南庄泵站,经加压泵扬水,通过PCCP输水管道输水至大宁调压池。

大宁调压池后采用低压暗管自流输水,经永定河倒虹吸、卢沟桥低压暗箱、西四环低压暗箱,最后由团城湖明渠输水至终点团城湖,全长80km。

PCCP管道工程的南水北调中线北京段总干渠线路最长的大型输水工程,上接惠南庄泵站,下接大宁调压池,输水管线起点距离渠首2.3km,输水管线末端距总干渠终点颐和园团城湖约21.4km。

PCCP输水干线全长56.359km(其中设两条隧洞,西甘池隧洞和崇青隧洞),为两排直径4mPCCP管道。

惠南庄~大宁段PCCP输水管线工程为I等工程,主要建筑物为1级建筑物。

以HD41+000为界,HD0+000~HD41+000设计地震烈度为7度,HD41+000~HD56+359.296设计地震烈度为8度。

输水干线加压输水设计流量为50m3/s,加大设计流量为60m3/s,自流输水流量为20m3/s。

惠南庄~大宁段输水干线输水干线工程运行方式为:当流量Q≤20m3/s自流输水;当流量Q>20m3/s从惠南庄泵站加压输水至大宁调压池。

PCCP管道工程由2排直径4.0mPCCP压力管道(每节管重54~77t,最大管外径4852mm),4处分水建筑物,3处连通建筑物,101处排气阀井建筑物、19处排空阀井建筑物、1处末端控制阀井建筑物、2处穿隧洞建筑物、4处穿铁路建筑物、17处穿主要等级公路建筑物、27处河道防护工程、永久巡线路及穿巡线路建筑物等组成。

共分为六个标段。

本标段为惠南庄~大宁段PCCP管道工程土建安装第一标。

本标段输水干线起点桩号为DH0+000~DH12+300,全长12.3km。

PCCP管道沿线布置有排气阀建筑23处、排空阀建筑5处、连通建筑物1座、河道交叉7处、公路交叉2处等沿线建筑物。

工程施工期为23个月。

本工程采用高程系统为北京地方高程系统,与1985年国家高程系统的换算关系为,北京地方高程基准=1985年国家高程基准+0.426;坐标系统均采用北京地方坐标系统。

1.2水文气象和工程地质1.2.1水文气象工程沿线地区属暖温带半干旱大陆季风气候。

四季分明,冬季最长,并有两个多月结冰;夏季次之。

春、秋短促。

(1)气温:年平均气温在11~12℃,年极端最高气温一般在35~40℃之间,年极端最低气温一般在-14~-20℃之间。

(2)降水量:沿线多年平均降雨量在590mm左右,降水量年内分配不均匀,其中6~8月降水量占全年降水量的75%以上。

同时,山前雨量一般大于山后雨量。

(3)风速及风向:工程沿线冬季盛行偏北风,夏季盛行偏南风,春秋季为南北风。

根据房山、丰台、北京等气象站风速资料统计,工程沿线多年平均风速在2.5m3/s左右,其中以4月份风速最大,风速可以达到20~24m/s。

(4)冰情:工程沿线地区初冰日期一般在11月下旬到12月上旬,终冰日期通常出现在3月中下旬。

河流的封冻日期一般在12月上旬至中旬,河流的解冻期一般在3月上旬到中旬之间。

河流的封冻日期受河流的水文状况和地形条件的影响,卢沟桥站多年平均封冻天数为65天,张坊站只有21天(由于系列太短,不具有代表性)。

(5)冻土:根据工程沿线气象站历年冻土统计资料分析,多年平均冻土深0.47m,最大冻土通常发生在2月份,最大冻土深一般在0.5~0.8m之间;冻结开始日期通常在11月底到12月初,而化冻日期则从2月初持续到3月初。

(6)主要交叉河流:本区地表水系以季节性河流为主,流域面积大于20km2的河流有:北拒马河、南泉水河等,均属于大清河水系。

其中有常年流水的河流有南泉水河,其余河流多为雨季行洪,旱季断流。

1.2.3工程地质1.2.3.1自然地理工程区位于太行山山脉北端与华北平原的接壤地带,总体呈西北高东南低。

本标段管道线路所经过地貌类型总体可分为两大类:丘陵区和倾斜平原区。

(1)丘陵区本标段丘陵区为溶蚀堆积丘陵区:分布于半壁店~西甘池。

地面高程一般在46~75m。

山势较缓,多呈岗岭及圆丘状。

表面常为残坡积粘土碎石所覆盖,大多数被开垦为梯田。

岩性主要为蓟县系雾迷山组第四段大理岩,岩溶形态以容沟、溶槽为主,局部发育较小的溶洞。

(2)倾斜平原区北拒马河冲积扇:地表高程60~65m,河谷宽浅,河床与两岸高差仅2~3m,两岸发育广阔的一级阶地,阶面多被开辟为农田。

1.2.3.2地质概况根据地表出露及钻孔揭露情况,本标段地层岩性自老至新分别为:(1)中元古界(Pt2)蓟县系迷山组第四段岩性为灰白色大理石。

因受花岗岩体侵入影响普遍大理岩化并夹滑石片岩透镜体。

石窝附近变质程度最强,形成厚层白色大理岩――汉白玉。

黄元井至西甘池片岩透镜体相对较发育,其顺层延伸长度达10~20m,最大厚度3~5m,片理发育,完整性差,多呈灰白色鳞片状,性质极为软弱。

(2)新生界Kz①第三系(R):上新统(N2),岩性为半胶结的残积红粘土,分布于房山区半壁店至西甘池一带的大理岩顶部及溶沟溶槽中,与下付大理岩及上覆残坡积层呈过渡关系,厚度不均一。

②第四系(Q):上更新统马兰组Q3m,主要以冲洪积黄土状砂壤土为主,有时可见褐色的古土壤层,下部常见砾石层。

黄土中常见大孔隙及垂直节理,局部可见钙质结核。

本层分布广泛,山麓及盆地中普遍堆积,局部形成黄土台地,厚度可达十余米。

河流两岸构成二级阶地。

③全新统(Q4):北京地区可划分为肖家河、尹各庄和刘滨屯三个组,但在线路附近难以区分。

④冲积层,岩性为卵石、砾石、砂夹壤土、砂夹壤土层,局部夹有薄层淤泥,主要分布于较大河流的河床,两岸一级阶地及其所形成的冲积扇平原。

最主要的地区的北拒马河冲积平原。

⑤洪积层,岩性为含泥的砂卵砾石,含砂壤土、黄土质砂壤土等,多分布于山区河流及其两岸,冲沟及其出口出的山坡坡麓上。

⑥坡积层,以含碎石的砂壤土为主、分布于山坡坡麓及坡面。

⑦残积层,主要为碎石,含碎石壤土、砂壤土、砂壤土或黏土,分布于基岩面上与全强风化岩呈过渡关系。

(3)变质岩:主要为大理石岩和千枚岩、片岩,分布在远古界地层中。

1.2.3.3地质条件及构造:土岩体的结构类型决定了基础开挖边坡、施工难宜程度等条件,所以管线工程地质段划分主要以土岩体结构类型作为主要依据的,来决定土岩体结构类型。

根据中国地震局分析预报中心2004年4月编制的1:100万《南水北调中线工程》(北京)地震加速区划图》圈定,本标段地震动峰值加速度为0.15g,相当于地震烈度7度。

工程区无活动性断裂通过。

1.2.3.4地下水条件基岩段地下水含水层为碳酸盐岩类裂隙—岩溶含水岩组,主要分布在拒马河至山西甘池一带,具有较强透水性。

地下水连通性好,埋深大,一般自山区流向平原。

灰岩区一般可形成连续的地下水面。

岔子沟~六间房一带的地下水位为45.0~54.0m(1994年6月和1996年7月)。

松散层段主要为第四系地层,分布于主要河流冲洪积扇地区和山区河谷地带,地下含水层为卵砾石、砂类土及粘性土孔隙含水岩组,其中卵砾石孔隙含水岩组一般透水性很强。

地下水补给来源主要有两部分,大气降水和山区侧向补给。

排泄方式以人工开采和以地下水径流向区外排泄。

地下水流向总体为由西北向东南。

地下水水质经水质经分析可知:工程区地下水PH值7.0~8.0,为弱碱性水,地下水对混凝土及混凝土内钢筋无腐蚀性、对钢结构有弱腐蚀性,应予以注意设置保护措施。

1.2.3.5主要工程地质问题(1)岩溶塌陷问题:灰岩分布区,岩溶较为发育,部分地区可能发育有较大的溶洞,因此局部可能存在岩溶塌陷问题。

在施工开挖后,必须对可能存在的岩溶的地段,做进一步地质勘探工作,研究其岩溶塌陷问题。

(2)管线大部分地段地下水位低于管底,但局部地段地下水高于管底(据1996年勘察资料),如南泉水河一带,地下水水位一般高于管底2~5m,最高可达10m,在工程施工中存在排水降水问题,有常年流水的河流需做围堰及排水导流。

存在排水降水的管线总长约为3.90km。

需做围堰及排水导流的河流有南泉水河。

(3)临时边坡稳定性问题本标段大部分地段一般不会产生较大范围的临时开挖边坡失稳问题,但当开挖边坡较高以及管道走向与岩层走向交角较小时,要注意防止临时边坡局部失稳。

(4)环境工程地质问题:本工程规模大、线路长,多处穿越或临近公路、桥梁及地铁等重要城市设施,工程区内地下管线、人防工程较密集,施工降水和开挖以及工程运行中可能出现的渗漏等将可引起复杂的城市环境工程地质问题,应加强探测、观测且采取措施加以预防。

另外由于地下水别不同程度的污染,水质较差,若在工程运营时渗入洞渠内将会污染渠水,应加强监测和研究并采取有效防渗及环境治理措施。

1.3施工交通条件1.3.1对外交通运输南水北调中线京石段应急供水工程(北京段)总干线PCCP管道工程,沿线区域内,现有房易(房山~易县)、京保(北京~保定)、京周(北京~周口店)等主要干线公路通过。

与主干线公路相连接的有云居寺路、龙下路、岳圣路、红新路、大件路、顾八路、阎东路、阎吕路、良坨路、良三路及长韩路等数条支线公路,施工期间外来物资运输较为便利。

1.3.2场内交通运输本工程需在管道两侧各布置1条施工道路,左侧为一般交通道路,占地10m(含安全距离);右侧布置管道运输吊装施工道路,占地宽度22m(含安全距离),泥界碎石路面宽9m。

与社会道路交叉明挖施工时需布置社会交通绕行辅道。

1.4合同项目和工作范围1.4.1本合同承包人承包的工程项目和工作内容本合同为南水北调中线京石段应急供水工程(北京段)惠南庄~大宁段PCCP管道工程施工第一标段,桩号为HD0+000~HD12+300,线路中心线水平投影长度为12.3km。

主要工程项目有:PCCP管安装、PCCP管包封(含镇墩)、穿公路顶管、管线附属建筑物(连通、排气、排空等)、沟槽土石方开挖与回填、管基处理、河道护砌、观测仪器埋设安装、阴极保护设备安装、巡线路、沟槽两岸施工道路、社会道路交叉绕行辅道、施工导流与降水等。

本标段建筑物有连通建筑物1座、排气阀井建筑物23处、排空阀井建筑物5处、河道交叉7处、公路交叉2处(其中房易路为公路顶管),其中桩号HD12+240~HD12+300土石方开挖计入西甘池隧洞标段。

1.4.1.1永久工程(1)PCCP管道测量放线、施工排水、沟槽开挖、管基处理;管道的铺设安装(包括方涵内管道安装)、管道连结处理;混凝土包封(含镇墩)、沟槽回填、管道清扫、充水和静水压试验及试通水等。

(2)管线附属建筑物(包括连通建筑物、排空阀井建筑物和排气阀井建筑物)基坑开挖、地基处理及回填工程、混凝土工程,阀门、排气阀、伸缩节的安装及其他附属设备的安装工程,止水、排水、结构缝和埋设件的采购、制作、运输及安装埋设。

相关文档
最新文档
