大新县派林水库除险加固工程大坝帷幕灌浆及充填灌浆施工方案审核:付俊杰编制:陆伟广西越海建设工程有限公司大新县派林水库除险加固工程项目经理部二○○八年七月二十日本工程大坝灌浆坝基线以下5米采用防渗帷幕灌浆,灌注纯水泥浆,坝基以上为土坝充填式灌浆,在坝坡上桩号0-020~0+162布置单排灌浆孔,,孔距2.0米。

灌浆材料:水泥粘土浆(砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%),水泥掺入量为15%。

灌浆施工次序:采用逐渐加密法,即沿轴线每隔20米先钻一个先导孔,了解地质状况,然后进行第一次序孔灌浆,再进行第二次序孔灌浆,再然后进行第三次序孔钻孔灌浆。

施工方法:帷幕灌浆采用直自下而上进行,灌浆压力400~500Kpa。

充填式灌浆采用分段灌注方法,由下而上,下套管分段灌注,段长5~10米。

浆液稠度先稀(容重1.3g/cm3)后稠(容重1.6g/cm3),采用少管多复方法。

灌浆压力由小到大,孔口最大灌浆压力为50kPa。

一、机械设备和人员钻孔机械采用1台套液压回转钻机,1台套灌浆泵,1台套水泥搅拌机,水泵4台。

钻孔灌浆专业施工人员8人。

二、钻孔和灌浆灌浆工艺流程图如下:1、测量布孔按设计图纸测量放出灌浆孔轴线,确定起始孔从坝右开始,从右坝端用钢卷尺量出4米为第一个孔,然后用钢卷尺在孔位轴线上放出各孔位,并用木桩在地面上标明孔位写上孔号。

所有钻孔按施工放样图纸统一编号,并注明施工次序。

2、灌浆材料准备及制浆2.1灌浆材料(1)本次帷幕灌浆采用纯水泥浆,水泥采用42.5普通硅酸盐水泥,其细度要求通过 6900孔/cm2标准筛余量少于5%。

用于灌浆工程的水泥材料的生产(或出厂)指标及检验资料报送监理人审查批准。

(2)本次充填灌浆采用水泥粘土浆,水泥采用42.5普通硅酸盐水泥,其细度要求通过 6900孔/cm2标准筛余量少于5%。

粘土采用砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%粘土。

坝体灌浆专项施工方案

坝体灌浆专项施工方案

坝体灌浆专项施工方案一、工程概述坝体灌浆是现代水利工程中常用的一种施工方法,通过注入特定材料(如水泥浆、胶凝材料等)进入坝体内部,充填孔隙、密实土体,提高坝体的强度和稳定性。

本方案针对水利工程的坝体灌浆施工进行详细规划和组织。

二、施工条件1.坝体准备:在施工前,应对坝体进行清理、检查和修整,确保施工面平整、无杂物。

2.施工材料:使用质量合格的水泥浆或其他胶凝材料作为注浆材料。

3.施工机械设备:准备搅拌机、泵送设备、输送管道等必要的机械设备。

4.施工人员:组织有经验的施工人员进行施工操作,确保操作规范、流程顺利。

三、施工步骤1.准备工作(1)组织施工人员进行技术交底,明确工作任务和要求。

(2)准备施工材料,检验合格后储存备用。

(3)检查和保养施工机械设备,确保其正常运行。

2.施工前准备(1)清理坝体表面的杂物和水泥渣,保持施工面干净。

(2)标记出注浆孔位置,确定注浆孔的布置密度和深度。

3.钻孔(1)使用钻孔设备对注浆孔进行钻探,保证孔径和深度符合设计要求。

(2)清理孔内的泥浆和杂物,确保孔壁干净,便于灌浆。

4.浆液配制(1)按照设计要求和材料配比,配制好水泥浆液或其他胶凝材料。

(2)检测浆液的流动性和强度,确保其符合要求。

5.注浆灌注(1)将配制好的浆液通过泵送设备输送至注浆孔。

(2)根据注浆孔的位置和分布情况,逐孔进行灌浆作业。

(3)控制注浆流量和压力,确保灌浆均匀、充实。

6.坝体治理(1)在注浆完成后,对坝体进行整体加固和修整。

(2)对注浆孔进行堵塞处理,防止孔隙再次形成。

7.坝体检测(1)注浆完成后,对坝体进行必要的检测和监测,评估灌浆效果。

(2)如发现问题,及时采取措施进行修复。

四、质量控制1.施工材料的抽样送检和试验分析,确保其质量合格。

2.注浆过程中,实时监测注浆流量、压力和浆液浓度,保证灌浆效果。

3.坝体检测和监测,评估灌浆质量,确保施工达到设计要求。

五、安全控制1.操作人员必须参加相关培训和资质考核,掌握安全技术要求。

充填灌浆工程施工方案

充填灌浆工程施工方案

坝体充填灌浆工程施工方案前言大江水库主坝为浆砌重力坝,坝高43.95m,按设计图纸要求要进行坝体充填灌浆。

充填灌浆孔在坝顶布置两排,孔距为3m,排距为3m,灌浆深度至基岩以下3m。

一、施工准备1、搞好职工培训开工前组织职工熟悉施工设计图纸,熟悉相关规程规范,做到每位职工心中有数。

2、设备配套搞好各种机械设备的检修保养工作,保证投入的设备能正常运行,大坝充填灌浆主要配套设备如表1所示。

3、材料的检验用于灌浆的水泥砂必须委托有资质的检测单位检测合格后才能使用,同时要对所用的材料进行二次检查。

水泥:水泥采用普通硅酸盐水泥,水泥标号不低于425#,水泥必须是经过生产厂家鉴定并附有出厂合格证,受潮结块,出厂超过三个月的水泥坚决不使用,不合格品不使用,未经过检验的产品不使用。

二、灌浆钻孔的布置和技术要求1、钻孔布置坝体充填灌浆坝顶布置两排,孔距3m,下游斜面排距3m,孔距3m,灌浆深度至基岩以下3m,若钻孔对溢流堰导墙输入管等建筑物有影响,可据实调整钻孔位置。

钻孔编号:1-1#,2-1#,3-1#……“—”前面的数字代表排数,“—”后面的数字代表孔号(详见灌浆布孔图)2、灌浆技术要求灌浆技术要求按设计图纸“充填灌浆施工技术要求”详见“大江除险-技施-水工-主-12”三、先导孔及灌浆压水试验1、先导孔就按监理指示的数量和位置进行。

2、钻孔冲洗和裂隙冲洗钻孔完毕后,要进行钻孔及岩石裂隙的冲洗,将残存在孔底孔壁裂隙中的岩粉、铁砂粉和泥砂等冲出孔外或推到处理的范围外,使浆液和坝体胶结良好。

冲洗主要通过钻机的钻杆,采用风水联合冲洗或用导管通入大流量水流,从孔底向孔外冲洗的方法进行冲洗,裂隙冲洗应冲到回水澄清后延续冲洗10分钟,单孔总的冲洗的时间不小于30min,串通孔不小于2h,对于回水达不到澄清要求的孔段,应继续进行冲洗,孔内残存的沉积厚度不得超过20㎝,冲洗压力一般为浆灌浆压力的80%,若灌浆压力大于1.0Mpa,取1.0 Mpa。

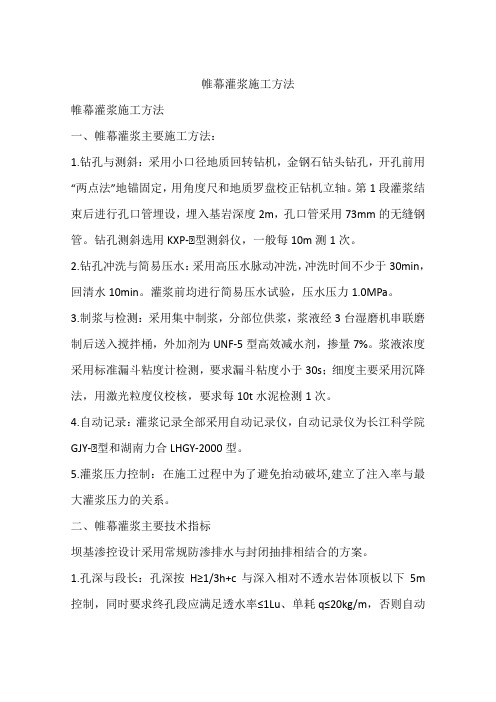

(完整版)帷幕灌浆施工方案

(完整版)帷幕灌浆施工方案

帷幕灌浆施工方案1.1 编制依据(1)施工设计图纸及设计说明;(2)《锦凌水库工程坝基固结灌浆、帷幕灌浆施工技术要求》(3203-LC-02);(3)《水利水电工程钻孔压水试验规程》(SL31-2003);(4)《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2001);(5)《水利水电工程施工组织设计规范》(SDJ338-89);(6)《建筑工程质量检验评定标准》(GBJ301-88);(7)《硅酸盐水泥、变通硅酸盐水泥》(GBJ107-87)。

1.2 工程概述1.2.1坝址地质条件坝址区基岩岩性主要为安山岩和熔岩,以安山岩为主,坝址区分布较广;熔岩以凝灰岩和火山角砾岩为主,局部为熔结流纹岩、凝灰质砂岩等,主要分布于坝址区河床部位和右岸岸坡。

基岩风化程度较弱,风化界线有一定的规律性;岩体完整程度及强度因岩性不同有一定的差异,安山岩强度较高,一般为中硬,岩体完整性差〜较完整;熔岩强度较低,一般为较软岩〜中硬岩,完整性差〜较完整。

坝基全、强风化岩透水性较强,一般为弱〜中等透水;弱风化岩,一般为弱〜中等透水;微风化〜新鲜岩,一般微〜弱透水。

坝基安山岩和熔岩碱活性成份含量均低于0.1%,无潜在危害。

坝址区构造简单,未发现大的构造。

坝址区基岩节理裂隙较发育,局部中等发育,以剪性为主,节理面多平直光滑或粗糙,闭合或微张,无充填或钙质充填,最小间距15cm左右,结合一般,延伸中等。

顺河向节理不发育。

1.2.2主要项目和工程量锦凌水库工程右岸建筑及安装工程的帷幕灌浆施工主要包括左右岸土石坝帷幕灌浆、混凝土坝段帷幕灌浆。

帷幕灌浆为单排,灌浆孔孔距为2m。

连接坝段帷幕灌浆孔深约为基岩下29m,挡水坝段、引水坝段、底孔坝段帷幕灌浆孔深约为基岩下27m,溢流坝段帷幕灌浆孔深约为基岩下23m。

右岸土石坝段帷幕灌浆孔约为1622个,左岸滩地段帷幕灌浆孔约为266个,混凝土坝段帷幕灌浆孔约为69个,共计1957个灌浆孔,总长度为13330m。

水库大坝防渗工程灌浆施工方案计划

水库大坝防渗工程灌浆施工方案计划

HH市PP区XX水库灌浆施工方案XXXX水利电力建筑安装工程公司HH市PP区XX水库除险加固工程项目经理部(一)工程概况本工程为水库大坝防渗工程,坝体土层采用充填灌浆、基岩采用帷幕灌浆进行加固防渗,沿坝轴线在坝顶布设帷幕灌浆钻孔,孔距为1.5m。

帷幕灌浆孔底要求灌至建议防渗线处。

(二)灌浆施工1、施工平面布置和临时设施布置及灌浆施工(1)施工布置的原则用发包人免费在离工作面约0.2公里范围内向承包人提供生活、办公用及仓库等用地,面积约300m2。

1)各临时设施根据现场地形紧凑布置,尽量利用荒地,少占耕地、并能适合各个施工期变化的要求,相互协调、避免干扰。

2)充分利用地形和区域条件,合理布局,既要有利于生产、易于管理,又要便于生活,并符合国家有关安全、防火、卫生、环境保护等规定,直接为生产服务的设施尽量靠近施工现场,而生活和仓库等设施靠后布置。

3)使用期需防洪渡汛的临时施工设施尽量往高处布置,以满足防洪渡汛的要求。

4)各临时设施均考虑布置在业主规定的用地范围以内。

(2)施工总体布置1)施工用水、用电施工及生活用电:本工程施工用业主提供的变压器引至各个施工用电点。

施工及生活用水:由于各个分项工程施工比较分散,施工用水用业主提供现有的用水接水点引到生活、生产的管路中。

2)各类生产辅助设施的布置水泥浆拌和站的布置:拌和站设在施工范围附近,本工程施工配置2台移动式拌和机。

水泥库:布置在驻地附近,建筑面积60 m2,简易工棚结构,防潮地面。

3)主要施工材料的采购和堆放施工所用的材料严格按照质量体系的物资材料采购管理程序和存贮程序执行。

水泥:与城区建材市场质量信誉好的厂商联系采购,运至施工现场并分类堆放贮存备用。

4)施工道路布置工程对外交通:利用现有公路可满足施工需要。

场内施工交通:利用现有的临时道路可满足施工需要。

5)主体工程灌浆的施工技术措施灌浆钻孔按分序加密的原则进行。

灌浆在岩石强风化的情况下分三个次序施工。

大坝帷幕灌浆及充填灌浆施工方案

大坝帷幕灌浆及充填灌浆施工方案

大坝帷幕灌浆及充填灌浆施工方案大坝是一种工程建筑物,主要用于水利工程中的水库建设。

大坝的建造需要进行灌浆及充填灌浆施工。

灌浆施工是指使用特定的材料将大坝的裂缝、空洞和孔隙注满,以提高大坝的稳定性和安全性。

充填灌浆是指将填充材料填充到大坝的裂缝和空洞中,使其变得坚实和稳定。

灌浆施工方案的主要步骤如下:1.准备工作:在施工开始之前,需要进行充分的准备工作。

这包括勘察大坝的现场情况,确定灌浆的位置和方式,以及准备所需的设备和材料。

2.挖掘缝隙:使用钻机等设备,在大坝的裂缝和空洞中挖掘出适当大小的孔隙。

这些孔隙应该足够大,以便能够注入灌浆材料。

3.清洁孔隙:使用高压水枪等设备,清洁孔隙内的杂物和杂质,以确保灌浆材料能够充分填充孔隙。

4.注浆施工:根据具体情况,选择合适的灌浆材料进行注浆施工。

常用的注浆材料有水泥浆、环氧树脂和聚氨酯等。

将灌浆材料注入孔隙,直到灌浆材料充满整个孔隙。

5.封堵孔隙:在注浆施工结束后,需要及时封堵孔隙,以防止灌浆材料泄漏或溢出。

可以使用环氧树脂等材料进行封堵。

充填灌浆施工方案的主要步骤如下:1.准备工作:与灌浆施工类似,充填灌浆施工也需要进行准备工作。

这包括勘察现场情况,确定充填的位置和方式,以及准备设备和材料。

2.挖掘裂缝和空洞:与灌浆施工类似,需要在大坝的裂缝和空洞中挖掘出适当大小的空间,以便填充充填材料。

3.清理空间:清理空间中的杂物和杂质,以确保充填材料能够充分填充空间。

4.填充空间:选择合适的充填材料进行填充。

常用的充填材料有砂浆、岩石和混凝土等。

将充填材料填充到空间中,直到充填材料充满整个空间。

5.压实充填材料:使用压实设备对充填材料进行压实,以提高其密实度和稳定性。

总结起来,大坝帷幕灌浆及充填灌浆施工方案的关键步骤包括准备工作、挖掘裂缝和空洞、清理空间、注浆施工或填充空间、封堵孔隙和压实充填材料。

这些步骤的实施,可以提高大坝的稳定性和安全性,确保其在长期运行中不发生变形和破坏。

帷幕灌浆施工方案

帷幕灌浆施工方案

帷幕灌浆施工方案1. 灌浆试验在开始帷幕灌浆正式施工前,我方进行了灌浆实验以确定灌浆的各项参数。

首先根据技术要求经监理同意在大坝右肩部位设5个灌浆孔,分二序施工,基岩灌浆实验孔分二序施工,具体孔序参照施工孔位图,孔深、孔位均依照施工图实施。

详细工艺流程为:钻孔定位→钻坝体→下入套管→第一段基(2M)岩钻进→第一段压水试验及灌浆→待凝24小时→第二段(5M)基岩钻进→第二段压水试验及灌浆…→末段(不超过7m)压水试验及灌浆→测斜→基岩段封孔→起拔套管→投粘土球逐层捣实封孔。

帷幕灌浆钻具为带沉淀管的岩芯管,末端安装金刚石扩孔器及钻头。

为便于计算孔深,钻杆选用定长的2.5m、1.25m两种型号。

下入钻杆时丝扣涂抹黄油便于拧卸。

造孔以91mm 合金钻头钻进至基岩面,再干钻入基岩50cm,下入φ89mm壁厚5mm浆过程中监测岩层在压力作用下的变形,另外压水试验及灌浆过程分级升压,详细测记在各个压力下的透水率及吸浆率,从而确定了最终灌浆压力。

在坝体灌浆试验中,利用逐级升压试验确定了大坝劈裂压力,通过进行浆液试验,确定了最佳灌浆配合比,并根据试验施工过程,确定了最佳施工方法。

试验结束后,技术人员根据施工记录详细准确地整理了资料,从透水率随孔序递减曲线分析,透水率随孔序递减明显,符合灌浆规律;从灌浆检查孔压水试验结果来看,检查孔各段透水率均降低到3Lu以下,完全满足设计要求,灌浆试验是非常成功的,其确定了灌浆工程施工参数,为灌浆质量提供了前提条件。

2. 基岩灌浆根据灌浆实验结果所确定的参数,我方严格按照技术要求进行了帷幕灌浆施工,详细工艺流程为:钻孔定位→钻坝体→下入套管→基岩全孔钻进→测斜→末段(不超过7m)压水试验及灌浆→自下而上第二段(5M)压水试验及灌浆→自下而上第三段…→接触段(2m)压水试验及灌浆→基岩段封孔→起拔套管→坝体段封孔。

a ) 钻孔我方采用了坝体钻进时泥浆固壁钻进,钻进至基岩后下套管再改为清水钻进,从而避免了冲洗液破坏心墙,对于检查孔、先导孔有取芯要求的灌浆孔,我方采用双管金刚石钻具或绳索取芯钻进,从而达到80%以上的取芯率。

大坝帷幕灌浆及充填灌浆施工方案

大坝帷幕灌浆及充填灌浆施工方案

大坝帷幕灌浆及充填灌浆施工方案1.方案背景大坝帷幕灌浆及充填灌浆是大坝施工中的重要工序之一,主要用于加固坝基的稳定性和密实性,以及提高大坝坝体的防渗能力。

在大坝帷幕灌浆方面,通过注浆材料对岩层进行灌浆封固,防止水流穿透岩层;在充填灌浆方面,通过注浆材料对充填料进行浸润,提高充填料的密实度和稳定性。

2.施工方案2.1大坝帷幕灌浆2.1.1前期准备a.制定帷幕灌浆施工流程和方案,并报经监理单位审批;b.配置注浆材料,确保注浆材料的质量和稳定性;c.准备好灌浆设备和工具,如注浆机、混凝土搅拌机等;d.做好施工人员的培训和安全防护工作。

2.1.2施工过程a.对岩层进行钻孔凿眼,孔深依据岩层情况和设计要求确定;b.根据注浆材料的规定比例,将注浆材料配置好;c.使用注浆机将注浆材料注入钻孔中,注浆压力和注浆量要根据设计要求进行控制;d.注浆完毕后,关闭钻孔出口,并对注浆部位进行浇水养护。

2.2充填灌浆2.2.1前期准备a.制定充填灌浆施工方案,并报经监理单位审批;b.配置注浆材料,确保注浆材料的质量和稳定性;c.准备好灌浆设备和工具,如注浆机、混凝土搅拌机等;d.做好施工人员的培训和安全防护工作。

2.2.2施工过程a.将充填料按照设计要求进行投放,确保充填料的均匀性和稳定性;b.使用注浆机将注浆材料注入充填料中,注浆压力和注浆量要根据设计要求进行控制;c.在注浆过程中,需不断观察充填料的水流情况,及时调整注浆参数,确保注浆效果;d.注浆完毕后,加强对充填料的浇水养护,确保充填料的稳定性和密实性。

3.安全措施为保障施工作业安全和顺利进行,应采取以下安全措施:a.按照法律法规的要求,组织开展安全生产培训,提高施工人员的安全意识和技能;b.配备必要的安全设备,如头盔、安全绳等,并督促施工人员正确使用;c.施工现场设置安全警示标志,明确危险区域和非施工人员禁入区域;d.加强施工现场的巡查和监控,及时发现和解决安全隐患;e.配合监理单位的安全检查,做好安全联动和配合工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大新县派林水库除险加固工程大坝帷幕灌浆及充填灌浆施工方案审核:付俊杰编制:陆伟广西越海建设工程有限公司大新县派林水库除险加固工程项目经理部二○○八年七月二十日本工程大坝灌浆坝基线以下5米采用防渗帷幕灌浆,灌注纯水泥浆,坝基以上为土坝充填式灌浆,在坝坡上桩号0-020~0+162布置单排灌浆孔,,孔距2.0米。

灌浆材料:水泥粘土浆(砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%),水泥掺入量为15%。

灌浆施工次序:采用逐渐加密法,即沿轴线每隔20米先钻一个先导孔,了解地质状况,然后进行第一次序孔灌浆,再进行第二次序孔灌浆,再然后进行第三次序孔钻孔灌浆。

施工方法:帷幕灌浆采用直自下而上进行,灌浆压力400~500Kpa。

充填式灌浆采用分段灌注方法,由下而上,下套管分段灌注,段长5~10米。

浆液稠度先稀(容重1.3g/cm3)后稠(容重1.6g/cm3),采用少管多复方法。

灌浆压力由小到大,孔口最大灌浆压力为50kPa。

一、机械设备和人员钻孔机械采用1台套液压回转钻机,1台套灌浆泵,1台套水泥搅拌机,水泵4台。

钻孔灌浆专业施工人员8人。

二、钻孔和灌浆灌浆工艺流程图如下:1、测量布孔按设计图纸测量放出灌浆孔轴线,确定起始孔从坝右开始,从右坝端用钢卷尺量出4米为第一个孔,然后用钢卷尺在孔位轴线上放出各孔位,并用木桩在地面上标明孔位写上孔号。

所有钻孔按施工放样图纸统一编号,并注明施工次序。

2、灌浆材料准备及制浆2.1灌浆材料(1)本次帷幕灌浆采用纯水泥浆,水泥采用42.5普通硅酸盐水泥,其细度要求通过 6900孔/cm2标准筛余量少于5%。

用于灌浆工程的水泥材料的生产(或出厂)指标及检验资料报送监理人审查批准。

(2)本次充填灌浆采用水泥粘土浆,水泥采用42.5普通硅酸盐水泥,其细度要求通过 6900孔/cm2标准筛余量少于5%。

粘土采用砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%粘土。

用于灌浆工程的水泥材料的生产(或出厂)指标及检验资料报送监理人审查批准。

(3)水:灌浆用水直接引用水库里的水。

2.2制浆(1)制浆材料经过称量,称量误差小于5%。

(2)浆液采用专用机械制浆,搅拌均匀并测定浆液密度。

(3)浆液各项指标按设计要求控制。

土料应先在泥浆池内浸泡数小时,搅拌成浆,通过过滤筛清除大颗粒和杂物,灌浆前再通过35孔/cm2的过滤筛。

灌浆过程中浆液容重和输浆量应每小时测定1次并记录,浆液的稳定性和自由析水率10天测1次,如浆料发生变化,应随时加测。

使用普通搅拌机时,应不少于3min; 使用高速搅拌机时,应不少于30s。

浆液存放时间:当环境温度10℃以下时,不超过5h; 当环境温度10℃以上时,不超过3h;3、施工机械选用和灌浆试验3.1钻孔设备钻孔机械采用1台套油压回转钻机钻进,配备足够长度的钻杆和岩芯管。

3.2灌浆设备(1)用2台套以上的灌浆泵和水泥浆搅拌机。

(2)搅拌机的转速和拌合能力分别与所搅拌浆液类型及灌浆泵排浆量相适应,并能保证均匀、连续地拌制浆液。

(3)灌浆泵性能与浆液类型、浓度相适应,容许工作压力大于最大灌浆压力的1.5倍,并有足够的排浆量和稳定的工作性能。

(4)灌浆孔口处安装压力表。

(5)水泵的工作压力保证在所有压力下都有足够的供水量。

3、钻孔(1)灌浆的钻孔机械采用油压回转钻机钻进,钻孔直径110mm。

布孔完成验收合格后,可进行钻机安装就位准备工作,钻机安装主轴要求垂直,开孔钻头对准孔位、偏差不得大于10cm,钻机安装用水平尺校正水平度,有斜度时用方木垫平,确保垂直开孔钻进。

钻孔的孔位、深度、孔径和钻孔顺序等按施工图纸要求执行。

钻孔顺序与灌浆顺序相应,先施工Ⅰ序,后施工Ⅱ序,并遵循分序加密的原则,同一个孔钻孔也按灌浆程序分段进行。

钻进过程中随时用水平尺校正立轴的垂直度,保证钻孔孔斜率不大于2%孔深,钻孔应用干法造孔,不得用清水循环钻进。

(2)钻孔时及时填写钻孔班报表,对岩层、岩性以及孔内情况作好详细记录,钻进结束等待灌浆或结束灌浆要等待下一段钻进时,孔口用木塞盖口、妥加保护。

4、灌浆方法和灌浆方式(1)帷幕灌浆采用直自下而上循环式进行,射浆管距孔底不大于50cm。

(2)充填式灌浆应采用分段灌注方法,由下而上,下套管分段灌注,段长5~10米。

浆液稠度先稀(容重1.3g/cm3)后稠(容重1.6g/cm3),采用少管多复方法。

灌浆方式采用纯压式灌浆。

灌浆开始先用稀浆,经过3~5min后再加大泥浆稠度。

若孔口压力下降和注浆管出现负压(压力表读数为0以下),应再加大浆液稠度,浆液的容重按技术要求控制。

在灌浆中,应先对第一序孔轮灌,采用“少灌多复”的方法。

待第一序孔灌浆结束后,再进行第二序孔。

每次最大灌浆量按设计要求控制,每孔灌浆次数不少于5次,两次灌浆间隔时间不少于5天。

作好灌浆记录。

5、灌浆压力和浆液变换(1)帷幕灌浆采用循环式灌浆,压力表安装在孔口回浆管上,灌浆压力400~500Kpa。

灌浆浆液的浓度应由稀到浓,逐级变换。

帷幕灌浆浆液水灰比可采用8:1、5:1、3:1、2:1、1.5:1、l:1、0.8:1、0.6:1、0.5:l等九个比级。

开灌水灰比可采用8:l。

帷幕灌浆浆液变换:(a)当灌浆压力保持不变,注入率持续减少时,或当注入率不变而压力持续升高时,不得改变水灰比。

(b)当某一比级浆液的注入量已达300L以上或灌注时间已达1h,而灌浆压力和注入率均无改变或改变不显著时,应改浓一级。

(c)当注入率大于30L/min时,可根据具体情况越级变浓。

(2)充填式灌浆采用纯压式灌浆,灌浆压力最大50k Pa,由小到大,逐渐增加,不得突然增加,更不宜施灌不久就增大到允许压力值。

如果坝顶出现冒浆,应停止加压,查清原因加以处理。

灌浆过程中,应维持压力稳定,波动范围不得超过5%。

压力表安装在孔口进浆管路上,通过地下水位计算出灌浆压力符合设计压力,压力表指针摆动范围应小于灌浆压力的20%,压力读数读压力表指针摆动的中值,摆动幅度宜做记录。

灌浆压力的控制尽快达到设计压力,但注入率大时分级升压。

灌浆浆液的浓度先用稀浆,经过3~5min后再加大泥浆稠度稀到浓,按设计水灰比逐级变换,。

在坝体中灌浆,遇吸浆量大时,则先采用浓浆定量无压自重灌浆,然后稀浆有压复灌。

6、灌浆结束标准和封孔方法(1)帷幕式灌浆采用自下而上分段灌浆法时,在规定的压力下,当注入率不大于0.4L/min时.继续灌注60min,灌浆可以结束。

(2)充填式灌浆应采用分段灌注方法,由下而上,下套管分段灌注,当浆液升至孔口,经连续复灌3次不再吃浆时,即可终止灌浆。

(3)帷幕式灌浆封孔采用压力灌浆封孔法。

(4)充填式灌浆封孔在每孔灌完后,待孔周围泥浆不再流动时,将孔内浆液取出,扫孔到底,用直径2~3cm、含水量适中的粘土球分层捣实。

8、特殊情况处理(1)帷幕灌浆过程中,发现冒浆、漏浆,应根据具体情况采用嵌缝、表面封堵、低压、浓浆、限流、限量、间歇灌浆等方法进行处理。

(2)帷幕灌浆过程中发生串浆时,如串浆孔具备灌浆条件,可以同时进行灌浆,应一泵灌一孔。

否则应将串浆孔用塞塞住,待灌浆孔灌浆结束后,串浆孔再行扫孔、冲洗,而后继续钻进和灌浆。

(3)帷幕灌浆段注入量大,灌浆难于结束时,可选用下列措施处理:(a)低压、浓浆、限流、限量、间歇灌浆;(b)浆液中掺加速凝剂;(c)灌注稳定浆液或混合浆液。

该段经处理后仍应扫孔,重新依照技术要求进行灌浆,直至结束。

(4)充填式灌浆裂缝处理充填式灌浆应尽量避免坝面裂缝。

(5)充填式灌浆冒浆处理一、坝顶和坝坡冒浆,应立即停灌,挖开冒浆出口,用粘性土料回填夯实。

钻孔周围冒浆,可采用压砂处理,而后再继续灌浆。

二、白蚁洞冒浆,应先在冒浆口压砂堵塞洞口,再继续灌浆。

三、水下坝坡或土坝与其它建筑物接触带冒浆,可采用稠浆间歇灌注。

(6)充填式灌浆串浆处理一、当第一序孔灌浆时,发现相邻孔串浆,应加强观测、分析,如确认对坝体安全无影响,灌浆孔和串浆孔可同时灌注,如不宜同时灌注,可用木塞堵住串浆孔,然后继续灌浆。

当灌浆后期,相邻孔串浆,说明已形成连续的泥墙,可减少1次灌浆量。

二、如浆液串入测压管或浸润线管,在灌浆结束后,再补设测压管或浸润线管。

(7)充填式灌浆塌坑处理。

在塌坑部位挖出部分泥浆,回填粘性土料,分层夯实。

(8)充填式灌浆隆起处理。

发现坝坡隆起时,应立即停灌,分析原因。

如确认不是与滑坡有关的隆起,待停灌5~10d后可继续灌浆,并注意监测。

(9)充填式灌浆机械故障处理一、缩孔卡钻,应以预防为主,改进钻具,将大钻头改为卡杆钻头。

也可用倒链或打倒锤将钻杆拔出。

二、灌浆泵不吸浆,应检查泵和吸浆管是否漏气和堵塞。

前者应更换易损件,后者应疏通管道,严格泥浆过筛,提高浆液质量。

三、压力表读数增大不进浆,说明输浆管堵塞,应先用水冲洗管路,同时严格泥浆过筛,保证浆液的合理指标。

四、应采用有保护装置的压力表,以防失灵。

发现压力表失灵,应立即更换。

五、注浆管堵塞,应将其提起,用稀浆冲开。

9、工程质量检查(1)帷幕灌浆工程质量检查一、帷幕灌浆质量检查应以检查孔压水试验成果为主,结合对竣工资料和测试成果的分析,综合评定。

二、帷幕灌浆检查孔应在下述部位布置:(a)唯幕中心线上;(b)岩石破碎、断层、大孔隙等地质条件复杂的部位;(c)注入量大的孔段附近;(d)钻孔偏斜过大、灌浆情况不正常以及经分析资料认为对帷幕灌浆质量有影响的部位。

三、帷幕灌浆检查孔的数量宜为灌浆孔总数的10%。

一个坝段或一个单元工程内,至少应布置一个检查孔。

(2)充填式灌浆工程质量检查一、质量检查可以分为灌浆过程的中间检查和灌浆结束后的最终检查。

前者是为灌浆质量控制而进行的阶段性检查,后者是为验收和鉴定提供依据。

二、中间质量检查的主要内容包括:按设计要求检查布孔,造孔,工艺操作,浆液性能,综合控制情况,各孔终止灌浆达到的标准,灌浆中出现的问题和处理情况等。

三、最终质量检查的主要内容包括:坝体内部的质量(泥墙厚度、密度、连续性、均匀性),坝面裂缝,浸润线出逸点,渗流量变化情况等。

四、最终质量检查方法,主要是分析资料和进行观测,并配合钻孔,探井取样测定。

钻探宜在灌浆结束1年后进行。

五、质量检查应全面完整地搜集资料,及时准确地进行记录,作为工程验收的依据,并应归入技术档案。

六、质量检查由灌浆施工单位负责进行。

施工单位应提出质量检查报告,并应接受工程管理部门和设计部门的监督和抽样检查。
