项目部临时设施配置标准

合集下载

临时设施的布置

临时设施的布置

临时设施的布置4-1临时设施布置的内容施工临时设施包括:生活办公设施和生产设施两方面。

4-1-1围墙施工现场现已用实体围墙和彩板进行封闭,围墙上部统一作夜景照明,达到美观实用的效果。

特别是本工程中,还要遵守有关要求和规定,在围墙上设置明显的警示照明及其他标志。

4-1-2生产设施4-1-2-1机械棚:均用脚手管和石棉瓦搭设,防雨防砸,混凝土或砖地面内部设置相应的管理制度和相应操作规程等。

1、钢筋棚:分钢筋加工区、原材料区、成品区等。

实行区域管理。

2、木工车间:采用活动彩板房搭建,并做隔音处理,设防火标识,备有消防水桶、灭火器等。

3、变电室变电室大小为6×9m,高3.3m。

采用砖砌,预制混凝土楼板构造,位置在紧靠业主提供电源处。

能自然通风,门采用木制门包铁皮的做法防止雨雪侵入和动物进入,向外开,并配锁,无关人员不得进入。

周围无腐蚀介质、无易燃易爆物并且道路畅通。

其耐火等级不低于3级,室内配置砂箱和可用于扑灭电气火灾的灭火器;照明分别设置正常照明和事故照明。

4-1-3生活设施4-1-3-1宿舍民工宿舍安排在现场共安排2间5m×12m双层彩板房共240m2,可供施工高峰期130人左右住宿。

宿舍内采用36V电压,按规范要求架设。

冬天采用暖气集中取暖,夏天配备电风扇。

宿舍内要经常清扫和消毒,保持室内及环境清洁卫生。

宿舍实行封闭的物业化管理,建立各项管理制度,设专人负责。

4-1-3-2厕所采用“轻钢结构标准型拼装系列活动板房”设置一间,厕所地下设有化粪池。

地面铺设瓷砖,配备蹲便器。

设置定时冲厕设备。

具备良好的通风条件和良好的照明,采用36V电压,按规范要求架设。

冬天采用保暖设施,夏天设置通风设备。

厕所内要经常清扫和消毒,保持室内及环境清洁卫生。

厕所前甬道采取花砖铺装,设置部分绿化。

设置排水沟,保证良好排水,垃圾采用封盖密闭容器,严禁乱泼乱倒。

4-1-3-3民工食堂民工食堂设置在民工生活区内,伙房1间,共30m2,地面铺设瓷砖,配备电蒸锅和燃气厨房设备。

主要临时设施管理及修建标准和要求

主要临时设施管理及修建标准和要求

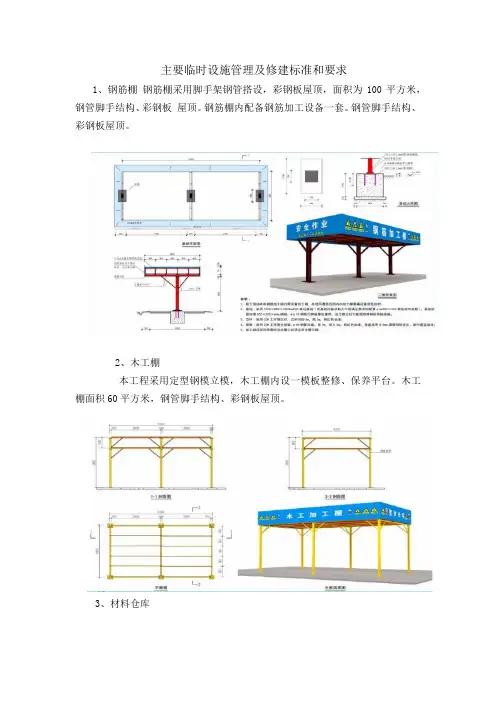

主要临时设施管理及修建标准和要求1、钢筋棚钢筋棚采用脚手架钢管搭设,彩钢板屋顶,面积为100平方米,钢管脚手结构、彩钢板屋顶。

钢筋棚内配备钢筋加工设备一套。

钢管脚手结构、彩钢板屋顶。

2、木工棚本工程采用定型钢模立模,木工棚内设一模板整修、保养平台。

木工棚面积60平方米,钢管脚手结构、彩钢板屋顶。

3、材料仓库储存小型配件、工具、材料等,设在现场临设区内。

4、办公、生活设施(1)、围墙门卫施工生活区围墙设计用2.2m高的砖砌围墙,采用80mm砖墙进行围护。

门卫室采用现成保安亭,高3.3m,门卫室和大门的做法见下图所示:(2)根据现场勘察,施工现场北侧场地比较开阔,办公生活区拟布置在现场的西侧。

现场办公楼搭设二层活动房,活动房以彩钢板搭设,办公室做简易装修。

职工宿舍统一安置铁床、统一编号,统一布置,包括被褥、衣着、生活用具等,并保持室内整洁卫生,确保文明施工宿舍效果图(3)、项目部办公生活区管理1)职工宿舍应坚固安全、防潮保暖、通风明亮并符合消防安全规定。

室内净高不得低于 2.4m,室内外墙要抹灰刷白,室内地面要做硬化处理,暂舍后墙不得搭建在围挡上;暂舍屋顶禁止堆放杂物,严禁将暂舍建在高压线下。

2)职工宿舍应设置铁制或木制的2m×0.8m规格的单人床或上下双层床,两床之间通道宽度应保持在0.9m,双层床顶层铺面距屋顶高度不得小于1.3m,并做到每人一床,统一被褥。

每间暂舍居住人数不得超过15人,人均居住面积不得少于2㎡,严禁在职工暂舍内设通铺。

员工宿舍3)职工暂舍禁止用油毡做屋面,屋面材料应选用防火保温材料。

夏季要为工人配置蚊帐和电扇,冬季应统一配备电暖气或其它取暖设备,暂舍内不得乱拉电线、擅自使用其它电器设备采暖,严禁在宿舍内烧明火取暖。

4)职工宿舍应每日进行清扫并定期进行消毒,始终保持室内整洁卫生无异味,并经常通风。

暂舍内生活物品要摆放整齐,衣物不得乱堆、乱挂、乱放。

员工宿舍5)严禁在建工程内搭建职工宿舍。

临时设施方案

临时设施方案

暂时设施方案【暂时设施方案】一、背景介绍在城市建设、大型活动或者突发事件发生时,为了满足人们的需求,暂时设施的设置变得尤其重要。

本文将提供一个暂时设施方案,以满足特定场景下的需求。

二、方案概述本方案旨在为特定场景提供暂时设施,包括但不限于暂时住所、暂时医疗设施、暂时食品供应、暂时交通等。

通过合理的布局和资源配置,确保人们在特殊情况下能够得到基本的生活保障。

三、暂时住所1. 场地选择:选择离主要人口集中区较近的空地,便于人们前往和撤离。

2. 建造材料:采用可快速搭建的暂时建造材料,如帐篷、板房等,确保快速建设和拆除。

3. 设施配置:提供基本的床铺、被褥、照明设备等,保障居民的基本歇息需求。

4. 卫生设施:设置暂时厕所和洗浴设施,保障居民的基本卫生需求。

5. 安全措施:设置监控设备、安保人员,确保居民的人身和财产安全。

四、暂时医疗设施1. 基本设施:设立暂时医疗帐篷或者暂时医疗车,提供基本的医疗设备和药品。

2. 医疗人员:安排医生、护士等医疗人员,提供急救和基本医疗服务。

3. 疫情防控:配备防护设备和消毒物品,确保医疗设施的卫生安全。

4. 信息发布:设置信息发布点,及时向居民提供健康知识和应急指导。

五、暂时食品供应1. 供餐方式:提供暂时餐厅或者暂时供餐车,为居民提供热饭、热菜、水果等。

2. 食品安全:确保供应的食品符合卫生标准,配备食品安全监测设备。

3. 饮用水供应:设置饮用水供应点,提供干净的饮用水。

六、暂时交通1. 交通组织:合理规划暂时交通路线,确保人员和物资的快速运输。

2. 交通工具:提供暂时交通工具,如大巴、摩托车等,满足人们的出行需求。

3. 交通安全:设置交通警示标识和交通警察,确保交通秩序和人员安全。

七、总结本暂时设施方案旨在为特定场景下的人们提供基本的生活保障。

通过合理的布局和资源配置,可以快速搭建暂时住所、暂时医疗设施、暂时食品供应和暂时交通等,满足人们在特殊情况下的需求。

同时,需要合理安排人员和资源,确保设施的正常运作和居民的安全。

15项目临时工程建设标准

15项目临时工程建设标准

中铁八局桥梁公司项目临时工程建设标准1 总则1.1.1 项目临时工程(以下简称临建)是保证工程项目顺利实施的重要辅助工程,临建的布置、设计直接影响到项目的组织实施、工程进度、成本控制、环境保护等,是项目实施方案的重要内容之一。

为加强公司对临时工程的监控力度,协助项目做好临建的规划,确保临时工程符合安全适用、经济合理的要求,实现施工现场标准化管理,规范现场布置,确保安全生产,促进文明施工,特制定本标准。

1.1.2 临时工程应严格遵守国家及各地政府有关环境保护方面的法令法规,采取有效措施做好环境及水土保持,在建设规模和标准上坚持“节约用地、节省投资、环保节能、永临结合、合理实用、安全可靠及方便管理”的原则。

1.1.3 本标准适用于公司所属各类工程项目的临时工程。

1.1.4 临时工程建设应与施工组织设计的总体规划协调一致。

1.1.5 本标准未尽事宜应执行《建设工程施工现场消防安全技术规范》GB50720 、《施工现场临时建筑物技术规范》JGJ/T 188 、《建筑施工现场环境与卫生标准》JGJ 146 、《施工现场临时用电安全技术规范》JGJ 46 、《铁路建设项目现场管理规范》TB10441 、《铁路大型临时工程和过渡工程设计暂行规定》铁建设[ 2008 ]189 号等国家、行业、地方文件的要求。

2 一般规定2.1.1 项目临时工程主要包括:项目临时驻地、施工便道便桥、混凝土拌和站、制(存)梁场、轨道板预制场、轨(岔)枕预制场、地铁盾构管片预制场、材料库房、钢筋加工场、临时管线等设施。

2.1.2 临时工程设计应注意防灾减灾、文物保护等工作,避开易积水和不良地质的地点,并远离生态环境敏感区。

3 项目临时驻地3.1.1 项目临时驻地建设应本着“临近工地、靠前指挥、交通便利、规划整齐、美观大方、独立管理”的原则,为员工创造良好的工作、生活环境,展现企业良好的对外形象。

应优先考虑租赁房屋。

3.1.2 临时驻地选址必须符合以下但不限于以下安全要求:不受洪水和泥石流威胁,避开坍方、落石、滑坡、危岩等地段;避让取土、弃土场地;避开高压线路及高大树木,离爆破区300m 以外;锅炉房、发电机房、厨房等与其他临时房屋的距离不得小于10m ;存放易燃易爆物品的临时库房距其它施工设施和人员住房应在有关规定的安全距离之外。

施工现场平面规划与临时设备、临时道路配置

施工现场平面规划与临时设备、临时道路配置

施工现场平面规划与临时设备、临时道路配置施工现场平面规划是建设项目中的重要环节,它涉及到施工流程的合理安排和工作区域的合理划分。

同时,临时设备和临时道路的配置也是施工现场的重要组成部分,它们的合理布置可以提高施工效率和安全性。

本章将介绍施工现场平面规划的基本原则以及临时设备和临时道路的配置方法。

1. 施工现场平面规划的基本原则- 合理布置工作区域:根据施工流程和工作任务,合理划分施工现场的工作区域,确保各个区域之间的协调和顺畅。

- 确定施工通道:确定施工通道的位置和宽度,保证施工人员和设备的通行畅通,减少施工过程中的阻碍和冲突。

- 安排临时设施:根据施工需要,合理安排临时设施的位置和数量,如施工办公室、临时仓库、临时厕所等,以提供必要的工作条件。

- 考虑环境保护:在施工现场平面规划中,要充分考虑环境保护要求,合理划定施工区域和环保区域,确保施工过程中的环境污染控制。

2. 临时设备的配置方法- 根据施工任务确定设备需求:根据施工任务的性质和要求,确定需要哪些临时设备,如起重机、混凝土搅拌机等。

- 合理配置设备位置:根据施工现场平面规划,合理配置临时设备的位置,保证其在施工过程中的有效利用和安全运行。

- 考虑设备运输和维护:在配置临时设备时,要考虑设备的运输和维护问题,确保设备的顺利运抵施工现场并进行正常维护。

3. 临时道路的配置方法- 根据施工流程确定道路需求:根据施工流程和工作任务,确定需要哪些临时道路,如进出施工现场的道路、运输材料的道路等。

- 合理规划道路布局:根据施工现场平面规划,合理规划临时道路的布局,保证施工过程中的交通畅通和安全。

- 考虑道路承载能力:在配置临时道路时,要考虑道路的承载能力,确保能够承受施工所需的车辆和设备重量。

以上是关于施工现场平面规划与临时设备、临时道路配置的基本介绍。

在实际施工中,应根据具体情况进行合理规划和配置,以确保施工效率和安全性的最大化。

施工现场临建设施专项方案

施工现场临建设施专项方案

施工现场临建设施专项方案一、临时设施规划为了确保现场文明施工、安全生产,根据市级安全文明标准化工地创建和当地安全文明管理的有关规定,以及工程施工实际情况,经综合分析,将现场场地科学划分为办公生活区和施工区两个区域,各区域间作明显分隔。

以满足文明施工、安全生产的需要和为创建市级安全文明标准化工地创造条件。

其中:1、临时办公、生活区规划(1)临时办公区占地4800m2,采用2栋二层集装箱(一栋办公室,一栋员工宿舍),2栋一层集装箱(会议室及餐厅);(2)员工食堂、活动室、卫生间、冲凉房等附属设施占地面积约500m2,卫生间、冲凉房同员工宿舍,其余均为一层集装箱;(3)除以上临时建筑占地面积外,其他为消防通道、员工活动区域、安全质量体验区及停车场。

2、施工区临时设施规划(1)施工区和生活、办公区完全分隔开;(2)施工区临时设施主要包括库房、工具房、水泥仓库、木工加工场、周转材料堆场、钢筋加工场、钢筋堆场、临时配电房、砌块堆场等;3、施工区域围护围墙:根据建设单位划定的用地红线范围搭设围墙(砌筑正式围墙),在工地主入口设置门卫房,主入口处挂“九牌二图”。

二、生活区临时设施布置1、宿舍布置:(1)生活区根据作业需要设置职工宿舍。

宿舍应集中统一布置,严禁在厨房、作业区内住人。

(2)施工现场作业区与办公、生活区必须明显划分,并设置围墙作可靠的隔离栏护措施。

(3)宿舍内设有保暖、消暑、防煤气中毒、防蚊虫叮咬等措施。

(4)宿舍采用钢结构彩钢板房,确保主体结构安全,设施完好。

(5)宿舍建立门卫室和卫生管理制度,且和宿舍人员名单一起上墙。

宿舍内设置统一床铺和储物柜,室内保持通风、整洁,生活用品整齐堆放禁止摆放作业工具。

(6)宿舍内(包括值班室)严禁使用煤气灶、煤油炉、电饭煲、热得快、电炒锅、电炉等器具。

(7)宿舍周围环境应保持整洁、安全。

2、食堂布置(1)在生活区内设置职工食堂,职工食堂在单层活动板房内配冰柜,蒸箱、炉灶、排风扇等设施。

项目部临建方案

项目部临建方案1. 引言本文档旨在为项目部提供一个临建方案,以确保项目的顺利进行和保障施工安全。

在项目启动初期,由于施工工地尚未搭建临时设施,如临时办公室、临时仓库等,因此制定临建方案十分必要。

本文档将介绍临建的目的、基本原则以及具体的临建方案。

2. 临建目的项目部临建的目的是为了提供一个临时的工作环境,以满足项目部在施工期间的办公和工作需求。

同时,临建也是为了保障施工过程中的安全,并提供一个方便管理和作业的场所。

3. 临建原则在制定临建方案时,需要遵循以下原则:•安全性原则:临建必须符合相关的安全标准,并采取相应的安全措施,保障工作人员的安全。

•可行性原则:临建方案应根据实际施工需求和项目规模制定,保证临建的功能性和可行性。

•经济性原则:临建方案应在合理的预算范围内进行设计,以确保经济效益和合理的投资回报率。

•环保性原则:临建方案应尽可能减少对环境的影响,提倡节能、环保和可持续发展的理念。

4. 临建方案4.1 临时办公室•功能要求:临时办公室应满足项目部办公工作的需求,包括工作空间、会议室、储藏室等。

•设计要求:临时办公室的设计应兼顾通风、采光、隔音和舒适性。

建议采用可移动的办公室模块,以便于后续拆除和移动。

•安全要求:临时办公室应符合建筑安全标准,配置消防设施和安全出口,并进行定期检查和维护。

4.2 临时仓库•功能要求:临时仓库应提供项目所需材料和设备的存放和管理场所。

•设计要求:临时仓库的设计应满足货物存放、出入库流程和信息管理的需要。

建议采用钢结构或其他坚固耐用的材料进行搭建。

•安全要求:临时仓库应具备防雨、防盗和防火等措施,并配备相应的安保人员。

4.3 临时生活区•功能要求:临时生活区应提供员工的休息、餐饮和卫生设施。

•设计要求:临时生活区的设计应兼顾住宿、就餐、洗浴等功能,确保员工的生活质量。

建议采用集装箱式住宿、临时厨房和卫生间等设施。

•安全要求:临时生活区应符合卫生、防火和安全标准,定期进行清洁和消毒。

项目临时工程建设标准

项目临时工程建设标准1 总则1.1为规范项目临时工程建设标准,充分展示企业形象,塑造“中国XX”及“中国XX一局”品牌,全面推行标准项目部建设,特制订本标准。

1.2本标准所指的临时工程是针对某个具体工程项目施工设置的,属于非国家定型、定点生产的构筑物或设备。

1.3临时工程建设实施前必须要有统一的规划设计方案,临时工程建设的标准和规模必须满足建设单位有关规定及合同要求,临时工程规划设计方案应能够充分展示企业形象,彰显企业实力。

1.4临时工程建设应因地制宜、规模适度、功能齐全、经济合理、满足使用。

1.5临时工程建设超过公司标准时,必须向公司提交书面申请,并提供相关支持性文件(建设单位相关标准文件、地质报告等),未获批准前不得实施。

1.6本标准适用于公司及分公司所有项目。

2 主责部门及工作职责2.1项目工程部是临时工程建设规划设计的主责部门,负责对临时工程建设进行实施前的规划设计,设计内容包括总平面布置图、结构形式、建设标准等。

2.2临时工程布置必须将办公区、生活区、生产区统筹规划,分区设置。

2.3劳务队伍临时工程建设应纳入项目部临时工程建设范围内统筹安排,进行统一规划设计并监督实施,必要时由项目部统一建设。

2.4临时工程建设选址应因地制宜、集中设置、统筹安排。

原则上要求新建临时工程,对当地有可利用的独门独院办公用房可考虑租用,严禁与当地居民分散混居。

3 临时工程设置原则3.1项目部临时设施应包括:办公和生活用房、加工场地、料库、临时管线、生活污水处理设施、围墙、临时道路、场地硬化等。

3.2临建场地布置应结合工程实际情况来布置,如就近有可供出租的独门独院房屋,最好考虑租住。

3.3如周围无租住条件,生活及生产用房宜采用彩钢板房,特殊用房(如锅炉房)可采用砖砌房。

3.4加工厂地可以根据现场实际情况进行布置,一般在施工区四周空地就近设置,如场地有限,也可设置于面积较大、工期相对较长的水工构筑物基础上。

3.5项目临时工程设计必须将办公区、生活区、生产区统筹规划,分区设置。

建筑项目部临建设施标准化管理手册

建筑项目部临建设施标准化管理手册施工现场应设置办公室、会议室、宿舍、食堂、厕所、淋浴间、盥洗池、开水房、饮水室、卫生室、娱乐室、阅览室、门卫室、吸烟室等临时设施。

一、办公楼、宿舍楼1、办公楼、宿舍楼采用活动板房,层数不得超过二层。

办公室、会议室设在底层,数量由项目部根据需要确定。

会议室面积要求:建筑面积1万平米以下的工程,宜大于35㎡;建筑面积1万平米以上3万平米以下的工程,宜大于60㎡;建筑面积3万平米以上的工程,宜大于80㎡。

2、活动板房根据项目部要求由专业厂家设计、制作、安装,安装前厂家应提供生产许可证、产品合格证和出厂检测报告,安装后应组织验收,合格后方能交付使用。

施工现场临建房屋夹芯板的芯材必须采用岩棉、玻璃棉等不燃材料,且芯材的燃烧性能必须为A 级,宿舍门必须向疏散方向开启。

3、办公室必须安装吊顶,地面铺地砖。

4、办公区、生活区应与生产区分开。

长度超过 30m 的办公楼、宿舍楼两端均应设置楼梯。

严禁在在建工程内布置宿舍。

建筑工程主体结构与非施工作业区临建房屋的防火间距不应小于10 米;生活区、办公区等区域内的临建房屋之间的防火间距不应小于 6 米;每层建筑面积不应超过 300 ㎡,每层超过200 ㎡的应设置不少于 2 部疏散楼梯,房间疏散门至疏散楼梯的最大距离不应大于 25m。

施工现场临建房屋内各房间建筑面积超过 60 ㎡时,至少设置2 个疏散门,疏散门应向疏散方向开启。

5、办公楼、宿舍楼应避开生产、储存易燃易爆危险品的工厂、仓库。

6、有条件的项目,施工现场办公、生活区应设置在建筑物的坠落半径和塔吊等机械作业半径之外,并与作业区明显分隔。

确因场地狭窄不能明显分隔的,必须有可靠的安全防护措施。

施工作业区、材料存放区与办公、生活区应有隔离措施。

7、办公楼、宿舍楼门前地面必须采用混凝土硬化(具体做法是:场地平整夯实、现浇100mm厚C20混凝土),并与生活区、施工区的路网连接,周边采用水沟或散水排水。

施工项目经理部场站及临时设施建设标准

施工项目经理部场站及临时设施配置标准第一章总则第一条为规范项目工地建设管理,改善项目办公、生活、施工生产环境,确保施工质量、安全,降低成本,提高工作效率,提升项目管理水平,展现企业文明施工形象,特制定本标准。

第二条项目经理部临时设施建设应以人为本,满足安全、环保、实用的要求,统筹规划、合理布局、因地制宜、节约资源。

第三条临时用地应按国家及地方有关规定办理审批手续,工程完工后应按规定复垦,并验收合格。

第四条本标准适用于公司国内在建项目临时设施建设管理,如业主有相关要求应参照执行。

第二章项目经理部临建标准第五条选址要求(一)临建选址应远离地质自然灾害区域,周围无塌方、滑坡、落石、泥石流、洪涝等自然灾害隐患,无高频、高压电源及油、气、化工等其他污染源。

满足安全、环保、水保的要求,交通、通讯便利,水、电易于获取,系统成本最低。

项目部驻地位置应靠近工程现场,且距离施工现场不宜超过2km。

(二)离集中爆破区500m以外,不宜占用独立大桥下部空间、河道、互通匝道区及规划的取、弃土场,如遇特殊情况只能在以上位置设置临建的,应做好安全评估,并经本单位技术部门批准。

第六条临建占地面积标准(一)项目经理部驻地占地面积,本着小而精的原则,应经过详细策划,杜绝建设豪华型项目,除业主特殊要求外,不得超过表2-1标准。

表2-1项目经理部驻地占地面积标准(二)拌合站应满足集中拌和与运输的相关要求,进行合理设计,优先满足高峰期供应要求,占地面积除业主特殊要求外,不得超过表2-2标准。

若当地料源紧张,需要提前备料而扩大场地面积的,应进行技术经济论证并报本单位技术部门批准。

表2-2 拌合站建设标准(三)钢筋加工场占地面积,应满足钢筋集中加工与运输要求,并进行合理规划,除业主特殊要求外,不得超过表2-3标准。

表2-3钢筋加工场占地面积标准(四)预制场设置宜根据工期安排和现场条件优先选择路基、互通区、服务区等永久占地,也可在线外选择临时占地,占地面积根据项目前期策划要求,通过设计、计算确定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目部临时设施配置标准(试行)
第一章总则
第一条为规范项目部的临时设施的配置,制定本标准。

第二条本标准由项目管理部和技术部起草,项目管理部负责管理,从2011年1月1日起实施。

第二章临时设施建设的技术要求
第三条项目临建办公用房技术要求
1、管理要求
1)项目临建办公用房采用轻钢结构彩钢房或砖混结构房屋。

一般采用轻钢结构彩钢房,彩钢房的标准符合当地建设行政管理部门制定的技术标准。

2)项目临建办公用房一般包括办公室、会议室、员工休息室,其他用房单独设置。

2、设计要求
1)彩钢板房基础或砖混结构房屋必须由项目总工根据现场实际情况进行设计。

2)项目临建彩钢用房必须有钢骨架;
3)项目临建彩钢用房的单面走道必须设置独立支撑;
4)项目临建彩纲板房最高设置二层;
5)项目会议室必须设置在一层;
3、装修标准
1)标准彩钢板房的装修标准:
顶棚:矿棉板、硅钙板、PVC吊顶
地面:地砖地面或塑料地板地面。

2)砖混结构临建房装修标准
墙面、顶棚腻子涂料
地面:水泥砂浆地面或地砖地面。

第四条工人宿舍技术要求
1、管理要求
1)工人宿舍采用轻钢结构彩钢房或砖混结构房屋。

一般采用轻钢结构彩钢房,彩钢房的标准符合当地建设行政管理部门制定的技术标准。

2)工人宿舍可与工具用房、劳务管理办公室合建,不得与厕所、食堂、危险品仓库合建。

2、设计要求
)彩钢板房基础或砖混结构房屋必须由项目总工根据现场实际情况进行设计。

1.
2)彩钢房必须有钢骨架;
3)单面走道必须设置独立支撑;
4)彩纲板房最高设置二层;
5)每间宿舍的最大面积不超过30平方米;
3、装修标准
1)标准彩钢板房的装修标准:
顶棚:硅钙板、PVC吊顶
地面:水泥砂浆地面
2)砖混结构临建房装修标准
墙面、顶棚腻子涂料
地面:水泥砂浆地面。

第五条工人食堂技术要求
1、管理要求
1)一般使用单层彩钢房或砖混结构房屋,能够使用砖混房屋时使用砖混房屋。

2)工人食堂必须包括操作间、库房、更衣室。

2、设计要求
1)工人食堂必须由项目总工进行设计。

3、装修标准:
1)操作间墙面为耐水腻子或瓷砖墙面;
2)顶棚为PVC吊顶;
3)地面:水泥地面或地砖地面。

第六条现场试验用房
1、养护室使用砖混房屋,彩钢屋面做内保温;
2、养护室内部为水泥地面、水泥墙面。

3、操作室为涂料墙面、水泥地面。

4、养护室的设备配置要符合专门的技术要求。

5、养护室的门必须采取保温防水处理。

6、操作间门窗:普通木门窗或普通塑钢门窗。

第七条配电室、水泵房
1、砖混墙体,石棉瓦顶。

、装修标准2.
1)地面50后c20豆石混凝土压光;
2)墙面15厚水泥砂浆抹平;
3)普通木门或普通塑钢门窗。

第八条垃圾站
1、砖混墙体,石棉瓦顶,普通木门
第九条木工棚
砖混墙体、石棉瓦顶棚、50厚c20混凝土地面;
第十条钢筋棚
脚手架结构,石棉瓦顶棚,上铺双层木脚手板防护,50厚c20混凝土地面
第十一条砖围墙
砌筑240厚,每3米设一个370墙朵,高度2米。

第十二条活动围挡
采用0.6厚镀锌铁皮压制成型,表面喷漆符合CI要求;
第十三条大门
大门宽度根据实际进行设计,一般宽度为6米或8米,门扇叙用钢框架、铁皮蒙面,表面喷漆符合CI要求;
第十四条道路
道路宽度根据实际进行设计,一般道路做法为:
1、300厚素土夯实
2、150厚C20混凝土随打随压光
第十五条场地硬化
1、素土夯实
2、100厚C20混凝土随打随压光
第十六条场地覆盖
做法一:50厚级配石
做法二:灰砂砖干铺50厚
第十七条草籽自种对场地进行绿化。

第十八条化粪池选用标准图
第十九条洗车池执行公司标准图。

第二十条电箱防护棚执行集团标准图。

标准。

CI执行中建旗杆、十板一图第二十一条.
第三章控制指标
第二十二条项目临时办公用房总面积控制指标项目级特1
2
3
4
5
6
500-560 控制指标 420-490 360-430 320-380 230-280 220-260 100-160 包括:办公室、会议室、员工休息室。

第二十三条临时设施配置面积控制指标
临时设施配置参考指标(平方米)
项目级临时设施名63452特1
20
20
20
项目经理办公20
30
30
20
1
项目副职书记10
20
20
20
2
10
20
10
公5553555员工办公5
2.52.52.52.5员工休息42.52.52.5
8-108-108-108-108-108-10员工宿58-10
0020接待 6020200
20
7会议50
90
70
40
40
30
管理人员厨房20-40
50-70
8
30-50
35-50
45-60
45-60
50-70
浴管理人员厕20
20-25
20-30
30-40
9
35-45
25-35
20
平工人宿10
平0.15-0.11工人食工人厕123蹲位平蹲位40
60
仓库、工具房13 80 60
40
60-100 60-100
5 门卫室14
15 15 标养室及操作间30-45 20-30 45-60 15 45-60 30-45 20 25 锅炉房16 30 25 30 30 20
15 25 垃圾房17 30 30 25 30 15
15
25
配电室18 25
25
20
20
15
附图第四章
1、标准办公用房平面
2、标准办公室详图
3、工人食堂平面图
4、洗车池设计图
、试验用房平面图5.。
