电力企业业扩工程验收的管理措施
高压客户业扩报装工程竣工验收管理办法

高压客户业扩报装工程竣工验收管理办法为进一步规范高压业扩报装工程管理,完善高压业扩工程竣工验收程序,提高供电可靠性,特制定本管理办法。
一竣工验收工作的组织客户业扩报装工程的竣工验收是一项系统工程,按照业扩报装管理的规定,客户工程竣工验收由电力客户服务中心组织,用电检查、生产、安全、运行及营销等各职能部门按照职责参加验收。
二竣工验收工作的依据(一)供电企业批复的供电方案。
(二)已审查同意的设计文件,客户业扩工程中间检查意见。
(三)《电气设备预防性试验规程》DL/T596-1996(四)《电气装置安装工程电气设备交接试验标准》GB50150-1991(五)《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-1992(六)《架空绝缘配电线路施工及验收规范》DL/T602-1996(七)《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-1992(八)《电气装置安装工程电缆线路施工及验收规范》GB50168-1992(九)《电气装置安装工程接地装置施工及验收规范》GB50169-1992(十)《电气装置安装工程蓄电池施工及验收规范》GB50172-1992(十一)《电气装置安装工程变压器施工及验收规范》GBJ147-1990(十二)《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-1990(十三)《电气装置安装工程母线装置施工及验收规范》GBJ149-1990(十四)反事故措施的文件要求三工程验收的范围(一)专线客户的受电工程验收的范围为:1、上一级变电站或开关站客户专用配电间隔、专用架空及电缆线路。
2、专用电能计量装置。
3、相关的电力自动化及通信装置。
4、与供电电压同等级的受电装置(含过电压保护),重点是进线柜的一次装置和继电保护装置(含整定值)。
5、高低压变、配电装置。
(二)在公用供电线路上接电的受电工程验收范围为:1、接火点及以下的架空线路及电缆。
电力业扩工程管理与控制措施

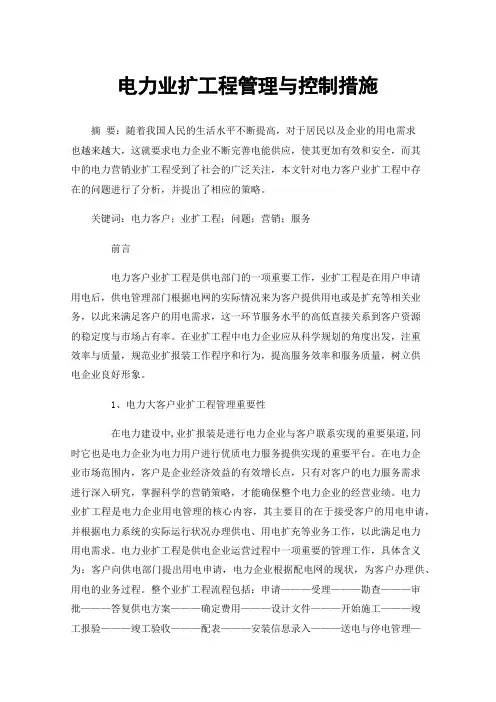

电力业扩工程管理与控制措施摘要:随着我国人民的生活水平不断提高,对于居民以及企业的用电需求也越来越大,这就要求电力企业不断完善电能供应,使其更加有效和安全,而其中的电力营销业扩工程受到了社会的广泛关注,本文针对电力客户业扩工程中存在的问题进行了分析,并提出了相应的策略。
关键词:电力客户;业扩工程;问题;营销;服务前言电力客户业扩工程是供电部门的一项重要工作,业扩工程是在用户申请用电后,供电管理部门根据电网的实际情况来为客户提供用电或是扩充等相关业务,以此来满足客户的用电需求,这一环节服务水平的高低直接关系到客户资源的稳定度与市场占有率。
在业扩工程中电力企业应从科学规划的角度出发,注重效率与质量,规范业扩报装工作程序和行为,提高服务效率和服务质量,树立供电企业良好形象。
1、电力大客户业扩工程管理重要性在电力建设中,业扩报装是进行电力企业与客户联系实现的重要渠道,同时它也是电力企业为电力用户进行优质电力服务提供实现的重要平台。
在电力企业市场范围内,客户是企业经济效益的有效增长点,只有对客户的电力服务需求进行深入研究,掌握科学的营销策略,才能确保整个电力企业的经营业绩。
电力业扩工程是电力企业用电管理的核心内容,其主要目的在于接受客户的用电申请,并根据电力系统的实际运行状况办理供电、用电扩充等业务工作,以此满足电力用电需求。
电力业扩工程是供电企业运营过程中一项重要的管理工作,具体含义为:客户向供电部门提出用电申请,电力企业根据配电网的现状,为客户办理供、用电的业务过程。
整个业扩工程流程包括:申请———受理———勘查———审批———答复供电方案———确定费用———设计文件———开始施工———竣工报验———竣工验收———配表———安装信息录入———送电与停电管理———信息归档。
整个过程繁琐复杂,是企业和客户构建供用电关系的核心环节,整个业扩工程质量的好坏直接影响着客户的经济效益,同时还会影响潜在的客户,因此在整个业扩工程中,必须加强管理,实现整个业扩工程程序的标准化、集约化、精细化,以保证整个业扩过程的服务质量和服务效率。
业扩报装工程竣工验收应注意的几个方面

业扩报装工程竣工验收应注意的几个方面发布时间:2021-06-25T03:14:18.650Z 来源:《中国电业》(发电)》2021年第6期作者:祝佐鹏谢治飞[导读] 电力营销行业业扩报装的主要内容是开展业务受理、现场勘察、设计图纸审查、中间检查、竣工验收、供用电合同签订、装表接电等一系列工作,这是电力营销方面业扩报装专业的主要工作流程。
鄂尔多斯电业局内蒙古鄂尔多斯市 017010摘要:现今人们的用电需求越来越大,故业扩报装工程竣工后的验收就显得尤为重要。
做好验收工作是以后安全可靠用电的保障,避免在运行后出现安全隐患。
关键词:业扩报装;竣工;验收一、电力营销业扩报装的主要内容1、电力营销业扩报装概述电力营销行业业扩报装的主要内容是开展业务受理、现场勘察、设计图纸审查、中间检查、竣工验收、供用电合同签订、装表接电等一系列工作,这是电力营销方面业扩报装专业的主要工作流程。
在用户电力设施的新建、扩建、改建的过程中,供电企业人员需要对用户的实际用电需求进行统计、分析,制定合理可行的接入方案,以满足广大用户的用电需求。
同时,电力企业的员工应以友好的服务态度倾听用户的需求和问题,以礼貌的态度解决用户的具体问题,为广大用户提供更好的用电服务。
在满足用户需求的同时,还要保证居民的安全,提高供电服务水平。
2、发展现状随着市场经济的不断发展,电力企业也在不断改进和创新。
近年来,人们对电能的需求越来越大,对电力服务的需求也越来越高。
为了保证居民有良好的用电体验,电力企业对部分业务进行了调整,取得了阶段性成果。
随着社会信息化、科技化进程的加快,员工要与时俱进,学习先进技术,提高工作能力和业务水平。
此外,还要提高员工的专业知识水平和综合素质,不断创新管理,为电力企业的发展做出贡献。
二、业扩报装工程验收以及要注意的问题1、施工阶段控制在施工阶段,我们可以分为两个方面:土建验收和中期检查。
对于土建工程的验收,在土建工程竣工后,一些相对隐蔽的土建工程,如隐蔽管线、电缆接地装置的埋设部分等,应当事先验收。
高压客户业扩报装工程竣工验收管理办法

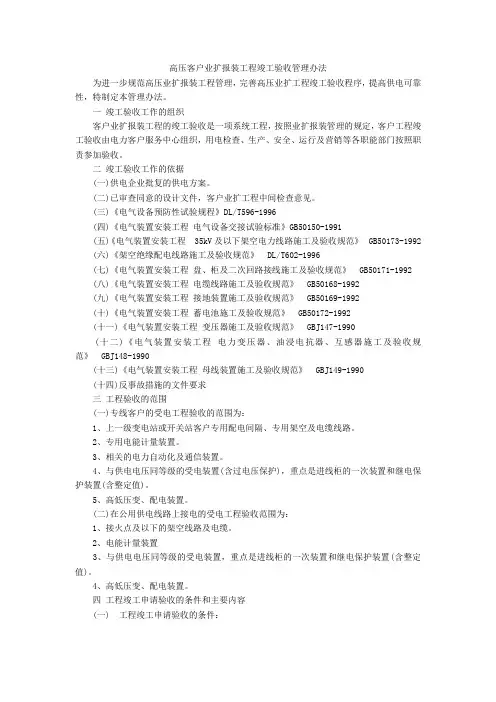

高压客户业扩报装工程竣工验收管理办法为进一步规范高压业扩报装工程管理,完善高压业扩工程竣工验收程序,提高供电可靠性,特制定本管理办法。
一竣工验收工作的组织客户业扩报装工程的竣工验收是一项系统工程,按照业扩报装管理的规定,客户工程竣工验收由电力客户服务中心组织,用电检查、生产、安全、运行及营销等各职能部门按照职责参加验收。
二竣工验收工作的依据(一)供电企业批复的供电方案.(二)已审查同意的设计文件,客户业扩工程中间检查意见。
(三)《电气设备预防性试验规程》DL/T596-1996(四)《电气装置安装工程电气设备交接试验标准》GB50150—1991(五)《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173—1992(六)《架空绝缘配电线路施工及验收规范》DL/T602—1996(七)《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-1992(八)《电气装置安装工程电缆线路施工及验收规范》GB50168-1992(九)《电气装置安装工程接地装置施工及验收规范》GB50169-1992(十)《电气装置安装工程蓄电池施工及验收规范》GB50172—1992(十一)《电气装置安装工程变压器施工及验收规范》GBJ147-1990(十二)《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-1990(十三)《电气装置安装工程母线装置施工及验收规范》GBJ149-1990(十四)反事故措施的文件要求三工程验收的范围(一)专线客户的受电工程验收的范围为:1、上一级变电站或开关站客户专用配电间隔、专用架空及电缆线路.2、专用电能计量装置。
3、相关的电力自动化及通信装置。
4、与供电电压同等级的受电装置(含过电压保护),重点是进线柜的一次装置和继电保护装置(含整定值)。
5、高低压变、配电装置。
(二)在公用供电线路上接电的受电工程验收范围为:1、接火点及以下的架空线路及电缆。
供电企业业扩报装问题及其全过程管理

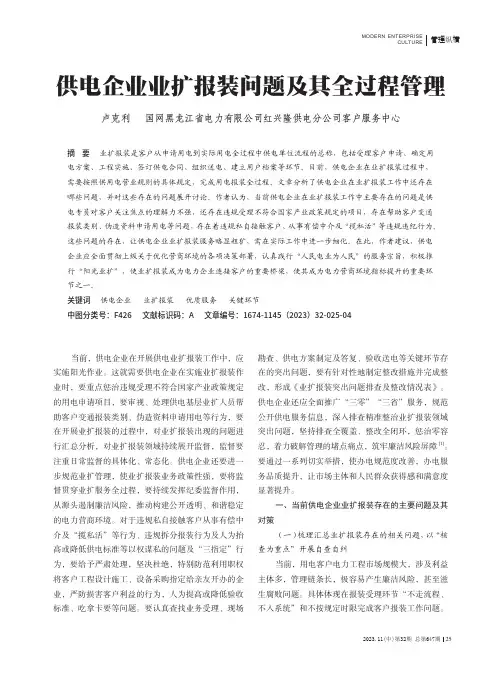

CULTURE 供电企业业扩报装问题及其全过程管理卢克利 国网黑龙江省电力有限公司红兴隆供电分公司客户服务中心摘 要 业扩报装是客户从申请用电到实际用电全过程中供电单位流程的总称,包括受理客户申请、确定用电方案、工程实施、签订供电合同、组织送电、建立用户档案等环节。
目前,供电企业在业扩报装过程中,需要按照供用电营业规则的具体规定,完成用电报装全过程。
文章分析了供电企业在业扩报装工作中还存在哪些问题,并对这些存在的问题展开讨论。
作者认为,当前供电企业在业扩报装工作中主要存在的问题是供电专员对客户关注焦点的理解力不强,还存在违规受理不符合国家产业政策规定的项目,存在帮助客户变通报装类别、伪造资料申请用电等问题,存在着违规私自接触客户、从事有偿中介及“揽私活”等违规违纪行为。
这些问题的存在,让供电企业业扩报装服务略显粗犷,需在实际工作中进一步细化。
在此,作者建议,供电企业应全面贯彻上级关于优化营商环境的各项决策部署,认真践行“人民电业为人民”的服务宗旨,积极推行“阳光业扩”,使业扩报装成为电力企业连接客户的重要桥梁,使其成为电力营商环境指标提升的重要环节之一。
关键词 供电企业 业扩报装 优质服务 关键环节中图分类号:F426 文献标识码:A 文章编号:1674-1145(2023)32-025-04当前,供电企业在开展供电业扩报装工作中,应实施阳光作业。
这就需要供电企业在实施业扩报装作业时,要重点惩治违规受理不符合国家产业政策规定的用电申请项目,要审视、处理供电基层业扩人员帮助客户变通报装类别、伪造资料申请用电等行为,要在开展业扩报装的过程中,对业扩报装出现的问题进行汇总分析,对业扩报装领域持续展开监督,监督要注重日常监督的具体化、常态化。
供电企业还要进一步规范业扩管理,使业扩报装业务政策性强,要将监督贯穿业扩服务全过程,要持续发挥纪委监督作用,从源头遏制廉洁风险,推动构建公开透明、和谐稳定的电力营商环境。
电力业扩报装的管理优化措施分析

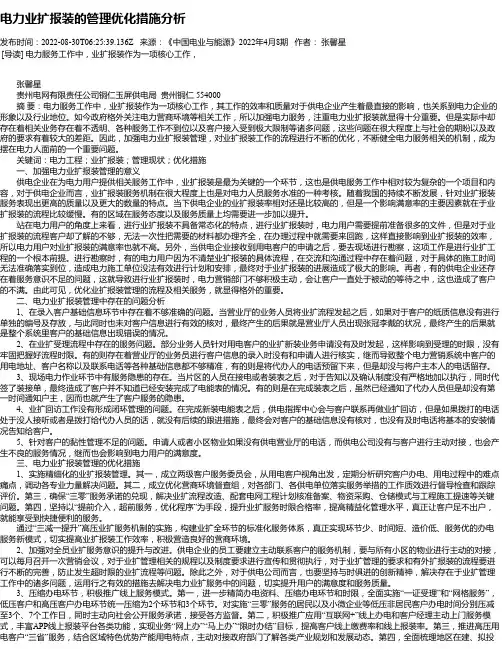

电力业扩报装的管理优化措施分析发布时间:2022-08-30T06:25:39.136Z 来源:《中国电业与能源》2022年4月8期作者:张馨星[导读] 电力服务工作中,业扩报装作为一项核心工作,张馨星贵州电网有限责任公司铜仁玉屏供电局贵州铜仁 554000摘要:电力服务工作中,业扩报装作为一项核心工作,其工作的效率和质量对于供电企业产生着最直接的影响,也关系到电力企业的形象以及行业地位。
如今政府格外关注电力营商环境等相关工作,所以加强电力服务,注重电力业扩报装就显得十分重要。
但是实际中却存在着相关业务存在着不透明、各种服务工作不到位以及客户接入受到极大限制等诸多问题,这些问题在很大程度上与社会的期盼以及政府的要求有着较大的差距。
因此,加强电力业扩报装管理,对业扩报装工作的流程进行不断的优化,不断健全电力服务相关的机制,成为摆在电力人面前的一个重要问题。
关键词:电力工程;业扩报装;管理现状;优化措施一、加强电力业扩报装管理的意义供电企业在为电力用户提供相关服务工作中,业扩报装是最为关键的一个环节,这也是供电服务工作中相对较为复杂的一个项目和内容,对于供电企业而言,业扩报装服务机制在很大程度上也是对电力人员服务水准的一种考核。
随着我国的持续不断发展,针对业扩报装服务表现出更高的质量以及更大的数量的特点。
当下供电企业的业扩报装率相对还是比较高的,但是一个影响满意率的主要因素就在于业扩报装的流程比较缓慢。
有的区域在服务态度以及服务质量上均需要进一步加以提升。
站在电力用户的角度上来看,进行业扩报装不具备常态化的特点,进行业扩报装时,电力用户需要提前准备很多的文件,但是对于业扩报装的流程客户却了解的不够,无法一次性把需要的材料都办理齐全,在办理过程中就需要来回跑,这样直接影响到业扩报装的效率,所以电力用户对业扩报装的满意率也就不高。
另外,当供电企业接收到用电客户的申请之后,要去现场进行勘察,这项工作是进行业扩工程的一个根本前提。
福建省电力有限公司关于加强10千伏业扩工程竣工检验管理的通知(闽电运检〔2013〕307号)

1.营销部负责安排客户经理作为竣工检验现场协调(联系)人,安排用电检查人员作为供电方竣工检验工作许可人。
2.营销部负责根据业扩工程实际进度情况编制竣工检验月和周工作计划,并提交给运检部;明确客户方工作许可人,提供参与业扩工程竣工检验相关专业人员名单;负责业扩工程具备竣工检验条件的审核,并向运检部提交业扩工程竣工检验申请单及所需的工程资料;参与业扩工程竣工检验的现场勘察,协调客户方
3.严格工作许可制度。竣工检验采用“双签发”“双许可”方式,客户方(或施工单位)不具备签发资格的可由供电单位签发人签发。供电方签发人由运检人员担任,客户方签发人由客户方
(或施工单位)有权签发的人员担任;供电方现场工作许可人由用电检查人员担任,客户方工作许可人由客户(或施工单位)电
工担任。开工前,供电方及客户方工作许可人会同工作负责人到
具备接电的条件:业扩工程启动送电通知单已送达配网调
度;业扩工程竣工检验合格,电能表、用电信息采集终端已安装到位;受电装置设备具备带电条件;《供用电合同》及相关协议已签订,业务相关费用已结清;客户电气人员(电工)具备上岗资质、客户安全措施已齐备(受电装置设备已编号、安全工器具齐全且试验合格、技术规程或运行管理制度已编制合格)等。
(二)业扩工程竣工检验应由客户提交竣工检验送电申请表,通过营业窗口审核并正式受理,由营销部客户经理确认具备竣工检验条件后,运检部方可组织开展工程竣工检验工作,编制竣工检验报告单。
具备竣工检验的条件:业扩工程经业主组织验收合格;用户
提供完整的竣工资料、受电设备继电保护整定调试报告、设备异
动基础资料(含异动设备照片)、现场安全确认函并附现场设备安装、场地清理和接地措施落实情况照片;施工企业资质材料、有关工程资料齐全、合格;委托施工企业承接本工程的书面说明材料。
浅谈供电企业对业扩(地产)工程的安全管理

特 别提 出 重 复接 地 。 根 据 中华 人 民共 和 国 电力行 业标 准DL / T 5 9 9 -2 0 0 5 城市 中低 压配 电网改造技 术导则 》 第6 . 9 条. 为防止零 线断 三相 四线制 低压 线路 主干 线 的末端 和各 分支 线 原 因分 析, 某 小区2 0 0 5 年开发 , 原来旧仓库 地产 开发企 业改造 为3 单元 线烧 损用 户家用 电器, 商品房. 2 0 0 7 年以后居 民开始 入住, 由于业扩时 没有把好 工程验收 关, 的末 端, 零 线应重 复接地 。 接 户线 在入 户支架处 , 零线也应 重复接地 。 进户线采 用B VL 一 3 5 , 到居 民入住 1 0 0 % 以后 , 导线未 能满足供 电负荷需 的规定要求 。 案例一: 某小 区2 0 1 0 年0 8 月0 5 日 , 因零 线断线 , 引起居 民电器损坏 。 要, 接头 开始发热 , 零 线烧断 线, 导致供 电事 故的发生。 在中性 点直接 按地 的系统 中 在零干 线的一 处 或多处 用金属 导 线 案例 二 : 某 新楼 盘2 0 1 0 年开始入住 , 2 0 1 2 年1 2 月3 0 日, 因施 工工艺 连接接地装置。 在低压三相四线制中性点直接接地线路中, 施工单位在 原 因, 引起一单元 1 8 户居 民电器损坏 。 原因分 析, 在配 电开关 柜施 工过 安装时, 应将配电线路的零干线和分支线的终端接地, 零干线上每隔1 千
管理 。
3 . 3 高低压 圭接线 系统 图, 继电保 护整定记录 ; 3 4 隐蔽工程 的施工及全 部电气设备试验报 告; 3 . 5 双 电源客户, 必须 符合双 电源安装技 术要求, 设备试验报 告; 3 . 6 安 全工器具试 验报告、 防火器具配备情况 t
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电力企业业扩工程验收的管理措施
发表时间:2018-12-17T10:40:20.080Z 来源:《电力设备》2018年第23期作者:马学军[导读] 摘要:现阶段,随着我国电力体制的不断深化与改革,国内的业扩工程在供电企业中所占据的地位与作用也随之越来越重要。
(国网北京朝阳供电公司北京 100124)摘要:现阶段,随着我国电力体制的不断深化与改革,国内的业扩工程在供电企业中所占据的地位与作用也随之越来越重要。
而作为业扩工程的一个重要环节,工程验收工作的重要性也越来越显著,其不仅关系到业扩工程货量,关系到供电服务水平,而且还关系到企业良好形象的树立,关系到企业的未来发展。
因此,供电企业必须要充分重视业扩工程验收工作,并采取有效措施努力提高业扩工程验收工
作货量。
文章主要探讨了供电企业业扩工程验收时在几个方面需要注意的问题,希望可以为业扩工程验收工作的顺利开展提供一定的参考与借鉴,从而有效促进供电企业的可持续发展。
关键词:电力企业;业扩工程验收;管理措施引言
所谓的业扩工程即为业扩报装工程,其属于供电企业进行电力销售以及供应的一个受理环节。
其主要包括供电企业接受用电用户的申请,然后根据用户的用电需求以及实地情况制定出科学合理的供电方案,之后再开展供电工程的设计及施工工作,并且完成对用户内部电气工程的验收以及审查工作,而且还要与用电用户签订供用电合同,最终完成装表送电的整个过程。
其对供电企业的供电与用户的用电都具有非常重要的意义。
因此,供电企业必须要做好业扩工程的验收工作。
1电力业扩工程验收中主要风险点种类 1.1验收工作缺乏科学合理的计划安排
轻视验收工作计划是导致电力业扩工程验收风险的重要原因。
有的供电单位在进行业扩工程验收时,缺乏对工程进行的全面评估,没有进行充分准备,仅是简单的按照以往经验或程序安排验收计划,致使验收计划安排和验收工作实际情况相脱节,验收工作任务量和工作难度超过验收人员承受极限,或受工作摆布不均衡,造成验收资源使用效率不高。
有时因为客户要求,在没有充分准备、未经上级部门审批核准的前提下匆忙开展电力业扩工程验收工作,缺乏应有的组织和安全保障措施,不仅使得业扩工程验收工作效率和质量缺乏保障,也降低了验收工作安全水平,使得业扩工程验收工程中发生安全事故的可能性大幅提高。
1.2验收工作人员安全意识不强,验收技能水平不高
工程验收人员是业扩工程验收工作的关键因素。
验收人员的安全意识水平和业务技能水平对以工程验收是否安全顺利进行有着至关重要的影响。
整个业扩工程验收工作涉及客户服务中心、用电、生技、安监、调度、供电所、计量、施工等电力企业的多个部门,涵盖安全监督管理、一次、二次设备、计量、保护、试验等专业。
要确保业扩工程验收工作顺利推进,验收人员必须对用电设备安全使用规范、企业生产工艺特性等有着较为全面的了解和把握,具备较强业务素质和安全技能,相关经验丰富,安全意识强烈,心理素质过硬。
反之,如果验收人员缺乏应有的专业素质和培训,工作能力差,对验收工作中的风险缺乏足够准确清晰的认识,就会给业扩工程验收带来巨大的安全风险。
1.3验收方案缺乏科学性
验收方案是业扩工程验收顺利实施的蓝本和基础。
目前部分电力企业没有做好方案就实施验收,致使验收工作现场缺乏应有的组织协调、技术和安全保障。
还有一个问题是技术文件的缺位。
部分验收工作缺乏应有的竣工图、说明书、试验报告等技术资料,或者有资料但信息不准确,导致验收工作效率不高。
有的验收工作没有组织相关人员进行技术交底,验收人员缺乏对验收对象、现场环境和技术要求的了解,也会给验收安全带来影响。
2供电企业业扩工程验收需注意的若干方面 2.1严格贯彻落实相关的验收标准
供电企业的业扩部门在审查以及验收用电用户的受电工程设计与施工的过程中,要充分遵循我国制定的相关技术规程以及技术标准,按照相关要求开展验收工作,要确保受电工程设计以及施工能够充分符合相关的要求,以确保业扩工程的安全性与可靠性。
2.2做好用电用户受电工程的检查验收工作
为了充分保障用电用户受电工程设计及施工的规范性与科学性,供电企业的部门就要充分做好审核以及监督工作。
在受电工程施工过程中要由施工单位制定的概预算,业扩部门要对其进行严格审核。
对于其中存在的不符合收费标准的施工项目,业扩工程要及时、合理地调整。
其次,业扩部门要严格地审核受电工程施工企业的资货,要严格检查这些企业所采取的安全防护措施是否科学有效,同时还要对其使用的施工设备及施工工具进行抽样调查,一旦发现其中存在不符合要求的工具及设备,就必须要责令进行更换,以充分确保工程施工的安全性。
此外,业扩部门要严格检验施工材料,充分确保施工材料的货量,要防止以次充好以及偷工减料现象的发生。
2.3做好低压供电方案的验收工作
所谓的低压用电即为应用0.4kV及以下电压进行低压供电。
而所谓的低压供电方式主要包括单相以及三相两种。
其中单相低压供电方式是严格以不会降低供电货量为最大的容量准则,比较适合应用在照明以及单相小动力方面。
所谓的三相低压供电方式即为用电用户使用的变压器容量低于50kVA,以及用电设备容量不高于100kW。
供电企业投部门在验收低压用电用户供电方案的时候,必须要综合地考虑多种因素,其中主要包括电源电压变压器原有负荷、不对称负荷以及线路本身等等。
2.4做好用户用电资料的整理与归档工作
为了充分保障用户用电的安全性与可靠性,供电企业就必须要充分做好用户用电档案资料的归档与整理工作。
在用户接电工作完成以后,部门要对用电用户的相关档案进行及时归档与整理,并且安排专门的人员对其进行有效管理,做好档案的保存工作。
业扩部门在对用户的资料进行整理的时候,要将其所有的相关资料放入到档案袋中,然后在档案目录上标注好资料的名称。
档案袋中资料的内容必须要与电费帐卡、现场情况以及计量室帐卡的内容保持一致。
假如由于工作的原因必须要借用档案袋中的资料,用户就需要办理相关的借阅手续,而且还要对资料的数量以及内容进行当面核对。
假如用电用户已成功办理用撤表销户手续,那么其有关的用电档案就需要进行另行管理。
然而业扩部门却不可将其销毁,而是要保留下来,并且在用户档案目录上标明“已销户”的字样,以此来更加科学、有效地整理电力用户的档案资料。
2.5客户内(外)部电气设备安装竣工报告
在正式安装完用电用户的(内)外部电器设备后,要对这些设备进行检验。
在确定检验合格以后再进行交接试验。
待确定交接试验合格后,而且在装表接电之前,用电用户不但要与供电企业签订相关的供电合同与协议,而且还要向其提交(内)外部电气设备安装竣工的报告单,以促使供电企业能够更快、更好地完成装表接电工作。
在竣工报告单上,要明确标注电气工程的名称、所涉及的主要设备、工程的开工竣工时间以及交接试验情况等等,从而使得安装竣工的过程更加清晰、明确。
结语
总而言之,作为供电企业业扩工程的一个关键环节,业扩工程验收工作不但会直接关系到业扩工程的货量,而且会关系到用户用电的安全性,关系到供电企业的口碑与未来发展。
电力业扩工程验收工作具有复杂性,其涉及的电力部门数量也较多,因此,供电企业必须要充分认识到业扩工程验收工作的重要性,并且要严格按照国家的相关验收要求与验收标准,电力企业要做到准确分析和控制验收工作存在的危险点,确保验收安全。
针对当前验收工作存在的问题,本文主要从加强验收人员的安全培训,切实做好验收工作计划管理工作,科学合理地编制验收方案,深入现场开展反违章活动,以及复杂现场环境中采取警示和防护措施这五个方面展开分析,希望有关部门重视电力业扩工程验收工作,将“安全第一”的理念渗透到验收环节中,各部门积极配合,推动工程验收工作的顺利进行。
参考文献:
[1]张惠,王晋江.浅议业扩报装流程极改善措施[J].科学之友,2017,(06).
[2]李明.浅谈如何做好新时期的业扩报装工作[J].企业技术开发,2016.
[3]李旭峰.加强业扩报装工程控制程序策略研究[J].现代商贸工业,2017,(22).。
