特殊过程关键工序计划

合集下载

关键工序和特殊过程是二个不同概念

关键工序和特殊过程是二个不同概念

关键工序和特殊过程是二个不同概念,不能混为一谈。

1)关键工序是指在产品加工过程中对产品主要使用功能、电气性能或者安全状况有重要影响的工序。

对关键工序需要进行重点控制(质量控制点),如实施操作规程、首件检验、巡回检验等,但是通过对关键工序的控制来确保产品性能满足相关要求。

a)对成品的质量、性能、功能、寿命、可靠性及成本等有直接影响的工序;b)产品重要质量特性形成的工序;c)工艺复杂,质量容易波动,对工人技艺要求高或总是发生问题较多的工序。

2 )特殊过程是指不能通过监视和测量或不易(如破坏性或测量成本较高等)监视和测量,不能得到充分的验证,过程结果是否满足要求只能通过使用或破坏性试验后才能测量的过程结果(如灭菌过程)。

a)产品质量不能通过后续的测量或监控加以验证的工序;b)产品质量需进行破坏性试验或采取复杂昂贵方法才能测量或只能进行间接监控的工序;c)该工序产品仅在产品使用或交付之后,不合格的质量特性才能暴露出来。

无菌医疗器械的关键工序有:制水工序、注塑工序、挤塑工序、输液器类测漏工序和包装封口成形工序。

特殊过程为灭菌。

特殊工序是指生产过程中质量无法直接测量的工序(如钝化)。

特殊工序是指:a)产品质量不能通过后续的测量或监控加以验证的工序;b)产品质量需进行破坏性试验或采取复杂昂贵方法才能测量或只能进行间接监控的工序;c)该工序产品仅在产品使用或交付之后,不合格的质量特性才能暴露出来。

若工艺流程中涉及特殊工序,特殊工序是要求周期验证的,验证5ME的参数是否可以保证产品质量,关键工序是每一批产品通过过程控制来控制产品质量.关键工序:指对产品质量起决定性作用的工序。

如:通过加工形成关键、重要特性的工序,加工难度大、质量不稳定的工序等。

特殊过程:指对形成的产品是否合格难以通过其后的监视和测量加以验证的过程。

验证:通过提供客观证据对规定要求已得到满足的认定。

过程确认:通过提供客观证据证明一个过程能持续产生符合预先确定的要求的结果或产品。

关键工序和特殊过程的定义

关键工序和特殊过程的定义

关键工序和特殊过程的定义什么是关键工序和特殊过程?关键工序和特殊过程是指在一个项目或生产流程中,对于产品质量、生产效率或者安全要求高的工序或过程。

这些工序或过程的顺利进行对于整个项目或生产流程的成功至关重要。

关键工序的特点和作用特点:•高度依赖:关键工序对于整个项目或生产流程的顺利进行起到了决定性作用,离开了关键工序就无法顺利进行。

•高风险:关键工序往往有较高的风险,如果出现问题或失败,将会对项目或生产流程造成严重影响。

•高技术要求:关键工序通常需要具备较高的技术水平和专业知识。

•时间敏感:关键工序通常具有紧迫性,需要在规定时间内完成。

作用:•保证项目或生产流程的顺利进行:关键工序的成功进行,对于整个项目或生产流程的顺利进行起到了关键性作用。

•确保产品质量:关键工序通常是影响产品质量的重要环节,保证关键工序的质量是确保最终产品质量的基础。

•提高生产效率:关键工序的高效进行,可以提高整个生产流程的效率,缩短产品的生产周期。

特殊过程的特点和作用特点:•稀缺性:特殊过程通常需要具备特殊的条件、资源或技术,因此比较稀缺。

•特殊性:特殊过程通常与一般流程不同,有着其独特的特点和要求。

•高度专业化:特殊过程通常需要具备高度专业化的知识和技能。

作用:•解决特殊问题:特殊过程通常用于解决一些普通流程无法解决的特殊问题,提供特殊的解决方案。

•提高产品质量:特殊过程可以为产品提供特殊的处理或检测,提高产品的质量。

•创新和效率提升:特殊过程往往代表了一种创新的方法或技术,可以提高生产效率和产品的竞争力。

如何确定关键工序和特殊过程?确定关键工序和特殊过程的方法各不相同,但通常可以通过以下步骤进行:1.项目分析和评估:对于项目或生产流程进行全面的分析和评估,了解整个流程的关键部分和存在问题的环节。

2.风险评估:对于可能的风险进行评估,确定哪些工序或过程具有较高的风险和影响。

3.技术要求和资源评估:评估各个工序或过程的技术要求和所需资源,确定哪些具有较高的技术要求和稀缺性。

特殊过程和关键工序作业指导书

特殊过程和关键工序作业指导书

特殊过程和关键工序作业指导书在工业生产和制造领域,特殊过程和关键工序是保证产品质量和生产效率的重要环节。

为了确保这些过程和工序能够准确、高效地完成,制定详细的作业指导书是必不可少的。

这份作业指导书将为您详细介绍特殊过程和关键工序的相关内容、操作要点以及注意事项。

一、特殊过程和关键工序的定义特殊过程是指那些对形成的产品是否合格不易或不能经济地进行验证的过程。

例如,焊接、铸造、热处理等过程,其产品质量往往需要在后续的使用中才能逐渐显现出来。

关键工序则是对产品质量或性能有重大影响的工序。

这些工序的质量直接关系到产品的整体质量和性能,如精密加工、关键零部件的装配等。

二、特殊过程和关键工序的特点(一)特殊过程的特点1、过程结果不易检验特殊过程的输出通常无法通过常规的检验手段立即确定其是否合格。

例如,焊接后的焊缝强度,需要经过破坏性试验或长期使用才能确定其质量。

2、过程质量主要依赖于过程参数的控制特殊过程的质量更多地取决于过程中的工艺参数,如温度、压力、时间等。

对这些参数的准确控制是保证特殊过程质量的关键。

3、过程具有较高的风险性由于特殊过程结果难以立即检验,如果过程控制不当,可能会导致大量不合格产品的产生,造成严重的经济损失。

(二)关键工序的特点1、对产品质量影响重大关键工序的质量问题可能会导致整个产品的性能下降、寿命缩短甚至无法正常使用。

2、工艺要求严格关键工序通常需要高精度的设备、严格的工艺条件和熟练的操作人员来保证质量。

3、质量控制难度大由于关键工序对产品质量的重要性,对其质量控制的要求也更高,需要采用更先进的检测手段和更严格的质量标准。

三、特殊过程和关键工序的识别(一)依据产品质量特性通过分析产品的质量特性,确定哪些过程和工序对产品的关键质量特性有直接影响。

(二)参考以往的生产经验总结以往生产过程中出现的质量问题,找出那些容易导致质量问题的过程和工序。

(三)结合工艺流程图对生产过程的工艺流程图进行详细分析,找出其中对产品质量和生产效率有重要影响的环节。

关键工序、重要部位、特殊过程的质量控制措施

关键工序、重要部位、特殊过程的质量控制措施

关键工序、重要部位、特殊过程的质量控制措施
2.建筑物沉降观测与结构变形观测质量控制措施
3.大体积混凝土工程质量控制措施
本工程各分区地下结构均有承台,单体尺寸较大;最小尺寸2200mm×3960mm,最大尺寸6800mm×7640mm,承台高度最高达3370mm,且B1区5段、B2区4段、B3区4段有一层地下
室。

大体积混凝土施工一次性浇筑量大,施工组织难度大,必须合理组织安排,保证混凝土连续浇筑,以避免产生冷缝,确保施工质量。

4.大面积混凝土楼地面结构质量控制措施
本工程机场大厅有大面积的混凝土地面,如何确保大面积混凝土地面施工质量是本工程控制的重点。

本工程拟采用激光整平机对整个施工过程质量进行控制。

5.钢管混凝土柱质量控制初步方案
本工程B区共设置钢管混凝土柱76个,柱体外径1600mm,根据钢管柱的标高不同,管壁厚度也随之变化,对施工造成一定的困难,同时也增加了对钢管柱施工质量的要求。

6.金属屋面质量控制措施。

特殊过程关键工序控制计划

特殊过程关键工序控制计划

特殊过程、关键工序质量控制计划2015年12月20日特殊过程、关键工序质量控制计划1、水下灌注混凝土控制要点1对混凝土的技术要求:混凝土的坍落度18~22cm;含砂率采用40%~50%,水灰比宜用~;应尽量缩短灌注时间,连续作业.2灌注设备的选择:导管的内径采用DN300mm;导管逐节安装,注意安放好橡胶垫圈,连接螺栓要对称拧紧,拧紧力均匀一致,以保证导管密封,施工前做闭水试验;首批混凝土灌注时,导管下口与孔底应留25~40cm的距离;导管埋入混凝土深度不得小于2m;导管顶端与储料漏斗相连处安装活门;导管在桩孔内要居中摆放.3灌注混凝土:计算首批混凝土储备量满足灌注要求;首批混凝土用剪球阀泄放,泄放后,孔口溢出相当数量的泥浆;继续灌注混凝土,直至导管下端埋入混凝土中的深度达4m时,提升导管,然后再继续灌注混凝土;每次拆除导管后应保持下端被埋置深度不得小于2m,每次拆除导管前,其下端被埋置深度不得大于6m;导管提升时,应保持轴线竖直和位置居中,稳步提升;灌注过程中,应随时测探孔内砼高度,计算导管埋置深度,正确指挥导管的提升与拆除.2、预应力张拉控制要点1原材料:预应力筋进场时应分批验收,验收时,除应对其质量证明书、包装、标志和规格进行检查外,尚须按有关规定进行复检;预应力筋锚具、夹具和连接器应具有可靠的锚固性能,足够的承载力和良好的适用性,能保证充分发挥预应力的强度,安全地实现预应力张拉作业;锚具应满足张拉、补张拉及放松预应力的要求;夹具应具有良好的自锚性能、松锚性能和重复使用性能;锚具、夹具、千斤顶和连接器进场时,除应按出厂合格证和质量证明书检查其锚固性能差别、型号、规格及数量外,还应按有关规定进行复检;千斤顶在使用前需重新进行标定,预应力筋在搬运过程中要防止机械损伤和有害的锈蚀;锚具、夹具和连接器应设专人保管;预制箱梁采用塑料波纹管,施工前必须经过复检合格后方可使用.2材料加工:预应力筋的下料长度应通过计算确定;钢绞线采用切断机切割;多束钢绞线应逐根理顺,绑扎牢固,端头采用固定夹片或8号铅丝梅花型拧死固定,防止互相缠绕.3预应力张拉:施加预应力前确保中横梁混凝土强度满足设计强度的95%,张拉采用单根两侧同时张拉,施加预应力采用张拉力与引伸量双控;并对预应力筋与选配锚具及千斤顶油表进行配套的检验,其压力表的精度在±2%范围,表盘读数以50~60Mpa为宜;预应力筋与锚具组装时,应使预应力筋及锚具均与孔道中心线重合;预应力筋张拉时,应校核预应力筋的伸长值,初应力值一般约取10%δ,钢束采用两端张拉,张拉顺序为T1、T2钢束对称单根张拉作为实测伸长依据,若伸长的实测值包括初应力值的伸长和计算值相差超过±6%范围时,应检查原因重新张拉;预应力筋的张拉顺序应符合要求;预应力筋在张拉控制力达到稳定后方可锚固.4孔道压浆:负弯矩孔道压浆宜采用C50水泥浆,水泥浆中可掺入适量细砂.所有材料应符合下列要求:水泥采用普通硅酸盐水泥,水泥的强度等级为,水采用清洁水.水泥浆强度不低于50Mpa,水泥浆的技术要求如下:水灰比宜为~,掺入适量减水剂后可减小到,水泥浆的泌水率最大不超过3%,拌合后3h的泌水率控制在2%,水泥浆的稠度宜控制在14~18s之间,自由膨胀率应<10%.压浆前,应对孔道清洁处理,即用压浆机进行用水冲压孔道清洗干净.波纹管道必要时应冲洗以清除有害材料对孔道内可能发生的油污等,可采用对预应力筋和管道无腐蚀作用的中性洗涤剂或皂液,用水稀释后进行冲洗.冲洗后,应使用不含油的压缩空气将孔道内的所有积水吹出.压浆顺序宜先压注下层孔道.压浆应缓慢、均匀地进行,不得中断,压浆时,每一工作班取不小于3组试件,标准养护28d,检查其抗压强度,作为评定水泥浆质量的依据.3、钢筋焊接的控制要点:1焊接要求:焊工应经过考试并取得上岗证后方可施焊;凡施焊的各种材料均应有产品质量证明书,并分类管理和妥善存放;正式焊接前必须进行现场条件下钢材焊接性能试验,合格后,方可正式生产;钢材焊接生产之前,必须清除其焊接部位的铁锈、熔渣、油污等,对于局部的扭曲、弯折应予以矫正或切除;焊接过程中及时清渣,焊缝表面光滑平整,加强焊缝应平缓过渡,弧坑应填满.4、防水工程控制要点:防水材料必须有材质证明,并经检验合格后,方准使用;基层必须牢固、平整、洁净,坡度符合设计要求,桥面防水采用渗透结晶防水剂.每平米用量不得少于,防水材料性能指标符合CJJ-2010的相关要求.。

特殊过程及关键工序控制程序.

特殊过程及关键工序控制程序.

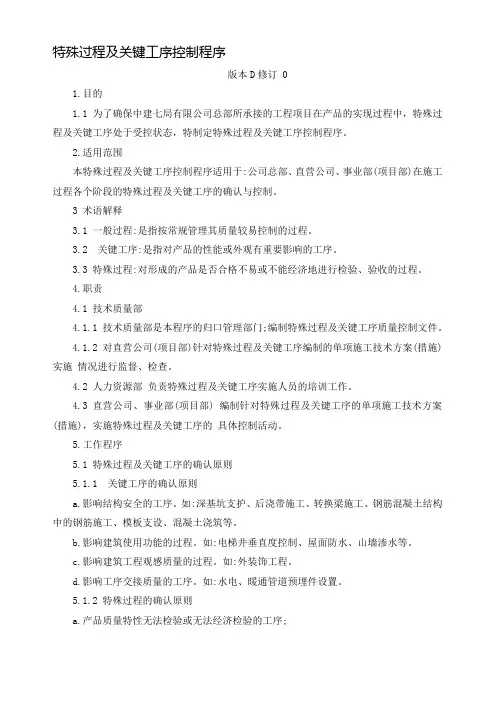

特殊过程及关键工序控制程序版本D修订 01.目的1.1 为了确保中建七局有限公司总部所承接的工程项目在产品的实现过程中,特殊过程及关键工序处于受控状态,特制定特殊过程及关键工序控制程序。

2.适用范围本特殊过程及关键工序控制程序适用于:公司总部、直营公司、事业部(项目部)在施工过程各个阶段的特殊过程及关键工序的确认与控制。

3 术语解释3.1 一般过程:是指按常规管理其质量较易控制的过程。

3.2 关键工序:是指对产品的性能或外观有重要影响的工序。

3.3 特殊过程:对形成的产品是否合格不易或不能经济地进行检验、验收的过程。

4.职责4.1 技术质量部4.1.1 技术质量部是本程序的归口管理部门;编制特殊过程及关键工序质量控制文件。

4.1.2 对直营公司(项目部)针对特殊过程及关键工序编制的单项施工技术方案(措施)实施情况进行监督、检查。

4.2 人力资源部负责特殊过程及关键工序实施人员的培训工作。

4.3 直营公司、事业部(项目部) 编制针对特殊过程及关键工序的单项施工技术方案(措施),实施特殊过程及关键工序的具体控制活动。

5.工作程序5.1 特殊过程及关键工序的确认原则5.1.1 关键工序的确认原则a.影响结构安全的工序。

如:深基坑支护、后浇带施工、转换梁施工、钢筋混凝土结构中的钢筋施工、模板支设、混凝土浇筑等。

b.影响建筑使用功能的过程。

如:电梯井垂直度控制、屋面防水、山墙渗水等。

c.影响建筑工程观感质量的过程。

如:外装饰工程。

d.影响工序交接质量的工序。

如:水电、暖通管道预埋件设置。

5.1.2 特殊过程的确认原则a.产品质量特性无法检验或无法经济检验的工序;b.产品质量特性需经使用后才能暴露出来的工序;c.产品质量特性需经破坏性试验才能暴露出来的工序。

如:基础灌注桩、地下室防水、钢筋焊接、预应力结构、大体积混凝土工程等。

5.2 关键工序及特殊过程的施工控制5.2.1 关键工序的施工控制a.项目部应在《施工组织设计》中明确界定关键工序。

关键工序和特殊过程的定义

关键工序和特殊过程的定义关键工序和特殊过程的定义一、关键工序的定义关键工序是指生产过程中对产品质量、安全性、可靠性等方面影响较大,必须采取特殊控制措施的工序。

其重要性在于,如果这些工序出现偏差或错误,可能会导致产品不合格或安全隐患。

二、特殊过程的定义特殊过程是指在生产过程中需要采取特殊控制措施以确保产品符合规定要求的过程。

这些控制措施包括但不限于:使用专业设备和工具、进行严格的检测和测试、设置严格的操作规程等。

特殊过程通常涉及到高风险环节,如焊接、热处理、表面处理等。

三、关键工序与特殊过程之间的区别虽然关键工序和特殊过程都需要采取特殊控制措施来确保产品质量和安全性,但它们之间存在着一定的区别:1. 侧重点不同关键工序更侧重于对整个生产流程中影响较大的环节进行管理和控制;而特殊过程则更侧重于对某些具体环节进行特殊管理和控制。

2. 风险程度不同关键工序通常是指在整个生产流程中风险较高的环节,而特殊过程则是指在某些特定环节风险较高的过程。

3. 控制措施不同关键工序需要采取特殊控制措施来确保产品质量和安全性,但这些控制措施可能比较常规;而特殊过程则需要采取更为严格和专业的控制措施来确保产品符合要求。

四、关键工序与特殊过程的应用范围关键工序和特殊过程通常应用于以下领域:1. 制造业在制造业中,焊接、热处理、表面处理等属于典型的特殊过程;而装配、调试等则属于典型的关键工序。

2. 医药行业医药行业中的药品生产、灭菌等均属于典型的特殊过程;而质检、包装等则属于典型的关键工序。

3. 食品行业食品行业中的烹饪、灭菌等也属于典型的特殊过程;而原料采购、配料等则属于典型的关键工序。

五、关键工序和特殊过程的重要性关键工序和特殊过程对产品质量、安全性、可靠性等方面影响较大,因此它们的重要性不容忽视。

如果这些环节出现偏差或错误,可能会导致产品不合格或安全隐患,从而给企业带来严重的经济和声誉损失。

六、如何管理关键工序和特殊过程管理关键工序和特殊过程需要采取以下措施:1. 制定专门的操作规程针对每个关键工序和特殊过程,制定专门的操作规程,并确保相关人员熟练掌握。

特殊过程和关键工序的确认及其施工方法、控制措施

特殊过程和关键工序的确认及其施工方法、控制措施1 特殊过程和关键工序的确认在某火车站给排水工程各单位工程中,水源井的施工质量不易控制、施工质量的好坏直接影响到出水量和供水质量,在本工程中为关键工序;过轨涵管顶进及管道埋设质量要求高、与线路、行车关系密切,安全要求高,确定为关键工序。

1 水源井的施工方法及控制措施1.1 水源井设计情况某火车站供水管井按勘测生产井设计,井位在JK119+31.5 左125m。

原水经消毒设备加氯消毒,即达到使用标准,由潜水深井电泵直接注入给水管网。

供水管井井顶绝对标高为28.40m,井底标高为-56.60m,井深为85m。

从井顶至井底地质分层如下:粘土(厚110m)—中砂(厚2.50m)—粘土(厚9.30m)—粗砂、粗砂砾石(厚4.70m)—粘土(厚6.20m)—中砂(厚14.70m)—粘土(厚5.50m)—中砂(厚40m)—粘土(厚17m)。

采用铸铁井壁管、滤水管、沉淀管,直径φ300 mm,滤水管采用玻璃纤维增强塑料丝缠丝。

井壁管长度58.2m。

滤水管长度26.8m,滤水区间在管井相对标高-28.8mm 至-33.5m、-39.7m 至-54.4m、-59.9m-63m。

填砾从井底-85.0m 至-23.8m,填粘土球区间为-23.8m~-13.8m,填粘土区间为-23.8m~0.00m。

管井设计静水位为-5.1m、动水位-13.60m。

1.2 水源井施工方法1.2.1 钻井前准备工作1. 管井施工分包给具有管井施工资质证专业队伍施工。

钻井机及其他设备按协定施工单位实际设备情况而定。

井架大钩考虑最大荷载Q=Q`×1.5(系数)=7595Kg×1.5=11392Kg,其中Q`=井壁自重=85m×87Kg/m=7595Kg2.安装钻机之前,首先了解钻台基础下有无上水管、电缆和其他有碍钻进的构筑物,并注意钻机上空有无高压线等,井架过高要设避雷设施。

特殊过程及关键工序控制程序

特殊过程及关键工序控制程序版本D修订 01.目的1.1 为了确保中建七局有限公司总部所承接的工程项目在产品的实现过程中,特殊过程及关键工序处于受控状态,特制定特殊过程及关键工序控制程序。

2.适用范围本特殊过程及关键工序控制程序适用于:公司总部、直营公司、事业部(项目部)在施工过程各个阶段的特殊过程及关键工序的确认与控制。

3 术语解释3.1 一般过程:是指按常规管理其质量较易控制的过程。

3.2 关键工序:是指对产品的性能或外观有重要影响的工序。

3.3 特殊过程:对形成的产品是否合格不易或不能经济地进行检验、验收的过程。

4.职责4.1 技术质量部4.1.1 技术质量部是本程序的归口管理部门;编制特殊过程及关键工序质量控制文件。

4.1.2 对直营公司(项目部)针对特殊过程及关键工序编制的单项施工技术方案(措施)实施情况进行监督、检查。

4.2 人力资源部负责特殊过程及关键工序实施人员的培训工作。

4.3 直营公司、事业部(项目部) 编制针对特殊过程及关键工序的单项施工技术方案(措施),实施特殊过程及关键工序的具体控制活动。

5.工作程序5.1 特殊过程及关键工序的确认原则5.1.1 关键工序的确认原则a.影响结构安全的工序。

如:深基坑支护、后浇带施工、转换梁施工、钢筋混凝土结构中的钢筋施工、模板支设、混凝土浇筑等。

b.影响建筑使用功能的过程。

如:电梯井垂直度控制、屋面防水、山墙渗水等。

c.影响建筑工程观感质量的过程。

如:外装饰工程。

d.影响工序交接质量的工序。

如:水电、暖通管道预埋件设置。

5.1.2 特殊过程的确认原则a.产品质量特性无法检验或无法经济检验的工序;b.产品质量特性需经使用后才能暴露出来的工序;c.产品质量特性需经破坏性试验才能暴露出来的工序。

如:基础灌注桩、地下室防水、钢筋焊接、预应力结构、大体积混凝土工程等。

5.2 关键工序及特殊过程的施工控制5.2.1 关键工序的施工控制a.项目部应在《施工组织设计》中明确界定关键工序。

关键、特殊过程(关键、特殊工序)控制办法

关键、特殊过程(关键、特殊工序)控制办法关键工序和特殊工序的控制办法本文规定了制造企业在关键工序和特殊工序质量控制方面应遵循的基本原则和控制内容。

关键工序是对产品质量起决定性作用的工序,需要严密控制,而特殊工序是工序的加工质量不易或不能通过其后的检验和试验充分得到验证的工序,例如焊接和喷漆。

在关键工序和特殊工序的质量控制方面,应根据产品的类型、用途、用户的要求、生产条件等情况而有所区别,允许使用不同的控制方法。

质量控制以加强过程控制为主,辅以必要的多频次的工序检查,检查人员与质量保证人员对现场操作负有监督的责任和权限。

应从工序流程分析着手,找出各环节影响质量特性的主要因素,研究控制方法,配备适当手段,进行工序过程的系统控制。

特别工序应遵循“点结合”的原则,在系统控制的基础上,对关键环节进行重点控制。

应根据产品的工艺特点,加强工艺方法的试验验证。

制定明确的技术和管理文件,严格控制工艺参数及影响参数波动的各种因素,使工序处于受控状态。

关键工序和特殊工序操作、检验人员要经过技术培训和资格认证。

所用工艺材料、被加工物料应实行严格控制,必要时应进行复检。

必须使用经确认合格的模具、工装、设备和计量器具,并积极采用先进的检测技术和控制手段,对影响质量特性的主要因素进行快速、准确的检测和调整,力争实现自动控制,以减少人的因素引起的质量波动。

在工作环境方面,应对尘埃、温度、湿度等进行控制,满足工艺文件的要求,必要时应加以验证。

工艺规程和技术文件除明确工艺参数外,还应对工艺参数的控制方法、试样的制取、工作介质、设备和环境条件等作出具体的规定。

工艺规程必须经验证认可并符合有关标准。

主要工艺参数的变更,必须经过充分试验验证或专家论证合格后,方可更改文件。

4.4 环境条件为了确保生产过程的顺利进行,车间的环境条件必须满足工艺技术文件的要求。

这包括厂房内温度和湿度、冷却介质的温度和压力、压缩空气的压力以及施工现场的风速等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土方开挖技术交底
2
地下室防水
非固化沥青防水涂料涂刷厚度、防水卷材搭接、聚合物水泥防水涂料无开裂,厚度满足设计要求
地下室底板防水技术交底、地下室外墙、顶板防水技术交底、屋面工程技术交底、室内防水工程技术交底
3
钢筋机械连接
承重结构钢筋机械连接
钢筋工程技术交底
4
混凝土浇筑
不同标号混凝土的浇筑
混凝土工程技术交底
3
防水
非固化沥青防水涂料涂刷厚度、防水卷材搭接、聚合物水泥防水涂料无开裂,厚度满足设计要求
地下室底板防水施工方案、地下室外墙、顶板防水施工方案、屋面工程施工方案、室内防水工程施工方案
二、关键工序
序号
关键工序名称
质量控制要点
技术交底名称
编制完成时间
责任人
1
基坑支护
基坑支护与降水、土方开挖配合
基坑支护与降水技术交底、
中国建筑项目管理表格
特殊过程及关键工序控制计划
表格编号
CSCEC—PM—1304
工程名称及编码
项目基本情况
一、特殊过程
序号
特殊过程名称
质量控制要点
专项方案名称
编制完成时间
责任人
1
灌注桩
桩底标高、沉渣清理、钢筋保护层、建筑连续性
钻孔灌注桩施工方案
2
焊接
地下车库钢筋焊接偏心、焊包大小
钢筋工程施工方案、
钢结构工程施工方案
5
悬挑架工程
悬挑脚手架出挑长度、钢丝绳拉结角度
悬挑脚手架技术交底
6
钢结构焊接
钢结构焊接质量Байду номын сангаас
钢结构施工技术交底
编制
审核
批准
时间
时间
时间
相关文档
最新文档
