大体积砼浇筑方案
大体积混凝土施工方案

大体积混凝土施工方案目录第一章编制依据 (1)第二章工程概况 (1)第三章施工准备 (4)3.1基础浇筑总体规划 (4)3.2原材料及混凝土试配 (5)3.2.1原材料 (5)3.2.2配合比实验 (6)3.3劳动力计划的安排以及设备的投入计划 (6)3.3.1整体劳动力投入计划 (6)3.3.2混凝土浇筑现场人员组织 (7)3.3.2.1控制指挥中心 (7)3.3.2.2劳动力计划安排 (7)3.4主要设备材料用表 (10)3.4.1混凝土输送方式的选择 (10)3.4.2主要材料投入及物资供应计划(估值) (10)3.4.3底板混凝土浇筑物资设备准备 (11)3.5混凝土的供应 (11)3.5.1最小混凝土需求量的计算 (11)3.5.2混凝土输送泵需用台数计算 (12)3.5.3混凝土搅拌运输车需用台数计算 (12)3.5.4混凝土搅拌站的选择以及混凝土运输车线路的选择 (13)3.5.4.1搅拌站的选择 (13)3.5.4.2混凝土运输车主要供应线路的选择 (13)3.5.4.3备用供应线路的选择 (13)3.5.4.4混凝土浇注前对搅拌站工作的检查 (13)第四章主要施工方法 (14)4.1分区段浇筑部署 (14)4.3浇筑及振捣 (21)4.4混凝土浇捣时间的控制 (22)4.5泌水处理 (22)4.6表面处理 (22)4.7混凝土测温及养护 (23)4.7.1混凝土拌合温度计算 (23)4.7.2混凝土浇筑温度计算 (24)4.7.3底板砼中心最高温度估算 (24)4.7.4混凝土的温度控制计算 (26)4.7.5测温 (26)4.7.6混凝土养护 (28)第五章大体积混凝土质量控制措施 (28)5.1双掺技术 (28)5.2和易性 (29)5.3配合比设计 (29)5.4入模温度 (29)5.5生产运输 (30)5.6养护 (30)5.7混凝土质量标准 (30)5.8生产协调保证措施 (32)第六章可能导致混凝土浇筑中断的应急措施 (32)6.1机械方面 (32)6.2施工用电方面 (32)6.3防止雨水的措施 (33)第七章安全、健康及环境保护措施 (33)7.1施工安全、职业健康措施 (33)7.2环境保护措施 (35)7.2.1模板的保护 (35)7.2.2脚手架的保护 (35)7.2.3钢筋的保护 (35)第一章编制依据1.《混凝土结构工程施工质量验收规范》GB50204—2002(2011年版)2.《混凝土结构设计规范》GB50010—20103.《混凝土泵送施工技术规程》JGJ/T10-20114.《硅酸盐水泥普通硅酸盐水泥》GB175-20075.《用于水泥和混凝土中的粉煤灰》GB1596-20056.《混凝土外加剂》GB8076-20087.混凝土强度检验评定标准GB/T50107-20108.《混凝土外加剂应用技术规范》GB50119-20039.《粉煤灰在混凝土和砂浆中应用技术规程》JGJ28-8610.《普通混凝土配合比设计技术规程》JGJ55-201111.《建筑工程施工质量验收统一标准》GB50300—201312.泉州上实海上海项目c-8-2地块最新版结构施工图纸13.国家,福建省,泉州市有关安全,文明施工规范,规定。
大体积混凝土有哪几种浇筑方案

大体积混凝土有哪几种浇筑方案在进行大体积混凝土浇筑时,有以下几种常见的方案:1. 手工浇注:手工浇注是最基本的混凝土浇筑方法之一。
它适用于较小的面积和较浅的混凝土层厚度。
施工人员使用铲子、扫帚和木条等工具,将混凝土均匀地倒入浇筑区域,然后用均匀的压实工具进行压实。
这种方法适用于需要较高的精度和可控性的浇筑作业。
2. 泵浇注:泵浇注适用于大面积和较高的混凝土层厚度。
通过橡胶管将混凝土从搅拌站或混凝土搅拌车输送到浇筑区域。
泵浇注可以快速高效地完成大体积混凝土浇筑作业,减少人工劳动强度。
同时,它还可以在高楼建筑和狭窄的施工场地中使用。
3. 自卸式混凝土搅拌车浇注:自卸式混凝土搅拌车浇注是一种常见的混凝土浇筑方法。
搅拌车将混凝土从搅拌站运送到浇筑区域。
由于自卸式混凝土搅拌车的容量较大,可以一次性浇筑大量的混凝土。
这种方法适用于大型施工项目,如道路、桥梁和大型建筑物的施工。
4. 喷射浇注:喷射浇注是一种高效的混凝土浇筑方法。
通过用高速气流将混凝土喷射到浇筑区域,使其均匀分布并与已浇筑的混凝土层结合紧密。
这种方法适用于需要在短时间内完成大量施工的场合,如隧道、地下停车场和地下工程。
附件:本文档涉及的附件包括施工平面图、施工工艺图、施工材料清单、施工进度计划等。
法律名词及注释:1. 混凝土:指由水泥、砂、骨料和外加剂等组成的人工石材。
2. 浇筑:指将混凝土倒入浇筑区域,使其凝固成型。
3. 施工:指根据设计要求和工程规范进行建筑和工程的施工作业。
在进行大体积混凝土浇筑时,有以下几种常见的方案:1. 分层浇筑法:将混凝土按照分层的方式进行浇筑。
首先,在基础上浇筑第一层混凝土,然后进行养护,等待其达到一定强度后,再浇筑第二层混凝土。
重复这个过程,直至所有层次的混凝土完成浇筑。
这种方法适用于需要保证每层混凝土强度和连续性的工程。
2. 连续浇筑法:将混凝土连续地进行浇筑。
在施工过程中,混凝土不间断地被输送到施工区域,保持连续的施工。
大体积混凝土浇注施工方案

大体积混凝土浇注施工方案一、工程概况1、粉煤制备制备立磨长8.5米,宽5.6米,高4.5米,面上有150*200深1000mm的预留孔72个,200*300深1200mm的预留孔16个,100*100深600mm的预留孔4个,共有92个预留孔,2、预料粉磨磨机长11.7米,宽9米,高7米,面上有200*200深1400mm的预留孔128个,200*250深1500的预留孔32个,该磨机共有预留孔160个。
以上两个摸的混凝土体积大,预留孔多且加固的难度较大,是该大体积混凝土施工的一大难点:二、材料的要求1、水泥采纳畅达瑞安生产的PO42.5强度等级的大坝水泥。
2、进场的骨料用水淋湿降温。
3、添加适宜的外加剂。
三、混凝土的拌制1、混凝土的坍落度170mm。
2、PO42.5强度等级的大坝水泥生产出来后,赶忙作试配。
3、采纳混凝土搅拌站集中搅拌混凝土四、混凝土的输送方式1、采纳混凝土泵车泵送混凝土2、输送混凝土的泵管单独搭设架子,不能与加固的连接在一起。
3、假如在泵送过程中发生意外,不能连续使用时,赶忙改为人工手推车接料。
4、预备推车跑道的搭设材料,以便应急。
三、砼浇注及捣固砼拌合物经现场抽样检验,其坍落度应满足设计要求时方可浇筑,混凝土浇筑要点如下:1、依照本工程砼厚度较大的特点,确定砼浇筑的流向,采纳混凝土软管进行浇注,以便好移动。
2、每次浇筑采纳分层交替进行浇注、分层振捣〔分层厚度不宜大于500mm〕,第二层浇注时,应从头开始进行浇注。
浇注的顺序详以下图混凝土浇捣顺序图在下层初凝前,就应接着浇灌上一层,使混凝土沿高度平均上升,混凝土应在室外温度较低时进行,混凝土浇筑温度不宜超过280C。
3、砼应采纳机械振捣。
振动棒的振幅应交错进行。
如图:振动棒的操作要做到〝快插慢拔〝,在振捣过程中,宜将振动棒上下略有抽搐,以使上下振动平均,每点振动时刻一样以20-30秒为宜,但还应视砼表面呈水平不再显著下沉、不再显现气泡、表面泛出灰浆为准;4、混凝土应连续浇注,中间停留时刻不得超过45分钟。
基础大体积砼施工方案

基础大体积砼施工方案在建设工程中,基础是承载整个建筑物重量的关键部分,而大体积砼施工则是在基础工程中常见的一种情况。
本文将探讨基础大体积砼施工的方案设计和实施过程。
一、方案设计1. 原材料准备在进行大体积砼施工前,需要充分准备原材料,包括水泥、砂、砾石等,并按照比例准确配制,以确保砼的强度和稳定性。
2. 浇筑计划制定详细的浇筑计划,包括浇筑时间、浇筑顺序、浇筑层次等,以保证砼浆的均匀性和密实性。
同时,合理安排人力和机械设备,确保施工顺利进行。
3. 膨胀剂控制对于大体积砼施工,需要控制膨胀剂的使用量,避免出现过量添加导致砼开裂等问题,影响基础的承载能力。
二、实施过程1. 基础准备在浇筑前,需要对基础进行清理、检查,确保表面平整,无杂物和积水。
同时搭设脚手架和支撑系统,为砼浆的浇筑做好准备工作。
2. 砼运输运输砼时,需要使用搅拌车等专业设备,保证砼的均匀性和稳定性,避免过早凝固或混凝土分层等情况。
同时,合理安排运输路线和时间,确保及时到达施工现场。
3. 浇筑施工根据制定的浇筑计划,将砼浆均匀地倒入基础模板中,采取振捣等方法排除气泡,确保砼的密实性。
同时在浇筑过程中及时修整,避免出现裂缝和变形等问题。
4. 养护处理砼浆完成浇筑后,需要进行养护处理,包括覆盖保温、喷水养护等措施,以确保砼的强度和耐久性。
同时避免阳光直射、风吹雨淋等情况,影响砼的固化效果。
三、总结基础大体积砼施工是建设工程中常见的一种情况,施工方案的设计和实施过程至关重要。
通过合理的方案设计和严格的施工操作,可以确保基础工程的质量和稳定性,为建筑物的安全提供可靠保障。
大体积混凝土浇筑方案

大体积混凝土浇筑方案1、采用斜面分层浇筑的方法浇筑,由下层端部开始逐渐上移,循环推进,每层厚度400mm,通过标尺杆进行控制。
夜间施工时,尺杆附近要用手把灯进行照明。
浇筑时,要在下一层混凝土初凝之前浇捣上一层混凝土并插入下层混凝土5cm,保证上下层浇筑间隔不超过混凝土初凝时间,避免施工裂缝出现。
每一次的振捣时间20-30s 以避免上下层混凝土之间产生冷缝,同时采取二次振捣法保持良好接槎,横向振捣接界面的搭界长度至少500mm。
2、混凝土振捣方式:每个砼泵口布置3台振动棒。
混凝土振捣时布置三道振捣,第一道设在混凝土的坡角,确保下部混凝土的密实;第二道设在混凝土的坡中间,第三道设在混凝土的坡顶。
每道设2台振捣器,三道振捣相互配合,确保振捣覆盖整个坡面。
使用振捣棒振捣,振捣棒插入下层混凝土中的深度>50mm,振捣棒移动的间距以400mm左右为宜,振捣棒要快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实,每一次振点的延续时间一般为20—30秒,以混凝土面泛浆和不再沉落为准。
横向振捣界面的振捣搭接至少500mm宽,以防止交界处的漏振。
混凝土表面要用刮杠刮平,再撒5mm—25mm碎石,用木抹拍实抹平。
3、表面处理。
由于泵送混凝土表面水泥浆较厚,在浇筑后2~8h,初步按标高用长刮尺刮平,然后用木板反复压数遍,使其表面密实,再用铁面板收面后立即用塑料薄膜覆盖。
4、加强施工管理。
在混凝土结构中,强度不是均匀的,裂缝总是从强度最低的薄弱处开始,当混凝土质量控制不严,混凝土离差系数大时裂缝就多。
为防止裂缝,必须加强施工管理,提高混凝土的施工质量。
5、商品混凝土管理规定,连续浇筑量超过1000m3一般按照每200m3留置强度试件一组,每班留现场同条件养护试块一组。
抗渗试件,按每500m3取一组试件。
所有试件随机取样,成型后用塑料膜严密覆盖,脱膜时写好编号、日期及部位,除同条件养护外,其余强度试件及抗渗试件立即进入标养,以免因试件养护不利出现对工程质量误判。
大体积混凝土施工方案(6)

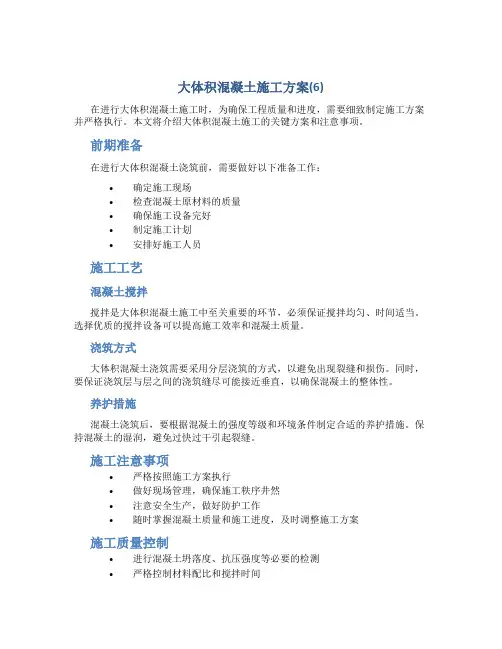

大体积混凝土施工方案(6)
在进行大体积混凝土施工时,为确保工程质量和进度,需要细致制定施工方案并严格执行。
本文将介绍大体积混凝土施工的关键方案和注意事项。
前期准备
在进行大体积混凝土浇筑前,需要做好以下准备工作:
•确定施工现场
•检查混凝土原材料的质量
•确保施工设备完好
•制定施工计划
•安排好施工人员
施工工艺
混凝土搅拌
搅拌是大体积混凝土施工中至关重要的环节,必须保证搅拌均匀、时间适当。
选择优质的搅拌设备可以提高施工效率和混凝土质量。
浇筑方式
大体积混凝土浇筑需要采用分层浇筑的方式,以避免出现裂缝和损伤。
同时,要保证浇筑层与层之间的浇筑缝尽可能接近垂直,以确保混凝土的整体性。
养护措施
混凝土浇筑后,要根据混凝土的强度等级和环境条件制定合适的养护措施。
保持混凝土的湿润,避免过快过干引起裂缝。
施工注意事项
•严格按照施工方案执行
•做好现场管理,确保施工秩序井然
•注意安全生产,做好防护工作
•随时掌握混凝土质量和施工进度,及时调整施工方案
施工质量控制
•进行混凝土坍落度、抗压强度等必要的检测
•严格控制材料配比和搅拌时间
•随时关注施工现场情况,发现问题及时处理
综上所述,大体积混凝土施工方案的制定和执行是确保工程顺利进行的关键。
只有充分准备,并严格按照方案进行施工,才能保证工程质量和安全。
大体积混凝土施工方案及注意事项

大体积混凝土施工方案及注意事项一、施工准备1、商品砼供应:在浇筑前一周时间提前将砼的性能参数要求告知砼搅拌站,在浇筑前两天通知搅拌站,提前做好车辆调配和原材料储备工作、操作人员安排工作,保证供应及时,到场塌落度控制在200±20mm。
2、保温材料准备:保温材料采用薄膜和棉毡,计划棉毡2000m2、薄膜10卷,储备在现场。
3、测温仪器:准备温度传感片,20cm长8根,80cm长8根、150cm长8根;测温仪一台,温度计8根。
4、机械机具准备:地泵两台HBT80、汽车泵一台(47米,备用)、现场塔吊QTZ5513和砼吊斗一个,砼振动棒10根。
5、劳动力组织准备:砼方量在4870m3左右,预计浇筑时间在3-4天,需准备两个班组轮换,安排劳动力28人,每14人一个班组。
砼浇筑时,1人引导管,2人振捣砼,2人收面,3人专铺平铲运,2人在后台,2个钢筋工、2个木工。
6、其他工具:砼塌落筒1个,普通试模25组,抗渗试模10组。
7、钢筋绑扎完毕,1.5米厚筏板30cm外墙、500厚筏板130cm 导墙、100cm上翻梁吊模、集水井、电梯井模板安装完毕,落实预埋件、线管、预留孔洞的位置、数量及固定情况,检查模板标高、位置尺寸;支架的稳定,支撑和模板的固定是否可靠,模板拼缝是否严密。
并且经过监理、甲方、质监站验收。
8、浇筑混凝土前要组织施工人员进行技术交底岗前培训,做到人人心中有数。
浇筑混凝土用的架子、走道板工作台要安全稳固,能够满足浇筑的要求。
二、混凝土浇筑1、筏板混凝土浇筑施工段划分:筏板以沉降后浇带划分为2个区段进行浇筑,先浇筑有桩区混凝土,即1.5米后筏板,后浇筑无桩区筏板。
6-8轴伸缩后浇带改为2米宽连续式膨胀加强带施工。
2、本工程膨胀加强带按要求设置在原6-8轴间伸缩后浇带位置处,将原1米宽后浇带改为2米宽膨胀加强带,带的两侧上下层钢筋之间设置用Ф14mm@200钢筋固定钢丝网,两端分别绑扎在上下层钢筋上,将带内混凝土与带外的分隔开。
大体积砼专项施工方案(1)

大体积砼专项施工方案(1)
一、概述
在大型建筑工程中,大体积砼的施工是一个关键环节。
本文将介绍一种有效的大体积砼专项施工方案,旨在提高工程施工效率和质量。
二、工程准备
1. 砼配比确定
首先,根据工程要求确定合适的砼配比,确保混凝土的强度和耐久性。
2. 设备准备
准备好搅拌机、运输设备、模板及支撑等施工设备,确保施工过程顺利进行。
三、施工步骤
1. 模板安装
根据设计要求和工程图纸,安装好施工所需的模板及支撑。
2. 钢筋加工和安装
对钢筋进行加工,根据设计要求精确安装在模板内,并进行验收。
3. 浇筑砼
将预先拌好的砼运输至施工现场,进行浇筑,并采取适当的振捣措施保证砼的密实。
4. 养护
在砼浇筑后,及时进行养护措施,以确保砼的强度和耐久性。
四、安全注意事项
1.在施工过程中要严格遵循安全操作规程,确保施工人员的安全。
2.注意施工现场秩序,确保设备正常运行,避免意外伤害发生。
五、施工质量保证
在施工过程中,严格按照设计要求和规范进行操作,及时发现并处理施工质量问题,确保施工质量满足要求。
结语
通过以上专项施工方案的实施,可以有效提高大体积砼施工效率和质量,保证工程顺利进行。
希望本文对相关工程实践具有一定的参考价值。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
江南小镇C(3#、4#、9#、12#楼)基础筏板大体积混凝土浇筑施工方案编制人:审核人:审批人:河南亚星建筑安装工程有限公司2016年12月第一章工程概况工程名称:亚星江南小镇C区3#、4#、9#、12#楼建设单位:河南亚星置业集团有限公司监理单位:河南省建科建设监理有限公司勘察单位:河南省地矿建设工程(集团)有限公司设计单位:河南省朝阳建筑工程设计有限公司施工单位:河南亚星建筑安装工程有限公司项目概况:本项目位于郑州市上街区金屏路西侧,丹江北路北侧。
除3#楼为地下2层,地上34层外,其余均为地下2层,地上34层。
楼建筑总高度除4#楼为98.8m外,其余均为99.95m。
地下负一层与周边地下室连成一体形成整体车库。
主楼为剪力墙结构,基础型式后注浆钢筋砼灌注桩+筏板基础;第二章、编制依据1、亚星江南小镇C区施工图纸2、《混凝土结构工程施工质量验收规范》3、《混凝土外加剂应用技术规范》4、《大体积混凝土工程施工规范》5、泵送混凝土、大体积混凝土有关规程和规定及工艺标准。
第三章、筏板基础说明1、基础筏板底设100mm厚C15混凝土垫层,筏板厚度为1400mm。
本工程设有电梯井、集水坑,即筏板混凝土浇筑时最大深度为4300mm。
(属大体积混凝土浇筑)。
2、主楼筏板采用C35抗渗混凝土,抗渗等级P6。
3、本工程筏板基础设有2000mm宽膨胀加强带、800宽沉降后浇带,膨胀加强带混凝土采用C40抗渗混凝土,抗渗等级P6。
4、筏板基础模板四周在标高-6.94m以上的1.4m高采用胶木模板和钢管扣件的加固方式,电梯基坑和集水坑等下沉部分在标高-6.94m以下全部采用砖胎膜砌筑,基础底高差≦1.0m时采用120mm砖胎膜,基础底高差≦2.8m时采用240mm砖胎膜。
所有砖胎膜每砌筑300mm高时回填砖胎膜外侧土并保证密实依次砌至筏板顶标高,防止混凝土浇筑时砖胎膜倾斜移位。
第四章、筏板混凝土浇筑前准备工作一、技术保证措施1、混凝土浇筑前编制大体积混凝土浇筑施工专项方案并报审,审批后编制技术安全交底,对施工人员进行现场交底。
2、按照程序由甲方代表、监理人员对钢筋、模板(砖胎膜)、预埋件、预留孔洞、电气专业预埋等隐蔽工程验收合格,手续齐全后组织混凝土浇筑。
3、根据大体积混凝土浇筑特点,本工程选用水化热低的水泥、掺入适当的粉煤灰和外加剂、控制水泥用量,合理选择混凝土配合比;粗骨料碎石粒径选择15~20mm,并严格控制砂石含泥量,混凝土塌落度保证160±20mm。
4、膨胀加强带按规定两侧均设两层密孔铁丝网,支撑用Ф22@180mm加固,铁丝网与周边钢筋绑扎牢固,减少施工期间的竖向变形;膨胀加强带混凝土内添加纤维复合膨胀剂,添加剂量按图纸要求由试验确定。
带外部分按图纸要求适量添加纤维复合膨胀剂。
5、标高控制点(筏板顶标高上翻500mm)引设在墙柱竖向插筋上,用白色工程胶带缠牢,统一胶带上口为标高控制点,保证混凝土浇筑标高;引设标高的墙柱竖向筋与筏板钢筋固定牢靠,严禁位移。
6、混凝土浇筑前商品混凝土公司按本次浇筑要求提供材料检验报告、混凝土配合比、外加剂检验报告等证明文件。
7、本工程混凝土浇筑为冬季施工,提前作好冬季施工方案并报审,审批后及时现场交底,保证混凝土顺利浇筑。
8、按要求确定测温位置、深度,准备测温仪器、测温记录表等。
二、人员准备1、混凝土浇筑时项目部安排专职人员现场协调指挥,并安排混凝土搅拌站派现场调度保证混凝土供应,另设专业机械工、电工应急;管理分工明确,编制值班表。
2、混凝土浇筑实行昼夜连续作业,施工总人数不少于30人,每15人为一组,分两组更换交替作业;其中震动棒手每组不少于5人,收面不少于5人。
三、机械设备及施工用材料准备1、本工程拟用HBT-80型拖式高压混凝土输送泵一台,设备进场后,由机械操作人员进行机械的常规检查,避免机械在施工过程中由于机械损坏造成混凝土浇筑的延误。
2、混凝土浇筑前联系准备汽车泵一台作为备用,地泵如发生故障,汽车泵可及时进场接续混凝土浇筑工作,保证筏板混凝土顺利浇筑。
3、商品混凝土的运输至少采用10台以上14m³容量的搅拌运输车,保证混凝土不间歇供应。
4、混凝土浇筑前准备震动棒6台,震动棒备用棒管6根。
5、现场准备镝灯四台,碘钨灯8个,保证夜间施工现场照明。
6、准备混凝土试块试模、塌落度桶等。
7、准备齐全铁锨、铝合金刮杠、抹子、锤子、线绳等使用工具。
8、准备齐全塑料薄膜、保温棉毡、养护水管等使用材料。
四、质量保证措施1、施工前组织进行技术交底,使全体施工人员对整个施工部署、施工方法、施工要求和应注意的问题有一个全面的掌握,做到心中有数。
2、提高混凝土供应能力,保证混凝土浇筑不间断,当混凝土供应不足或运转不正常时,可放慢压送速度,保持连续泵送;严格控制浇筑顺序,避免出现冷缝。
3、安排项目部技术人员跟踪施工,时刻检查施工情况,发现问题及时处理;4、接班振捣人员提前半小时到岗与上班振捣人员共同操作,严格按顺序振捣,确保混凝土无漏振。
5、混凝土浇筑过程中加强对砖胎模变形的检测,检查钢筋的位移情况,发现问题及时处理。
6、安排专人测温并记录数据,时刻掌握混凝土的内外温差,随时作好应急准备。
7、制定完善的混凝土养护保温措施,保证混凝土内外温差保持在25℃以内。
8、安排专职人员时刻检查商混公司配送的混凝土强度等级、配合比、塌落度、外加剂等是否与要求一致,发现不符严禁使用。
五、安全保证措施1、确保进入施工现场的作业人员,接受过安全教育,具备一般的安全常识,并能严格遵守现场安全施工纪律。
2、安排专职安全员进行现场安全交底,保证所有现场作业人员掌握安全施工的具体要求和操作方法;并在施工过程中巡查,负责监督施工安全工作。
3、机械设备安排专业人员进行维修保养和管理。
4、夜间施工保证足够的照明,通道口等重要部位设安全指示灯。
5、施工用电安排专业电工负责,电箱安装漏电保护器,保证一机一闸;施工过程中注意保护电线,有破皮现象及时更换。
6、施工区域设置可移动式竹跳板人行道,保证作业人员在施工区域安全行走。
7、机械操作手必须佩戴绝缘手套。
8、混凝土输送泵管接头连接处必须牢固可靠,泵管支撑件保证牢固,输送混凝土时先试送,检修时必须卸压。
第五章、筏板混凝土浇筑一、混凝土浇筑方法1、本工程混凝土浇筑采用斜面分层、依次推进、整体浇筑的方法,顺序易2)二次振捣:混凝土初凝以后,不允许受到振动;混凝土尚未初凝,刚接近初凝再进行一次振捣,称为二次振捣;二次振捣可克服一次振捣的水分、气泡上升在混凝土中所造成的微孔,亦可克服一次振捣后混凝土下沉与钢筋脱离,从而提高混凝土与钢筋的握裹力,提高混凝土的强度、密实性和抗渗性。
3、区域划分本工程区域划分以基础膨胀加强带为界划分为两个区域,两个区域从西向东依次浇筑;若施工时混凝土能及时供应,现场又具备条件,报甲方监理同意后,可另组织人员机械两个区域同时浇筑。
4、电梯井处混凝土浇筑:因电梯井局部深度为4300㎜,若一次浇筑产生的水化热峰值会进行累加,因此混凝土分两次浇筑,第一次浇筑到电梯井底部,第二次随底板浇筑到结构顶面。
5、膨胀加强带处浇筑:本工程基础筏板内设一条宽度为2000mm膨胀加强带;浇筑筏板混凝土时,先浇筑膨胀加强带两侧混凝土,待两侧的混凝土达到初凝之前浇筑膨胀加强带内混凝土;膨胀加强带的混凝土强度为C40,抗渗等级为P6,膨胀加强带混凝土内添加纤维复合膨胀剂。
6、混凝土试块:本工程筏板混凝土均为抗渗混凝土,浇筑混凝土量约为1900m³,按要求每浇筑200m³混凝土留置三组抗渗试块,两组同条件,一组标养,每组六块。
膨胀加强带共留置三组抗渗试块,两组同条件,一组标养,每组六块。
7、混凝土浇筑注意事项1)基础筏板混凝土为自防水混凝土,因此必须振捣密实且不能随意设置施工缝。
2)大体积混凝土的表面水泥浆较厚,且泌水现象严重,应及时排除泌水。
3)整体分层连续浇筑时应缩短间歇时间,并在下层混凝土初凝之前浇筑上层混凝土,层间最长的间歇时间不大于混凝土的初凝时间;当层间间歇时间超过混凝土的初凝时间时,层面应按施工缝处理。
4)大风天气浇筑混凝土时,应及时覆盖塑料薄膜和保温材料。
5)浇筑过程中若遇雨雪时,应及时在结构允许部位留置施工缝,并尽快中止混凝土浇筑,对已经浇筑还未硬化的混凝土要及时进行覆盖,严禁雨水直接冲刷新浇筑的混凝土。
6)为了防止堵管,喂料斗上应设专人将大石块及杂物及时捡出。
二、混凝土施工缝及裂缝处理1、施工缝处理:在已经硬化的混凝土表面,清除表面的浮浆、松动的石子及软弱混凝土层;在上层混凝土浇筑前,用清水冲洗混凝土表面的污物,并应充分润湿,但不得有积水;混凝土要振捣密实,使新旧混凝土紧密结合。
2、裂缝控制1)加强施工过程中的温度控制,在混凝土浇筑完成之后,做好混凝土的保温保湿养护,以使混凝土缓缓降温,充分发挥其徐变特性,减低温度应力。
2)按要求进行测温工作,及时了解混凝土内部的温度变化,做出应变措施。
3)混凝土面层浇筑完毕后,应在混凝土初凝后终凝前进行二次抹压。
3、裂缝处理:轻微裂缝直接在裂缝处洒干水泥灌缝并浇水湿润,深裂缝可向裂缝内灌注水泥浆,然后抹平压实。
三、混凝土收面和养护1、混凝土的收面混凝土初凝前,第一次收面采用长刮尺和木抹子搓平后,用塑料布覆盖,防止混凝土被强风吹袭或烈日曝晒;第二次收面在收水后立即进行,去掉塑料布,收面采用木抹子反复压实,保持混凝土表面处在湿润状态下(表面不得见干),再加盖塑料布保护;第三道收面在终凝前,保证混凝土表面没有脚印和刮尺印等,最后用钢丝刷认真拉毛,加盖塑料布和保温棉毡,撒水湿润。
做到三遍成活,严格按规范操作,达到表面平整、拉毛后纹路清晰,标高准确。
2、混凝土养护施工前做好充分的施工准备,混凝土浇筑过程中做到及时的过程养护,混凝土浇筑后按规范、规定进行的养护,贯穿始终温湿度控制。
保证浇筑一段混凝土,养护一段混凝土,连续流水作业;混凝土表面应该全部覆盖严密,并保持塑料薄膜内湿润,有凝结水;放线时,去掉塑料薄膜和保温棉毡,扫去明水,在混凝土潮湿状态下放完线,然后恢复继续养护;过程中根据基础筏板混凝土内外温差及时养护,混凝土的养护时间:对于有抗渗要求的混凝土要求不得少于14天。
四、混凝土降温和保温1、混凝土降温措施1)在保证混凝土强度的前提下,调整混凝土配合比,适当减少水泥用量,以减少水化热。
2)适量增加粉煤灰的掺入量,以代替部分水泥用量,推迟混凝土强度的增长,从而减少水泥水化热的不利影响。
粉煤灰掺量可取代水泥用量的20%~25%,细度应符合国家现行标准的规定。
3)分层浇筑混凝土,控制每层混凝土浇筑厚度以加快热量散发。
4)尽量降低混凝土入模温度,必要时采用湿润麻袋遮盖泵管。
