多层与高层钢结构安装施工工艺

合集下载

多层-高层钢结构建筑安装要点

多层-高层钢结构建筑安装要点

多层/高层钢结构建筑安装要点
建筑钢结构的发展水平除了体现在横向跨度的增大,还体现在纵向高度的增加。

钢结构建筑越建越高,这也是时代发展的必然趋势,高层钢结构可以节约用地,削减成本、提高效益。

但是建筑越高,就越需要保证建筑物的安全,这样就间接要求更高的安装要求,下面我们看看高层钢结构建筑的一些安装要点:
1、开工前应对钢结构建筑的定位轴线、平面封闭角和底层柱的安装位置线、基础标高和基础混凝土强度进行检查,检查结果合格后才能进行安装。

2、安装顺序要按照应事先编制的安装顺序图表进行,不可违规操作。

3、在地面组拼的构件,需设置拼装架组拼(立拼),易变形的构件应先进行加固。

组拼后的尺寸经校验无误后,方可安装。

4、吊装时各类构件的吊点,宜按规定设置,保证构件的精度,也是保证施工安全。

5、钢构件的零件及附件应随构件一并起吊。

尺寸较大、重量较重的节点板,应用铰链固定在构件上。

钢柱上的爬梯、大梁上的轻便走道应牢固固定在构件上一起起吊。

调整柱子垂直度的缆风绳或支撑夹板,应在地面上与柱子绑扎好,同时起吊。

6、当天安装的构件,应形成空间稳定体系,确保安装质量和结构安全。

7、一节柱的各层梁安装校正后,应立即安装本节各层楼梯,铺好各层楼层的压型钢板。

8、安装时,楼面上的施工荷载不得超过梁和压型钢板的承载力。

9、预制外墙板应根据建筑物的平面形状对称安装,使建筑物各侧面均匀加载。

10、叠合楼板的施工,要随着钢结构的安装进度进行。

两个工作面相距不宜超过5个楼层。

11、每个流水段一节往的全部钢构件安装完毕并验收合格后,方能进行下一流水段钢结构的安装。

多层及高层钢结构安装工程施工技术标准

多层及高层钢结构安装工程施工技术标准

多层及高层钢结构安装工程施工技术标准11.1 一般规定11.1.1本章适用于多层及高层钢结构的主体结构、地下钢结构、檩条及墙架等次要构件、钢平台、钢梯、防护栏杆等安装工程的施工和质量验收。

11.1.2多层及高层钢结构安装应遵照本标准第10.1.2、10.1.3、10.1.4、10.1.5、10.1.6条的规定。

11.2 施工准备11.2.1技术准备11.2.1.1熟悉施工图纸,组织图纸审查和会审,核对构件的空间安装就位尺寸、标高和相互间的关系。

11.2.1.2计算吊装构件数量、单件重量和安装就位标高以及连接板、螺栓等安装连接件数量。

11.2.1.3编制安装施工方案,包括机械设备选用、安装程序、流水段划分、安装方法、构件供应、保证质量和安全的技术措施等,并进行技术交底。

11.2.1.4配备专职、合格的测量人员和精度适宜的测量仪器。

11.2.2材料准备钢结构构件、连接材料、防腐油漆涂料以及其他材料。

11.2.3主要机具设备11.2.3.1机械设备塔式起重机、履带式起重机或轮胎式起重机、载重汽车、平板拖车及电焊、气割设备等。

11.2.3.2主要机具经纬仪、水准仪、塔尺、全站仪、天顶准直仪、扳手、线坠、钢尺、水平尺;倒链、钢丝绳、、绳夹、卡环、铁扁担、滑车、钢(木)楔、垫板、千斤顶等。

11.2.4作业条件11.2.4.1 钢构件已运抵安装现场,构件质量已经过确认。

11.2.4.2在钢构件上根据就位和校正的需要,弹好轴线安装位置线及安装中心线等。

11.2.4.3柱基础已经完成,强度符合要求;周围已回填土、整平,并办理交验手续。

11.2.4.4吊装用起重设备、配套机具、工具和绳索齐全完好,保持良好状态。

11.2.4.5电焊工应经考试并取得合格证书,方能参加高层建筑钢结构安装的焊接工作。

11.2.4.6整平场地,修筑好构件运输和起重机行走的临时道路;做好周围排水设施;11.2.4.7供电线路按要求敷设完毕。

11.3 材料质量控制11.3.1 安装前应按构件明细表核对进场构件,查验产品合格证和设计文件。

多层与高层钢结构安装工程浅谈

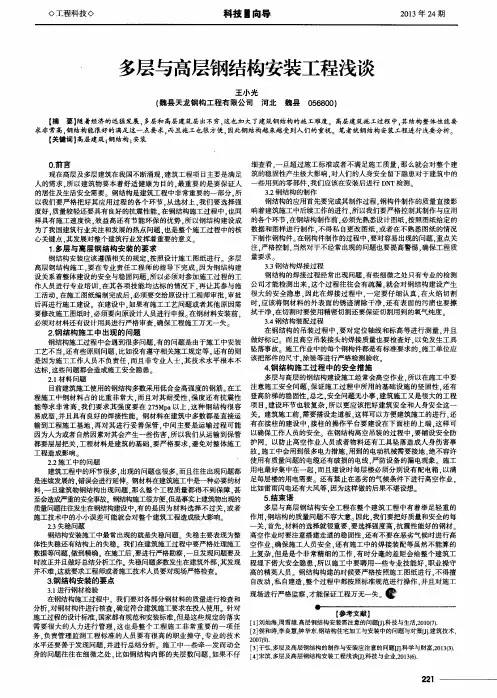

多层与高层钢结构安装工程浅谈

钢结构的应用首先要完成其 制作过程 . 钢 构件 制作的质量直接影 响着建筑施工 中后续工作 的进行 . 所 以我们要严格 控制其制作与应用 的各个环节 , 在钢结构制作前 。 必须先熟悉设计 图纸 . 按照图纸给定 的 数据和 图样进行制 作 . 不得私 自 更 改 图纸 . 或 者在不熟悉 图纸的情况 下制作钢构件 。 在钢构件制作 的过程 中。 要对容易 出现 的问题 . 重点关 注, 严格控制 , 当然对于不 经常出现 的问题也要提 高警惕 . 确保工程质 1 . 多层与高层钢结构安装的要求 钢结构安装应该遵循相关 的规定 . 按 照设 计施工图纸进行 。多层 量要求 。 3 . 3钢 结 构 焊接 过 程 高层钢结构施工 . 要在 专业责任 工程师 的指 导下完成 . 因为钢结构建 钢结构的焊接过 程经 常出现 问题 . 有些细微之处 只有 专业的检测 设关 系着 整体建设 的安 全与稳 固问题 . 所 以必 须对参加施工过程 的工 这个过程往往会 有疏漏 . 就会对 钢结构建设 产生 作人员 进行专业培训 . 在其各项 技能均达标 的情况下 . 再 让其参与施 公司才能检测 出来 . 因此在 焊接过程 中 , 一定 要仔细认 真 . 在 火焰切 割 工 活动 。 在施工 图纸编 制完成后 , 必须要交 给原设计工程师 审批 , 审批 很大 的安全隐患 , 应该将钢材料 的外 表面 的锈迹 清除干净 . 还有 表面的污渍也要 擦 后再进行施工建设 。在建设 中. 如果有施工工 艺问题或者其他原 因需 时 . 在切割 时要使用精密切割还要保证切割用到的氧气纯度。 要修改施工 图纸 时. 必须要 向原设计人员进行 申报 。 在钢材料安装前 。 拭干净 。 3 . 4钢结构装配过程 必须对材料还有设计用具进行严格审查 . 确保工程施工万无一失 。 在 钢结构 的吊装 过程 中 . 要对定 位轴线和标高 等进 行测量 . 并 且 2 . 钢结构 施工中出现的问题 以免发生工 具 钢结构施工过程 中会遇到很多 问题 . 有 的问题是 由于施工 中安装 做好标 记。而且高空 吊装接头的焊接质量也要检查好 . 施工单位 应 工艺不 当. 还有些原则 问题 . 比如没有遵守相关施工规定等 。 还有 的则 坠落事 故。施工作业 中的每个钢构件都是有标准要求 的, 涂装等进行严格检测验收。 是 因为施 工工 作人员不负 责任 . 而且 非专业人士 . 其技术水平 根本不 该把部件 的尺 寸,

钢结构多层、高层建筑安装施工浅谈

钢结构多层、高层建筑安装施工浅谈

钢 结 构 安 装 前 的 准 备
I 、 钢构件预检和配套 在采用钢结构进行施工之前, 吊装 单位必须要对进场钢结构的尺寸、 规 格、 间距等多方面进行严格的检查。检查质量 的过程中, 技术人员必须要 以 生产商的质量报告为主; 在对钢结构的数量检查的过程 中, 较为关键的钢结 构需要全面而又详细的检查 , 其他构件 则可 以采取抽样 检查 的方式。 检查结

4 、 钢 构件 现 场 堆 放
按照安装流水顺序 由中转对称配套运入现场 的钢构件 ,利用现场的装
卸机械尽量将 其就位到安装机械 的回转半径内, 由运输造成的构件变形 , 在
施工现场要加以矫正 。 5 、 安装机械 的选择 高层钢结构安装均用塔式起重机 ,要求塔式起重机的臂杆长度具有足 够覆盖面 , 要有足够的起重能力 , 满足不同部位构件起 吊要求: 多机作业时
机 吊装。 单机 吊装时需在柱子跟步垫以垫木 , 以回转法起 吊, 严禁柱根拖地。 双击抬 吊时, 钢柱 吊离地面后在空 中进行回直 。 2 、 安装 与校正 钢结构高层建筑 的柱子, 多为3 " 4 层一节, 节与节之间用坡 1 : 3 焊连接。 在 吊装第一节钢 柱时, 应在预埋的地脚螺栓上架 设保护套, 以免钢柱就位时碰 坏地脚螺栓的丝牙 。 钢柱就位后, 先调整标高, 再调整位移, 最后调整垂直度。 柱子应 按现行 《 钢结构工程施工质量验收规范》 规定的数值进行校正, 标准柱子的垂直偏 差校正到零。 当上柱与下柱发生扭转错位时,可以连接上下柱 的耳板处加 垫板进行

和对称性 、 安装顺序一般 由中央 向四周扩展, 以减少焊接误差。 立面流水段划分, 以一介钢柱高度 内所有构件作为一个流水段, 一个立 面流水段 内的安装顺序 为:第N节钢框架安装准备一安装登高爬梯一安装

钢结构安装施工工序

钢结构安装施工工序

钢结构安装施工工序钢结构在现代建筑中扮演着重要角色,其稳固性和耐久性备受青睐。

在进行钢结构安装施工时,有一系列的工序需要按照严格的流程进行,以确保工程质量和施工安全。

下面将详细介绍钢结构安装施工的工序。

一、钢结构准备工作在进行钢结构安装施工之前,首先需要进行钢结构的准备工作。

这包括确定施工现场的布局和标高、设计施工方案、选购合适的钢材等。

同时,还需要做好施工现场的场地平整、清理以及安全措施的准备工作。

二、基础施工钢结构的基础施工是钢结构安装的重要前提。

首先要进行基础的浇筑和养护,确保基础的坚固和稳定。

在基础完成后,还需要进行基础的验收,确保基础符合设计要求。

三、主体结构安装主体结构安装是钢结构安装的关键环节。

在进行主体结构安装前,需要根据设计图纸对主体结构进行分段拆运,并进行标记。

然后按照安装图纸和工艺要求,进行龙骨和支撑的组装和安装,最后将各个部件按顺序进行拼装。

在拼装完成后,还需要进行结构的检查和验收,确保安装质量。

四、次要结构安装次要结构包括钢梯、扶手、楼梯等结构,安装次要结构需要按照设计图纸进行精确的测量和安装。

次要结构安装的质量直接影响着整体结构的美观和实用性,因此在进行次要结构安装时要更加慎重。

五、防腐施工钢结构需要经过防腐处理,以延长其使用寿命。

在进行防腐施工时,需要选择合适的防腐涂料和方法。

施工人员需要对钢结构进行表面处理后再进行涂装,以确保防腐效果。

六、安全检查在完成所有的钢结构安装施工后,需要进行安全检查。

检查包括了结构的稳固性、连接的牢固性、以及防火、防爆等安全措施的完善性。

只有通过安全检查,施工方可确定钢结构的安装质量和安全性。

总结钢结构安装施工的工序繁多,需要严格按照设计图纸和工艺要求进行。

只有通过严谨的施工流程和严格的质量管理,才能确保钢结构安装的质量和安全。

希望以上内容能够帮助您更好地了解钢结构安装施工工序。

超高层建筑之间的钢结构连廊安装施工技术

超高层建筑之间的钢结构连廊安装施工技术
超高层建筑 之间的钢结构连廊安装施工技 术
王燕红
上海建工一建集 团有限公司 上海 2 0 0 1 2 0
摘要 :上海 陆家嘴中心大厦 工程 ̄ q 6栋不 同建筑组成 ,各建筑 之间采用钢结构连廊作 为连接 ,其 安装效率及精度要求
较高 ,以此 为背景 阐述 了钢结构连廊 的安装施工技术 ,主要包括结 构深 化、测量精度 控制、 吊次分析、钢结构 吊装 方
I n s t a l l a t i o n T e c h n o l o g y f o r Co n s t r u c t i o n o f St e e l St r u c t u r e Co r r i d o r b e t we e n Hi g h - Ri s e Bu i l d i n g s
图4 第2 框架柱安装
Wa n g Y a n h o n g
S h a n g h a i C o n s t r u c t i o n N o . 1 ( Gr o u p ) C o . , L t d .
S h a n g h a i
2 0 0 1 2 0
1 工程 概 况
上 海 陆家 嘴中 心大厦 由 5 栋 高层 办公楼 、1 栋 多层 配 套设 施 组成 。其 中 ,超 高层 办 公楼 的结 构形 式 为钢 筋 混凝 土结 构+ 核 心筒+ 外围 钢结 构 ,多层配 套 设施 为钢 结构 。各 办公 楼核 心筒 为钢 筋 混凝 土 ( 其中 T D 4 — 1 、2 、3核 心筒 设 置劲 性柱 ),外 围 为钢 结构 和 组合楼 板 组合 而成 的混合 结
3 . 3 现场 焊接
本 工 程 钢结 构 主材 采 用Q 3 4 5 B 钢材 ,且 结构 大 量 使 用 中厚 钢板 ,最厚 钢 板厚 度 达5 0 mm。 焊 接过 程 中 对焊 接 参 数 的选定 ,焊 前预 热 、焊 后 保 温 的把 握 ,对 焊接 变形 和层 间温度 的控 制 ,都 需 要通过 焊接 工 艺试验 进行 测试 。

多层与高层钢结构安装施工工艺

多层与高层钢结构安装施工工艺
7.空间刚度单元 space rigid unit
由构件构成的基本的稳定空间体系。
8.栓钉焊 stud welding
将焊钉(螺栓)一端与板件(或管件)表面接触通电引弧,待接触面融化后,给焊钉(螺
柱)一定压力完成焊接的方法。
9.翘曲 warping
包括线位移和角位移的钢结构构件的组合变形。
③水平丈量时钢卷尺保持水平,挠度要加托。使用时,实际读数按上述条件,根据当时气温按其
误差值、尺方程式进行换算。但是,实际应用时如全部按上述方法进行,计算量太大,一般是关
键钢构件(如柱、框架大梁)的长度复检和长度大于8m的构件按上法,其余构件均可以按实读
数为依据。
3、结构安装单位对钢构件预检的项目,主要是同施工安装质量和工效直接有关的数据,如:
多台。在满足起重性能的情况下,尽量做到就地取材。
(3)起重机类型选择:凡高层及高层钢结构施工,其主机选用都是自升式塔式起重机,自升
式塔式起重机又分内爬式和外附着式两种。
1.4.3人货两用电梯选择
一般配备,一柱二笼式一台。
1.4.4测量工艺
详见建筑钢结构施工手册测量章节。
1.4.5钢框架吊装顺序
钻孔
下钢套管φ1500
安装钢平台
测定位轴线
放固定工字钢
钢柱校正轴线
轴线、标高
至-80.00m
地下钢柱拼装
钢柱安装
填级配砂石固定钢柱
拔套管
浇砼
放钢筋笼
砼浇注至-20.00m

WW
W.
ZH
UL
ON
G.

多层与高层钢结构安装施工工艺标准

多层与高层钢结构安装施工工艺标准

2。

2 多层与高层钢结构安装施工工艺标准2。

2。

1 总则2。

2.1.1 适用范围当前,多层与高层建筑钢结构在我国蓬勃发展,充分体现了钢结构良好的综合经济效益和力学性能。

为了适应多层与高层钢结构的发展需要,在钢结构工程施工中贯彻执行国家的技术经济政策,即在保证工程质量的基础上,贯彻技术先进、经济合理。

安全适用原则,结合目前钢构件工厂加工、现场安装的特点,特制定本施工工艺标准.本施工工艺标准用于指导多层与高层钢结构工程安装及验收工作。

主要针对框架结构、框架-剪力墙结构、框架-支撑结构。

框架—核心筒结构、筒体结构以及劲性混凝土和钢管混凝土中的钢结构,屋顶特殊节框架构筑物等多、高层钢结构体系编写。

多层与高层钢结构的安装施工除执行本施工工艺标准外,还应符合国家现行有关标准的规定。

2.2.1.2 编制参考标准及规范(1)《钢结构设计规范》GB 50017—2003(2)《高层民用建筑钢结构技术规程》JGJ 99-98(3)《钢结构工程施工质量验收规范》GB 50205-2001(4)《建筑工程施工质量验收统一标准》GB 50300-2001(5)《工程测量规范》GB 50025—93(6)《建筑钢结构焊接技术规程》JGJ 81—2002(7)《钢结构高强度螺栓连接的设计、施工及验收规范》JGJ 82-91(8)《建筑施工高处作业安全技术规程》JGJ 80-91(9)《建筑抗震设计规范》GB 50011—20012。

2.2 术语、符号2。

2.2。

1 术语(1)设计文件:设计图纸、施工技术要求和设计变更文件等的统称。

(2)材质证明书:由钢材生产部门或销售单位委托有资质的质量检测部门出具的钢材质量的证明文件。

(3)零件:组成部件或构件的最小单元,如节点板、加劲肋、翼缘板等。

(4)部件:由若干零件组成的单元,如焊接H 形钢、牛腿等。

(5)构件:由若干零件、部件或由零件和部件组成的钢结构基本单元,如梁、柱、支撑等。

(6)高强度螺栓连接副:高强度螺栓和与之配套的螺母、垫圈的总称.(7)抗滑移系数:高强度螺栓连接中,使连接件摩擦面产生滑动时的外力与垂直于摩擦面的高强度螺栓预拉力之和的比值。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

多层与高层钢结构安装施工工艺适用范围:钢结构工程质量的好坏,除材料合格、制作精度高外,还要依靠合理安装工艺。

多层及高层钢结构工程:根据结构平面选择适当的位置,先做样板间成稳定结构,采用“节间综合法”:钢柱→柱间支撑(或剪力墙)→钢梁(主、次梁、隅撑)、由样板间向四周发展,或采用“分件流水法”安装。

第一节材料要求 1.1一般要求压型钢板、安装用的材料,如焊接材料、高强度螺栓、1.在多层与高层钢结构现场施工中,等应符合焊接规程的要H、O栓钉等应符合现行国家产品标准和设计要求。

以及CO、C2222求。

的低合金高强度的碳素结构钢和Q3452.多层与高层建筑钢结构的钢材,主要采用Q235和《低合金高强结构钢。

其质量标准应分别符合我国现行国家标准《碳素结构钢》GB700的规定。

当有可靠根据时,可采用其它牌号的钢材。

当设计文件采用GB/T1591度结构钢》其它牌号的结构钢时,应符合相对应的现行国家标准。

品种规格3. 钢型材有热轧成型的钢板和型钢,以及冷弯成型的薄壁型钢。

、超厚钢板~6.0mm)4.5热轧钢板有:薄钢板(厚度为0.35~4mm)、厚钢板(厚度为。

,比钢板宽度小)60mm、宽度为30~200mm,还有扁钢(厚度为(厚度>60mm)4~热轧型钢有:角钢、工字钢、槽钢、钢管等其它新型型钢。

角钢分等边和不等边两种。

”H工字钢有:普通工字钢、轻型工字钢和宽翼缘工字钢,其中宽翼缘工字钢在我国也称“型钢。

槽钢分普通槽钢和轻型槽钢。

钢管有无缝钢管和焊接钢管。

由于压入氧化铁皮钢板和型钢表面允许有不妨碍检查表面缺陷的薄层氧化铁皮、铁锈、但凹凸度不得超过厚度脱落引起的不显著的粗燥和划痕、轧辊造成的网纹和其他局部缺陷,负公差的一半。

对低合金钢板和型钢的厚度还应保证不低于允许最小厚度。

清理处应平缓应用凿子或砂轮清理。

钢板和型钢表面缺陷不允许采用焊补和堵塞处理,对低合金钢还应保证不薄于其允许的最无棱角,清理深度不得超过钢板厚度负偏差的范围,小厚度。

厚度方向性能钢板4.对钢材材性要焊接结构使用的钢板厚度有所增加,随着多层与高层钢结构的蓬勃发展,求提出了新的内容——要求钢板在厚度方向有良好的抗层状撕裂性能,因而出现了新的钢材——厚度方向性能钢板。

国家标准《厚度方向性能钢板》GB5313—85有这方面的专用规定。

1.2现场安装的材料准备1.根据施工图,测算各主耗材料(如焊条、焊丝等)的数量,作好定货安排,确定进厂时间。

2.各施工工序所需临时支撑、钢结构拼装平台、脚手架支撑、安全防护、环境保护器材数量确认后,安排进厂制作及搭设。

3.根据现场施工安排,编制钢结构件进厂计划,安排制作、运输计划。

对于特殊构件的运输,如放射性、腐蚀性等的,要作好相应的措施,并到当地的公安、消防部门登记;如超重、超长、超宽的构件,还应规定好吊耳的设置,并标出重心位置。

第二节主要机具在多层与高层钢结构施工中。

常用主要机具有:塔式起重机、汽车式起重机、履带式起重机、交直流电焊机、CO气体保护焊机、空压机、碳弧气刨、砂轮机、超声波探伤仪、磁2粉探伤、着色探伤、焊缝检查量规、大六角头和扭剪型高强度螺栓扳手、高强度螺栓初拧电动扳手、栓钉机、千斤顶、葫芦、卷扬机、滑车及滑车组、钢丝绳、索具、经纬仪、水准仪、全站仪等。

第三节作业条件3.1参加图纸会审,与业主、设计、监理充分沟通,确定钢结构各节点、构件分节细节及工厂制作图已完毕。

3.2根据结构深化图纸,验算钢结构框架安装时构件受力情况,科学地预计其可能的变形情况,并采取相应合理的技术措施来保证钢结构安装的顺利进行。

3.3各专项工种施工工艺确定,编制具体的吊装方案、测量监控方案、焊接及无损检测方案、高强度螺栓施工方案、塔吊装拆方案、临时用电用水方案、质量安全环保方案审核完成。

3.4组织必要工艺试验,如焊接工艺试验、压型钢板施工及栓钉焊接检测工艺试验。

尤其是对新工艺、新材料,要做好工艺试验,作为指导生产的依据。

对于栓钉焊接工艺试验,根据栓钉的直径、长度及是穿透压型钢板焊还是直接打在钢梁等支撑点上的栓钉焊接,要做相应的电流大小、通电时间长短的调试。

对于高强度螺栓,要做好高强度螺栓连接副和抗滑移系数的检测合格。

3.5对土建单位做的钢筋混凝土基础进行测量技术复核,如轴线、标高。

如螺栓预埋是钢结必须对超过规范要求的,还需复核每个螺栓的轴线、标高,构施工前由土建单位已完成的,采取相应的补救措施已完成。

3.6对现场周边交通状况进行调查,确定大型设备及钢构件进厂路线。

3.7施工临时用电用水铺设到位。

3.8劳动力进场所有生产工人都要进行上岗前培训,取得相应资质的上岗证书,做到持证上岗。

尤其是焊工、起重工、塔吊操作工、塔吊指挥工等特殊工种。

3.9施工机具安装调试验收合格。

3.10构件进场:按吊装进度计划配套进厂,运至现场指定地点,构件进厂验收检查。

3.11对周边的相关部门进行协调,如治安、交通、绿化、环保、文保、电力、气象等。

并到当地的气象部门去了解以往年份每天的气象资料,做好防台风、防雨、防冻、防寒、防高温等措施。

第四节操作工艺4.1工艺流程检查吊装设备、工具数量及完好情钢构件运至中转仓构件分类、检查配高强度螺栓及摩擦面复准备工检修构特殊工种复试:焊工、超探工、起工、塔吊工、测量工放线及验(轴线标高按吊装顺序运至现分类堆检查吊装设备、工具数量及完好情预埋螺栓验收及钢混凝土基础面处构件中心线及标高安装操作吊栏及通安装柱、梁核心框调整标高、轴线、安装操作吊栏及通标、垂直度,全站仪经纬仪、水准仪跟踪高强度螺栓初拧、终拧提出校正复测记录观测对超差进行校正柱与柱节点焊接碳弧气刨框架整体校正.梁与柱、梁与梁焊接顺序:上层→下层→中层节点焊接提出焊缝超声波探伤报告超声波探伤隅撑)安装零星构件(提出校正复测记录合格不合格对超差进行校正安装压型钢焊接、栓钉、螺塔式起重机爬下一节流水段准备工图1.6.1 多层与高层钢结构安装工艺流程图4.2操作工艺1.钢结构吊装顺序多层与高层钢结构吊装一般需划分吊装作业区域,钢结构吊装按划分的区域,平行顺序同时进行。

当一片区吊装完毕后,即进行测量、校正、高强度螺栓初拧等工序,待几个片区安装完毕后,对整体再进行测量、校正、高强度螺栓终拧、焊接。

焊后复测完,接着进行下一节钢柱的吊装。

并根据现场实际情况进行本层压型钢板吊放和部分铺设工作等。

2.螺栓预埋螺栓预埋很关键,柱位置的准确性取决于预埋螺栓位置的准确性。

预埋螺栓标高偏差控制在+5mm 以内,定位轴线的偏差控制在±2mm。

3.钢柱安装工艺第一节钢柱吊装1)吊点设置:吊点位置及吊点数,根据钢柱形状、断面、长度、起重机性能等具体情况确定。

一般钢柱弹性和刚性都很好,吊点采用一点正吊。

吊点设置在柱顶处,柱身竖直,吊点通过柱重心位置,易于起吊、对线、校正。

)起吊方法2.(1)多层与高层钢结构工程中,钢柱一般采用单机起吊,对于特殊或超重的构件,也可采取双机抬吊,双机抬吊应注意的事项:①尽量选用同类型起重机;②根据起重机能力,对起吊点进行荷载分配;③各起重机的荷载不宜超过其相应起重能力的80%;④在操作过程中,要互相配合,动作协调,如采用铁扁担起吊,尽量使铁扁担保持平衡,倾斜角度小,以防一台起重机失重而使另一台起重机超载,造成安全事故;⑤信号指挥,分指挥必须听从总指挥。

(2)起吊时钢柱必须垂直,尽量做到回转扶直,根部不拖。

起吊回转过程中应注意避免同其他已吊好的构件相碰撞,吊索应有一定的有效高度。

(3)第一节钢柱是安装在柱基上的,钢柱安装前应将登高爬梯和挂篮等挂设在钢柱预定位置并绑扎牢固,起吊就位后临时固定地脚螺栓,校正垂直度。

钢柱两侧装有临时固定用的连接板,上节钢柱对准下节钢柱柱顶中心线后,即用螺栓固定连接板做临时固定。

(4)钢柱安装到位,对准轴线,必须等地脚螺栓固定后才能松开吊索。

3)钢柱校正钢柱校正要做三件工作:柱基标高调整,柱基轴线调整,柱身垂直度校正。

(1)柱基标高调整放上钢柱后,利用柱底板下的螺母或标高调整块控制钢柱的标高(因为有些钢柱过重,螺栓和螺母无法承受其重量,故柱底板下需加设标高调整块——钢板调整标高),精度可达到±1mm以内。

柱底板下预留的空隙,可以用高强度、微膨胀、无收缩沙浆以捻浆法填实。

如图3.4.2.1所示。

当使用螺母作为调整柱底板标高时,应对地脚螺栓的强度和刚度进行计算。

现在有很多高层钢结构地下室部分钢柱是劲性钢柱,钢柱的周围都布满了钢筋,调整标高和轴线时,都要适当地将钢筋梳理开,才能进行,工作起来较困难些。

图3.4.2.1 柱基标高调整示意(2)第一节柱底轴线调整对线方法:在起重机不松钩的情况下,将柱底板上的四个点与钢柱的控制轴线对齐缓慢降落至设计标高位置。

如果这四个点与钢柱的控制轴线有微小偏差,可借线。

(3)第一节柱身垂直度校正90采用缆风绳校正方法。

用两台呈缆风绳松0的经纬仪找垂直。

在校正过程中,不断微调柱底板开不受力,柱身呈自由状将柱底板上面的两个螺母拧上,下螺母,直至校正完毕,态,再用经纬仪复核,如有微小偏差,在重复上述过程,直至无误,将上螺母拧紧。

地脚螺栓上螺母一般用双螺母,可在螺母拧紧后,将螺母与螺杆焊实。

)柱顶标高调整和其它节框架钢柱标高控制(4另一一是按相对标高安装,柱顶标高调整和其它节框架钢柱标高控制可以用两种方法:用大六角高强度螺栓固定一般采用相对标高安装。

种是按设计标高安装,钢柱吊装就位后,量取连接上下钢柱的连接耳板,但不能拧的太紧,通过起重机起吊,撬棍可微调柱间间隙。

考虑到焊缝及压缩符合要求后打入钢楔、点焊限制钢柱下落,上下柱顶预先标定得标高值, 4mm以内。

变形,标高偏差调整至 5)第二节柱轴线调整(钢柱中心线偏差调整如有偏差,为使上下柱不出现错口,尽量作到上下柱中心线重合。

次调整。

~3以内,如偏差过大分每次3mm2应从地面控制线引每一节钢柱的定位轴线决不允许使用下一节钢柱的定位轴线,注意:至高空,以保证每节钢柱安装正确无误,避免产生过大的积累误差。

6)第二节钢柱垂直度校正(钢柱垂直度校正的重点是对钢柱有关尺寸预检,即对影响钢柱垂直度因素的预先控制。

2mm;柱与柱焊缝收缩值一般在3.5mm经验值测定:梁与柱一般焊缝收缩值小于,为确保钢结构整体安装质量精度,在每层都要选择一个标准框架结构体(或剪力筒)依次向外发展安装。

便几根标准柱能组成不可变的框架结构,指建筑物核心部分,安装标准化框架的原则:于其它柱安装及流水段的划分。

钢柱垂直度校正可标准柱的垂直度校正:采用两台经纬仪对钢柱及钢梁安装跟踪观测。

分两步。

第一步,采用无缆风绳校正。

在钢柱偏斜方向的一侧打入钢楔或顶升千斤顶。

.注意:临时连接耳板的螺栓孔应比螺栓直径大4mm,利用螺栓孔扩大足够余量调节钢柱制作误差-1~+5mm。
