工程物资计划管理制度
工程物资管理制度

工程物资管理制度工程物资管理制度目录:1.总则2.物资管理职责3.工程物资计划及统计管理4.工程物资验收与入库5.物资仓储管理6.物资的出库7.物资的现场管理总则:本制度是为了规范光伏发电工程项目部的物资管理,确保物资的安全、有效使用和合理配置,提高工程项目的经济效益和管理水平。
物资管理职责:项目经理负责全面领导和管理工程项目的物资管理工作,物资管理员负责具体实施工程物资管理工作,包括采购计划的编制、物资的验收、入库、出库、现场管理等。
工程物资计划及统计管理:项目经理应根据工程项目的实际需要,制定合理的物资采购计划,并及时调整计划。
物资管理员应按照采购计划进行采购,并及时统计物资的数量、价值和使用情况,做好物资档案管理工作。
工程物资验收与入库:物资管理员应按照合同和技术要求,对采购的物资进行验收,并及时将验收结果上报项目经理。
验收合格的物资应及时入库,并做好入库记录和标识工作,确保物资的安全和有效使用。
物资仓储管理:物资管理员应按照物资的性质、数量和使用情况,合理配置物资存放位置,并做好物资的防火、防潮、防盗和防震工作。
仓库应保持干燥、通风、清洁,定期进行库存清点和检查。
物资的出库:物资管理员应按照工程项目的实际需要和采购计划,合理安排物资的出库,并做好出库记录和标识工作。
出库的物资应经过验收合格、审批手续齐全,确保物资的安全和有效使用。
物资的现场管理:物资管理员应按照工程项目的实际需要,合理安排物资的现场使用和管理,做好物资的保管、维护和更新工作,确保物资的安全和有效使用。
同时,应及时向项目经理汇报物资的使用情况和变化情况。
由业主项目部负责。
承包单位应根据计划进行采购,并及时报告业主项目部。
3.2业主项目部应定期对物资需用计划进行评估,及时调整计划,确保现场物资供应充足。
3.3施工单位应根据物资需用计划,合理安排物资使用,避免浪费和过度采购。
3.4各单位应按规定要求填报物资统计报表,业主项目部负责收集并上报相关部门。
建筑工程物资管理制度

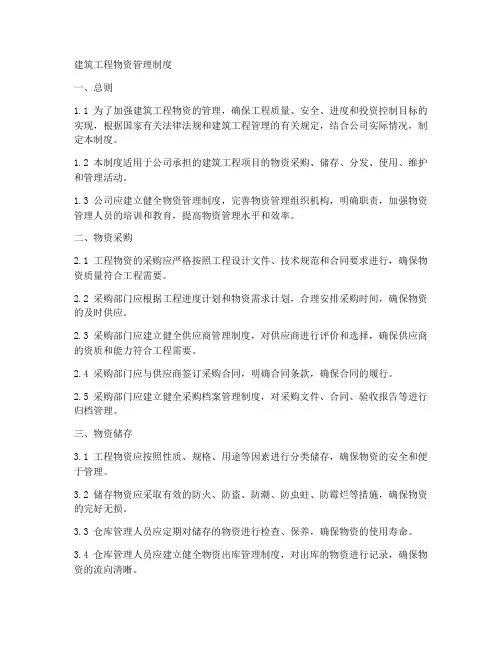

建筑工程物资管理制度一、总则1.1 为了加强建筑工程物资的管理,确保工程质量、安全、进度和投资控制目标的实现,根据国家有关法律法规和建筑工程管理的有关规定,结合公司实际情况,制定本制度。
1.2 本制度适用于公司承担的建筑工程项目的物资采购、储存、分发、使用、维护和管理活动。
1.3 公司应建立健全物资管理制度,完善物资管理组织机构,明确职责,加强物资管理人员的培训和教育,提高物资管理水平和效率。
二、物资采购2.1 工程物资的采购应严格按照工程设计文件、技术规范和合同要求进行,确保物资质量符合工程需要。
2.2 采购部门应根据工程进度计划和物资需求计划,合理安排采购时间,确保物资的及时供应。
2.3 采购部门应建立健全供应商管理制度,对供应商进行评价和选择,确保供应商的资质和能力符合工程需要。
2.4 采购部门应与供应商签订采购合同,明确合同条款,确保合同的履行。
2.5 采购部门应建立健全采购档案管理制度,对采购文件、合同、验收报告等进行归档管理。
三、物资储存3.1 工程物资应按照性质、规格、用途等因素进行分类储存,确保物资的安全和便于管理。
3.2 储存物资应采取有效的防火、防盗、防潮、防虫蛀、防霉烂等措施,确保物资的完好无损。
3.3 仓库管理人员应定期对储存的物资进行检查、保养,确保物资的使用寿命。
3.4 仓库管理人员应建立健全物资出库管理制度,对出库的物资进行记录,确保物资的流向清晰。
四、物资分发4.1 工程物资的分发应按照工程进度和物资需求计划进行,确保物资的及时供应。
4.2 物资分发部门应建立健全物资分发管理制度,对分发的时间、地点、数量、质量等进行记录,确保物资的合理分配。
4.3 物资分发部门应加强对分发物资的跟踪管理,及时了解工程现场的使用情况,确保物资的合理使用。
五、物资使用5.1 工程物资的使用应严格按照工程设计文件、技术规范和操作规程进行,确保物资的安全和有效利用。
5.2 使用部门应建立健全物资使用管理制度,明确物资使用的责任人和使用要求,确保物资的合理使用。
工程物资管理制度

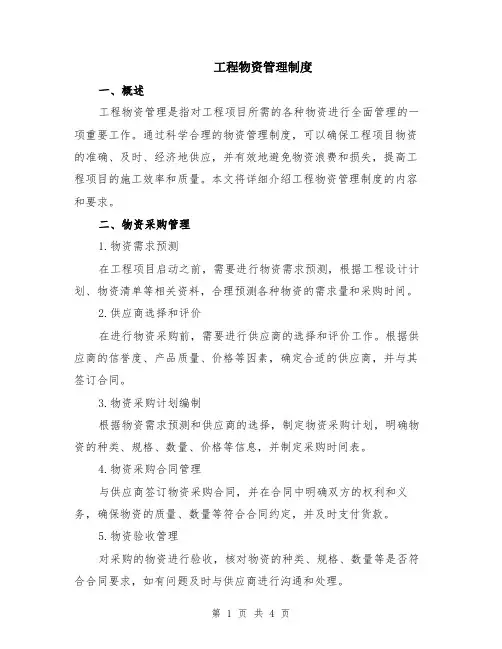

工程物资管理制度一、概述工程物资管理是指对工程项目所需的各种物资进行全面管理的一项重要工作。
通过科学合理的物资管理制度,可以确保工程项目物资的准确、及时、经济地供应,并有效地避免物资浪费和损失,提高工程项目的施工效率和质量。
本文将详细介绍工程物资管理制度的内容和要求。
二、物资采购管理1.物资需求预测在工程项目启动之前,需要进行物资需求预测,根据工程设计计划、物资清单等相关资料,合理预测各种物资的需求量和采购时间。
2.供应商选择和评价在进行物资采购前,需要进行供应商的选择和评价工作。
根据供应商的信誉度、产品质量、价格等因素,确定合适的供应商,并与其签订合同。
3.物资采购计划编制根据物资需求预测和供应商的选择,制定物资采购计划,明确物资的种类、规格、数量、价格等信息,并制定采购时间表。
4.物资采购合同管理与供应商签订物资采购合同,并在合同中明确双方的权利和义务,确保物资的质量、数量等符合合同约定,并及时支付货款。
5.物资验收管理对采购的物资进行验收,核对物资的种类、规格、数量等是否符合合同要求,如有问题及时与供应商进行沟通和处理。
三、物资入库管理1.物资入库登记对验收合格的物资进行入库登记,包括物资的种类、规格、数量、生产厂家等信息,并按照一定的分类和编码方式进行编号。
2.物资仓库管理对物资仓库进行定期巡查和清理,确保物资的存放环境整洁、干燥,并采取防火、防盗等措施。
3.物资出库管理根据施工进度和实际需要,及时安排物资的出库,避免物资过多或过少的情况发生。
出库时应按照一定的流程和程序进行,记录相关信息。
四、物资使用管理1.物资分发管理根据工程进度和施工需要,合理分发物资到各个施工现场,并按照工艺要求和使用规范进行使用。
2.物资消耗记录对物资的使用情况进行记录,包括物资的使用数量、使用方式、使用人员等信息,并定期统计分析,及时补充缺失或报废的物资。
3.物资维修保养对需要维修和保养的物资进行及时处理,确保物资的正常使用和延长使用寿命。
工程物资管理制度(5篇)

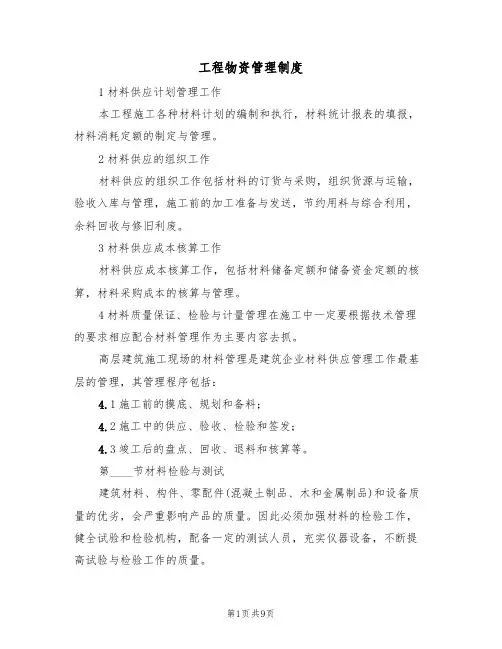

工程物资管理制度1材料供应计划管理工作本工程施工各种材料计划的编制和执行,材料统计报表的填报,材料消耗定额的制定与管理。
2材料供应的组织工作材料供应的组织工作包括材料的订货与采购,组织货源与运输,验收入库与管理,施工前的加工准备与发送,节约用料与综合利用,余料回收与修旧利废。
3材料供应成本核算工作材料供应成本核算工作,包括材料储备定额和储备资金定额的核算,材料采购成本的核算与管理。
4材料质量保证、检验与计量管理在施工中一定要根据技术管理的要求相应配合材料管理作为主要内容去抓。
高层建筑施工现场的材料管理是建筑企业材料供应管理工作最基层的管理,其管理程序包括:4.1施工前的摸底、规划和备料;4.2施工中的供应、验收、检验和签发;4.3竣工后的盘点、回收、退料和核算等。
第____节材料检验与测试建筑材料、构件、零配件(混凝土制品、木和金属制品)和设备质量的优劣,会严重影响产品的质量。
因此必须加强材料的检验工作,健全试验和检验机构,配备一定的测试人员,充实仪器设备,不断提高试验与检验工作的质量。
凡用于建筑施工的原材料、半成品和成品必须由供应部门提出合格证明文件(如出厂质量保证书),有些还必须附有物理、化学分析报告。
对那些没有合格证明文件,或虽有证明文件但技术领导或质量管理部门认为必要时,在使用前还可进行抽查和复验,直到证明确实合格后才能使用。
工程物资管理制度(2)一、前言工程物资是指在工程建设过程中使用的各种材料、设备、配件等,对于保证工程建设的顺利进行,提高工程建设质量,合理管理工程物资是非常重要的。
为了规范工程物资管理行为,提高管理效率和效果,制定本工程物资管理制度。
二、工程物资管理的目的1.规范工程物资的采购、储存、计划、使用、报废等管理行为;2.确保工程物资的安全性、可靠性和质量;3.提高工程物资管理的效率和效果,降低物资的使用成本;4.防止浪费和损耗,合理利用和配置工程物资;5.加强对工程物资的监督和检查,促进工程物资管理的经济性和科学性。
物资需求计划管理制度

物资需求计划管理制度
1物资总需求计划管理
分部分项工程开工前30天内,商务部主编、技术质量部及工程部协助编制分部分项物资需用总计划,包含内容:钢筋、砼、防火门窗、周转工具及各项主材辅材。
商务部编制、商务经理审核、项目经理审批,送物资部组织物资招标。
2、物资月度需求计划管理
工程部责任工程师根据项目物资需用总计划、工程进度计划、施工现场平面布置图等,于本月20日前编制下月物资需求计划,经生产经理和商务经理审核,项目经理审批后报物资部。
月度物资计划内容:钢材、角钢、扁钢、砂加气条板、钢筋网片。
预计到场时间:7-15天。
3、物资周需求计划管理
栋号长根据物资需用月度计划、工程进度计划等,于每周周六早上10:00前编制下周物资需求计划,经生产经理和商务经理审核,项目经理审批后报物资部。
周计划包含内容:砂浆、加砌块、水泥砖、挤塑板。
预计到场时间:2-3天。
3、物资日需求计划管理
栋号长根据物资需用周计划、工程进度计划、施工现场平面布置图等,可提出临时性加急物资计划,日计划仅适用于常见的零星辅材。
日计划包含内容:零星辅材、安全网、防尘网等。
预计到场时间:提计划次日。
4、补充或需求计划的变更
物资补充计划或需求计划变更,必须阐明原因。
除设计变更原因外,其它如漏项、计划差错、超耗等,必须经项目生产经理审核,项目经理审批签字后报物资部。
5、物资采购计划管理
采购工程师根据月度盘点库存及物资需用计划编制,物资采购计划要有针对性和时效性,填报完整,统一编号。
采购计划由采购工程师编制,商务经理审核,项目经理审批后按采购权限的规定实施采购。
工程现场物资管理制度

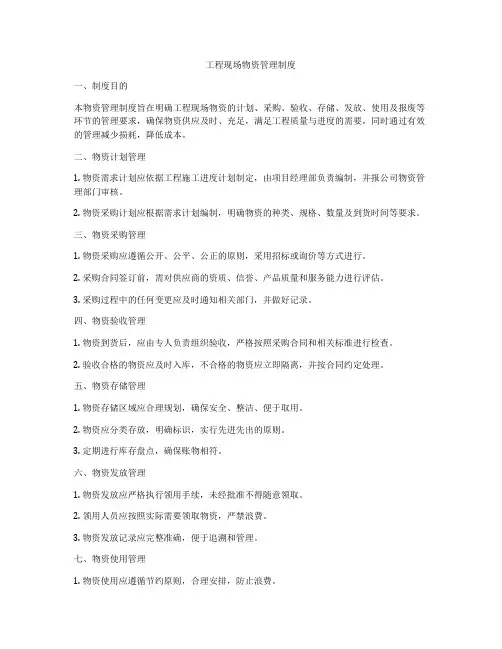

工程现场物资管理制度一、制度目的本物资管理制度旨在明确工程现场物资的计划、采购、验收、存储、发放、使用及报废等环节的管理要求,确保物资供应及时、充足,满足工程质量与进度的需要,同时通过有效的管理减少损耗,降低成本。
二、物资计划管理1. 物资需求计划应依据工程施工进度计划制定,由项目经理部负责编制,并报公司物资管理部门审核。
2. 物资采购计划应根据需求计划编制,明确物资的种类、规格、数量及到货时间等要求。
三、物资采购管理1. 物资采购应遵循公开、公平、公正的原则,采用招标或询价等方式进行。
2. 采购合同签订前,需对供应商的资质、信誉、产品质量和服务能力进行评估。
3. 采购过程中的任何变更应及时通知相关部门,并做好记录。
四、物资验收管理1. 物资到货后,应由专人负责组织验收,严格按照采购合同和相关标准进行检查。
2. 验收合格的物资应及时入库,不合格的物资应立即隔离,并按合同约定处理。
五、物资存储管理1. 物资存储区域应合理规划,确保安全、整洁、便于取用。
2. 物资应分类存放,明确标识,实行先进先出的原则。
3. 定期进行库存盘点,确保账物相符。
六、物资发放管理1. 物资发放应严格执行领用手续,未经批准不得随意领取。
2. 领用人员应按照实际需要领取物资,严禁浪费。
3. 物资发放记录应完整准确,便于追溯和管理。
七、物资使用管理1. 物资使用应遵循节约原则,合理安排,防止浪费。
2. 对于特殊物资,应提供相应的使用指导和培训。
3. 使用过程中发现物资质量问题,应立即上报并停止使用。
八、物资报废管理1. 对于损坏、过期或无法使用的物资,应及时报废。
2. 报废物资应按照公司规定和环保要求进行处理。
九、监督与考核1. 物资管理的各个环节均应接受公司内部的监督检查。
2. 对于物资管理中出现的问题,应及时纠正并追究相关人员的责任。
3. 定期对物资管理工作进行考核,以激励管理人员提高工作效率和管理水平。
总结:。
工程项目物资管理制度

一、总则为了加强工程项目物资管理,提高物资利用率,确保工程项目顺利进行,特制定本制度。
二、物资管理范围1. 工程项目所需的所有物资,包括原材料、设备、配件、工具等。
2. 物资采购、验收、保管、使用、报废等全过程。
三、物资管理制度1. 采购管理(1)根据工程项目需求,制定采购计划,明确采购物资的种类、数量、规格、价格等。
(2)采用公开招标、询价等方式选择供应商,确保采购物资的质量和价格。
(3)签订采购合同,明确双方权利和义务。
2. 验收管理(1)验收人员按照采购合同、技术规范等要求,对物资进行验收。
(2)验收过程中,发现不合格物资,应及时报告相关部门,并采取措施处理。
(3)验收合格后,填写验收报告,并及时办理入库手续。
3. 保管管理(1)物资入库后,按照种类、规格、型号等进行分类存放,确保物资安全。
(2)定期检查物资库存,及时盘点,发现短缺、损坏等情况,及时上报。
(3)建立物资保管档案,记录物资入库、出库、报废等信息。
4. 使用管理(1)工程项目部根据施工计划,向物资管理部门申请物资。
(2)物资管理部门按照申请,及时调配物资,确保施工需要。
(3)使用过程中,应合理使用物资,避免浪费。
5. 报废管理(1)物资使用完毕或损坏后,应及时办理报废手续。
(2)报废物资经相关部门审核后,按程序进行处理。
四、物资管理职责1. 物资管理部门负责物资的采购、验收、保管、使用、报废等工作。
2. 工程项目部负责提出物资需求,监督物资使用情况。
3. 供应商负责按照合同约定,提供合格物资。
五、奖惩措施1. 对在物资管理工作中表现突出的单位和个人,给予表彰和奖励。
2. 对违反本制度,造成损失的单位和个人,依法依规追究责任。
六、附则1. 本制度自发布之日起实施。
2. 本制度由物资管理部门负责解释。
3. 本制度如有与国家法律法规相抵触之处,以国家法律法规为准。
工程物资类管理制度

工程物资类管理制度第一章总则第一条为了规范和加强工程物资管理,确保工程物资的合理使用和有效管理,提高工程施工的效率和质量,特制定本管理制度。
第二条本制度适用于所有涉及工程物资管理的项目,包括但不限于建筑工程、市政工程、桥梁工程等。
第三条工程物资管理应遵循“合规、合理、合理、合约”的原则,做到统筹规划、科学管理、合理配置、精心操作,确保工程施工的顺利进行。
第四条工程物资管理应注重节约资源、防止浪费,强化安全防范,提高管理效率,降低成本,保障工程质量。
第五条各项目部应当建立健全工程物资管理制度,严格执行,确保制度得以有效落实。
第六条项目部应当配备专门的物资管理人员,负责工程物资的采购、入库、出库、盘点、消耗等工作。
第七条物资管理人员应当具备一定的专业知识和经验,熟悉相关法律法规,严格遵守工程物资管理制度,严禁违规行为。
第八条项目部应当定期对物资管理人员进行培训和考核,提高他们的工作水平和管理能力。
第二章采购管理第九条项目部应当制定物资采购计划,按照项目实际需求和预算要求进行采购。
第十条采购计划应当明确物资种类、规格、数量、质量等要求,并严格按照合同规定进行采购。
第十一条项目部应当建立健全物资供应商数据库,选择信誉好、价格合理、质量可靠的供应商进行采购。
第十二条采购人员应当及时与供应商签订采购合同,明确价格、数量、交货期限等重要条款,确保合同履行顺利。
第十三条项目部应当建立健全物资采购审批制度,严格审核采购合同,避免出现违规行为。
第十四条项目部应当加强对采购合同履行的监督和管理,确保质量和数量的满足项目需求。
第十五条采购人员应当定期对供应商进行评估,及时发现问题并采取合适的措施进行整改。
第三章入库管理第十六条物资入库前应当进行质量检测,确保符合相关标准和要求。
第十七条入库人员应当认真填写入库登记簿,记录物资的名称、规格、数量、质量等信息,保证信息真实准确。
第十八条入库后的物资应当按照种类、规格、数量进行分类堆放,标明标识,便于取用和管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程物资计划管理制度
1、项目经理部技术室按工程施工进度编制所需材料计划,计划中应注明用料时间及用途。
2、计划必须报项目经理审批后交材料室,材料室核减库存后,按物资类别汇总报物资部审批后,按采购范围分别报物资公司或模架中心,执行已签定的协议。
3、A类物资备料计划于开工前30天一式三份交到材料室,由材料室上报物资部审批。
4、主材月需用计划于上月25日前(补充计划于当月15日前),交到材料室,由材料室上报物资部。
辅助计划在项目部各职责部门审批后,报供应部门。
5、材料月用款计划(含B、C类材料用款计划)由材料室编制,经项目经理审批后报项目财务部门。
6、周转材料备料计划一式二份于需用前30天报技术部与物资部审批后,交模架中心备料。
7、特殊非标且需外部加工的订货计划,项目应附图集随计划,并报物资供应部门。
