木模板工程技术交底大(全)

合集下载

木工模板工施工安全技术交底

木工模板工施工安全技术交底

木工模板工施工安全技术交底一、引言作为木工模板工,在施工现场中承担着重要的任务和责任,因此必须高度重视施工安全技术,保障自己和队友的人身安全,并确保工程质量和进度。

本文将就木工模板工施工安全技术进行详细交底,以提高施工安全意识和技巧。

二、施工前的准备1. 安全设备准备:在施工前,必须确保所有必要的安全设备齐全,并处于良好状态。

包括但不限于:安全帽、防护眼镜、防护手套、防滑鞋等。

必须检查这些设备是否符合国家标准,如有损坏或过期应及时更换。

2. 工具准备:在施工前,必须检查木工工具和设备是否处于良好状态,并保持锋利、完整,以免引发伤害事故。

必要时,应进行修复、更换或更新。

3. 施工区域准备:在施工前,必须清理施工区域,确保地面平整,无杂物和障碍物。

三、安全注意事项1. 防护措施:在施工过程中,木工模板工必须严格遵守安全规章制度,佩戴好必要的防护设备,并在工作时做好自我保护。

使用锐利工具时特别要小心,避免切割到自己或他人。

2. 施工操作规范:木工模板工必须熟悉施工操作规范,并按照标准程序进行操作。

在使用木工机械设备前,必须进行充分的安全培训,并向相关责任人员报告。

3. 电器安全:在使用电动工具时,必须确保插头和电缆不受损坏,并远离湿润的环境,以免触电事故发生。

如发现电源线有破裂或者漏电现象,应立即停止使用并报告相关人员。

4. 防止物体坠落:在施工过程中,必须保持工作区域整洁,正确摆放工具和材料,防止物体坠落伤害自己或他人。

使用梯子或脚手架时,必须确保其稳定,并采取必要的防护措施。

5. 防火安全:在施工现场,必须严禁吸烟,并保持工作区域干燥整洁,防止火源引起火灾。

必要时,应配置灭火器等消防设备,并确保员工熟悉火灾应急预案。

四、紧急情况处置1. 意外伤害处理:在发生意外伤害时,被伤害者和周围的人员必须迅速采取紧急措施,如拨打急救电话、移动伤者至安全地点等,并立即通知现场负责人和医护人员。

2. 火灾事故处理:在发生火灾事故时,必须立即拉响火警报警器,并按照预案进行紧急疏散。

木模板施工技术交底

木模板施工技术交底

木模板施工技术交底一、引言木模板是建筑施工中常用的临时性施工模板,用于浇筑混凝土时固定模板和提供支撑。

正确的木模板施工技术能够保证施工质量和安全,提高工作效率。

本文将重点介绍木模板施工技术的相关内容。

二、木模板施工前的准备工作1. 材料准备确保所使用的木料符合相关标准,具有足够的强度和稳定性,不易变形或开裂。

2. 模板制作根据设计要求和施工实际需要,制作合适尺寸的模板。

模板的边缘要进行修整,确保平整和垂直度。

3. 模板支撑确保模板支撑结构稳定可靠,并符合设计要求。

支撑点要均匀分布,支撑的位置要与模板的接合处对齐。

三、木模板施工技术要点1. 模板安装将制作好的木模板安装到支撑结构上,确保与支撑结构连接牢固。

连接方式可以选择钉子、螺丝或胶水等合适的方法。

2. 模板调整和校正在安装完成后,对模板进行调整和校正,保证模板的水平度和垂直度。

使用水平仪和垂直仪等工具进行检测,必要时进行调整。

3. 模板预留洞口根据设计要求,在木模板上预留洞口,用于安装门窗、管道等。

预留洞口的位置和尺寸要准确无误,避免后续施工时的困扰。

4. 模板表面处理对木模板的表面进行处理,可以使用涂漆、覆膜等方法,提高木模板的使用寿命和防水性能。

5. 模板拆除在混凝土浇筑完成后,按照施工顺序和设计要求,及时拆除木模板。

拆除时要注意安全,避免对已完成的施工造成影响。

四、木模板施工技术的注意事项1. 施工人员要接受专业培训,熟悉木模板施工技术和施工规范,并掌握相关安全知识。

2. 加强现场管理,确保施工现场整洁有序,防止误伤和事故的发生。

3. 定期检查木模板的使用情况,发现问题及时修复或更换,以保证施工质量和安全。

4. 确保施工符合相关标准和规范,以确保木模板的承载能力和稳定性。

五、总结木模板施工技术是建筑施工中必不可少的环节,通过正确的技术操作可以提高施工质量、工作效率,并确保施工的安全性。

施工人员在实施施工前,需要对材料进行准备,并做好模板的制作和支撑工作。

木工(模板工)施工技术交底

木工(模板工)施工技术交底

木工(模板工)施工技术交底(一)木料(模板)运输和堆放1.作业前检查使用的运输工具是否存在隐患,经过检查,合格后方可使用。

2.上下沟槽或结构时,应使用骑行路径或安全梯,严禁搭乘吊具、攀登脚手架上下。

3.安全梯不得缺档,不得垫高。

安全梯上端应绑牢,下端应有防滑措施,人字梯底脚必须拉牢。

禁止两名以上操作员在同一梯子上工作。

4.成品半成品木材应堆放整齐,不得任意乱放,不得存放在施工范围内,木材码放高度不超过1.2m为宜。

5.木材车间和木材堆场严禁燃放烟花爆竹,并按消防部门的要求配备消防器材。

6.施工现场必须用火时,应事先申请用火证,并设专人监护。

7.木料(模板)运输和堆放应按照以下要求进行:(1)作业前应对运输道路进行平整,保持道路坚实、畅通。

便桥应支搭牢固,桥面宽度应比小车宽至少1m,且总宽度不得小于1.5m,临时桥两侧必须设置护栏和踢脚板。

(2)穿越社会道路时必须遵守交通规则,听从指挥。

(3)使用货架卡车运输材料时,应两人以上合作,保持架子车平稳,拐弯不意,车上不得乘人。

(4)使用手推车运料时,在平地上,前后车辆之间的距离不得小于2m,下坡时应稳步推行,前后车间距应根据坡度确定,但是不得小于10m。

(5)拼装、存放模板的场地必须平整坚实,不得积水。

存放时,底部应垫方木,堆放应稳定,立放应支撑牢固。

(6)地面上堆放模板的高度不得超过1.5m,架子上码放模板不得超过3层。

(7)管道检查井内不得堆放材料、消防井、电信井、燃气抽水缸井等设施上。

(8)不要随意靠墙堆放材料。

(9)使用起重机时,听从信号员的指挥,与驾驶员协调配合,机臂回转范围内不得有无关人员。

(10)运输木料、模板时,它必须装订牢固,保持平衡。

(二)木模板制作、安装1.作业前检查使用的工具是否存在隐患,如:手柄有无松动、断裂等,应测试手持式电动工具的漏电保护器,合格后方可使用,操作时应戴绝缘手套。

2.支、拆模高度为2m以上(3521含2m)时,必须搭设脚手架,按要求系好安全带。

模板工程技术交底(木模)

模板工程技术交底(木模)

模板工程技术交底(木模)在建造工程中,模板工程技术交底是非常重要的一环,特别是在木模板工程中更是必不可少的一环。

本文将从模板工程技术交底的重要性、内容、流程、注意事项和常见问题等方面进行详细介绍。

一、模板工程技术交底的重要性1.1 确保施工质量:模板工程技术交底是施工前的重要准备工作,通过交底可以明确施工要求和标准,确保施工质量。

1.2 防止施工错误:通过技术交底,可以避免因为施工人员对工程要求不清晰而导致的错误施工。

1.3 提高效率:技术交底可以让施工人员明确工作流程和要求,提高施工效率,缩短工期。

二、模板工程技术交底的内容2.1 模板工程的设计要求:包括模板的类型、规格、材质等要求。

2.2 施工工艺要求:包括模板的搭设、拆除、支撑等具体工艺要求。

2.3 安全要求:包括施工过程中的安全措施、注意事项等。

三、模板工程技术交底的流程3.1 制定技术交底计划:确定技术交底的时间、地点、参预人员等。

3.2 进行技术交底:由相关技术人员对施工人员进行详细的技术交底。

3.3 确认交底内容:施工人员要对技术交底内容进行确认,确保理解准确。

四、模板工程技术交底的注意事项4.1 交底人员要具备专业技术知识:确保技术交底的准确性和有效性。

4.2 交底内容要详细全面:避免遗漏关键信息,导致施工问题。

4.3 确保施工人员理解并接受技术交底内容:可以通过提问、演示等方式确保施工人员理解并接受技术交底内容。

五、模板工程技术交底的常见问题5.1 施工人员对模板工程要求不清晰导致的问题:可能导致模板质量不达标。

5.2 技术交底内容不清晰导致的问题:可能导致施工人员误解施工要求。

5.3 施工人员对技术交底内容不接受导致的问题:可能导致施工质量不稳定。

总之,模板工程技术交底对于木模板工程的施工质量和进度具有至关重要的作用。

惟独通过严格的技术交底,确保施工人员明确工作要求和标准,才干保证工程质量和安全。

希翼本文的介绍能够对模板工程技术交底有所匡助。

模板工程技术交底(木模)

模板工程技术交底(木模)

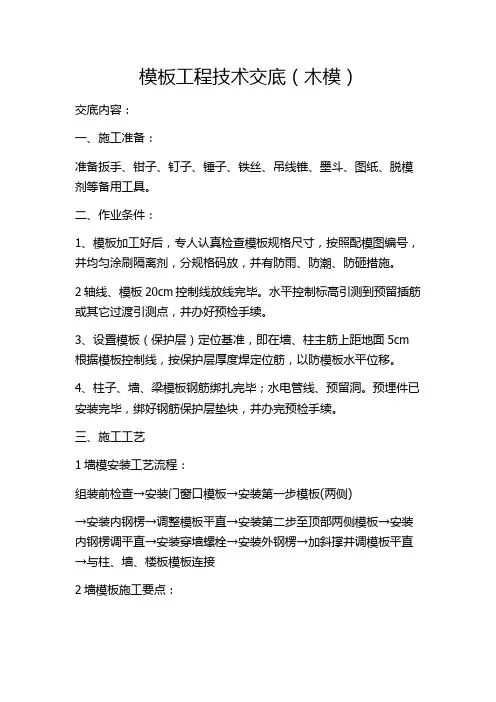

模板工程技术交底(木模)交底内容:一、施工准备:准备扳手、钳子、钉子、锤子、铁丝、吊线锥、墨斗、图纸、脱模剂等备用工具。

二、作业条件:1、模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施。

2轴线、模板20cm控制线放线完毕。

水平控制标高引测到预留插筋或其它过渡引测点,并办好预检手续。

3、设置模板(保护层)定位基准,即在墙、柱主筋上距地面5cm 根据模板控制线,按保护层厚度焊定位筋,以防模板水平位移。

4、柱子、墙、梁模板钢筋绑扎完毕;水电管线、预留洞。

预埋件已安装完毕,绑好钢筋保护层垫块,并办完预检手续。

三、施工工艺1墙模安装工艺流程:组装前检查→安装门窗口模板→安装第一步模板(两侧)→安装内钢楞→调整模板平直→安装第二步至顶部两侧模板→安装内钢楞调平直→安装穿墙螺栓→安装外钢楞→加斜撑并调模板平直→与柱、墙、楼板模板连接2墙模板施工要点:(1) 安装模板宜采用墙两侧模板同时安装。

第一步模板边安装锁定边插入穿墙对拉螺栓和套管,然后把钢管水平放置套进蝴蝶卡里,另一面墙也用同样的方法把钢管水平放置套进蝴蝶卡,两边同时拧紧蝴蝶卡上的螺母,使两侧模板成为一体,用钢卷尺检查20cm控制线与模板的距离,安装斜撑,调整模板垂直,合格后,与模板支撑系统连接。

(2)穿墙螺栓蝴蝶卡要连接牢靠,松紧力度一致。

3梁模板安装工艺:1、梁模板安装工艺流程:弹出梁轴线及水平线并复核→搭设梁模支架→安装梁底模板→梁底起拱→绑扎钢筋→安装侧梁模→安装另一侧梁模→安装上下锁口楞、斜撑楞及腰楞和对拉螺栓→复核梁模尺寸、位置→与相邻模板连固4、梁模板施工要点:1)、在楼面放线时弹出梁的轴线及水平线(梁底标高引测用),共复核。

2)、在底模上绑扎钢筋,经验收合格后,清除杂物,安装粱侧模板,将两侧模板钉在底板侧面。

用用步步紧卡主,附以斜撑,其间距一般宜为75cm。

当粱高超60cm时,需加腰楞,并穿对拉螺栓(或穿墙螺栓)加固。

模板工程技术交底(木模)

模板工程技术交底(木模)

模板工程技术交底(木模)引言概述:模板工程技术交底是指在建筑施工过程中,对于木模板的使用和安装进行详细的技术交底。

木模板作为建筑施工中不可或缺的一部分,其使用和安装的质量直接关系到整个施工工程的质量和安全。

本文将从五个大点来阐述模板工程技术交底的内容。

正文内容:1. 木模板的材料和制作1.1 木模板的材料选择:介绍木模板常用的材料,如胶合板、实木板等,并分析各种材料的优缺点。

1.2 木模板的制作工艺:详细介绍木模板的制作过程,包括材料的切割、拼接和固定等步骤,强调制作过程中的注意事项。

2. 木模板的安装方法2.1 安装前的准备工作:包括施工现场的清理和平整、模板的检查和测量等。

2.2 模板的安装步骤:介绍模板的安装顺序和方法,包括模板的定位、固定和支撑等步骤,强调安装过程中的安全措施。

2.3 模板的拆除和保养:阐述模板在使用完毕后的拆除方法,以及模板的保养和维修,确保模板的长期使用寿命。

3. 木模板的质量控制3.1 模板的检验标准:介绍木模板的质量检验标准,包括尺寸、平整度和强度等方面的要求。

3.2 模板的质量控制措施:详细阐述模板质量控制的方法和措施,包括现场检查、抽样检测和质量记录等。

3.3 模板的质量问题处理:指导施工人员如何处理模板质量问题,包括修复、更换和追责等方面的处理方法。

4. 模板工程的安全措施4.1 安全培训和教育:强调对施工人员进行模板工程安全培训和教育的重要性,提供安全操作指南和应急预案。

4.2 安全防护设施:介绍模板工程中常见的安全防护设施,如安全网、护栏和防护板等,确保施工过程中的人身安全。

4.3 安全监督和检查:指导施工人员如何进行安全监督和检查,及时发现和解决安全隐患,确保施工现场的安全。

5. 模板工程的质量评估5.1 施工质量评估标准:介绍模板工程的质量评估标准,包括平整度、尺寸偏差和强度等方面的要求。

5.2 施工质量评估方法:详细阐述模板工程质量评估的方法和步骤,包括现场检查、测量和抽样检测等。

木模板工程技术交底

木模板工程技术交底
六、安全、环保文明施工措施
、高处或临边拆模时操作人员必须挂好、系好安全带。
、在拆墙模前不准将脚手架拆除,拆除顶板模板前划定安全区域和安全通道,将非安全通道用钢管、安全网封闭,挂禁止通行安全标志,操作人员不得在此区域。
、浇筑混凝土前必须检查支撑是否可靠、扣件是否松动。浇筑混凝土时必须由模板支设班组设专人看模,随时检查支撑是否变形、松动,并及时恢复。
、模板安装允许偏差及检查方法
项目
国家规范标准检查方法
轴线位移
柱墙梁
钢尺
底模上表面标高
水准仪或拉线、钢尺
截面内部尺寸
基础
钢尺
柱、墙、梁

钢尺
层高垂直度
不大于
经纬仪或吊线、钢尺
大于
经纬仪或吊线、钢尺
相邻两板表面高低差
钢尺
表面平整度
靠尺和塞尺
阴阳角
方正
方尺、塞尺
顺直
线尺
预埋铁件中心线位移
拉尺、尺量
预埋管、螺栓
支撑体系确保安全,符合强制性条文,各种验算都符合要求。模板支撑选用表
序号
部位
模板选型
支撑类型
顶板
厚覆膜覆膜多层板
托、钢管脚手架支撑、钢管、木方

厚覆膜覆膜多层

托、钢管脚手架支撑、钢管、木方、对拉螺栓、步步紧

厚覆膜覆膜多层板
木方、钢管;
剪力墙
厚覆膜覆膜多层板
钢管、木方或钢管、对拉螺栓
楼梯
厚覆膜覆膜多层板
木模板工程技术交底
工程名称
南宁市江南区沙井街道同乐村组回建住宅项目
交底日期
年月日
施工单位
广西建大建设集团有限公司
分项工程名称

模板工程技术交底(木模)

模板工程技术交底(木模)

模板工程技术交底(木模)模板工程技术交底(木模)引言概述:模板工程技术交底是指在建筑施工过程中,对于木模板的使用和安装进行详细解释和说明的工作。

本文将从五个方面介绍模板工程技术交底的内容,包括模板的选材与制作、模板的安装与拆除、模板的保养与维护、模板的质量控制、模板的安全操作。

一、模板的选材与制作:1.1 选择适合的木材:根据施工的具体要求和环境条件,选择合适的木材,如松木、樟木等。

要求木材质地均匀、无裂纹、无虫蛀等缺陷。

1.2 制作模板的尺寸:根据建筑设计图纸和施工方案,确定模板的尺寸和形状。

在制作过程中,要保证模板的平整度和垂直度,确保其能够满足施工要求。

1.3 表面处理:模板的表面需要进行充分的处理,如打磨、防腐等,以提高模板的使用寿命和质量。

二、模板的安装与拆除:2.1 安装前的准备工作:在安装模板之前,要对施工现场进行充分的准备工作,包括清理、检查施工基础等。

同时,要确保模板的存放和运输安全,防止损坏。

2.2 模板的安装方法:根据具体的施工要求和图纸,采用适当的安装方法,如支撑、固定等。

在安装过程中,要注意模板的平整度和垂直度,确保其稳定性和安全性。

2.3 拆除模板的注意事项:在施工完成后,要及时拆除模板。

拆除时要小心谨慎,避免对建筑结构和模板本身造成损坏。

同时,要做好模板的清理和保管工作,以备后续使用。

三、模板的保养与维护:3.1 定期检查和维护:定期对模板进行检查,发现问题及时修复或更换。

同时,要保持模板的清洁和干燥,避免受潮和霉变。

3.2 防止模板变形和开裂:在使用过程中,要注意避免模板受到过大的力或温度变化,以防止模板变形和开裂。

可以采用适当的支撑和固定措施来增加模板的稳定性。

3.3 防止模板表面损坏:在使用和保养过程中,要避免使用尖锐物体刮擦模板表面,以免造成表面损坏。

同时,要注意防火和防腐措施,延长模板的使用寿命。

四、模板的质量控制:4.1 模板的检验标准:根据相关规范和标准,对模板进行质量检验,包括尺寸、平整度、垂直度等方面的要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

木模板工程技术交底工程名称南宁市江南区沙井街道同乐村30组回建交底日期2018年4月19施工单位广西建大建设集团有限公司分项工程地下室工程、主交底内容:一、施工准备1、主要材料;Φ16普通螺杆、15mm覆膜覆膜多层板、50×100mm木方、Φ48×3.5钢管、U托、脱模剂、步步紧。

2、材料准备2.1结构工程施工采用木模,要求木材材质等级不低于Ⅲ级,并符合《砼模板用胶合板》中有关规定,所有模板及其支撑架设计应符合《木结构设计规范》要求。

2.2采用的模板厚度面层无破损和断裂现象,本工程采用木模,每层模板使用前均应刷脱模剂,以延长模板使用周期,确保混凝土表面光洁。

2.3采用的木方必须无朽烂和霉变,棱角方正,截面尺寸满足设计要求,无严重翘曲现象。

本工程次楞骨木方截面尺寸50×100mm,作为模板的背楞,保证木方高度一致,受力均匀。

2.4支撑钢管要求按国家标准《直缝电焊钢管》或《低压流体输送用焊接钢管》中规定的3号普通钢管,其质量应符合国家标准《碳素结构钢》中Q235-B级钢的规定。

采用的钢管不得有严重锈蚀和损伤以及孔洞,并严禁使用有弯折痕和翘曲严重的钢管;钢管必须有良好的防腐处理。

2.5支撑架采用的扣件,在螺栓拧紧扭力矩达65N·m 时,不得发生破坏,受力钢管下要多加一个扣件,即双扣件进行受力,防止滑脱。

2.6使用的Φ48×3.5mm支撑钢管架的钢管和扣件进场时必须进行逐根逐个验收,符合要求后才可使用。

2.7对进场的钢管和扣件必须进行抽样检测,如达不到要求时,必须对原设计进行复核调整。

2.8可调U型托撑支托班(板)厚度不应小于5mm,可调托撑螺杆外径不得小于36mm。

可调U型托撑丝杆与螺母捏合长度不得少于4~5扣,插入立杆内的长度不得小于150mm。

3.1确保质量:确保混凝土成型后结构的形状、尺寸和相对位置符合设计要求,表面光洁平整,达到混凝土质量验评标准;3.2模板设计通用性强,规格类型少,充分考虑模板可周转性及后续工程再利用可能性,对拉螺杆周转使用外需套pvc 管。

3.3经济合理:加强内部交流、强化细部设计,确保模板构造简单、制作、拆装灵活方便及支撑装拆便捷高效,模板及支撑体系安全可靠、合理适用。

2.1.4支撑体系确保安全,符合强制性条文,各种验算都符合要求。

模板支撑选用表序号部位模板选型支撑类型1 顶板15mm厚覆膜覆膜多层板U托、钢管脚手架支撑、Φ48×3.5mm 钢管、50×100mm木方2 梁15mm厚覆膜覆膜多层32板U托、钢管脚手架支撑、Φ48×3.5mm 钢管、50×100mm木方、M14对拉螺栓、步步紧3 柱15mm厚覆膜覆膜多层板50×100mm木方、Φ48×3.5mm钢管;4剪力墙15mm厚覆膜覆膜多层板Φ48×3.5mm钢管、50×100mm木方或钢管、M14对拉螺栓15mm厚覆膜覆膜5 楼梯Φ48×3.5mm钢管、50×100mm木方、多层板二、模板安装作业(1)梁模板施工:1、梁模板采用15mm厚木工板加工,加工后一定要涂刷模板保护剂,板模板采用15mm厚木工板加工。

现浇梁板的满堂脚手架采用Ф48×3.5钢管立杆,支设时沿墙放一道杆,距墙边约150mm左右,中间立杆间距为1200mm,下设扫地杆并相互连通,中间设水平拉杆,间距不超过1500mm,保证立杆垂直,上边设一道横杆,并调整其标高,以便铺设50mm×100mm方木搁栅,方木搁栅间距为250mm。

立杆下部可设置可调顶托理于调节高度及架管拆除。

当梁高大于1000mm时,下部立杆间距不超过800mm。

2、梁底模安装,应将梁底模搁在已调平的楞木上,两头搁置在柱模衬口档上;安放侧模时,两头要钉牢在衬口档上,并在侧模底外侧铺上夹木,用夹木将侧模夹紧并钉牢随即把斜撑钉牢。

次梁模板的安装要待主梁模板安装并校正后才能进行。

其底模及侧模两头是钉在主梁模板缺口处的衬口档上。

次梁模板的两侧模外侧要按搁栅底标高钉上托木。

梁模安装后,要拉中线检查,复核各梁模中心位置是否对正。

当梁净高大于600时,梁侧模需设M12对拉螺栓加固,并穿塑料管(关模时必须留半边模板等钢筋绑扎后再封闭)。

当梁跨度大于4mm时,需按1~3‰的拱度要求起拱。

3、主次梁交界处、梁跨度大于4m的,必须加设立杆和顶托并与梁底模板支架连接,并顶紧。

(2)楼板模板施工:1、采用多层支架支模时,支柱应垂直,上下层支柱应在同一竖向中心线上。

2、从边跨一侧开始搭设,先安第一排龙骨和支柱,临时固定在梁上再安第二排龙骨和支柱,依次逐层安装。

支柱与龙骨间距应根据模板设计规范设计规定。

一般支柱间距为800~1200mm,大龙骨间距为600~1200mm,小龙骨间距为200~300mm。

3、调节支柱高度,将大龙骨找平。

4、铺定型组合模板块:可从一侧开始铺,,在拼缝处可用窄尺寸的木板代替,但均应拼缝严密。

5、平台板铺完后,用水平仪测量模板标高,进行校正,并用靠尺找平。

6、标高校完后,支柱之间应加水平拉杆。

根据支柱高度决定水平拉杆设几道。

一般情况下离地面200~300mm处一道,往上纵横方向每隔1600mm左右一道,并应经常检查,保证完整牢固。

7、将模板内杂物清理干净。

(3)柱模板施工:首先按照放好的墙、柱位置线在柱下脚焊好或在砼面上钻洞插定位筋,从四面顶住模板,以防止位移。

模板安装校正完毕开始安装柱箍,柱箍采用Ф48×3.5钢管第一道离地不大于200mm高,其余沿水平高度不大于600mm设置一道。

在加固柱箍时要将柱箍放水平,以免受到侧压力后摆动造成涨模,如发现木方与柱箍之间有缝隙,须用木楔将其楔紧。

为了保证柱模的稳定,柱模之间要用水平撑、剪刀撑等互相拉结固定。

斜撑固定在事先预埋在楼板内的钢筋棍上,以调节、校正柱模板的垂直度。

支模过程中,柱边长大于700mm时,需在柱中穿对拉螺栓加固,M12对拉螺杆上套φ20PVC套管,一是保证结构的几何尺寸,二是便于拔出螺杆周转使用。

(4)剪力墙模板施工:墙模板采用1930*915*15㎜木工板,50×100方木做竖楞间距250mm或用φ48×3.5钢管做竖楞间距250mm,用φ48×3.5的双钢管作横楞间距600mm,用M12对拉螺栓加固,间距600×600mm,外墙对拉螺栓采用止水螺栓。

模板安装先将模板底边内侧立于墙位置边线上,加以临时支撑,再安装对面模板,两模之间用对拉螺栓连接,对拉螺栓间距不大于600mm。

对拉螺栓上应有限位套管、预制砼块或限位钢筋等限位装置,以保证墙体厚度。

模板经校正垂直度和位置后连接支撑体系固定。

(5)模板拆除:1、柱子模板拆除:先拆掉柱斜拉杆或支撑,再卸掉柱箍,然后用撬棍轻轻撬动模板,使模板与混凝土脱离。

2、墙模板拆除:先拆除穿墙螺栓等附件,再拆除斜拉杆或斜撑,用撬棍轻轻撬动模板,使模板离开墙体,即可或把模板吊运走。

3、楼板、梁模板拆除:应先拆梁侧帮模,再拆除楼板模板,楼板模板拆模先拆掉水平拉杆,然后拆除支柱。

操作人员站在已拆除的空隙,拆去近旁余下的支柱使其龙骨自由坠落。

用钩子将模板钩下,等该段的模板全部脱模后,集中运出,集中堆放。

楼层较高,支模采用双层排架时,先拆上层排架,使龙骨和模板落在底层排架上,上层模全部运出后,再拆底层排架。

有穿墙螺栓者先拆掉穿墙螺栓和梁托架,再拆除梁底模。

柱模板拆除时混凝土强度应能保证其表面及楞角不因拆除模板受损坏,方可拆除。

墙模板拆除时混凝土强度必须超过1MPa时,方可拆除。

板与梁模板强度如设计无规定时,应符合施工规范的规定。

周边材料尽量往室内传递,防止下4、拆下的模板及时清理粘连物,涂刷脱模剂,拆下的扣件及时集中收集管理。

5、拆下的厨房、卫生间、阳台的吊模必须将建渣清理干净,不得将有建渣吊模带到上一层关好的楼板面上的厨房、卫生间、阳台进行吊模安装。

三、质量标准一、架子1、架子:间距立杆,平板部位中到中不能大于1200m;梁部位应加密;2、小组与小组之间架子不能断开,必须连接到位,保证架子的整体性;3、墙周边及客厅大间和走廊周边设置扫地杆。

4、绑水平统一扣除梁底尺寸。

二、梁底1、放梁底前,检查架子是否晃动,该打八字寸的地方就先打好再吊线。

2、轴线、梁头必须吊线准确。

3、同轴、同边梁底必须在同一线上,拉线校伸。

4、长梁中部必须用扣件固牢。

三、平板1、铺平板要拼缝严密。

2、单个板面要保证尺寸,只许大于5mm,不能小。

3、同线位置必须在用一线上。

4、大平板中部可适当水平提高一点,并把保险扣上好,防止下沉。

四、墙1、配模总高度缩尺10mm,水平方向内阴角面可大于5mm,阳角照图保2、拼缝要严密、水平,保证板面水平标高。

3、丝杆孔顶排尽量提高、有梁位置该用短钢管打断加固就必须用短钢管,确保外墙上口不变形,每层想接处才能同线同面。

4、外墙必须预埋老丝杆。

五、吊模1、卫生间、阳台、厨房吊模净空大20mm。

2、安装到位四角及中部必须用铁丝固定在板面上,防止移位。

六、边模1、必须用丝杆、挂线加固。

2、成型保证墙角、梁边在同一线上。

四、成品保护1、吊装模板时轻起轻放,不准碰撞,防止模板变形。

2、拆模时不得用大锤硬砸或撬棍硬撬,以免损伤混凝土表面和楞角。

3、拆下的模板,如发现模板不平时或变形应及时跟换和修理。

4、模板拆除后,及时进行板面清理,涂刷隔离剂,防止粘结灰浆。

五、应注意的质量问题1、柱模板容易产生的问题是:截面尺寸不准,混凝土保护层过大,柱身扭曲。

防止办法是:支模前按图弹位置线,校正钢筋位置,支柱模前应在砼上根据边线钻孔插钢筋保证底部位置准确。

根据柱子截面尺寸及高度,设计好柱箍尺寸及间距,柱四角做好支撑及拉杆。

2、梁板模板容易产生的问题是:梁身不平直,梁底不平,梁侧面鼓出,梁上口尺寸加大,板中部下挠。

防治办法是:模板支撑系统有足够强度及刚度,防止浇混凝土时模板变形。

梁板模板应按设计要求起拱,防止挠度过大。

梁模板上口应有拉杆锁紧,防止上口变形。

3、墙模板容易产生的问题是:墙体混凝土厚薄不一致,截面尺寸不准确,拼接不严,缝子过大造成漏浆。

模板应根据墙体高度和厚度通过内衬确定纵横模板的尺寸及间距,墙体的支撑方法,角模的形式。

模板上口应设拉结,防止上口尺寸偏大。

六、安全、环保文明施工措施1、高处或临边拆模时操作人员必须挂好、系好安全带。

2、在拆墙模前不准将脚手架拆除,拆除顶板模板前划定安全区域和安全通道,将非安全通道用钢管、安全网封闭,挂"禁止通行"安全标志,操作人员不得在此区域。

3、浇筑混凝土前必须检查支撑是否可靠、扣件是否松动。

浇筑混凝土时必须由模板支设班组设专人看模,随时检查支撑是否变形、松动,并及时恢复。
