总岗山水库病害整治说明书
病险水库专项整治方案

一、背景及目的近年来,我国水库在建设和管理过程中存在诸多问题,部分水库出现了病险情况,严重威胁到人民群众生命财产安全和社会稳定。
为加强病险水库整治工作,提高水库安全运行水平,保障人民群众生命财产安全,特制定本方案。
二、整治范围及目标1. 整治范围:本次专项整治范围包括全国范围内已发现病险的水库,包括小型、中型和大型水库。
2. 整治目标:(1)全面消除病险水库安全隐患,确保水库安全运行;(2)提高水库管理水平,实现水库工程标准化、规范化;(3)提升水库防洪、供水、发电等功能,促进水库综合利用;(4)建立健全病险水库排查、鉴定、整治和长效管理机制。
三、整治措施1. 逐库排查,摸清底数。
各级水利部门要组织专业技术人员对辖区内病险水库进行全面排查,建立病险水库台账,掌握水库病险程度、安全隐患、整治进度等情况。
2. 科学鉴定,分类整治。
根据病险水库鉴定结果,将病险水库分为以下三类:(1)紧急整治类:对存在重大安全隐患,可能导致溃坝、垮坝等严重后果的病险水库,立即进行整治;(2)限期整治类:对存在一定安全隐患,需要在一定期限内进行整治的病险水库,制定整治计划,明确整治时限;(3)长期整治类:对病险程度较轻,但存在一定隐患的水库,制定整治方案,逐步进行整治。
3. 加强监管,确保质量。
各级水利部门要加强对病险水库整治工程的监管,确保整治工程质量和进度。
对整治工程实施全过程监理,严格验收制度,确保整治效果。
4. 优化管理,提升效益。
加强对病险水库的管理,建立健全水库运行管理制度,提高水库管理水平。
同时,要充分发挥水库的综合效益,促进水库资源的合理利用。
5. 强化宣传,提高意识。
加大病险水库整治工作的宣传力度,提高全社会对病险水库整治工作的认识,营造良好的社会氛围。
四、保障措施1. 加强组织领导。
成立病险水库专项整治工作领导小组,负责统筹协调、组织指导和监督检查专项整治工作。
2. 明确责任分工。
各级水利部门要明确整治工作责任,建立健全责任追究制度,确保整治工作落到实处。
病险水库除险加固建议及主要措施

病险水库除险加固 义 及主要措施
郭 元明
( 宁夏固原市原州区三营灌溉管理站 宁夏原州区 760) 5 0 0
【 摘
要】 由于各种 原因, 目前 , 许多水库存 在着 防洪标准偏低, 达不到有关规范、 规定要求 , 以及工程本身质量差 , 工程老化失修等问题, 形成 了大量
建议 主要措施 力量, 以推广应用。坚持加 固与提高、 加 加固与技术进步相 结合 , 力求在病 险水 库 治理 的技 术 经 济 方面 有 所 突 破 。 12 6除 险 加 固 前 要进 行 效 益 分 析 .. 水库除险加固 目的有两个 : 即增加水库的安全性和进一步挖掘水库 自 身潜 力。 因此, 其效益主要有社会效益和经济效益。 防洪效益主要体现在加 固后 防洪标准 的提 高, 目前常用频率分析法 , 即通过水库修建 ( 加固) 前后 发生同频率洪水而引起下游淹没损失的比较 , 来计算水库 的防洪效益 。经 济效益分析包括初估增加 的蓄水量 以及由此而增加 的防洪 、 灌溉、 供水、 发 电等效益 。同时还要进行 费用估算和经济 效益指标分析 。对投资少、 见效 快、 效益 好的险库加固应优先安排实施 , 以此 带动病 险水库 加固工作的大 规模展开 。 13进一步加大病 险水库除险加固监督检查力度 . 各地要加大对病 险水库除险加固项 目的稽察和监督检查力度, 同时要 积极配合 国家有关部门开展 的稽察、 审计和检 查工作 。对检查 中发现的问 题, 要及时组织整改; 对发生质量和安全事 故的, 要做 到原 因没有查清不放 过, 事故责任者没有处理不放过 , 干部职工没有受 到教育不放过, 防范措施 没有落实不放过。各地要将检查与考核相 结合 , 建立起科学 、 合理、 有效的
Байду номын сангаас
病险水库除险加固申请书

您好!我代表我国某地区水库管理单位,就我单位所管辖的一座病险水库提出除险加固的申请。
现将有关情况汇报如下:一、水库概况该水库位于我国某省某市某县,始建于上世纪五十年代,是一座以灌溉、防洪、供水为主要功能的小型水库。
水库总库容为10.5万立方米,坝高12米,坝顶长180米。
水库上游集水面积为5平方公里,设计灌溉面积为1.2万亩,受益人口约2万人。
二、病险情况近年来,由于自然因素和人为因素的影响,该水库存在以下病险问题:1. 大坝老化:水库大坝存在裂缝、渗漏、坝体沉降等问题,严重影响水库的安全运行。
2. 泄洪设施老化:水库泄洪设施(溢洪道、泄洪闸等)存在老化、损坏现象,泄洪能力不足,无法满足防洪要求。
3. 水库运行管理设施不完善:水库运行管理设施(监测系统、通讯设备等)陈旧,无法满足水库正常运行和安全管理需要。
4. 水库周边生态环境恶化:水库周边植被破坏,水土流失严重,导致水库淤积加剧,蓄水能力下降。
三、除险加固方案为确保水库安全运行,保障下游人民群众生命财产安全,提高水库的综合效益,我们制定了以下除险加固方案:1. 大坝加固:对大坝进行除险加固,修复裂缝、渗漏,提高坝体稳定性。
2. 泄洪设施改造:对溢洪道、泄洪闸等进行改造,提高泄洪能力,确保水库防洪安全。
3. 水库运行管理设施升级:完善水库运行管理设施,提高水库运行管理水平和安全管理能力。
4. 水库周边生态环境治理:加强水库周边植被恢复,治理水土流失,提高水库蓄水能力。
四、资金需求根据除险加固方案,预计总投资为XX万元。
我们将积极争取上级资金支持,同时通过自筹资金、招商引资等方式筹措资金,确保除险加固工程顺利实施。
五、申请事项鉴于上述情况,我们恳请领导审批我单位关于病险水库除险加固的申请,并给予资金支持。
我们将严格按照国家相关法律法规,确保工程质量和进度,为保障水库安全运行、提高水库综合效益作出积极贡献。
敬请领导审批!此致敬礼!申请人:XXX单位名称:XXX水库管理单位联系电话:XXXXXXXXXXX电子邮箱:XXXXXXXXXX申请日期:XXXX年XX月XX日。
水库病害原因分析及整治加固技术 (修改)

水库病害原因分析及整治加固技术在水库建设和运行的过程中,小型水库存在着很多的问题和不足,如果这些问题不能技术的采取有效的措施加以解决,就很有可能会对水库运行的质量和安全产生十分不利的影响,所以我们必须要对此予以高度的重视,根据出现的问题,找到一个切实可行的方案,只有这样,才能更好的解决病害,推动水库的正常运行。
1、小型水库病害的原因第一,防洪能力相对薄弱。
因为以往的防洪标准和现在的防洪标准存在着很大的变化,这样一来也就使得水坝的防洪效果差强人意,甚至还有可能导致溃坝的问题,当前的小型水库无论是在高度方面还是在容量方面都无法满足正常防汛的需要,泄洪道在运行的过程中也会出现比较严重的问题,同时设备在这一过程中也得不到及时的改进和更新,所以水库自身的过留流水平也就受到了一定的负面影响。
第二,结构不合理。
在水库长时间运行之后,土体结构会受到侵蚀作用而产生严重的老化,但是在这一过程中又无法对其进行有效的控制和处理,坝坡自身的抗滑性也会受到较大的影响,在管理的过程中很多方法都不是十分的准确,所以也就使得坝基的浸润程度相对较强,也有可能在这一过程中会受到地下水的影响,这样一来坝基就会出现严重的变形现象,最终有可能会出现塌陷的状况。
第三是泄洪道和溢洪道的设计不满足要求。
比如一些水库在施工的过程中采用的是开放式的设计方案,在这一过程中要采用泥浆砌筑的方式,所以在施工的过程中就不需要使用砌墙来对其予以保护,所以在工程运行的过程中,其功能一直都得不到十分有效的体现,偶尔也会出现淤积严重的情况,这样一来就会使得泄洪的速度更快。
第四,涵管结构容易出现问题。
为了能够更加有效的保证农业生产用水的需要,在施工的过程中对涵管质量的要求并不是十分的严格,同时在使用了一段时间之后还容易出现涵管老化的现象。
第五,对很多内容考虑欠妥,抗震能力相对较差。
以往的水库设计当中对地震发生的可能性没有予以有效的控制和处理,同时在这一过程中也没有考虑到抗震的基础,在我国,很多地区都是地震的高发区,所以如果出现了地震灾害就可能会出现非常严重的危害,底部坝体砂层的稳定性会受到极大的影响。
水害治理情况汇报材料范文

水害治理情况汇报材料范文
水害治理情况汇报材料。
近年来,我国水害频发,给人民生命财产安全带来了严重威胁。
为了有效治理
水害,我国各级政府和相关部门采取了一系列措施,取得了一定成效。
下面就我国水害治理情况进行汇报。
首先,针对江河湖泊的水害,我们加强了水库堤坝的巡查和维护工作,修建了
一批防洪工程,提高了防洪能力。
同时,加强了对江河湖泊的监测预警系统建设,及时发布水情信息,提高了水害防范和抗灾能力。
其次,对城市内涝的治理,我们加大了城市排水系统的改造力度,修建了更加
完善的排水管网,提高了城市排水能力。
同时,加强了城市规划管理,合理规划城市建设,减少了城市内涝的发生频率。
再次,对于山洪泥石流等地质灾害,我们加强了地质灾害隐患点的监测和治理
工作,采取了一系列防治措施,减少了地质灾害的发生。
同时,加强了对于易发地质灾害区域的规划管理,避免了人员伤亡和财产损失。
最后,对于海洋水患,我们加强了海堤的巡查和维护工作,提高了海堤的防护
能力。
同时,加强了对于海上作业的监测和预警工作,及时疏散人员,减少了海洋水害造成的损失。
总的来说,我国水害治理工作取得了一定成效,但仍然存在一些问题和挑战。
未来,我们将继续加大水害治理工作的力度,不断完善相关法律法规,加强监测预警系统建设,提高水害防范和抗灾能力,努力减少水害造成的损失,保障人民生命财产安全。
希望各级政府和相关部门能够加强协作,共同推动水害治理工作,为人民创造
一个安全稳定的生活环境。
让我们携起手来,共同为水害治理事业贡献自己的力量!。

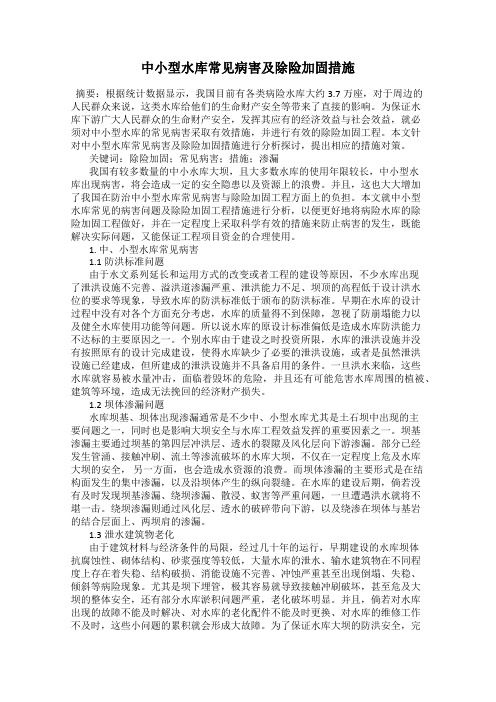

中小型水库常见病害及除险加固措施

中小型水库常见病害及除险加固措施摘要:根据统计数据显示,我国目前有各类病险水库大约 3.7万座,对于周边的人民群众来说,这类水库给他们的生命财产安全等带来了直接的影响。
为保证水库下游广大人民群众的生命财产安全,发挥其应有的经济效益与社会效益,就必须对中小型水库的常见病害采取有效措施,并进行有效的除险加固工程。
本文针对中小型水库常见病害及除险加固措施进行分析探讨,提出相应的措施对策。
关键词:除险加固;常见病害;措施;渗漏我国有较多数量的中小水库大坝,且大多数水库的使用年限较长,中小型水库出现病害,将会造成一定的安全隐患以及资源上的浪费。
并且,这也大大增加了我国在防治中小型水库常见病害与除险加固工程方面上的负担。
本文就中小型水库常见的病害问题及除险加固工程措施进行分析,以便更好地将病险水库的除险加固工程做好,并在一定程度上采取科学有效的措施来防止病害的发生,既能解决实际问题,又能保证工程项目资金的合理使用。
1. 中、小型水库常见病害1.1防洪标准问题由于水文系列延长和运用方式的改变或者工程的建设等原因,不少水库出现了泄洪设施不完善、溢洪道渗漏严重、泄洪能力不足、坝顶的高程低于设计洪水位的要求等现象,导致水库的防洪标准低于颁布的防洪标准。
早期在水库的设计过程中没有对各个方面充分考虑,水库的质量得不到保障,忽视了防崩塌能力以及健全水库使用功能等问题。
所以说水库的原设计标准偏低是造成水库防洪能力不达标的主要原因之一。
个别水库由于建设之时投资所限,水库的泄洪设施并没有按照原有的设计完成建设,使得水库缺少了必要的泄洪设施,或者是虽然泄洪设施已经建成,但所建成的泄洪设施并不具备启用的条件。
一旦洪水来临,这些水库就容易被水量冲击,面临着毁坏的危险,并且还有可能危害水库周围的植被、建筑等环境,造成无法挽回的经济财产损失。
1.2坝体渗漏问题水库坝基、坝体出现渗漏通常是不少中、小型水库尤其是土石坝中出现的主要问题之一,同时也是影响大坝安全与水库工程效益发挥的重要因素之一。
水库工程常见病害及防治措施
水库工程常见病害及防治措施水库作为水利工程的一项基础性项目,它的运行情况及使用状态直接关系到人民群众生命安全和国家的发展大计。
随着时间的不断推移,很多地方早年修建的一些水库已经开始出现各种病险、病害,导致水库不能发挥正常的使用功能。
作者结合多年来的工作经验,阐述了水库工程常见的几种病害,并制定科学合理的防治措施来巩固和加强水库的整体稳定性,延长水库的使用寿命,保障人民生命及财产安全不受侵害。
标签:水库工程;病害;措施;使用功能Abstract:As a basic project of water conservancy project,reservoir’s operation and working state are directly related to the safety of the people’s lives and the development of the country. With the continuous passage of time,a number of reservoirs built in many places in the early years have begun to appear a variety of ailments and diseases,resulting in the inability of the reservoir to play a normal function. In view of the working experience of many years,the author expounds several common diseases in reservoir engineering,and formulates scientific and reasonable prevention measures to consolidate and strengthen the overall stability of the reservoir and prolong the service life of the reservoir,so that the safety of people’s lives and property shall not be infringed upon.Keywords:reservoir engineering;disease;measure;function根據近年来统计发现,我国很多地区水库病险率不断增高,甚至有很多水库发生了溃坝事故,虽然有关部门已经开始重视,但就目前来看,水库的安全状况仍令人担忧。
水库除险加固施工说明
水库除险加固施工说明一、工程概述水库除险加固工程旨在通过对水库设施进行检测、评估、加固和改造,以提高水库的安全性,确保水库在防洪、灌溉、供水等方面的正常运行。
本施工说明将详细介绍水库除险加固工程的各个环节,以确保施工质量和进度。
二、施工前的准备工作1.组织技术交底:在施工前,组织设计单位、监理单位、施工单位等进行技术交底,明确工程的设计意图、施工难点和技术要求。
2.施工图纸审查:对施工图纸进行详细审查,确保图纸的准确性、完整性和可行性。
3.制定施工方案:根据工程实际情况,制定详细的施工方案,包括施工顺序、施工方法、安全措施等。
4.材料设备采购:按照设计要求,采购符合质量标准的材料设备,并进行质量检测。
5.施工队伍组建:组建专业的施工队伍,进行岗前培训,确保施工人员熟悉掌握施工技能和安全操作规程。
三、施工流程1.基础处理:对水库坝基、溢洪道等基础设施进行处理,包括清理、平整、夯实等。
2.防渗处理:采用防渗墙、灌浆等方法对水库进行防渗处理,提高水库的防渗能力。
3.加固处理:对水库坝体、溢洪道等结构进行加固处理,包括增设钢筋、加大截面尺寸、增设支撑等。
4.改造升级:根据工程需要,对水库的灌溉、供水等设施进行改造升级,提高水库的综合效益。
5.外观整治:对水库的外观进行整治,包括清理杂草、修复损坏设施等,提高水库的整体形象。
6.验收移交:完成施工后,组织相关单位进行验收,确保工程质量符合要求,并移交给管理单位进行后续管理。
四、质量控制1.建立质量管理体系:建立完善的质量管理体系,明确质量管理职责和工作程序。
2.材料设备检测:对进场的材料设备进行质量检测,确保符合质量标准。
3.施工过程监控:对施工过程进行全程监控,确保施工质量符合设计要求。
4.质量验收:完成施工后,组织相关单位进行质量验收,确保工程质量符合要求。
五、安全措施1.建立安全管理体系:建立完善的安全管理体系,明确安全管理职责和工作程序。
2.施工现场管理:加强施工现场管理,设置安全警示标识,确保施工人员佩戴安全防护用品。
坝顶整治工程方案范文大全
坝顶整治工程方案范文大全一、工程概况某某水库坝顶整治工程位于某某省某某市,水库坐落在某某河主干上,是一座以防洪、发电、灌溉和航运为主要目的的综合性水利工程。
经过多年的利用,水库坝顶出现了一些安全隐患和设施老化的问题,因此有必要进行整治工程。
本次整治工程主要包括坝顶安全加固、设施更新、环境保护等工作。
二、工程范围本次整治工程范围包括水库坝顶及附属设施,具体包括坝面、坝体、坝基、塘渠、排水设施、防汛设施等。
三、工程内容1. 坝顶安全加固(1)对现有坝体进行检测,确定病害范围和危险部位,并进行加固处理,包括裂缝修复、麻面抹灰、局部加固等。
(2)对现有排水设施和防汛设施进行检测,确定病害范围和危险部位,并进行维修和更新工作。
2. 设施更新(1)更新坝顶路面,对现有路面进行翻修和重新铺设,以确保坝顶交通畅通、安全。
(2)更新塘渠设施,对现有塘渠进行整治,确保其正常运行,保障水库供水和灌溉功能。
3. 环境保护(1)加强坝顶植被保护,增加植被种植密度,提升生态环境质量。
(2)加强坝顶生活污水处理,提升水质,减少对周边环境的影响。
四、工程技术方案1. 坝顶安全加固(1)坝体加固:采用钢筋混凝土加固的方式对坝体进行修复,确保坝体的稳定性和安全性。
(2)排水设施更新:更新现有排水管道和雨水井,增加排水设施的通畅性和排水效率。
(3)防汛设施更新:更新现有防汛设施,增强其抗洪能力和使用寿命。
2. 设施更新(1)坝顶路面更新:采用防滑路面材料,确保坝顶路面在各种自然条件下都能保持良好的通行性。
(2)塘渠设施更新:对塘渠进行清淤和维修工作,确保其正常使用,保障水库的供水和灌溉功能。
3. 环境保护(1)坝顶植被保护:增加坝顶植被种植密度,提升植被覆盖率,改善生态环境。
(2)生活污水处理:增加生活污水处理设施,确保坝顶生活污水处理合乎环保标准。
五、工程建设方案1. 施工组织(1)设立施工总指挥部,负责统一指挥、协调各项施工工作。
病险水库、水闸除险加固工程建设方案(一)
病险水库、水闸除险加固工程建设方案一、实施背景随着我国经济的快速发展和人口的增加,水资源的需求不断增长。
为了满足社会经济的发展需要,我国修建了大量的水库和水闸工程,以调节水资源的分配和利用。
然而,由于长期的使用和自然因素的影响,部分水库和水闸工程存在一定的病险隐患,亟需进行除险加固工程建设,以保证工程的安全运行。
二、工作原理病险水库、水闸除险加固工程建设的工作原理主要包括以下几个方面:1. 识别病险隐患:通过对水库、水闸工程的巡视、检测和评估,识别出存在的病险隐患,如裂缝、渗漏、变形等。
2. 制定加固方案:根据病险隐患的具体情况,制定相应的加固方案,包括结构加固、防渗漏措施等。
3. 实施加固工程:按照加固方案进行工程实施,包括修复裂缝、加固结构、修复渗漏等。
4. 监测和评估:加固工程完成后,进行监测和评估,以确保加固效果和工程的安全运行。
三、实施计划步骤1. 制定工程计划:根据病险水库、水闸的具体情况,制定加固工程的计划,包括工程范围、工期、预算等。
2. 识别病险隐患:通过对水库、水闸工程的巡视、检测和评估,识别出存在的病险隐患。
3. 制定加固方案:根据病险隐患的具体情况,制定相应的加固方案,包括结构加固、防渗漏措施等。
4. 实施加固工程:按照加固方案进行工程实施,包括修复裂缝、加固结构、修复渗漏等。
5. 监测和评估:加固工程完成后,进行监测和评估,以确保加固效果和工程的安全运行。
四、适用范围病险水库、水闸除险加固工程建设适用于已经建成并存在一定病险隐患的水库和水闸工程,包括但不限于混凝土坝、土坝、闸门等。
五、创新要点1. 采用先进的检测技术:利用无人机、遥感技术等先进的检测手段,对病险水库、水闸进行全面、准确的检测,提高工作效率和质量。
2. 采用新型加固材料:引进新型加固材料,如高性能混凝土、高分子材料等,提高工程的抗震、抗渗性能,延长工程的使用寿命。
3. 引入智能监测系统:在加固工程中引入智能监测系统,实时监测工程的运行状态,及时发现并处理异常情况,提高工程的安全性和可靠性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录摘要 (3)关键词 (3)1 基本情况 (4)1.1水库枢纽工程概况 (4)1.1.1 主坝 (4)1.1.2 副坝 (4)1.1.3溢洪道 (5)1.1.4放水设施 (5)1.2现场勘查发现的主要问题 (8)1.2.1主坝存在的主要问题 (8)1.2.2副坝存在的主要问题 (10)1.2.2溢洪道存在的主要问题 (11)1.2.3放水设施存在的主要问题 (12)2水库洪水复核 (14)2.1基本资料的收集与复核 (14)2.1.1设计洪水标准复核 (14)2.1.2基本资料的收集和整理 (14)2.2水库调洪演算 (16)2.2.2调洪演算 (17)2.3主坝坝顶高程复核 (19)2.3.1计算正常运用情况下的坝顶超高: (20)2.3.2计算非常运用情况下的坝顶超高 (21)2.3.3主坝坝顶高程复核 (21)2.3.4副坝坝顶高程复核 (22)3枢纽除险加固工程设计 (23)3.1整治的必要性 (23)3.2主坝整治设计 (23)3.2.1主坝工程地质条件及评价 (23)3.2.2主坝坝体渗流分析 (26)3.2.3主坝坝坡稳定计算分析 (28)3.2.4坝坡整治方案 (30)3.2.5整治方案渗流计算 (32)3.2.6整治方案稳定计算 (32)3.2.7主坝坝顶和上、下游坝坡衬砌保护整治设计 (33)3.2.8坝坡整治方案比选 (33)3.3汉王副坝整治设计 (34)3.3.1汉王副坝工程地质条件及评价 (34)3.3.2副坝坝体渗流分析 (36)3.3.3副坝坝坡稳定计算分析 (39)3.3.4副坝坝顶和上、下游坝坡衬砌保护整治设计 (40)3.3.5副坝整治工程量 (41)3.4溢洪道整治设计 (41)3.4.1 溢洪道工程地质条件及评价 (41)3.4.2溢洪道水力计算 (42)3.4.3溢洪道结构设计 (44)3.4.4溢洪道整治工程量 (45)4.施工组织设计 (46)4.1施工条件 (46)4.1.1整治工程项目 (46)4.1.2总岗山水库整治工程的工程量 (47)4.2 主体工程施工 (49)4.2.1 主坝整治工程 (49)4.2.2副坝设施整治工程 (49)4.2.3 溢洪道整治工程 (49)4.3施工安排 (50)4.3.1施工依据 (50)4.3.2施工进度 (50)4.3.3施工中注意的问题 (50)参考文献 (51)致谢 (52)总岗山水库枢纽病害整治工程设计摘要总岗山水库是一座以灌溉为主,兼有防洪、养鱼等综合效益的中型骨干水利工程,设计灌面7.03万亩,有效灌面6.35万亩,实际灌面3.65万亩。
由于修建年数较长、施工质量较差,整个枢纽工程存在一些问题及安全隐患,不能发挥其应有的作用,因此要对其进行整治设计。
设计的主要内容:(1)利用基础资料进行水文计算,对防洪能力进行复核。
(2)对主坝、副坝的渗流、稳定进行复核,并分析溢洪道和放水设施存在的问题。
(3)对枢纽工程存在的问题,通过多方案比较,进行整治设计(主要包括:主坝、副坝的加固整治设计,溢洪道整治设计和放水设施整治设计等)。
(4)施工组织设计。
通过整治提高水库各方面的效益,更好的造福当地人民。
关键词:整治防洪标准稳定计算渗流分析Abstract:Kong Mountain Reservoir is a main irrigation, both the comprehensive benefits of flood control, fish and other medium-sized key water conservancy projects, the design of irrigation surface of 7.03 million mu, 6.35 million mu of effective irrigation surface, the actual 3.65 million mu of irrigated surface. There are some problems and safety hazards due to the construction of longer number of years, the poor quality of construction, the entire Project, you can not play its due role, and therefore their treatment design. The design of the main elements: (1) basic data for hydrological calculation, to review the flood control capacity. (2) of the main dam and auxiliary dam seepage, stability, for review and analysis of the spillway and drainage facilities exist. (3) the problems of the Project, through a multi-program, remediation design (including: Reinforcement design of the main dam and auxiliary dam's spillway renovation design and drainage facilities, remediation design).(4) construction design. Remediation to improve the effectiveness of all aspects of the reservoir, the better the benefit of local people.Key words: regulation of flood control standard stability calculation seepage analysis1基本情况1.1水库枢纽工程概况总岗山水库位于洪雅县城西总岗山山脉南麓汉王乡境内,青衣江左岸支流香樟河上游,距县城约30km。
总岗山水库是一座以灌溉为主,兼有防洪、养鱼等综合效益的中型骨干水利工程,设计灌面7.03万亩,有效灌面6.35万亩,实际灌面3.65万亩。
总岗山水库坝址以上控制河道长度20km,集雨面积28km2,水库正常蓄水位689.70m,设计洪水位为691.65m,校核洪水位为692.54m,总库容3266.41万m³。
总岗山水库是一座不完全多年调节水库。
总岗山水库枢纽由主坝、副坝、溢洪道及放水设施组成。
1.1.1主坝主坝为均质土坝,1958年动工修建至1959年停建,完成坝高11.8m,1969年开始续建至1971年6月完成现有规模:坝高34.2m,轴线长290m,坝顶宽5.6m。
大坝上游坝坡从上至下1:1.80、1:3.00、1:3.20,上游坝坡在高程685.20m处有一马道,马道宽2.00m,高程676.80m处,有一平台,此平台为上游坝坡抛石压脚形成的平台;下游坝坡从上至下坡比分别为1:1.75、1:2.20、1:1.2.50、1:1.1.50(排水棱体外坡),排水棱体顶宽为2.40m,下游坝坡在高程684.70m和高程673.90m分别设置马道,马道宽度均为2.00m。
目前大坝上下游均已护坡,上游坝坡高程685.20m至坝顶采用C15砼预制块护坡,高程685.20m至高程676.80m采用干砌条石护坡;下游坝坡排水棱体以上整体采用C15砼预制块护坡。
1.1.2 副坝1.1.2.1汉王副坝汉王副坝为均质土坝,于1971年与主坝同时建成,刚建成时,坝顶宽度为3.0m,坝轴线长121m。
1985年对副坝进行了工程整治,整治完成后,副坝坝顶宽3.4m,坝轴线长124m。
汉王副坝上游坝坡坡比从上至下分别为:2.50、1:2.50、1:3.50、1:5.61,上游坝坡在高程685.34m处设有一马道,马道宽1.20m,高程683.27m和高程679.72m分别为两个转坡点;下游坝坡从上至下坡比分别为:1:2.25、1:2.28、1:0.30(排水体外坡),排水体顶宽8.20m,实为1985年对汉王副坝加固处理时的干砌条石镇脚平台,下游坝坡在高程685.05m处设置一马道,马道宽2.70m。
目前上下游坝坡均采用干砌条石护坡。
1.1.2.2长埝山副坝长埝山副坝于1969年9月动工,1971年与主坝同期完成,均质土坝高6.6m,轴线长32m,坝顶宽8.6m,并兼作进库公路。
同时,该工程作为水库防洪抢险预案中采取保坝措施的非常溢洪道,必要时,可爆破。
1.1.3溢洪道溢洪道位于大坝右侧500m的石塔湾自然垭口处,进口堰型设计为宽顶堰(实际为明渠进口),堰顶高程为689.70m,进口净宽35m。
溢洪道分为引渠段、控制段及陡槽段,陡槽段后未设置消力池,直接接入河道。
目前,控制段部分边墙及陡槽段部分采用了浆砌条石衬砌,未衬砌段边墙段杂草丛生,同时陡槽段后形成了冲坑,冲坑深度2.30m左右。
冲坑后有500m未与原河道相通。
1.1.4放水设施1.1.4.1备战堰放水设施备战堰放水设施位于主坝左岸岸坡上,备战堰放水设施由卧管和隧洞组成,卧管为浆砌条石石质卧管,卧管过水断面为0.6m×0.6m,隧洞为城门洞型,过水断面为1.2m×1.5m(宽×高)。
备战堰卧管最低放水高程674.620m,放水流量为0.6m³/s。
1.1.4.2骑山庙老放水设施骑山庙老放水设施位于总岗山水库库区骑山庙附近,骑山庙老放水设施为竖井塔式底层放水,放水塔进水口高程为665.30m,放水塔接隧洞,放水流量为4.0m3/s。
放水进口由工作闸阀及检修闸阀组成,工作闸阀及检修闸阀均为50年代生产。
1.1.4.3 骑山庙分层放水设施骑山庙分层放水设施位于总岗山水库库区骑山庙附近。
骑山庙放水设施于1971年建成为底层放水,由放水竖井和隧洞组成,由于工作水深达23m,底层水温低,竖井漏水严重等问题,于1980年改建为分层放水竖井,但因分层放水平板闸无法开启,仍采用原竖井放水。
竖井底板高程为669.23m,最大放水流量为6m³/s。
1.1.4.4 汉王副坝放水设施汉王副坝放水设施位于汉王副坝右侧岸坡上,由卧管及涵管组成,卧管过水断面为0.6m×0.6m,涵管前段为矩形,过水断面为0.6m×0.6m,后段为埋管。
