充泥管袋施工方案

合集下载

充泥管袋方案要点

充泥管袋方案要点

舟山经济开发区新港园区钓梁吹填成陆一期工程(C区)施工方案一、施工总体安排本工程先进行新建围堤施工,围堤施工分为土工布护底、堤心袋装砂、土工布护坡。

吹填分南北两个区,北区设计吹填标高+2.5m,吹填面积约0.57km²,方量211万m3 ,南区设计吹填标高+2.0m,吹填面积约0.71km²,方量211万m3,总吹填面积1.28 km²。

在南北两个吹填区各设一个泄水口。

袋装砂充灌和吹填同时进行,在吹填区取砂,袋装砂共281146 m3。

二、吹填施工工艺1、施工部署根据施工实际情况和业主要求,整个吹填区分为2大区,本工程吹填顺序暂安排为北区→南区。

2、施工准备1)材料准备①材料规格吹填土质应满足设计要求:粒径≥0.075mm 颗粒含量≥60%,粘粒(d≤0.005mm)含量≤10%。

在监理见证下进行取样送检,每50000m3取样一个。

②砂源确定本工程确定取砂区:采用从距工程区72.7 海里的杭州湾外购砂进行吹填。

3、工期要求北区3个月完成,南区在2014年6月底完工。

4、质量要求合格5、施工工艺1)、功效分析依据以往经验,吹砂船吹填施工效率平均取235m3/h,每天时间利用率平均为75%,即吹砂船每天吹砂量各约4230 m3,根据业主要求北区3月完工,北区共211万m3,需船只:2110000/90/4230=6条,南区共215万m3,2)、泄水口布设本工程吹填区被规划河道一分为二,互不连通。

因此,在规划河道两岸新建围堤上,靠近工程区域西北角原闸门处各设置一个泄水口,采用溢流堰式泄水口结构。

由于新建围堤分两级施工,一级泄水口与二级泄水口错开布置,根据现场实际情况进行调整。

3)、吸砂、运砂、吹砂施工过程吸砂船在指定的采砂区下吸管固定船位。

空载驳船靠泊吸砂船旁,吸砂船把吸取的砂装入驳船。

驳船装满砂后,自航至吹砂船旁,重载驳船靠泊吹砂船,然后,吹砂船将吸砂管伸入驳船舱内进行吹砂作业,砂经预先布设的吹砂管线吹至吹填区。

2024年充泥管袋施工方案

2024年充泥管袋施工方案

2024年充泥管袋施工方案:1. 挖掘和准备工作在2024年充泥管袋施工方案中,挖掘和准备工作是施工的首要任务。

首先,需要进行土地勘测,确定地形和土壤情况。

然后,根据土壤类型和承载能力,选择合适的充泥管袋材料和规格。

在挖掘工作中,采用机械挖掘和人工挖掘相结合的方式,确保挖掘平整、稳定。

2. 充泥管袋安装在2024年充泥管袋施工方案中,充泥管袋安装是关键步骤之一。

首先,将充泥管袋按照设计要求进行拼装,确保其连接紧密。

然后,采用推挤或吊装的方式将充泥管袋放置在挖掘好的沟槽中。

在安装过程中,要注意充泥管袋的平整、稳定和垂直度,避免出现斜倾或变形。

3. 充泥填充2024年充泥管袋施工方案中的另一个重要环节是充泥填充。

充泥填充的目的是增加充泥管袋的重量和稳定性。

在填充过程中,应选择合适的填充材料,如泥浆或砂土,并按照设计要求进行填充。

填充时要逐层进行,每层填充后要进行压实,确保填充物的紧密性和稳定性。

4. 固结和固化固结和固化是2024年充泥管袋施工方案中的关键步骤之一。

在填充完成后,需要进行固结和固化处理,以增加充泥管袋的强度和稳定性。

固结通常采用灌浆或注浆的方式,将浆液注入充泥管袋内部,填充空隙和增加充泥管袋的密实度。

固化过程中,应根据填充物的特性和环境条件进行控制,确保固化效果达到设计要求。

5. 后续处理在2024年充泥管袋施工方案的最后阶段,需要进行后续处理工作。

首先,对施工现场进行清理,将残留物清除干净,确保施工区域的整洁。

然后,进行充泥管袋的检查和测试,检查其稳定性和质量。

最后,对施工过程进行总结和评估,总结经验教训,提出改进建议,为今后的施工提供参考。

总结2024年充泥管袋施工方案的关键步骤主要包括挖掘和准备工作、充泥管袋安装、充泥填充、固结和固化以及后续处理。

在施工过程中,要注意土地勘测、材料选择、施工平整度和稳定性的控制,以及灌浆浇注和固化效果的监测。

通过严格按照方案进行施工,可以确保充泥管袋的质量和功能的实现。

充泥管袋施工方案

充泥管袋施工方案

充泥管袋施工方案1)充泥管袋施工根据潮位资料,工程区平均高潮位为3.38m ,平均低潮位为0.92m 。

本标段滩面均在3.0m 高程以上,可乘低潮位人工铺袋充灌。

施工时每个工区可采取多个作业面同时开展施工,这样充分利用有限的工作时间,加快工程进度。

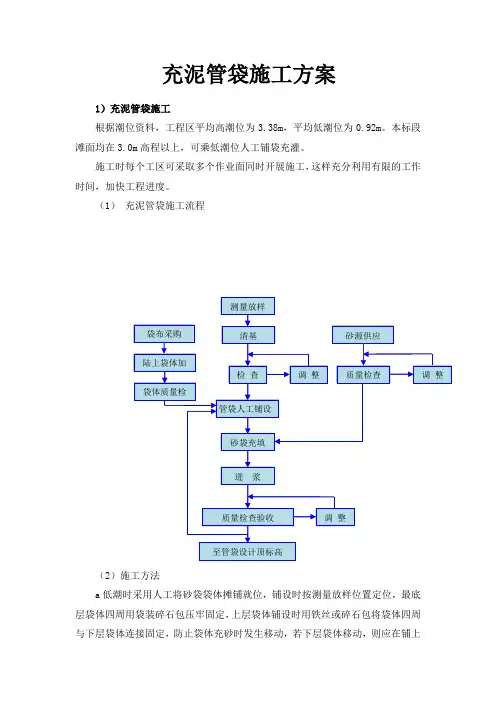

(1) 充泥管袋施工流程(2)施工方法a 低潮时采用人工将砂袋袋体摊铺就位,铺设时按测量放样位置定位,最底层袋体四周用袋装碎石包压牢固定,上层袋体铺设时用铁丝或碎石包将袋体四周与下层袋体连接固定,防止袋体充砂时发生移动,若下层袋体移动,则应在铺上测量放样清基 检 查 调 整 质量检查 调 整 袋布采购 陆上袋体加袋体质量检砂源供应 管袋人工铺设 砂袋充填 迸 浆 质量检查验收 至管袋设计顶标高 调 整层袋体时作适当的位置调整。

确保管袋总体的位置准确。

b管袋充填砂在大规模施工前,应在滩地进行试充,当取得一定经验后,如泥浆浓度、布袋尺寸、屏浆压力、屏浆时间、固结速度和沉积率等再进行全面施工。

袋体摊铺就位后,作好固定和管口联结,即可启动泥浆泵开始充填,充填过程中注意观察浆水的流向、流量和流速,及时调整输送管口的方向,以免袋体受力不均而导致变形位移。

袋体充填厚度应控制在适当的水平上,每层袋体厚度控制在0.5m左右。

当袋体逐步充满后,在屏浆期间,要注意对屏浆压力的控制,防止袋布破裂。

如袋体一次充填未达到理想厚度,可采用复冲法,但每层袋必须在一次涨落潮过程中完成。

在下层袋体滤水完毕之前,不能在其上充填上层袋体。

充砂管袋固结后的容重达到15Kn/m3,应在充砂管袋固结基本完成后进行上层袋体的施工。

充泥管袋做到排列整齐,无空隙,上下错缝。

应加强充填过程中的观测,每层袋体铺设充填前均应根据底层标高测放出袋体铺设边线,以保证棱体的充填质量及坡比。

c袋体保护充砂管袋应整体抬升,严禁围堤充砂泥管袋的不均匀提升。

充砂管袋施工时应及时进行保护,及早护坡,防止袋体土被潮浪严重淘刷。

充泥管袋专项施工方案

充泥管袋专项施工方案

充泥管袋专项施工方案充泥管袋是一种用于土石坝、堤坝、陆域堤防、河道、河岸等工程中的一种防护措施,用于提高抗冲刷性能和防止土质溢流的措施。

下面是一个充泥管袋专项施工方案的详细步骤,供参考。

一、前期准备工作1.确定充泥管袋施工的具体位置和范围,根据设计要求进行放样。

2.人员组织:根据工程量确定施工人员的数量,保证施工进度。

3.材料准备:准备好充泥管袋、填充料、填充材料袋、施工工具、劳动防护用品等所需材料。

二、施工操作1.清理工作:对充填区域进行清理工作,清除上面的浮土、杂草等。

2.安装装置:按照设计要求,首先需要在充填区域的两端安装预设的固定装置。

3.铺设管袋:在充填区域内侧的端部,按照设计要求对管袋进行绑扎,确保其稳定性。

4.填充材料:将填充材料装入填充材料袋中,通过充泥管袋顶部的孔口进行填充。

5.整饰管袋:当填充材料袋填充完毕后,需要进行整饰,使其保持良好的外观和形状。

6.挤压管袋:用手或脚等进行轻轻挤压充泥管袋,加固填充材料的密实度。

7.拉平管袋:用工具将管袋上的填充材料拉平,确保填充材料的均匀分布。

8.加固管袋:根据设计要求,对充泥管袋进行必要的加固,如加固线或加固带等。

9.清理工作:施工结束后,对充填区域进行清理工作,清除施工垃圾和杂物。

三、安全措施1.施工现场设置明显的警示标志,提醒工人和过往车辆注意施工区域。

2.工人须穿戴劳动防护用品,如安全帽、安全鞋、工作服,必要时配备防护器具。

3.施工过程中,严禁跳跃、奔跑,以免发生意外事故。

4.施工现场设备要稳定牢固,设备安全使用,避免发生设备倾倒、滑动等事故。

5.注意施工过程中的人员流动和物料运输,避免堵塞施工道路。

6.注意天气和地质条件,遇到恶劣天气或地质条件时,暂停施工。

四、验收标准1.充泥管袋的安装位置和施工范围符合设计要求。

2.管袋的绑扎牢固,不松动、开裂等。

3.填充材料的填充程度均匀,密实度符合要求。

4.填充材料的整体外观平整、美观,不留有明显堆积、凸起等。

2024年充泥管袋施工安全专项施工方案

2024年充泥管袋施工安全专项施工方案

2024年充泥管袋施工安全专项施工方案一、总体目标本专项施工方案的总体目标是保障充泥管袋施工期间的安全,确保工作人员、设备、环境的安全,减少事故的发生,保证工程顺利进行。

二、安全组织与管理1.成立由专业工作人员组成的安全小组,负责施工期间的安全管理工作。

2.安全小组负责安全检查、安全教育、事故预防等工作,定期召开安全会议,并记录会议纪要。

3.全面落实主管部门的安全管理责任,负责相关文件的落实及安全检查。

三、施工现场安全管理1.施工现场周边设立醒目的警示标识,明确安全责任、施工区域等信息。

2.施工现场划定禁止区域,禁止非施工人员进入,设立安全警示线,并设置专门的出入口。

3.组织培训,对施工人员进行必要的安全教育,包括仪表操作、安全防护、紧急疏散等方面的知识。

4.每天上班前和下班后进行劳保用品检查,确保工作人员佩戴齐全、合规的劳保用品。

5.确保施工现场的供电设施正常运行,检查电缆缆线、插座等电气设备的安全状况。

四、施工设备安全管理1.充泥管袋施工所使用的设备必须符合相关安全标准,并经过检测合格。

2.配备专门的设备操作人员,并对其进行培训,熟悉设备操作规范,确保设备正常运行。

3.设备周围划定禁止进入区域,防止非操作人员靠近设备。

4.按照设备的操作手册和使用说明书进行正确操作和维护,保持设备的正常运行。

五、材料使用安全管理1.选择符合标准的充泥管袋材料,并进行必要的检测和鉴定,确保材料的安全性。

2.严格按照充泥管袋材料的使用规范进行操作,避免材料的误用或过量使用。

3.严禁使用过期材料,保证材料的质量和有效期。

六、紧急事故预防与处置1.建立紧急事故应急预案,明确各类紧急事故的应急措施和处置流程,并进行培训和演练。

2.配备必要的急救设备和急救药品,定期组织急救培训,确保施工人员具备基本的急救知识和技能。

3.定期检查和维护紧急疏散通道,确保施工现场的疏散通道畅通无阻。

七、安全检查与记录1.定期开展安全隐患排查工作,发现问题及时整改,制定整改措施和时间表,并记录整改情况。

充泥管袋施工安全专项施工方案

充泥管袋施工安全专项施工方案

充泥管袋施工安全专项施工方案施工现场需严格保持整洁有序,杜绝乱堆乱放,保持通道畅通,设置合适的警示标志,确保施工作业人员的安全,施工单位应根据施工计划确定各个施工阶段的作业区域,作业人员应在规定的区域内进行作业,严禁越界施工。

施工单位应编制并实施严格的安全技术交底制度,保证每位作业人员对施工安全要求和操作规程的了解和掌握,确保施工安全工作的有效实施。

作业人员进入施工现场应进行安全技术交底,对施工现场的危险源、安全警示标志、应急措施等进行必要的说明。

施工单位应建立健全的安全检查制度,定期对施工现场进行安全检查,及时发现并纠正安全隐患,确保施工现场的安全。

施工过程中,应加强对工地周边环境的检查,确保施工现场周边环境的安全环境。

施工现场应严格控制施工人员的进出通道,设置合理的通道和安全标志,禁止未经许可的人员进入施工区域,确保施工现场的安全秩序。

施工现场的施工设备、材料等应合理堆放,严禁乱堆乱放,确保施工现场的整洁和安全。

施工单位应制定完善的施工作业安全管理制度,加强对作业人员的培训和管理,提高作业人员的安全意识和技能,确保施工作业的安全进行。

在施工作业过程中,应按照规定的操作程序进行作业,禁止采取不安全的作业方式,确保作业人员的人身安全。

施工单位应建立健全的事故应急预案,明确事故发生时的处置程序和责任分工,加强对事故应急知识的培训,提高作业人员的应急处置能力,确保在事故发生时能够迅速、有效地处置。

事故应急预案应定期组织演练,确保各部门和人员熟悉应急预案的内容和操作程序。

施工单位应建立监督检查制度,加强对施工现场的监督检查,发现安全隐患应当及时纠正并报告有关部门,确保施工现场的安全。

施工单位应建立事故记录和反事故分析的机制,对发生的事故进行归因分析,总结教训,完善安全管理措施,提高施工作业的安全水平。

施工单位应加强与相关部门和单位的沟通协调,建立紧密的联系机制,及时了解施工现场的安全情况,共同做好安全工作,确保施工现场的安全和稳定。

充泥管袋施工安全专项施工方案

充泥管袋施工安全专项施工方案

充泥管袋施工安全专项施工方案
一、施工前准备
在进行充泥管袋施工前,施工单位应做好以下准备工作:
1.1 施工人员培训
确保所有参与施工的人员都经过相关培训,了解施工安全规范和操作流程,具有必要的技能和知识。

1.2 施工设备检查
检查施工所需的设备是否完好,确保设备能够正常运行,避免因设备故障引发安全问题。

1.3 现场环境检查
对施工现场进行检查,清除障碍物、确保通风良好、消防设备齐全等,保障施工环境安全。

二、施工操作安全措施
2.1 个人防护
施工人员应佩戴符合安全标准的头盔、手套、防护鞋等个人防护用品,避免施工过程中受伤。

2.2 施工区域标识
在施工现场设置明确的施工区域标识,规定非施工人员禁止进入,确保施工区域安全。

2.3 施工流程管控
严格按照施工方案操作流程进行施工,避免操作失误引发意外事故,确保施工安全进行。

2.4 废弃物处理
及时清理施工现场产生的废弃物,合理处理,防止废弃物对施工安全和环境造成影响。

三、施工后安全检查
3.1 定期检查
施工完成后定期进行安全检查,确保施工质量符合要求,施工过程中未留下安全隐患。

3.2 安全报告
编制安全报告,对施工中出现的安全问题和风险进行总结和整理,提出改进建议。

结语
充泥管袋施工安全专项施工方案从施工前准备、施工操作安全措施、施工后安全检查等方面着重规范施工流程,保障施工安全。

通过严格执行安全规范和措施,最大程度地减少施工中的安全风险,确保施工过程安全顺利进行。

充泥管袋施工方案 (3)

充泥管袋施工方案 (3)

充泥管袋施工方案一、前言充泥管袋施工是一种新型人工湿地处理技术,主要用于城市污水处理和河道水质改善。

其工艺原理是通过将充泥管袋沉入水中,利用其中的微生物和植物起到吸附、吸收、降解有害物质的作用,从而达到净化水质的效果。

本文将详细介绍充泥管袋施工方案的相关内容。

二、材料与设备2.1 材料•充泥管袋:一般使用PP无纺布材料,密度为200-400g/m²。

•植物种子:根据不同地区、不同的水质状况选用不同的水生植物种子。

•养分物质:根据实际情况选用合适的肥料。

•后勤保障: 人员防护用品,布袋,铁丝等。

2.2 设备•割草机、刨子、手锯等植物种植、修剪工具。

•茅草绳、塑料桶等固定工具。

•测量工具:如尺子、水平仪等。

三、施工流程3.1 选择合适的水体选择合适的水体是关键。

对于城市污水处理而言,需要选择水质较差的城市河道、入海口、排污口等。

对于水质改善而言,需要选择较为清澈的湖泊、水库等水体。

3.2 充泥管袋制作制作充泥管袋需要选用PP无纺布材料,经过裁切、缝合、填充等工序。

充泥管袋尺寸一般为2m×0.2m×0.2m,重量为7-15kg不等。

制作时应注意采用优质材料,严格按照设计要求制作,确保充泥管袋具有足够的强度和耐久性。

3.3 种植水生植物将水生植物种子均匀撒于充泥管袋中的土壤中,并浇透水。

注意撒种量,一般每平方米需使用2-3kg的水生植物种子。

种植好后,请在充泥管袋上方的铁丝中绑上茅草绳,再用塑料桶等固定工具将茅草绳固定在岸边或桥梁等固定结构上。

3.4 沉入水中将充泥管袋沉入水中,沉入深度最好为0.5-1.0m。

在沉入前,可先在水体中放置好养分物质,如鸡粪等,以提供生物养分原料。

3.5 定期养护定期清除充泥管袋上的杂草,保持水生植物的正常生长。

同时注意水体中有无异常情况出现,如虾蟹死亡、水质变差等,需及时处理。

四、施工注意事项1.施工前、施工中、施工后都必须严格按照安全操作规程操作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

充泥管袋施工方案一、充泥管袋施工进度计划1、本标段充泥管袋位于K22+901~K23+930之间,中间通过松浦排灌站长150米,施工总长度为879米,工程量21万立方米。

2、充泥管袋施工时间2012年4月20日至6月10日。

二、主要材料及质量要求充泥管袋施工主要材料为袋布和充填砂,冲填砂采用自卸汽车(20T)从8km处采砂运至施工处,然后配合15kw的高压泵、泥浆泵进行冲灌管袋。

本工程充泥管袋选用380g/m2聚丙烯裂膜丝编织布,各项指标见表一,要求充填砂中粘粒含量小于10%。

表一土工布技术指标充泥管袋填料根据土工织物袋指标和《疏浚工程技术规范(JTJ319-99)》要求,并达到经济、高效、可行。

三、人力资源配置1、人员配备铺袋工15人,取砂工10人,充灌袋体工8人。

设备配备500m3/h吸沙船一艘、400-1000m3运砂船2艘、泥浆泵机组4套及铺排船1艘。

四、充泥管袋制作①砂袋制作宽度根据设计断面确定,每只砂袋视大小不同设置多个充填袖口,正方型布置。

②砂袋的拼接缝制必须与围堤轴线方向垂直,平行堤轴线方向的一条接缝设在袋体的一端,拼接强度必须满足设计要求,砂袋加工好后,折叠成形,堆放于阴凉干燥处,并注明尺寸及铺放位置。

五、充泥管袋施工工艺(1)充泥管袋施工是本工程的关键工序,是确保工程质量,加快工程进度,确保施工工期的重要工序。

(2)人工将袋体摊铺就位,作好固定和管口联接,启动15kw泥浆泵开始充填。

充填过程中注意观察泥浆的流量、流向和流速,及时调整输送管口的方向,以免袋体受力不均而导致变形移位。

(3)当袋体逐步充满后,要十分注意对屏浆压力的控制,防止布袋破裂。

(4)每层袋体厚度控制在0.5~0.6m。

如袋体一次充填不到理想厚度,采用二次充填。

施工时还特别注意同一层袋体的厚度基本上保持一致,以便于下一层的施工和质量控制。

(5)加强充填过程中测量工作,依据图纸及施工情况,每层充填时均测放边线,保证坡比。

(6)充填袋体在施工时应分层铺设,与堤轴线保持平行或垂直,堆迭整齐,上、下层交错排列,不允许袋体与袋体间留有空隙、通缝。

(7)加强充填过程中的控制,从开始充填到滤水结束均保证袋体均匀加高,使管袋平整。

滤水结束后,管口处人工填沙找平。

(8)袋体在滤水完毕之前,不宜在其上部充填另一只袋体。

(9)新筑路堤段,在内外棱体充泥管袋棱体形成到一定高程后才能进行堤身土的吹填施工。

(10)为保证工程质量安全,所有充泥管袋工程严禁冬季施工。

六、施工程序(1)袋体分层铺设应堆叠整齐,上下层交错排列,错缝间距不得低于2m 在袋体间不得留有通缝、通孔。

(2)新充袋体不得用锋利的块石堆压,以免割破袋布。

(3)袋体若出现破损或孔洞,应及时修补,修补原则采用相同材料,并且缝接宽度不应小于150cm。

(4)相邻砂袋接头处应挤靠紧密,充灌搭接在另一袋体上部的袋体时,要先向接缝处充灌,使袋体在砂重力的作用下紧贴下层袋体表面,避免该砂袋在接缝处悬空形成三角缝,不得出现通长底部三角缝,如出现局部三角缝要用袋装砂填塞严密。

(5)泥浆泵吹填压力不宜过大,管路出口压力应控制在0.2~0.3MPa。

(6)棱体吹填施工进度必须按计划均匀加荷,施工过程中,每层袋吹填需待下层袋排水固结后,再铺设上层砂袋充砂。

施工期间应加强沉降位移观测,如出现异常现象,则立即停止加载,然后根据具体情况采取措施。

(7)护坡整坡或铺设土工反滤布前,应将充泥管袋用砂或袋装砂找平、压实,不应破坏原有袋体,若必须破袋削坡必须重新将袋布缝制包好。

冲泥管袋施工程序五、水上施工安全措施(一)建立安全生产目标安全为了生产,生产必须安全;由于本项施工在水上作业,水下最深处达到15米,并据此确定本工程安全管理目标:安全管理实现“五无”(“五无”即无死亡,无火灾,无重大设备事故,无重大交通责任事故),安全生产无事故。

(二)安全保证体系1、建立安全保证体系贯彻“安全第一、预防为主、综合治理”的方针,根据项目组织结构网络,建立安全生产管理机构网络,由项目经理、项目总工及各部门负责人组成建立安全生产领导小组,由项目经理担任安全领导小组组长,项目总工、专职安全员担任安全领导小组副组长,各部门负责人担任安全领导小组成员,并在项目部内部配备有丰富实践经验和较高管理水平的专职安技干部,各生产班组配备专、兼职安全员。

2、制定安全操作规程对本工程施工过程中将投入各类主要机械设备和各主要工种,对照国家安全强制性标准,制定详细的操作规程。

对操作人员进行书面安全交底,专门机械专人管理,保证责任制人,措施到位。

水上作业主要机械及工种的安全操作规程如下:(1)机电工安全操作规程①机电工应遵守施工现场的安全规定,上班前不准饮酒,集中思想认真操作,操作时不准打闹,而且必须穿戴好必要的绝缘防护用品。

②操作前在电气设备未查明是否有电时应视为有电,事先检查电源、线路,并禁止带电操作。

③所以电气设备金属外壳必须按规定接地、接零,金属架上不准固定架设电源线。

④电器开关控制箱柜应保持清洁,有门有锁,有防雨设施,并标明非电工人员不准操作的标志。

⑤临时用电应安装触电保安器,做到一机一闸一触保,保安器要有测试记录,发现失灵及时检修。

⑥电器开关应按规定使用不同负荷的保险丝,不准用铜丝、铝丝代替。

⑦架设临时用电时,不准随意送电,电源开关处挂有“有人操作、禁止合闸”的警告标志。

⑧必须增强自身的技术素质和责任心,机电设备使用时,必须认真严格按操作规程进行。

(2)水上作业安全操作规程①在通航江河上施工应符合现行《内河交通安全管理条例》的规定;严格遵守劳动纪律、坚守工作岗位。

②船只操作驾驶人员应持证上岗,要了解、熟悉本河段作业区情况,并熟知本机船的动力设备和管系的布置、安装、修理方法、技术要求,做到操作熟练,发现故障做到及时排除。

③打桩船、起重船、运输船、安装等施工作业前了解作业区域的水深、流速、河床地质等有关情况,为船舶行驶、抛锚定位做好安全准备工作。

④水上作业生产调度人员必须掌握和及时了解当地的气象和水文情况。

遇有大风天气应检查和加固船只的锚缆等设施;遇有雨、雾天视线不清时,船只应显示规定的信号,必要时停止航行或作业。

⑤进入施工现场必须正确穿戴好救生衣,按要求配备足够的救生圈,并放置指定的地点;打桩、起重、安装等人员还必须正确佩戴好安全帽和其他防护用品,并派人员在一定距离进行交通管理。

⑥水上施工船舶必须锚固可靠,有足够的抗风浪、水流能力,工作面四周要设栏杆或安全网;停靠船必须系好缆绳,并加保险缆,跳板要搭设牢固,并要订防滑设施。

⑦施工期间,每班必须专人进行瞭望,严禁嬉戏打闹,严禁酒后上班,严禁单人操作。

⑧水上作业工作面整洁,无油垢、杂物等。

⑨坚决杜绝非作业人员进入施工现场。

⑩夜间施工必须配足灯光照明,并按航运规则正确设置安全警示灯、警示灯、警示牌等信号,并由专人进行安全信号设施的管理与维护。

11作业船只定位、抛锚、就位前,必须首先设置航行标志,就位时加强瞭○望保持船体稳定,下锚时锚缆附近严禁站人,锚定后设置警示标志。

12大(雷)雨、大雾或风力大于六级以上的恶劣天气,严禁作业,暴风雨○前、中、后,必须进行全面检查并专人值班,发现问题及时处理;遇有台风警报时,必须采取有效的避风措施。

(3)装吊工安全操作规程①持证上岗,检查作业场所的环境、安全设施等,确认符合有关安全规定,方可进行作业。

作业时,按规定正确佩戴和使用劳动防护用品,如安全帽、安全带、手套、救生衣等。

②检查作业场所的电器设施是否符合安全用电规定,夜间作业是否有足够的照明和安全电压工作灯。

③起吊桩时,应确认所起吊的实际重量,如不明确时,应经操作者或技术人员计算确定。

④拴挂吊具时,应按桩的重心,确定拴挂吊具的位置;用两支点或交叉起吊时,吊钩处千斤绳、卡环、起重钢丝绳等,均应符合起重作业安全规定。

吊具栓挂应牢靠,吊钩应封钩,以防在起吊过程中钢丝绳滑落;捆扎有棱角或利口的物件时,钢丝绳与物件的接触处,应垫以麻袋、橡胶等物;起吊桩应栓溜绳,吊点位置必须准确。

⑤起吊时,先将桩提升离地面10~20cm,经检查无异常现象时,方可继续提升;保持垂直起吊;作业人员不得在已受力索具附近停留;起重臂所涉及区域内和桩的下方严禁站人;禁止站在起吊桩上。

⑥安桩时,应缓慢下降,确认桩放置平稳并固定牢靠,方可松钩。

⑦必须由专人担任指挥,信号准确、声音洪亮和清楚。

⑧在架空高压线路附近进行作业,与架空线路的最小距离不小于规定距离。

3、安全教育技术交底制定系统的安全教育制度,对新工人进行三级安全教育,对特种作业人员进行相应的特种安全培训并持证上岗,对变换工种的进行新工种安全教育;每种教育都得有相关的具体安全内容,且记录在册,使每个人都得了解本工种的安全操作规程,并且在实际操作前对他们进行书面安全技术交底,既要有全面性而且要有针对性,并且要履行签字手续;施工管理人员要按规定进行年度安全培训,专职安全人员不仅要按规定进行年度培训而且要考核合格。

4、落实安全防护措施工程现场上按安全标志总平面图设置安全标志,安装警示说明,书写安全纪律;基坑临边进行支撑防护、机电设备安装漏电保护、高压电源采取安全格栅、所有电器必须进行防雷接地,电工要有专门上岗证书,并持证按电工操作规程作业,同时根据工程实际,制定专项用电施工施工组织设计。

在各施工点入口,施工车辆与交通车辆干扰较多,设立明显标志和路栏,安排专人值班,指挥疏导交通,以免相互影响,确保道路畅通。

六、施工中的具体安全防范措施。

1)参与充砂施工作业的全体人员,包括船上作业人员,在作业时必须按照规定穿戴救生衣,系好救生衣带子,严禁作业时穿拖鞋。

2)船必须按项目部规定接收天气预报,每天至少二次,当预报风力大于或等于7级东北或者北风时,停止铺排。

3)夜晚进行铺排施工,必须保证足够的照明。

4)严禁人员在锚机、锚缆、卷扬机、充砂泵、滚筒旁边和船舷边休息。

5)属特殊工种人员必须按规定持证上岗。

6)充砂船的操纵台、滚筒操作、前后锚机以及配合铺排的起锚艇、充沙船、联锁片运输船、拖轮以及技术人员必须确保对讲机通信畅通。

7)由于新铺设的冲泥管袋施工完成后,在护底抛石施工完成前该区段内严禁施工船舶抛锚。

防止船舶搁浅以及抛锚破坏铺设的软体排。

8)充砂船靠泊铺排船之前,必须提前向铺排船长报告,问清铺排船的锚系布置及周围的水流情况,经铺排船长同意后方可靠泊。

9)充砂船靠泊铺排船,无论何种天气,至少应挂4根靠船缆绳(2根前进缆、2根倒船缆)。

充砂时,充砂船应对缆绳受力情况进行检查。

遇风浪较大时,充砂船跳动比较剧烈,应在原靠船缆的基础上适当增加靠船缆。

10)充砂船未停靠妥当时,严禁充砂作业人员上下。

11)充砂船在进行充砂补水时,水枪严禁射击周围作业人员。

同时要注意适当补水,防止砂过干导致堵管或过稀导致充砂时间过长。
