油田增压点施工组织设计
石油工程施工组织设计方案模板

石油工程施工组织设计方案模板1. 项目背景在撰写施工组织设计方案之前,需要对石油工程项目的背景进行全面了解和分析。
包括项目的目标、地理位置、规模、工期、预算等相关信息。
2. 项目目标明确石油工程项目的目标,例如提高采油效率、增加产量、改进设备等方面的目标。
确保施工组织设计方案与项目目标相一致。
3. 施工组织架构详细描述石油工程项目的施工组织架构,包括各个施工部门的职责和人员编制。
确保施工组织结构合理、科学。
4. 施工方法与工艺说明石油工程项目的施工方法与工艺,例如钻井、固井、采油、钻机选择等方面的内容。
确保施工方法与项目目标相一致。
5. 施工进度安排制定详细的施工进度安排,确保项目按计划顺利进行。
包括施工的起止时间、里程碑节点、关键活动等。
6. 施工资源配置确定石油工程项目所需的各种资源,包括人力资源、物资资源、设备资源等。
确保资源配置合理、充足。
7. 质量管理措施制定石油工程项目的质量管理措施,包括质量检查、质量监控、质量评估等方面的内容。
确保项目施工过程中的质量得以有效控制。
8. 安全管理措施制定石油工程项目的安全管理措施,确保施工过程中的安全问题得到有效预防和解决。
包括施工现场安全措施、安全培训等方面的内容。
9. 环境保护措施考虑石油工程项目的环境保护问题,制定相应的环境保护措施。
包括对土壤、水源、空气等方面的保护措施。
10. 资金预算与成本控制制定石油工程项目的资金预算和成本控制措施,确保项目的经济效益得到有效控制和保障。
以上是石油工程施工组织设计方案的模板,根据具体项目情况进行相应的调整和完善。
希望对您的工作有所帮助!。
增压泵站实施性施工组织设计(原创)

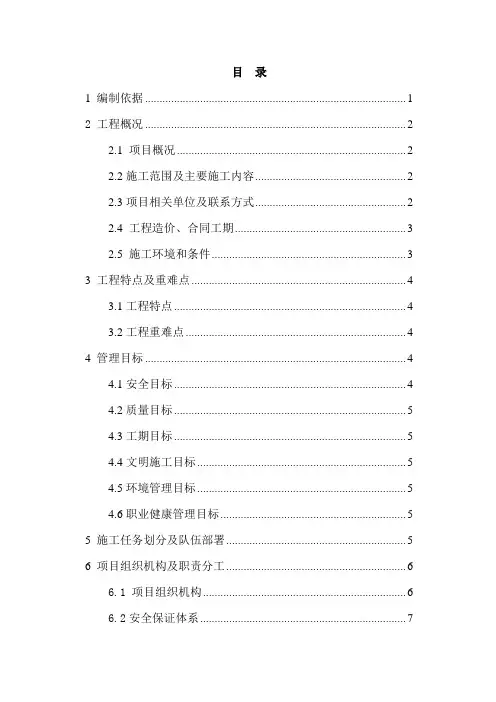

目录1 编制依据 (1)2 工程概况 (2)2.1 项目概况 (2)2.2施工范围及主要施工内容 (2)2.3项目相关单位及联系方式 (2)2.4 工程造价、合同工期 (3)2.5 施工环境和条件 (3)3 工程特点及重难点 (4)3.1工程特点 (4)3.2工程重难点 (4)4 管理目标 (4)4.1安全目标 (4)4.2质量目标 (5)4.3工期目标 (5)4.4文明施工目标 (5)4.5环境管理目标 (5)4.6职业健康管理目标 (5)5 施工任务划分及队伍部署 (5)6 项目组织机构及职责分工 (6)6.1 项目组织机构 (6)6.2安全保证体系 (7)6.3工程质量保证体系 (8)6.4工期保证体系 (11)6.5文明施工保证体系 (12)6.6环境保护体系 (13)7 施工进度安排 (14)7.1 施工进度计划安排原则 (14)7.2 总工期安排 (15)7.3 分项工程进度安排 (15)8 施工准备 (16)8.1 临时设施建设 (16)8.2工程试验 (18)8.3工程测量 (18)8.4 技术准备 (19)8.5 材料准备 (20)8.6 施工前期准备 (20)9 资源配置 (21)9.1劳动力投入计划 (21)9.2 主要物资及周转材料计划 (22)9.3 主要施工机械设备计划 (23)10构筑物主体结构施工 (24)10.1基坑降水 (24)10.2基坑开挖 (25)10.3垫层施工 (26)10.4钢筋工程 (26)10.5模板工程 (30)10.6砼工程 (33)10.7满水试验及基坑回填 (37)10.8抗浮措施 (38)10.9池壁防腐施工 (39)11房屋建筑施工 (39)11.1 PHC桩基施工 (39)11.2基础工程 (44)11.3钢筋砼框架结构施工 (46)11.4装修工程 (56)11.5其他装饰工程 (74)11.6土方回填工程 (83)12管道工程 (83)12.1 概述 (83)12.2 工程特点 (84)12.3管道试验 (85)13设备工程 (86)13.1工程概况 (86)13.2施工顺序及原则 (86)13.3设备安装基本方法 (86)13.4主要设备安装方案 (88)13.5电气系统安装 (89)14关键工序及特殊工序 (98)15危险源及重要环境因素识别 (99)16应急预案 (100)16.1基本原则 (101)16.2应急救援领导小组、救援组织及其职责 (101)17 技术保证措施 (102)17.1工期保证措施 (102)17.2安全保证措施 (105)17.3质量保证措施 (108)17.4文明施工保证措施 (109)17.5降低环境污染保证措施 (110)18工程保修及回访安排 (111)18.1现场服务、质量保修的承诺 (111)18.2现场服务、质量保修的依据 (111)18.3现场服务、质量保修的措施 (111)三桥增压泵站工程实施性施工组织设计1 编制依据(1)国家的政策法规、行业标准、技术规程等;《钢筋混凝土结构工程施工质量验收规范》(GB50204-2002)2011年版《建筑地基基础工程施工质量验收规范》GB50202-2002《给水排水构筑物工程施工及验收规范》GB50141-2008《给水排水管道工程施工及验收规范》GB50268-2008《混凝土结构施工图平面整体表示方法制图规则和构造详图》11G101-1图集、11G101-3图集《砌体工程施工质量验收规范》(GB50203-2011)《钢筋焊接及验收规范》(JGJ18-2012)《屋面工程质量验收规范》(GB50207-2002)公司质量﹑环境、职业健康及安全管理体系文件及GB/T19001-2008、GB/T24001-2004、GB/T28001-2001 、GB/T50430-2007(俗称“三位一体”程序文件)测量管理体系文件《测量管理手册》(CRECSZ-JL-01)和程序文件(CRECSZ-JP-01-21)(2)设计文件及工程地质报告;(3)与建设单位签订的合同,招标投标文件;(4)施工调查资料和设计文件审核资料;(5)企业的装备能力、技术素质、资金储备、劳力资源、物资储备等综合实力;(6)类似工程的施工经验。
油田工程施工组织设计方案

油田施工组织设计一、编制依据1.1辽河油田综合办公楼工程合同表1-11.2辽河油田综合办公楼工程施工图纸表1-21.3辽河油田综合办公楼工程应用的主要规程、规范表1-31.4辽河油田综合办公楼工程应用的主要图集表1-41.5辽河油田综合办公楼工程应用的主要标准表1-51.6辽河油田综合办公楼工程应用的主要法规表1-61.7其它表1-7二、工程概况2.1总体简介2.2建筑简介表2-22.3结构设计概况表2-32.4专业设计概况表2-42.5工程特点与难点•施工质量标准高:整体工程质量目标为辽宁省“世纪杯”•工程工期紧:本工程在2001年3月15日开始桩基施工,根据总体进度要求,必须在当年度主楼结构封顶,地上平均每月完成5层半的工作量,需要现场必须合理安排施工流水进度计划,要做到环环相扣,保证施工进度。
★•两个冬季及两个雨期的影响:施工总工期内逢两个冬期、两个雨期,按总控进度计划安排基础工程施工在3月中旬开始,如要保证上部结构有充裕的施工时间,必须加快基础工程和地下室结构的施工进度,争取在雨期来临之前结构出地面;上部结构标准层施工在雨期,室内装饰安装施工在第二个冬季进行,因此合理的安排和组织是项目管理中的重中之重。
•气候影响:限于本工程地理位置,冬季无法进行室外施工,每年可施工时间短;加上春秋季风沙较大,给工程施工带来很多不定因素。
★•对周边建筑的影响:盘锦地区地下水水位高度为-1.05m ,本工程施工降水周期长,水位落差大,对周边建筑物基础影响较大。
在降水期间必须对周边建筑物进行沉降观测,通过设置观测井、回灌井来保证周边建筑物的安全•基坑支护难度大:本工程基坑深度为9.75m,采取悬臂桩已超过了经济支护深度,采取锚桩支护需要避开裙楼的基础桩施工困难,无法按常规进行基坑支护,后经多方论证,决定采用刚架支护体系。
★•地下室层高高:地下结构层高为4.5m,墙体厚度为400m给模板施工和混凝土施工带来很大的难度。
管道增压工程施工方案

管道增压工程施工方案一、施工前准备工作1.确定施工地点和范围:首先需要确定管道增压工程的施工地点和范围,包括管道的起始点和终点,以及需要进行增压的段落。
2.清理施工环境:在确定施工地点和范围之后,需要对施工环境进行清理,确保施工区域的安全和整洁。
3.确定施工材料和设备:根据工程的需要,确定施工所需的材料和设备,包括增压设备、管道、管道连接件、密封材料等。
4.制定施工方案:根据工程的需要和实际情况,制定详细的施工方案,包括施工工艺、操作流程、安全措施等。
5.组织施工人员:根据施工的需要,组织相关施工人员,包括工程师、技术人员、施工工人等。
6.进行施工前安全培训:在施工前,对施工人员进行安全培训,确保他们了解施工的相关安全规定和操作流程。
二、增压设备安装1.选择合适的设备:根据管道的实际情况和需要,选择合适的增压设备,包括增压泵、增压阀门等。
2.安装增压设备:在确定好增压设备之后,进行设备的安装工作,确保设备安装牢固,并且符合相关安全标准和规定。
3.进行设备调试:安装完成后,对增压设备进行调试,确保设备运行正常,不存在漏水、漏气等问题。
4.设备试运行:在设备调试完成后,进行设备的试运行,检查设备的运行状态和性能表现,确保设备可以正常运行。
5.设备验收:最后进行设备的验收工作,确定设备安装和调试工作的完成情况,确保设备可以投入正式使用。
三、管道连接和密封1.根据管道的需要,进行管道连接工作,包括对管道的切割、砂纸打磨、刷油漆和焊接等工艺。
2.对连接后的管道进行检查,确保连接处没有漏水、漏气等问题。
3.使用密封材料,对连接处进行密封处理,确保连接处的密封性能。
4.进行管道试压,根据施工方案,进行管道的试压工作,确保管道的正常使用。
四、施工现场管理1.组织施工人员:对施工现场进行组织和管理,保证施工安全和质量。
2.施工安全管理:加强施工现场的安全管理工作,确保施工人员的安全和施工设备的完好。
3.施工质量管理:加强施工现场的质量管理工作,确保施工的质量和有效性。
天然气管道增压工程中线路工程的施工设计

天然气管道增压工程中线路工程的施工设计根据《输气管道工程设计规范》GB50251,本工程沿线地区等级划分情况是这样的:中干线越站至增压站段(DN500)652.8m 为一级;增压站与塔榆管线连接段(DN700)577m 亦为一级。
线路施工作业带的宽度应根据《油气长输管道工程施工及验收规范》(GB50369‐2006)的要求,以及现场情况、施工机具等确定,建议DN700 管道施工作业带宽度取18m,DN500 的管道取14m。
新建中干线越站至增压站段进出管线长度较短,管线采用牺牲阳极的阴极保护形式;新建增压站与塔榆管线连接段进出管线长度较短,管线直接纳入已建塔榆管线阴极保护系统,采用强制电流的阴极保护形式;为避免阴极保护电流的流失,在管道进、出站处应安装绝缘接头。
标签:天然气管道;管沟回填;管道转角;防腐;设计;标准该天然气管道增压扩能工程中塔榆增压站进站压力,塔榆首站天然气来气压力2.0~4.5MPa。
天然气平均温度289K(16℃)。
中干线天然气来气压力2.0~5.7MPa。
而榆济首站要求进站压力为4.0MPa,考虑塔榆末站站内0.1MPa的压力损失,塔榆末站进站压力为4.1MPa,塔榆增压站在输量为53×108Nm3/a的条件下出站压力应为5.7MPa。
线路部分的设计方案是这样的:中干线越站至增压站段管线,管道公称直径为DN500,长度约0.7km,设计压力6.3MPa;增压站与塔榆管线连接段管线,管道公称直径为DN700,长度约0.6km,设计压力6.3MPa。
中干线越站至增压站段,管线起自1#阀室预留接头(34#集气站-塔榆首站管线),出阀室后向南敷设进入塔榆增压站。
增压站与塔榆管线连接段,塔榆增压站位于已建塔榆管线东侧,就近将原有塔榆管线截断接入塔榆增压站,增压后外输管线接入现有塔榆管线。
根据《输气管道工程设计规范》GB 50251,本工程沿线地区等级划分情况是这样的:中干线越站至增压站段(DN500)652.8m为一级;增压站与塔榆管线连接段(DN700)577m亦为一级。
钻孔灌注桩油田开发施工方案

钻孔灌注桩油田开发施工方案1. 简介本文档旨在提供一份钻孔灌注桩在油田开发中的施工方案。
该方案将详细介绍施工过程、安全考虑、材料选择以及监测要点等内容。
2. 施工过程2.1 钻孔阶段在钻孔阶段,首先需要根据油田地质情况确定钻孔的位置和深度。
然后,使用合适的钻机进行钻孔作业,并及时进行岩屑样品的采集和分析。
钻孔完成后,需要对钻孔进行清洗和确认。
2.2 灌注桩施工阶段在灌注桩施工阶段,首先需要根据设计要求进行桩身的加固和处理。
然后,使用适当的混凝土配比进行灌注桩的浇筑。
灌注桩完成后,需要进行抗压强度测试和质量验收。
3. 安全考虑3.1 人员安全施工过程中,必须严格遵守安全操作规程,确保施工人员的人身安全。
在高风险区域,必须配备合适的安全设施和个人防护装备。
3.2 设备安全施工中所使用的机械设备必须经过合格的检验和维护,确保其安全可靠。
操作人员必须熟悉设备的使用方法,并严格按照操作规程进行操作。
4. 材料选择4.1 钻孔材料钻孔过程中,选择适用于油田环境的合适钻具和钻头是非常重要的。
必须考虑地下水位、地质条件以及钻孔深度等因素,并选择耐磨、耐腐蚀的材料。
4.2 灌注桩材料在进行灌注桩施工时,应选择合适的混凝土配合比,并使用质量可靠的水泥和骨料。
灌注桩的钢筋和螺旋桩桩帽等必须符合设计要求,并经过质量验收。
5. 监测要点在施工过程中,应设立监测点并定期对钻孔灌注桩进行监测。
监测要点包括但不限于桩身垂直度、沉降变形、抗压强度等。
监测结果要及时记录和分析,以确保施工的安全和质量。
6. 结论本文档提供了一份钻孔灌注桩油田开发施工方案,详细介绍了施工过程、安全考虑、材料选择以及监测要点等内容。
在实施该方案时,应确保施工操作符合安全规程,并选择合适的材料和设备。
及时监测并记录施工过程中的关键指标,以确保施工的安全和质量。
油田工程施工组织设计方案
油田工程施工组织设计方案1. 引言本文档旨在提供一份油田工程施工组织设计方案,以确保施工过程的高效性和安全性。
本方案将涵盖施工准备、人员组织、资源调配、安全管理以及质量控制等关键方面。
2. 施工准备在开始施工之前,下面是必要的施工准备步骤:- 确定项目目标和工期;- 准备施工计划和时间表;- 调查和评估施工现场;- 确定所需材料、设备和人员资源。
3. 人员组织为了实现施工的高效和顺利进行,以下是必要的人员组织安排:- 指定一名资深工程师作为施工项目经理;- 设立一支专业施工团队,包括工程师、技术人员和劳工;- 指定各个岗位职责,并确保人员具备相关技能和经验。
4. 资源调配为保证施工工作的顺利进行,以下是必要的资源调配措施:- 确保所需材料和设备的供应可靠和及时;- 确保施工现场的基础设施完善,如供水、供电等;- 制定资源调配计划,合理分配人力和物力资源。
5. 安全管理在施工过程中,安全管理是至关重要的,以下是必要的安全管理措施:- 制定详细的安全计划和操作规范;- 进行必要的安全培训和意识教育;- 实施安全巡查和监控措施;- 及时处理和报告施工中的安全事故或问题。
6. 质量控制为确保施工质量符合要求,以下是必要的质量控制措施:- 制定质量控制计划和标准;- 进行质量检查和测试;- 记录和报告质量问题,并及时采取纠正措施;- 定期进行质量评估和审查。
7. 总结本文档提供了一份油田工程施工组织设计方案,覆盖了施工准备、人员组织、资源调配、安全管理和质量控制等关键方面。
通过遵循该方案,将能够有效管理施工过程,保证施工的高效性和安全性。
油田施工组织设计
采油四厂数字化建设施工组织设计1.1.1 编制目的为长庆油田公司第四采油厂云盘山作业区罗八增压站、罗一拉油转接站数字化建设工程提供指导性的施工方案与设计,用于工程的施工组织与管理,保证优质、高速、安全、文明地完成该工程的施工任务。
施工组织设计是技术、经济和组织等方面的综合文件,是对施工全过程实行科学管理的重要手段。
1.1.2 编制依据1)根据长庆油田公司“标准化设计、模块化建设、数字化管理、市场化运作”的指导方针,编制数字化管理建设施工方案。
2)以产建工程方案或者老油田调整改造方案的实施内容为编制依据。
国家现行的质量评定标准及有关施工标准、验收规范、规程和环境保护等地方性法规及规定。
ISO9000 系列标准及西安冠林智能科技有限公司《质量手册》、《程叙文件》。
1.1.3 编制原则认真执行工程建设程序。
搞好项目排队,保证重点,统筹安排。
遵循施工工艺及其技术规律,合理地安排施工程序和施工顺序采用先进的施工方法和网络计划技术,组织有节奏、均衡、连续的施工采用国内外先进的是技术和科学管理方法科学布置施工平面,尽量减少暂设工程,合理地储备物资1.1.4 采用的标准《数字化设计图纸》 CTEC161GB50319-2000 《建设工程监理规范》GB 50168-2022 《电气装置安装工程电缆路线施工及验收规范》GB 50169-2022 《电气装置安装工程接地装置施工及验收规范》1GB50093-2002 《自动化仪表工程施工及验收规范》GB-50303-2002 《建造电气工程施工质量验收规范》SY4205-2022 《石油天然气建设工程施工质量验收规范自动化仪表工程》1.1.5 工程实施目标工程建设总工期 40 日历天,计划开工时间为 2022 年 9 月 15 日,保证满足工程竣工日期 2022 年10 月 30 日完成安装、测试并通过验收。
加强协调管理,使得各施工顺序,衔接关系适当,施工科学、合理。
永301建增压点施工组织设计333
永301建增压点施工组织设计一、工程概况1、工程概况该工程为新建工程,集工艺、土建、电气一体。
施工地点位于陕西省延安市志丹县,永宁镇、徐庄油区境内,属延长油矿永宁采油厂管辖。
由胜利油田工程设计咨询有限责任公司负责施工兰图。
我公司负责该工程的工艺及土建部分。
2、指导思想我公司对该工程的指导思想是:安全第一、质量第一、服务周到,确保甲方业主满意。
严格按照GB/T19002-IS09002《质量管理和质量保证》条列标准,建立工程质量保证体系,选配高素质人员担任项目经理,抽派精兵强将、精心组织、科学管理、严格施工、优质高效地完成该工程。
3、主要工程量A:工艺部分①十井式输油总机关1套②六井式配水总机关1套③10m3分离缓冲罐1具④GLSTGO 30-Y/2.5-Q-II加热炉1具⑤热水泵DGK6-25×2 2台⑥补水泵DGK4-26×2 1台⑦混输油泵KJYO6B-8/240 2台⑧单量换热器TR2-1.6 2台⑨FC2型计量分离器1套⑩各类管线共计:1346mB土建部分①输油泵房 6.6m×9m 1栋(59.40㎡)②计量量间 6.6m×3.9m 1栋(27.74㎡)③餐厅 3.3m×3.6m 1栋(11.88㎡)④厨房 3.3m×3.6m 1栋(11.88㎡)⑤宿舍 6.6m×3.6m ×2 1栋(47.52㎡)⑥值班室 3.0m×3.6m 1栋(47.52㎡)⑦水泵房 6.6m×6m 1栋(39.6㎡)⑧配电室 3.6m×3.6m 1栋(12.96㎡)⑨配水房 6.6m×4.5m 1栋(29.7㎡)⑩砖砌围墙高2.2m 35m4、编制依据①永301增压点工程设计施工兰图5、施工依据(国家、行业有关施工及验收规范)①SY/T4103-95《钢制管道焊接及验收规范》②GB50235-97《工业金属管道工程施工及验收规范》③GB50236-98《现场设备工业管道焊接工程施工及验收规范》④SY/T0422-97《油田集输管道施工及验收规范》⑤SY/T0V05-99《油田注水设计施工及验收规范》⑥GB5020-2002《建筑地基基础工程施工质量验收规范》⑦GB50203-2002《砌体工程施工质量验收规范》⑧GB50202-2002《混凝土结构工程施工质量验收规范》⑨GB50207-2002《屋面工程质量验收规范》二、施工准备及方法1、施工布置施工组织结构网络名单公司成立工程项目经理部,负责组织协调,安排生产运行,解决技术,安全、质量、环保的实际问题职 务人 员 项目经理张广华 项目副经理 姚先站、杨志平电焊工、气焊工 李跃松、饶学辉、贺三、聂华华、张华委、景安友管 工姚先站、张广华 泥瓦工项目经理 张广华技术负责姚先站 经营负责 曾绍兰 质量负责 张广华 材料供应 张留柱 安全工农 杨志平2、施工准备①组织施工人员熟悉图纸,并进行现场走线勘察,了解施工现场的现状,根据施工进度编制材料进场计划。
长庆油田标准化增压点设计
2 标 准 化 增 压 点 设 计 内容
增压 点属 于小型 站点 .主要针对 长庆 油 田复杂 多 变 的地形 ,对 偏远 、地势较 低和 沿线 高差起 伏变 化 大 的井 组原油 采用增 压输送 。延 长输送 距离 。标 准 化增压 点 的设 计范 围涉及集 输 、供 水 、生产 办公
及 生活配 套设施 3大 系统 ,涵盖仪 表 、给排水 、供
电 、通信 、 自控 、土建 、热 工 、暖通 、防腐等 多项
配 套工程 21 标 准化 增 压 点 类 型 .
一 一 一 一 谤 油 田标 准 化设 计 是 根 据 油 田井 站 的功 能 和 流
甜 一一一 l ≥ ≯ _一 T 蠢
备 定型化 、设计 安装模 块化 、管 阀配件 规范 化 、建 设 标 准 统 一 化 、安 全 设 计 人 性 化 、设 备 材料 国产 化 、生产 管理数 字化 。 同时 ,实 现 了精确 配 管 以及
图 1 标 准 化 增 压点 分 类 框 图
22 标 准化 增 压 点 工 艺 流 程 .
摘 要 : 结合 长 庆 油 田标 准 化 增 压 点 的 设 计 工 作 , 阐述 其 设 计 特 点 , 分 析 设 计 内容 , 总 结 了应 用 情 况 和一 果 。 长 庆 油 田 标 准 化 增 压 点 设 计 遵 循 标 准 化 设 计 理 念 , 实 现 规 模 化 采 购 、 模 块 化 施 工 , 大 大 效 一 一
… 一 孵 一 黧 一 一 一 一
油 一
提 高了油田地 面工程设计及 建设 的效率和质 量。
关 键 词 :油 田 ;标 准 化 ; 增 压 点 ;模 块 ;设 计
中图分类号 :T 3 文献标识 码 :B 文章编 号 :1 0 — 2 6 (0 0 2 0 8 — 2 E2 0 12 0 2 1 )0 — 0 6 0
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、编制说明1、本施工组织设计方案按施工图纸中的设计工程内容编制,为了适应超低渗透油藏第一项目部地面产能建设项目组发展的要求,按照油田地面建设站场工程施工的规定,确保施工质量,按期完成施工任务,特编制此施工组织设计。
2、本施工组织设计适用于超一场站工程庄五接转注水站的施工。
二、编制依据、施工执行标准(1)、安装1)、庄五接转注水站施工设计图纸及建设单位、监理单位现场施工技术交底。
2)、石油天然气站内工艺管道工程施工及验收规范(SY0402-2000)3)、油田集输管道施工及验收规范(SY0422-1997)(2)、土建:1)、建筑工程质量验收统一标准(GB50300-2001)2)、建筑地基基础工程施工质量验收规范(GB50202-2002)3)、砌体工程施工质量验收规范(GB50203-2002)4)、混泥土结构工程施工质量验收规范(GB5024-2002)4)、建筑地面工程施工质量验收规范(GB50209-2002)5)、建筑装饰装修工程施工质量验收规范(GB50210-2002)(3)、电气工程1)、<电气装置安装工程电缆线路施工及验收规范>(GB50168-2006)2)、<建筑电器工程施工质量验收规范>(GB50303—2002)3)、<施工现场临时用电安全技术规范>(JGJ46—2005)三、工程概况超一场站工程庄五接转注水站占地面积1795.5m2,,约2.69亩,征地面积2177.5m2,,约3.26亩。
控制值班房建筑面积为11.88m2;建设时应根据现场地形等实际情况进行场地布置。
防翻越围栏变更为高2.2米砖砌围墙,出站区增加含水分析仪流程,附图,按照现场交底施工,控制好站内排水坡度走向,防止雨水内涝,砖围墙、铁艺围墙、钢大门、站内道路、人行道路等配套设施,立式煤气两用热水炉 CLHG(T)180-Y/6.3-AII/Q N=180KW;5m3水箱等配套设施安装。
四、施工部署为了按期安全的完成超一场站工程庄五接转注水站,在复杂的环境施工中,我生产运行部、工程技术部经精心策划布置以下施工部署:施工组织机构图1、施工前期的主要准备工作1.1、施工准备工作的基本任务和范围1.1.1、办理各种文件的申报与批准手续、以取得施工的法律依据。
1.1.2、深入调查研究,掌握工程的特点和关键环节,进行施工现场的踏勘及分析。
1.1.3、做好“三通”一平、测量放线、临时设施的搭设工作。
1.1.4、原始资料的调查分析,技术、资料、资金的准备。
1.1.5、施工场地临时设施的修建、施工材料及机具的准备。
安全员 杨燕子HSE 监督 员 刘朝辉 材料员 惠晓燕资料员 王雨妍技术员 尤国军质检员 胡海峰 铆工班焊工班电工班施工队长 技 术 员项目经理:陈本善主要负责人:尤国军土建队安装队1.1.6、熟悉施工图纸,作好各级图纸会审和技术交底,编制施工技术文件和质量控制文件,完善质量体系。
1.1.7、配备各工种人员,进行资格审查,组织施工力量。
施工前对焊工进行技术考核。
1.1.8、建立技术、安全、生产、计划、组织管理措施及制度,作好物资、劳动力、设备等方面的计划准备工作。
1.1.9、预测可能发生的变化,提出应变措施,做好应变准备。
1.1.10、现在进入雨季施工阶段,在施工中特别做好地基、沟槽及施工现场的抗洪抢险及排水准备工作。
同时作好夏季施工阶段的防暑准备工作。
五、施工工艺及施工机具1施工程序:先土建,后安装;先地下,后地上;先高空,后低空;安装工程先设备安装,后进行工艺管网、电气、仪表安装;设备安装工程应先安装重、大、关键设备,后安装一般设备;管道工程应坚持先干管后支管,先大后小,先里后外地顺序。
2、站场土建施工的工序依次为:站场定位放线、设备基础定位放线开挖新建→输油泵房、工具间、值班室新建→砖砌围墙砌筑、抹灰→两蹲位厕所新建、装饰→站内管沟开挖→站场综合治理→检查交工→补修→竣工。
3、安装施工工序:材料进场验收→施工准备→钢制容器制作→设备基础检查定位→设备吊装就位→找平→工艺安装→调试→防腐保温→检验交工。
4、施工方法的选择:站内实行依次施工、流水施工、交叉施工的办法。
4.1.结合实际情况,充分考虑工程的特点,以及技术进度上的要求进行施工。
4.2、尽可能地采用先进技术和施工工艺,努力提高机械化施工程度;对施工专用机械设备的设计(如吊装运输设备、支撑专用设备等)要经过周密计划,确保施工安全。
4.3、要认真进行施工方案的技术经济比较。
4.4、人员组织:为了按期完工,确保工程质量,配备安装工程师1人,质检员1人,土建工程师1人,施工员1人,焊工1人,管工、铆工4人,电工2人,机械维修工1人,普工27人(土建、安装)。
劳动力需用量计划表序号工种需用人数备注1 施工员2 土建安装各一名2 质量员 1 土建安装3 技术员 1 土建安装各一名4 材料员 15 焊工 1 预备人员2人6 管工、铆工 47 电工 28 普工18 包括土建、安装4.5、主要机械设备序号名称单位数量备注1 电焊机台2 经鉴定状态良好2 手提式磨光机台 4 经鉴定状态良好3 电动切割机台 2 经鉴定状态良好4 电动试压泵台 1 经鉴定状态良好5 接地电阻测试仪台 1 经鉴定状态良好6 发电机台 1 经鉴定状态良好7 施工车辆辆 1 经鉴定状态良好8 万用表套 1 经鉴定状态良好9 焊接检查尺套 1 经鉴定状态良好10 游标卡尺套 1 经鉴定状态良好11 塞尺套 1 经鉴定状态良好12 搅拌机台 1 经鉴定状态良好13 水准仪、经纬仪套 1 经鉴定状态良好14 抽水泵台 1 经鉴定状态良好15 装载机台 1 经鉴定状态良好16 蛙式大夯机台 2 经鉴定状态良好17 平板振动器台 2 经鉴定状态良好18 水平靠尺把 1 经鉴定状态良好19 50m卷尺个 2 经鉴定状态良好4.6、施工要求:4.6.1、严格按照设计图纸、施工规范、工艺要求组织施工。
4.6.2、施工材料先报验,验收合格后进场。
4.6.3、施工前对员工进行安全教育。
站场环境保证良好,现场文明施工。
4.6.4、加强工序控制,站内管线焊接、防腐必须按规定施工。
4.6.5、每道焊口进行记录登记(用符号标注)建档。
设备安装前进行检查。
4.6.6、站场管沟深度达到1.2米,上宽达到0.8米,下宽达到0.6米。
4.6.7、以人为本、质量第一,争创优良工程。
六、质量管理体系及质量目标6.1、本工程建立以项目经理为施工质量第一责任人的质量管理体系,质量组织机构如下:6.2、质量方针及目标:6.2.1、我们的质量方针是:质量一次过关,创精品工程,为用户提供安全优质满意的服务。
6.2.2、质量目标:生产第一,质量第一,安全第一。
各项工程合格率100%,单位工程优良率98%。
6.3、我们的工作目标:完善各项制度,严格按照安装工艺规范、规定及技术标准施工,加强施工全过程的控制和管理,以精品、高效益完成施工任务,争创优良工程,提前12日完成生产任务。
七、施工技术管理(一)站场土建工程1、基础施工和技术要求:1.1、土方基础:1.1.1、挖土前,根据设计图纸轴线的具体位置,用白灰撒出四周边线,钉好龙门板,标记轴线位置中心点,进行机械大开挖,深度大于1.5米时按1:0.5系数放坡,然后用水准仪测定好轴线位置的标高,标记到固定位置上。
基础挖完后进行素土、三七灰土夯实,用机械碾压,压实系数最小值为0.9t。
1.1.2、挖土时随时用水平仪测量,做好垫层高度标记,不允许浅挖,如开挖时遇到坟墓、空洞时,要请设计单位、建设单位、监理单位共同研究处理办法。
基地严禁扰动,基坑四周设置排水沟,并挖好集水井,设置泥浆泵随时作好排出坑内积水工作。
土方工程外形尺寸的允许偏差和检验方法项次项目允许偏差(mm)检验方法柱坑、基坑、基槽、管沟挖方、填方、场地平整排水沟地(路)面基层人工施工机械施工1 标高+0-50±50 ±100+0-50+0-50用水准仪检查2 长度、宽度、(由设计中心线向两边量)-0 -0 -0+100-0-用经纬仪、拉线和尺量检查3 便坡偏陡不允许不允许不允许不允许- 观察或用坡度尺检查4 表面平整度- - - - 20用2m靠尺和塞尺检查1.2、基础垫层:1.2.1、混凝土基础、设备基础混凝土用机械搅拌,选用优质水泥和良好的粗细骨料,材料现场取样,用年检合格的计量器具衡量按比例施工,在搅拌机旁挂牌明示施工配合比。
如留槎时,其坡度不小于1/7,振动器插点间距不超过50cm,振动到表面泛浆无气泡为止。
混凝土浇灌后浇水养护,养护时间不少于7周夜。
1.2.2、模板以钢木结合,在垫层面上弹好的轴线位置,模板及撑头应有足够的强度、刚度和稳定性,保证混凝土设计尺寸正确。
模板拆除待混凝土强度达到设计要求的70%时拆除。
1.3、砖基础:垫层面清理干净,弹出轴线位置中心点,碎石砂浆找平,砖要在施工前1-2天浇水湿润。
2、主体结构工程施工技术和要求2.1、铁艺围墙工程2.1.1、围墙主要由3部分组成,分别为铁艺栏杆、墙底、铁艺护栏。
墙底采用采用Mu10实心砖,M5混合砂浆砌筑,表面采用1:2水泥砂浆抹白灰。
栏杆采用4×30×30角铁与4×40×40角铁固定连接,铁艺护栏之间用螺栓连接。
2.1.2、摸清工程场地情况,如地形、运输道路、邻近建筑物、地下埋设物、地面障碍物等,绘出施工总平面图,在施工区域内设置临时性或永久性排水沟,将地面水排走,或疏通至原有排水、泄洪系统,使场地不积水。
2.1.3、根据工程场地情况,布置好材料堆放场地、临时道路,定出围墙位置、墙垛位置和工地大门。
2.1.4、根据确定出的围墙栏杆位置,分别开始砌筑并安放好角铁。
铁艺护栏依序跟角钢连接,合口要紧。
2.1.5、铁艺护栏围墙施工过程中,由工程部技术人员进行监督检查并给予技术指导,施工完毕后,要经工程部与质检部技术人员按照国家有关标准检查验收,验收合格,交工地管理人员接管。
平时,由工地门卫进行日常检查,发现问题,及时汇报处理。
工程施工过程中注意发电机的安放及机械设备的使用,防止漏电。
八、站场工艺、管道、设备安装工程1、站内工艺管道安装施工技术措施1.1、施工工序:管件、阀门检验→管件加工→管网组对→管网焊接→工艺安装→管网试压→管道涂漆、防腐、保温、补口→管沟回填→评定验收1.2、设备开箱检查验收:设备使用说明书、图纸技术文件、备件、工具应齐全,设备和配件无缺陷、损坏、锈蚀,同时作好记录妥善保管。
1.3、设备基础:设备基础位置、尺寸应符合下列规定:坐标位置:±20mm,外形尺寸:±20mm凹陷尺寸:±20mm,平面水平度:5mm/m,且∠10mm,垂直度:5mm/m,预埋地脚螺栓孔、中心位置±10mm ,深度±20mm,垂直度≤10mm。
