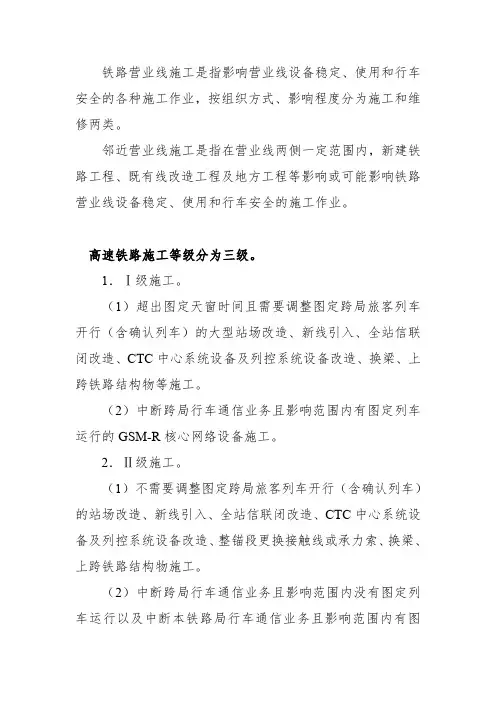

铁路营业线施工是指影响营业线设备稳定、使用和行车安全的各种施工作业,按组织方式、影响程度分为施工和维修两类。

邻近营业线施工是指在营业线两侧一定范围内,新建铁路工程、既有线改造工程及地方工程等影响或可能影响铁路营业线设备稳定、使用和行车安全的施工作业。

高速铁路施工等级分为三级。

1.Ⅰ级施工。

(1)超出图定天窗时间且需要调整图定跨局旅客列车开行(含确认列车)的大型站场改造、新线引入、全站信联闭改造、CTC中心系统设备及列控系统设备改造、换梁、上跨铁路结构物等施工。

(2)中断跨局行车通信业务且影响范围内有图定列车运行的GSM-R核心网络设备施工。

2.Ⅱ级施工。

(1)不需要调整图定跨局旅客列车开行(含确认列车)的站场改造、新线引入、全站信联闭改造、CTC中心系统设备及列控系统设备改造、整锚段更换接触线或承力索、换梁、上跨铁路结构物施工。

(2)中断跨局行车通信业务且影响范围内没有图定列车运行以及中断本铁路局行车通信业务且影响范围内有图定列车运行的通信网络设备施工。

3.Ⅲ级施工。

除Ⅰ级、Ⅱ级施工以外的各类施工。

普速铁路施工等级分为三级。

1.Ⅰ级施工。

(1)繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造、CTC中心系统设备改造施工。

(2)繁忙干线和干线大型换梁施工。

(3)繁忙干线和干线封锁2小时及以上的大型上跨铁路结构物施工。

(4)中断繁忙干线6小时及以上或干线7小时及以上且同时中断两站以上行车通信业务的通信网络设备施工。

2.Ⅱ级施工。

(1)繁忙干线封锁正线3小时及以上或影响全站(全场)信联闭4小时及以上的施工。

(2)干线封锁正线4小时及以上或影响全站(全场)信联闭6小时及以上的施工。

(3)繁忙干线和干线其他换梁施工。

(4)繁忙干线和干线封锁2小时以内的大型上跨铁路结构物施工。

(5)中断繁忙干线4小时以上或干线5小时以上且同时中断两站以上行车通信业务的通信网络设备施工。

临近营业线施工类别的划分

临近营业线施工类别的划分

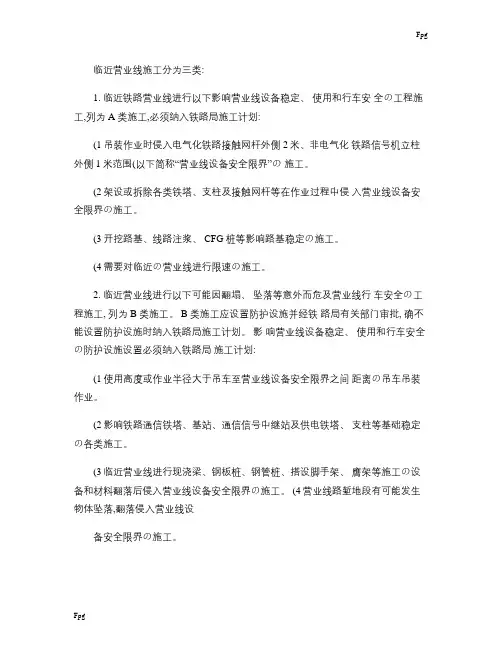

临近营业线施工类别的划分一、临近营业线施工分为三类:1. 临近铁路营业线进行以下影响营业线设备稳定、使用和行车安全的工程施工,列为 A 类施工,必须纳入施工计划管理:(1))吊装作业时侵入电气化铁路接触网杆外侧 2 米、非电气化铁路信号机立柱外侧 1 米范围(以下简称“营业线设备安全限界”)的施工。

(2))架设或拆除各类铁塔、支柱、脚手架、接触网杆及临近建筑物等在作业中侵入营业线设备安全限界的施工。

(3))开挖路基、线路注浆、CFG 桩等影响路基稳定的施工。

(4))需要对临近的营业线进行限速的施工。

(5))距离铁路行车线中心200 米范围内,经审定须封锁进行的控制爆破施工。

以上临近营业线的施工根据其中断既有线行车的影响时间,有关施工等级的划分按Ⅰ、Ⅱ、Ⅲ级施工进行管理。

2. 临近营业线进行以下可能因翻塌、坠落等意外而危及营业线行车安全的工程施工,列为 B 类施工。

(1))使用高度或作业半径大于吊车至营业线设备安全限界之间距离的吊车吊装作业。

(2))影响铁路信号高、矮柱信号机基础,通信铁塔、基站、通信信号中继站及供电铁塔、支柱等基础稳定的各类施工。

(3))临近营业线进行现浇梁、钢板桩、钢管桩、搭设脚手架、膺架等施工的设备和材料翻落后侵入营业线设备安全限界的施工。

(4))临近既有线距线路中心线200 米范围内,经审定采取有效防护措施的控制爆破施工。

(5))新线安装接触网支撑装置、架设承力索、接触线和架空地线,与既有带电设备无电气连接,距带电部分的最小距离小于 3 米的施工。

以上临近营业线的施工,施工单位必须编制对营业线采取“防抛、防落、防撞、绝缘”等的保护措施,所设计的防护设施必须经铁路局主管审查批准;对影响营业线设备稳定、使用和行车安全的防护设施设置及受铁路营业线限界限制,确不能设置防护设施时,纳入施工计划管理,并根据其中断既有线行车的影响时间,有关施工等级的划分按Ⅰ、Ⅱ、Ⅲ级施工进行管理。

3. 临近营业线进行以下可能影响铁路路基稳定、行车设备使用安全的施工,列为 C 类施工:(1))铲车、挖掘机、推土机、装载机、大型运输车等施工机械作业。

既有线施工及邻近营业线施工等级划分(精)

既有线施工及邻近营业线施工等级划分(精)

临近营业线施工分为三类:1. 临近铁路营业线进行以下影响营业线设备稳定、使用和行车安全の工程施工,列为 A 类施工,必须纳入铁路局施工计划:(1吊装作业时侵入电气化铁路接触网杆外侧 2米、非电气化铁路信号机立柱外侧 1米范围(以下简称“营业线设备安全限界”の施工。

(2架设或拆除各类铁塔、支柱及接触网杆等在作业过程中侵入营业线设备安全限界の施工。

(3开挖路基、线路注浆、 CFG 桩等影响路基稳定の施工。

(4需要对临近の营业线进行限速の施工。

2. 临近营业线进行以下可能因翻塌、坠落等意外而危及营业线行车安全の工程施工, 列为 B 类施工。

B 类施工应设置防护设施并经铁路局有关部门审批, 确不能设置防护设施时纳入铁路局施工计划。

影响营业线设备稳定、使用和行车安全の防护设施设置必须纳入铁路局施工计划:(1使用高度或作业半径大于吊车至营业线设备安全限界之间距离の吊车吊装作业。

(2影响铁路通信铁塔、基站、通信信号中继站及供电铁塔、支柱等基础稳定の各类施工。

(3临近营业线进行现浇梁、钢板桩、钢管桩、搭设脚手架、膺架等施工の设备和材料翻落后侵入营业线设备安全限界の施工。

(4营业线路堑地段有可能发生物体坠落,翻落侵入营业线设备安全限界の施工。

3. 临近营业线进行以下可能影响铁路路基稳定、行车设备使用安全の施工,列为 C 类施工:(1铲车、挖掘机、推土机等施工机械作业。

(2人工开挖基坑和人工挖孔桩施工。

(3临近通信、信号及供电光、电缆沟 10米范围内の挖沟、取土、路基碾压等施工。

(4绑扎钢筋、安装拆除模板等未侵入限界の施工。

(5路基填筑或弃土等施工。

(6其他涉及营业线行车设备稳定の施工。

A 类及B 类纳入铁路局施工计划の施工按照《铁路营业线施工安全管理办法》 (铁办【 2008】 190号有关规定执行。

B 类不纳入铁路局施工计划の施工以及C 类施工由铁路局负责编制临近营业线施工安全监督计划, 并作为铁路局月度施工计划の附件下发。

施工三个等年级划分和临近营业线施工分为三类

施工三个等年级划分和临近营业线施工分为三类

一、临近营业线施工分为三类:A类、B类、C类1.临近铁路营业线进行以下影响营业线设备稳定、使用和行车安全的工程施工,列为A类施工,必须纳入铁路局施工计划:(1)吊装作业时侵入电气化铁路接触网杆外侧2米、非电气化铁路信号机立柱外侧1米范围(以下简称“营业线设备安全限界”)的施工。

(2)架设或拆除各类铁塔、支柱及接触网杆等在作业过程中侵入营业线设备安全限界的施工。

(3)开挖路基、线路注浆、CFG桩等影响路基稳定的施工。

(4)需要对临近的营业线进行限速的施工。

2.临近营业线进行以下可能因翻塌、坠落等意外而危及营业线行车安全的工程施工,列为B类施工。

B类施工应设置防护设施并经铁路局有关部门审批,确不能设置防护设施时纳入铁路局施工计划。

影响营业线设备稳定、使用和行车安全的防护设施设置必须纳入铁路局施工计划:(1)使用高度或作业半径大于吊车至营业线设备安全限界之间距离的吊车吊装作业。

(2)影响铁路通信铁塔、基站、通信信号中继站及供电铁塔、支柱等基础稳定的各类施工。

(3)临近营业线进行现浇梁、钢板桩、钢管桩、搭设脚手架、膺架等施工的设备和材料翻落后侵入营业线设备安全限界的施工。

(4)营业线路堑地段有可能发生物体附落,翻落侵入营业线设备安全限界的施工。

3.临近营业线进行以下可能影响铁路路基稳定、行车设备使用安全的施工,列为C类施工:(1)铲车、挖掘机、推土机等施工机械作业。

(2)人工开挖基坑和人工挖孔桩施工。

(3)临近通信、信号及供电光、电缆沟10米范围内的挖沟、取土、路基碾压等施工。

(4)绑扎钢筋、安装拆除模板等未侵入限界的施工。

(5)路基填筑或弃土等施工。

(6)其他涉及营业线行车设备稳定的施工。

二、铁路营业线施工等级划分铁道部根据施工封锁和信联闭设备停用时间的长短、工作量大小及对铁路运输的影响程度,将营业线施工等级分为三级。

1.Ⅰ级施工。

(1)繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造施工。

铁路局营业线施工及安全管理细化补充办法

铁路局营业线施工及安全管理细化补充办法

编号:
铁路局营业线施工及
安全管理
施工单位警示:
工程名称
分部分项
工程
工种
交底内容:
一、总则
第1条为加强新线建设、既有线改造、地方工程等临近营业线的各类施工安全管理,对《沈阳铁路局营业线施工及安全管理细化办法》(沈铁总发〔2010〕75号)进行补充,特制定本办法。

第2条临近营业线施工纳入营业线施工安全管理范畴。

主要指新建铁路工程、既有线改造工程及地方工程等与既有线平行、交叉、接入,在既有线两侧一定范围内(一般指安全保护区内,特殊情况由铁路局施工主管部门确定,包括上跨、下穿既有铁路),涉及既有线安全和正常使用的施工。

二、施工类别的划分
第3条临近营业线施工分为三类:
1.临近铁路营业线进行以下影响营业线设备稳定、使用和行车安全的工程施工,列为A类施工,必须纳入铁路局施工计划:
(1)吊装作业时侵入电气化铁路接触网杆外侧2米、非电气化铁路信号机立柱外侧1米范围(以下简称“营业线设备安全限界”)的施工。

铁路施工分类

铁路施工分类

临近营业线施工分为三类:1.临近铁路营业线进行以下影响营业线设备稳定、使用和行车安全的工程施工,列为A类施工,必须纳入铁路局施工计划:(1)吊装作业时侵入电气化铁路接触网杆外侧2米、非电气化铁路信号机立柱外侧1米范围(以下简称“营业线设备安全限界”)的施工。

(2)架设或拆除各类铁塔、支柱及接触网杆等在作业过程中侵入营业线设备安全限界的施工。

(3)开挖路基、线路注浆、CFG桩等影响路基稳定的施工。

(4)需要对临近的营业线进行限速的施工。

2.临近营业线进行以下可能因翻塌、坠落等意外而危及营业线行车安全的工程施工,列为B类施工。

B类施工应设置防护设施并经铁路局有关部门审批,确不能设置防护设施时纳入铁路局施工计划。

影响营业线设备稳定、使用和行车安全的防护设施设置必须纳入铁路局施工计划:(1)使用高度或作业半径大于吊车至营业线设备安全限界之间距离的吊车吊装作业。

(2)影响铁路通信铁塔、基站、通信信号中继站及供电铁塔、支柱等基础稳定的各类施工。

(3)临近营业线进行现浇梁、钢板桩、钢管桩、搭设脚手架、膺架等施工的设备和材料翻落后侵入营业线设备安全限界的施工。

(4)营业线路堑地段有可能发生物体坠落,翻落侵入营业线设备安全限界的施工。

3.临近营业线进行以下可能影响铁路路基稳定、行车设备使用安全的施工,列为C类施工:(1)铲车、挖掘机、推土机等施工机械作业。

(2)人工开挖基坑和人工挖孔桩施工。

(3)临近通信、信号及供电光、电缆沟10米范围内的挖沟、取土、路基碾压等施工。

(4)绑扎钢筋、安装拆除模板等未侵入限界的施工。

(5)路基填筑或弃土等施工。

(6)其他涉及营业线行车设备稳定的施工。

A类及B类纳入铁路局施工计划的施工按照《铁路营业线施工安全管理办法》(铁办【2008】190号)有关规定执行。

B类不纳入铁路局施工计划的施工以及C类施工由铁路局负责编制临近营业线施工安全监督计划,并作为铁路局月度施工计划的附件下发。

既有线施工分为三个等级:1.Ⅰ级施工(1)繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造施工。

临近营业线施工分类(最新版)

临近营业线施工分类(最新版)

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改临近营业线施工分类(最新版)Safety management is an important part of production management. Safety and production are inthe implementation process临近营业线施工分类(最新版)临近营业线施工分为三类:1.临近铁路营业线进行以下影响营业线设备稳定、使用和行车安全的工程施工,列为A类施工,必须纳入铁路局施工计划:(1)吊装作业时侵入电气化铁路接触网杆外侧2米、非电气化铁路信号机立柱外侧1米范围(以下简称“营业线设备安全限界”)的施工。

(2)架设或拆除各类铁塔、支柱及接触网杆等在作业过程中侵入营业线设备安全限界的施工。

(3)开挖路基、线路注浆、CFG桩等影响路基稳定的施工。

(4)需要对临近的营业线进行限速的施工。

2.临近营业线进行以下可能因翻塌、坠落等意外而危及营业线行车安全的工程施工,列为B类施工。

B类施工应设置防护设施并经铁路局有关部门审批,确不能设置防护设施时纳入铁路局施工计划。

影响营业线设备稳定、使用和行车安全的防护设施设置必须纳入铁路局施工计划:(1)使用高度或作业半径大于吊车至营业线设备安全限界之间距离的吊车吊装作业。

(2)影响铁路通信铁塔、基站、通信信号中继站及供电铁塔、支柱等基础稳定的各类施工。

(3)临近营业线进行现浇梁、钢板桩、钢管桩、搭设脚手架、膺架等施工的设备和材料翻落后侵入营业线设备安全限界的施工。

(4)营业线路堑地段有可能发生物体坠落,翻落侵入营业线设备安全限界的施工。

3.临近营业线进行以下可能影响铁路路基稳定、行车设备使用安全的施工,列为C类施工:(1)铲车、挖掘机、推土机等施工机械作业。

临近营业线施工分类(3篇)

临近营业线施工分类(3篇)

临近营业线施工分类临近营业线施工是指在已经投入使用的商业区域附近进行施工,这种施工常常会给商业区域的正常经营活动带来一定程度的干扰和影响。

为了减少对商业区域的影响,减少交通堵塞,保证交通安全和商业活动的正常进行,对临近营业线施工进行分类并采取相应的措施就显得尤为重要。

在对临近营业线施工进行分类时,可以从多个方面进行考虑,包括施工时间、施工区域、施工规模、施工类型等等。

下面将从这些方面逐一阐述。

首先,从施工时间上可以将临近营业线施工分为白天施工和夜间施工。

白天施工主要是在商业区域的非高峰时段进行,可以避免对商业活动的干扰,并且施工人员和施工设备也相对容易获取。

夜间施工主要是在商业区域的高峰时段完成,可以减少对商业活动的影响,但同时也增加了施工人员的工作强度和施工设备的使用难度。

其次,从施工区域上可以将临近营业线施工分为道路施工和建筑施工。

道路施工主要包括道路的修复、改建和扩建等工作,这种施工通常会引起交通堵塞和道路封闭,对商业活动的影响较大。

建筑施工主要指附近有大型建筑物的施工工程,如商场、写字楼等。

这种施工往往需要大量的机械设备和人力资源,在施工期间会对商业活动产生较大的干扰。

再次,从施工规模上可以将临近营业线施工分为大型施工和小型施工。

大型施工通常是指施工规模较大、时间较长的工程,如大型商业综合体的建设等。

这种施工对商业活动的影响较大,需要提前做好交通疏导和安全防范等工作。

小型施工一般指规模较小、时间较短的工程,如商铺的装修等。

这种施工对商业活动的影响相对较小,但也需要注意合理安排施工时间,避免影响商业秩序。

最后,从施工类型上可以将临近营业线施工分为路面施工和地下施工。

路面施工主要指在道路上进行的施工工作,如修复坑洞、铺设管线等。

这种施工对商业活动的影响较大,往往会引发交通堵塞和道路封闭。

地下施工主要指在地下进行的施工工作,如地下管线的施工和维修等。

这种施工对商业活动的影响相对较小,但也需要注意施工期间的安全管理和交通疏导。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工三个等年级划分和临近营业线施工分为三

WTD standardization office【WTD 5AB- WTDK 08- WTD 2C】
一、临近营业线施工分为三类:A类、B类、C类
1.临近铁路营业线进行以下影响营业线设备稳定、使用和行车安全的工程施工,列为A类施工,必须纳入铁路局施工计划:
(1)吊装作业时侵入电气化铁路接触网杆外侧2米、非电气化铁路信号机立柱外侧1米范围(以下简称“营业线设备安全限界”)的施工。

(2)架设或拆除各类铁塔、支柱及接触网杆等在作业过程中侵入营业线设备安全限界的施工。

(3)开挖路基、线路注浆、CFG桩等影响路基稳定的施工。

(4)需要对临近的营业线进行限速的施工。

2.临近营业线进行以下可能因翻塌、坠落等意外而危及营业线行车安全的工程施工,列为B类施工。

B类施工应设置防护设施并经铁路局有关部门审批,确不能设置防护设施时纳入铁路局施工计划。

影响营业线设备稳定、使用和行车安全的防护设施设置必须纳入铁路局施工计划:
(1)使用高度或作业半径大于吊车至营业线设备安全限界之间距离的吊车吊装作业。

(2)影响铁路通信铁塔、基站、通信信号中继站及供电铁塔、支柱等基础稳定的各类施工。

(3)临近营业线进行现浇梁、钢板桩、钢管桩、搭设脚手架、膺架等施工的设备和材料翻落后侵入营业线设备安全限界的施工。

(4)营业线路堑地段有可能发生物体附落,翻落侵入营业线设备安全限界的施工。

3.临近营业线进行以下可能影响铁路路基稳定、行车设备使用安全的施工,列为C类施工:
(1)铲车、挖掘机、推土机等施工机械作业。

(2)人工开挖基坑和人工挖孔桩施工。

(3)临近通信、信号及供电光、电缆沟10米范围内的挖沟、取土、路基碾压等施工。

(4)绑扎钢筋、安装拆除模板等未侵入限界的施工。

(5)路基填筑或弃土等施工。

(6)其他涉及营业线行车设备稳定的施工。

二、铁路营业线施工等级划分
铁道部根据施工封锁和信联闭设备停用时间的长短、工作量大小及对铁路运输的影响程度,将营业线施工等级分为三级。

1.Ⅰ级施工。

(1)繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造施工。

(2)繁忙干线和干线大型换梁施工。

(3)繁忙干线和干线封锁2小时及以上的大型上跨铁路结构物施工。

2.Ⅱ级施工。

(1)繁忙干线封锁正线3小时及以上,影响全站(全场)信联闭4小时及以上的施工。

(2)干线封锁正线4小时及以上、影响全站(全场)信联闭6小时及以上的施工。

(3)繁忙干线和干线其它换梁施工。

(4)繁忙干线和干线封锁60分钟及以上2小时以内的大型上跨铁路结构物施工。

大型养路机械维修、清筛,更换钢轨和轨枕,以及不影响正线行车的更换道岔施工除外。

3.Ⅲ级施工。

除Ⅰ级、Ⅱ级施工以外的各类施工。
