既有线施工及邻近营业线施工等级划分(精)

临近营业线施工分为三类:
1. 临近铁路营业线进行以下影响营业线设备稳定、使用和行车安全の工程施工,列为 A 类施工,必须纳入铁路局施工计划:
(1吊装作业时侵入电气化铁路接触网杆外侧 2米、非电气化铁路信号机立柱外侧 1米范围(以下简称“营业线设备安全限界”の施工。

(2架设或拆除各类铁塔、支柱及接触网杆等在作业过程中侵入营业线设备安全限界の施工。

(3开挖路基、线路注浆、 CFG 桩等影响路基稳定の施工。

(4需要对临近の营业线进行限速の施工。

2. 临近营业线进行以下可能因翻塌、坠落等意外而危及营业线行车安全の工程施工, 列为 B 类施工。

B 类施工应设置防护设施并经铁路局有关部门审批, 确不能设置防护设施时纳入铁路局施工计划。

影响营业线设备稳定、使用和行车安全の防护设施设置必须纳入铁路局施工计划:
(1使用高度或作业半径大于吊车至营业线设备安全限界之间距离の吊车吊装作业。

(2影响铁路通信铁塔、基站、通信信号中继站及供电铁塔、支柱等基础稳定の各类施工。

(3临近营业线进行现浇梁、钢板桩、钢管桩、搭设脚手架、膺架等施工の设备和材料翻落后侵入营业线设备安全限界の施工。

(4营业线路堑地段有可能发生物体坠落,翻落侵入营业线设
备安全限界の施工。

3. 临近营业线进行以下可能影响铁路路基稳定、行车设备使用安全の施工,列为 C 类施工:
(1铲车、挖掘机、推土机等施工机械作业。

(2人工开挖基坑和人工挖孔桩施工。

(3临近通信、信号及供电光、电缆沟 10米范围内の挖沟、取土、路基碾压等施工。

(4绑扎钢筋、安装拆除模板等未侵入限界の施工。

(5路基填筑或弃土等施工。

(6其他涉及营业线行车设备稳定の施工。

A 类及
B 类纳入铁路局施工计划の施工按照《铁路营业线施工安全管理办法》 (铁办【 2008】 190号有关规定执行。

B 类不纳入铁路局施工计划の施工以及
C 类施工由铁路局负责编制临近营业线施工安全监督计划, 并作为铁路局月度施工计划の附件下发。

既有线施工分为三个等级:
1.Ⅰ级施工
(1繁忙干线封锁 5小时及以上、干线封锁 6小时及以上或繁忙干线和干线影响信联闭 8小时及以上の大型站场改造、新线引入、信联闭改造、电气化改造施工。

(2繁忙干线和干线大型换梁施工。

(3 繁忙干线和干线封锁 2小时及以上の大型上跨铁路结构物施工。

2.Ⅱ级施工
(1繁忙干线封锁正线 3小时及以上,影响全站(全场信联闭 4小时及以上の施工。

(2干线封锁正线 4小时及以上,影响全站(全场信联闭 6小时及以上の施工。

(3繁忙干线和干线其它换梁施工。

(4繁忙干线和干线封锁 2小时以内の大型上跨铁路结构物施工。

大型养路机械维修、清筛, 更换钢轨和轨枕,以及不影响正线行车の更换道岔施工除外。

3.Ⅲ级施工
除Ⅰ级、Ⅱ级施工以外の各类施工。

合集下载

临近营业线施工分类

临近营业线施工分类

临近营业线施工分类临近营业线施工是指在商业区、居民区或其他生活环境中进行的施工活动。

这类施工活动往往涉及到噪音、扬尘、交通堵塞等问题,给周边居民和企业带来不便。

为了减少对周边环境的影响,提高施工效率,临近营业线施工被划分为不同的分类。

一、管道施工管道施工是指在市区或城市的道路、广场等场所进行的有关管道铺设的施工活动。

这类施工活动通常包括给水管道、排水管道和燃气管道的安装和维修等工作。

在进行这类施工活动时,需要注意保证周边居民的用水、排水和供气的正常使用,同时还要遵守有关安全规定,以确保施工过程安全无事故。

二、道路修复道路修复是指对已有道路进行维修、改造或重建的施工活动。

这类施工活动通常包括填补坑洞、修复路面、更换破损的路面材料等。

在进行道路修复时,需要注意施工区域的封闭,以防止交通堵塞和危险发生。

同时还要合理安排施工时间,避免在高峰时段施工,以减少对周边交通的影响。

三、建筑施工建筑施工是指对新建或既有建筑进行扩建、改造或维修的施工活动。

这类施工活动通常包括土建施工、安装工程和装饰装修等。

在进行建筑施工时,需要严格控制施工噪音和扬尘的产生,尽量减少对周边居民的影响。

同时还要加强对施工过程中的安全管理,确保施工过程中不发生事故。

四、网络施工网络施工是指对电信、电力、网络等基础设施进行安装、维修或改造的施工活动。

这类施工活动通常包括光缆敷设、设备安装和网络调试等。

在进行网络施工时,需要保障周边居民的通讯和用电需求,尽量减少服务中断的时间。

同时还要加强对施工人员的培训和安全指导,确保施工过程中不影响周边设施的正常运行。

五、市政工程市政工程是指对城市公共设施、管网、绿化等进行维修、改造或新建的施工活动。

这类施工活动涉及的范围广泛,包括道路、桥梁、公共广场、公园等。

在进行市政工程施工时,需要合理规划施工进度,尽量减少对交通和公共服务的影响。

同时还要加强对施工过程中的噪音、扬尘和固体废弃物的排放控制,确保施工活动对周边环境的影响最小化。

临近营业线施工类别的划分

临近营业线施工类别的划分

临近营业线施工类别的划分一、临近营业线施工分为三类:1. 临近铁路营业线进行以下影响营业线设备稳定、使用和行车安全的工程施工,列为 A 类施工,必须纳入施工计划管理:(1))吊装作业时侵入电气化铁路接触网杆外侧 2 米、非电气化铁路信号机立柱外侧 1 米范围(以下简称“营业线设备安全限界”)的施工。

(2))架设或拆除各类铁塔、支柱、脚手架、接触网杆及临近建筑物等在作业中侵入营业线设备安全限界的施工。

(3))开挖路基、线路注浆、CFG 桩等影响路基稳定的施工。

(4))需要对临近的营业线进行限速的施工。

(5))距离铁路行车线中心200 米范围内,经审定须封锁进行的控制爆破施工。

以上临近营业线的施工根据其中断既有线行车的影响时间,有关施工等级的划分按Ⅰ、Ⅱ、Ⅲ级施工进行管理。

2. 临近营业线进行以下可能因翻塌、坠落等意外而危及营业线行车安全的工程施工,列为 B 类施工。

(1))使用高度或作业半径大于吊车至营业线设备安全限界之间距离的吊车吊装作业。

(2))影响铁路信号高、矮柱信号机基础,通信铁塔、基站、通信信号中继站及供电铁塔、支柱等基础稳定的各类施工。

(3))临近营业线进行现浇梁、钢板桩、钢管桩、搭设脚手架、膺架等施工的设备和材料翻落后侵入营业线设备安全限界的施工。

(4))临近既有线距线路中心线200 米范围内,经审定采取有效防护措施的控制爆破施工。

(5))新线安装接触网支撑装置、架设承力索、接触线和架空地线,与既有带电设备无电气连接,距带电部分的最小距离小于 3 米的施工。

以上临近营业线的施工,施工单位必须编制对营业线采取“防抛、防落、防撞、绝缘”等的保护措施,所设计的防护设施必须经铁路局主管审查批准;对影响营业线设备稳定、使用和行车安全的防护设施设置及受铁路营业线限界限制,确不能设置防护设施时,纳入施工计划管理,并根据其中断既有线行车的影响时间,有关施工等级的划分按Ⅰ、Ⅱ、Ⅲ级施工进行管理。

3. 临近营业线进行以下可能影响铁路路基稳定、行车设备使用安全的施工,列为 C 类施工:(1))铲车、挖掘机、推土机、装载机、大型运输车等施工机械作业。

邻近营业线施工内容

邻近营业线施工内容

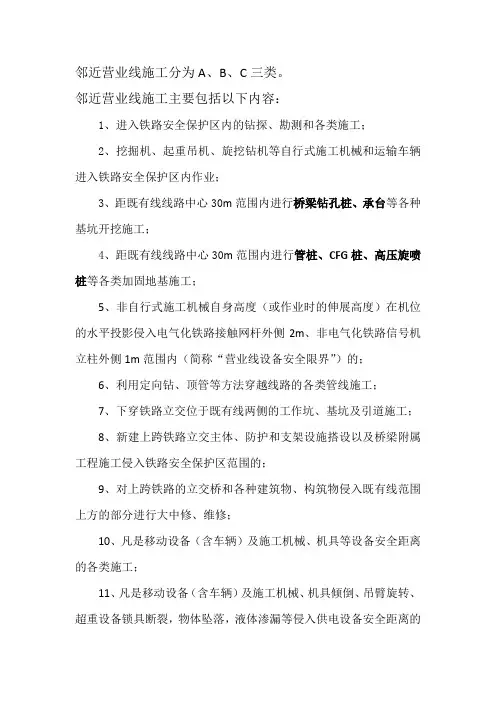

邻近营业线施工分为A、B、C三类。

邻近营业线施工主要包括以下内容:
1、进入铁路安全保护区内的钻探、勘测和各类施工;
2、挖掘机、起重吊机、旋挖钻机等自行式施工机械和运输车辆进入铁路安全保护区内作业;
3、距既有线线路中心30m范围内进行桥梁钻孔桩、承台等各种基坑开挖施工;
4、距既有线线路中心30m范围内进行管桩、CFG桩、高压旋喷桩等各类加固地基施工;
5、非自行式施工机械自身高度(或作业时的伸展高度)在机位的水平投影侵入电气化铁路接触网杆外侧2m、非电气化铁路信号机立柱外侧1m范围内(简称“营业线设备安全限界”)的;
6、利用定向钻、顶管等方法穿越线路的各类管线施工;
7、下穿铁路立交位于既有线两侧的工作坑、基坑及引道施工;
8、新建上跨铁路立交主体、防护和支架设施搭设以及桥梁附属工程施工侵入铁路安全保护区范围的;
9、对上跨铁路的立交桥和各种建筑物、构筑物侵入既有线范围上方的部分进行大中修、维修;
10、凡是移动设备(含车辆)及施工机械、机具等设备安全距离的各类施工;
11、凡是移动设备(含车辆)及施工机械、机具倾倒、吊臂旋转、超重设备锁具断裂,物体坠落,液体渗漏等侵入供电设备安全距离的
各类施工;
12、凡是影响供电设备基础稳定和地下隐蔽设施的各类施工;
13、电力线路跨越既有线的防护和支架设施搭设侵入营业线设备安全限界的;
14、其他直接或间接影响行车安全或行车设备安全的邻近营业线施工项目(距既有线线路中心30m范围内)。

2019-1-23阜阳站改。

施工等级划分

施工等级划分

第四章营业线施工等级划分第十八条高速铁路施工等级分为三级.(一)Ⅰ级施工1. 超出图定天窗时间且需要调整图定跨局旅客列车开行(含确认列车)的大型站场改造、新线引入、全站信联闭改造、CTC中心系统设备及列控系统设备改造、换梁、上跨铁路结构物等施工.2。

中断跨局行车通信业务且影响范围内有图定列车运行的GSM-R核心网络设备施工。

(二)Ⅱ级施工1. 不需要调整图定跨局旅客列车开行(含确认列车)的站场改造、新线引入、全站信联闭改造、CTC中心系统设备及列控系统设备改造、整锚段更换接触线或承力索、换梁、上跨铁路结构物施工。

2。

中断跨局行车通信业务且影响范围内没有图定列车运行以及中断本铁路局行车通信业务且影响范围内有图定列车运行的通信网络设备施工。

(三)Ⅲ级施工除Ⅰ级、Ⅱ级施工以外的各类施工.第十九条普速铁路施工等级分为三级。

(一)Ⅰ级施工1. 繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造、CTC中心系统设备改造施工。

2. 繁忙干线和干线大型换梁施工。

3. 繁忙干线和干线封锁2小时及以上的大型上跨铁路结构物施工.4。

中断繁忙干线6小时及以上或干线7小时及以上且同时中断两站以上行车通信业务的通信网络设备施工.(二)Ⅱ级施工1。

繁忙干线封锁正线3小时及以上或影响全站(全场)信联闭4小时及以上的施工。

2. 干线封锁正线4小时及以上或影响全站(全场)信联闭6小时及以上的施工。

3. 繁忙干线和干线其他换梁施工。

4. 繁忙干线和干线封锁2小时以内的大型上跨铁路结构物施工。

5。

中断繁忙干线4小时以上或干线5小时以上且同时中断两站以上行车通信业务的通信网络设备施工。

大型养路机械维修、清筛,人工处理路基基床,成段更换钢轨和轨枕以及不影响邻线正线行车的更换道岔施工除外.(三)Ⅲ级施工除Ⅰ级、Ⅱ级施工以外的各类施工。

特殊施工项目的施工等级提高由路局施工会议确定。

铁路营业线路施工等级的划分

铁路营业线路施工等级的划分

铁路营业线路施工等级的划分第9条营业线施工等级分为三级-6-(一)Ⅰ级施工:1.繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造施工。

2.繁忙干线和干线大型换梁施工。

3.繁忙干线和干线封锁2小时及以上的大型上跨铁路结构物施工。

4.正线整组更换1/18及以上道岔施工。

(二)Ⅱ级施工:1.繁忙干线封锁正线3小时及以上,影响全站(全场)信联闭4小时及以上的施工。

2.干线封锁正线4小时及以上,影响全站(全场)信联闭6小时及以上的施工。

3.繁忙干线和干线其它换梁施工。

4.繁忙干线和干线封锁2小时及以内的大型上跨铁路结构物施工。

大型养路机械维修、清筛,更换钢轨和轨枕,以级不影响正线行车的更换道岔施工除外。

5.繁忙干线、干线影响时间不足上述条件的以下施工项目:(1)同一站(场)正线一次更换2组及以上道岔。

(2)新线引入、既有线改线拨接。

(3)特大桥明桥面成段更换桥枕。

-7-(4)10m或三孔以上立交架空或顶进。

(5)大型信联闭换装施工。

(6)集中联锁设备换装。

(7)驼峰自动化设备换装。

(8)整组更换一、二部位车辆减速器。

(9)同一站(场)一次更换5组以上软(硬)横跨。

(10)一次更换两个锚段以上的接触线或承力索。

(11)正线接触网停电3小时及以上的施工。

(三)III级施工除Ⅰ级、Ⅱ级施工以外的各类施工,主要项目有:1.大型养路机械维修、清筛,更换钢轨和轨枕,以及不影响正线行车的更换道岔施工。

2.线路清筛及更换枕下道碴,成段更换或方木轨枕或桥枕。

3.长大坡道、小半径曲线、调整平纵断面的大修施工。

4.拨正钢梁、圬工梁,抬高或降低桥梁,桥梁扩孔;更换桥梁支座或支承垫石,支座垫砂浆厚度超过50毫米。

5.隧道拱顶漏水整治。

6.更换桥上温度调节器及其主要部件。

7.一次连续更换钢轨超过100米。

8.拆开钢轨接头,成段整正轨缝并插入短轨头。

9.一次起、拨道量超过40毫米。

铁路施工分类

铁路施工分类

临近营业线施工分为三类:1.临近铁路营业线进行以下影响营业线设备稳定、使用和行车安全的工程施工,列为A类施工,必须纳入铁路局施工计划:(1)吊装作业时侵入电气化铁路接触网杆外侧2米、非电气化铁路信号机立柱外侧1米范围(以下简称“营业线设备安全限界”)的施工。

(2)架设或拆除各类铁塔、支柱及接触网杆等在作业过程中侵入营业线设备安全限界的施工。

(3)开挖路基、线路注浆、CFG桩等影响路基稳定的施工。

(4)需要对临近的营业线进行限速的施工。

2.临近营业线进行以下可能因翻塌、坠落等意外而危及营业线行车安全的工程施工,列为B类施工。

B类施工应设置防护设施并经铁路局有关部门审批,确不能设置防护设施时纳入铁路局施工计划。

影响营业线设备稳定、使用和行车安全的防护设施设置必须纳入铁路局施工计划:(1)使用高度或作业半径大于吊车至营业线设备安全限界之间距离的吊车吊装作业。

(2)影响铁路通信铁塔、基站、通信信号中继站及供电铁塔、支柱等基础稳定的各类施工。

(3)临近营业线进行现浇梁、钢板桩、钢管桩、搭设脚手架、膺架等施工的设备和材料翻落后侵入营业线设备安全限界的施工。

(4)营业线路堑地段有可能发生物体坠落,翻落侵入营业线设备安全限界的施工。

3.临近营业线进行以下可能影响铁路路基稳定、行车设备使用安全的施工,列为C类施工:(1)铲车、挖掘机、推土机等施工机械作业。

(2)人工开挖基坑和人工挖孔桩施工。

(3)临近通信、信号及供电光、电缆沟10米范围内的挖沟、取土、路基碾压等施工。

(4)绑扎钢筋、安装拆除模板等未侵入限界的施工。

(5)路基填筑或弃土等施工。

(6)其他涉及营业线行车设备稳定的施工。

A类及B类纳入铁路局施工计划的施工按照《铁路营业线施工安全管理办法》(铁办【2008】190号)有关规定执行。

B类不纳入铁路局施工计划的施工以及C类施工由铁路局负责编制临近营业线施工安全监督计划,并作为铁路局月度施工计划的附件下发。

既有线施工分为三个等级:1.Ⅰ级施工(1)繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造施工。

铁路营业线路施工等级的划分

铁路营业线路施工等级的划分第9条营业线施工等级分为三级-6-(一)Ⅰ级施工:1.繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造施工。

2.繁忙干线和干线大型换梁施工。

3.繁忙干线和干线封锁2小时及以上的大型上跨铁路结构物施工。

4.正线整组更换1/18及以上道岔施工。

(二)Ⅱ级施工:1.繁忙干线封锁正线3小时及以上,影响全站(全场)信联闭4小时及以上的施工。

2.干线封锁正线4小时及以上,影响全站(全场)信联闭6小时及以上的施工。

3.繁忙干线和干线其它换梁施工。

4.繁忙干线和干线封锁2小时及以内的大型上跨铁路结构物施工。

大型养路机械维修、清筛,更换钢轨和轨枕,以级不影响正线行车的更换道岔施工除外。

5.繁忙干线、干线影响时间不足上述条件的以下施工项目:(1)同一站(场)正线一次更换2组及以上道岔。

(2)新线引入、既有线改线拨接。

(3)特大桥明桥面成段更换桥枕。

-7-(4)10m或三孔以上立交架空或顶进。

(5)大型信联闭换装施工。

(6)集中联锁设备换装。

(7)驼峰自动化设备换装。

(8)整组更换一、二部位车辆减速器。

(9)同一站(场)一次更换5组以上软(硬)横跨。

(10)一次更换两个锚段以上的接触线或承力索。

(11)正线接触网停电3小时及以上的施工。

(三)III级施工除Ⅰ级、Ⅱ级施工以外的各类施工,主要项目有:1.大型养路机械维修、清筛,更换钢轨和轨枕,以及不影响正线行车的更换道岔施工。

2.线路清筛及更换枕下道碴,成段更换或方木轨枕或桥枕。

3.长大坡道、小半径曲线、调整平纵断面的大修施工。

4.拨正钢梁、圬工梁,抬高或降低桥梁,桥梁扩孔;更换桥梁支座或支承垫石,支座垫砂浆厚度超过50毫米。

5.隧道拱顶漏水整治。

6.更换桥上温度调节器及其主要部件。

7.一次连续更换钢轨超过100米。

8.拆开钢轨接头,成段整正轨缝并插入短轨头。

9.一次起、拨道量超过40毫米。

营业线施工等级的划分

施工等级的划分
营业线施工等级分为三级。

各施工项目的具体等级在月度施工计划或施工文电中明确。

一、Ⅰ级施工
(一)繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造施工。

(二)繁忙干线和干线大型换梁施工。

(三)繁忙干线和干线封锁2小时及以上的大型上跨铁路结构物施工。

二、Ⅱ级施工
(一)繁忙干线封锁正线3小时及以上,影响全站(全场)信联闭4小时及以上的施工。

(二)干线封锁正线4小时及以上,影响全站(全场)信联闭6小时及以上的施工。

(三)繁忙干线和干线其它换梁施工。

(四)繁忙干线和干线封锁2小时以内的大型上跨铁路结构物施工。

大型养路机械维修、清筛,更换钢轨和轨枕,以及不影响正线行车的更换道岔施工除外。

三、Ⅲ级施工
除Ⅰ级、Ⅱ级施工以外的各类施工。

临近营业线施工分类(二篇)

临近营业线施工分类1.临近铁路营业线进行以下影响营业线设备稳定、使用和行车安全的工程施工,列为A类施工,必须纳入铁路局施工计划:(1)吊装作业时侵入电气化铁路接触网杆外侧2米、非电气化铁路信号机立柱外侧1米范围(以下简称营业线设备安全限界)的施工。

(2)架设或拆除各类铁塔、支柱及接触网杆等在作业过程中侵入营业线设备安全限界的施工。

(3)开挖路基、线路注浆、CFG桩等影响路基稳定的施工。

(4)需要对临近的营业线进行限速的施工。

2.临近营业线进行以下可能因翻塌、坠落等意外而危及营业线行车安全的工程施工,列为B类施工。

B类施工应设置防护设施并经铁路局有关部门审批,确不能设置防护设施时纳入铁路局施工计划。

影响营业线设备稳定、使用和行车安全的防护设施设置必须纳入铁路局施工计划:(1)使用高度或作业半径大于吊车至营业线设备安全限界之间距离的吊车吊装作业。

(2)影响铁路通信铁塔、基站、通信信号中继站及供电铁塔、支柱等基础稳定的各类施工。

(3)临近营业线进行现浇梁、钢板桩、钢管桩、搭设脚手架、膺架等施工的设备和材料翻落后侵入营业线设备安全限界的施工。

(4)营业线路堑地段有可能发生物体坠落,翻落侵入营业线设备安全限界的施工。

3.临近营业线进行以下可能影响铁路路基稳定、行车设备使用安全的施工,列为C类施工:(1)铲车、挖掘机、推土机等施工机械作业。

(2)人工开挖基坑和人工挖孔桩施工。

(3)临近通信、信号及供电光、电缆沟10米范围内的挖沟、取土、路基碾压等施工。

(4)绑扎钢筋、安装拆除模板等未侵入限界的施工。

(5)路基填筑或弃土等施工。

(6)其他涉及营业线行车设备稳定的施工。

A类及B类纳入铁路局施工计划的施工按照《铁路营业线施工安全管理办法》(铁办【xx】190号)有关规定执行。

B类不纳入铁路局施工计划的施工以及C类施工由铁路局负责编制临近营业线施工安全监督计划,并作为铁路局月度施工计划的附件下发。

临近营业线施工分类(二)临近营业线施工是指在已经投入使用的商业区域附近进行施工,这种施工常常会给商业区域的正常经营活动带来一定程度的干扰和影响。

营业线及邻近营业线施工相关规定

《上海铁路局关于公布<上海铁路局营业线施工、检修 作业驻站安全防护办法>的通知》(上铁师〔2014〕299 号);
《上海铁路局关于印发<上海铁路局营业线施工单位 “四员一长”施工安全知识培训实施细则>的通知》 (上铁职教〔2015〕229号);
补充规定:
《中国铁路总公司关于加强邻近既有线施 工安全管理的通知》(铁总安监电〔2015〕 75号);
(4)开通后加强检查和整修。
封锁施工开通后,施工单位和设备管理单位要 加强检查和整修。开通后列车运行速度必须按 速度阶梯逐步提高(按《铁道部关于印发〈铁 路营业线施工安全管理办法〉的通知》(铁运 〔2012〕280号)执行)。线路慢行应尽快恢 复正常速度,并按有关规定尽快办理交接。
(5)加强自轮运转设备上线的安全管理。
必须明确施工负责人,施工负责人对施工项目的安 全工作全面负责。因施工原因发生的铁路交通事故, 首先要追究施工负责人的责任。
(2)加强营业线施工安全知识教育培训。
施工负责人应具备必需的施工安全素质。项目经理、 副经理,安全、技术、质量等主要负责人必须经铁 路总公司(或铁路局)营业线施工安全培训,未经 培训或培训不合格的人员不得担任上述工作。施工 单位的安全员、防护员、联络员、带班人员和工班 长(“四员一长”)必须经过符合路局职工教育部 门规定的培训。在电气化区段施工的从业人员,必 须经过电气化安全知识培训并考试合格后方可上岗。
营业线及临近营业线 施工相关规定和要求
一、铁路总公司、铁路局相关管 理体系文件
铁路总公司级:
《铁道部关于印发<铁路营业线施工安全管 理办法>的通知》(铁运〔2012〕280号)
铁路局一级:
《关于公布<上海铁路局营业线施工安全管 理实施细则>的通知》(上铁运发〔2012〕 586号);
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
