顶管注浆施工方案
顶管注浆加固工程施工方案

顶管注浆加固工程施工方案一、工程概述本工程是针对某一建筑结构的加固工程,采用顶管注浆的方式对钢筋混凝土结构进行加固处理,以保证该结构的安全可靠。
二、施工前准备1. 施工现场准备•清理施工区域:清除施工区域内的垃圾、杂物等。
•搭建施工脚手架:搭建可靠的施工脚手架,确保施工安全。
•初始化施工设备:对施工设备进行检查和调试,确保施工设备正常运转。
2. 现场材料准备•注浆材料:水泥、混凝土、砂浆等。
•注浆设备:压力泵、管道、喷枪等。
•填缝材料:胶水、密封胶、聚合物填缝剂等。
•施工工具:电动工具、手动工具、测量工具等。
三、施工流程1. 钢筋混凝土结构清洗在结构表面清除松散表皮、油污、化学物质等污染物,对于部分松散表层的钢筋混凝土结构,需要采用电动工具刷洗,以便提高附着力。
2. 钢筋混凝土结构处理去除各种异物及灰尘后,对混凝土表面进行凿刻,达到不同程度的毛细骨化,以使注浆材料与钢筋混凝土表面形成牢固的附着力。
同时,对于存在表面龟裂的地方,要在此处打孔。
3. 注浆将混凝土浆液用泵送到预设的孔洞中,同时注入适量的水泥和添加剂,确保混凝土的强度和稳定性。
注浆时,要按照设计要求进行,注入量应控制在适当的范围内,防止注浆过量导致结构损坏。
4. 填缝在注浆材料凝固后,使用填缝材料对孔洞进行填充,同时对混凝土表面裂缝和缝隙进行修复。
填缝材料在配制前,应按照施工要求加入适量的外加剂,以确保填缝材料的强度和稳定性。
四、安全保障在施工过程中,应注意以下安全事项:•维护施工现场秩序,防止意外发生。
•施工设备和工具必须符合安全规范并经过检查和调试,保证安全使用。
•操作时需佩戴一次性手套和口罩,以防止化学品对人体造成伤害。
•监控施工现场气体,确保氧气含量和有害气体浓度在合理范围内。
•对施工现场进行物资管理,尤其是易燃易爆等材料。
五、施工后处理结束施工后,应采取以下措施进行后期处理:•对施工现场进行清理和整理,保持环境整洁。
•对施工设备和工具进行归位和保养,以利于下次使用。

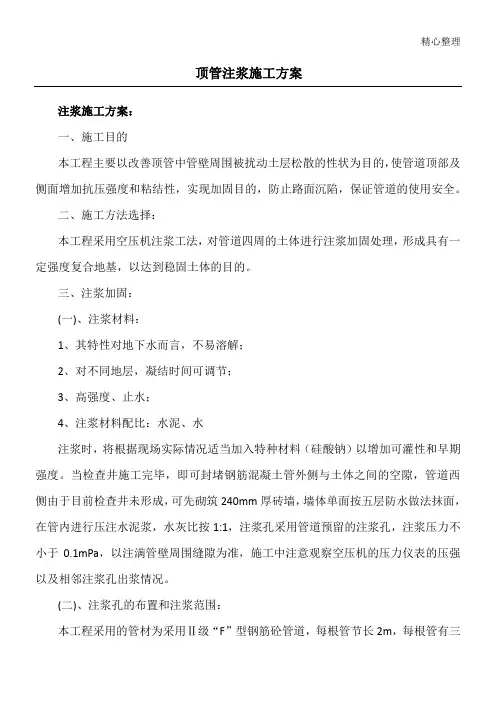

顶管注浆方法

精心整理顶管注浆施工方案注浆施工方案:一、施工目的本工程主要以改善顶管中管壁周围被扰动土层松散的性状为目的,使管道顶部及侧面增加抗压强度和粘结性,实现加固目的,防止路面沉陷,保证管道的使用安全。
(1234在管内进行压注水泥浆,水灰比按1:1,注浆孔采用管道预留的注浆孔,注浆压力不小于0.1mPa ,以注满管壁周围缝隙为准,施工中注意观察空压机的压力仪表的压强以及相邻注浆孔出浆情况。
(二)、注浆孔的布置和注浆范围:本工程采用的管材为采用Ⅱ级“F ”型钢筋砼管道,每根管节长2m ,每根管有三个注浆孔,在铁路线下及民房下每根管的水平和顶部出均布设注浆孔,其余部位并采用隔孔注浆施工。
(三)、工艺流程1、清孔、连接注浆工艺管道:根据管道预留注浆孔的位置,布设注浆支管,每个注浆口支管均设一控制闸阀。
详见后附注浆工艺图。
234质量。
121、成立工程项目经理为责任的质量管理小组,完善质量保证体系,严格按照质量体系中规定的责权要求运行。
2、定期召开质量分析会议,组织质量教育,严格执行"三检"制度,加强技术交底工作,强化工序控制,由责任心强经验丰富的工程师担任质量控制人员,实行监督检查,保证工程质量。
3、加强现场施工材料管理,严格执行进料检验制度,保证施工材料满足设计和规范要求,不合格材料不得进场使用,确保工程质量。
4、配备好施工机具和计量工具以满足施工要求,建立健全各种资料、原始记录、作为评价工程质量的重要依据。
5、加强与甲方、监理的配合,认真接受指导和监督。
12在34123位置。
4、安装高压管路和泵头各部件时,各丝扣的联接必须拧紧,确保联接完好。
5、注浆过程中,禁止现场人员在注浆孔附近停留,防止密封胶冲式阀门破裂伤人。
6、注浆时不得随意停水停电,必要时必须事先通知,待注浆完成并冲洗后方可停水停电。
7、注浆施工期间,必须有专门机电修理工,以便出现机械和电器故障时能及时处理。
8、注浆现场操作人员必须佩戴安全帽、防护眼镜、口罩和手套等劳保用品,方可进行注浆施工。
顶管周围压密注浆施工方案

顶管周围压密注浆施工方案1. 引言顶管周围压密注浆施工是土木工程中的一种关键技术,主要用于顶管工程的加固和密封。
通过注浆施工可以提高顶管的承载能力和防水效果,确保工程质量和安全。
本文将介绍顶管周围压密注浆施工的方案,包括施工准备工作、注浆材料和施工工艺等内容。
2. 施工准备工作在进行顶管周围压密注浆施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
2.1 前期技术调研在施工前,需要对工程进行前期技术调研工作。
这包括对顶管的结构、施工工艺、注浆材料等进行全面了解,以便确定合适的施工方案。
2.2 施工方案设计根据前期技术调研的结果,设计合适的施工方案。
施工方案应包括注浆材料的选择、注浆工艺的确定以及施工进度安排等内容。
2.3 设备和材料准备根据施工方案的要求,准备必要的设备和材料。
包括搅拌设备、注浆泵、注浆材料等。
2.4 工地安全措施在施工前,需要对工地进行安全评估,并采取相应的安全措施。
这包括设置警示标志、疏散通道等,以确保施工过程中的安全。
3. 注浆材料选择注浆材料是顶管周围压密注浆施工中的重要组成部分。
合适的注浆材料可以提高施工效果和工程质量。
3.1 水泥注浆水泥注浆是常用的注浆材料之一。
它具有很好的粘结性和耐久性,可以有效填补顶管周围的空隙,增强顶管的承载能力和防水效果。
3.2 硅酸盐注浆材料硅酸盐注浆材料是一种新型的注浆材料,具有优异的抗渗性能和耐久性。
它在顶管周围施工中可以形成致密的固化体,提高顶管的密封效果。
3.3 其他注浆材料除了水泥注浆和硅酸盐注浆材料,还可以根据实际需要选用其他适合的注浆材料。
例如聚氨酯注浆材料、环氧注浆材料等。
4. 施工工艺流程顶管周围压密注浆施工的工艺流程包括以下几个步骤:4.1 清理工作在施工前,需要对顶管周围的杂物进行清理,确保表面干净平整,方便注浆施工。
4.2 外围密封在顶管周围设置密封带,以防止注浆材料外溢,同时确保注浆效果。
4.3 注浆施工将准备好的注浆材料通过注浆泵注入顶管周围的空隙中。
顶管注浆施工方案

顶管注浆施工方案一、施工概述顶管注浆施工是一种常用于地下管道施工的方法,通过顶管的方式在地下埋设管道,并对管道进行注浆封固。
本文将介绍顶管注浆施工的具体步骤、施工工艺以及应注意的问题。
二、施工步骤1. 前期准备在进行顶管注浆施工前,需要进行以下准备工作:•完成施工图纸的设计和审核;•准备好所需的施工材料和设备;•编制施工方案,包括施工步骤、工艺流程等内容;•进行现场勘察,消除可能的平安隐患。
2. 准备工作在施工现场进行以下准备工作:•设立施工标志和警示标志,确保施工区域的平安;•准备好测量工具和设备,对施工现场进行测量标定;•将顶管安装好并固定,确保顶管的稳定性。
3. 注浆施工注浆施工是顶管施工的核心步骤,主要包括以下几个方面:•使用注浆泵将浆液送入顶管内,并保持一定的注浆压力;•根据施工图纸和设计要求,控制注浆流量和浆液的配比;•在注浆过程中,注意排除管道内的空气,提高注浆效果;•注浆完毕后,及时观察顶管周围的情况,确保注浆固化。
4. 后期处理施工完成后,需要进行以下后期处理工作:•检查顶管注浆施工的质量和完整性;•清理施工现场并恢复原状;•维护和保养顶管设备,确保其正常运行;•归档施工资料,包括施工图纸、测量数据等。
三、施工工艺顶管注浆施工的工艺流程主要包括以下几个步骤:1.确认施工区域:根据设计要求和现场实际情况,确认顶管的布置位置和路径。
2.准备设备和材料:根据施工方案和设计要求,准备好所需的注浆泵、浆液、注浆管等设备和材料。
3.安装顶管:根据设计图纸和施工方案,将顶管安装在地下,并按照要求固定好。
4.进行注浆施工:使用注浆泵将浆液送入顶管内,确保注浆压力和流量的控制。
5.检验注浆效果:根据注浆施工结束后的情况,对注浆效果进行检验和评估。
6.后期处理:清理施工现场,进行设备和材料的保养维护,并将施工资料进行归档。
四、考前须知在顶管注浆施工过程中,需要注意以下问题:1.平安防护:施工前需确保施工区域的平安,遵守平安操作规程,佩戴好必要的平安装备。
顶管注浆施工方案

顶管注浆施工方案
为改善顶管中管壁周围被扰动土层松散的性状,使管道顶部及侧面增加抗压强度和粘结性,实现加固目的,防止路面沉陷,保证管道的使用安全,采用空压机注浆工法,对管道四周的土体进行注浆加固处理,形成具有一定强度复合地基,以达到到稳固土体的目的。
(一)、注浆材料
1、其特性对地下水而言,不易溶解
2、对不同地层,凝结时间可调节
3、高强度、止水:
4、注浆材料配比:水泥、水
注浆时,将根据现场实际情况适当加入特种材料(硅酸钠)以增加可灌性和早期强度。
当检查井施工完毕,即可封堵钢筋混凝土管外侧与土体之间的空隙,在管内进行压注水泥浆,水灰比按1:1,注浆孔采用管道预留的注浆孔,注浆压力不小于0.1mPa,以注满管壁周围缝隙为准,施工中注意观察空压机的压力仪表的压强以及相邻注浆孔出浆情况。
(二)、注浆孔的布置和注浆范围
本工程采用的管材为采用级“F”型钢筋砼管道,每根管节长2m,每根管有三个注浆于孔。
(三)、工艺流程
1、清孔、连接注浆工艺管道:根据管道预留注浆孔的位置,布设注浆支管,每个注浆口支管均设一控制闸阀。
2、注入浆液:管道布设完成后开始注浆,注浆压力不小于0.1Mpas
3、封堵注浆孔:采用与预留注浆孔配套的堵丝封堵注浆孔,防止浆液流失。
非开挖式顶管注浆施工方案

非开挖式顶管注浆施工方案一、施工前准备现场勘查与评估:详细了解施工现场的地质条件、地下水位、周边建构筑物情况,评估顶管注浆的可行性及潜在风险。
设计文件审核:核对设计图纸、施工规范及技术要求,确保施工按照设计要求进行。
材料准备:按照设计要求准备注浆材料、管材、连接件等,并进行质量检查。
设备准备:准备注浆设备、钻孔设备、检测仪器等,确保设备性能良好,满足施工需求。
安全准备:设置安全警示标志,准备应急救援设备,确保施工期间的安全。
二、钻孔与清洗钻孔定位:根据设计文件确定钻孔位置,并进行标记。
钻孔施工:使用专用钻孔设备,按照设计要求的孔径、孔深进行钻孔。
孔内清洗:钻孔完成后,用高压水枪清洗孔内,确保孔内无杂物、无积水。
三、注浆材料制备材料选择:根据设计要求选择合适的注浆材料,确保材料质量合格。
材料制备:按照设计配合比进行注浆材料的制备,确保注浆浆液的性能满足要求。
四、注浆施工注浆设备检查:注浆前检查注浆设备,确保设备正常运行。
注浆操作:按照设计要求的注浆压力、注浆速度进行注浆,确保注浆效果。
注浆记录:注浆过程中记录注浆参数,如注浆压力、注浆量等,为后期分析提供依据。
五、后期处理注浆孔封闭:注浆完成后,对注浆孔进行封闭处理,防止浆液外溢。
场地清理:清理施工现场,保持场地整洁。
六、质量检测与验收质量检测:对注浆效果进行检测,如注浆饱满度、强度等,确保注浆质量符合设计要求。
验收工作:组织相关部门进行验收,检查施工质量是否满足设计要求,并做好验收记录。
七、安全文明施工安全培训:对施工人员进行安全培训,提高安全意识。
安全检查:施工过程中定期进行安全检查,及时发现并整改安全隐患。
文明施工:遵守施工现场管理规定,保持施工现场整洁有序。
本施工方案仅为一般性指导,具体施工应根据现场实际情况进行调整。
施工过程中应严格按照相关规范、设计要求进行施工,确保施工质量与安全。
顶管工程注浆方案

顶管工程注浆方案一、项目概况本工程为某某隧道顶管施工工程,位于某某市某某区,全长约1000米。
隧道采用新建的地下结构形式,顶管结构采用注浆加固的方法进行施工。
为保证施工质量和工期,特制定本注浆方案。
二、注浆材料1. 水泥:采用普通硅酸盐水泥,符合GB175-2007标准要求。
2. 水:采用清洁、无杂质的自然水。
3. 外加剂:采用高效减水剂和防水剂。
4. 注浆管:采用直径为25mm的无缝钢管,管道厚度符合相关标准。
5. 其他辅助材料:包括清洁型防水材料、固化剂等。
三、注浆工艺1. 地表准备:顶管位置进行清理,清除杂物和积水。
2. 钻孔:按设计要求进行钻孔,孔深和孔径符合设计要求。
3. 安装注浆管:将注浆管安装到预定孔道中,采用固定装置固定注浆管。
4. 混合注浆材料:按比例将水泥、水和外加剂混合均匀,确保浆料质量。
5. 注浆:进行注浆作业,先从孔口处开始注浆,然后逐渐向孔深注浆,保证整个孔道内浆体均匀分布。
6. 排空:在注浆完成后,对注浆管进行排空处理,排出空气和杂质。
7. 固化处理:等待注浆体完全凝固后进行固化处理,使用固化剂对注浆体进行处理。
8. 检测:对注浆体进行质量检测,确认注浆效果符合设计要求。
四、施工要求1. 施工人员必须熟知相关注浆工艺和要求,持证上岗。
2. 施工过程中必须遵守相关安全规定,保障人员和设备安全。
3. 施工前必须对所有设备和材料进行检查,确保质量符合要求。
4. 施工过程中必须严格按照注浆工艺进行操作,保证施工质量。
5. 施工现场必须保持整洁,防止杂物堵塞孔道或影响注浆效果。
六、施工计划1. 注浆施工的开始时间:2023年6月1日2. 预计施工周期:30天3. 施工人员:20人4. 施工设备:注浆机、钻孔设备、固化设备等5. 施工流程:钻孔、安装注浆管、混合注浆材料、注浆、排空、固化处理、质量检测七、安全措施1. 注浆作业过程中,必须佩戴安全帽、手套、防护服等个人防护装备。
顶管注浆加固施工方案

顶管注浆加固施工方案施工方案概述顶管注浆加固施工方案是一种常见的地下工程加固技术,主要用于强化地下结构的承载能力和抗震性能。
本文将介绍顶管注浆加固施工方案的整体步骤以及所需材料和设备,并探讨其在地下工程中的应用。
施工准备在开始施工之前,首先需要进行相关的准备工作。
这包括确定工程的具体要求和目标、勘察地下情况和结构强度、评估地下水位和地下水质量等。
材料和设备准备在顶管注浆加固施工中,需要准备一些必要的材料和设备。
常用的材料包括水泥、高性能注浆剂、添加剂以及搅拌设备等。
同时,还需要准备注浆管、浇注器具以及压力泵等。
施工步骤1. 第一步是进行顶管安装。
根据实际情况选择合适的顶管,并按照设计要求进行安装。
同时,需要确保顶管的质量和连接的可靠性。
2. 第二步是进行注浆准备工作。
首先,根据工程要求控制好注浆浓度和注浆压力。
接下来,将准备好的水泥、注浆剂和添加剂按照一定比例混合,并进行搅拌,直至达到均匀的浆液。
3. 第三步是进行注浆施工。
在施工过程中,需根据实际情况选择合适的注浆管,将浆液通过注浆管注入到地下结构的空隙中。
同时,要根据注浆压力和速度的变化进行合理的控制,以确保注浆的均匀性和充实度。
4. 第四步是施工结束后的处理工作。
待注浆施工完成后,需及时清理施工现场,并对施工质量进行检查和评估。
同时,要做好相应的记录和报告,以便后续的验收和评估工作。
安全措施在顶管注浆加固施工中,为确保施工人员的安全和施工质量的稳定,需要严格遵守相关的安全措施。
这包括佩戴安全帽、安全鞋等个人防护装备,同时对施工现场进行划定和警示,以确保周边人员的安全。
质量控制为保证顶管注浆加固施工的质量,需要进行严格的质量控制。
施工过程中,应定期对注浆浆液进行取样分析,确保其浓度和均匀性符合要求。
同时,对注浆管的使用情况进行监测和评估,确保其质量和连接的可靠性。
施工效果评估施工结束后,需要对注浆加固的效果进行评估。
这可以通过现场测试、结构变形监测和力学性能分析等手段来完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
*
顶管注浆施工方案批准:
审核:
编制:
*公司
***项目部
*年*月
顶管注浆施工方案
1 概述
1.1工程概况
本标段为*市**工程施工B标段,即*线路。
本标段有三处顶管,分别为:
(1)穿*公路顶管;
(2)穿*渠顶管;
(3)穿煤气管道顶管。
上述三处顶管均采用DN1800JPCCP预应力钢筒混凝土管,单管长3m,壁厚210mm,外侧增加50mm细石砼,顶管插口端预留三处注浆孔。
1.2地质条件
顶管段管基为粉质壤土:水上w=21.1%,ρd=1.47g/cm3,a1-2=0.70Mpa-1;水下w=23。
场地湿陷深度1.8~3.2m,非自重湿陷性I级(轻微),湿陷起始压力Psh=51~80Kpa。
承载力f ak=100 Kpa,渗透系数Kv=4.55×10-6cm/s,Kh=5.62×10-6cm/s。
2 施工目的及要求
2.1施工目的
由于顶管段基本位于高腐蚀性的地下水土壤中,为了防止地下水对顶管承插口腐蚀,同时为了保证顶管运行期间不出现不均匀沉降,从而不致影响顶管以上公路、渠道等主要建筑物的正常运行,根据工程设计更改通知单(2015年第20号)要求,对顶管段进行增设注浆
措施。
本标段顶管注浆主要以改善顶管中管壁周围被扰动土层松散的性状为目的,使管道顶部及侧面增加抗压强度和粘结性,实现加固目的,保证管道在通水使用时的使用安全以及交叉建筑物运行安全。
2.2 施工方法选择
本标段顶管段注浆前,对顶管工作坑、接收坑管道与原基之间缝隙利用水泥砂浆封堵,待封堵水泥砂浆具有一定强度时方可注浆。
注浆使用的水泥采用抗硫酸盐水泥,水灰比为0.5。
利用BW160型注浆泵将水泥浆从JPCCP管预留的最低处注浆孔注入,最高处注浆孔排气及排浆,注浆压力严格控制在0.05~0.1MPa之间。
3 注浆施工
3.1注浆孔的布置和注浆范围
本标段顶管段采用的管材为JPCCP管道,每根管节长3.0m,每根管预留有三个注浆孔。
当每段顶管施工完毕后,即可用水泥砂浆封堵工作坑和接收坑JPCCP管外侧与土体之间的缝隙,防止水泥浆在注浆过程中流失。
3.2 工艺流程
①清孔、连接注浆管道:根据管道预留注浆孔的位置,布设注浆支管,每个注浆口支管均设一控制闸阀。
②注入浆液:在管道布设的同时制备水灰比为0.5的抗硫酸盐水泥浆,注浆管布设完成后开始注浆,注浆压力严格控制在0.05~0.1MPa之间,以注满管壁周围缝隙为准,施工中注意观察的压力仪
表的压强以及相邻注浆孔出浆情况。
③封堵注浆孔:采用与预留注浆孔配套的螺丝封堵注浆孔,防止浆液流失。
④冲洗注浆管:注浆完毕,应立即用清水冲洗注浆管,必须采取适当措施处理废水,搞好清洁工作。
4工程质量保证体系
4.1质量控制
①工程质量严格按照本工程制定、并经甲方和监理工程师认可的施工方案执行,严格按国家有关技术规范、规程、标准控制施工。
②根据施工程序,严格控制水泥浆配料、注浆压力、注浆量等,每一道工序均安排专人负责,并记录好每一道工序的原始数据。
4.2 质量控制措施
①配料:采用准确的计量工具,严格按照设计配方配料施工。
②注浆:注浆一定要按程序施工,每段进浆要准确,注浆压力一定要严格控制在 0.05~0.1MPa,专人操作。
当压力突然上升或从孔壁溢浆,应立即停止注浆,每段注浆量应严格按设计进行,跑浆时,应采取措施确保注浆量满足设计要求。
③注浆完成后,应采用措施保证注浆不溢浆跑浆。
④每道工序均要安排专人,负责每道工序的操作记录。
5 安全措施
①建立健全各种岗位责任制,严格执行现场交接制度。
②注浆泵及高压管路必须试运转,确认机械性能和各种阀门管路,
压力表完好后,方准施工。
③每次注浆前,要认真检查安全阀、压力表的灵敏度,并调整到规定注浆压力位置。
④安装高压管路和泵头各部件时,各丝扣的联接必须拧紧,确保联接完好。
⑤注浆过程中,禁止现场人员在注浆孔附近停留,防止密封胶冲式阀门破裂伤人。
⑥注浆时不得随意停水停电,必要时必须事先通知,待注浆完成并冲洗后方可停水停电。
⑦注浆施工期间,必须有专门机电修理工,以便出现机械和电器故障时能及时处理。
⑧注浆现场操作人员必须佩戴安全帽、防护眼镜、口罩和手套等劳保用品,方可进行注浆施工。
