900t架桥机架梁操作规程(工作步骤)

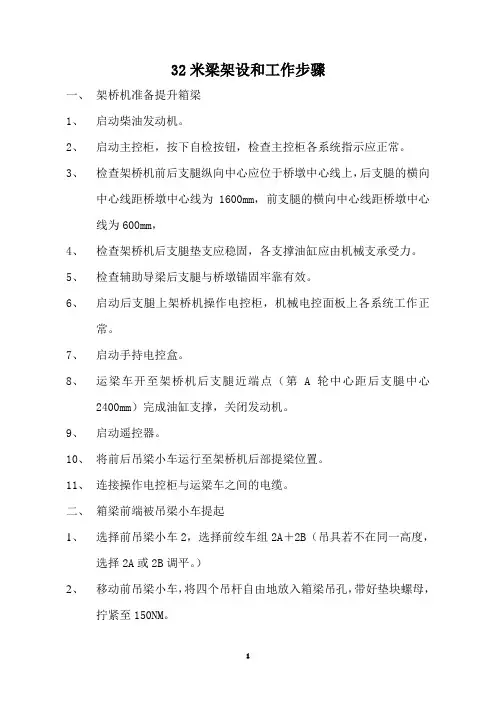

32米梁架设和工作步骤一、架桥机准备提升箱梁1、启动柴油发动机。
2、启动主控柜,按下自检按钮,检查主控柜各系统指示应正常。
3、检查架桥机前后支腿纵向中心应位于桥墩中心线上,后支腿的横向中心线距桥墩中心线为1600mm,前支腿的横向中心线距桥墩中心线为600mm,4、检查架桥机后支腿垫支应稳固,各支撑油缸应由机械支承受力。
5、检查辅助导梁后支腿与桥墩锚固牢靠有效。
6、启动后支腿上架桥机操作电控柜,机械电控面板上各系统工作正常。
7、启动手持电控盒。
8、运梁车开至架桥机后支腿近端点(第A轮中心距后支腿中心2400mm)完成油缸支撑,关闭发动机。
9、启动遥控器。
10、将前后吊梁小车运行至架桥机后部提梁位置。
11、连接操作电控柜与运梁车之间的电缆。
二、箱梁前端被吊梁小车提起1、选择前吊梁小车2,选择前绞车组2A+2B(吊具若不在同一高度,选择2A或2B调平。
)2、移动前吊梁小车,将四个吊杆自由地放入箱梁吊孔,带好垫块螺母,拧紧至150NM。
3、用前绞车组提升箱梁至200mm左右。
三、吊梁小车和托梁小车将箱梁喂到就位1、小车选择旋至2+3位,用前吊梁小车和运梁车的托梁小车将箱梁送至尽端(此处有限位开关)。
四、吊梁小车和托梁小车将箱梁喂到就位1、选择后吊梁小车1,选择后吊梁绞车组1A+1B(吊具若不在同一高度,选择1A或1B调平),降下后吊梁小车吊具。
2、移动后吊梁小车,将四个吊杆自由地放入箱梁吊孔,带好垫块螺母,拧紧至150NM。
3、用前绞车组提升箱梁至200mm左右。
五、架桥机准备落梁1、在后支腿操作控制面板上按下托梁小车后腿按钮,将托梁小车固定在运梁车后端。
2、拔出运梁车与架桥机连接电缆线插头。
3、启动运梁车,收回支承油缸,返回梁场取梁。
六、箱梁落在桥墩上1、选择吊梁小车1+2位,用前后吊梁小车将箱梁运至两桥墩正上方。
2、选择绞车组1A+1A和2A+2B。
3、将箱梁落至距垫石200mm左右,纵向调整箱梁至合适位置。
