高速公路小间距隧道施工技术

试析高速公路小间距隧道施工技术摘要:本文对洞口段施工,v级围岩段进行分析和阐述,指出对小间距隧道浅埋、偏压地段施工的几点看法。

关键词:高速公路;小间距隧道;施工技术
在连拱隧道和分离隧道之间的距离就是小间距隧道双洞中间岩柱的宽度,通常情况下,隧道开挖断面的宽度为小于1.5倍。

在山岭重丘区,地形会对路线的设计产生一定的影响,在这样的情况下,小间距隧道就会发挥出重要的优势,比较分离式隧道形式,大大减少了隧道两端的接线长度,比较双连拱隧道,施工工序比较简单,工程工期和造价也就会得以节约。

一、小间距隧道施工技术
初期支护由湿喷混凝土(网喷混土)、锚杆和钢拱组成。

二次衬砌根据围岩类别不同分别采用钢筋混凝土或混凝土衬砌。

由于隧道是小间距分离式隧道,在结构设计上作了多处加强:ⅱ类围岩采用20b工字钢支撑,相邻两榀间距0.75cm;锚杆采用中空注浆锚杆;二次衬砌厚度增加至50厘米;ⅲ类围岩设置了钢支撑,钢支撑采用φ20格栅钢架,钢支撑间距为1米。

考虑围岩的预留变形量,ⅱ类围岩10cm,ⅲ类围岩7cm,ⅳ围岩5cm。

二、v级围岩段
1.施工方法及施工顺序
隧道按“小断面、短进尺、强支护、弱爆破、早封闭、勤量测”的方式掘进,v级围岩洞身开挖双侧壁导坑法施工,每次开挖循环
进尺控制在50 cm,先开挖隧道两侧导坑,并及时施作导坑四周锚网喷初期支护,导坑超前长度根据现场地质情况并结合具体施工情况确定,控制在30 m一50 m。

正洞上部开挖要比导坑滞后15 m一20 m,开挖完成后及时施作初期支护,使其封闭成环,确保结构稳定。

土层段采用人工辅助风镐开挖,石层段采用松动爆破开挖。

2.洞口段v级围岩开挖辅助措施
2.1爆破用药量要控制在一定的范围内,这样做可以避免洞身周围围岩受到损害。

2.2要尽早封闭暴露围岩,在开始挖洞之前,一定要将洞顶出现的危石清理干净,而且还要将混凝土喷射,第一次喷射大约为4cm 的厚度,然后立拱架、施打锚杆、挂网之后,在进行后面的喷射工作。

2.3为了必满在挖掘下部的时候,拱部出现坍塌,这就需要在上部支撑的拱脚处设置纵向槽钢托架,并且还要将其锁定。

2.4仰拱及填充混凝土施工:当完成洞的下部工作之后,仰拱混凝土需要每10m浇筑一次。

2.iv级围岩
台阶法在iv级围岩段开挖中发挥着重要的作用,42超前小导管应该是在开挖之前就要准备好的,然后在小导管的保护之下,洞身半断面才可以实施挖掘。

对半断面多功能作业台架进行运用,人工钻爆开挖,采用弱爆破,反铲配合装载机装渣,自卸汽车出渣。

开挖后立即初喷混凝土,出完渣及时施作初期支护。

循环进尺控制在0.75m-1.0m,台阶长度25m-40m,上半部高度为6m。

开挖轮廓测量放样时按8cm-12cm预留开挖沉降变形量,具体按实际围岩作适当调整。

洞身开挖后立即进行找顶清除洞顶危石,并进行初喷,初喷混凝土厚度为3cm-5cm。

出渣完毕后进行打锚杆、挂网和复喷。

施工步骤:上半断面拱部开挖~上半断面初支,下半断面开挖~下半断面初支~浇筑仰拱一二次衬砌。

3.ii级、iii级围岩
ii级、iii级围岩洞身开挖采用全断面光面爆破施工,一次钻孔,一次爆破成型。

采用全站仪导向,凿岩机钻孔,非电毫秒雷管引爆,乳胶炸药爆破,每循环炮眼深度为3. 5 m,循环进尺为3. 0 m。

洞身开挖后立即进行凿顶清除洞顶危石,并进行初喷,初喷混凝十厚度为3 cm一5 cm.出渣完毕后讲行打锚杆、局部挂网和复喷至设计厚度。

ui级围岩开挖轮廓测量放样时按8 cm预留开挖沉降变形量,n级围岩因围岩完整性及围岩基本质量指标不作预留。

三、小间距隧道浅埋、偏压地段施工的几点看法
隧道因其净距小,先行洞室与后行洞室相互影响关系密切,如何保证后行施工洞室对先行洞室的施工影响以及维持围岩的稳定
状态与结构安全成为隧道工程施工技术的核心部分,也是隧道施工的重点和难点。

1.选用的隧道施工工法一定要是小净距,这样的话,单个隧道的施工安全才会得到一定的保障,后行隧道开挖、支护在先行隧道
掌子面距离后行隧道暗洞口35 m后组织施工。

2.进洞方案和施工方法的合理性选择是需要通过小间距隧道的围岩条件和净距变化来实现的,安全距离的确定一定要具有科学性和准确性,只有这样,信息化技术的优势和作用才能够充分地发挥出来,施工方案和作业程序也可以在最短的时间内及时地进行调整和修改。

3.在隧道施工之前,一定要对洞口的地层进行加固处理、临时支护以及其他承载结构,这样的做法可以有效将围岩的承载能力进行提高,使岩体结构的弹性更有抗力,结构的受力条件也会得到一定的改善,这样的话,隧道在进行挖掘的时候,就会有很好地环境和条件,隧道日后营运的安全性也才能够有所保障。

4.在施工的过程中,一定要将短尺寸、早封闭、强支护、弱爆破的原则作为重要的依据,只有这样,隧道的初期支护工作才能够得以完善,采取低预应力对穿式钢锚管、全断面注浆、双层超前短管棚和架设钢构支撑等加强支护措施,使施工以及结构安全有一定的保证。

5.现在的信息技术支持平台在施工中能够发挥重要的作业,我们在施工的过程中,也要将其作为主要依据,运用地质雷达、tps 等超前地质预报先进设备,传统的监控量测手段要结合信息化技术,采用纵波传递测速仪、传感应变片等仪器设备和先进可靠的计算软件,及时、快速、准确地反馈信息,改善施工安全状态,指导施工。

参考文献:
[1] 王丰来.申苏浙皖高速公路y型沉管灌注桩施工技术[j].山东交通科技. 2006(04).
[2] 何贤军.浅谈高速公路cs混合纤维法植灌边坡生态恢复施工技术[j].安徽建筑. 2009(06).
[3] 段龙.浅谈高速公路路基施工技术[j].内江科技.
2009(12).
[4] 曹天平.浅析高速公路桥梁施工技术[j].中小企业管理与科技(下旬刊). 2010(05).。

合集下载

小间距隧道施工技术探讨

小间距隧道施工技术探讨

始 开挖及 衬砌 右线 ( 或左线 ) 。 对 于4 f距 隧道开 挖、 ,  ̄ 7 支护 及衬 砌 , 目前 尚无完善 或一致 的
方法 , 均在探讨与实践之 中。根据 国内 以往铁路复线小间距隧道
l 张争鹏. 偏压连 拱隧道 不同 开挖 方法 的模拟分 析E]现代 隧 J. () 2 先开挖洞室的墙 脚部位 是施 工的薄弱 环节 , 其安 全系数 Ei 赵 阳,
2 工 程 概 述
道埋深较浅及地表水沟对地表水的汇集作用, 涌水量会有所增
加 , 碎带特别 做好防排水设施 。 在破
3 施工方案选择 3 1 左右线异步施工法 . 左右 线异 步施 工法 是 设计 图 纸对 小 问距隧 道 ( 山Ⅳ 号隧 红
道) 要求 的施工方法 , 即左线 ( 或右线 ) 先开挖及衬砌完成后 , 再开
中图分 类 号 : 5 文 献标识码 : U45 B
小 间距 隧道 施 工 技 术 探 讨
肖正勤
( 中铁隧道股份有 限公 司工程部 , 南 新 乡 4 30 ) 河 5 0 0 摘 要: 主要介绍 了小间距 隧道左右 线同步施 工法的一些工艺及 体会 , 希望能给 广大 同仁提供 一 些借 鉴 , 希望 小间距 并
路学报 ,0 1 1 () 7  ̄7 . 2 0 ,4 2 :5 7
E] 冯升 。 4 吕康成. 连拱 隧道与小净 距 隧道施工过 程数 值模拟分 析[] J. 现代隧道技术 ,04增刊)32 3. 20 ( :3 ̄37
一
挖埋深较浅 一侧 , 其衬砌结构 的力学性能要优于先 开挖 埋深较深 [] 重庆交通科研设计院主编. 隧道设 计规 范[} 北 京 : 民交通 5 公路 E1 . 人 侧; 当偏压严重且不能确 保 中墙稳 定 时, 宜先 开挖埋 深较 深一 出版 社 ,0 4 20.

小净距隧道施工控制要点

小净距隧道施工控制要点

小净距隧道施工控制要点沈天佑【摘要】小净距隧道通常是指并行双洞隧道间夹岩石厚度较小,一般小于1.5倍隧道开挖断面宽度的一种特殊隧道结构型式.本文针对成渝客专新中梁山隧道小净距隧道的特点,从施工角度探讨小净距隧道的超前支护、洞身开挖、中间岩柱加固、锚喷支护、监控量测等关键工序的施工方法和技术措施.%A small spacing tunnel usually refers to a special tunnel structure with a small thickness between two parallel double tunnels and generally less than 1.5 times the width of the tunnel excavation section. In this paper, according to the characteristics of the Zhongliangshan Tunnel with small spacing tunnel in Chengdu-Chongqing Highway, this paper discusses the construction methods and technical measures of key processes such as advanced support, excavation of tunnel body, reinforcement of middle rock columns, support of anchor and shotcrete, monitoring and measurement, etc. from the perspective of construction.【期刊名称】《价值工程》【年(卷),期】2018(037)007【总页数】3页(P128-130)【关键词】隧道;小净距;中间岩柱;施工技术【作者】沈天佑【作者单位】中铁十七局集团第一工程有限公司,太原030032【正文语种】中文【中图分类】U4551 小净距隧道的定义小净距隧道通常是指并行双洞隧道间夹岩石厚度较小,一般小于1.5倍隧道开挖断面宽度的一种特殊隧道结构型式。

小间距隧道施工技术浅析

小间距隧道施工技术浅析
l
圈 土 I 镢 护 格捕
二
强 岗 / 岩
一
15 173 1 01 1
j J l
。 ‘ l
—
= 一— —_ = = 二 — _ 、 Q
= = , 广 甩化君 一 = = _/ 忆 = 弱 =
. i . 1 31 27 1 6 501 t5Ol 01 9 l 0 I5 Ⅱ 1 l i 5O 5
陈 伯 宪
( 中交第 四航 务工 程局一 公司 ,广 东 广 州 5 0 0 1 5 0) 摘 要 :文帝主要介绍广东两部沿海高速公路珠 海段第 j合 同段大尖岭隧道施工技术和 l : 法。施T 中顺利地解决

了隧道线间距小 、 洞口段浅埋偏压严重等技术难题,在质量、安全 、 经济等方面都取得了较好的效果
维普资讯
20 年 l月 06 2
由国婚 湾 堕 设
Ch n r o rEngn e i g i aHa b u i e rn
De . 2 0 c. 0 6 l t ll 6. . ' a 4 No 6 o
第 6期
总第 16期 4
小 间距隧道施工技术 浅析
II f u a e to fCo sa p e sHi h y i h s f I o Zh h i c i n o S atl Ex r s g wa t ewe t Gu n d n r v n e Du i g t e c n tu t n o t e n o a g o gP o i c . rn o s r c i f h h o
。 。
。

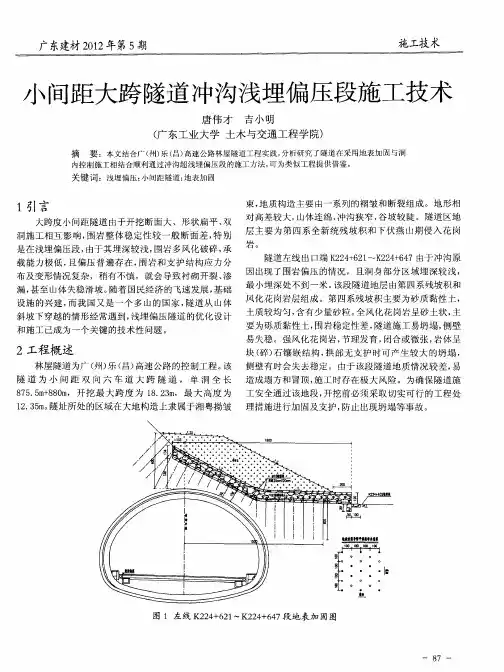

图 1 大尖岭隧道广珠 东端左 右线洞 口位置关 系图
隧道位处珠海丘 陵 ,由花岗岩构成 的山体经 长期风 化剥蚀而成丘 陵地貌 ,地层 白上而 F 依次分为坡积亚粘土 层 、残积粘 土层 、l 风化花 岗岩 、强风化花 岗岩 、弱 风化 伞 花 岗岩及微 风化 花岗岩 。隧道洞身 罔岩为燕 I三期微 风化 I I 花 岗岩 ,r 两端洞 口依次 为 Ⅱ~Ⅳ级同岩 。隧道 区内地表 u J

小间距大跨隧道冲沟浅埋偏压段施工技术

小间距大跨隧道冲沟浅埋偏压段施工技术

束 , 质 构造主 要 由一系 列 的褶 皱和 断裂组 成 。地形 相 地 对 高差较 大 , 山体连 绵 , 沟狭 窄 , 冲 谷坡 较 陡 。隧道 区地 层 主要 为 第 四系 全 新 统残 坡积 和 下 伏燕 山期侵 2 + 4 2 4 6 1 2 4 6 7由于冲沟 原 因出现 了 围岩偏 压 的情况 ,且 洞身 部 分区域 埋深 较 浅 ,
2工 程概 述
林屋 隧道 为广 ( 乐 ( 高速 公路 的控制 工程 。 州) 昌) 该 侧壁 有 时会失 去稳 定 。由于 该段隧 道地 质情 况较 差 , 易 隧 道 为 小 间 距 双 向 六 车 道 大 跨 隧 道 , 单 洞 全 长 造成 塌方 和 冒顶 , 工 时存 在 极大 风 险 。为确保 隧道 施 施 8 5 5 + 8 m 开 挖 最 大 跨 度 为 1 . 3 ,最 大 高 度 为 工 安全通 过该 地段 , 7 .m8 0 , 8 2m 开挖 前必 须采 取切 实可 行 的工程 处 1.5 。 2 3 m 隧址所 处 的区域在 大地 构造 上隶 属于湘 粤拗 皱 理措 施进 行加 固及支 护 , 防止 出现坍 塌等事 故 。
土质 较均 匀 , 有 少量砂粒 。 风化 花 岗岩 呈砂 土状 , 含 全 主
要 为砾质 黏性 土 , 围岩稳 定性 差 , 隧道 施工 易坍 塌 , 壁 侧
易 失稳 。强风 化花 岗岩 , 节理 发育 , 闭合 或微 张 , 岩体 呈 块 ( 石 镶 嵌结 构 , 部无 支 护 时 可产 生较 大 的坍塌 , 碎) 拱
关键词 :浅埋偏压; 小间距隧道; 地表加固
1引言
大跨 度 小间距 隧道 由于开 挖 断面大 、形状扁 平 、 双 洞 施 工相 互影 响 , 围岩 整体 稳 定性 较 一 般 断面 差 , 别 特 是 在浅 埋偏压 段 , 由于其 埋深 较浅 , 围岩 多 风化破 碎 , 承 载 能力 极 低 , 且偏 压 普 遍存 在 , 围岩 和支 护 结 构应 力 分 布 及变 形情况 复杂 ,稍有 不慎 ,就 会 导致衬 砌 开裂 、 渗

大跨度小间距千枚岩隧道施工工艺浅谈

大跨度小间距千枚岩隧道施工工艺浅谈
大跨度小 间距 千枚岩 隧道施工工艺浅谈
赵 志华 ( 中 千 枚 岩 隧 道 施 工 过程 中 出现 滑 塌 、 侵 限 等病 般 小 于 1 . 5 m, 竖 向切 深 约 1 . 0 m, 微张 至 闭合 状 , 裂 隙为 方 害的分析、 处理 , 探讨 大 跨 度小 间距 千枚 岩 隧 道 施 工 应 注 意 的 问题 。 解 石脉 、 泥质 充填 。相 对应 的岩石 完整性 系数 K v = O . 6 3 。 关键词 : 大 跨度 小 间 距 干枚 岩 隧道 施 工 工 艺 浅 谈
面 1 6 3 m 。 隧道 起止 里程 为 Z K 1 1 7 + 4 8 4 ~ Z K 1 1 7 + 6 7 3 , 全
香 溪 隧道 V级 囤岩 为泥质 结 构强 风化 千枚 岩 , 围 岩深 长1 8 9 m, 为 三车 道 大跨 度 千枚 岩 隧道 。 隧道 地表 为 回 民 灰色 , 千枚 状 构造 , 千枚 岩 遇水 后软 化 为粉 末 状 , 泥 化 呈 淤 墓葬区, 墓 葬众 多 , 并在 Z K 1 1 7 + 6 4 5处穿越 香 溪洞 旅游 专 泥 状。 用 公路 , 隧道 埋深 仅 为 1 0 m。 3 水文 地质 条件 地 质 情况复 杂 , 围岩较 差 , 主要 为 V级 强风 化 千枚 岩 , 隧址 区地 下水 主要 为基 岩 中 的风 化裂 隙水 。 千枚 岩岩 支护 形 式 为 V浅 埋 ( 加 管棚 ) 3 0 m、 V X浅 埋加 双 层 小 导 管 体 节 理 裂 隙发 育 , 深 部 节 理 多 呈 闭合 状 , 联通性较差 , 多 4 0 m、 V浅埋加 双 层 小导 管 5 6 m、 V浅埋 3 0 m 管棚 、 8 m 回 充填泥质 , 赋水 条件较差 ; 浅部强 风化岩风化裂隙发 育 , 填暗挖 , 隧道 左 线 出 口段 埋深 为 1 ~ 2 3 m, 最大埋深 4 0 m。 岩体破碎 , 含少量裂隙水 , 主 要靠 大 气 降 水 补 给 , 冲 沟 等 明暗洞 交界 里程 分 别为 Z K 1 1 7 + 4 9 9 、 Z K 1 1 7 + 6 6 3 。隧道 断

梅林隧道小间距段施工方案

梅林隧道小间距段施工方案

梅 林 隧 道 小 间 距 段 施 工 方 案
刘 勇 斌
摘 要 : 合 具 体 工 程 实例 , 隧 道 小 间 距 段 施 工 方 案 作 了论 述 , 体 对 施 工 难 点 、 挖 方 法 、 工 顺 序 、 工 要 点 、 破 结 就 具 开 施 施 爆 控 制 以及 监 控 量 测 方 法 和 内容 进 行 了详 细说 明 , 而 为 类似 工 程 施 工 积 累 了经 验 。 从 关 键 词 : 道 , 间 距 , 挖 , 工 隧 小 开 施
线 与双线 分修里程为 K 0 3 6 联 络线里 程 L K 5 6+ 7 ( D 0+1 6 7 , 6 . ) 联
络 线 隧 道 出 口里 程 L K +10 5 。 D I 2 . 1
5 双线隧道施工二衬 , 中夹岩处 ( ) 在 左线 ) 的二衬钢 筋加密。 6 施 作超 前砂浆锚杆 , 线隧道上 导坑 开挖。 ) 单
4 双 线 隧 道 二 衬 的加 密 。 )
5 埋问题 : 段埋 深为 1 该 2 m~1 7 m属浅埋 隧道 。两条 隧道先 后开 2. 爆 破 的 控 制 爆破产生 的震 动波最大 的波及 范围为掌子 面前后 1 隧道 5m, 挖, 容易引起地面沉 降量过大等问题 。
2. 开 挖 方 法 2 施工完二衬后 的波震最小 , 为避 免爆 破对 中夹 岩的破坏 , 在施 工时 0m 双 线隧道与单线隧道采用 台阶法施工 , 为减缓 施工 时 两条线 采用整体微震 动爆破 与局 部松 动爆破 。两条 隧道先 后错 开 3 时 , 破 对 其 围岩 影 响 最 小 , 爆 在单 线 中 夹 岩 处 爆 破 时 , 量 减 小 一 药 路 产生 的偏 压 问 题 , 先 施 工 双 线 , 后 再 施 工 单 线 , 工 工 序 按 应 然 施 避免对 双线隧道二衬 的破坏 。 先 掘进 的 双 线 隧 道 制 定 。在 开 挖 过 程 中 , 据 超 前 地 质 预 报 及 监 半 , 根

张花高速科洞隧道小间距段施工安全性的探讨


张 花 高 速 科 洞 隧 道 小 间距 段 施 工 安 全 性 的探 讨
王 木群
( 湖南 省交通规划勘察设计院 , 湖南 长沙 40 O ) 1 8 O
摘
要 :张花 高速科 洞 隧道 是 一座 分 离式 隧道 , 口段 为桥 隧相 连 工程 , 洞 围岩 为 强风化 白
云岩 , 右 两洞之 间 的距 离不足 1 如此 小的间距 能否 保证 隧道施 工的安 全? 通过 F A 3 左 0m, L CD
过程中频繁变化, 其质 量控制点较多。面对独立双 洞的接线问题以及连拱隧道的工艺 、 工期 、 造价及质 量问题 , 可以考虑优化隧道间距 , 及采用小净距隧道
来 解决 这一 问题 的技 术思 路 。小净 距 隧道是 空 间近
距离双洞隧道在 同一参考平 面的布置方式之一 , 其 结构介于双孔分离式隧道和连拱 隧道之间 , 双洞 中 间岩柱距离较小 , 一般小于 10倍洞径。 .
道周边允许相对位移值( 3 。 表 )
表 3 隧 道周 边允许相对位移值 %
拟施工过程等领域有其独到的优点。 FA3 L C D的使用 建模计 算过 程 主要分为前 处 理、 求解和后处理 3 个过程 : 1 )前处理: ①根据模型结构特性和具体情况, 编命令流, 生产网格 , 形成所需要的形状; ②定义本 构关系和材料特性 ; ③定义边界条件和初始条件。 2 )求解计算: 根据所分析 问题 的类型选择合 适的求解类型及进行求解选项的设定。
12 4
湖
南 交 通 科 技
3 7卷
一
一
一
一
一
一
一
一
,- 三 - I- - 多2 /: - " - 二
,

大跨度小间距千枚岩隧道施工工艺浅谈


A kn 2 0 0 C ia 2 et et f ha x E pes a o p n i td X h 10 4 C ia n ag7 5 0 , hn ; .T s C nr o S an i x rs yC m ayLmi , in7 0 5 , hn ) e w e
c nsr c in o h lie s ci n o a g ic v o tu t fp ylt e t fXin x a e,p o lmss o l e ̄c s d o he ln o o r b e h u d b u e n t o g—s a mals a i u n l p n s l p cngt n e
1 4
第1 期
NO. 1
21 年 01
陕 西 交 通 职 业 技 术 学 院 学 报
2 011
图 1 Vx 型 复合 式 衬 砌 设 计 图 ( : 0 ) { 戋 1 10
Co s r c i n Te h i u s o n e t n — s a n t u to c n q e f Tu n lwih Lo g — p n S a lS a i g i y l e G r un m l p c n n Ph l t o d i
Ab t a t sr c :Afe n lss o h ie s nd te t n f su p n nd p n tai n lm i h p n d i u n l tr a a y i ft e d s a e a r ame to lm i g a e er t i t a pe e n t n e o
3 。植 被较发 育 。进 、 口均位 于 陡斜坡 , 5, 出 山坡处 于
4 4~Z 17+ 7 , 长 19 为三 车 道 大 跨 度 千 8 K 1 63全 8 m, 枚 岩隧道 。 隧道 地 表 为 回 民 墓 葬 区 , 葬 众 多 . 墓 并 在 Z 17+6 5处 穿 越 香 溪 洞 旅 游 专 用 公 路 , 道 K1 4 隧 埋 深仅为 1m。 0

分析小间距软岩隧道施工技术

一
.
中壁法 通常使用在一些 掌子面较不稳 定, 岩层埋深 较浅 , 周围岩石 整。 第二 , 在进行断面上半部分的开挖 之前, 要先了解好各部分 的地 质情 较 软、 较 差的 隧道工程 之中。 使用这种 方法可以纵 向分 割岩层的断面 , 况, 根据不 同的需要 来调 整支护, 并且发 挥围岩本 身的自 承 能力。 第三 , 所以可以确 保岩层掌子面 的稳 定性 , 这 种方法开 挖出的掌子面 比其他两 如果支 护不 能满足断面 的需要 , 就 应该加 强支 护, 把 大断面 的施工改 为 种 方法小 , 在开挖 时如果有及 时的支护 , 就可以防止软 岩隧 道周围的一 小断 面施 工, 及时进 行监控 测量 。 第 四, 因为这 种方法可 以使 用机械 施 些 软岩、 围岩 因为开挖的松 弛而扩大 。 当隧道 施工中部分地 质情况变化 工 , 所以施工速度较 快, 更容易进行各种公益 的转化 。 第五, 不利 于控带 l 1 较大 时, 可以采用C D 法或者 C R D 法等 方法 进行施 工的转换“ 。 隧道 的变形 … 。 , 2 C D 法 =, 对 以上 三种 方法 所做 的 比较
【 关键 词】软岩; 隧道; 小间距; 施工技术
前言 在 进行软岩 隧道 的施工过 程中, 会 遇到很 多常见的问题 , 例如长 期 的风 吹I I 晒而导致 地层风化较严 重、 由于 岩石较软导致 围岩 的稳 定性太
护 封闭之后 , 隧道 中中墙和 水平横撑并 没有 很明显的作用 , 把它们拆 除 之 后对 地表下沉或者 地中土体以为的影 响都很小 , 所以它们可 以进行重 复使用, 不仅能节省工程造价, 还能节约能源。
一
,
根据不 同工程的特点首先计算其模型 , 然 后选择较为合 适的开挖方法 进 拱架的施 工时也不太安全。 行适 当、 合理 的模拟 分析, 经 过反复论证 之后 , 根据哪 种方 法的可行性 6 、 环形开挖预留物 土的方法 更大而选 择合适 的开挖方法 。 本 文主要分析 以下几种 开挖方法 , 并对其 使用这种 施工方法最先应该加 固隧道及其周边 的围岩 , 并对 断面上 各自 的优缺 点进行分析与比对。 半面的环行部 分进行人工与挖 掘机的共 同挖掘 , 可 以在挖 掘机上安装 一 些勺形的牙齿, 以便加快施 工进度。 这种方法具有 以下几点特点: 第一 , 几种 常 用的开 挖方 法 1 、 中壁法 要 注意 到围岩所 形成的 拱作用 , 在测 量之后 对其 支护参 数进 行适 当调

小净距隧道施工细则

1.总则1.1小净距隧道是指并行双洞公路隧道间夹岩石厚度较小,一般小于1.5倍隧道开挖断面宽度的一种特殊隧道结构型式.1.2为给小净距隧道施工提供技术指导和行为要求,特制订本细则。

1.3细则适用于隧道开挖断面宽度小于13m的并行双洞隧道。

1.4本细则针对福建三明~福州高速公路的工程地质、水文地质和相关围岩情况拟定,只适用于该路段的小净距隧道施工。

1.5本细则重点围绕小净距隧道施工中的施工方法及工序、关键工艺施工、监控量测技术要求等编写,未涉及的各种施工技术要求,严格按《公路隧道施工技术规范》(042-94)执行。

1.6承包商应根据设计文件和本细则的要求,编制施工组织计划,并对各工序的滞后时间、空间间距、炮眼深度、装药量等提出严格要求,经监理审查同意后方可实施。

1.7本细则建议的施工方法及工序、关键工艺、量测要求等,应当根据施工过程中所得到的现场量测资料及时进行修改和调整,以确保工程安全、经济、合理.1.8本细则为“京福高速公路福建段小净距隧道设计、施工关键技术研究”课题的阶段性成果,目前为试行阶段。

在执行过程中应当根据施工现场地质情况、施工情况、量测数据及计算分析结果等及时加以补充、修改和完善.2.施工方法及工序为确保开挖过程中围岩的稳定性,减小因隧道间净距小引起的围岩变形、爆破震动等不利因素的影响,满足小净距隧道中夹岩特有的加固要求,特对小净距隧道不同围岩类别段的施工工序作如下要求:2.1I、II类围岩段根据隧道围岩变形特点,在正常情况下,推荐在I、II类围岩段采用正向单侧壁导坑的开挖方法。

施工工序以左洞先开挖制定,当右洞先开挖时,则将左、右洞施作顺序对调即可.2。

1.1 左洞按下列开挖顺序施工:(1)上台阶1超前支护(2)上台阶1开挖;(3)上台阶1初期支护(含侧壁临时支护);(4)中夹岩上部水平贯通锚杆施工;(5)下台阶1超前支护(6)下台阶1开挖;(7)下台阶1初期支护(含侧壁临时支护及仰拱初期支护);(8)中夹岩下部水平贯通锚杆施工;(9)上台阶2超前支护(含侧壁临时支护);(10)上台阶2开挖;(11)上台阶2初期支护;(12)下台阶2 超前支护;(13)下台阶2 开挖;(14)下台阶2初期支护(含侧壁临时支护及仰拱初期支护);(15)拆除侧壁临时支护;(16)仰拱回填砼施工;(17)防水层及拱墙二次衬砌施工。
