框架结构模板变更专项施工方案

合集下载

框架结构模板工程施工方案

框架结构模板工程施工方案

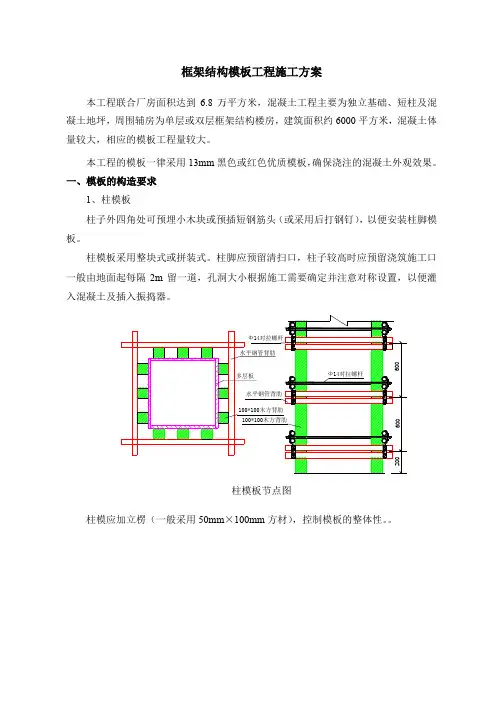

框架结构模板工程施工方案本工程联合厂房面积达到6.8万平方米,混凝土工程主要为独立基础、短柱及混凝土地坪,周围辅房为单层或双层框架结构楼房,建筑面积约6000平方米,混凝土体量较大,相应的模板工程量较大。

本工程的模板一律采用13mm黑色或红色优质模板,确保浇注的混凝土外观效果。

一、模板的构造要求1、柱模板柱子外四角处可预埋小木块或预插短钢筋头(或采用后打钢钉),以便安装柱脚模板。

柱模板采用整块式或拼装式。

柱脚应预留清扫口,柱子较高时应预留浇筑施工口一般由地面起每隔2m留一道,孔洞大小根据施工需要确定并注意对称设置,以便灌入混凝土及插入振捣器。

柱模板节点图柱模应加立楞(一般采用50mm×100mm方材),控制模板的整体性。

框架柱模板支设示意图用经纬仪控制柱模板的支设垂直度,确保将垂直度控制在误差范围内。

浇注过程中还需要用经纬仪进行监测,发现存在位移及时调整。

2、梁模构造梁模板宜采用侧包底的支模法,便于拆除侧模以利周转,保留底模及支撑有待混凝土强度的增长。

梁跨度在4m 及大于4m 时应起拱,如设计无规定时,起拱高度为全跨长度的1/1000-3/1000。

梁较高时,可先安装梁的一面侧板,等钢筋绑扎好再安装另一面侧板。

梁高大于700mm 时,除梁侧板外面支撑外,还应采用对拉螺栓在梁高中部拉夹横楞加强紧固。

为保证混凝土效果,在模板拆除后对对拉螺栓进行处理,确保混凝土表面的整体和光滑性。

梁底模板节点图在架设支柱影响交通的地面,可采用斜撑、两边对撑(俗称龙门撑)或架空支模。

确保车辆及人员形成不造成支架的失稳。

3、板支模顺序:搭设支撑架→调平梁底横撑标高→铺设梁底模→校正无误后固定→安装侧模→钉压脚方木→调平板底搁栅标高→铺设板底模。

模板支撑采用满堂支架,顶板钢管支撑间距1000mm ×1000mm ,梁支撑纵向间距1000mm ,底层钢管支撑下垫槽钢或木版。

满堂脚手下设置不少于一道纵横水平拉杆,同时在脚手架内纵横设置剪刀撑,且不少于一道,其间距不超过6.5m ,具体见下图所示:脚手架支设布置立面图11)2)3)漏浆。

框架结构模板工程施工方案

框架结构模板工程施工方案

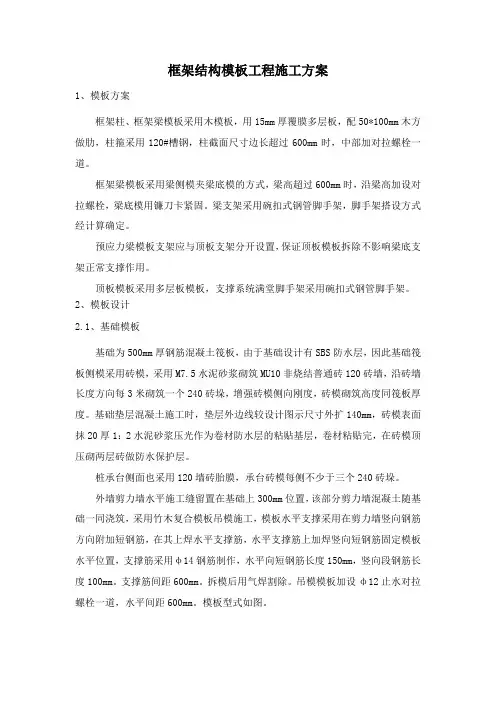

框架结构模板工程施工方案1、模板方案框架柱、框架梁模板采用木模板,用15mm厚覆膜多层板,配50*100mm木方做肋,柱箍采用120#槽钢,柱截面尺寸边长超过600mm时,中部加对拉螺栓一道。

框架梁模板采用梁侧模夹梁底模的方式,梁高超过600mm时,沿梁高加设对拉螺栓,梁底模用镰刀卡紧固。

梁支架采用碗扣式钢管脚手架,脚手架搭设方式经计算确定。

预应力梁模板支架应与顶板支架分开设置,保证顶板模板拆除不影响梁底支架正常支撑作用。

顶板模板采用多层板模板,支撑系统满堂脚手架采用碗扣式钢管脚手架。

2、模板设计2.1、基础模板基础为500mm厚钢筋混凝土筏板,由于基础设计有SBS防水层,因此基础筏板侧模采用砖模,采用M7.5水泥砂浆砌筑MU10非烧结普通砖120砖墙,沿砖墙长度方向每3米砌筑一个240砖垛,增强砖模侧向刚度,砖模砌筑高度同筏板厚度。

基础垫层混凝土施工时,垫层外边线较设计图示尺寸外扩140mm,砖模表面抹20厚1:2水泥砂浆压光作为卷材防水层的粘贴基层,卷材粘贴完,在砖模顶压砌两层砖做防水保护层。

桩承台侧面也采用120墙砖胎膜,承台砖模每侧不少于三个240砖垛。

外墙剪力墙水平施工缝留置在基础上300mm位置,该部分剪力墙混凝土随基础一同浇筑,采用竹木复合模板吊模施工,模板水平支撑采用在剪力墙竖向钢筋方向附加短钢筋,在其上焊水平支撑筋,水平支撑筋上加焊竖向短钢筋固定模板水平位置,支撑筋采用φ14钢筋制作,水平向短钢筋长度150mm,竖向段钢筋长度100mm。

支撑筋间距600mm。

拆模后用气焊割除。

吊模模板加设ф12止水对拉螺栓一道,水平间距600mm。

模板型式如图。

基础剪力墙吊模模板安装图2.2、框架柱模板(1)框架柱模板采用竹木复合模板;(2)面板:面板采用15mm厚多层板,规格为915*1830mm和1220*2440mm两种,根据柱截面尺寸裁成相应尺寸,每面模板均采用整板拼接,面板利用背楞拼至板底,并根据框架梁尺寸留置梁口;(3)面板背楞:采用50*100mm方木,竖向使用,背楞中距200mm,小面贴面板使用;(4)柱箍:柱箍采用10#槽钢配合φ14螺栓拉杆使用,柱箍沿柱高度方向,距地100mm设第一道,以上按600mm间距设置4道,再以上按间距900mm设置;(5)螺栓:当柱截面尺寸超过600mm时,除柱箍外,加设φ14穿柱螺栓一道,竖向随柱箍设置,与槽钢柱箍配合使用,螺栓外穿内径14mm塑料管,方便拆模后抽出螺栓周转使用;(6)模板支撑:柱模板找正和固定用支撑体系利用楼层满堂脚手架,采用φ48钢管箍,设置三道。

模板及支架工程专项施工方案

模板及支架工程专项施工方案

模板及支架工程专项施工方案目录一、工程概况 (4)二、编制依据 (5)三、施工准备 (5)(一)技术准备 (5)(二)机具准备 (5)(三)材料准备 (6)四、支模架形式的选用及设计 (6)五、施工部署 (10)六、水平拉接的布置与构造 (11)七、模板支架构造要求 (11)八、模板支架材料要求 (13)九、模板安拆操作工艺 (14)(一)模板安装前准备工作 (14)(二)模板支设 (14)(三)模板拆除 (16)十、模板及其支撑总要求 (17)十一、质量保证措施 (18)十二、安全保证措施 (19)十三、文明施工措施 (20)十四、模板检查和验收要求 (21)十五、支撑体系检查和验收 (22)十六、应急预案 (24)(一)应急组织 (24)(二)材料准备 (24)(三)模板工程易发生事件及处理方法 (24)十七、模板及支撑体系计算(计算钢管采用Φ48×3.0钢管). 24(一)600×600柱模板支撑计算书 (24)(二)300mm厚墙模板计算书 (32)(三)500×900梁木模板与支撑计算书 (41)(四)500×900梁模板扣件钢管高支撑架计算书(支架高度4.9m) (44)(五)300×600梁木模板与支撑计算书 (55)(六)300×600梁模板扣件钢管高支撑架计算书(支架高度4.9m) (59)(七)250×550梁木模板与支撑计算书 (70)(八)250×550梁模板扣件钢管高支撑架计算书(支架高度3.5m) (74)(九)250mm厚楼板模板扣件钢管高支撑架计算书(支架高度4.9m) (85)(十)130mm楼板模板扣件钢管高支撑架计算书(支架高度3.5m) (95)十八、附图 (104)模板工程专项施工方案一、工程概况本工程总建筑面积约26万m2,共包括1#-9#楼、11#楼、15#楼、商铺S1-S3、局部地下室,地下一层,地上二十四至三十四层,其中地下室面积约47000 m2,商铺面积约12200 m2,住宅面积约200800 m2。

框架模板专项方案

框架模板专项方案

一、方案背景随着我国建筑行业的快速发展,框架结构因其施工速度快、抗震性能好、适用范围广等优点,已成为我国建筑行业的主要结构形式之一。

为提高框架结构施工质量,确保工程安全,特制定本专项方案。

二、方案目标1. 提高框架结构施工质量,确保工程安全;2. 优化施工工艺,缩短施工周期;3. 降低施工成本,提高施工效益;4. 规范施工管理,提升施工水平。

三、方案内容1. 施工准备(1)组织机构:成立框架结构施工领导小组,负责方案的实施、监督和指导。

(2)人员培训:对施工人员进行框架结构施工技术、安全操作规程、施工质量标准等方面的培训。

(3)材料设备:确保施工所需材料、设备质量合格,满足施工要求。

2. 施工工艺(1)基础施工:严格按照设计要求进行基础施工,确保基础稳定性。

(2)主体结构施工:①框架柱施工:采用现浇混凝土施工,确保柱子垂直度、截面尺寸和混凝土强度符合设计要求。

②框架梁施工:采用现浇混凝土施工,确保梁体平整、尺寸准确,钢筋保护层厚度符合规范要求。

③框架板施工:采用现浇混凝土施工,确保板面平整、厚度均匀,钢筋保护层厚度符合规范要求。

(3)节点施工:严格按照设计要求进行节点施工,确保节点连接牢固、可靠。

3. 施工质量控制(1)施工过程中,严格控制混凝土原材料质量,确保混凝土强度满足设计要求。

(2)加强施工过程检查,及时发现并解决质量问题。

(3)严格执行隐蔽工程验收制度,确保工程质量。

4. 施工安全(1)加强施工现场安全管理,严格执行安全生产责任制。

(2)加强施工人员安全教育培训,提高安全意识。

(3)严格执行施工现场安全操作规程,确保施工安全。

5. 施工进度(1)根据工程实际情况,编制详细的施工进度计划,确保工程按期完成。

(2)加强施工进度管理,及时调整施工计划,确保工程进度。

四、方案实施与监督1. 成立专项监督小组,负责方案实施过程中的监督检查。

2. 定期召开施工协调会议,解决施工过程中出现的问题。

3. 对方案实施情况进行总结评估,不断优化施工工艺,提高施工质量。

框架结构工程的施工方案(3篇)

框架结构工程的施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区的框架结构住宅楼,总建筑面积为15000平方米,共12层,建筑高度为36米。

框架结构采用钢筋混凝土框架体系,抗震设防烈度为7度,设计使用年限为50年。

二、施工准备1. 技术准备(1)熟悉设计图纸,了解结构设计要求及施工技术规范。

(2)编制施工组织设计,明确施工工艺、施工顺序、施工方法等。

(3)组织施工人员培训,提高施工人员的技术水平。

2. 材料准备(1)钢筋:选用符合国家标准的热轧钢筋,强度等级为HRB400。

(2)混凝土:选用符合国家标准的水泥、砂、石子等原材料,混凝土强度等级为C30。

(3)模板:选用钢模板,满足施工质量要求。

3. 机械设备准备(1)钢筋加工机械:钢筋切断机、钢筋弯曲机、钢筋调直机等。

(2)混凝土搅拌设备:混凝土搅拌机、混凝土运输车等。

(3)模板支撑系统:扣件式钢管脚手架、模板支撑体系等。

三、施工工艺1. 钢筋工程(1)钢筋加工:按照设计要求进行钢筋下料、弯曲、切断等加工。

(2)钢筋绑扎:按照施工顺序进行钢筋绑扎,确保钢筋间距、保护层厚度等符合设计要求。

(3)钢筋焊接:采用电弧焊或闪光对焊,保证焊接质量。

2. 混凝土工程(1)混凝土搅拌:按照配合比进行混凝土搅拌,确保混凝土质量。

(2)混凝土运输:采用混凝土运输车将混凝土运输至施工现场。

(3)混凝土浇筑:按照施工顺序进行混凝土浇筑,确保混凝土密实度。

3. 模板工程(1)模板安装:按照设计要求进行模板安装,确保模板支撑体系稳定。

(2)模板拆除:混凝土强度达到设计要求后,按照施工顺序进行模板拆除。

四、施工进度计划1. 钢筋工程:30天2. 混凝土工程:45天3. 模板工程:20天五、质量控制措施1. 材料质量:严格按照国家标准采购原材料,确保材料质量。

2. 施工过程:严格执行施工工艺,确保施工质量。

3. 检验检测:对施工过程中的关键工序进行检验检测,确保施工质量。

六、安全措施1. 施工现场安全防护:设置安全警示标志,设置安全通道,确保施工人员安全。

框架结构模板安装与拆除施工方案及计算书

框架结构模板安装与拆除施工方案及计算书

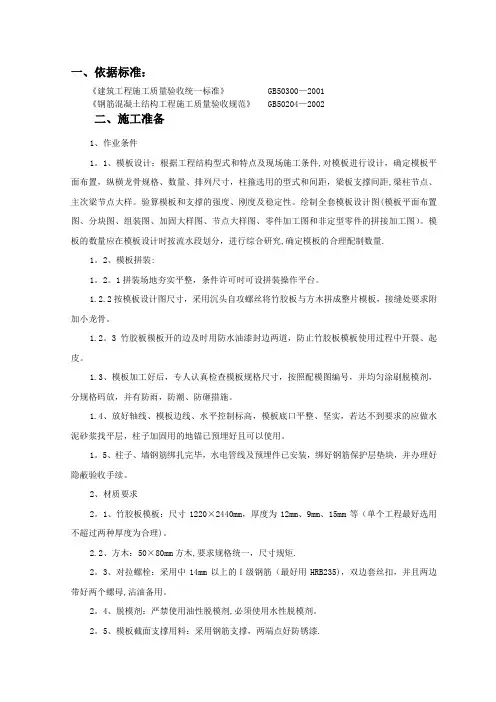

一、依据标准:《建筑工程施工质量验收统一标准》 GB50300—2001《钢筋混凝土结构工程施工质量验收规范》 GB50204—2002二、施工准备1、作业条件1。

1、模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样。

验算模板和支撑的强度、刚度及稳定性。

绘制全套模板设计图(模板平面布置图、分块图、组装图、加固大样图、节点大样图、零件加工图和非定型零件的拼接加工图)。

模板的数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量.1。

2、模板拼装:1。

2。

1拼装场地夯实平整,条件许可时可设拼装操作平台。

1.2.2按模板设计图尺寸,采用沉头自攻螺丝将竹胶板与方木拼成整片模板,接缝处要求附加小龙骨。

1.2。

3竹胶板模板开的边及时用防水油漆封边两道,防止竹胶板模板使用过程中开裂、起皮。

1.3、模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷脱模剂,分规格码放,并有防雨,防潮、防砸措施。

1.4、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚已预埋好且可以使用。

1。

5、柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续。

2、材质要求2。

1、竹胶板模板:尺寸1220×2440mm,厚度为12mm、9mm、15mm等(单个工程最好选用不超过两种厚度为合理)。

2.2、方木:50×80mm方木,要求规格统一,尺寸规矩.2。

3、对拉螺栓:采用中14mm以上的I级钢筋(最好用HRB235),双边套丝扣,并且两边带好两个螺母,沾油备用。

2。

4、脱模剂:严禁使用油性脱模剂,必须使用水性脱模剂。

2。

5、模板截面支撑用料:采用钢筋支撑,两端点好防锈漆.3、工器具3.1、圆锯,木工平刨,压刨,手提电锯、手提压刨,打眼电钻,线坠,靠尺板,方尺,铁水平,翘棍等。

框架结构施工方案(3篇)

框架结构施工方案(3篇)

第1篇一、项目概况1. 工程名称:XX住宅小区框架结构施工2. 工程地点:XX市XX区XX街道3. 工程规模:总建筑面积约10万平方米,共6栋住宅楼,1栋配套商业楼,1栋地下车库。

4. 工程结构形式:框架结构5. 施工单位:XX建筑工程有限公司二、施工组织设计1. 施工总体安排(1)施工顺序:土方开挖→基础施工→主体结构施工→装饰装修→室外工程。

(2)施工进度安排:根据工程实际情况,制定详细的施工进度计划,确保工程按期完工。

(3)施工质量保证措施:严格按照施工规范和设计要求,确保工程质量。

2. 施工资源配置(1)人员配置:根据工程规模和施工要求,配备足够的技术人员、施工人员和管理人员。

(2)机械设备配置:根据工程需要,配置各类施工机械设备,确保施工顺利进行。

(3)材料配置:根据施工进度计划,提前储备各类建筑材料,确保施工所需材料充足。

三、施工工艺及方法1. 土方开挖(1)采用机械开挖,人工配合清运。

(2)严格控制开挖深度,确保基础工程顺利进行。

2. 基础施工(1)基础垫层:采用C15混凝土垫层,厚度100mm。

(2)基础底板:采用C25混凝土浇筑,厚度300mm。

(3)基础墙:采用C20混凝土浇筑,厚度200mm。

3. 主体结构施工(1)框架柱:采用C30混凝土浇筑,截面尺寸根据设计要求确定。

(2)框架梁:采用C30混凝土浇筑,截面尺寸根据设计要求确定。

(3)框架板:采用C20混凝土浇筑,厚度根据设计要求确定。

4. 装饰装修施工(1)墙面:采用涂料、瓷砖、石材等装饰材料进行装修。

(2)地面:采用地砖、木地板等装饰材料进行装修。

(3)门窗:采用铝合金门窗、木门窗等材料进行装修。

5. 室外工程施工(1)道路:采用沥青混凝土、水泥混凝土等材料进行铺设。

(2)绿化:根据设计要求,进行绿化工程施工。

(3)排水:采用雨水管道、污水管道等设施进行排水。

四、施工质量控制措施1. 严格控制原材料质量,确保工程质量。

框架模板专项施工方案

框架模板专项施工方案

框架模板专项施工方案框架模板专项施工方案一、施工方案背景随着建筑施工的不断发展,框架模板作为一种新型的施工工艺逐渐得到广泛应用。

然而,由于目前框架模板施工的技术和操作规程仍不够成熟,存在一定的施工难度和风险。

因此,为了确保框架模板施工的质量和安全,制定一份专项施工方案显得尤为重要。

二、施工目标1.确保框架模板施工的质量,达到设计要求。

2.优化施工流程,提高施工效率。

3.保障施工过程的安全,防止事故的发生。

三、施工内容与工期安排1.框架模板的选择与准备(2天)a.根据建筑物结构和设计要求,确定适用的框架模板类型。

b.购买或租赁框架模板,并进行检查和组装。

2.模板的搭设与调整(3天)a.根据施工图纸和设计要求,进行模板的搭设。

b.根据实际情况进行模板的调整和加固。

c.对已搭设好的模板进行检测,确保其牢固和稳定。

3.模板的混凝土浇筑(5天)a.在模板搭设完成后,进行混凝土的浇筑。

b.采取适当的措施,防止混凝土流失和渗漏。

c.及时进行浇筑质量的检测和验收。

4.模板的拆除与清理(2天)a.在混凝土达到设计强度后,进行模板的拆除。

b.对拆除后的模板进行分类和归档。

c.清理施工现场,恢复环境整洁。

四、施工机械与设备1.吊车:用于模板的安装和拆除。

2.钢筋剪:用于对模板进行切割和加工。

3.模板支撑架:用于支撑模板的搭设和固定。

4.混凝土泵车:用于混凝土的浇筑。

五、安全措施1.严格执行工程现场安全管理制度,制定施工安全规章制度和操作规程。

2.保证施工人员的安全培训和持证上岗,并配备专业安全员进行监督和管理。

3.合理安排作业时间和顺序,避免施工过程中的交叉作业和冲突。

4.加强对施工现场的安全巡查和管理,发现隐患及时处理,确保施工过程的安全。

六、质量控制1.严格按照设计要求进行施工,并参照相关规范进行检测和验收。

2.加强对模板和混凝土的质量检查,确保其符合要求。

3.建立质量记录和档案,做好施工过程的质量检验和追溯。

七、经济效益1.优化施工流程,提高施工效率,减少施工时间和人力成本。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、变更原因:......................................................................................................................................... - 1 -二、变更内容:......................................................................................................................................... - 1 -三、施工要求: ............................................................................................................................................ - 1 -四、其它不详之处详见《模板施工方案》..................................................................................................... - 1 -一、变更原因:2#种子过滤车间第一层层高14.1m,因车间高度大原设计的模板支撑体系不适用。

二、变更内容:钢管横向间距(m):1.00;纵距(m):1.00;步距(m):1.50;采用的钢管(mm):Φ48×3.5 ;扣件连接方式:双扣件;底支撑连接方式:方木支撑;木方的间隔距离(mm):200.000;木方的截面宽度(mm):35.00;木方的截面高度(mm):80.00;三、施工要求:a.立杆之间必须按步距满设双向水平杆,确保两方向足够的设计刚度;b.在任何情况下,高支撑架的顶部和底部(扫地杆的设置层)必须设水平加强层。

c.沿支架四周外立面应满足立面满设剪刀撑;d.支撑架搭设的要求:1>.严格按照设计尺寸搭设,立杆和水平杆的接头均应错开在不同的框格层中设置;2>.确保立杆的垂直偏差和横杆的水平偏差小于《扣件架规范》的要求,详见《脚手架施工方案》;3>.确保每个扣件和钢管的质量是满足要求的,钢管不能选用已经长期使用发生变形的;4>.浇筑过程中,派人检查支架和支承情况,发现下沉、松动和变形情况及时解决。

四、其它不详之处详见《模板施工方案》模板高支撑架计算书工程名称:山东北海粉煤灰综合利用项目;结构类型:框架;建筑高度:30.00m;标准层层高:0.00m ;总建筑面积:2000.00m2;总工期:120天;施工单位:中国机械工业建设集团有限公司;高支撑架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《混凝土结构设计规范》GB50010-2002、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等规范。

支撑高度在4米以上的模板支架被称为扣件式钢管高支撑架,对于高支撑架的计算规范存在重要。

疏漏,使计算极容易出现不能完全确保安全的计算结果。

本计算书还参照《施工技术》2002.3.高支撑架设计和使用安全》,供脚手架设计人员参考。

一、参数信息:1.脚手架参数横向间距或排距(m):1.0;纵距(m):1.00;步距(m):1.50;立杆上端伸出至模板支撑点长度(m):0.10;脚手架搭设高度(m):16.00;采用的钢管(mm):Φ48×3.5 ;扣件连接方式:双扣件,扣件抗滑承载力系数:0.80;板底支撑连接方式:方木支撑;2.荷载参数模板与木板自重(kN/m2):0.350;混凝土与钢筋自重(kN/m3):25.000;楼板浇筑厚度(m):0.200;倾倒混凝土荷载标准值(kN/m2):2.000;施工均布荷载标准值(kN/m2):1.000;3.木方参数木方弹性模量E(N/mm2):9500.000;木方抗弯强度设计值(N/mm2):13.000;木方抗剪强度设计值(N/mm2):1.300;木方的间隔距离(mm):300.000;木方的截面宽度(mm):80.00;木方的截面高度(mm):90.00;图2 楼板支撑架荷载计算单元二、模板支撑方木的计算:方木按照简支梁计算,方木的截面力学参数为本算例中,方木的截面惯性矩I和截面抵抗矩W分别为: W=8.000×9.000×9.000/6 = 108.00 cm3;I=8.000×9.000×9.000×9.000/12 = 486.00 cm4;方木楞计算简图1.荷载的计算:(1)钢筋混凝土板自重(kN/m):q1= 25.000×0.300×0.200 = 1.500 kN/m;(2)模板的自重线荷载(kN/m):q2= 0.350×0.300 = 0.105 kN/m ;(3)活荷载为施工荷载标准值与振倒混凝土时产生的荷载(kN):p1 = (1.000+2.000)×1.000×0.300 = 0.900 kN;2.强度计算:最大弯矩考虑为静荷载与活荷载的计算值最不利分配的弯矩和,计算公式如下:均布荷载q = 1.2×(1.500 + 0.105) = 1.926 kN/m;集中荷载p = 1.4×0.900=1.260 kN;最大弯距M = Pl/4 + ql2/8 = 1.260×1.000 /4 + 1.926×1.0002/8 = 0.556 kN.m;最大支座力N = P/2 + ql/2 = 1.260/2 + 1.926×1.000/2 = 1.593 kN ;截面应力σ= M / w = 0.556×106/108.000×103 = 5.146 N/mm2;方木的计算强度为5.146 小13.0 N/mm2,满足要求!3.抗剪计算:最大剪力的计算公式如下:Q = ql/2 + P/2截面抗剪强度必须满足:T = 3Q/2bh < [T]其中最大剪力: Q = 1.000×1.926/2+1.260/2 = 1.593 kN;截面抗剪强度计算值T = 3 ×1593.000/(2 ×80.000 ×90.000) = 0.332N/mm2;截面抗剪强度设计值[T] = 1.300 N/mm2;方木的抗剪强度为0.332小于1.300 ,满足要求!4.挠度计算:最大弯矩考虑为静荷载与活荷载的计算值最不利分配的挠度和,计算公式如下:均布荷载q = q1 + q2 = 1.500+0.105=1.605 kN/m;集中荷载p = 0.900 kN;最大变形V= 5×1.605×1000.0004 /(384×9500.000×4860000.00) + 900.000×1000.0003 /( 48×9500.000×4860000.00) = 0.859 mm;方木的最大挠度0.859 小于1000.000/250,满足要求!三、木方支撑钢管计算:支撑钢管按照集中荷载作用下的三跨连续梁计算;集中荷载P取纵向板底支撑传递力,P = 1.926×1.000 + 1.260 = 3.186 kN;支撑钢管计算简图支撑钢管计算弯矩图(kN.m)支撑钢管计算变形图(kN.m)支撑钢管计算剪力图(kN)最大弯矩M max = 0.765 kN.m ;最大变形V max = 1.769 mm ;最大支座力Q max = 10.408 kN ;截面应力σ= 0.765×106/5080.000=150.557 N/mm2;支撑钢管的计算强度小于205.000 N/mm2,满足要求!支撑钢管的最大挠度小于900.000/150与10 mm,满足要求!四、扣件抗滑移的计算:按照《建筑施工扣件式钢管脚手架安全技术规范培训讲座》刘群主编,P96页,双扣件承载力设计值取16.00kN,按照扣件抗滑承载力系数0.80,该工程实际的旋转双扣件承载力取值为12.80kN 。

纵向或横向水平杆传给立杆的竖向作用力设计值R= 10.408 kN;R < 12.80 kN,所以双扣件抗滑承载力的设计计算满足要求!五、模板支架荷载标准值(轴力):作用于模板支架的荷载包括静荷载、活荷载和风荷载。

1.静荷载标准值包括以下内容:(1)脚手架的自重(kN):N G1 = 0.129×16.000 = 2.066 kN;钢管的自重计算参照《扣件式规范》附录A 双排架自重标准值,设计人员可根据情况修改。

(2)模板的自重(kN):N G2 = 0.350×0.900×1.000 = 0.315 kN;(3)钢筋混凝土楼板自重(kN):N G3 = 25.000×0.200×0.900×1.000 = 4.500 kN;经计算得到,静荷载标准值N G = N G1+N G2+N G3 = 6.881 kN;2.活荷载为施工荷载标准值与振倒混凝土时产生的荷载经计算得到,活荷载标准值N Q = (1.000+2.000 ) ×0.900×1.000 = 2.700 kN;3.不考虑风荷载时,立杆的轴向压力设计值计算公式N = 1.2N G + 1.4N Q = 12.037 kN;六、立杆的稳定性计算:立杆的稳定性计算公式:其中N ---- 立杆的轴心压力设计值(kN) :N = 12.037 kN;σ---- 轴心受压立杆的稳定系数,由长细比lo/i 查表得到;i ---- 计算立杆的截面回转半径(cm) :i = 1.58 cm;A ---- 立杆净截面面积(cm2):A = 4.89 cm2;W ---- 立杆净截面模量(抵抗矩)(cm3):W=5.08 cm3;σ-------- 钢管立杆抗压强度计算值(N/mm2);[f]---- 钢管立杆抗压强度设计值:[f] =205.000 N/mm2;L o---- 计算长度(m);如果完全参照《扣件式规范》,由公式(1)或(2)计算l o = k1uh (1)l o = (h+2a) (2)k1---- 计算长度附加系数,取值为1.155;u ---- 计算长度系数,参照《扣件式规范》表5.3.3;u = 1.700;a ---- 立杆上端伸出顶层横杆中心线至模板支撑点的长度;a = 0.100 m;公式(1)的计算结果:立杆计算长度L o = k1uh = 1.155×1.700×1.500 = 2.945 m;L o/i = 2945.250 / 15.800 = 186.000 ;由长细比Lo/i 的结果查表得到轴心受压立杆的稳定系数φ= 0.207 ;钢管立杆受压强度计算值;σ=12036.720/(0.207×489.000)= 118.913 N/mm2;立杆稳定性计算σ= 118.913 N/mm2小于[f] = 205.000满足要求!公式(2)的计算结果:立杆计算长度L o = h+2a = 1.500+0.100×2 = 1.700 m;L o/i = 1700.000 / 15.800 = 108.000 ;由长细比Lo/i 的结果查表得到轴心受压立杆的稳定系数φ= 0.530 ;钢管立杆受压强度计算值;σ=12036.720/(0.530×489.000)= 46.443 N/mm2;立杆稳定性计算σ= 46.443 N/mm2小于[f] = 205.000满足要求!如果考虑到高支撑架的安全因素,适宜由公式(3)计算l o = k1k2(h+2a) (3)k1 -- 计算长度附加系数按照表1取值1.185;k2 -- 计算长度附加系数,h+2a = 1.700 按照表2取值1.042 ;公式(3)的计算结果:立杆计算长度L o = k1k2(h+2a) = 1.185×1.042×(1.500+0.100×2) = 2.099 m;L o/i = 2099.109 / 15.800 = 133.000 ;由长细比Lo/i 的结果查表得到轴心受压立杆的稳定系数φ= 0.381 ;钢管立杆受压强度计算值;σ=12036.720/(0.381×489.000)= 64.606 N/mm2;立杆稳定性计算σ= 64.606 N/mm2小于[f] = 205.000满足要求!模板承重架应尽量利用剪力墙或柱作为连接连墙件,否则存在安全隐患。
