质量检查处罚制度化建第六项目部质量检查处罚制度一、管道工程1 管子煨弯段过烧,罚50元;2 埋地钢管安装前未做防腐处理,罚100元;3 管子对口不平直度每超标1㎜,罚100元;4 回填土不符合规定要求一处,罚200元;5 架空管道安装后,多根管线不平行,罚100元;6 用于安装的管材无合格证,罚500元;7 无焊接工艺评定、未编制焊接方案或选用的焊接工艺不合理,罚300元;8 规定就试压的阀门未试压直接安装,每发现一个罚100元;9 管道系统试压时未编制试压方案,罚100元;10 管道系统的阀门方向装反,每发现一个罚100元。

焊接缺陷及罚款表二、机械设备安装1 地脚螺栓伸出设备底座螺栓孔的螺纹段长短不一,罚100元;2 地脚螺栓埋设时倾斜,与基础面不垂直,罚100元;3 垫铁块数过多而超高,且垫铁间未点焊成整体,罚100元;4 设备底痤四周垫铁的外露长短不一,罚100元;5 管道和阀门的重量加在泵体上,未增设支撑,罚100元;三、容器工程1 容器筒壁纵向对接缝处存在向内凹和向外凸超标,罚100元;2 容器筒体不圆度超标,罚100元;3 容器表面的焊接飞溅物未清理,罚50元;4垫铁的块数超过规定,罚100元;5垫铁组不点焊,罚100元;6贮罐局部凸凹超标,罚100元;7立式容器垂直度超标,罚100元;8容器开孔加强覆盖板与容器壁板间间隙过大超规范,罚100元;9容器内外钢加强圈装配超标,罚100元;10 容器试压前未按试压要求制定试压方案或方案不合理、技术交底不清,罚100元;四、钢结构工程1 结构件表面存在锤伤,罚100元;2 结构表面组装卡具未去除或击落时损伤母材,每构件罚100元;3结构表面存在大量焊疤、飞溅、药皮、每处罚50元。

五、电仪工程1 电缆保护管内径小余1。

5倍电缆直径,罚50元;2 电缆支架外观存在扭曲,切口存在卷边和毛刺,罚50元;3 接地(接零)需防锈的部分涂漆不均匀,罚50元;4 母线材质无出厂合格证,外表面有气孔、划痕、坑凹、起皮等缺陷,罚100元;5 电器具排列不整齐,固定不牢固,罚100元;6 电缆沟内的电缆排列交叉紊乱,穿墙、过楼板未做保护管,罚100元;7 电缆保护管管口不光滑,有毛刺,固定不牢靠;出入地沟、隧道及建筑物的保护管口封闭不严,罚100元;8 变压器吊芯检查后,油箱、法兰连接处漏油,罚100元;9 多台设备的接地线采用串接连接或采用螺栓连接时,接触面未经处理,罚100元;10 直埋电缆沟深度小于0.7m,罚100元;11 接地装置采用扁钢与扁钢连接时,其搭接长度不小于2倍宽度,且焊接面不小于3面;当采用圆钢与圆钢或圆钢与扁钢连接时,其搭接长度不小于6倍圆钢直径,不符合标准每处罚100元;23 配电盘柜的垂直度应小于1。

产品质量问题惩罚细则与奖赏机制

产品质量问题惩罚细则与奖赏机制

产品质量问题惩罚细则与奖赏机制1. 问题惩罚细则为了确保产品质量和客户满意度,本公司制定了以下产品质量问题的惩罚细则:1.1 违规处罚- 对于品质问题严重、频繁、持续存在的产品,将进行追责处理,涉及人员将受到相应的纪律处分,包括警告、罚款、停职等。

- 产品质量问题导致客户投诉或索赔时,由责任人承担相应的经济赔偿责任,并进行相应的纠正措施。

1.2 资源调整- 若某一生产线或工作岗位长期存在质量问题,公司有权停止相关产品的生产,并进行调查和改进。

- 对于质量问题较多的产品,公司将加强对其生产环节的监控和管理,提供必要的培训和技术支持。

1.3 质量奖励- 对于没有质量问题或质量问题较少的产品,公司将给予相应的奖励,如奖金、荣誉称号、晋升机会等,以鼓励员工继续保持良好的工作表现。

2. 奖励机制为了激励员工积极参与产品质量管理和改善工作,公司制定了如下奖励机制:2.1 质量改进奖励- 员工提出有效的质量改进方案并得到采纳后,将获得相应的奖励,包括奖金、荣誉称号、积分兑换等。

- 针对质量改进成效显著的个人或团队,公司将给予额外奖励和表彰,以鼓励更多员工参与质量改进活动。

2.2 质量优秀奖励- 公司将每月评选出优秀质量员工和团队,并给予奖励和表彰。

该奖励将考虑员工在产品质量控制、整改措施执行和质量意识培养等方面的表现。

2.3 客户满意奖励- 对于获得客户满意度显著提升的员工或团队,公司将给予奖励,以激励员工更好地服务客户、提高产品质量。

以上为本公司制定的产品质量问题惩罚细则与奖励机制,请广大员工严格按照规定执行,共同努力提高产品质量,为公司和客户创造更大的价值。

车间质量奖惩实施细则

车间质量奖惩实施细则

车间质量奖惩实施细则一、背景介绍在现代企业管理中,质量是企业生存和发展的重要因素之一。

为了提高车间质量管理水平,激励员工积极参与质量控制,同时对质量问题进行惩罚,本公司制定了车间质量奖惩实施细则。

该细则旨在建立一套完善的奖惩机制,促进车间质量的持续改进和提升。

二、奖励制度1. 优秀质量奖根据车间质量绩效评估结果,每月评选出优秀质量奖。

评选标准包括但不限于:产品质量合格率、客户投诉率、质量改进提案数量等。

获奖者将获得荣誉证书、奖金和其他奖励。

2. 质量改进奖对于提出有效质量改进提案并经过实施取得显著效果的员工,将给予质量改进奖。

奖励金额将根据改进效果的重要性和经济效益进行评估确定。

3. 个人质量突出奖每月评选出个人质量突出奖,奖励那些在质量控制中表现出色、积极主动的员工。

获奖者将获得荣誉证书和奖金。

4. 团队质量突出奖每月评选出团队质量突出奖,奖励那些在团队合作中共同努力,取得卓越质量绩效的团队。

获奖团队将获得荣誉证书和奖金。

三、惩罚制度1. 质量违规处罚对于因个人原因造成的质量问题,将根据问题的严重程度给予相应的处罚。

处罚方式包括但不限于:口头警告、书面警告、罚款、停职、降职等。

2. 连续质量问题处罚对于连续发生质量问题的个人或团队,将进行严厉处罚。

处罚方式包括但不限于:降职、终止劳动合同等。

3. 质量事故责任追究对于因质量问题导致的事故,将进行责任追究。

责任人将承担相应的法律责任,并可能受到公司内部的处罚,包括但不限于:停职、降职、终止劳动合同等。

四、实施细则1. 公平公正奖惩制度的实施必须公平公正,不得偏袒任何个人或团队。

评选和处罚过程中应遵循公开、公正、公平的原则。

2. 奖惩公示奖惩结果将在公司内部公示,以激励员工争取奖励、避免惩罚。

公示内容包括获奖者的姓名、奖励金额、奖励原因等。

3. 奖励和惩罚并重奖励和惩罚应当并重,既要激励员工积极参与质量控制,又要警示员工避免质量问题的发生。

4. 审批程序奖惩制度的实施需要经过相关部门的审批。

施工现场质量管理惩罚实施细则

施工现场质量管理惩罚实施细则

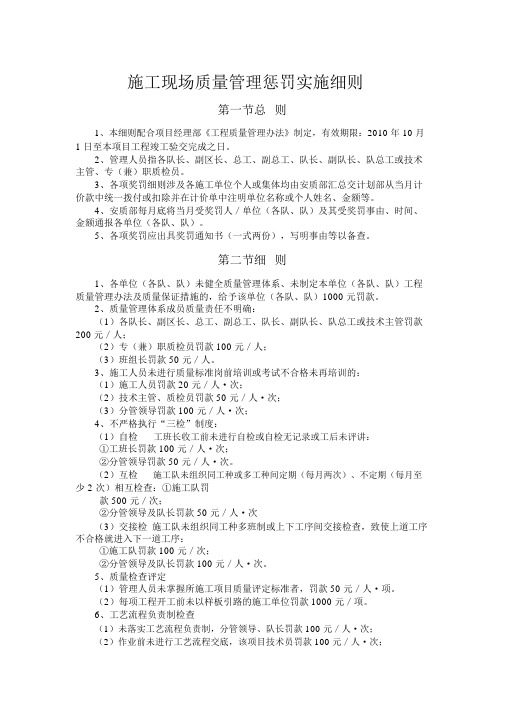

施工现场质量管理惩罚实施细则第一节总则1、本细则配合项目经理部《工程质量管理办法》制定,有效期限:2010 年 10 月1日至本项目工程竣工验交完成之日。

2、管理人员指各队长、副区长、总工、副总工、队长、副队长、队总工或技术主管、专(兼)职质检员。

3、各项奖罚细则涉及各施工单位个人或集体均由安质部汇总交计划部从当月计价款中统一拨付或扣除并在计价单中注明单位名称或个人姓名、金额等。

4、安质部每月底将当月受奖罚人/单位(各队、队)及其受奖罚事由、时间、金额通报各单位(各队、队)。

5、各项奖罚应出具奖罚通知书(一式两份),写明事由等以备查。

第二节细则1、各单位(各队、队)未健全质量管理体系、未制定本单位(各队、队)工程质量管理办法及质量保证措施的,给予该单位(各队、队)1000 元罚款。

2、质量管理体系成员质量责任不明确:(1)各队长、副区长、总工、副总工、队长、副队长、队总工或技术主管罚款200 元/人;(2)专(兼)职质检员罚款100 元/人;(3)班组长罚款 50 元/人。

3、施工人员未进行质量标准岗前培训或考试不合格未再培训的:(1)施工人员罚款 20 元/人·次;(2)技术主管、质检员罚款50 元/人·次;(3)分管领导罚款 100 元/人·次;4、不严格执行“三检”制度:(1)自检工班长收工前未进行自检或自检无记录或工后未评讲:①工班长罚款 100 元/人·次;②分管领导罚款 50 元/人·次。

(2)互检施工队未组织同工种或多工种间定期(每月两次)、不定期(每月至少 2 次)相互检查:①施工队罚款 500 元/次;②分管领导及队长罚款 50 元/人·次(3)交接检施工队未组织同工种多班制或上下工序间交接检查,致使上道工序不合格就进入下一道工序:①施工队罚款 100 元/次;②分管领导及队长罚款 100 元/人·次。

5、质量检查评定(1)管理人员未掌握所施工项目质量评定标准者,罚款50 元/人·项。

工程质量部门惩罚制度

工程质量部门惩罚制度

工程质量部门惩罚制度一、目的与原则本制度旨在明确工程质量部门的责任和义务,对违反工程质量管理规定的行为进行必要的惩罚,以此提升整个团队的责任感和紧迫感,确保项目能够高效且高质量地完成。

二、适用范围本制度适用于所有参与公司工程项目的管理人员、工程师、施工人员以及其他相关工作人员。

三、惩罚措施1. 警告:对于轻微违反操作规程或者管理要求的个体,首次犯错将给予口头警告,并进行记录备案。

2. 罚款:重复违规或情节严重的个体,将根据违规的性质和程度,处以一定数额的罚款。

3. 降级:对于屡次违规或者造成严重后果的管理人员,视情节轻重,可给予降级处理。

4. 解除合同:对于严重违反工程质量管理规定,导致重大质量问题或者事故的个体,将考虑解除劳动合同。

四、具体条款1. 未经批准擅自更改工程设计或者施工方案的,给予警告并要求立即纠正;如造成损失,需承担相应的赔偿责任。

2. 使用不符合标准的材料或者偷工减料的,一经发现立即停工整改,并对相关责任人处以罚款。

3. 忽视安全生产规定,造成安全事故隐患的,根据事故的严重性给予相应的处罚,直至解除合同。

4. 故意隐瞒工程质量问题或弄虚作假的,一经查实,直接解除合同,并依法追究法律责任。

五、执行与监督1. 工程质量部门应定期组织培训,确保每位员工都清楚了解本制度的条款。

2. 对于违规行为的查处,应由专门的监督小组负责,保证公正性和客观性。

3. 任何员工都有权利和义务监督同事的行为,发现违规行为应及时上报。

六、其他说明本制度自发布之日起实施,如有特殊情况需要调整,由公司管理层根据实际情况作出相应的修改和补充。

总结:。

质量(安全)通病处罚细则及标准

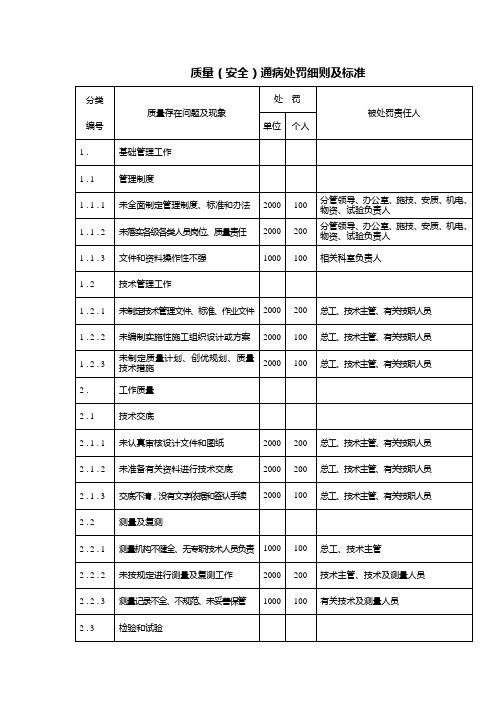

质量(安全)通病处罚细则及标准
被处罚责任人
单位
个人
3.3.1
进货手续不齐,未按规定进货检验
1000
100
物资负责人、有关检验人员
3.3.2
不合格材料进入施工现场
3000
200
物资、施技、试验、安质及现场负责人
3.3.3
以次充好、未检验便投入使用
5000
500
主管领导、总工、技术主管、有关部门负责人
4.
施工操作
4.1
计量
4.1.1
5.2.3
挖孔桩护壁厚度不够
2000
100
现场负责、管理人员
5.2.4
挖孔桩护壁中无钢筋或数量不够
2000
100
现场负责、管理人员
5.2.5
砼捣固不密实,或捣翻沙
2000
100
现场负责、管理及操作人员
5.2.6
砼表面出现蜂窝麻面、露筋露骨
5000
500
主管领导、总工、技术主管、相关部门负责人、现场负责、管理及操作人员
不负责任、执法力度不够或滥用职权
1000
100
分管领导、有关监检人员
3.
现场管理
3.1
施工准备
3.1.1
施工前三通一平未搞好
1000
100
现场负责人及管理人员
3.1.2
人员、材料、机具未到位
1000
100
分管领导、相关部门负责人
3.1.3
工地各类标志和“四牌一图”未建立
1000
100
施技、物资、机电、安质、现场负责人及管理人员
工地上无秤、不计量
2000
200
试验、现场负责人、管理及操作人员

质量处罚细则

第一章总则第一条为贯彻公司的质量理念,根据国家、行业、地方标准规范、操作规程及施工蓝图,特制定本制度。

第二条为本工程的施工质量能顺利达到预期制定的质量目标,项目部将对于执法不严、质量管理不到位以及不按图纸、方案施工所造成质量问题或质量事故的劳务队(班组)及个人进行与本制度相对应条款的罚款。

第二章处罚条例第一节基本规定第三条项目部、公司组织例行检查时,若劳务队(班组)不积极配合检查或未按要求进行整改,项目部给予500元/次的罚款,并承担由此造成的一切后果。

第四条严格按图施工,严禁擅自更改图纸,违者一切责任自负,并承担因此而造成的返工及经济损失。

第五条所有钢材、水泥、砂、砌块、保温板、电缆、电线、防水材料等到现场均要按照规范要求进行复试,若不符合要求的材料,坚决不准使用,谁用谁负责,否则承担相应后果及经济损失。

第六条现场分项工程施工前,需按要求制作实体样板,样板经过验收合格后方可大面积施工,如没有样板擅自施工,给予2000元/次的罚款。

第七条各分部分项工程经过验收合格后必须做好成品保护,任何人不得故意损坏,否则给予100元/处的罚款。

第八条现场各工序施工过程中,必须要切实做到工完场清,否则将给予相应班组200元/次的罚款。

第九条不履行项目质量检查验收程序,擅自进行下一道工序施工的,给予劳务队(班组)5000元/次的罚款。

第十条任何现场质量问题的修复、纠偏等工作都必须由项目总工批准,否则给予1000元∕次的罚款,项目部要求修复的除外。

第十一条劳务队(班组)收到施工质量整改通知单后没有在规定期限进行整改或没有以书面形式回复的,禁止进行下一步工序的施工。

否则给予1000~5000元/次的罚款,并书面进行通报。

第十二条劳务队(班组)收到施工质量罚款单后,应加以重视,认真落实整改,若下次施工继续出现相同问题时,给予前次处罚金额的双倍进行罚款。

第十三条发生工程质量事故隐瞒不报、谎报或者拖延报告期限的,对劳务队(班组)负责人给予800~1000元/次的罚款。

施工质量通病管理处罚细则

施工质量通病管理处罚细则
为了进一步落实“质量管理目标责任书”,加强全体员工质量意识,提高工程质量,使工程质量再上一个新台阶,项目部特制定施工质量通病管理处罚细则。

一、设备地脚螺栓外露长度不符合规范要求,每件罚款20元;
二、垫铁敷设不符合规范要求,每组罚款20元;
三、基础螺栓孔不符合要求灌浆的,每孔罚款20元;
四、设备位置、标高不符合要求的,每台罚款50元;
五、已安装就位的设备口未封堵,每口罚款20元;
六、管道壁厚≥3毫米不打坡口的或虽打破口氧化铁没有磨干净
的,每处罚款20元;
七、管道敷设平行度、垂直度、水平度不符合规范要求的,每根
罚款50元;
八、明装支吊架采用气焰切割或开孔的,每个支吊架罚款20元;
九、法兰连接用螺栓规格不统一,安装方向不一致的,每处罚款
30元;
十、不锈钢焊口未酸洗或酸洗不彻底的,每处罚款20元;
十一、电焊药皮未清理或清理不干净的,每处罚款30元;
十二、刷漆除锈不彻底,每处罚款30元;
十三、保温表面不平整,金属保护层搭接不均匀、不平直,每处罚款20元;
十四、刷漆时漏刷、流泪、厚度不均匀的,每处罚款20元;
十五、明配穿线管对口采用熔焊连接,每处罚款20元;
十六、明配穿线管管口电缆敷设前未封堵,每处罚款10元;
十七、电缆槽内电缆摆放不整齐、不固定,每处罚款100元;十八、工艺管道、电缆穿线管该用管卡固定而采用电焊固定的,每点罚款10元;
山东省显通安装有限公司
中联化学项目部
2012年5月20日。

质量管理处罚措施

质量管理处罚措施为了强化质量管理,落实质量管理责任追究制度,严格对施工过程中的质量控制,进一步消除质量通病,对在施工过程中违反操作规程出现的粗制滥造的项目进行惩处,特制定本措施。

一、模板工程1、模板及其支撑失稳,刚度差,不能满足结构荷载的支撑能力及侧压力,每涨模1cm罚款100元,依次类推,罚不保本。

2、梁底模在跨度不小于4M应按设计要求起拱,设计无要求时按2/1000起拱,不按规范起拱施工梁模下垂,超标准,发现一根梁罚款100元。

3、梁板模接缝不严、漏浆,造成砼露石、孔洞和麻面,梁柱大于20cm2,板大于200 cm2,罚款100元。

4、梁柱模板不垂直,接槎错台,棱角不正,发现一处罚款100元。

5、柱梁轴线位移大于15mm一处罚款100元。

6、梁柱不垂直,柱梁身扭曲,发现一根罚款100元。

7、剪力墙大面不平,发现一处罚款100元。

8、几何尺寸不准,比照规范允许偏差大于或小于1cm,出现一处罚款50元。

二、钢筋工程1、受力钢筋的弯钩和弯折不符合规范要求发现一处罚款50元。

2、箍筋制作尺寸不准,不符合规范规定发现一处罚款50元。

3、钢筋加工形状、尺寸不符合规范规定,发现一处罚款100元。

4、纵向受力钢筋的连接方式不符合设计要求,其连接接头检查不合格,发现一处罚款50元。

5、绑扎接头位置不符合规范要求,发现一处罚款50元。

6、箍筋、网片钢筋的间距不规范,绑扎后不符合质量和规范要求,发现一处罚款50元。

7、钢筋安装位置不符合规范允许偏差范围,梁断面尺寸减小,发现一处罚款100元。

8、钢筋安装移位,差一根主筋直径,发现一处罚款100元。

9、钢筋保护层支垫不符合要求发现一处罚款50元,无保护层发现一处罚款100元。

10、钢筋直径用错、缺筋、漏筋发现一处罚款300元。

三、砼工程1、现浇砼外观尺寸不符合质量要求,蜂窝面积,梁柱大于100cm2,累计400cm2发现一处罚款100元,墙、板大于100cm2,累计500cm2发现一处罚款100元。

质量通病处置惩罚措施


2、混凝土麻面是由模板表面粗糙,粘有杂物拆模时混凝土表面 被粘损造成的,钢模板刷隔离剂不均匀或漏刷,拼缝不密,浇捣混 凝土时漏浆。
3、蜂窝是混凝土配合比不准确,振捣时间短或未分层浇筑未按 操作规程浇筑混凝土,跑浆造成的。
4、露筋是由钢筋垫块移动,模板未堵好,严重跑浆及混凝土振 捣不密实,柱根清理不干净未甩浆。
4、钢筋保护用层砂浆垫块间距为 300-500mm,浇筑混凝土前个 别部位先甩浆,角模拼装时应夹海棉条防止跑浆�避免露筋、露石、 孔洞现象。
5、模板加固要牢,放线尺寸准确,拼缝严密且无松动。模板支 撑在坚电气设备,在安装过程中以及安装结束后进行高中资料试卷调整试验;通电检查所有设备高中资料电试力卷保相护互装作置用调与试相技互术关,通系电1,力过根保管据护线生高0不产中仅工资2艺料22高试2可中卷以资配解料置决试技吊卷术顶要是层求指配,机置对组不电在规气进范设行高备继中进电资行保料空护试载高卷与中问带资题负料2荷试2,下卷而高总且中体可资配保料置障试时2卷,32调需3各控要类试在管验最路;大习对限题设度到备内位进来。行确在调保管整机路使组敷其高设在中过正资程常料1工试中况卷,下安要与全加过,强度并看工且25作尽52下可22都能护可地1关以缩于正小管常故路工障高作高中;中资对资料于料试继试卷电卷连保破接护坏管进范口行围处整,理核或高对者中定对资值某料,些试审异卷核常弯与高扁校中度对资固图料定纸试盒,卷位编工置写况.复进保杂行护设自层备动防与处腐装理跨置,接高尤地中其线资要弯料避曲试免半卷错径调误标试高方中等案资,,料要编试求5写、卷技重电保术要气护交设设装底备备置。4高调、动管中试电作线资高气,敷料中课并设3试资件且、技卷料中拒管术试试调绝路中验卷试动敷包方技作设含案术,技线以来术槽及避、系免管统不架启必等动要多方高项案中方;资式对料,整试为套卷解启突决动然高过停中程机语中。文高因电中此气资,课料电件试力中卷高管电中壁气资薄设料、备试接进卷口行保不调护严试装等工置问作调题并试,且技合进术理行,利过要用关求管运电线行力敷高保设中护技资装术料置。试做线卷到缆技准敷术确设指灵原导活则。。:对对在于于分调差线试动盒过保处程护,中装当高置不中高同资中电料资压试料回卷试路技卷交术调叉问试时题技,,术应作是采为指用调发金试电属人机隔员一板,变进需压行要器隔在组开事在处前发理掌生;握内同图部一纸故线资障槽料时内、,设需强备要电制进回造行路厂外须家部同出电时具源切高高断中中习资资题料料电试试源卷卷,试切线验除缆报从敷告而设与采完相用毕关高,技中要术资进资料行料试检,卷查并主和且要检了保测解护处现装理场置。设。备高中资料试卷布置情况与有关高中资料试卷电气系统接线等情况,然后根据规范与规程规定,制定设备调试高中资料试卷方案。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
20、图纸要求有坡口的内件支撑连接焊件焊前不打坡口。(每处罚款50元)
21、容器内件表面及内部清洁度较差,容器内留有杂物。(每处罚款100元)

工艺管线、给排水类质量通病
1、坡口切割后不打磨、组对无间隙。(每道管口罚款10元)
2、预制管段不做标识,敞口处不封堵,阀门使用前破坏端口封堵物。(每个敞口,每个标识罚款10元)
8、槽板、槽架安装不规范,螺栓未配全,槽板开孔,不用开孔器,用电焊、火割开孔。(每处罚款20元)
9、仪表管线及阀门的焊口、焊接质量差,外观不美观。(每道焊口罚款50元)
10、仪表伴热线施工不规范,煨制,焊接外观质量差。(每处罚款20元)
11、各种支架安装不规范,焊接成型差,药皮不打。(每处罚款20元)
3、箱、柜、盒等内配管剩余过长,开孔截管用气焊切割。(每根管罚款10元0
4、静电接地点不对称、不规范、不美观。(每个接地点罚款20元)
5、电气操作柱不垂直,安装不规范。(每根罚款20元)
6、保护套管不搭喇叭口,有毛刺,煨管煨扁严重,曲率不一致。(每处罚款20元)
7、各种配管安装不垂直,不水平,走向不一致,不整齐。(每根管罚款50元)
6、地管标高、方位、直线度不符合要求就回填;回填不认真,不分层夯实。(每个检查项目罚款50元)
7、阀门、法兰、连接螺栓,不分材质、规格乱用,长短不一、不满扣、不涂油脂、螺栓不把紧。(每个螺栓罚款10元)
8、正式或临时垫片、盲板未放正或安装时漏加垫片、盲板,隐蔽盲板处未做醒目标识。(每个垫片、盲板罚款50元,每个标识罚款20元)
7、焊道焊后药皮、飞溅清理不彻底、乱引弧。(每发现一处/次罚款10元)
8、各种角焊缝、焊脚尺寸不够,焊道凹心、偏肉、咬边。(每发现一处/次罚款10元)
9、焊缝成型差,表面有气孔、夹渣、焊瘤、咬边、焊肉不连续、焊缝宽窄不一,直线型焊道不呈直线,焊肉高度不一致等缺陷。(每点缺陷罚款50元)
10、焊条烘烤房,一室多用,乱堆乱放。(每个烘烤房罚款50元)
8、保温层覆盖不严密、厚度不够,纵向、环向接头不规范,层与层之间贴合不良,有空隙。(每处罚款50元)
9、保温外保护层搭接接头不严密,导致保温层进水。(每处罚款100元)
10、保温材料浸水后,未干燥,即用于施工。(每)
11、保温外保护层凹凸不平。(每处罚款20元)
2、防腐层、漆膜不严密,厚度不够,厚度不均匀。(每处罚款50元)
3、涂层表面有鼓泡、流淌、起皮现象。(每处罚款20元)
4、涂刷表面带油污,水分不处理就涂刷。(每处罚款50元)
5、半成品施工标识未做移植。(每处罚款10元)
6、隐蔽管线涂层未干燥或破损涂层未补刷(修)就隐蔽。(每处罚款50元)
7、不除锈就进行防腐。(每处罚款100元)
7、劳动保护平台凹凸不平超标,立柱歪斜,扶手高低不平,转角处不呈直角或不圆滑过渡,存在毛刺,焊瘤,未打磨圆滑等。(每发现一处/次罚款10元)
8、筒体、预制件无加固措施或加固措施不当。(因加固措施不当而造成质量问题,对单位罚款100-200元,个人罚款50-100元。
9、罐地板拼装焊接后,起伏变形大。(每处罚款10元)
12、金属保护层搭接长度不够,自攻螺丝紧固点稀少,或不留膨胀缝。(每处罚款20元)
13、金属保护层和保温层贴合不良,有空隙,安装后有踩踏现象。(每处罚款20元)

综合类
1、图纸未会审已经施工。(罚施工员100元)
2、未进行技术交底已经施工。(罚施工员100元)
3、施工记录、分项工程质量评定与工程部同步。(罚施工员300元)
12、仪表校检工未持证上岗。(每人/次罚款50元)
13、支架防腐措施不完善。(每处罚款50元)
14、仪表盘尺寸与型钢基础尺寸不符。(每处罚款30元)
15、控制室条件不完备情况下安装仪表盘。(每处罚款100元)
16、仪表架、箱板固定用电、气焊接。(每处罚款50元)

防腐刷油、保温类质量通病
1、除锈不彻底,有死角,除锈等级达不到规定的要求。(每处罚款20元,并返工除锈)
3、预制管段安装前子啊组对、安装时不采取防护措施。(发现一处杂物罚款10元)
4、不锈钢管线在组对、安装时不采取防护措施。(每一处/次罚款50元)
5、地管下管时不采取措施,造成防腐层破损;组对后固定扣得防腐不彻底,回填前未对破损的防腐层修补。(因防腐未做好而造成质量隐患,对单位和有关人员罚款200-500元)
17、法兰、管配件不能乱堆乱放,法兰面受损。(每处罚款100元)
18、动设备承受压力过大。(每处罚款20元)

焊接类质量通病
1、使用未经烘烤焊条,或不使用焊条筒盛装焊条。(每人/次罚款50元)
2、施焊时手中焊条超过三根或焊条筒盖未扣好。(每人/次罚款10元)
3、雨、雪、风天气无防护措施进行施焊。(擅自施工者,罚款50元,强令施工者罚款100元)
11、焊条头乱扔。(每根罚款20元)
12、焊条筒中所盛放焊条超过2种。(每个罚款10元)
13、试压时发现焊道未焊完或发生泄漏。(每道焊口罚款100元)

电气、仪表类质量通病
1、接地扁铁焊接、防腐差、搭接长度不够。(每个接头罚款20元)
2、直埋电缆开沟、垫砂、回填不规范。(停止下道工序施工并返工处理,单位罚款500元,个人罚款50元)
4、管线焊接不按要求用氩弧焊打底。(每道管口罚款50元)
5、有预热、后热要求的施焊部位不按规定做预热、后热工作,或预热、后热温度不够,保温层设置不合理。(停止该部位焊接工作单位罚款100元,个人罚款50,造成返工的视损失大小追加罚款200-1000元)
6、管口焊道、压力容器承压焊道、施焊完毕后未做标识,或标识不符合规定。(每人次/罚款元)
序号
“质量通病”所属专业
质量通病具体内容及惩罚措施

设备、钢结构类质量通病
1、设备垫铁每组块数超标,斜铁不成对使用,塔接长度不够,接触面积少、不实,外露长度超标。(每组垫铁罚款5元)
2、地脚螺栓未安双帽、备帽未把紧,未涂油脂绑扎保护。(每根地脚螺栓罚款20元)
3、设备敞口处不封堵。(每处罚款10元,因敞口掉入异物,造成质量事故,对单位和个人按公司、项目部有关规定予以处罚)
4、不按图纸、技术文件、盲目施工的。(每处罚款500元)
5、供应材料无合格证、材料代用无签证手续。(每项罚款200元)
6、上道工序不合格不按规定进行返工,强令继续施工。(每项次罚款500元)
7、材料不按要求进行抽检。(每项次罚款100元)
8、上下道工序不进行交接(每项次罚款100元)
9、资料数据弄虚作假。(每项次罚款50元)
16、二次灌浆基础表面未打麻面,或深度、密度不符合要求。(每处罚款20元)
17、设备开箱验收不认真导致施工中的缺件和质量问题。(每件罚款50元)
18、进入现场设备、零部件再运输、储存、保管过程中不按规定要求造成损毁、锈蚀、变形等质量问题。(每件罚款50元,关键设备每件罚款500元)
19、换热器滑动端不能自由滑动。(每件罚款50元)
质量通病惩罚细则
一、总则
(1)为了强化质量意识,提高工程整体水平重要性的认识,纠正低、老、坏,根除质量通病,特制订本细则。
(2)本细则适用于国泰40万吨/年煤制甲醇项目工程。
二、具体罚则
施工现场质量通病一经发现,立即依据本规定予以处罚,对不及时整改的班组或个人处以3倍罚款,同样的质量通病连续出现两次的班组或个人处以2倍罚款,连续出现三次同一质量通病的班组或个人处以5倍罚款并书面建议清退。
4、火焰切割后氧化铁未清理或清理不彻底,需要打磨的而未打磨或打磨不光滑、不平直。(每发现一处罚款5元)
5、临时点焊物,用后不及时拆除,焊疤不打磨,对母材造成的表面损伤不及时补焊、打磨或打磨不符合要求。(每发现一处/次罚款10元)
6、接管开孔坡口角度不够,组对间隙过小,不能保证焊透。(因坡口角度小而不能焊透造成气密实验、水压试验泄漏,每发现一点/次罚款10元。
13、管线安装时,随意在平台上开孔,随意切割立柱、扶手、护栏,或对已切割部修补不及时、不彻底。(每次罚款20元)
14、伴热管线施工,其位置、煨弯、焊接、管卡或绑扎点不符合要求,不美观。(每一不合格点罚款10元)
15、试压后管道内的水随意排放。(每处罚款50元)
16、设备上随意焊接支吊架。(每处罚款100元)
9、动设备配管存在附加应力。(每处/次罚款50元)
10、有预拉伸要求的管线安装时未预拉或预拉尺寸不够。(因未预拉而造成的质量事故,按公司有关规定予以处罚)
11、随意设置管线临时支吊架或必须临时支吊架用完后不及时拆除,焊疤不打磨彻底。(每个焊疤罚款10元,每个临时支吊架罚款50元)
12、正式管线支吊架未严格按照图纸施工,安装时漏加,不统一,不美观。(每个支吊架罚款50元)
10、罐壁横向焊缝背面清根,线条不直。(每处罚款10元)
11、罐壁丁字缝严重错边。(每处罚款10元)
12、罐体安装变形,不圆不直,波浪起伏。(每处罚款20元)
13、垫铁尺寸规格不符合规定,垫铁加工不规整。(每处罚款20元)
14、部分地脚螺栓未拧紧。(每处罚款20元)
15、设备进出口、管口不封堵,造成杂物进入。(每处罚款20元)
