C匝道设计说明
C匝道栈桥计算

剪刀撑采用[16,且交叉点采用焊接连接。 剪刀撑受力计算简图如下:
剪刀撑所受压力N σ。 稳定性验算: 剪刀撑交叉点焊接后,视为两端固结; 则自由长度 L0= L×0.5。 长细比λ<[λ ]=150 满足要求(查《路桥施工计算表3-26(789~790页), 内插法得φ=0.884; 则σ 满足要求。
3、贝雷梁检算 (1)静荷载 恒载计算:贝雷片每个自重270KG,栈桥按 每跨18m计算,桥面钢板、横梁自重,简化为均布 荷载。
考虑到螺栓和桁架销,取q=11.2KN/m 跨中恒载弯矩
梁端恒载剪力
(2)活荷载: 计算跨径为18m,桥面净宽6m,本设计采 用600KN集中荷载进行验算,如图:
活载弯矩跨中受力最大,故活载弯矩 ; 梁端剪力; 最大弯矩; 梁端最大剪力; 3.2贝雷梁结构验算: 查贝雷手册可得: 桁架六排单层允许弯矩,满足强度要求 桁架六排单层允许剪力,满足强度要求
桥面系:贝雷梁上横铺I25a工字钢、间距为 400mm作为顶横梁,顶横梁上满铺厚度为10mm 的钢板做为栈桥的桥面。最后安装栏杆、照明等 附属结构。
5、栈桥计算参数 (1)单片贝雷桁架:每片贝雷桁架重270kg (含支撑架、销子等),I=250497.2cm4, E=2×105Mpa,W=3578.5cm3,[M]=788.2 kN· [Q]=245.2 kN。 m, (2) I25a:截面积48.5cm2,每米重量38.1kg ,Ix=5020cm4,E=2×105Mpa ,Wx=402 cm3 , Sx=232.4cm3,腹板厚8mm。
综合以上检算:该栈桥设计安全, 能够满足施工需要。
2、荷载形式 (1)60t水泥运输车 通过栈桥车辆荷载按60t水泥运输车考虑,运 输车重轴(后轴)单侧为4轮,单轮宽30cm,双 轮横向净距10cm,单个车轮着地面积=0.2*0.3 m2。两后轴间距135cm,左侧后双轮与右侧后双 轮距190cm。车总宽为250cm。 运输车前轴重P1=120kN,后轴重P2=480kN。 设计通车能力:车辆限重60t,限速5km/h, 按通过栈桥车辆为60t水泥运输车满载时考虑, 后轴按480kN计算。不考虑船只和排筏的撞击力, 施工及使用时做好安全防护措施。
骑岸互通C匝道桥现浇施工方案TZ2标

通洋高速公路项目一期工程TY-TZ2标段骑岸互通C匝道桥上部结构施工技术方案中交二公局第一工程有限公司通洋高速公路TY-TZ2标项目经理部2012年10月目录1.编制依据 (3)2.工程概述 (3)3.施工组织和主要方法总说明 (4)3.1施工组织管理机构 (4)3.2总体施工安排 (4)3.3材料、设备及人员进场计划 (4)3.4施工进度计划 (5)3.5施工方法总说明 (6)4.施工方法 (6)4.1 施工工艺流程 (6)4.2 地基处理 (6)4.3 材料验收 (7)4.4 支架施工 (7)4.4.1支架搭设 (7)4.4.2支架验收 (8)4.4.3支架预压 (8)4.4.3.1压载布置 (9)4.5支座安装 (10)4.5.1支座的采购 (10)4.5.2支座安装 (10)4.6模板工程 (11)4.6.1箱梁底模 (11)4.6.2箱梁侧模 (11)4.6.4模板立设顺序 (11)4.7钢筋施工 (12)4.7.1钢筋制作 (12)4.7.2钢筋安装 (12)4.8砼工程 (13)4.8.1砼配合比设计 (13)4.8.2砼施工 (13)4.8.3砼抗裂措施 (14)4.8.4箱梁砼浇筑注意事项 (15)4.8.5砼冬季施工措施 (15)4.9预应力施工 (17)4.9.1预应力施工工艺流程 (17)4.9.2张拉机具 (17)4.9.3锚具、垫板和联接器 (17)4.9.4预应力管道 (18)4.9.5预应力钢绞线 (18)4.9.6预应力操作及质量控制 (18)4.9.7预应力钢绞线束张拉 (19)4.9.8孔道压浆 (19)4.9.9封锚 (22)4. 10支架拆除 (22)5、质量保证措施 (23)6、安全生产、文明施工及环境保护 (23)附件1:项目部组织机构管理网络图附件2:质量保证体系框图附件3:现浇箱梁支架设计计算书附件4:施工进度计划表通洋高速TZ2标骑岸互通C匝道桥现浇箱梁工程施工技术方案1.编制依据1)《通州至洋口港高速公路一期工程TY-TZ-2施工标段施工图设计》及招标文件;2)《公路桥涵施工技术规范》(JTG/T F50-2011)3)《公路工程质量评定标准》(JTGF80/1-2004);4)《桥涵》(上、下册)(公路施工手册);5)交通部颁《公路工程施工安全技术规程》(JTJ076-95)6)《工程建设标准强制性条文》(公路工程部分)7)国家、行业及地方颁布的现行有关法律、法规、标准、规范等。
C线桥桩基施工组织设计

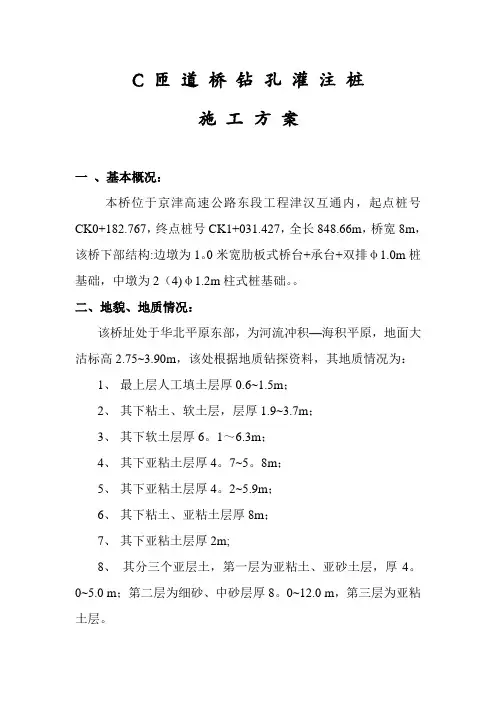

C 匝道桥钻孔灌注桩施工方案一、基本概况:本桥位于京津高速公路东段工程津汉互通内,起点桩号CK0+182.767,终点桩号CK1+031.427,全长848.66m,桥宽8m,该桥下部结构:边墩为1。
0米宽肋板式桥台+承台+双排φ1.0m桩基础,中墩为2(4)φ1.2m柱式桩基础。
二、地貌、地质情况:该桥址处于华北平原东部,为河流冲积—海积平原,地面大沽标高2.75~3.90m,该处根据地质钻探资料,其地质情况为:1、最上层人工填土层厚0.6~1.5m;2、其下粘土、软土层,层厚1.9~3.7m;3、其下软土层厚6。
1~6.3m;4、其下亚粘土层厚4。
7~5。
8m;5、其下亚粘土层厚4。
2~5.9m;6、其下粘土、亚粘土层厚8m;7、其下亚粘土层厚2m;8、其分三个亚层土,第一层为亚粘土、亚砂土层,厚4。
0~5.0 m;第二层为细砂、中砂层厚8。
0~12.0 m,第三层为亚粘土层。
经地质水文分析,该地区地下水对钢筋混凝土结构具有强腐蚀性,防水等级为3级。
三、人员安排:见人员安排表(已进场)。
四、机械设备、测量及试验仪器安排:见机械设备进场表,测量及试验仪器进场表(已进场)。
五、施工进度计划:为了高速高效的完成C匝道桥钻孔灌注桩的施工,我们计划在2003年4月18日开始钻孔工作,至6月10日钻孔灌注完毕。
计C25水下混凝土4248.3立方米,I级钢筋34.14吨,II级164。
5吨。
具体的施工计划详见如下施工进度横度图:六、施工组织:(一)、概述:本桥桩基采用钻机成孔,灌注水下混凝土成桩,混凝土由搅拌站统一生产,混凝土输送车运输;钢筋在工场统一制作。
(二)、钻孔灌注桩施工方案1、基本情况该桥桩基由8根Φ100cm、86根φ120cm钻孔灌注桩组成,均为摩擦桩,桩长40米为46根,桩长42米为48根,共计桩长3856米.2、施工方案根据设计要求和水文地质情况,采用QZ200泵吸式反循环钻机成孔、泥浆护壁施工方案.2-1、钻孔前的准备工作a、施工平台本桥桩基大部分处于陆上,对于陆上桩先采用推土机进行场地平整,压路机压实即可。
匝道说明书(C2)

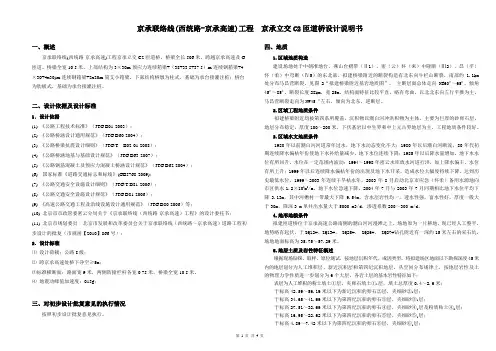

京承联络线(西统路-京承高速)工程京承立交C2匝道桥设计说明书一、概述京承联络线(西统路-京承高速)工程京承立交C2匝道桥,桥梁全长506米,跨越京承高速及G 匝道。
桥梁全宽10.5米。
上部结构为3×30m预应力连续箱梁+(38+33.5+37.5)m连续钢箱梁+4×30+4x30)m连续钢箱梁+2x20m简支小箱梁,下部结构桥墩为柱式,基础为承台接灌注桩;桥台为肋板式,基础为承台接灌注桩。
二、设计依据及设计标准1.设计依据(1) 《公路工程技术标准》(JTG B01-2003);(2) 《公路桥涵设计通用规范》(JTG D60-2004);(3) 《公路桥梁抗震设计细则》(JTG/T B02-01-2008);(4) 《公路桥涵地基与基础设计规范》(JTG D63-2007);(5) 《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004);(6) 国家标准《道路交通标志和标线》(GB5768-2009);(7) 《公路交通安全设施设计细则》(JTG/T D81-2006);(8) 《公路交通安全设施设计规范》(JTG D81-2006);(9) 《高速公路交通工程及沿线设施设计通用规范》(JTG D80-2006)等;(10) 北京市市政管委密云分局关于《京承联络线(西统路-京承高速)工程》的设计委托书;(11) 北京市规划委员北京市发展和改革委员会关于京承联络线(西统路~京承高速)道路工程初步设计的批复(市规函【2010】866号);2.设计标准⑴设计荷载:公路-I级;⑵跨京承高速处桥下净空≥5m;⑶标准横断面:路面宽9米,两侧防撞栏杆各宽0.75米,桥梁全宽10.5米。
⑷地震动峰值加速度:015g;三、对初步设计批复意见的执行情况按照初步设计批复意见执行。
四、地质1.区域地质构造建设场地处于中朝准地台、燕山台褶带(Ⅱ1)、密(云)怀(来)中隆断(Ⅲ2)、昌(平)怀(柔)中穹断(Ⅳ5)的东北部。
杨集互通C匝道桥现浇箱梁首件施工组织设计

杨集互通C匝道桥现浇箱梁首件施工组织设计一、工程概况连盐高速公路LY-GY4-2合同杨集互通C匝道桥平面位于R=240m的右偏圆曲线、A=100m的缓和曲线及R=90m的右偏圆曲线内,超高4%~7%,桥面净宽(0.5+净-6.75)+2*0.5+(净-6.75+0.5)m,全宽15.5m。
与主线交角为89.81°,采用4*28m预应力混凝土连续箱梁跨越主线,桥下净高为5.0m;起终点引桥均采用4*20m钢筋混凝土连续箱梁,桥孔布臵为:4*20+4*28+4*20,桥梁全长279.08m。
4*28m预应力混凝土连续箱梁采用单箱三室斜腹板截面形式,箱梁底宽10.5m,梁高1.5m,悬臂长度2.25m,悬臂板端部厚0.16m,根部厚0.45m,顶板厚0.25~0.45m,底板厚0.22~0.6m,腹板厚0.4~0.8m。
在端支点和中支点处设臵横隔板,厚度分别为1.5m和2.0m。
采用支架法现浇施工,待梁体混凝土强度达到设计强度的90%后,方可张拉预应力钢束。
4*20m钢筋混凝土连续箱梁采用单箱三室斜腹板截面形式,箱梁底宽10.5m,梁高1.5m,悬臂长度2.25m,悬臂板端部厚0.16m,根部厚0.45m,顶板厚0.25m~0.45m,底板厚0.22~0.6m,腹板厚0.4~0.8m。
在端支点和中支点处设臵横隔板,厚度分别为1.5m和2.0m。
采用支架法现浇施工。
我部将第二联现浇箱梁作为首件工程。
本桥现浇箱梁混凝土共计2803.2m3,钢绞线共计40665.6Kg,钢筋共计717685.9Kg。
首件工程第二联混凝土共计1129m3,钢绞线40665.6Kg,钢筋169766.5Kg。
预应力钢绞线采用符合ASTM A416-97a标准的270级钢绞线,标准强度R y b=1860Mpa,弹性模量E y=1.95*105 Mpa,松弛率为3.5%,钢绞线规格为Φj15.24。
公称面积140mm2。
改后C匝道中桥施工组织设计2323

CK0+751C匝道中桥施工组织设计(阶段性调整)一、编制依据1.1宜州至河池高速公路土建工程合同文件(№1合同段)1.2中交第一公路勘察设计研究院有限公司有关设计图和资料;1.3现行《公路桥涵施工技术规范》(JTJ041-2000)及《公路工程质量验收评定标准》(JTG F80/1-2004)等;1.4施工现场的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。
1.5项目部拟投入本项目的设备及人员。
二、工程概况2.1概述2.1.1工程名称:西部开发省际公路通道阿荣旗至北海公路宜州至河池段第一合同段CK0+751C匝道中桥。
2.1.2工程地点:宜州至河池段第一合同段K1+100 。
2.1.3工程类别、标准、规模:汽车荷载:公路-Ⅰ级,设计行车速度为100公里/小时。
CK0+751C 匝道中桥位于主线K1+100处,为上跨主线而设,该桥上部采用20+2×22+20m预应力混凝土现浇连续箱梁,下部采用柱式墩,柱式台,钻孔灌注桩基础。
由于该桥技术比较复杂,采用的钻孔桩地下溶洞多,有不可预见因素,可能成为制约本标段按期完工的工程,为此,该桥梁作为本项目的重点控制工程。
2.2施工场地布置及临时工程规划在K1+200处的红线范围内,设一块面积为500平米的场地作为存料场及作业队驻地,紧靠料场往大里程方向在既有通道边设一个搅拌站。
由既有通道往桥梁方向的红线范围内设一条施工通道,长约120米,宽为3.5米,通道在开挖后在上面铺一层碎石。
在作业队驻地处设一储水量为30立方米的水室,通过抽取河水到水室储水作为施工用水和生活用水。
因本标所处区,移动通讯信号已能全部覆盖。
能满足施工指挥及对外联系的的需要。
三、主要工程数量桥涵工程主要工程数量表四、施工总体部署4.1施工组织机构及职责4.1.1组织机构框图为确保优质、高效完成该工程的施工任务,我公司将实行项目法施工,组建项目经理部,实行项目经理负责制,项目经理在现场全权代表公司行使管理职能,并与项目副经理、总工程师等组成项目部领导班子,其下职能部门设四部一室,项目经理部下辖作业层设3个专业工程队。
港东路立交C、D匝道上部工程施组

空港东路互通立交C、D匝道桥上部结构专项施工方案第一章工程概述1.1、编制依据一、绕城高速空港东路施工互通立交招标文件及中标合同文件二、绕城高速空港东路互通立交《两阶段施工图设计文件》(第三册共六册)三、《公路桥涵施工技术规范》(JTJ041-2000)四、《公路工程质量检验评定标准》(JTG F80/1-2004)五、《公路工程施工安全技术规程》(JTJ076-95)六、国家其他有关技术规范、技术文件和要求。
1.2、工程概况C匝道桥1-8#墩下部结构采用柱式墩,基础为挖孔灌注桩基础。
0#桥台为重力式U型桥台,基础采用明挖扩大基础,9#桥台为肋板式桥台,基础采用桩基承台基础。
匝道桥上部结构全部采用现浇C50箱梁,0-9#跨度分别为: 35+28+30、28+32+30、3³30共9跨3联跨,箱梁混凝土设计方量分别为745.7+734.3+724.8=2204.8m3。
D匝道桥1-8#墩下部结构采用柱式墩,基础为挖孔灌注桩基础,0#、9#桥台为重力式U型桥台,基础采用明挖扩大基础。
D匝道桥0-9#桥跨度分别为:2³30+33、3³30、3³30共9跨3联跨,箱梁混凝土设计方量分别为749.2+727+724.9=2201.1m3。
C、D匝道桥分别位于R=100米的圆曲线和缓和曲线上,平曲线通过连续箱梁调整形成。
箱梁采用等高截面,为单箱双室形式。
桥面宽度均为11米。
箱梁高度1.8m,顶板厚度25cm,底板厚度22cm。
腹板厚度50cm。
预应力箱梁采用C50混凝土,桥面铺装采用防水层和10cm厚度的沥青混凝土。
1.3、现浇混凝土箱梁总体施工方案箱梁施工是C、D匝道桥施工的重点,采用搭设碗扣支架现浇,先浇注底板和腹板混凝土,后浇注顶板混凝土。
第二章连续箱梁施工方案与方法2.1、连续箱梁的分段C、D匝道桥共分6联,两个桥都位于曲线上。
绕城高速空港东路互通立交《两阶段施工图设计文件》、《公路桥涵施工技术规范》(JTJ041-2000),结合两个大桥实际地形情况综合分析确定,将桥梁上部结构一联一次施工。
互通C匝道施工方案

互通C匝道施工方案第一章编制依据益马高速公路第一合同段施工设计图益马高速公路第一合同段地质基础资料《公路桥涵施工技术规范》(JTG/TF50-2011)4.《公路路基施工技术规范》(JTG/F10-2006)5.《湖南省益马高速公路施工监理实施方法》第二章工程概况第一节项目概括及地势地貌一、项目概括凤形山互通位于项目的起点,连接益阳至马迹塘高速公路和益阳绕城高速公路,为枢纽型互通式立体交叉。
凤形山互通注意工程数量(含益阳绕城高速公路):路基挖方56.4309万立方米,其中土方11.8889万立方米,石方44.5420万立方米;填方59.7041万立方米(包含25.9533万立方米从互通调至主线),其中专门填土2.1954万立方米,专门填碎石0.7756万立方米,一样填土9.4365万立方米;填石47.2966万立方米。
涵洞:盖板型通道8座,盖板涵1道,圆管涵9道。
二、地势地貌勘察区要紧为丘陵、剥蚀残丘和河流阶地地貌,山体走向北东10~1 5°,植被较发育,丘陵区地势起伏较大,地面高程一样40~100m,沟谷较发育。
三、设计标准本项目益阳至马迹塘高速公路为设计速度100km/h的四车道高速公路,路基宽26m;单向单车道路基宽8.5m;单向双车道匝道路基宽10.5 0m;所有匝道设计速度为60km/h。
第二节凤形山互通C匝道要紧工程数量要紧工程数量表第三章施工总体部署第一节人员、设备及机械安排一、项目部组织机构设置二、要紧治理人员配置建立以项目经理为首的项目工地治理层,明确责任制,做到有权有责。
路基1队项目部负责与政府职能部门、业主、监理工程师联系,同意政府、业主、监理工程师以及社会的监督;对内实行施工技术,工程质量、安全、生产治理的统一指挥。
为保证各项体系的贯彻与落实,本项目配备了技术力量较强、体会丰富的一批技术、治理人员,其要紧名单和分工如下表:三、测量、试验及质检设备配置表四、机械设备配置表我部为加快工程进度,保证工程质量,在匝道区安排2套路基填筑设备:要紧机械设备表五、材料试验预备各种材料及配合比均按技术规范要求做好各种试验,做好路基、涵洞以及防护工程所有有关试验工作,所有的试验资料报监理工程师认可。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
设计说明一、设计规范与技术标准《公路工程技术标准》(JTG B01-2003)《公路桥涵设计通用规范》(JTG D60-2004)《公路工程地质勘察规范》(JTJ 064-98)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)《公路桥涵地基与基础设计规范》(JTG D63-2007)《公路交通安全设施设计细则》JTG/T D81-2006)《公路桥涵施工技术规范》(JTG/TF50-2011)《公路工程抗震设计规范》(JTJ 004-89)《公路圬工桥梁设计规范》(JTG D61-2005)《公路工程施工安全技术规程》JTJ 076-95《公路桥梁盆式橡胶支座》JT 391-1999《公路桥梁伸缩装置》JT/T327-2004二、技术标准1、设计荷载:公路-Ⅰ级2、桥面宽度: 0.5m(护栏)+净7.5m+0.5m(护栏)3、斜交角度:路线前进方向河流的右偏角90°。
4、地震动峰值加速度0.05g。
三、主要材料1、混凝土主梁、横梁采用C50混凝土;桥墩墩柱、桥台盖梁、肋身采用C30混凝土;耳背墙、护栏、挡块、垫石及桥头搭板采用C30混凝土;桩基础采用C25混凝土。
2、钢材①、预应力钢绞线低松弛高强度预应力钢绞线应符合GB/T 5224-2003的规定,公称直径为Φs=15.20mm,公称截面积A=140mm2,钢绞线标准强度f pk=1860Mpa,弹性模量Ep=1.95×105Mpa。
②、普通钢筋:所采用的钢筋应符合国家标准(GB1499-1998)和GB13013-1991的规定,钢筋直径≥12mm 时,采用HRB335热轧螺纹钢筋;直径<12mm时,采用R235热轧光圆钢筋。
③、钢板采用符合GB700-88规定的Q235钢板。
3、锚具及管道成孔预应力钢束锚具采用预应力群锚锚具及配套设备,管道成孔采用钢波纹管。
锚具应符合《预应力筋锚具、夹片和连接器》(GB/T14370-2000)的规定。
4、支座全桥支座采用GPZ(Ⅱ)型盆式橡胶支座系列产品,其性能应符合交通部行业标准JT391-1999的规定。
5、伸缩装置伸缩缝采用60mm型模数式伸缩缝,其有关技术特性必须满足《公路桥梁橡胶伸缩装置》(JT/T327-2004)的有关规定。
6、其它材料铺装采用沥青混凝土,防水材料采用FYT-1型改进型防水剂。
四、设计要点(一)桥型总体布置C匝道中桥为上跨G匝道而设。
本桥起点桩号为CK0+193.9,终点桩号为CK0+271.5,桥梁总长77.6米。
桥梁跨径组合为(20+31+20)米。
本桥位于平面由R=190m的右偏圆曲线内,墩台径向布置。
(二)上部结构全桥一联采用满堂支架现浇预应力混凝土连续箱梁,采用单箱单室断面,梁高为1.7米,悬臂长2.00米。
现浇箱梁整体旋转顶板横坡与桥面横坡一致,顶底板平行,各腹板等高。
桥面铺装:10cm厚沥青混凝土。
(三)下部结构下部桥墩采用柱式桥墩,钻孔灌注桩基础。
桥台采用柱式桥台,钻孔灌注桩基础。
(四)结构计算本桥采用“GQJS9.6”平面杆系程序进行结构分析计算,桥面板按单向板和悬臂板计算。
箱梁按部分预应力混凝土A类构件设计。
为提高箱梁抗剪能力,设计时采用腹板预应力钢束。
当普通钢筋与预应力束发生冲突时,应适当移动普通钢筋。
伸缩缝构造及安装图由供货方提供,本施工图仅设置了伸缩缝预埋钢筋和预留了伸缩缝槽口。
车辆荷载等级:公路-Ⅰ级温度:全桥均匀升温25℃、降温20℃,温度梯度按照JTG D60-2004有关规定取用。
一期恒载:一期恒载包括主梁材料重量。
混凝土容重取2.6t/m3,主梁按实际断面计取重量。
主梁横隔梁以集中力计入。
二期恒载:二期恒载为桥面防撞护栏、分隔带护栏等以及桥面铺装。
管道摩阻系数μ=0.25,偏差系数K=0.0015,一端锚具变形引起的钢束回缩量为6mm,钢绞线松驰率0.035。
钢束张拉锚下控制张拉力为σcon=0.75f pk=1395MPa。
基础不均匀沉降:L/3000cm(L单位cm)。
桥墩结构受力分析时,各墩所受的水平力按其刚度进行分配,基桩内力按“m”法进行计算并按摩擦桩进行设计。
五、施工要点施工时除严格遵守中华人民共和国交通部颁标准《公路桥涵施工技术规范》、《公路工程质量检验评定标准》有关要求外,尚应注意:(一)材料1.混凝土:上部结构采用高标号混凝土,因而必须仔细研究确定施工工艺和选用的材料,进行高强混凝土最佳配合比设计与试验,控制质量,控制标准和检测方法,并严格执行;为保证全桥颜色的一致性,建议采用同一厂家同一品牌的水泥用料。
2.钢材:普通钢筋、预应力钢材和锚具应按设计技术指标进行购货,并按照中华人民共和国交通部颁标准《公路桥涵施工技术规范》有关要求,进行严格验收和检验。
(二)连续箱梁1.箱梁采用满堂支架现浇一次落架施工,因此,对支架必须从以下几点引起重视。
①、支架基础必须进行处理,必要时对桥下地面用低标号混凝土进行硬化处理,并加强地基排水,设置纵、横向排水沟渠,防止地基积水软化造成支架下沉。
②、施工中的振动和冲击、不均匀荷载、施工误差、风力、横向超高等水平向荷载是支架倒塌的主要原因,因此应取不小于5%的上部荷载作为水平荷载,作用于支架顶部进行支架横向稳定验算。
纵向应充分利用桥墩使支架支顶牢固。
③、支架搭设及承载验算应充分考虑弯道及斜坡上支架受力的不均匀性,适当加密曲线内侧及低坡处支撑杆件数量,支架纵、横向必须加密剪力撑,保持支架整体受力和稳定性。
④、浇筑混凝土之前必须对支架进行预压(静压5天以上及达到稳定状态2天以上。
沉降稳定标准:24小时沉降±1mm),预压荷载应不小于上部结构自重,以消除支架的非弹性变形。
⑤、在支架预压、混凝土浇筑过程中必须设置观测点,进行全方位观测,发现问题及时采取处理措施。
2.现浇箱梁预应力张拉完成后才能再施工两侧桥台背墙。
3.箱梁混凝土可水平分层一次浇注完成(此方案内模一次安装),亦可水平分层两次浇注(此方案内模两次安装)。
分层一次浇注时,第一次浇注底板、腹板混凝土,在腹板混凝土初凝前第二次浇注顶板混凝土,并对腹板混凝土进行二次振捣,此方案要求混凝土具有足够的初凝时间。
否则应采用两次浇注,采用两次浇注时接缝面设置在内上倒角下端,在第一次浇注的混凝土强度达到2.5MPa后,对第一次浇注混凝土表面凿毛并冲洗干净,然后再浇注顶板混凝土。
同一次浇注时应从跨中向墩顶方向浇注,最后浇注墩顶两侧各3米左右范围内梁段及横隔梁,以防止在浇注过程中墩顶位置及施工缝位置出现竖向裂缝。
4.预应力管道定位筋应设置准确,管道半径小于50m时每隔50cm设一处,其余部分每隔100cm设一处。
管道的连接必须保证质量,应杜绝因漏浆造成预应力管道堵塞。
5.箱梁在绑扎钢筋、浇筑混凝土过程中,严禁踏压波纹管,防止其变形,影响穿束及张拉。
6. 浇筑箱梁时,注意充分捣实混凝土,特别是锚下、普通钢筋密集处及波纹管下方的混凝土,防止出现蜂麻面。
7.混凝土强度达到设计强度的90%以上时方可张拉预应力钢束。
张拉预应力钢束时,采用张拉吨位控制,并用伸长值进行校核。
当预应力钢束达到张拉控制吨位时,实际伸长值与理论伸长值的误差必须在施工规范允许的范围内,否则查找原因,排除不利影响后重新张拉。
施工时应确保锚垫板与预应力束垂直。
8.钢绞线进场后,应按照规范进行验收,并对其强度、伸长值、弹性模量、外形尺寸进行检查、测试。
锚头进行裂缝探查,夹片进行硬度试验。
9.压浆用水泥浆的水灰比宜控制在0.4~0.45之间,水泥浆的掺合材料要求对预应力束不能起腐蚀作用。
水泥浆的标号要求其设计强度不低于箱梁混凝土设计强度的80%,据此进行配合比设计。
10.为防止混凝土裂缝和边棱破损,并满足局部强度要求,混凝土强度达到25MPa时方可拆除侧模。
支架应在预应力张拉完成,预应力管道内灌浆混凝土强度达到后方可拆除。
卸架时应先卸悬臂部分,再从跨中向两边卸架。
落架应遵循全孔多点、对称、缓慢、均匀的原则,从跨中向支点拆卸。
11.施工时箱梁顶板、底板的上、下层钢筋及腹板的内、外层钢筋之间应采用Φ12短钢筋(两端用90°弯钩)固定绑扎成整体。
12.施工时,应注意为下道工序预埋钢筋、构件或预留孔、槽,应注意护栏、伸缩缝、支座、泄水管、通讯电缆等预埋件的预埋,并确保位置准确。
13.为了使桥梁外观颜色一致,要求主梁采用同厂家、同品种水泥。
14.混凝土浇筑完毕,应及时予以养护,以确保其质量。
15.为便于内模拆卸,建议在箱梁0.25L的顶板处设置60cm厘米(纵向)×40cm(横向)的人洞。
(三)预应力施工1.预应力管道质量(1)所有预应力管道必须采用镀锌双波波纹管,且钢带厚度不得小于0.3毫米。
(2)所有管道与管道的连接及管道与喇叭管的连接应确保其密封性。
(3)所有沿长度方向管道定位钢筋(图中未示,其数量由施工确定)并点焊在主筋上,不容许用铁丝定位,确保管道在浇筑混凝土时不上浮、不变位。
管道位置的容许偏差平面不得大于±1厘米,竖向不得大于0.5厘米。
(4)管道轴线必须与垫板垂直。
(5)应对波纹管进行漏水检查。
(6)波纹管在安装前应将其整形并去掉毛刺。
(7)焊接管道定位钢筋时应采取防护措施,避免管道被电焊渣烧伤,浇筑混凝土前应派专人对管道进行仔细检查,尤其应注意检查管道是否被电焊烧伤,出现小孔。
(8)排气管至少在管道曲线的最高点处设置。
2.预应力钢绞线(1)应按有关规定对每批钢绞线抽检强度、弹性模量、截面积、延伸量和硬度,对不合格产品严禁使用,同时应就实测的弹性模量和截面积对计算引伸量作修正。
现浇箱梁计算引伸量详见预应力图纸。
引伸量的修正公式为:∆⨯=∆'''AEEA式中:E'、A'为实测钢绞线弹性模量及面积E、A为计算采用的钢绞线弹性模量及面积E=1.95×105MPaA=1.4cm2Δ为计算得到的引伸量值Δ'为修正后的引伸量值(2)钢绞线运抵工地后应放置在室内并防止锈蚀。
(3)钢绞线的下料不得使用电焊或氧弧切割,只允许采用圆盘锯切割,且应使钢绞线的切割面为一平面,以便在张拉时检查断丝。
3.锚具和垫板(1)应抽样检查夹片硬度。
(2)应逐个检查垫板喇叭管内有无毛刺,对有毛刺者应予退货,不准使用。
(3)锚具成套购买,包括锚垫板、锚下螺旋箍筋等,不再另行出图。
4.预应力质量的控制(1)混凝土强度大于或等于90%的设计强度时才允许进行预应力张拉。
(2)预应力的张拉班组必须固定,且应在有经验的预应力张拉工长的指导下进行,不允许临时工承担此项工作。
(3)箱梁纵向预应力钢束为两端张拉,张拉顺序为依次张拉腹板、底板纵向预应力钢束。
