深基坑专家意见回复
施工方案专家论证意见回复模板

专家论证意见回复《盾构区深基坑施工方案》于2020年1月16日下午在酒店4楼会议室进行施工方案专家论证,与会专家针对方案提出十点修改意见。
现已根据专家意见将方案修改完善,具体如下:1)已完善施工管理体系,主要作业班组级负责人已经明确,安全员及电工名单已经详细列出,具体详见P.18及P.19。
2)周边相邻工程仅为杭州铁路东站站房工程,位于西广场工程东侧。
站房工程先于西广场工程开工实施,现已完成地下室结构施工,开始地上结构及钢结构拼装工程。
西广场工程降水施工单独考虑,未借用或与其他工程共用围护体系。
具体详见P.2。
3)基坑围护设计论证后图纸详细附于方案后附件四。
4)施工分区及分块开挖图及施工工况剖面图等已经增加,详见P.38、P.41、P.42、P.43。
5)已经完善现场施工机具设备,并根据现场可提供使用变压器及接电损耗对现场各用电设备满负荷进行计算,施工现场用电可满足要求,同时,现场配备柴油发电机保证大范围断电时,基坑降水井运行连续性。
详见P.16、P.17、P.18。
6)塔吊基础位于结构底板标高面,开挖采用1:1放坡开挖形式,四周布置降水井,具体详见P.24,4.2节。
7)降水运行管理措施详见P.34,现场排水沟沿现场施工道路及基坑边布置,经沉淀池沉淀后排入附近河流及市政管网,施工现场布置详见P.28。
降水井运行至底板结构封闭,根据施工中水头情况拟采用每10口降水井预留1口的形式进行持续降水,再逐步进行封井,具体详见P.35。
8)安全文明施工措施详见P.64;施工平面布置图详见P.28及P.29。
9)施工过程中自检测内容已经完善,监测记录表如下:基坑巡查实施记录表检查人:检查时间:10)已完善防止事故发生和师太扩大的应急预案,同时,成立各方应急联动小组,详见P.75;关于季节性施工及其应对措施详见P.71。
项目部2020年2月6日。
基坑支护专家意见

根据国家有关法律、法规,及合建设〔2016〕7号文《合肥市深基坑工程管理规定》结合本项目基坑开挖超过5米,基坑开挖面积达6000多平方米,临近城市主干道。
经专家组论证评审,该基坑支护采用土钉墙结合坡面网片喷浆施工方案,精心组织施工,确保基坑开挖施工安全可靠。
该组织设计安保体系键全、安全措施可行,同意该基坑支护施工组织设计。
但是,建设工程的基坑支护安全施工,是动态科学的安全管理,重在现场过程控制和方案落实,根据工程特点结合现场实际情况实施,方能保证基坑支护安全施工。
现专家组针对该基坑支护施工组织设计和建设工程施工特点,施工单位和项目总工在基坑支护施工管理过程中提出以下几点意见:
1、必须严格按照已经审批的基坑支护专项施工方案的要求进行实施。
如:施工现场的围挡、安全警示牌、作业范围禁止人员出入、安全作业防护措施、施工机械操作专业人员,指挥人员安全防护用品,等等;
2、施工作业过程中,项目部专职安全管理人员和专职安全监理人员应对现场随时进行监督检查,发现问题,应及时整改,保障基坑支护的安全施工;
3、施工企业安全管理部门和监理单位应加强对基坑支护专项施工方案实施情况的监督检查,确保严格按照规范标准和批准的基坑支护专项施工方案进行实施;
4、施工作业完成后,凡涉及验收的项目,施工单位和监理单位有关技术人员要组织验收并填写相关检查用表,验收合格后方可进行下一道工序的施工;
4、本专项方案施工的建设单位、监理单位一定要落实、确保该基坑支护方案施工资金情况,根据合肥市建筑安全措施费使用规定,做到安全施工措施费用专款专用。
专家签字:。
深基坑放坡开挖专家论证方案

深基坑放坡开挖专家论证方案A 综合说明A.1编制内容说明根据《天津市建设工程基坑降水及土方开挖方案论证文件编制标准》要求并结合本工程实际情况,本方案内容包括:方案编制依据与工程概况、土方开挖方案、降水方案、监测专项方案、应急专项方案、季节施工措施、质量保证措施及安全生产、文明施工、环境保护保证措施等。
本工程不属于超深基坑(开挖深度超过14m),且周边环境不复杂,无地下管线和建构筑物,故不需要在土方开挖前对支护结构进行渗漏检测。
按照《基坑降水及土方工程施工方案报件标准》要求,方案含盖范围为:自工程桩、围护结构、止水帷幕完成后开始,至土方挖完、垫层浇筑完成期间的施工内容。
包括降水井施工及降水运行、土方开挖施工、不包括土方回填及底板封井。
A.2编制依据A.2.1基坑支护设计图纸A.2.2市建设科技委对基坑支护设计方案的论证意见A.2.3市建设科技委对本工程基坑降水及土方施工方案的论证意见A.2.4地质勘察报告《图书馆工程岩土工程勘察报告》(详细勘察阶段)A.2.5有关国家及地方的规范、规程1、《建筑基坑工程技术规程》(DB29-202-2010)2、《建筑地基处理技术规范》(JGJ79-2012)3、《建筑地基基础工程施工质量验收规范》(GB50202-2002)4、《建筑基坑工程监测技术规范》(GB50497-2009)5、《建筑机械使用安全技术规程》(JGJ33-2012)6、《建筑桩基技术规范》(JGJ94-2008)7、《地下防水工程质量验收规范》(GB 50208-2011)8、《混凝土结构工程施工质量验收规范》(GB 50204-2011)9、《钢筋焊接及验收规程》(JGJl8-2003)10、《建筑工程施工质量评价标准》(GB/T50375-2006)A.3专家论证意见回复A.3.1意见一1、补充基坑支护论证内容回复:已作为附件,将复印件附于方案中。
2、地下基础施工处于雨季,应采取引流管疏干地下水措施。
深基坑土方开挖条件验收验收意见

新型材料产业中心建设项目深基坑(土方开挖)条件验收专家组意见
通过参建各方的相关资料汇报和对现场实地检查,本工程基坑内水位已降到负13m以下,地下水位满足设计图纸要求;现场第一步土已挖至负 3.2m,基坑冠梁、腰梁和水平支撑混凝土强度由设计要求的C30提级C40施工,均已施工完成且观感质量良好,现场回弹数据和同条件试块报告均符合要求;周围建筑物沉降和坑外水位监测等基坑监测措施完善,由上海勘察设计研究院做第三方监测,监测报告齐全,监测数据均在允许范围之内;基坑临边防护比较完善,重大风险点位自检表、复检表、监理交底、应急预案等资料审批签字齐全,救援物资准备充分,施工单位管理人员和劳动力组织到位,同意验收。
施工监测意见回复范文

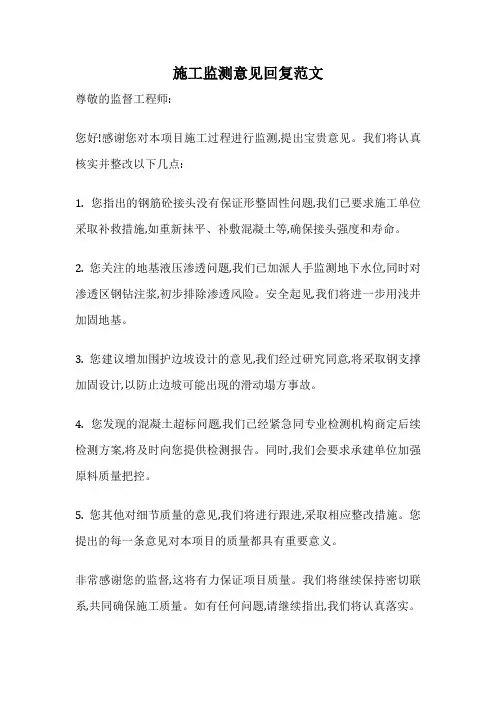

施工监测意见回复范文
尊敬的监督工程师:
您好!感谢您对本项目施工过程进行监测,提出宝贵意见。
我们将认真核实并整改以下几点:
1. 您指出的钢筋砼接头没有保证形整固性问题,我们已要求施工单位采取补救措施,如重新抹平、补敷混凝土等,确保接头强度和寿命。
2. 您关注的地基液压渗透问题,我们已加派人手监测地下水位,同时对渗透区钢钻注浆,初步排除渗透风险。
安全起见,我们将进一步用浅井加固地基。
3. 您建议增加围护边坡设计的意见,我们经过研究同意,将采取钢支撑加固设计,以防止边坡可能出现的滑动塌方事故。
4. 您发现的混凝土超标问题,我们已经紧急同专业检测机构商定后续检测方案,将及时向您提供检测报告。
同时,我们会要求承建单位加强原料质量把控。
5. 您其他对细节质量的意见,我们将进行跟进,采取相应整改措施。
您提出的每一条意见对本项目的质量都具有重要意义。
非常感谢您的监督,这将有力保证项目质量。
我们将继续保持密切联系,共同确保施工质量。
如有任何问题,请继续指出,我们将认真落实。
此致
感谢合作!项目负责人:联系电话:。
深基坑专家论证回复意见

东水门大桥南立交工程
《轻轨环线车站深基坑施工专项方案》
专家评审意见回复
一、补充设计简介,逆作法施工工艺流程,信息化施工相关技术内容。
回复:已补充流程图及相关技术内容(见P11-P13)。
2)补充水平方向分段开挖内容。
回复:已在原方案中补充水平方向分段开挖。
(见P23)
3)钻机移动钢管脚手架的立杆间距应减小。
回复:已按要求减小钢筋脚手架的立杆间距。
(见P18)。
4)补充坡顶截、排水沟及集水坑的平面布置图。
回复:已在方案中补充截水沟及集水坑的平面布置。
(见附图一)5)局部调整工期计划,明确施工顺序。
回复:工期计划及施工顺序已调整。
(见P9)
重庆建工第二市政工程有限公司
东水门大桥南立交项目部
2014年4月14日。
深基坑支护施工方案专家论证后改

目录1、编制依据 ............................................ 错误!未指定书签。
2、工程概况 ............................................ 错误!未指定书签。
2.1支护设计概况 .................................... 错误!未指定书签。
2.2场区周边环境 .................................... 错误!未指定书签。
2.3场地工程地质条件 ................................ 错误!未指定书签。
2.4场地水文地质条件 ................................ 错误!未指定书签。
3、工程特点 ............................................ 错误!未指定书签。
3.1支护设计具体介绍 ................................ 错误!未指定书签。
3.2工程特点及实施难点 .............................. 错误!未指定书签。
4、施工组织管理 ........................................ 错误!未指定书签。
4.1施工组织部署 .................................... 错误!未指定书签。
4.2施工协调管理 .................................... 错误!未指定书签。
4.3组织管理体系 .................................... 错误!未指定书签。
5、施工平面布置及各项目需用计划 ........................ 错误!未指定书签。
5.1总体布置 ........................................ 错误!未指定书签。
深基坑开挖与支护方案审查意见汇总及施工单位整改回复

xxxxx水库工程大坝深基坑和高边坡开挖与支护专项施工方案专家组审查意见1、工程概况应增加工程等别、工程规模的说明,增加设计对坝区地质的描述,增加导流方式、导流时段及导流标准;2、开挖环境:左岸为顺向坡,各种设施、民房、道路交通等布置要按强条2016版要求布置,严禁在以下区域布置:①严重滑坡不良地质区域或滑坡体危害区。
②泥石流、山洪、沙暴或雪崩可能危害区。
③受爆破或其它因素影响严重的区域;边坡开挖前应对周边的民房、建筑物等现状进行检测评审,便于今后开挖爆破影响处理时提供依据。
3、爆破施工方案:增加爆破安全计算书内容(如飞石安全距离、爆破地震动安全距离、爆破防毒气安全距离、爆破防冲击波安全距离),应说明是否委托爆破公司进行,建议本方案涉及爆破的章节内容用爆破公司编制的“爆破专项方案”的内容编写;4、核定相应技术标准、规程规范是否适合本工程或已失效;5、进度计划:开挖进度计划表中,关于导流、围堰、排水的时间未计算。
根据开挖和支护同时进行的原则,表3.1施工进度计划表中边坡支护计划开始时间应适当提前,(表中开挖时间2020年6月10日,支护开始时间为2020年7月10日,二者间隔时间长达1个月,我省每年4月至9月为主汛期,雨水较多,开挖边坡应及时支护,以确保安全);6、边坡支护:边坡挂网的钢筋直径是ø6.5还是ø8要明确。
7、对于顺向坡的开挖,为了保证边坡稳定安全,喷锚支护也应同步进行。
应保证开挖区域地表揭顶,边坡削邦后,防止顺向坡因地表水下渗、设备振动、爆破影响带来的边坡失稳及应采取的措施等。
8、复核基坑排水设备扬程是否满足工程需求,增加备用电源等,9、安全保证措施:深基坑及高边坡开挖的安全护栏设置要求;上、下作业设置的爬梯、脚手架等设施的布置,防止坍塌、水淹、触电等事故发生时便于逃生救援。
建议采用规范标准、数据等说明。
10、喷锚施工:锚杆与水平面的夹角在20°-25°之间,建议按设计及施工规范要求施钻。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4、降水实施动态控制,见P27
5、土方开挖严格按照方案施工见P36
6、已完善现场总平面布置图,及现场重型车辆的行驶路线见附图
7、监测方案已完善P38
8、已根据(危险性较大的分部分项工程安全管理规定)建设部第37号令的要求进行完善本施工方案。
编制人签字:年月日
审核意见:
深基坑工程专项施工方案专家意见回复表
项目名称
海悦嘉园二期一标段
方案名称
深基坑工程专项施工方案
论证日期
2018年8月27日
根据专家组提出的意见,我单位已认真对高大模板工程专项施工方案进行整改,现将整改内容回复如下:
1、已确定基坑周边道路、管线及建筑物情况,见P5附图
2、已明确本标段位置及工程项目等,详见P5
审核人签字:年月日
