核电工程项目设计进度管理与控制

合集下载

核电工程设计进度控制与管理

核电工程设计进度控制与管理

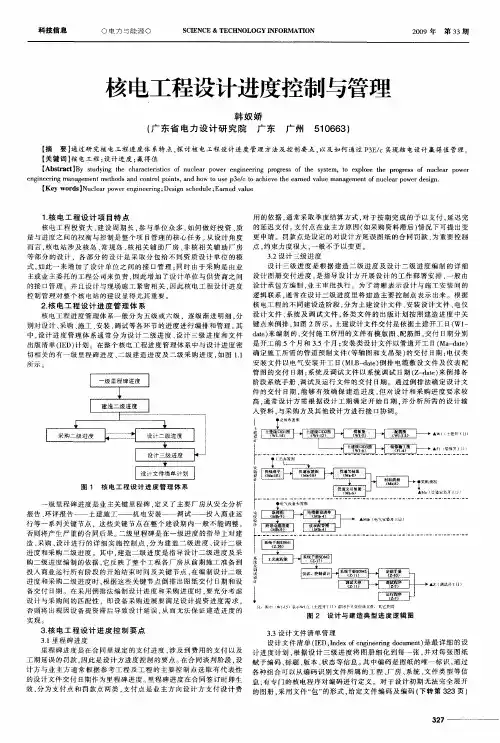

为重 要 控 制 量 与进 度 之 间 的权 衡 与 控 制 是 整 个 项 目管 理 的 核 心任 务 。 设计 角 度 更 申请 。 罚 款 点是 设 定 的对 设 计 方 延 误 图纸 的合 同罚 款 , 从 而 言 , 电 站 涉 及 核 岛 、 规 岛 、 相 关 辅 助 厂 房 、 核 相 关 辅 助 厂 房 点 , 束 力 度很 大 , 般 不 予 以变 更 。 核 常 核 非 约 一 3 . 计 三级 进 度 2设 等部 分 的 设 计 ,各 部 分 的 设 计 是 采 取 分 包 给 不 同资 质设 计 单 位 的模 设 计 三 级 进 度 是 根 据 建 造 二 级 进 度 及 设 计 二 级 进 度 编 制 的 详 细 式 , 此 一 来 增 加 了设 计 单 位 之 间 的接 口管 理 ; 时 由 于 采 购 是 由 业 如 同 是 一 主或 业 主委 托 的工 程 公 司 来 负 责 , 此 增 加 了 设 计 单 位 与 供 货 商 之 间 设 计 图 册 交 付 进 度 , 指 导 设 计 方 开 展 设 计 的 工 作 部 署 安 排 , 般 由 因 业 的接 口管 理 。并 且 设 计 与 现 场 施 工 紧 密 相 关 , 此 核 电工 程 设 计 进 度 设 计 承 包 方 编 制 , 主 审批 执 行 。为 了清 晰 表 示 设 计 与施 工 安 装 间 的 因 逻 辑 联 系 , 常在 设 计 三 级 进 度 里 将 建 造 主 要 控 制 点 表 示 出来 。根 据 通 控 制 管 理 对 整 个 核 电站 的 建 设 显 得 尤其 重 要 。 核 电 工 程 的 不 同建 设 造 阶段 , 为 土 建 设 计 文 件 、 装 设 计 文 件 、 分 安 电仪 系 各 核 电工 程 进 度 管 理 体 系 一 般 分 为 五 级 或 六 级 ,逐 级 渐 进 明细 , 分 设 计 文 件 、 统 及 调 试 文 件 , 类 文 件 的 出 版 计 划 按 照 建 造 进 度 中关 如 土 Wl 别对设计 、 购 、 工 、 装 、 采 施 安 调试 等 各环 节 的进 度 进 行 编 排 和 管 理 。 其 键 点 来 倒排 , 图 2所 示 。 建 设 计 文 件 交付 是 依 据 土 建 开 工 日( — ae 来 交付 施 工所 用 的文 件 有 模 版 图 、 筋 图 , 付 日期 分 别 配 交 中 , 计 进 度 管 理 体 系 通 常 分 为 设 计 二 级 进 度 、 计 三级 进 度 和 文 件 dt) 编 制 的 , 设 设

核电项目EPC模式的进度控制策略

核电项目EPC模式的进度控制策略

核电项目EPC模式的进度控制策略核电项目EPC(Engineering, Procurement, and Construction)模式是指工程设计、采购和施工一体化的项目管理模式。

在核电项目中,EPC模式对于项目进度控制非常重要。

本文将从EPC模式的特点、项目进度控制的重要性、进度控制的策略等方面进行分析和探讨。

一、EPC模式的特点EPC模式是指工程设计、采购和施工一体化的项目管理模式。

EPC 模式将项目管理的全过程分为几个主要的环节,包括工程前期的勘测设计、设备材料的采购以及工程实施情况的检查等。

这种模式的特点是:由一个总承包商(EPC承包商)负责整个项目的全过程,包括设计、采购和施工等,目的是为了降低工程风险,提高工程质量,保证工程进度。

EPC模式的特点决定了项目进度控制的重要性。

二、项目进度控制的重要性核电项目通常具有工期长、资金投入大、技术复杂等特点,因此项目进度控制显得尤为重要。

项目进度控制的重要性主要体现在以下几个方面:1. 合理的进度控制可以有效地保障项目的顺利进行。

在EPC模式下,项目的设计、采购、施工等环节是相互依存的,如果一个环节出现问题,将会影响整个项目的进度,甚至可能导致项目的延期。

通过进度控制,可以及时发现并解决问题,保障项目的顺利进行。

2. 有效的进度控制可以帮助项目管理者及时发现并纠正问题,避免项目进度的滞后。

在项目实施过程中,可能会出现各种问题,包括人力、材料、设备、技术等方面的问题,通过有效的进度控制,可以及时发现并解决这些问题,避免项目进度的滞后。

3. 项目进度控制可以提高项目管理的效率。

通过对项目进度的控制和监督,可以使项目各个环节的协作更加紧密,各方面资源的利用更加充分,项目管理的效率得到提高。

三、进度控制的策略在核电项目的EPC模式下,进行进度控制应制定相应的策略。

以下是一些常见的进度控制策略:1. 设定合理的进度目标。

在项目启动阶段,应根据项目的规模、复杂程度、技术要求等因素,设定合理的进度目标。

浅谈核电建设项目建造期多级进度计划管理

浅谈核电建设项目建造期多级进度计划管理

浅谈核电建设项目建造期多级进度计划管理摘要:在开展核电建设项目建造工作的过程之中,以多级进度计划管理建造进度和质量,可有效地保障核电建设质量。

基于此,相关的核电部门应注重对多级进度的计划管理方式的运用,进行对建造期各级进度的全面管理,保障核电建设项目能真正在预期高效地建设完成,促使核电建设项目建造质量的不断提升,促使核电行业的健康发展。

关键词:多级计划;核电;进度控制核电建设企业是以核工程研发、设计为龙头的工程总承包单位,集核工程研发、规划、设计、总承包、核电站运行支持服务、工程监理等全功能于一体,其核电项目的建设有效地完成百万千瓦级核电站自主设计,其核心工程目标就是基于核电、反应堆、核化工、核材料及核燃料元件等核工程,火电、民用建筑、环保等其它工程,致力于建设高效、安全、优质的工程项目,坚持按照国家经济发展政策,努力为社会创造效益,为股东提供合理投资回报。

加上核电建设项目是十分复杂的,这就需要相关的企业运用多级进度计划管理,以保障核电项目能真正在预期得到安全和高效建设,推动核电行业与国家经济的健康发展。

一、核电建设项目进度计划管理的特点核电建设项目的好坏直接影响着核电企业的健康发展,而建造期又是其工程全生命周期的重要阶段,加上其具有参与单位众多、专业工艺复杂、投入资源大的特点,这使得核电建设项目建造期的工程管理难度十分大。

如若相关的核电企业无法做好对建造期的管理工作,就会使其出现各种安全施工和不良建设问题,非常不利于核电企业的健康发展。

而Primavera项目管理软件是重要的管理软件,相关的核电企业可以运用其开展对核电建设项目建造期多级进度计划管理,通过提前做好所有参建单位各层级对进度计划管理的协作关系、对各个阶段的建造进度和质量监督、对项目总体建造制度和质量等等,使得建造期能真正得到有效管理,达到工程建设的总体建造要求,所以,核电企业应注重对多级进度计划管理方式的应用,以保障建造期核电建设项目的建设质量。

EPC模式下核电工程进度管理的难点及措施

EPC模式下核电工程进度管理的难点及措施

EPC模式下核电工程进度管理的难点及措施EPC模式下的核电工程进度管理是一个非常复杂且具有挑战性的任务。

在核电工程项目中,EPC(即Engineering, Procurement, and Construction)模式被广泛应用,它将工程设计、采购和施工阶段整合在一起,由一家公司承包全部工程。

在EPC模式下,核电工程进度管理存在着许多难点,包括但不限于各项工程任务的复杂性、施工周期长、需求变动等问题。

为了更好地解决这些问题,我们需要采取一些措施和方法来有效地管理核电工程的进度,确保项目顺利进行。

一、核电工程进度管理的难点1. 复杂的工程任务核电工程是一个涉及多个领域知识的复杂工程项目。

在EPC模式下,对于核电工程的设计、采购和施工等环节,需要充分考虑到核电设备的特殊性和复杂性,确保设计及施工的质量和安全性。

2. 施工周期长核电工程的施工周期通常较长,且受到诸多因素的影响,如天气、设计变更、技术难题等。

这将极大地挑战核电工程进度管理的能力。

3. 需求变动在核电工程项目中,需求变动是不可避免的。

可能会涉及到材料供应商、施工队伍的调整以及所需设备的变更等问题,这将增加项目进度管理的难度。

1. 制定科学合理的进度计划在进行核电工程的进度管理时,需要制定详细的进度计划,并确保实施过程中的合理性和有效性。

需要充分考虑各项任务的复杂性、工期的估算、资源的合理利用等因素,确保项目进度的可控性。

2. 加强供应链管理在EPC模式下,核电工程的项目涉及到大量的设备和材料的采购工作。

加强供应链管理,合理安排材料的采购及交付时间,确保施工进度不受到材料供应的影响。

3. 强化施工协调和监管针对核电工程施工周期长,需要加强施工协调和监管。

确保各项工程任务按照进度计划有序进行,及时解决可能出现的问题,以保证项目的正常进展。

面对需求变动,需要及时调整项目进度,合理安排资源和人力,以满足项目的实际需求。

要加强项目变更管理,确保变更对整个项目进度的影响得到控制。

核电工程项目前期工作进度控制要点

核电工程项目前期工作进度控制要点

核电工程项目前期工作进度控制要点核电工程项目前期工作是指在核电工程项目实施前的准备阶段,包括项目调研、立项申报、可行性研究、初步设计等各项工作。

在核电工程项目前期工作中,进度控制是非常关键的,它直接关系到项目是否能够按时启动和顺利进行。

下面是核电工程项目前期工作进度控制的要点。

一、制定详细的项目计划在核电工程项目前期工作中,制定详细的项目计划是很重要的一步。

项目计划应该包括项目的各项任务、工作内容、工作时间、负责人等。

制定详细的项目计划可以有助于更好地掌握项目的进度情况,及时发现和解决问题。

二、明确各项任务的关键路径在制定项目计划的还需要明确各项任务的关键路径。

关键路径是指在整个项目中,影响整体进度的最长的路径。

在核电工程项目前期工作中,找到关键路径可以帮助项目团队更好地掌握项目的进度情况,并加强对关键任务的管理和控制。

三、建立健全的沟通机制在核电工程项目前期工作中,建立健全的沟通机制是非常重要的。

项目团队成员之间应该保持良好的沟通,及时交流信息,共同解决问题。

项目团队还应与项目管理部门、相关单位和专家进行充分的沟通,获取及时的技术支持和资源保障。

四、加强对关键节点的管理和控制在核电工程项目前期工作中,存在一些关键的节点,如项目调研、立项申报、可行性研究等。

对于这些关键节点,应该加强管理和控制,确保任务按时完成。

还应及时发现和解决问题,避免影响项目的进度。

五、强化风险管理和控制在核电工程项目前期工作中,存在一定的风险,如技术风险、市场风险等。

项目团队应该加强风险管理和控制,制定相应的应对措施,降低风险对项目进度的影响。

六、合理分工和资源配置在核电工程项目前期工作中,需要进行大量的任务和工作。

为了保证项目的进度,应该合理分工和资源配置,确定每个成员的工作职责,确保各项任务有序进行。

七、定期进行进度检查和评估在核电工程项目前期工作中,应该定期进行进度检查和评估,及时了解项目的进展情况。

通过进度检查和评估,可以更好地发现和解决问题,确保项目的顺利进行。

核电站建设工程项目的进度管理及控制要点探析

核电站建设工程项目的进度管理及控制要点探析

核电站建设工程项目的进度管理及控制要点探析摘要:“积极安全有序发展核电”成为我国优化能源结构、保障能源供给安全、实现“双碳”目标、应对气候变化的重要手段。

当前,我国在建核电机组装机容量已居世界第一,三代核电技术取得新突破,核电事业实现了跨越式发展,也正在迎来前所未有的发展机遇。

核电站建设工程是一项高风险、高质量、高技术、高投资、有很多利益相关方的复杂工程项目,因此需要良好的项目管理才能确保项目的顺利进行、投资回报和工程质量。

其中的进度管理,是核电站建设工程项目管理中非常重要的一环有利于确保工程进度和质量,提高资源和工期的利用效率,同时也有助于实现各类相关利益方的利益最大化。

关键词:核电站建设;工程项目;进度管控;要点分析引言近些年,核电站建设工程越来越受到重视,原因之一是能源需求增加,随着全球能源需求的不断增加和环境保护压力的加大,发展清洁能源成为了各国政府的共识,核能作为清洁能源的代表之一,逐步被重视和发展。

原因之二是节能减排,核电作为清洁能源,不会产生大气污染物和温室气体,对环境污染的影响较小,符合当前全球节能减排的大趋势。

原因之三是可持续发展,核电作为一种可持续的清洁能源,对于解决能源短缺问题、改善能源结构、促进经济发展等方面具有积极意义,因此越来越受到全球各国政府和能源领域的重视。

一、核电站建设工程项目的进度管控价值进度管控有着巨大的价值,可以明确目标和计划,这项管理可以通过制定详尽的工期计划、任务分解、时间控制等手段,明确工程目标和计划,提高协调性和有效性,确保项目成功完成。

利于资源配置和调整,进度管理可以对各类资源进行优化配置和调整,最大化利用资源,提高资源效益,避免人力、物力、时间等方面的浪费和失误;有助于项目监督和控制,进度管理可以通过对项目的监督和控制,及时发现问题和风险,对工程进度进行调整和控制,实现项目管理过程全程可控;利于风险控制和预警:进度管理可以对项目的风险进行预警和掌控,及时展开风险管理和控制,保证项目管理的安全性和稳定性[1]。

浅谈核电工程项目全面进度管理

浅谈核电工程项目全面进度管理

浅谈核电工程项目全面进度管理核电工程项目是一项极其重要的工程,是涉及到国家安全和经济发展的领域。

核电工程项目全面进度管理是指全面把握、控制核电工程建设过程中的各项进度,包括设计、采购、施工,试验和调试,投产等等。

下面将从以下几个方面对核电工程项目全面进度管理进行浅谈。

一、进度计划的制定和管理进度计划是核电工程项目全面进度管理的基础,它是制定、评议和追踪整个工程项目过程中的关键事件的载体。

进度计划的主要目的是确保整个工程项目在规定时间内按照要求完成,避免延误和超预算的情况。

因此,制定进度计划时应将实际情况和周边环境综合考虑,设定合理的工程进度指标,确保可操作性、可控性和可实施性。

在进度计划的管理中,应根据实际情况及时调整计划,协调各方面资源,对进度实施情况进行监督和跟踪,并对延误和超出预算的情况进行积极处理,及时想出解决方案和补救计划,确保工程按期交付。

二、投资和财务的控制核电工程项目需要大量的投资,因此,投资的控制是核电工程项目全面进度管理的重要组成部分,也是保证工程建设质量的关键之一。

在投资控制方面,首先要有一个合理的投资计划,确保投资安排合理,符合合同及工程设计文件等要求。

其次,在财务管理方面,不仅要控制工程成本,还要及时关注工程实施情况,发现存在的问题及时加以解决,同时要增强成本意识和节约意识,有效地实现货币资金的管理和运用,确保可持续经营。

三、施工管理的整体控制核电工程建设过程中的施工管理因素比较复杂,它包括安全、质量、进度、成本、环境等多个因素。

在施工管理方面,要确保所有工作顺利进行,同时还要关注工程质量,防止质量问题产生,保证参建单位积极配合合作,加强现场监控,及时发现问题并制定合理方案。

此外,还要强化员工培训和技能提升,提高员工意识,为项目提供人力保障。

四、安全管理的重要性核电项目的安全风险是非常高的,所以安全管理非常重要。

安全管理不仅仅是在工程项目建设过程中的工作,也应该贯穿于工程的整个生命周期中。

核电工程项目前期工作进度控制要点

核电工程项目前期工作进度控制要点

核电工程项目前期工作进度控制要点摘要:核电工程项目前期工作是一项比较强的工作,项目前期工作的进度控制影响整个核电工程项目的质量。

核电工程的建设数量越来越多。

要想在不影响施工进度的情况下确保施工质量不受影响,需要相关单位根据自身实际情况来对工程做出全方位的控制管理。

对于核电工程而言,施工进度管理是其中较为重要的一个环节,建设单位要对其加大重视力度,并且结合自身发展情况对此进行优化更新,确保工程能够如期完成。

关键词:核电工程;工作进度;控制要点引言国内核电站建设前期工程受国家政策及国家监管影响,在核电前期的进度控制中经常出现不确定因素多、整个项目准备时间长、为尽快推动项目落地部分工作时间非常短的现状。

根据项目的实际情况,核电站建设前期工作的关键路径也经常发生变化,致使核电项目前期工作非常难以控制。

另外,核电项目前期准备的时间长短直接影响项目的总工期、总造价、及核电本身的安全与质量。

为此做好核电项目前期进度控制工作对核电建设意义重大。

1核电施工进度控制分析的意义一般而言,在工程实际开展前,建设单位都需要在事前制定出相应的施工方案,为工程的开展提供科学依据。

为了确保工程能够如期完成,相关单位也会在事前制定出进度计划,为工程建设提供相应保障。

如发生工期违约,必然会造成资金超期占用增加利息成本、人机成本增加,以及受到索赔等现象的发生,最终导致该工程项目上的预期效益无法实现,甚至损害企业在市场的信誉及形象。

施工进度控制是合理获得良好经济效益的直接手段,同时也能够给工程的顺利完成提供保障。

故此,相关建设单位要加大对于工程进度控制措施,并且以项目整体为发展依据,为其设计出合理的进度规划方案,将工程质量、施工成本等内容相结合,制定出更加优质的进度管理措施,在确保工期不受影响的同时进一步优化施工质量。

2核电工程施工进度控制现状2.1核电工程建设方案制定不完善在工程建设中,施工进度管理方案是确保工程顺利开展的重要标准,其能够为建设工程提供有力依据。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

核电工程项目设计进度管理与控制
摘要:从核电项目工程设计情况出发,首先,对项目的设计管理现状进行了介绍;其次,重点阐述了核电项目设计作业实施过程中进行有效设计进度控制的方法
以及手段;最后,总结了设计进度管理模式的精要,即设计进度计划的合理策划和
设计进的度有效控制。

关键词:核电项目;进度管理;模式
1、核电工程项目进行管理工作的相关特点
核电工程示范项目采用先进的非能动安全系统,具有完整的、系统性的严重
事故预防和缓解对策,在石岛湾厂址建设2台CAP1400压水堆核电机组,项目涉
及反应堆厂房、辅助厂房、附属厂房、放射性废物厂房、柴油发电机厂房、汽机
房等共94个工程子项,反应堆本体系统、反应堆冷却剂系统、非能动堆芯冷却
系统等108个工程系统,各子项土建、安装施工交叉,逻辑复杂。

项目采用总包EPC管理模式,由工程公司、核岛设计院和常规岛设计院共同组成联合体,工程
公司为联队的牵头方,承担工程总承包工作,负责全厂五通一平、勘察、设计以
及相关技术服务、采购、建造、调试、役前检查以及项目管理等工作。

因项目庞大,上下游参与单位众多,接口复杂,且建设周期长,投资巨大,需要系统的进
度控制对庞大的工程进行系统梳理和计划。

2、核电项目EPC设计工作的现状
核电工程中核岛项目主要由核电相关工程公司主导总承包,设计独立出来,
随着核电发展和实际需要,会逐步向全过程EPC总承包模式发展。

目前,因核电
发展现状和设计单位的特殊地位,设计单位主要还是以借鉴传统设计模式为主,
在集团公司的利益下联合合作,没有充分发挥设计优势与主导作用,因此在核电
项目建设过程中出现因设计原因导致的进度拖期问题较多,造成费用超支。

进度
的任何拖延都会造成可观的费用超支,使发电成本升高。

如大亚湾核电站的工期
每拖延一天,光利息损失就高达百万美元。

核电工程中常规岛、BOP项目也在大
力推广EPC模式,由于EPC实施形式多样,设计单位参与的设计工作也不同。


要有独立设计、设计分包、EPC全过程设计总包等,无论哪种参与方式,设计单
位均在EPC模式下进行设计工作与管理创新,不断提高竞争优势与设计技术服务
水平。

如田湾核电站的BOP子项去污和热检修车间是由上海某核电设计单位进行EPC总承包,充分发挥了设计单位的优势主导作用,在质量、进度、效益、服务
等方面均取得良好成果。

核电项目EPC模式实施方式多样,但基于其特殊性,无
论设计单位如何参与其中,设计单位与总包单位、业主都是一个利益共同体,在
进度、费用、质量、后续项目开展等均有很大影响。

现阶段,国内在建核电“二代+”技术相对较成熟,前期已完工同类型项目较多的情况下,借鉴前期经验,管理
也在逐步完善,设计工作主要以加强设计与施工配合管理为主。

而在第三代核电
技术AP1000的引进、吸收、再创新过程中,首堆因设备制造、施工、设计等原因,出现各种问题导致进度严重拖延、费用严重超支,且严重影响后续项目开展,其中设计原因是主要影响因素之一。

因此,设计单位在借鉴首堆经验和加强设计
支持服务的基础上不断完善后续CAP1000、CAP1400等技术设计,探寻后续核电
项目EPC模式下设计工作的控制要点。

3、核电项目设计进度控制
3.1、设计进度动态控制简述
在核电项目建设过程中,设计文件出版必须满足下游采购、施工和调试作业
进度的要求,反过来如果下游采购、施工和调试作业进度发生变化,则会影响上
游设计进度的安排。

核电设计院一般有多个项目同时在设计,而设计院设计人员
资源有限,所以设计院在一个项目上的人力资源投入大小以及持续时间会影响项
目设计进度。

此外,核电项目设计作业是在一个动态的环境和条件下开展的,所
以核电项目设计进度控制必须是动态的,动态控制是核电项目设计进度管理中一
个最基本的方法。

3.2、建立进度控制组织体系
核电项目设计团队需要建立起从上至下完备的进度控制组织体系。

在核电项
目设计团队中,进度控制组织体系最上面的是项目设计总工程师(设总)、之下是
项目进度控制工程师、其后是各专业所协调经理、再下是各专业主负责设计人(主设人)、最下是各专业设计人员,核电项目设计进度控制组织体系。

组织体系建立后,便要明确组织体系中各级进度控制人员的职责,只有分工明确、各司其职,
组织才能高效运作。

一般而言,在整个设计进度控制组织体系中,项目设总负责
明确或提出整个项目设计进度控制的总体和原则性要求;项目进度控制工程师负责整个项目设计进度的具体控制,包括编制各类设计进度计划,定期检查各类进度
计划执行情况,并视需要采取纠偏措施或调整进度计划;各专业所协调经理负责各所出版文件的进度控制;专业主设人负责本专业范围内出版文件的进度控制;专业
设计人负责本人出版文件的进度控制。

3.3、做好全面进度管理工作的风险、预警管控
由于核电工程项目的工程量比较大,而且分项工程也比较多,所以在实际的
施工过程中,需要对每一个项目的风险特点进行分析,并建立相关的风险数据库;对各种风险发生的原因进行深入的分析,从而采取针对性的防范措施,以免由于
风险的影响导致停工问题,同时针对计划执行过程中出现的进度偏差,做好预警
工作,及时发起进度预警,提请相关责任部门及时解决,消偏,使施工进度满足
计划要求。

3.4、加强设计进度管理
对设计接口管理程序进行建立。

在核岛设计院与常规的设计院之间以及供应
商与设计院之间存在的数据交换接口问题比较多,对于这些问题的沟通解决会对
设计质量与进度造成非常大的影响。

因此,应当建立一个相关的体系,对设计接
口手册以及接口管理程序进行完善,使其能够充分的满足各方面数据交换的需求。

结束语
综上所述,核电工程实施全面进度管理是非常重要的一步。

通过有效的全面
进度管理,做好相应的进度控制工作,可以推进核电项目的正常进行,从而推动
项目目标实现,进而更好地促进核电工程的发展。

参考文献:
[1] 王虎,李晓爱,吴齐文,范逸致.核电项目设计进度管理模式研究[J].项目管理技术,2018,16(09):109-115.
[2] 贾宪禹.核电多项目建设组合管理应用研究[D].西安建筑科技大学,2018.
[3] 李明.EPC模式下核电工程进度管理的难点及措施[J].城市建设理论研究(电
子版),2018(07):47.。

相关文档
最新文档
