《工程合同管理》案例
工程合同管理案例分析

案例分析案例一背景:某年4月A单位拟建办公楼一栋,工程地址位于已建成的X小区附近。
A单位就勘察任务与B单位签订了工程合同。
合同规定勘察费15万元。
该工程经过勘察、设计等阶段于10月20日开始施工。
施工承包商为D建筑公司。
问题:1、委托方A应预付勘察定金数额是多少?2、该工程签订勘察合同几天后,委托方A单位通过其他渠道获得X小区业主C单位提供的X小区的勘察报告。
A单位认为可以借用该勘察报告,A单位即通知B单位不再履行合同。
请问在上述事件中,哪些单位的做法是错误的?为什么?A单位是否有权要求返还定金?3、若A单位和B单位双方都按期履行勘察合同,并按B单位提供的勘察报告进行设计与施工。
但在进行基础施工阶段,发现其中有部分地段地质情况与勘察报告不符,出现软弱地基,而在原报告中并未指出。
此时B单位应承担什么责任?4、问题3中,施工单位D由于进行地基处理,施工费增加20万元,工期延误20天,对于这种情况,D单位应怎样处理?而A单位应承担什么责任?案例二背景:某厂房建设场地原为农田。
按设计要求在厂房地坪范围内的耕植土应清除,基础必须埋在老土层下2.00m处。
为此,业主在“三通一平”阶段就委托土方施工公司清除了耕植土并用好土回填压实至一定设计标高,故在施工招标文件中指出,施工单位无需再考虑清除耕植土问题。
某施工单位通过投标方式获得了该项工程施工任务,并与建设单位签订了固定价格合同。
然而,施工单位在开挖基坑时发现,相当一部分基础开挖深度虽已达到了设计标高,但仍未见老土,且在基坑和场地范围内仍由一部分深层的耕植土和池塘淤泥等必须清除。
问题:1、在工程中遇到地基条件与原设计所依据的地质资料不符时,承包商应该怎么办?2、对于工程施工中出现变更工程价款和工期的事件之后,甲乙双方需要注意哪些时效性问题?3、根据修改的设计图纸,基坑开挖要加深加大,造成土方工程量增加,施工工效降低。
在施工中又发现了较有价值的出土文物,造成承包商部分施工人员和机械窝工,同时承包商为保护文物付出了一定的措施费用。
工程总承包合同管理案例

工程总承包合同管理案例咱先来说说老王的事儿。
老王是个工程总承包商,接了个盖写字楼的大工程,这就签了工程总承包合同。
一、合同签订阶段。
1. 合同条款那叫一个复杂。
老王一开始看合同的时候,那眼睛都花了。
光是关于工程质量标准的条款,就密密麻麻写了好几页。
比如说,写字楼的混凝土强度等级,不仅要达到国家规定的C30,还得在抗压测试中的离散系数不能超过某个特定数值。
这就好比你去买苹果,不仅要苹果够大够红,还得每个苹果之间的大小差异不能太大。
老王当时就想,这合同条款简直像个紧箍咒,可又不能不签啊。
2. 合同价格的博弈。
甲方呢,想把价格压得低低的。
老王心里苦啊,他得算成本啊。
他就跟甲方说:“您看啊,这建筑材料的价格波动可大了,就像股市一样。
要是按照您给的这个低价,万一钢材价格涨了,我可就赔本赚吆喝了。
”最后经过一番讨价还价,双方定了一个相对合理的价格,还约定了价格调整的条款。
如果钢材价格波动超过一定比例,合同总价就得跟着调整,这就像是给双方都吃了颗定心丸。
二、合同执行阶段。
1. 工程变更的烦恼。
工程干到一半,甲方突然说要加个地下停车场。
老王一听就头大了,这可不是小事情啊。
按照合同规定,工程变更得走一系列流程。
老王得先评估这个变更对工程进度、成本和质量的影响。
他算了算,这地下停车场一加,得重新设计排水系统,还得增加不少建筑材料,而且工期肯定得延长。
他就赶紧给甲方出了个变更方案,包括增加的成本预算和延长的工期天数。
甲方看了之后,还觉得老王要价高了,又开始了新一轮的谈判。
老王就说:“您这突然加个停车场,就像我本来做个小蛋糕,您突然要改成大蛋糕,材料和时间肯定都得多花呀。
”2. 工期管理的挑战。
这个写字楼工程的工期可是写得死死的在合同里。
老王手下的工人有时候会因为各种原因误工,比如说天气不好,或者是设备突然坏了。
有一次,起重机坏了,这一修就是好几天。
老王急得像热锅上的蚂蚁,因为按照合同,如果工期延误,他得给甲方交违约金。
工程项目合同管理案例题

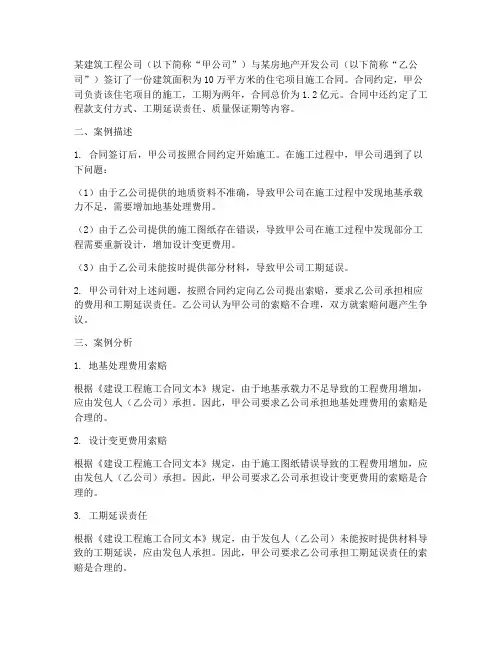

某建筑工程公司(以下简称“甲公司”)与某房地产开发公司(以下简称“乙公司”)签订了一份建筑面积为10万平方米的住宅项目施工合同。
合同约定,甲公司负责该住宅项目的施工,工期为两年,合同总价为1.2亿元。
合同中还约定了工程款支付方式、工期延误责任、质量保证期等内容。
二、案例描述1. 合同签订后,甲公司按照合同约定开始施工。
在施工过程中,甲公司遇到了以下问题:(1)由于乙公司提供的地质资料不准确,导致甲公司在施工过程中发现地基承载力不足,需要增加地基处理费用。
(2)由于乙公司提供的施工图纸存在错误,导致甲公司在施工过程中发现部分工程需要重新设计,增加设计变更费用。
(3)由于乙公司未能按时提供部分材料,导致甲公司工期延误。
2. 甲公司针对上述问题,按照合同约定向乙公司提出索赔,要求乙公司承担相应的费用和工期延误责任。
乙公司认为甲公司的索赔不合理,双方就索赔问题产生争议。
三、案例分析1. 地基处理费用索赔根据《建设工程施工合同文本》规定,由于地基承载力不足导致的工程费用增加,应由发包人(乙公司)承担。
因此,甲公司要求乙公司承担地基处理费用的索赔是合理的。
2. 设计变更费用索赔根据《建设工程施工合同文本》规定,由于施工图纸错误导致的工程费用增加,应由发包人(乙公司)承担。
因此,甲公司要求乙公司承担设计变更费用的索赔是合理的。
3. 工期延误责任根据《建设工程施工合同文本》规定,由于发包人(乙公司)未能按时提供材料导致的工期延误,应由发包人承担。
因此,甲公司要求乙公司承担工期延误责任的索赔是合理的。
四、解决方案1. 甲公司与乙公司协商解决争议,明确各自的责任。
2. 甲公司根据合同约定,向乙公司提交索赔报告,要求乙公司支付相应的费用和赔偿工期延误损失。
3. 如协商不成,甲公司可向相关仲裁机构申请仲裁。
五、启示1. 在签订工程项目合同前,应充分了解和评估项目风险,确保合同条款的合理性和可操作性。
2. 在施工过程中,甲乙双方应严格按照合同约定履行义务,确保工程质量和进度。
工程合同管理索赔案例

工程合同管理索赔案例案例背景某建筑公司(以下简称甲方)与一家工程承包商(以下简称乙方)签订了一份工程项目合同。
合同约定,乙方负责一项商业综合体的建设工程,工程总造价为1亿元人民币,工期为两年。
合同中还明确了工程质量标准、进度要求以及违约责任等条款。
索赔起因在工程进行到一半时,由于甲方提供的地质勘察报告存在误差,导致实际施工中遇到了未预见的地下水位问题,这直接影响了工程的进度和质量。
乙方因此提出了额外的成本和延期索赔。
索赔处理过程1. 问题发现与通知:乙方在发现问题后立即书面通知甲方,并附上了相关证据,如现场照片、地质勘察报告差异对比等。
2. 协商会议:双方组织了多次协商会议,就索赔的合理性、必要性以及具体金额进行了深入讨论。
3. 专家评估:由于双方对地下水位问题的影响程度存在分歧,决定聘请第三方专家进行评估,并提供专业意见。
4. 索赔方案制定:根据专家意见和双方协商结果,乙方制定了详细的索赔方案,包括延期施工的时间、增加的成本明细等。
5. 最终协议:经过多轮协商,甲乙双方最终就索赔金额和延期时间达成一致,并签订了补充协议。
索赔结果经过协商,甲方同意支付乙方额外的成本赔偿,并对工程延期给予一定的时间补偿。
具体金额和延期时间根据实际损失和专家评估报告确定。
案例分析本案例中,乙方能够成功获得索赔,关键在于以下几点:- 及时通知:乙方在发现问题后立即通知甲方,避免了延误处理的最佳时机。
- 充分准备:乙方收集了充分的证据,为索赔提供了有力支持。
- 专业评估:引入第三方专家评估,增加了索赔的公正性和专业性。
- 有效沟通:双方通过有效沟通,最终找到了双方都能接受的解决方案。
结语。
合同管理典型案例

合同管理典型案例
以下是一些合同管理典型案例:
1. 工程承包合同纠纷案例:甲公司与乙公司签订了一份工程承包合同,约定由乙公司为甲公司承建一座大楼。
但在建设过程中,乙公司未能按时完成工程,导致甲公司遭受了巨大的经济损失。
甲公司向法院提起诉讼,要求乙公司赔偿损失。
法院最终判决乙公司赔偿甲公司的经济损失。
2. 销售合同纠纷案例:丙公司与丁公司签订了一份销售合同,约定由丙公司向丁公司供应一批货物。
但在交货时,丙公司交付的货物数量与合同约定不符,导致丁公司遭受了损失。
丁公司向法院提起诉讼,要求丙公司赔偿损失。
法院最终判决丙公司赔偿丁公司的经济损失。
3. 服务合同纠纷案例:戊公司与己公司签订了一份服务合同,约定由戊公司为己公司提供技术支持服务。
但在服务过程中,戊公司未能按时完成服务,导致己公司遭受了损失。
己公司向法院提起诉讼,要求戊公司赔偿损失。
法院最终判决戊公司赔偿己公司的经济损失。
这些案例表明,合同管理对于保障合同双方的权益、维护市场秩序、促进经济发展等方面具有重要的意义。
在实际操作中,合同管理应注
意合同条款的制定、合同履行的监督、合同纠纷的处理等方面,以确保合同的合法性和有效性。
建设工程合同管理与案例分析6篇

建设工程合同管理与案例分析6篇篇1建设工程合同管理与案例分析一、引言建设工程是社会发展的重要组成部分,通过建设工程可以改善人们的生活环境、促进经济发展。
建设工程的过程中,合同管理是非常重要的环节,合同管理的好坏直接影响到建设项目的成败。
本文将结合具体案例,分析建设工程合同管理的重要性及相关问题,并提出解决方案。
二、建设工程合同管理的重要性1. 确定双方权利义务建设工程合同是建设工程的法律依据,通过合同规定双方的权利和义务,明确建设工程的标准和要求。
合同管理可以避免双方在建设过程中出现纠纷,保障双方的合法权益。
2. 确保项目按时按质完成建设工程合同规定了工程完成的时间、质量和验收标准,通过合同管理可以及时发现问题并加以解决,确保工程按时按质完成。
3. 防范风险建设工程合同管理可以识别潜在风险并采取措施加以防范,降低工程项目的风险性,保障建设工程的顺利进行。
4. 维护工程质量建设工程合同管理可以监督工程质量,发现并纠正质量问题,确保工程质量符合要求,提升工程的可持续发展能力。
三、建设工程合同管理存在的问题1. 合同不严谨有些建设工程合同存在不严谨的情况,合同中规定不清晰、不明确,导致工程合同管理的困难。
2. 合同变更频繁在建设工程过程中,由于各种原因可能需要对合同进行变更,但有些项目在变更合同时流程复杂,变更频繁,增加了项目管理难度。
3. 合同履行不力有些建设工程项目在履行合同过程中存在不尽责任、不认真负责的情况,导致工程质量无法保障,还可能引发纠纷。
4. 合同执行不规范一些建设工程项目在合同执行过程中不按照规定执行,导致工程进度延误,质量下降,甚至造成财务损失。
四、建设工程合同管理的解决方案1. 建立完善的合同管理体系建设工程项目应建立完善的合同管理体系,明确合同管理的程序和责任人,保证合同管理的高效运转。
2. 加强合同约束力建设工程合同应当具有较强的约束力,一旦合同发生违约行为,应依法追究责任,维护合同的权威性和严肃性。
历年一建工程招投标与合同管理案例

历年一建工程招投标与合同管理案例案例一:招投标中的串标问题。
话说有这么一个工程项目招标,有好几家建筑公司都想拿下这个项目。
其中啊,有两家公司A和B动起了歪脑筋。
他们私下商量好了,在投标报价的时候互相配合,让A公司报一个比较低的价格,B公司报一个相对高一点但又不会高得离谱的价格。
这样呢,就给其他竞争对手造成一种假象,好像A公司的报价很有竞争力似的。
在开标和评标过程中,评委们发现A公司的报价虽然低,但是它的一些技术方案和B公司的有很多相似之处,而且这两家公司在一些关键条款的响应上,就像是商量好的一样。
这时候,评委们就开始怀疑这两家公司串标了。
经过深入调查,发现他们之间确实存在不正当的沟通和协作行为。
最后呢,这两家公司都被取消了投标资格,这个项目只能重新招标。
这就告诉我们啊,在招投标过程中,串标这种行为是绝对不允许的,要保证公平竞争。
案例二:合同中的变更管理。
有一个建设工程合同,甲方是业主,乙方是施工单位。
合同签好之后,工程就开始施工了。
施工到一半的时候,甲方突然提出要对工程的一部分设计进行变更。
原来计划的一个小会议室要改成一个大会议室,这就涉及到结构的改变、装修风格的调整等好多方面的问题。
乙方接到这个变更通知后,就开始核算成本的增加。
按照合同约定,对于这种甲方提出的变更,乙方有权要求调整合同价款。
乙方的项目经理就开始详细地列出了因为这个变更所需要增加的材料费用、人工费用,还有可能延长的工期。
然后呢,向甲方提交了一份变更申请报告,里面把这些情况都写得清清楚楚。
甲方收到报告后,组织了相关的技术人员和造价人员进行审核。
审核过程中,甲方发现乙方有些费用计算得好像有点高,就和乙方进行协商。
双方就像在菜市场买菜一样讨价还价,最后达成了一个一致的意见,确定了新的合同价款和工期调整方案。
这个案例就体现了合同变更管理的重要性,既要遵循合同约定,又要合理地处理双方的利益关系。
案例三:投标文件的失误。
有一家建筑公司参加一个大型项目的投标。
工程合同管理案例分析(第2章)

工程合同管理案例分析(第二章)案例1甲公司同时向乙厂、丙厂发出两份电报,电报称:我公司需要河沙200吨,贵厂如有货,请于见电报之次日用电报通知我公司,我公司派员验货后购买。
收到电报后,乙厂和丙厂分别向甲公司拍发了电报并提供了河沙型号、价格、数量。
丙厂发电报同时,用火车将200吨河沙发往甲公司所在地的车站。
收到乙厂、丙厂的电报后,甲公司决定购买乙厂的河沙,派人验货签订了合同.丙厂的200吨河沙到达甲公司的铁路专用线后。
丙厂代表找甲公司经理索要货款,甲公司称其已购买了乙厂的河沙,拒收丙厂的河沙.丙厂向法院起诉。
请问:(1)甲公司向乙厂、丙厂拍发的电报的法律性质是什么?为什么? (2)乙厂、丙厂向甲公司拍发的电报的法律性质是什么?为什么?(3)甲公司是否承担违约责任,为什么?案例2 2004年4月,新疆阿图什富江有色金属有限责任公司(原告)和方守祥(被告)签订协议,约定双方在哈萨克斯坦投资建立炼钢厂,约定被告将设备作价80万元,原告付60万元设备款,剩余20万被告作为20%股份入股.原告投入设备等,以80%股份入股。
原告支付定金20万元,余款40万元在设备出厂之日一次付清。
原告支付被告定金20万元后发现,被告所称设备是被告和其他人共同所有,不是被告个人所有的,该设备为国家明令淘汰的产品,故要求确认合同无效,被告双倍返还定金40万元,确认产品为国家淘汰产品。
被告反诉称其已经购买好了设备,但是原告解除合同构成违约,应该定金不予返还,原告支付被告垫付的费用19万余元,请求解除合同。
昌吉市法院认为原被告合同合法有效,原告没有按照合同约定履行支付被告购买配件和招收工人的前期的费用,是双方未能履行合同的主要原因,原告应该承担违约责任。
由于合同总金额为80万,故对于被告要求的定金超过合同总金额的20%部分不予支持.法院判决合同解除,被告收取的20万元定金16万归被告所有,其余4万元被告返还原告。
原告不服上诉称合同标的是国家明令淘汰的产品,故合同应该为无效.昌吉回族自治州中级法院查明被告提供给原告的设备已列入1999年国家经贸委的淘汰落后产品目录中。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
案例1
背景:某年6月A单位拟建办公楼一栋,工程地址位于已建成的Y小区附近。
A单位就勘察任务与B单位签订了工程合同。
合同规定勘察费20万元。
该工程经过勘察、设计等阶段于9月10日开始施工。
施工承包商为D建筑公司。
问题:1、委托方A应预付勘察定金数额是多少?
2、该工程签订勘察合同几天后,委托方A单位通过其他渠道获得X小区业主C单位提供的X小区的勘察报告。
A单位认为可以借用该勘察报告,A单位即通知B单位不再履行合同。
请问在上述事件中,哪些单位的做法是错误的?为什么?A单位是否有权要求返还定金?
3、若A单位和B单位双方都按期履行勘察合同,并按B单位提供的勘察报告进行设计与施工。
但在进行基础施工阶段,发现其中有部分地段地质情况与勘察报告不符,出现软弱地基,而在原报告中并未指出。
此时B单位应承担什么责任?
4、问题3中,施工单位D由于进行地基处理,施工费增加20万元,工期延误20天,对于这种情况,D单位应怎样处理?而A单位应承担什么责任?
5、在上述事件中,施工单位D可以提供的索赔证据有哪些?
案例2
某房屋建筑工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)(GF-1999-0201)》签订了建设工程施工合同。
在工程施工过程中,发生了如下事项:
1、某分项工程由于建设单位提出工程使用功能的调整,进行了设计变更。
2、在基槽开挖后,施工单位未按照施工组织设计对基槽四周进行围栏防护,供货商进入施工现场不慎掉入基坑摔伤,由此发生医疗费用1万元。
3、施工合同中规定建设单位给施工单位供应图纸7套,施工单位在施工中要求建设单位再提供3套图纸。
4、在工程施工过程中,当进行到施工图纸所规定的处理边缘时,施工单位在取得在场工程师同意的情况下,为了确保工程质量,将施工范围适当扩大,因此增加成本3万元。
5、在结构施工中,施工单位需要在夜间浇筑混凝土,经建设单位同意并办理了有关手续。
按地方政府有关规定,在晚上10点以后一般不得施工,若有特殊需要给附近居民补贴,此项补贴费用2万元。
问题:
1、事件1中造价工程师对变更部分的合同价款应根据什么原则确定?
2、事件2中该医疗费用应该由谁来承担?为什么?
3、事件3中施工图纸的费用应由谁来支付?为什么?
4、事件4中该部分增加的成本应该由谁承担?为什么?
5、事件5中给附近居民的补贴费用应由谁承担?为什么?
案例3
某工程投标中,承包商按招标文件参考资料中提供的用砂地点距工地5公里的资料投标中标。
但开工后,经工程师检查该砂不符合要求,承包商只得从另一距工地10公里供砂点采购,增加了费用10万元,承包商要求业主给予补偿。
在一个关键工作面上又发生几种原因造成的暂时停工:8月20日至26日施工设备出现了罕见故障;业主应于8月24日交承包商的后续图纸直到9月6日下午才交给承包商;9月7日至12日工地下了特大的暴雨;造成9月11日至15日,该工地供电全面中断。
承包商和业主方达成一天停工赔偿1万元人民币的一致意见。
为此,承包商共提出工期索赔25天,赔偿25万元的费用。
问题:
(1)工程索赔处理的原则是什么?
(2)承包商因碎石场地点的变化提出的索赔合理吗?为什么?
(3)作为监理工程师,可以批准的工期和费用索赔额分别是多少?为什么?
案例4
背景:某汽车制造厂土方工程中,承包商在合同标明有松软石的地方没有遇见松软石,因此工期提前1个月。
但在合同中另一未标明有坚硬岩石的地方遇到更多的坚硬岩石,开挖工作变得更加困难,由此造成了实际生产率比原计划低得多,经测算影响工期3个月。
由于施工速度减慢,使得部分施工任务拖到雨季进行,按一般公认标准推算,又影响工期2个月。
为此承包商准备提出索赔。
问题:
(1)该项施工索赔能否成立?为什么?
(2)在该索赔事件中,应提出得索赔内容包括哪些方面?
(3)在该索赔事件中,可以提供的索赔证据有哪些?请列举五个。
(4)承包商应提供的工程索赔文件有哪些?
(5)若业主方要进行反索赔,则要从哪几方面进行?
案例5
背景:某厂房建设场地原为农田。
按设计要求在厂房地坪范围内的耕植土应清除,基础必须埋在老土层下2.00m处。
为此,业主在“三通一平”阶段就委托土方施工公司清除了耕植土并用好土回填压实至一定设计标高,故在施工招标文件中指出,施工单位无需再考虑清除耕植土问题。
某施工单位通过投标方式获得了该项工程施工任务,并与建设单位签订了固定价格合同。
然而,施工单位在开挖基坑时发现,相当一部分基础开挖深度虽已达到了设计标高,但仍未见老土,且在基坑和场地范围内仍有一部分深层的耕植土和池塘淤泥等必须清除。
问题:
(1)在工程中遇到地基条件与原设计所依据的地质资料不符时,承包商应该怎么办?
(2)在工程中发生设计变更后,工程师对变更部分的合同价款应根据什么原则确定?
(3)根据修改的设计图纸,基坑开挖要加深加大,造成土方工程量增加,施工工效降低。
在施工中又发现了较有价值的出土文物,造成承包商部分施工人员和机械窝工,同时承包商为保护文物付出了一定的措施费用。
请问承包商应如何处理此事?
案例6
背景:
某施工单位根据领取的某2000 平方米两层厂房工程项目招标文件和全套施工图纸,采用低报价策略编制了投标文件,并获得中标。
该施工单位(乙方)于2009年5月10日与建设单位(甲方)签订了该工程项目的固定总价施工合同。
合同工期为8个月。
甲方在乙方进入施工现场后,因资金紧缺,无法如期支付工程款,口头要求乙方暂停施工一个月。
乙方亦口头答应。
工程按合同规定期限验收时,甲方发现工程质量有问题,要求返工。
两个月后,返工完毕。
结算时甲方认为乙方迟延交付工程,应按合同约定偿付逾期违约金。
乙
方认为临时停工是甲方要求的。
乙方为抢工期,加快施工进度才出现了质量问题,因此迟延交付的责任不在乙方。
甲方则认为临时停工和不顺延工期是当时乙方答应的。
乙方应履行承诺,承担违约责任。
问题:
(1)该工程采用固定总价合同是否合适?为什么?
(2)该施工合同的变更形式是否妥当?为什么
(3)合同法规定合同争议的解决方式有几种?此合同争议依据合同法律规范应如何处理?
案例7:
某承包人与业主签订了一份施工合同,规定合同工期100天。
在实际施工中,发生了如下几项事件:
事件1,业主方未能按时提供全部施工场地,使平整场地工作延长了3天。
事件2,在基础施工中,施工现场遇到了一些工程地质勘探没有探明的流沙,处理流沙造成工期延长2天。
事件3,在混凝土浇注施工中,主要施工设备出现故障,停工检修3天。
事件4,在装饰工作中,由于业主方提供的某种材料不合格,因拆除和重新施工使整个作业延长3天。
事件5,在楼梯施工中,因业主方提出设计变更,造成整个施工时间增加2天。
问题:
(1)在上述事件中,承包人可就哪些事件提出补偿要求?为什么?
(2)在事件2中,施工现场遇到了一些工程地质勘探没有探明的流沙,在原勘察报告中未指出。
此时该项目的勘察单位应承担什么责任?
(3)在上述事件中,承包人可以提供的索赔证据有哪些?。
