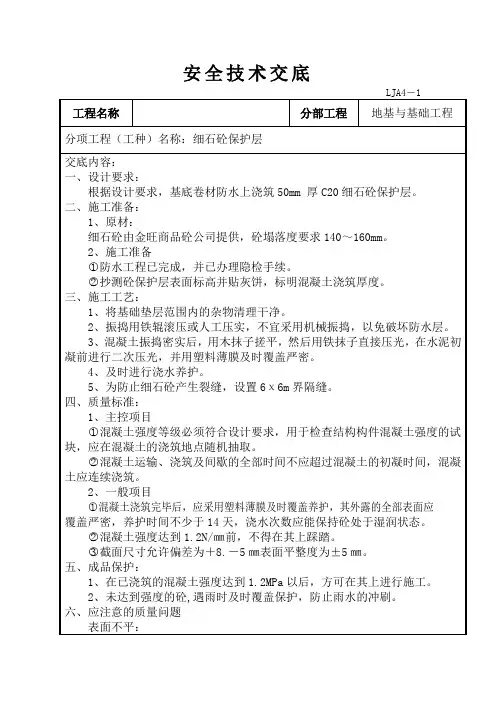

防水细石混凝土保护层技术交底修订稿
细石砼保护层安全技术交底

三、施工工艺:
1、将基础垫层范围内的杂物清理干净。
2、振捣用铁辊滚压或人工压实,不宜采用机械振捣,以免破坏防水层。
3、混凝土振捣密实后,用木抹子搓平,然后用铁抹子直接压光,在水泥初凝前进行二次压光,并用塑料薄膜及时覆盖严密。
4、及时进行浇水养护。
5、为防止细石砼产生裂缝,设置6χ6m界隔缝。
混凝土强度达到1.2N/㎜前,不得在其上踩踏。
截面尺寸允许偏差为+8.-5㎜表面平整度为±5㎜。
五、成品保护:
1、在已浇筑的混凝土强度达到1.2MPa以后,方可在其上进行施工。
2、未达到强度的砼,遇雨时及时覆盖保护,防止雨水的冲刷。
六、应注意的质量问题
表面不平:
1、原因:灰饼标高不准,操作人员不能严格按照抄测标高找平。
四、质量标准:
1、主控项目
混凝土强度等级必须符合设计要求,用于检查结构构件混凝土强度的试块,应在混凝土的浇筑地点随机抽取。
混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间,混凝土应连续浇筑。
2、一般项目
混凝土浇筑完毕后,应采用塑料薄膜及时覆盖养护,其外露的全部表面应
覆盖严密,养护时间不少于14天,浇水次数应能保持砼处于湿润状态。
接底人:
年月日
注:分部(分项)工程安全技术交底与各工种交底(分盒目录第四盒中除第8项外)
安全技术交底
LJA4-1
工程名称
分部工程
地基与基础工程
分项工程(工种)名称:细石砼保护层
交底内容:
一、设计要求:
根据设计要求,基底卷材防水上浇筑50mm 厚C20细石砼保护层。
二、施工准备:
1、原材:
(完整word版)细石混凝土防水保护层施工技术交底

细石混凝土防水保护层施工技术交底交底内容:一、施工准备1、作业条件1.1、基础防水层施工完毕并已交接完毕,验收合格。
2、材料及主要机具2.1防水保护层为细石混凝土,标号为C20;2.2主要工具:灰耙、刮杠、抹子、白线、铁锹、振动棒(器)等。
二、施工工艺1、工艺流程按设计找坡、贴灰饼→铺细石混凝土→铺设钢筋网片、找平→覆盖薄膜→养护→清理2、贴灰饼、冲筋:根据设计要求,防水保护层上需要找坡到地漏处,将标高点标志在主楼和其他建筑物的侧壁上,然后拉线或用仪器按间距2.0m按设计坡度作灰饼。
3、铺细石混凝土:保护层采用汽车泵或地泵将混凝土送至浇筑地点,特殊部位可砼运输车直接运送至浇筑地点(注意在行驶过程中保护好防水),然后将混凝土摊开,铺设高度微高于灰饼高度。
4、铺设钢筋网片、找平:摊铺细石混凝土后,用长刮杠按灰饼的高度刮平整,用振动棒(器)振捣密实,表面塌陷处应用细石混凝土铺平,满铺钢筋网片,网片间搭接100mm,网片位置在距防水保护层表面1/3处,再挂线测量混凝土找坡是否正确,确认无误后用长刮杠刮一次,然后用抹平压光。
5、养护:细石混凝土保护层达到初凝后,用塑料布覆盖。
6、清理:保护层施工完毕后,将散落在大面上的混凝土,施工过程中产生的垃圾清扫干净。
三、质量标准1、保护层混凝土采用细石混凝土,所用的水泥、骨料、水、外加剂应符合规定要求,进场混凝土坍落度要求为160mm。
严禁私自往混凝土内加水稀释2、混凝土的配合比、养护必须符合施工规范规定。
3、混凝土平整密实、表面无裂缝、蜂窝、麻面等缺陷。
四、成品保护1、在已浇筑的保护层混凝土强度达到1.2Mpa以后(在混凝土保护层行走不留脚印),方可允许人在其上走动和进行其它工序。
2、保护层,避免泵管直接接触防水层,造成防水层损坏。
如发现防水破坏,及时修补,不得瞒报、延报。
五、安全、文明施工1、混凝土浇筑的时间严格按照甲方要求时间施工。
2、非电工人员严禁动电箱开关。
屋面细石混凝土保护层技术交底

福建省建设工程质量监督总站监制
厦门市建设工程质量安全监督站印
技术及安全交底记录
建设工程名称
交底时间
年月日
单位工程名称
记录人
交底人
接受交底班组
参加单位
单位代表
交底内容:屋面细石混凝土保护层技术交底
一、概况
本工程屋面工程防水保护层采用C20细石混凝土40厚,基层为现浇水泥聚苯板保温隔热层。
二、施工准备
1、材料
水泥;宜用P、O32.5R
砂;中粗砂,含泥量<2%
碎石:粒径5—20CM,含泥量<1%,石子坚硬级配良好。
3、养护:待混凝土终凝后,必须进行养护,浇水养护不少于14d。
4、分格缝处理:待混凝土浇水养护满足要求后,所有纵横分格缝相互贯通,清理干净,将嵌油膏部位的表面均匀涂刷冷底子油,并于当天灌嵌好油膏。
四、质量制
原材料混凝土强度、厚度必须符合设计及规范的要求。
细石混凝土的表面平整、压实抹光、无裂缝、起壳。
2、作业条件
保温层施工完毕,且经验收合格。
三、操作工艺
设置分格缝→混凝土浇筑→养护→分格缝嵌油膏
1、设置分格缝:按设计或按纵横间距不大于6M设置分格缝,分格缝为20—30mm,下口应比上口窄,成∨形。
下口宽为20,上口宽宜30,成∨形缝。
2、混凝土浇注:按设计配合比搅拌和好细石混凝土,先远后近,先高后低的原则,逐格进行施工,保护层与女儿墙、山墙、栏板之间预留30 mm的缝隙。混凝土浇注应按分格板及高度摊开刮平,用压滚筒来回碾平整,直至混凝土表面泛浆后再用木抹子将表面抹平压实,待初凝时,进行二次压浆抹光,取出分格缝隔板,及时修补分格缝缺损部分。

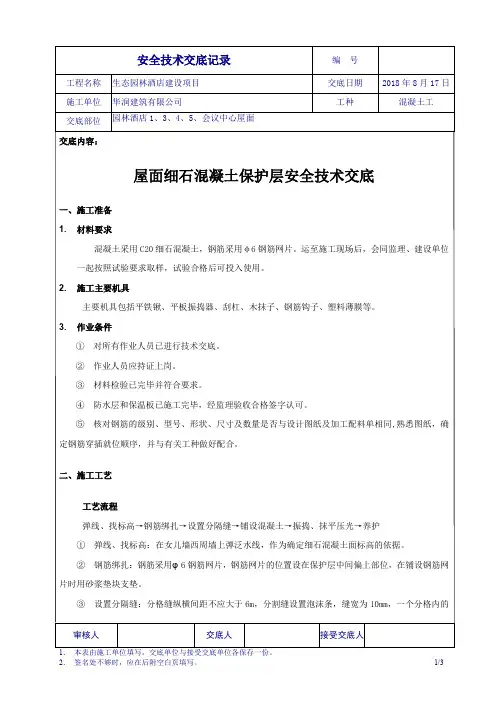

细石混凝土保护层安全技术交底

③所有材料堆放及操作地点要备好、备齐消防用灭火器及砂子。
④所有操作者必须经过安全三级教育培训特殊工种应持有安全操作上岗证。
⑤作业前对操作工人进行有针对性的书面安全交底。
⑥高温天气应及时饮水,配备防暑降温药品,防止中暑。
⑦振动器必须专人操作,配制专用配电箱,接入漏电保护器。
⑧混凝土振捣人员应穿戴胶鞋、绝缘手套,振动器应有防漏电装置,不得挂在钢筋上操作。
尺量检查
2
标高
±10
水准仪检查
3
截面尺寸
+8、-5
尺量检查
4
表面平整度
8
米靠尺和契形尺检查
四
①在施工中,对保温板等进行妥善保护,不得碰撞损伤。
②加强对混凝土养护,保证混凝土强度增长的需要。
③防止混凝土对其它结构污染。
五
①屋面施工时严禁将清理的灰渣、废料向下抛落。施工人员必须配戴安全帽。
②经常对机械设备的维修保养,保证工作良好,降低噪音。
2钢筋绑扎:钢筋采用φ6钢筋网片,钢筋网片的位置设在保护层中间偏上部位,在铺设钢筋网片时用砂浆垫块支垫。
3设置分隔缝:分格缝纵横间距不应大于6m,分割缝设置泡沫条,缝宽为10mm,一个分格内的混凝土应尽可能连续浇筑,不留施工缝。
4振捣、抹平压光:振捣宜采用铁辊滚压或人工拍实,不宜采用机械振捣,以免破坏防水层。振实后随即用刮尺按排水坡度刮平,并在初凝前用木抹子提浆抹平,终凝前用铁抹子压光。抹平压光时,不宜在表面掺加水泥砂浆或干灰,否则表层砂浆易产生裂缝与剥落现象。
交底内容:
屋面
一、施工准备
1.
混凝土采用C20细石混凝土,钢筋采用φ6钢筋网片。运至施工现场后,会同监理、建设单位一起按照试验要求取样,试验合格后可投入使用。
防水保护层技术交底

筏板防水保护层技术交底
1.基础筏板防水保护层采用C20细石砼,厚为4cm,采用商品砼。
2.在施工前先准备滑槽及油毡,在手推车经过的地方用油毡铺好,倒砼时不准把防水层损坏。
3.施工人员上防水层不准穿带钉的鞋及高跟鞋,必须穿平跟鞋。
4.铺设保护层前,应把防水表面清理干净,并用水湿润。
5.材料要求:水泥标号不低于32.5R,石子粒径不大于1.5 cm,也不得小于3mm,应冲洗干净,含泥量不大于1%,中砂含泥量不大于3%。
6.在桩钢筋上测好标志,并用红色胶带打好记号,从胶带上口至保护层面为50cm.
7.随铺随拍实,刮平后第一次滚压,以一滚压半滚方法进行纵横方向来回滚实,然后用木抹子抹平,以上工作必须在混凝土初凝前完成,同时掌握收水时间进行第二次抹平。
8.抹平24小时后,及时铺湿麻袋,每天浇水养护4次。
9.细石砼过稠,可略洒水。
10.用3m铝合金尺检查平整度不得大于5mm,标高不得大于5mm,表面不能看到小坑,做好后应达到同室内地面一样质量。
项目部。

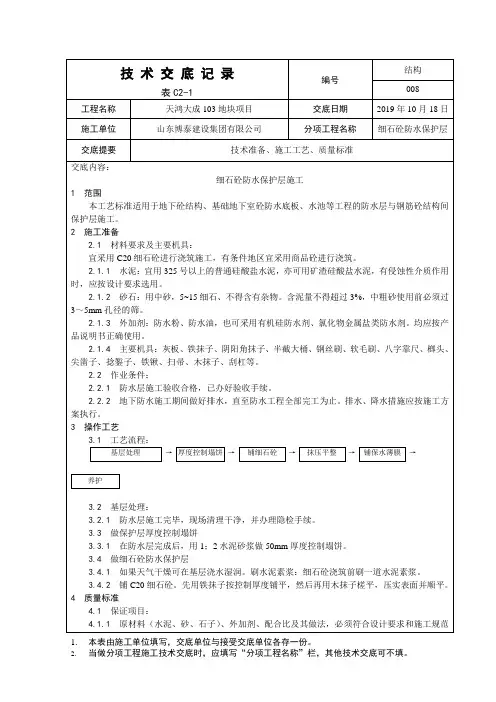

细石砼防水保护层施工技术交底

7.2隐检记录。
7.3分项工程质量检验评定。
7.4设计变更及洽商记录。
7.5其它技术文件。
审核人
交底人
接受交底人
2施工准备
2.1材料要求及主要机具:
宜采用C20细石砼进行浇筑施工,有条件地区宜采用商品砼进行浇筑。
2.1.1水泥:宜用325号以上的普通硅酸盐水泥,亦可用矿渣硅酸盐水泥,有侵蚀性介质作用时,应按设计要求选用。
2.1.2砂石:用中砂,5~15细石、不得含有杂物。含泥量不得超过3%,中粗砂使用前必须过3~5mm孔径的筛。
技 术 交 底 记 录
表C2-1
编号
结构
008Leabharlann 工程名称天鸿大成103地块项目
交底日期
2019年10月18日
施工单位
山东博泰建设集团有限公司
分项工程名称
细石砼防水保护层
交底提要
技术准备、施工工艺、质量标准
交底内容:
细石砼防水保护层施工
1范围
本工艺标准适用于地下砼结构、基础地下室砼防水底板、水池等工程的防水层与钢筋砼结构间保护层施工。
3操作工艺
3.1工艺流程:
基层处理
→
厚度控制塌饼
→
铺细石砼
→
抹压平整
→
铺保水薄膜
→
养护
3.2基层处理:
3.2.1防水层施工完毕,现场清理干净,并办理隐检手续。
3.3做保护层厚度控制塌饼
3.3.1在防水层完成后,用1;2水泥砂浆做50mm厚度控制塌饼。
3.4做细石砼防水保护层
3.4.1如果天气干燥可在基层浇水湿润。刷水泥素浆:细石砼浇筑前刷一道水泥素浆。
屋面防水保护层施工技术交底

技术交底记录资料编号工程名称施工单位审核人分包单位□施组总设计交底□单位工程施组交底□施工方案交底□专项施工方案交底 施工作业交底交底部位接受交底范围混凝土班组交底摘要:屋面为正置式屋面,保护层材料采用C20细石混凝土,厚度为50mm,采用汽车泵浇筑。
交底内容:一、作业准备1、材料要求表1材料计划表序号名称规格/型号单位数量备注1混凝土C20细石m³2472挤塑聚苯板20mm m³23聚合物水泥砂浆/m³14石油沥青/t 0.035塑料薄膜/㎡6006绝缘鞋/双107尼龙线/m 2008绝缘手套/副202、主要机具表2主要机具计划表序号名称规格/型号单位数量备注1汽车泵YD-37-30台12平板式震动器ZF220台23墨斗/个24运输小车/辆45小水桶/个66半截桶/个67笤帚/把282m 靠尺2m 把29铁滚子/个410铁/木抹子/个411平锹/把412钢丝刷/个413凿子/个414锤子/把415坡度尺JZC-B2个3162m靠尺SW-LR180个317塞尺K1085个318钢针/个33、作业条件(1)屋面防水卷材已完成蓄水试验,并验收合格,劳务队接到项目部通知后方可施工。
(2)各种穿过屋面的预埋管件、烟囱、女儿墙、伸缩缝等根部的防水,已按要求处理好。
(3)现场临水临电已检查完毕,能正常使用。
(4)屋面保护层施工机具及材料已运至作业面并码放整齐。
(5)劳务队人员及机具等准备到位,劳务队做好防尘环保措施。
二、操作工艺1、工艺流程基层处理→铺设隔离层→打点、冲筋→设置分隔缝→浇筑细石混凝土→养护→验收2、施工工艺(1)基层清理:将防水层上表面的杂物清扫干净。
(2)铺设隔离层:基层处理干净后,进行铺设0.4mm厚聚乙烯膜,聚乙烯膜铺设应平整,搭接宽度为50mm,不得有褶皱、破损和漏铺现象。
(3)打点、冲筋:根据保护层厚度要求,拉线找坡,按纵横方向l.5m间距打点(贴灰饼),铺抹找坡时,先按流水方向以间距1.5m冲筋,宽度20mm。
屋面细石混凝土防水层工程技术交底

屋面细石混凝土防水层工程技术交底
技术交底内容:
48.6.1 主控项目
48.6.1.1 细石混凝土的原材料及配合比必须符合设计要求。
检验方法:检查出厂合格证、质量检验报告、计量措施和现场抽样复验报告。
48.6.1.2 细石混凝土防水层不得有渗漏或积水现象。
检验方法:雨后或淋水、蓄水检验。
48.6.1.3 细石混凝土防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出层面管道的防水构造,必须符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
48.6.1.4 天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
48.6.2 一般项目
48.6.2.1 细石混凝土防水层应表面平整、压实抹光、不得有裂缝、起壳、起砂等缺陷。
检验方法:观察检查。
48.6.2.2 细石混凝土防水层的厚度和钢筋位置应符合设计要求。
检验方法:观察和尺量检查。
48.6.2.3 细石混凝土分格缝的位置和间距应符合设计要求。
检验方法:观察和尺量检查。
48.6.2.4 细石混凝土防水层表面平整度的允许偏差为5mm。
检验方法:用2m靠尺和楔形塞尺检查
注:①主控项目第3、4条中48.6.1.3和48.6.1.4条为“细部构造”
节。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
及时对使用工具的清理干净,并堆放整齐。
混凝土振捣人员应穿戴胶鞋、绝缘手套,振动器应有防漏电装置,不得挂在钢筋上操作。
基坑搭设上下梯道,不得在基坑上下攀缘。
尽可能安排在白天施工,减少对周边居民生活的影响。如在夜间施工,应装设足够的照明。
工完场清,对道路抛洒的混凝土及时清理。
防水细石混凝土保护层技术交底
技术交底记录
年月日
工程名称
兆丰大厦
分部工程
地基和基础
分项工程名称
防水保护层
交底内容:
防水保护层施工
1施工准备
材料及主要机具:
C20细石混凝土(威顿的商品砼)
平铁锹、平板振捣器、刮杠、木抹子、钢筋钩子、塑料薄膜、保温棉。
作业条件:
防水层施工完毕,经监理验收合格签字认可,隐蔽验收手续已办理完成。
2米靠尺和契形尺检查
4成品保护
在施工中,对防水卷材等进行妥善保护,不得碰撞损伤。
加强对混凝土养护,保证混凝土强度增长的需要。
防止混凝土对其它结构污染。
5安全文明施工、消防环保措施
及时派人员对道路洒水、道路清扫,防止混凝土污染、尘土飞扬。
经常对机械设备的维修保养,保证工作良好,降低噪音。
振动器必须专人操作,配制专用配电箱,接入漏电保护器。
B、评定混凝土的强度的试块,必须按《混凝土质量控制标准》的规定取样、制作、养护和实验,其强度必须符合设计和质量标准的规定。
C、混凝土应振捣密实,无蜂窝、空洞,无缝隙、加渣层。
允许偏差项目
序
项 目
允许偏差(mm)
检查方法
1
轴线位值
15
尺量检查
2
标高
±10
水准仪
3
截面尺寸
+8 -5
尺量检查
4
表面平整度
8
技术负责人
交底人
接受交底人
2操作工艺
工艺流程:
找标高、做灰饼→铺设混凝土→振捣→找平→养护
找标高、做灰饼:在浇筑防水保护层砼前,用精密水准仪在卷材表面上砂浆灰饼(顶标高为),控制保护层厚度,间距不大于3米。
铺设混凝土:铺设混凝土前先在基层上洒水湿润(由于是冬期施工,应洒一段铺一段,洒水量不宜太多),然后从东开始向西铺设。
振捣:砼应采用平面振动器振捣密实。振捣时间以砼表面泛浆,不再冒气泡和砼不再下沉为准,一般为20~30s。不能漏振和过振。
找平:砼浇筑振实后,随即用4m括尺括平,用铁板抹平整一道,待砼终凝前,用木蟹槎一遍,再铁板收一道,覆盖塑料薄膜。
养护:终凝后及时对混凝土进行保温棉覆盖养护。
冬期施工操作时,所掺防冻剂必须经试验室试验合格后方可使用。氯盐掺量不得大于水泥重量的3%。
3 质量标准
主控项目
A、混凝土所用的水泥、水、骨料、外加剂及混凝土的配合比、原材料计量、搅拌、养护和施工缝处理,必须符合国家标准《混凝土结构工程施工质量验收规范》GB50204-2015和有关规定。
