风机基础施工管理规定

合集下载

风电机安装安全管理规定(4篇)

风电机安装安全管理规定(4篇)

风电机安装安全管理规定第一章总则第一条为了保证风电机安装工作的安全,提高风电机安装的质量和效益,制定本规定。

第二条本规定适用于风电机安装的管理。

第三条风电机安装应当符合国家法律、法规的要求,保证施工过程中的安全和质量。

第四条风电机安装单位应具备相应的资质,并配备专业人员,保证施工安全和质量。

第五条风电机安装单位应制定风电机安装作业方案,明确安装步骤、施工要点和注意事项,确保施工顺利进行。

第六条风电机安装单位应制定风电机安装安全管理制度,做好安全教育培训,提高员工的安全意识和技能。

第七条风电机安装单位应配备必要的安全防护设施和安全设备,确保施工现场的安全。

第八条风电机安装单位应定期组织安全检查,及时发现和消除安全隐患。

第二章安全管理第九条风电机安装单位应设立安全管理机构,负责风电机安装安全管理工作。

第十条风电机安装单位应制定风电机安装安全管理制度,明确各级责任和解决问题的措施。

第十一条风电机安装单位应定期组织安全会议,研究解决存在的安全问题。

第十二条风电机安装单位应制定安全生产目标,建立安全生产责任制。

第十三条风电机安装单位应制定安全教育培训计划,对参与施工的员工进行安全培训。

第十四条风电机安装单位应制定风电机安装作业方案,明确作业流程和注意事项。

第十五条风电机安装单位应配备必要的安全防护设施和安全设备,如安全带、安全网等。

第十六条风电机安装单位应定期组织安全检查,及时发现和消除安全隐患。

第三章施工安全第十七条风电机安装施工前,应进行现场勘察,了解施工环境和地质情况,确定安装方案。

第十八条风电机安装施工前,应进行施工前培训,提高施工人员的工作技能和安全意识。

第十九条风电机安装施工现场应设置合理的防护措施,确保施工现场的安全。

第二十条风电机安装施工现场应保持整洁,清除障碍物,确保施工的顺利进行。

第二十一条风电机安装施工现场的危险区域应设置警示标志,防止他人误入。

第二十二条风电机安装过程中,应加强施工人员的安全防护培训,确保操作人员的安全。

风机基础施工方案

风机基础施工方案

风机基础施工方案目录1. 风机基础施工方案概述 (3)1.1 工程概况 (3)1.2 施工意义和目的 (4)1.3 编制依据和依据来源 (4)2. 施工准备 (5)2.1 施工人员和机械设备 (6)2.2 施工材料和施工物资 (7)2.3 施工图纸、规范和标准 (7)2.4 施工现场布置 (9)3. 施工工艺流程 (9)3.1 施工前期准备 (11)3.2 基础开挖 (11)3.3 基础浇筑 (13)3.4 钢筋和模板安装 (14)3.5 混凝土浇筑 (15)3.6 基础养护与检查 (16)3.7 施工后处理 (17)4. 施工方法与要点 (18)4.1 基础开挖方法与注意事项 (18)4.2 钢筋绑扎与模板安装 (20)4.3 混凝土浇筑工艺 (22)4.4 施工过程中的质量控制 (23)4.5 施工安全和环境保护措施 (24)5. 施工质量控制 (26)5.1 施工质量标准 (27)5.2 施工质量检查与验收 (28)5.3 质量控制记录与报告 (30)6. 施工安全与环境保护 (32)6.1 安全管理措施 (33)6.2 环境保护措施 (34)6.3 应急预案和演练 (34)7. 施工进度计划 (36)8. 施工组织与协调 (37)8.1 施工班组与分工 (39)8.2 施工协调机制 (40)8.3 施工现场管理 (41)9. 后期处理 (41)9.1 工程试运行 (42)9.2 资料整理与移交 (43)9.3 验收与交工 (45)1. 风机基础施工方案概述本方案针对风机的安装,制定了其基础施工的详细计划和实施方案。

该方案旨在确保风机基础牢固可靠,符合设计要求和安全规范,为风机的正常运转提供坚固的保障。

本方案的顺利执行,将保障风机基础的良好质量,为风电项目投产运营提供基础保障。

1.1 工程概况本项目风机基础施工方案旨在为风力发电机组的基础安装提供详细的操作指导和安全措施。

风电场位于地形起伏的丘陵地区,平均海拔约200米,风能资源丰富,具备良好的建设条件。

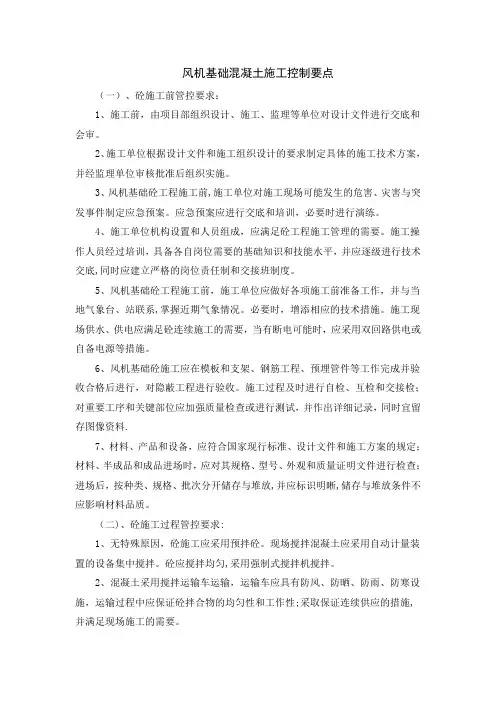

风机基础混凝土施工控制要点

风机基础混凝土施工控制要点

风机基础混凝土施工控制要点(一)、砼施工前管控要求:1、施工前,由项目部组织设计、施工、监理等单位对设计文件进行交底和会审。

2、施工单位根据设计文件和施工组织设计的要求制定具体的施工技术方案,并经监理单位审核批准后组织实施。

3、风机基础砼工程施工前,施工单位对施工现场可能发生的危害、灾害与突发事件制定应急预案。

应急预案应进行交底和培训,必要时进行演练。

4、施工单位机构设置和人员组成,应满足砼工程施工管理的需要。

施工操作人员经过培训,具备各自岗位需要的基础知识和技能水平,并应逐级进行技术交底,同时应建立严格的岗位责任制和交接班制度。

5、风机基础砼工程施工前,施工单位应做好各项施工前准备工作,并与当地气象台、站联系,掌握近期气象情况。

必要时,增添相应的技术措施。

施工现场供水、供电应满足砼连续施工的需要,当有断电可能时,应采用双回路供电或自备电源等措施。

6、风机基础砼施工应在模板和支架、钢筋工程、预埋管件等工作完成并验收合格后进行,对隐蔽工程进行验收。

施工过程及时进行自检、互检和交接检;对重要工序和关键部位应加强质量检查或进行测试,并作出详细记录,同时宜留存图像资料.7、材料、产品和设备,应符合国家现行标准、设计文件和施工方案的规定;材料、半成品和成品进场时,应对其规格、型号、外观和质量证明文件进行检查;进场后,按种类、规格、批次分开储存与堆放,并应标识明晰,储存与堆放条件不应影响材料品质。

(二)、砼施工过程管控要求:1、无特殊原因,砼施工应采用预拌砼。

现场搅拌混凝土应采用自动计量装置的设备集中搅拌。

砼应搅拌均匀,采用强制式搅拌机搅拌。

2、混凝土采用搅拌运输车运输,运输车应具有防风、防晒、防雨、防寒设施,运输过程中应保证砼拌合物的均匀性和工作性;采取保证连续供应的措施,并满足现场施工的需要。

3、未经处理的海水严禁用于钢筋砼机构和预应力砼结构中砼的拌制和养护.4、施工配合比应经施工单位技术负责人批准。

在使用过程中,应根据反馈的砼动态质量信息对砼配合比及时进行调整,当砼性能指标有变化、原材料品质发生显著改变、同一配合比的砼生产间断三个月以上时应重新进行配合比设计。

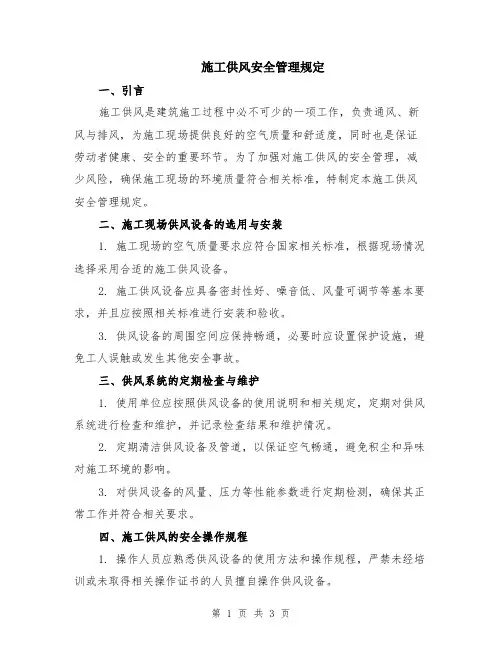

施工供风安全管理规定

施工供风安全管理规定

施工供风安全管理规定一、引言施工供风是建筑施工过程中必不可少的一项工作,负责通风、新风与排风,为施工现场提供良好的空气质量和舒适度,同时也是保证劳动者健康、安全的重要环节。

为了加强对施工供风的安全管理,减少风险,确保施工现场的环境质量符合相关标准,特制定本施工供风安全管理规定。

二、施工现场供风设备的选用与安装1. 施工现场的空气质量要求应符合国家相关标准,根据现场情况选择采用合适的施工供风设备。

2. 施工供风设备应具备密封性好、噪音低、风量可调节等基本要求,并且应按照相关标准进行安装和验收。

3. 供风设备的周围空间应保持畅通,必要时应设置保护设施,避免工人误触或发生其他安全事故。

三、供风系统的定期检查与维护1. 使用单位应按照供风设备的使用说明和相关规定,定期对供风系统进行检查和维护,并记录检查结果和维护情况。

2. 定期清洁供风设备及管道,以保证空气畅通,避免积尘和异味对施工环境的影响。

3. 对供风设备的风量、压力等性能参数进行定期检测,确保其正常工作并符合相关要求。

四、施工供风的安全操作规程1. 操作人员应熟悉供风设备的使用方法和操作规程,严禁未经培训或未取得相关操作证书的人员擅自操作供风设备。

2. 在操作供风设备时,应注意保持设备的稳定,避免晃动或因其他原因导致设备倒塌,造成人员伤害。

3. 对于设备的维护和保养,应先切断供电或供气并进行必要的防护处理,以确保人员的安全。

五、施工供风的应急措施1. 施工现场应设立供风系统的应急停机按钮,并保持通道畅通,以便发生突发情况时快速切断供风设备的运行。

2. 出现设备故障或其他突发情况时,操作人员应及时切断供电或供气,并按照应急处理措施进行处理,确保人员安全。

六、施工供风的监测与评估1. 施工现场应配备空气质量监测设备,定期对施工供风系统的供氧量、空气质量等进行监测与评估,并记录监测结果。

2. 对于监测结果不达标的情况,应及时采取纠正措施,并追踪整改情况,确保施工现场的空气质量符合相关要求。

风机基础浇筑安全技术交底模板

风机基础浇筑安全技术交底模板

一、交底目的为确保风机基础浇筑施工过程中的安全,提高施工人员的安全意识,预防事故发生,现将风机基础浇筑施工过程中的安全技术进行交底。

二、交底内容1. 施工人员安全要求(1)施工人员必须持证上岗,了解风机基础浇筑施工过程中的安全注意事项。

(2)施工人员进入施工现场必须佩戴安全帽、安全带等防护用品。

(3)施工人员应熟悉施工现场环境,了解周边设施和危险源。

2. 施工现场安全要求(1)施工现场应设置明显的安全警示标志,禁止无关人员进入。

(2)施工现场应保持整洁,施工材料堆放整齐,通道畅通。

(3)施工现场应配备足够的消防设施,如灭火器、消防沙等。

3. 风机基础浇筑施工安全要点(1)浇筑前,对模板、钢筋、混凝土等进行检查,确保符合设计要求。

(2)浇筑过程中,应确保混凝土配合比正确,坍落度适中。

(3)浇筑时,混凝土应分层进行,每层厚度不宜超过30cm,每层浇筑后应进行振捣,确保混凝土密实。

(4)浇筑过程中,严禁在模板上行走或放置工具,防止模板变形或损坏。

(5)浇筑过程中,应设专人负责混凝土的供应和浇筑,确保浇筑连续、均匀。

(6)浇筑完成后,应对混凝土表面进行抹平,防止出现蜂窝、麻面等缺陷。

4. 临时设施安全要求(1)施工现场临时设施(如脚手架、围挡等)应符合安全标准,并定期进行检查和维护。

(2)临时设施应设专人负责管理,确保其稳定可靠。

(3)临时设施周围应设置警示标志,防止人员误入。

三、应急处置1. 发现安全隐患,应立即停止施工,及时上报,并采取相应措施进行整改。

2. 发生安全事故,应立即启动应急预案,组织人员救援,并保护现场,等待相关部门进行调查处理。

四、总结风机基础浇筑施工是一项重要的工程,为确保施工过程中的安全,施工人员应严格遵守安全技术交底内容,提高安全意识,预防事故发生。

同时,项目部应加强对施工现场的安全管理,确保施工顺利进行。

风机基础施工管理规定

风机基础施工管理规定

鲁能集团有限公司甘肃分公司风机基础施工管理规定第一章总则第一条为规范基建工程建设期的质量、安全控制,明确风机基础施工质量控制措施和施工安全控制措施,确保工程按计划顺利实施,特制定本规定。

第二条本规定适用于分公司建设项目的各参建单位。

第二章施工质量控制第三条风机基础施工前,必须学习、熟悉分公司的工程管理制度、办法、规定和细则,并严格执行。

第四条督促承建单位提交风机基础施工和基础环安装作业范围内的各单位工程“质量验评项目划分表”及质量检验计划。

第五条依据鲁能集团新能源公司发布的《风电工程质监点清册》,编制各单位工程安装施工“质量见证点清单”,分别列出停工待检点(H)、现场见证点(w)、文件见证点(R)、旁路见证点(S)。

本清单在和建设单位、质监站协调一致后,通知施工单位配合实施。

按确定的质量监控点和见证方式进行见证和记录。

对停工待检点H,坚持上道工序未经检验确认,不准进行下道工序。

第六条坚持施工质量实行施工单位、监理单位、建设单位、质监站四级管理制度和执行由施工单位班组、施工单位、监理单位、建设单位四级验收程序。

监理单位会同业主单位负责Ⅲ级验收,在监理Ⅲ级验收前,先应由施工单位班组和施工单位进行I、Ⅱ级验收,监理单位认为有必要时应对I、Ⅱ级验收进行抽查。

第七条风机基础施工一般步骤为基础开挖、验槽、基础砼垫层、基础环安装就位、钢筋绑扎、模板安装、基础砼浇筑、养护、回填.第八条基础开挖施工单位应充分阅读并了解设计文件提供的工程地质资料。

在开挖地基过程中,核对地质情况,如出现特殊地质时,应警告承包人考虑有关准备措施。

开挖地基时,除满足基础尺寸标高要求外,应考虑基坑坡度(基底增宽尺寸及施工工艺),护坡防护,施工安全等因素。

第九条钢筋绑扎及基础环安装对照设计图纸检查钢筋数量,规格,长度及所在位置,绑扎及焊接质量。

基础环安装预埋件与调节螺丝应焊接牢固。

做好隐蔽工程纪录。

严格检查测量工具的精度,基础上口允许偏差不能超过2mm,控制在2mm以内。

风机基础模板工程施工方案

风机基础模板工程施工方案

风机基础模板工程施工方案第一章总则1.1 项目概况根据项目需求,本施工方案编制适用于风机基础模板工程施工。

工程地点位于_______(具体地点),为了确保工程施工质量、安全、进度,本方案将规定施工组织管理、施工工艺、安全防护措施、质量保障措施等相关内容。

1.2 施工单位本工程监理单位为_______(具体单位),施工单位为_______(具体单位)。

1.3 工程内容本工程主要包括_______(详细列出工程内容)。

1.4 施工顺序工程施工分为土方开挖、模板安装、钢筋绑扎、混凝土浇筑、模板拆除等顺序进行。

第二章施工组织管理2.1 组织结构根据工程需求,施工单位将组建由总工程师、施工员、质量员、安全员等人员组成的施工管理团队。

2.2 职责分工1)总工程师负责全面指挥、协调和监督工地现场管理工作;2)施工员负责具体施工操作、控制现场作业进度;3)质量员负责施工过程中的质量检验、评定工作;4)安全员负责保障现场工人安全,监督安全防护措施的实施。

2.3 安全管理施工过程中,严格遵守国家有关安全生产的规定,设置明显的安全标识,保障现场作业人员的安全。

2.4 环境保护严格遵守环境保护法律法规,施工现场的垃圾、废弃物及时清理,保护周边环境。

第三章施工工艺3.1 土方开挖1)根据设计要求和现场实际情况,采用合理的开挖方法,保证开挖面平整、坚实;2)开挖底板后,及时进行底板检查,确认土质情况和底板平整程度。

3.2 模板安装1)模板采用钢模板,安装前需进行表面清理及检查;2)按设计要求进行模板拼装,确保模板结构牢固、平整。

3.3 钢筋绑扎1)根据设计要求,进行钢筋的预埋安装;2)严格按照构筑物钢筋加工制作工艺和钢筋连接部位进行加工和绑扎。

3.4 混凝土浇筑1)根据设计要求和现场施工条件,选择合适的混凝土搅拌站,确保搅拌站出料质量;2)配置混凝土泵车进行浇筑,并确保浇筑质量。

3.5 模板拆除1)混凝土浇筑完成后,按照混凝土强度和设计图纸要求,合理安排模板拆除工作;2)严格按照拆模顺序和规范进行拆模,避免对混凝土结构造成影响。

施工供风安全管理规定范文

施工供风安全管理规定范文

施工供风安全管理规定范文一、目的和依据施工工地供风安全管理是为了保障工地施工人员的身体健康和生命安全,避免供风系统带来的安全隐患,保证施工过程的顺利进行。

本规定依据国家相关法律法规和工地施工安全管理的要求制定。

二、适用范围本规定适用于所有施工工地,特别是那些需要使用供风系统进行作业的工地。

三、施工供风系统的建设和运行管理1. 施工供风系统的设计、安装和维护应符合国家相关标准和规范,确保系统的正常运行。

2. 施工供风系统的主要设备和管道应经过定期检验和维护,确保其运行安全可靠。

3. 施工供风系统的运行人员应持有相关资格证书,并定期接受培训,熟悉系统的操作和维护流程。

四、施工现场的通风和清洁管理1. 施工现场应根据实际情况合理布置通风设备,保证空气流通,防止作业人员长时间停留在密闭空间中。

2. 施工现场应定期清洁,清除积尘和杂物,确保空气质量达到国家标准要求。

3. 施工现场应设立合理的垃圾分类和处理系统,防止垃圾堆积和异味扩散。

五、供风系统的安全防护措施1. 施工现场应设立明显的安全标识,以指引作业人员正确使用供风系统和避免发生事故。

2. 施工现场应设置可靠的安全警示装置,当供风系统出现故障或异常情况时能及时发出警报,并停止运行。

3. 施工现场应配备足够数量的个人防护用品,包括呼吸面罩、防护服等,供作业人员使用。

六、应急预案和事故处理1. 施工工地应编制供风系统的应急预案,明确各种突发情况下的处理措施和责任人。

2. 施工工地应定期组织应急演练,提高相关人员应对突发情况和事故的应变能力。

3. 如发生供风系统故障或事故,应立即采取措施停止运行,并及时报告上级主管部门和相关责任方。

七、违规处理和责任追究1. 对于违反本规定的行为,施工工地应依法进行处理,包括警告、罚款等。

2. 如因违反本规定导致人员伤亡或财产损失,相关责任方将承担相应的法律责任。

八、附则1. 本规定由施工工地负责人负责执行,并定期进行评估和更新。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

鲁能集团有限公司甘肃分公司

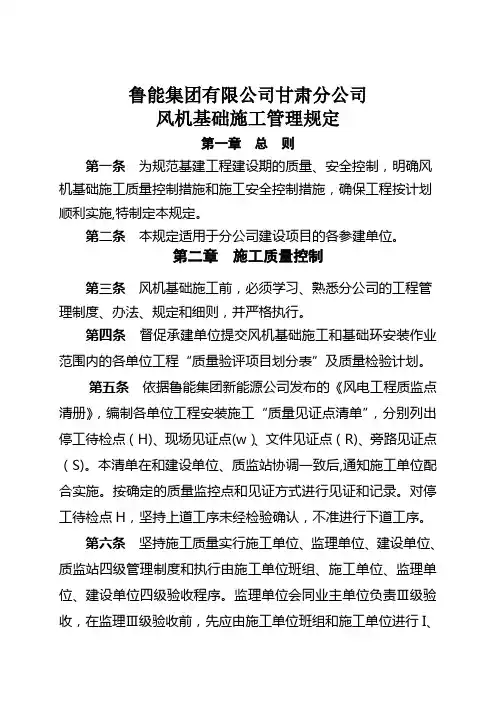

风机基础施工管理规定
第一章总则
第一条为规范基建工程建设期的质量、安全控制,明确风机基础施工质量控制措施和施工安全控制措施,确保工程按计划顺利实施,特制定本规定。

第二条本规定适用于分公司建设项目的各参建单位。

第二章施工质量控制
第三条风机基础施工前,必须学习、熟悉分公司的工程管理制度、办法、规定和细则,并严格执行。

第四条督促承建单位提交风机基础施工和基础环安装作业范围内的各单位工程“质量验评项目划分表”及质量检验计划。

第五条依据鲁能集团新能源公司发布的《风电工程质监点清册》,编制各单位工程安装施工“质量见证点清单”,分别列出停工待检点(H)、现场见证点(w)、文件见证点(R)、旁路见证点(S)。

本清单在和建设单位、质监站协调一致后,通知施工单位配合实施。

按确定的质量监控点和见证方式进行见证和记录。

对停工待检点H,坚持上道工序未经检验确认,不准进行下道工序。

第六条坚持施工质量实行施工单位、监理单位、建设单位、质监站四级管理制度和执行由施工单位班组、施工单位、监理单
位、建设单位四级验收程序。

监理单位会同业主单位负责Ⅲ级验收,在监理Ⅲ级验收前,先应由施工单位班组和施工单位进行I、Ⅱ级验收,监理单位认为有必要时应对I、Ⅱ级验收进行抽查。

第七条风机基础施工一般步骤为基础开挖、验槽、基础砼垫层、基础环安装就位、钢筋绑扎、模板安装、基础砼浇筑、养护、回填。

第八条基础开挖
施工单位应充分阅读并了解设计文件提供的工程地质资料。

在开挖地基过程中,核对地质情况,如出现特殊地质时,应警告承包人考虑有关准备措施。

开挖地基时,除满足基础尺寸标高要求外,应考虑基坑坡度(基底增宽尺寸及施工工艺),护坡防护,施工安全等因素。

第九条钢筋绑扎及基础环安装
对照设计图纸检查钢筋数量,规格,长度及所在位置,绑扎及焊接质量。

基础环安装预埋件与调节螺丝应焊接牢固。

做好隐蔽工程纪录。

严格检查测量工具的精度,基础上口允许偏差不能超过
2mm,控制在2mm以内。

第十条模板工程
按设计图纸,先预制模板,达到拆装合理,在支模前应检查尺寸是否准确。

做到支撑加固合理,保证基础外型尺寸,按规范规定不允许超差。

第十一条混凝土浇筑
1.材料
严格控制混凝土拌和物质量,控制水质,不能含氯成分。

控制混凝土配合比,按重量允许偏差不能超过2%,搅拌时间不能低于2分钟。

并严格控制坍落度。

混凝土应保证良好的和易性,包括:流动性,粘聚性,保水性。

应控制混凝土不能有离析现象。

每个基位要保证三组砼试块制作和砼坍落度检测工作,并要在监理工程师的监管下在现场制作、检测,经监理工程师签字确认,否则,所取试块无效。

2.浇筑
砼浇筑要优先采用砼泵车,输送管的长度满足最大浇筑半径。

根据工程实际也可直接采用反铲挖掘机直接浇筑,但需控制好自由下落高度,也可使用串筒和溜槽浇筑。

浇筑混凝土时,基础环容易出现误差,应采用基础环分层由内向处延伸浇筑,减少混凝土所带来的冲击,造成基础环的偏移。

基位砼浇筑要优先采用先在机环外侧浇筑20cm厚的砼一层,然后再浇筑机环内砼,沿机环周边向外延伸的方案。

浇筑混凝土时要观测基础环水平面2次,以确保基础环准确性。

风机基础砼须一次性浇筑完成,并控制在设计的范围内。

3.振捣
按分层浇筑400-500mm厚混凝土,使用振捣棒,每棒距离控制在200-300mm之间。

振捣时间每棒控制在15-20秒。

不能过短也不能过长。

振捣棒角度必须垂直振捣,不能有角度振捣。

角度应控制在15度以内。

禁止振捣棒靠在钢筋上振捣。

第十二条混凝土养护
大体积混凝土必须控制内外温差不超过25℃,施工中要严格控制水化热及监测混凝土的体内升温情况。

基础砼养护要确保覆盖严实,加强洒水不少于7天,保持湿润状态,做好测温记录。

达到养护期的砼基础,要做好防腐工作,早日进行土方回填。

第十三条风机基础砼浇筑的具体措施参见《大体积砼作业指导书》。

第十四条拆模及回填
基础拆模要经监理审核确认,并要对砼实体检查,制定缺陷处理方案,经监理确认后,进入下道工序。

第十五条接地网
接地网敷设要按图施工,确保接地网的埋深、焊接面、防腐;同时回填时要执行“三检制”,认真检查,签字确认。

第三章施工安全控制
第十六条风机基础施工应做好人员、机械的合理安排。

所有施工人员必须认真遵守《电力建设安全工作规程》和《电力建设安全施工管理规定》及分公司的基建安全管理制度、办法、规定和细则,并严格执行。

杜绝“三违”现象发生,认真做到“四不伤害”。

施工前进行技术、安全交底,并履行双方签字手续后方可施工。

第十七条钢筋制作时,严禁非钢筋工操作钢筋机械,各
种钢筋机械设备安全防护设施齐全,并悬挂安全操作规程牌。

在工作台上弯钢筋时,工作台上的铁屑应及时清理,以防铁屑飞溅入眼。

立钢筋骨架时,要进行临时固定,以防倾倒伤人。

第十八条电焊机应做好防火工作,配备干粉式灭火器,电焊时严禁带电调整电流。

电焊机做好防雨工作,焊工应佩带焊工手套,穿绝缘鞋。

严禁使用裸露的电线作为二次线。

第十九条当用气割或焊接时,氧气、乙炔瓶应保持8m 以上安全距离,并使用合格的减压表具,氧气、乙炔管不得有破损。

第二十条用吊车吊运钢筋、埋件等材料时,应由起重持证人员进行指挥,信号明确,吊物下严禁人员通行或停留,设专人进行监护,每次吊装前施工人员注意检查钢丝绳及卡具的完好情况,确认无误后方可进行吊装作业。

多人抬运钢筋时,应动作一致。

第二十一条支设钢模时应加设临时支撑以防倾倒伤人。

使用木工机械时严格按操作规程,木工棚内严禁吸烟应装设足够的消防器材以防发生火灾。

第二十二条所有电气设备均应设有合格的漏电保护器,由专业持证电工安装维护。

振捣器应用绝缘良好的四芯橡胶软线并应做好保护接地,开关及插头应完整良好,严禁直接将电线插入插座使用。

振捣人员应戴橡胶绝缘手套,穿绝缘靴。

间施工照明充足,禁止使用碘钨灯。

第二十三条施工的安全通道不允许放置施工材料,要求保持畅通。

有危险出入口要设围拦,悬挂警告标志牌,并设专人监护。

第二十国条所有材料在运输过程当中应本着不超载、安放稳固的原则,防止在运输过程中滑落伤人。

第二十五条认真做好施工区域的安全文明施工工作,及时清理施工环境卫生真正做到随干随清理。

第二十六条施工人员严格遵守有关安全管理规定,正确佩带和使用安全带,安全带应挂在腰部上方的安全可靠处。

安全防护设施严禁私自拆改移动。

第四章附则
第二十七条本规定由工程与生产技术部负责解释并监督执行,自发布之日起施行。
