风机基础施工方案

合集下载

风机基础混凝土施工方案

风机基础混凝土施工方案

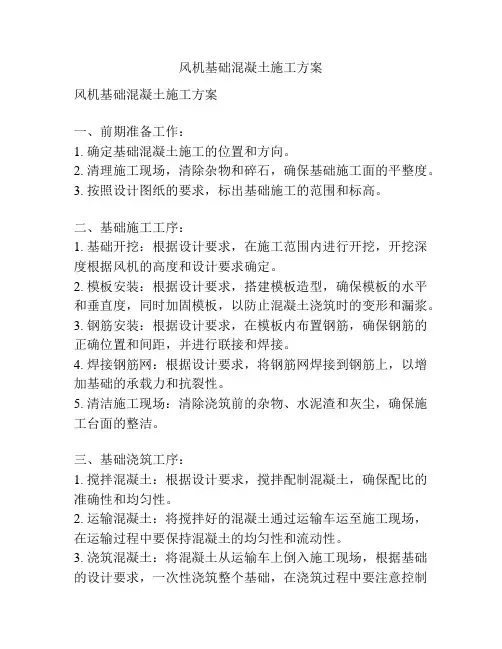

风机基础混凝土施工方案风机基础混凝土施工方案一、前期准备工作:1. 确定基础混凝土施工的位置和方向。

2. 清理施工现场,清除杂物和碎石,确保基础施工面的平整度。

3. 按照设计图纸的要求,标出基础施工的范围和标高。

二、基础施工工序:1. 基础开挖:根据设计要求,在施工范围内进行开挖,开挖深度根据风机的高度和设计要求确定。

2. 模板安装:根据设计要求,搭建模板造型,确保模板的水平和垂直度,同时加固模板,以防止混凝土浇筑时的变形和漏浆。

3. 钢筋安装:根据设计要求,在模板内布置钢筋,确保钢筋的正确位置和间距,并进行联接和焊接。

4. 焊接钢筋网:根据设计要求,将钢筋网焊接到钢筋上,以增加基础的承载力和抗裂性。

5. 清洁施工现场:清除浇筑前的杂物、水泥渣和灰尘,确保施工台面的整洁。

三、基础浇筑工序:1. 搅拌混凝土:根据设计要求,搅拌配制混凝土,确保配比的准确性和均匀性。

2. 运输混凝土:将搅拌好的混凝土通过运输车运至施工现场,在运输过程中要保持混凝土的均匀性和流动性。

3. 浇筑混凝土:将混凝土从运输车上倒入施工现场,根据基础的设计要求,一次性浇筑整个基础,在浇筑过程中要注意控制混凝土的高度和均匀性。

4. 振捣混凝土:在浇筑混凝土后,使用振捣器对混凝土进行振捣,以排除混凝土中的气泡和空隙,增加混凝土的密实性和抗裂性。

5. 平整基础面:在混凝土开始硬化前,使用刮板机或抹光机对基础面进行平整和抹光,以确保基础的平整度和平滑度。

四、基础养护工序:1. 浇水养护:在混凝土浇筑完成后,及时进行浇水养护,保持基础表面的湿润,避免龟裂和干燥。

2. 覆盖保护:在养护期间,使用塑料薄膜或湿布将基础面进行覆盖保护,以防止水分的流失和外界环境的侵害。

3. 养护时间:根据混凝土的强度等级和环境条件,确定养护的时间,一般为7-14天。

以上就是风机基础混凝土施工的方案,具体施工过程还需根据实际情况进行调整和完善。

在施工过程中要注意施工安全,确保施工质量和工期的控制,同时遵守相关的安全规范和要求。

风机基础施工方案

风机基础施工方案

风机基础施工方案目录1. 风机基础施工方案概述 (3)1.1 工程概况 (3)1.2 施工意义和目的 (4)1.3 编制依据和依据来源 (4)2. 施工准备 (5)2.1 施工人员和机械设备 (6)2.2 施工材料和施工物资 (7)2.3 施工图纸、规范和标准 (7)2.4 施工现场布置 (9)3. 施工工艺流程 (9)3.1 施工前期准备 (11)3.2 基础开挖 (11)3.3 基础浇筑 (13)3.4 钢筋和模板安装 (14)3.5 混凝土浇筑 (15)3.6 基础养护与检查 (16)3.7 施工后处理 (17)4. 施工方法与要点 (18)4.1 基础开挖方法与注意事项 (18)4.2 钢筋绑扎与模板安装 (20)4.3 混凝土浇筑工艺 (22)4.4 施工过程中的质量控制 (23)4.5 施工安全和环境保护措施 (24)5. 施工质量控制 (26)5.1 施工质量标准 (27)5.2 施工质量检查与验收 (28)5.3 质量控制记录与报告 (30)6. 施工安全与环境保护 (32)6.1 安全管理措施 (33)6.2 环境保护措施 (34)6.3 应急预案和演练 (34)7. 施工进度计划 (36)8. 施工组织与协调 (37)8.1 施工班组与分工 (39)8.2 施工协调机制 (40)8.3 施工现场管理 (41)9. 后期处理 (41)9.1 工程试运行 (42)9.2 资料整理与移交 (43)9.3 验收与交工 (45)1. 风机基础施工方案概述本方案针对风机的安装,制定了其基础施工的详细计划和实施方案。

该方案旨在确保风机基础牢固可靠,符合设计要求和安全规范,为风机的正常运转提供坚固的保障。

本方案的顺利执行,将保障风机基础的良好质量,为风电项目投产运营提供基础保障。

1.1 工程概况本项目风机基础施工方案旨在为风力发电机组的基础安装提供详细的操作指导和安全措施。

风电场位于地形起伏的丘陵地区,平均海拔约200米,风能资源丰富,具备良好的建设条件。

风机基础地基换填施工方案

风机基础地基换填施工方案

风机基础地基换填施工方案1. 引言随着可再生能源的快速发展,风力发电逐渐成为主要的清洁能源之一。

风机是风力发电系统的核心部件之一,而风机基础的地基换填施工是风机安装的重要环节。

本文将详细介绍风机基础地基换填施工方案,包括施工前准备工作、施工步骤以及施工注意事项等内容。

2. 施工前准备工作施工前准备工作对于地基换填施工的顺利进行至关重要。

以下是在施工前需要完成的准备工作:2.1 地质勘察在施工前,需要进行详细的地质勘察工作,评估地质条件、地下水位以及地表承载力等因素,为地基换填施工提供准确的数据支持。

2.2 工程设计根据地质勘察结果,进行工程设计,确定风机基础地基换填的具体方案。

设计应充分考虑地下水位、地表承载力以及地基沉降等因素,确保地基的稳定性和安全性。

2.3 施工方案编制根据工程设计,编制详细的施工方案,包括施工步骤、所需材料和设备、施工人员和工期等内容。

2.4 材料和设备准备根据施工方案,准备所需的材料和设备,包括填充土、混凝土、胶结材料、振动器等。

2.5 施工人员培训确保施工人员具有相关的技术知识和操作技能,安排培训课程,提高施工人员的素质和能力。

3. 施工步骤基于施工前的准备工作,下面将介绍风机基础地基换填施工的具体步骤。

3.1 清理基坑在施工前,清理基坑内的杂物和积水,保持基坑的干净和整洁。

3.2 基坑处理根据地质勘察的结果,对基坑进行处理,采取相应的加固措施,确保基坑的稳定性。

3.3 填充土料搬运将填充土料运至施工现场,使用挖掘机或运输车等设备进行搬运。

3.4 填充土料填充将填充土料按照设计要求进行填充,逐层进行夯实,确保填充土料的密实度。

3.5 混凝土浇筑在填充土料夯实完成后,按照设计要求进行混凝土的浇筑,包括基础底板和立柱的浇筑。

3.6 胶结材料注入待混凝土硬化后,进行胶结材料的注入,增强风机基础地基的稳定性和承载能力。

3.7 振动器使用在胶结材料注入后,使用振动器对风机基础地基进行振动加固,提高地基的稳定性。

风机基础施工技术方案及措施

风机基础施工技术方案及措施

风机基础施工技术方案及措施风机基础施工技术方案及措施一、施工前准备(一)确定施工方式风机基础施工方式根据场地及工程量的不同,可以采用机械施工、人工施工和现场预制混凝土等方式施工。

其中,现场预制混凝土方式为近年来广泛采用的施工方式,它可以减少现场工作量,提高施工效率,降低工程成本。

(二)制定施工计划施工计划应该根据工程量及施工时限进行细化。

包括工期计划、进度计划、质量计划、安全计划等方面。

同时,还应当考虑到现场的施工条件,如人员、设备、材料等方面的准备。

(三)制定施工方案施工方案应当包括:工程测量、地质勘探、钢筋加工、模板制作、混凝土浇筑、维护等方面。

不同的施工环节需制定相应的施工方案,并考虑到不同的施工条件下可能存在的风险和预防措施。

(四)准备施工材料和工具施工材料应由质量合格的配合比混凝土、钢筋、板材、中性材料、保温材料等构成。

施工工具包括搅拌机、钢筋加工机、倒料机、铲运机、泵送机等。

二、施工流程(一)工程测量施工前应进行精确的工程测量。

主要包括场地平整度、基础底面高程、风机支架位置及角度等。

采用电子导线测量仪等辅助测量工具进行测量,进行地面标志以便于后期施工。

(二)地质勘探根据现场的地质条件,应该进行地质勘探,确定遇到的基岩材料及岩土层厚度、稳定性情况,从而合理的选择风机基础类型和深度等。

(三)钢筋加工根据混凝土配合比及模板要求,进行钢筋加工。

其中,应尽可能的采用现场机械加工工艺,使钢筋的加工更加精准、快捷。

(四)模板制作根据风机基础施工图及现场环境,制作钢模板。

钢模板应具备良好的可移动性、抗弯抗压能力,并应具备高水准表面处理效果,确保基础底面质量。

(五)混凝土浇筑在进行混凝土浇筑前,应该对基础底面进行充分的保护,预防基础底面的塌落和沉降。

混凝土浇筑过程中应注意混凝土浇注时间,浇注过程中及时进行振捣送浆。

(六)维护混凝土浇筑完成后,需要进行及时养护,确保混凝土的质量。

养护期间,应避免混凝土表面受到损坏或碰撞,同时还应当进行适当的润养处理。

风机基础施工方案

风机基础施工方案

风机基础施工方案风电基础工程施作业业过程按以下顺序进行:施工准备→测量→基础开挖→垫层浇筑→基础环安装调平→钢筋制安→预埋管线及接地→支模→基础混凝土浇筑→拆模→接地→基础回填。

1.基础开挖(1)根据施工现场坐标控制点,包括基线和水平基准点,定出基础轴线,再根据轴线定出基坑开挖线。

利用白灰进行放线。

灰线.轴线经复核检查无误后方可进行挖土施工。

(2)本工程各个单体建筑土石方均采取机械大开挖,土石方开挖机械拟选用PC-240型反铲挖掘机进行。

基坑开挖应采取自上而下.分层.分段依次进行。

浮土清理及边坡采用人工修整。

为防止超挖和保持边坡度正确,挖掘机开挖至接近设计标高或边坡边界,基底应预留200~ 300mm厚左右土石层,采用人工开挖和修坡,遇到较为坚硬土石层,采用机械破碎,避免地基土被扰动。

严禁进行超挖,超挖部分不得用开挖土回填,根据设计技术要求,必须用C15抛石混凝土回填。

开挖的土石方按照指定的地点及要求进行堆放。

(3)开挖完工后,应人工进行基坑清理,清理干净后进行基槽验收,根据不同地质情况分别采取措施进行处理,验收合格后方可进行下道工序施工。

(4)根据工程地质勘察资料,场区位置地下水埋深较深,所以在基础施工中不考虑地下水的影响,只考虑地表水及雨水排放问题。

(5)基础开挖完毕,如基坑遇降雨积水浸泡,垫层混凝土浇筑前应对基坑进行人工晾晒清挖,清挖深度不小于30cm。

(6)基坑验槽:基坑开挖出一定范围后,为避免基底暴露时间过长,及时通知业主方.监理及设计单位进行地基验槽,合格后随即进行垫层施工。

2.基础开挖注意事项(1)土石方开挖时如发现地下文物,应立即停止施工并加以保护,及时上报有关部门。

(2)基础开挖作业流程中的每-道工序,在完成作业后要求严格执行“三检制”准则,工序验收合格.相关负责人签字后进入下一道工序。

(3)基坑开挖后的堆料放置距离开挖边线的距离在1.5m以上,堆间距控制在5m以上,确保基坑边坡稳定.辅助施工场地要求。

风机基础混凝土浇筑施工方案

风机基础混凝土浇筑施工方案

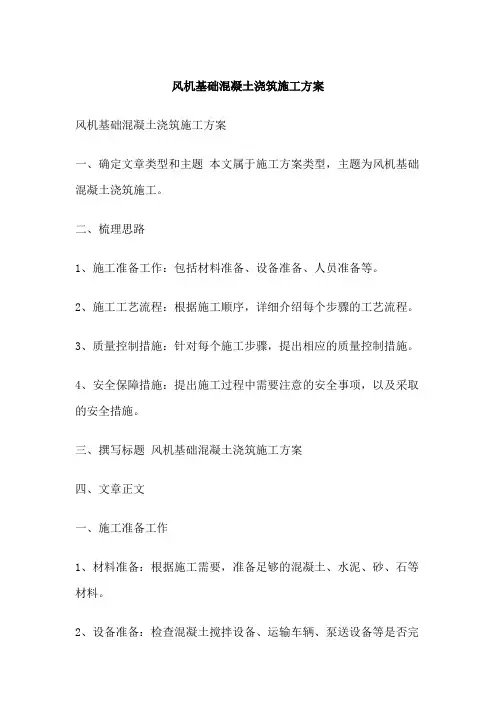

风机基础混凝土浇筑施工方案风机基础混凝土浇筑施工方案一、确定文章类型和主题本文属于施工方案类型,主题为风机基础混凝土浇筑施工。

二、梳理思路1、施工准备工作:包括材料准备、设备准备、人员准备等。

2、施工工艺流程:根据施工顺序,详细介绍每个步骤的工艺流程。

3、质量控制措施:针对每个施工步骤,提出相应的质量控制措施。

4、安全保障措施:提出施工过程中需要注意的安全事项,以及采取的安全措施。

三、撰写标题风机基础混凝土浇筑施工方案四、文章正文一、施工准备工作1、材料准备:根据施工需要,准备足够的混凝土、水泥、砂、石等材料。

2、设备准备:检查混凝土搅拌设备、运输车辆、泵送设备等是否完好,确保正常运转。

3、人员准备:安排熟练的混凝土工、起重机操作手、电工等人员,保证施工顺利进行。

二、施工工艺流程1、基坑开挖:按照设计要求,进行基坑的开挖工作。

2、模板安装:在基坑内安装模板,确保模板的稳定性和精度。

3、钢筋绑扎:在模板上按照设计要求绑扎钢筋,确保钢筋的密度和稳定性。

4、混凝土搅拌:按照设计要求,将混凝土中的原材料按照比例混合,并加入适量的外加剂和水分。

5、混凝土运输:使用运输车辆将混凝土运送至施工现场,确保混凝土的质量和供应量。

6、混凝土泵送:使用泵送设备将混凝土泵送至模板内,确保混凝土的密实度和均匀性。

7、混凝土振捣:使用振捣器将混凝土振捣密实,确保混凝土的强度和稳定性。

8、混凝土养护:对已浇筑的混凝土进行养护,防止裂缝和变形等质量问题的发生。

三、质量控制措施1、模板安装精度控制:采用高精度测量仪器,确保模板安装的精度。

2、混凝土搅拌质量控制:按照设计要求,对混凝土中的原材料进行质量检查和控制,确保混凝土的质量。

3、混凝土运输质量控制:在运输过程中,避免颠簸和倾斜,确保混凝土的质量。

4、混凝土泵送质量控制:在泵送过程中,确保混凝土的均匀性和密实度。

5、混凝土振捣质量控制:在振捣过程中,避免过振和漏振,确保混凝土的密实度和均匀性。

风机基础一般施工方案措施

风机基础一般施工方案措施

风机基础一般施工方案措施风机基础施工方案是在风电场建设过程中重要的一环,好的基础施工方案能够确保风电场的运行安全和稳定性,对整个风电场的建设具有至关重要的作用,因此,本文将会从以下几个方面详细介绍风机基础一般施工方案措施。

一、施工前技术准备风机基础施工前需要进行必要的技术准备,包括风电场总体布置设计方案、施工时间表、场地勘察、地质勘探、设计图纸、供货商资质等准备工作。

1. 风电场总体布置设计方案风电场总体布置设计方案需要综合考虑风速、地形、地貌、风电场容量等因素,通过专业软件模拟、计算,制定最佳的风电场布局方案。

2. 施工时间表制定详细的施工时间表,包括基础施工和提塔施工,以便追踪工序、监控工程进度。

3. 场地勘察进行场地勘察,确定场地的地质、地貌、地形等条件,了解场地周边环境情况,综合考虑后制定初步施工方案。

4. 地质勘探进行地质勘探,确定地基、岩质、土壤组成等信息,根据这些信息确定风电机组的基础施工方案。

5. 设计图纸设计图纸需要是符合国家标准的,并且针对风电机组的特殊要求进行设计,确保建造方案的完整性和可行性。

6. 供货商资质根据风电机组品牌和型号,寻找拥有相关设备资质的供货商,确保采购的设备质量和施工效率。

二、场地清理、整平风机基础所在的场地大都是荒野或农田,因此在施工前需要对场地进行清理整平。

具体来说,这个阶段的工作包括:1. 场地清理不规则的草地、放置不合规废弃物等物质需要进行清理,在保护环境的前提下清理整个施工区域。

2. 土石方工程通过挖土、填埋等方式进行土壤整平工程,确保基础施工所需的平整工程得以保证。

3. 硬化路面在施工前,需要对运输路线和施工现场进行硬化路面,确保基础施工所需的运输路线硬化到位。

三、材料准备风机基础施工需要的主要材料有:水泥、混凝土、钢筋、发泡填充材料、栓钩、螺栓、焊条等。

四、基础施工工艺基础施工包括混凝土施工和钢筋工作,混凝土需要预制弃子等工序。

1. 基础二维码定位在场地整平完毕后,需要使用二维码定位系统对基础的位置进行定位,保证施工准确度。

风机基础施工方案

风机基础施工方案

风机基础施工方案
风机基础施工方案
一、前期准备
1. 资料准备:收集相关施工图纸和技术资料,以及风机设备的规格、参数、布置图等。

2. 场地准备:清理工作区域,确保平整、无障碍物,同时确保有足够的施工空间。

二、基坑开挖
1. 提前测量和标记:根据风机设备的尺寸,使用测量工具在施工区域进行标记和测量,确定基坑的尺寸和深度。

2. 基坑开挖:使用适当的工具(如挖掘机、装载机)对基坑进行开挖,确保基坑的尺寸和深度符合要求。

3. 基坑排水:将基坑排水系统与周围排水系统连接,确保基坑内无积水。

三、基础浇筑
1. 配置混凝土:按照设计要求配置混凝土材料,确保混凝土的强度和耐久性。

2. 搅拌混凝土:使用混凝土搅拌车或搅拌机将混凝土材料进行充分搅拌,确保混凝土的均匀性。

3. 浇筑基础:使用泵车或手动浇注的方式将混凝土倒入基坑中,确保混凝土的密实性和均匀性。

4. 养护基础:在混凝土刚浇筑完成后,及时进行养护,包括覆盖保湿膜、定期浇水等,以确保混凝土的强度和稳定性。

四、基础验收
1. 基础检查:对已浇筑的基础进行检查,确保其尺寸、位置和水平度满足设计要求。

2. 强度检测:对已养护的基础进行强度检测,确保其达到设计要求的强度。

3. 清理施工现场:清理施工现场的杂物和垃圾,保持施工现场的整洁和安全。

以上是风机基础施工的基本方案,具体实施过程中应根据实际情况进行调整和改进。

同时,在施工过程中要注意安全,保证施工人员的人身安全和设备的安全操作。

字数:381字。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

承德围场御道口如意河风电场工程(A标段)风机基础施工方案施工单位:(章)申能化工建设有限责任公司年 月 日批准: 年 月 日审核: 年 月 日编写: 年 月 日目录1、编制目的2、编制依据3、工程概况3.1工程简介3.2工程特点4、基础环安装4.1基础环进场卸车4.2支撑件的安装与粗调4.3基础环的安装与精确调平4.4基础环加固4.5基础环施工注意事项4.6安全注意事项5、钢筋工程5.1施工准备:5.2作业条件:5.3钢筋制作5.4成型钢筋的检查:5.5钢筋运输5.6钢筋绑扎5.7安全措施6、模板工程6.1材料6.2存放与运输6.3模板的安装6.4模板拆除6.5模板工程注意事项7、土方回填7.1材料7.2完工验收7.3土方回填安全注意事项风机基础施工方案1、编制目的本施工方案为风机基础施工技术方案,用以具体指导施工,确保工程优质高效地完成。

2、编制依据《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑工程施工质量验收统一标准》(GB50300-2001)《电力建设施工质量验收及评定规程 第1部分:土建工程》(DL/T 52101.1-2005)《110kV~500kV送变电工程质量检验及评定标准第3部分:变电土建工程》(Q/CSG10017.3-2007)3、工程概况3.1工程简介本工程为承德围场御道口风电工程的风机基础(2.0MW)项目,主体工作内容包括:风机基础与箱变基础施工,风机接地网与箱变接地网敷设,基础环的卸车、检验、现场保管与安装、其他预埋件的制作安装。

建设地点位于承德围场县御道口风景区境内。

质量标准:达到国家有关施工规范及《风力发电场项目建设工程验收规程》。

3.2工程特点风机基础结构形式为钢筋砼结构,基础型式为两种,基础±0.000为风机处相邻自然地面最低点,基础埋深为3.5m(由风机中心自然地面算起),基础持力层为强、中风化的玄武岩、安山岩,风机基础放置在均匀的地基上。

在挖掘工作开始前,必须采取防护措施,防止塌方等不利因素。

基础形式为基础下部为直径18500mm的圆形,总高度为3500mm,基底下为100mm厚C15素砼垫层,周边宽出底板100mm;基础顶面为直径6400mm的圆形,由高度1300mm斜坡向顶面圆形;4、基础环安装4.1基础环进场卸车(1)基础环卸车前首先确定放置位置,确定位置的原则是:有利于下一步的吊装;距基础开挖坑边缘1-2米;受作业现场干扰因素最小。

(2)将确定放置基础环位置场面利用人工清理平整并密实,保证基础环放置后处于水平位置同时基础环底面法兰与地面应密实接触,不应有悬空状态。

(3)基础环吊卸采用25吨汽车吊,钢丝绳拉点为基础环上面对称螺孔,吊点为钢丝绳总长中点,吊装过程使基础环处于水平、垂直状态,采取人工保护,严禁磕碰,同时保持吊装平稳均匀。

4.2支撑件的安装与粗调(1)垫层中三个预埋钢板按照统一编号A、B、C、(以北为A顺时针方向)排列。

上部部件对应按此编号。

同时以此建立各种测量记录表。

(2)测量放出风机基础中心线及基础环支撑件的中心位置。

(3)采用自动安平水准仪测量垫层中三个预埋钢板的标高,计算出垫层中四个预埋钢板的高差。

(4)根据三个预埋件的高差、基础环顶面设计高程调节三个支撑调节杆,使各点的支撑调节杆安装后的上平处在同一标高上,同时将调节丝杆的有效长度控制在190—195mm之间。

(5)按照图纸要求采用罗盘仪确定塔架门方向(正南)。

基础环安装施工时应保证0点位置与门位置一致。

4.3基础环的安装与精确调平(1)基础垫层砼强度达到75%方可吊装基础环。

(2)用吊车将基础环吊起一定高度度后,缓缓转动基础环,使基础环0点标记朝正南,然后连接三个支撑调节杆和三个地脚螺栓,对准相对应的精确位置就位,同时紧固支撑调节杆与基础环连接螺丝并达到规定的力矩值。

(3)安装时配备1台自动安平水准仪进行跟踪观测测量。

检测基础环顶面法兰的8个点(以正北A为1点,按顺时针方向均匀排列1-8点),最高点与最低点水平值之差是否超过2mm,如果超过则通过精确计算三个调节杆螺丝帽应转的角度,通过千斤顶配合调节螺栓,并且重新调节水准仪,重新检测,如此反复进行测量与调节,直止使基础环水平度控制在规定的范围之内。

4.4基础环加固(1)基础环调平后,对基础环地脚螺栓根部采用16#槽钢进行三面焊接加固。

(2)加固时要求焊点均匀、符合焊接施工工艺要求。

4.5基础环施工注意事项(1)基础环安装好后,做整体验收复核,包括控制轴线和基础中心线的验收.基础本身各预埋螺栓之间尺寸的验收以及基础环表面平整度验收。

为保证最终的安装结果准确无误,混凝土施工中应用测量仪器跟踪测量,以使基础环平整度达到2mm之内的精度要求。

(2)基础环调平经验收合格后才可绑扎钢筋、穿线管、封模板。

螺栓固定架或基础环固定架与钢筋、模板、模板支撑系统及操作脚手架互不相连,独成体系,防止混凝土浇筑时模板系统的振动及变形对螺栓的影响。

浇筑混凝土时应控制混凝土均匀上升,避免混凝土由于上升高度不一致对螺栓固定架产生侧压力。

(3)为保护基础环表面干净整洁,混凝土浇筑前,应做好套子罩住基础环。

4.6安全注意事项(1)吊装基础环之前检查钢丝绳有无破损,吊车与钢丝绳必须满足起吊重量要求。

(2)所有施工人员必须正确佩戴安全帽。

(3)吊装过程中,除基础环就位人员,其他人员远离吊装半径,起重臂下禁止站人。

(4)整个吊装过程必须专人指挥,指挥人员必须经过培训并取得特种操作证。

5、钢筋工程5.1施工准备:(1)钢筋:应有出厂合格证、按规定作力学性能复试。

当加工过程中发生脆断等特殊情况,还需化学成分检验。

钢筋应无老锈及油污。

(2)成型钢筋:必须符合配料单的规格、尺寸、形状、数量、并应有加工合格证。

(3)铁丝:可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝),铁丝切断长度要满足使用要求。

(4)垫块:用水泥砂浆制成,50㎜见方,厚度同保护层,垫块内预埋20~22号火烧丝。

或用塑料卡、拉筋、支撑筋。

(5)主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。

5.2作业条件:(1)钢筋进场后应检查是否有出厂证明、复试报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。

(2)钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。

(3)熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。

(4)做好抄平放线工作,弹好水平标高线,及外围边线及中心线。

(5)根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度、如不符合要求时,应进行处理。

(6)模板安装完并办理预检,将模板内杂物清理干净。

(7)根据设计图纸及工艺标准要求,向班组进行技术交底。

(8)在基础环吊装完毕后进行。

5.3钢筋制作要求数显要认真看图,熟悉图纸中钢筋各种型号、数量、规格尺寸,使用部位应了如指掌,做好料牌及配料单。

(1)保证合理下料,提高钢筋的利用率,降低成本。

(2)首先检查钢筋是否平直,无损伤,表面不得有裂纹等现象。

(3)钢筋在下料时应清除钢筋表面的油渍、漆渍及浮皮、片状老锈。

(4)钢筋切断:切断时要将同规格钢筋根据不同长度、长短搭配,统筹配料,先断长料,后断短料,尽量减少短头、减少损耗,不应把料下短和有劈裂、缩头或严重弯头等现象。

5.4成型钢筋的检查:(1)Ⅰ、Ⅱ级钢筋的弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求。

Ⅱ级钢筋未端作900的弯折时,弯折处的弯弧内直径不应小于钢筋直径的4倍,Ⅲ级钢筋未端作900的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。

(2)基础底板采用直螺纹套筒连接在钢筋加工过程中,应保持钢筋端部平直,如不直应先调直再加工,切口端面宜与钢筋轴线垂直、端头弯曲、马蹄严重的应切去。

加工丝头时长度为标准型套筒长度的1/2,其公差为+2P(P为螺距)。

加工完丝头后,要进行外观检查,丝头表面不得有影响接头性能的损坏和锈蚀。

加工完的丝头应加以保护,在其端头加带保护帽或用套筒拧紧,按规格堆放。

连接钢筋时,钢筋规格和套筒的规格必须一致,套筒的丝扣应干净、完好无损。

5.5钢筋运输(1)钢筋水平运输,根据钢筋长度来考虑拖车,防止钢筋在运输过程中产生变形。

(2)钢筋在垂直运输时,采用25t吊车必须先进行试吊已确定吊点,防止吊点距离过大或过小,杜绝钢筋产生变形。

(3)严禁从坑上方直接顺坡向下放钢筋。

5.6钢筋绑扎(1)钢筋绑扎垫层达到强度值后,在垫层上按图纸弹线,划出钢筋位置线。

钢筋基础底板接头应相互错开必须满足抗震及规范要求。

在基础底板上、下网片之间架设φ25钢筋马凳,间距1500mm 。

钢筋保护层采用φ16钢筋马凳,垫设到设计要求厚度。

基础环向钢筋的连接可采用搭接,采用搭接时的同一断面的接头至少相隔3排,纵向受力钢筋采用机械连接。

(2)钢筋绑扎完后要进行认真检查,必须符合规范要求。

绑扎钢筋网片的长宽允许偏差 ±10mm;绑扎钢筋网眼尺寸允许偏差 ±20mm;绑扎钢筋骨架的宽与高允许偏差 ±5mm;绑扎钢筋骨架及受力钢筋的长允许偏差 ±10mm;受力钢筋间距允许偏差 ±10mm 受力钢筋排距允许偏差 ±5mm;基础保护层允许偏差 ±10mm;绑扎副筋间距允许偏差±20mm5.7安全措施(1)进入施工现场必须佩戴好安全帽并遵守安全生产六大纪律。

(2)搬运钢筋必须两人搬运,并注意前后左右,避免碰伤他人。

(3)采用吊车吊装时,要检查吊绳是否捆好,起吊时吊车下不得站人,规格必须统一,不准长短参差不一,细长钢筋不准一点吊。

避免吊装时绳扣脱落,伤其他人。

(4)在穿钢筋时,注意前后左右避免伤人。

(5)在搬运和绑扎基础钢筋时,保证质量和安全必须搭设马道高度超过2米以上时必须系安全带。

(6)在坑底作业时,要时刻注意坑上面的情况,以避免上方坠落物及溜下的土石块伤人。

(7)各种施工人员不得随意踩踏、攀爬及割断钢筋。

(8)钢筋头子应及时清理,成品堆放要整齐,工作台要稳,钢筋工作棚照明灯必须加网罩。

(9)雷雨时必须停止露天操作,预防雷击钢筋伤人6、模板工程6.1材料本工程模板体系采用钢制定型模板,优点在于装拆方便,不变形,不破坏,不倒塌。

专用卡扣连接,必要时使用50×80木方、φ48钢管支撑。

6.2存放与运输模板及木方要堆放在干燥的地方,避免淋雨及曝晒,并注意防水,配制好的模板编号堆放整齐。

模板安装时由仓库运输至施工现场,运输时应水平堆放并采取加固措施,以避免倾翻造成损坏。

6.3模板的安装本工程结构模板主要为基础侧模。

6.3.1模板安装前的准备工作:模板的选配:模板安装前要首先根据图纸进行选配工作。
