锚杆锚索张拉安全技术措施(新版)
利用锚杆、锚索起吊施工安全技术措施

利用锚杆、锚索起吊施工安全技术措施-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII锚索起吊减速器施工安全技术措施鉴于盛博煤矿综采工作面设备安装,确保重物起吊的安全,制定如下技术措施:一、起吊滚筒、摇臂固定锚索的要求1、作为起吊用的锚索采用长度不小于6m预应力钢绞线,锚索采用抗拉力强度不得低于1860Mpa、直径不小于17.8mm 的钢绞线,预应力部小于180KN;支设时锚固长度不得小于2.5m,锚固力不得小于100KN,每根锚索所承载的重量不得超过10吨。
起吊锚索每2根或4根为一组,为保证每根锚索受力均匀,应使用刚性连接件(16号以上的槽钢、扁钢)或柔性连接件(高强度φ18×64圆环链并上紧M20×80的螺丝)将两根或四根锚索连接形成起吊架后,再与其他起吊机具相连接,以保证各生根点受力平衡。
2、起吊锚索端头带特制铁托板,规格为150mm×150mm×10mm,并用专用锁具固定,锚索外露端头长度不得小于100mm;3、起吊大于3t,小于5t的物件时,选择用锚索起吊时,必须为2根锚杆共同作为起吊点,两根起吊锚索间距为300mm,4、用于起吊的两根锚索间用钢丝绳扣连接,在挂起吊葫芦时,必须找准两根锚索合力点,严禁偏斜,出现两个起吊点受力不均现象;5、起吊锚索与起吊葫芦间用钢丝绳扣连接(或40T刮板输送机的链条与马蹄环代替)须用M20×75螺栓将马蹄环封口,并带紧螺帽,且每一次只能起吊一件。
6、用于连接、起吊用的钢丝绳采用直径不小于18.5mm 的6×19钢丝绳,绳头用和钢丝绳规格相符的绳卡固定牢靠,每个绳头用于固定的绳卡不得少于4个,卡接长度不得小于400mm;钢丝绳不得有断丝、锈蚀现象,否则不得使用。
如若两根锚索之间用钢丝绳扣没法很好的连接时,可采用11#矿工钢加工的托梁进行连接,用钢丝绳扣作为连接托梁与起吊葫芦挂钩,钢丝绳扣必须放置于托梁中间,严禁发生偏斜;7、钢丝绳扣长度根据起吊点巷高、物件大小确定;8、起吊点必须选在顶板稳定、支护完整、无淋水的地段;二、起吊安全措施1、起重、工具、卡具和绳索(绳套)等要按规定进行定期检查,每次使用前应有施工负责人进行一次认真检查,不合格的严禁使用。
锚索张拉机具使用安全技术措施

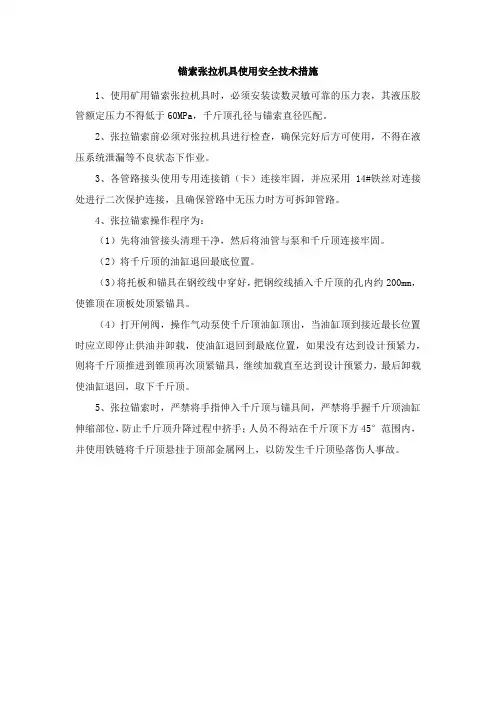

锚索张拉机具使用安全技术措施
1、使用矿用锚索张拉机具时,必须安装读数灵敏可靠的压力表,其液压胶管额定压力不得低于60MPa,千斤顶孔径与锚索直径匹配。
2、张拉锚索前必须对张拉机具进行检查,确保完好后方可使用,不得在液压系统泄漏等不良状态下作业。
3、各管路接头使用专用连接销(卡)连接牢固,并应采用14#铁丝对连接处进行二次保护连接,且确保管路中无压力时方可拆卸管路。
4、张拉锚索操作程序为:
(1)先将油管接头清理干净,然后将油管与泵和千斤顶连接牢固。
(2)将千斤顶的油缸退回最底位置。
(3)将托板和锚具在钢绞线中穿好,把钢绞线插入千斤顶的孔内约200mm,使锥顶在顶板处顶紧锚具。
(4)打开闸阀,操作气动泵使千斤顶油缸顶出,当油缸顶到接近最长位置时应立即停止供油并卸载,使油缸退回到最底位置,如果没有达到设计预紧力,则将千斤顶推进到锥顶再次顶紧锚具,继续加载直至达到设计预紧力,最后卸载使油缸退回,取下千斤顶。
5、张拉锚索时,严禁将手指伸入千斤顶与锚具间,严禁将手握千斤顶油缸伸缩部位,防止千斤顶升降过程中挤手;人员不得站在千斤顶下方45°范围内,并使用铁链将千斤顶悬挂于顶部金属网上,以防发生千斤顶坠落伤人事故。
锚索施工安全技术措施

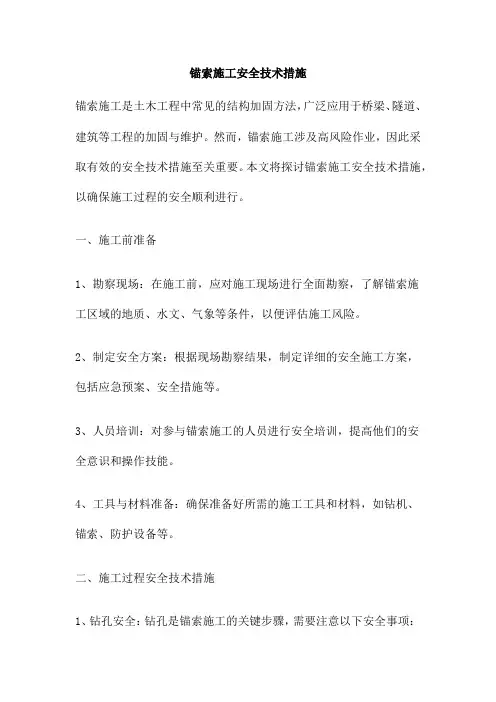

锚索施工安全技术措施锚索施工是土木工程中常见的结构加固方法,广泛应用于桥梁、隧道、建筑等工程的加固与维护。
然而,锚索施工涉及高风险作业,因此采取有效的安全技术措施至关重要。
本文将探讨锚索施工安全技术措施,以确保施工过程的安全顺利进行。
一、施工前准备1、勘察现场:在施工前,应对施工现场进行全面勘察,了解锚索施工区域的地质、水文、气象等条件,以便评估施工风险。
2、制定安全方案:根据现场勘察结果,制定详细的安全施工方案,包括应急预案、安全措施等。
3、人员培训:对参与锚索施工的人员进行安全培训,提高他们的安全意识和操作技能。
4、工具与材料准备:确保准备好所需的施工工具和材料,如钻机、锚索、防护设备等。
二、施工过程安全技术措施1、钻孔安全:钻孔是锚索施工的关键步骤,需要注意以下安全事项:a.钻机应放置平稳,防止钻机倾倒或损伤人员。
b.钻孔时应根据地质条件选择合适的钻头和转速,避免卡钻或损坏钻头。
c.钻孔深度应符合设计要求,严禁超深钻孔。
2、锚索安装安全:锚索安装过程中,应采取以下安全措施:a.锚索应按设计要求进行选择和加工,确保锚索强度和长度符合要求。
b.锚索安装前,应对锚孔进行清理,确保锚孔内无杂物和积水。
c.锚索安装过程中,应采取防滑措施,避免人员受伤。
3、张拉与锁定安全:张拉和锁定是锚索施工的关键环节,需要注意以下安全事项:a.张拉和锁定设备应完好无损,确保张拉力符合设计要求。
b.张拉和锁定过程中,应采取防护措施,避免人员受伤。
c.张拉和锁定完成后,应对锚索进行检测和维护,确保锚索的使用寿命和安全性。
三、施工现场管理1、现场巡查:在施工过程中,应定期对施工现场进行巡查,发现安全隐患及时进行处理。
2、安全警示:在施工现场设置明显的安全警示标志和标语,提醒人员注意安全。
3、应急预案:制定完善的应急预案,明确应急处置措施和人员职责,确保在突发情况下能够迅速响应。
4、人员与设备管理:建立健全的人员和设备管理制度,确保人员和设备的安全与可靠性。
井下锚杆、锚索拉拔试验安全技术措施 (仅供参考)

井下锚杆、锚索拉拔试验安全技术措施(仅供参考)六、施工安全技术措施1、施工过程中,必须有专人随时检查和监视顶板和两帮情况,发现问题及时停止试验,待处理好确认安全无误后方可恢复,保证工作安全。
2、将锚杆拉力计和锚索张拉仪固定于顶板锚杆、锚索上时,操作人员必须拿稳拿好,紧固必须保证牢靠,并用铁丝将其与周边锚杆或锚网进行连接,防止脱落伤人。
3、拉拔试验的锚杆要选择丝扣外露不少于30mm的锚杆。
4、拉拔试验要选择围岩较稳定的部位,拉拔前要对试验部位围岩进行敲帮问顶工作,顶帮悬浮矸石要及时处理,保证试验人员的安全。
5、工作场所必须清除障碍物,使泵能够安全操作,确保施工安全。
工作场所必须无油渍或腐蚀性物质,远离热源和火花。
6、拉拔锚杆、锚索组数、根数选择要均匀地错开,严禁在同一周圈作两根以上的拉拔试验。
7、拉拔前锚杆拉力计连接杆接头丝套和锚杆丝扣戴满且紧固,严禁使用损坏丝扣的锚杆作试验。
试验前必须详细检查各连接部位,防止试验过程中脱落伤人。
8、拉拔锚杆、锚索时,若需登梯作业时,梯子要架设稳固。
9、试验前,所有人员要避开拉拔锚杆、锚索的周围2m 内及锚杆正面严禁有人停留作业和进行其他作业。
10.拉拔前要认真检查拉拔器械的油管连接情况,压力表是否工作正常及各部位是否灵活可靠。
11、拉拔操作时要均匀加压,时刻注意观察表针情况,达到要求压力即可,严禁超出设计压力作破坏性试验。
拉拔时要设专人密切观察拉拔部位附近围岩变化,发现异常时立即停止拉拔试验。
12、试验过程中要随时检查仪器及被试验锚杆、锚索情况,发现异常时应及时停止工作,待查明原因并处理后,再恢复正常工作。
13、试验完毕后,在由试验锚杆、锚索上拆除仪器时,拆除工作必须两人配合,防止坠落伤人。
14、综掘巷道做锚杆、锚索拉拔力试验前,必须先将综掘机截割头落至巷道底板并罩好防护罩,然后将综掘机闭锁,并指派专人看管,严禁有人送电。
15、试验完毕后,作业队组必须及时将试验锚杆使用气动手持式钻机或力矩扳手拧紧,确保扭矩达到300Nm,不合格的锚杆、锚索重新进行补打。
井下锚索锚杆起吊安全技术措施

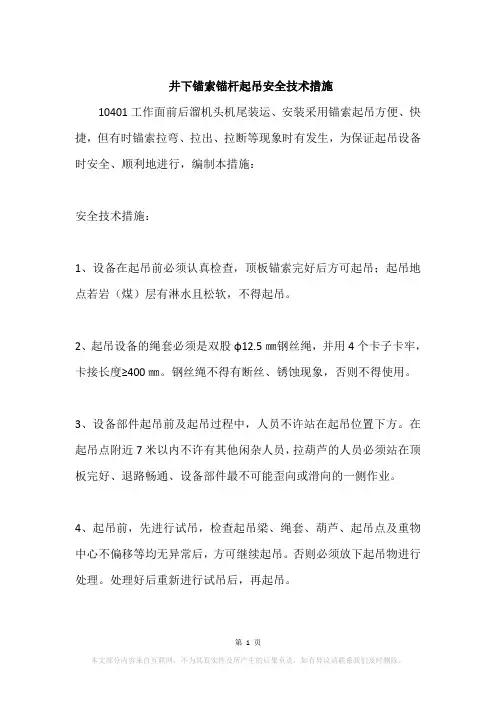

井下锚索锚杆起吊安全技术措施10401工作面前后溜机头机尾装运、安装采用锚索起吊方便、快捷,但有时锚索拉弯、拉出、拉断等现象时有发生,为保证起吊设备时安全、顺利地进行,编制本措施:安全技术措施:1、设备在起吊前必须认真检查,顶板锚索完好后方可起吊;起吊地点若岩(煤)层有淋水且松软,不得起吊。
2、起吊设备的绳套必须是双股φ12.5㎜钢丝绳,并用4个卡子卡牢,卡接长度≥400㎜。
钢丝绳不得有断丝、锈蚀现象,否则不得使用。
3、设备部件起吊前及起吊过程中,人员不许站在起吊位置下方。
在起吊点附近7米以内不许有其他闲杂人员,拉葫芦的人员必须站在顶板完好、退路畅通、设备部件最不可能歪向或滑向的一侧作业。
4、起吊前,先进行试吊,检查起吊梁、绳套、葫芦、起吊点及重物中心不偏移等均无异常后,方可继续起吊。
否则必须放下起吊物进行处理。
处理好后重新进行试吊后,再起吊。
5、根据起重物的重量、体积、形状和种类选用合适的起吊点,确保起吊中心与物件重心相一致。
起吊时,起吊物件必须保持平衡。
起吊物重心选择:先根据物件的重量、体积和形状,目测物体重心,经试吊后确定重心。
6、工作中禁止用手直接校正已被重物涨紧的钢丝绳和吊具,发现吊挂钢丝绳松动、声音异常,应停止起吊,放下重物进行处理。
7、在任何情况下,禁止用人体平衡物件重量或用人力支撑物件起吊,严禁站在物件上起吊。
起吊设备部件时,在物件重心倾斜方向上严禁有人工作或行走,起吊物下严禁站人或工作。
8、在倾斜方向或水平方向使用葫芦时,拉链方向应与链轮方向一致,以防掉链或卡链。
9、吊运物件时,高度以满足现场安装需要即可。
严禁设备在空中长时间悬吊。
10、装运时,严禁无关人员在附近逗留;严禁作业人员身体任何部位伸入物件内作业。
作业过程中必须由班组长指派专人监护,负责整个过程的协调、监护工作,尤其是拆卸、起吊、装运过程。
11、起吊时,钢丝绳与物体棱角处应垫上软物,如木楔、板皮等,以防磨损、磨断钢丝绳。
锚杆施工安全技术防护措施【最新】

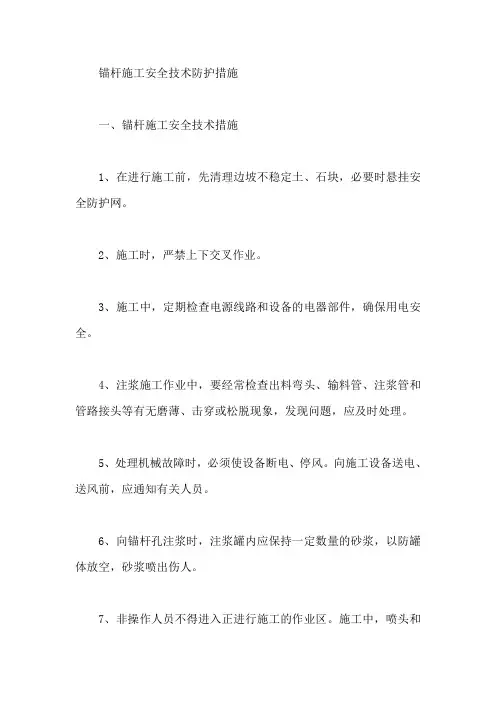

锚杆施工安全技术防护措施一、锚杆施工安全技术措施1、在进行施工前,先清理边坡不稳定土、石块,必要时悬挂安全防护网。
2、施工时,严禁上下交叉作业。
3、施工中,定期检查电源线路和设备的电器部件,确保用电安全。
4、注浆施工作业中,要经常检查出料弯头、输料管、注浆管和管路接头等有无磨薄、击穿或松脱现象,发现问题,应及时处理。
5、处理机械故障时,必须使设备断电、停风。
向施工设备送电、送风前,应通知有关人员。
6、向锚杆孔注浆时,注浆罐内应保持一定数量的砂浆,以防罐体放空,砂浆喷出伤人。
7、非操作人员不得进入正进行施工的作业区。
施工中,喷头和注浆管正前方严禁站人。
8、施工过程中指定专人加强观察,定期检查锚杆抗拔力,确保安全。
9、作好锚杆防护工作,锚杆安设后不得随意敲击、碰撞、拉拔杆体等扰动。
粘结锚杆在水泥砂浆强度达到80%以上后,才能进行锚杆外端部弯折施工。
二、框架梁施工安全技术措施1、基础开槽前必须检查槽壁的稳定状况,确认安全,作业中应随时观察,发现不稳定征兆必须立即撤离危险地段,处理完毕且确认安全后,方可恢复作业。
2、高边坡开挖施工时,要做好开挖上边缘处的截排水,为防止大到暴雨的冲击,尽量多设几道截排水沟。
3、高边坡开挖后若未能及时做框架梁等防护措施,要用彩条布等及时覆盖,防止雨水冲蚀,坡体失稳坍塌。
4、框架施工过程中,要防止边坡上部的滚石滚落伤及人员或设备。
并保证作业面滚石等易滚物件不会对下一台阶工作面形成安全隐患。
三、坡体变化监测1、每天开挖后,次日再次开挖前由安全人员对已开挖坡体与即将开挖坡体地表进行观察,检查有无坡体开裂失稳迹象,确保施工时人员机械安全。
2、每次爆破后,由安全人员对已开挖坡体与即将开挖坡体及坡体下部进行坡体稳定性检查,防止意外事故发生。
3、每次大雨或暴雨过程时与过程后,派专职安全人员对坡体安全进行监控并进行地表全面查看。
4、在坡体周围设固定测量观测点,每日检查各测量观察点的位置变化,若发生较大变化,则暂停施工,立即采取措施。
锚杆施工安全技术措施

锚杆施工安全技术措施一、工程概况矿井主平硐、一提升巷、二提升巷,因巷道使用时间较长,巷道局部为裸巷未进行支护,严重影响了矿井的安全生产。
经矿委研究决定对该巷进行锚杆支护,为确保施工期间安全,特制定本安全技术措施,望认真贯彻执行。
二、施工组织为加强对矿井整改工作的组织领导,成立整改领导小组。
组长:鲁道全(矿长)副组长:刘绍学、陈燕彬、陈中海、曾毅、成员:李建国、雷银章、邓德富、易以海、胡学华、雷德超、周长碧、姚正友、何红光、刘绍金、陈生云。
领导小组下设办公室,办公室设在安监科,办公室24小时由小组成员轮流值班。
三、施工措施1、施工队要对施工地点及运输路线认真检查并处理一切不安全因素,并对施工作业地点附近20米进行的顶板帮壁进行叼放,打好临时支护后,确保施工人员安全后施工。
2、施工前,施工队要将各类支护材料准备齐全,并保持原巷道正常通风,严防有害气体超限作业。
3、施工时,必须将施工地点及附近的杂物清理干净,并将风、水管等设施保护好,以免损坏。
4、每循环施工作业结束后,施工队要将巷道内的碴块、杂物清理干净。
四、工程施工要求1、临时支护采用单体液压支柱戴帽作为临时支护,工作面10米临时支护柱距1.0米,,局部危岩采用点柱或点柱加挑梁加密支护。
先对顶板帮壁进行叼放后先打临时支护,然后打锚杆,待永久支护到位后取下临时支护,做到工作面不空顶。
2、永久支护永久支护采用锚杆支护,锚杆型号采用树脂锚杆,锚杆排间距为米1.2mm×1.2mm,巷道帮壁按照“三星”状布置锚杆支护,必须将锚杆眼布置在煤层夹矸中间,间距为1.5米;遇工作面顶、帮岩石破碎时必须加密支护。
顶板破碎时采用“工”字钢架箱支护, 箱梁上架木垛结顶, 木垛无空隙, “工”字钢两端必须加腿;每个箱架之间必须用撑稳固。
如架箱不能确保安全时,用条石砌碹支护,质量要求见《验收规范》。
3、支护材料树脂锚杆:ф18㎜×1700㎜的端头锚固式螺纹头锚杆。
锚杆、锚索支护安全技术措施(正式)

编订:__________________单位:__________________时间:__________________锚杆、锚索支护安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-5884-63 锚杆、锚索支护安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
1、临时支护:掘进工作面迎头到永久支护之间应设临时支护,临时支护也即贴帮柱和护身柱,临时支护应打金属带帽的点柱,排距0.5-0.8 m,若顶板破碎可缩小到0.3-0.5m。
进行临时支护时要严格执行敲帮问顶制度,及时清理活矸、危岩。
2、永久支护:根据该掘进工作面煤层及围岩特征及顶底板类型,该掘进巷道的永久支护采用锚杆+锚索+金属菱形铁丝网+钢带+托盘,永久支护距掘进工作面的距离不得大于3m。
锚杆间排距为800×800mm呈“四四”排正方形布置,锚索间排距视顶板情况在2000-2500mm范围内布置,两帮采用木锚杆配合木托板并加挂金属菱形网支护,锚杆间距900×800呈矩形布置。
(1)顶锚杆支护:使用左旋无纵筋高强度螺纹钢锚固锚杆,锚杆规格:Ф×L=16×1800 m m ,使用两个MLCK2356型树脂锚固剂,钻孔直径20mm,每排,,靠边两帮煤壁的锚杆安装角度与垂线成30。
安设角锚,其他锚杆垂直于顶板布置,锚杆眼直径20mm,深1.6-1.8m并配套Ф16圆钢钢带和12号铁丝编织的菱形金属网支护打锚杆使用MQT-110C2型气动锚杆机Ф20mm16mm长1.0m 和1.5m中空内六角钢杆套杆打眼,且用MQT气动锚杆机搅拌树脂锚固剂,搅拌时间30-35秒,锚杆安装5分钟后,必须使用扭力扳手检查紧固力,要求紧固力不小于75KN/M2,锚杆外露长度不大于30mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
锚杆锚索张拉安全技术措施(新
版)
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
锚杆锚索张拉安全技术措施(新版)
1、矿用锚索张拉机具作业时应有两人操作,一人负责操作张拉千斤顶,观察液压表读数,另一人负责观察顶板变化情况。
2、现场组合的张拉机具,在使用时应打开手动油泵的加油孔盖,好让其中的空气排除,空载运行往返几次,排除液压油路中的空气后方可使用。
3、张拉时,张拉千斤顶后方45°范围内严禁站人,以防发生意外事故。
4、张拉千斤顶操作人员应缓慢升压,张拉换向时,必须卸压后转换,否则会因瞬间压力过高而打坏油表,严禁高压换向
5、张拉过程中,有不正常情况时应立即停机进行检查,在有压力的情况下,不得随意拧动油泵或千斤顶各部位的螺丝。
经修理人员排除故障后方能使用。
6、高压油管接头应牢固,以防喷油伤人。
7、张拉锚索时,应使张拉油缸与钢绞线保持同轴。
8、张拉锚索时,如发现不合格锚索,必须在其附近补打合格锚索。
9、使用钢筋切断机剪切锚索时,可能会产生微量火花,故一定要预先检测巷道内的瓦斯浓度,瓦斯浓度超标时,不允许进行剪切作业。
二〇一四年七月九日
