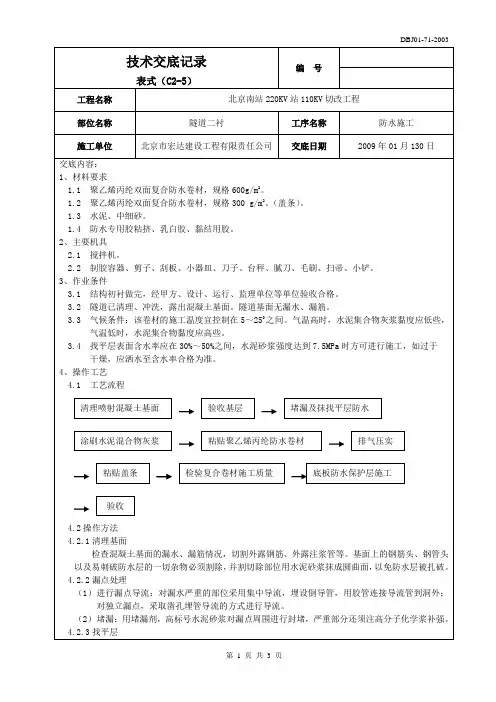

暗挖隧道防水施工技术交底
暗挖隧道防水施工技术交底

表式(C2-5)
编 号
工程名称
北京南站220KV站110KV切改工程
部位名称
隧道二衬
工序名称
防水施工
施工单位
北京市宏达建设工程有限责任公司
交底日期
2009年01月130日
交底内容:
1、材料要求
1.1 聚乙烯丙纶双面复合防水卷材,规格600g/m2。
1.2 聚乙烯丙纶双面复合防水卷材,规格300 g/m2。(盖条)。
(3)为防止进灰口位置的防水层由于混凝土的灌注而遭到破坏,在二衬混凝土浇筑前,注灰口位置的防水必须加铺一层,已确保防水层的密闭性。
8、安全、环境措施
9.1安全操作要求
(1)作业人员应根据所以机具、材料和环境情况,按规定佩戴防护用品。
(2)施工现场应设置通风排气设置。
(3)作业现场严禁烟火。当需明火时,必须严格遵守用火管理的规定。用火前必须履行申报手续,经消防管理人员检查核实,确认消防安全措施落实,并签发动火证后,方可明火作业。作业中必须由专人跟踪检查、监控,确认安全。作业后必须熄火。
3.3 气候条件:该卷材的施工温度宜控制在5~250之间。气温高时,水泥集合物灰浆黏度应低些,
气温低时,水泥集合物黏度应高些。
3.4 找平层表面含水率应在30%~50%之间,水泥砂浆强度达到7.5MPa时方可进行施工,如过于
干燥,应洒水至含水率合格为准。
4、操作工艺
4.1 工艺流程
底板防水保护层施工
(4)防水层的原材料,应分门别类贮存在通风且温度符合规定的库房内,严禁将易燃、易爆和相互接触后能引起燃烧、爆炸的材料混合在一起。库房应严禁烟火,并应按消防部门的规定配备消防器材。
9.2环保措施
作业中遗洒和剩余的废渣、边角料与清洗器具的废渣、废液,应及时清理,妥善处理,不得随意丢弃、掩埋或焚烧。
隧道二衬防水施工技术交底(工程模版通用)

工程名称交底日期
施工单位分项工程名称二衬防水
交底提要二衬防水施工
交底内容:
3.3、施工缝
将施工缝已硬化的砼表面浮浆、松动砂石清除干净,进行彻底凿毛,用水冲洗干净。
施工缝采用水泥基渗透结晶防水涂料+双道遇水膨胀止水胶。
详见图。
施工缝防水图
3.3.1、水泥基渗透结晶防水涂料施工工艺
配比:涂料:水=1:(0.25~0.3),即每桶25千克兑水约6.5千克
施工方法:将涂料缓缓倒入清洁的凉水中用电动搅拌器搅拌到均匀无结块。
让浆料静置熟化约3分钟,再搅拌约30秒,十字交叉至少涂刷两层,当上一层已固化,产生足够的强度后,可进行下一层施工。
开调的浆料在半小时用完。
在24小时内对涂层进行喷雾水保养。
勿将本产品和其它材料混合使用。
注意事项:
1)基面干燥应对基面充分湿润,涂层干燥过快时会造成涂层材料缺水,水化反应进行不完全达不到相应的强度,甚至造成粉化,因此应及时对施工缝面进行适当喷雾湿润,使涂层水化反应充足,以提高涂层的粘结强度和渗透性。
审核人交底人接受交底人。
隧道防水板、土工布施工技术交底

、内容及说明本交底适用于XX 隧道防水板、土工布施工。
、设计参数1、隧道衬砌背后铺设土工布缓冲层和防水板,防水板规格尺寸:厚度为 1.5mm 宽度为4m 长度32m 土工布重量不小于 400g/m2。
防水板和土工布分离设置。
防水 板搭接长度大于15cm 土工布搭接大于5cm 无纺布采用热熔垫片固定,固定间距: 拱部0.5m 、边墙0.9m ,呈梅花型排列,并左右上下成行固定暗钉圈固定缓冲层示意图拱部暗钉圈示意图边墙暗钉圈示意图工程名称 单位工程名称XX 工程技术交底日期:XX 隧道交底单位 交底部位、施工方法及工艺流程1、 施工准备:检查防水板的质量有无破损、撕裂、油污等。
铺设台车行走轨道; 施工时采用两个作业台架,一个用于基面处理,一个用于挂防水板。
由测量班对隧道 净空检查,对个别欠挖部位进行处理。
2、 防水板铺设前应先对隧道初期支护喷混凝土表面进行处理,切除锚杆头和钢筋露头,并用细石混凝土抹平覆盖,确保喷射混凝土填平,确保喷混凝土表面平整,无 尖锐角。
钢筋网等凸出部分,先切断后用锤铆平抹砂浆素灰(如下图)。
切断 用锤打 砂浆素灰抹面对有突出的管道,先切割后用锤铆平,抹砂浆(如下图)。
切断 面要平整 用砂浆填死锚杆有凸出部位时,螺头顶预留 5mm 切断后,用塑料帽处理(如下图)i -ZL —:螺栓5mi 以上切断3、缓冲层铺设,用作切断将单幅无纺布固定到预定位盖帽拱部向两侧边墙铺设。
用专业射钉将热熔垫片和土工布平顺地固定在喷射混凝土上,固定点间距:拱部 0.6m 、边墙0.9m 。
呈梅花形排列,基面凸凹较大处应增加固定点,使缓冲层与基面密 贴。
缓冲层搭接宽度不小于5cm 铺设的缓冲层应平顺,无隆起,无皱褶。
4、防水板铺设:4.1、 防水板铺设应超前二次衬砌施工,采用电热压焊器进行焊接,铺设采用专用 台车进行,并设临时挡板防止机械损伤和电火花灼伤防水板。
4.2、 防水板与无纺布分开铺设,先在初期支护上铺设无纺布, 再利用无纺布安装专用热熔垫片把防水板固定在无纺布上。
地下防水工程技术交底

地下防水工程技术交底一、项目概述地下防水工程是指在建筑物或其他地下结构中进行的防水处理工程。
其主要目的是防止地下水渗透进入建筑物内部,保护建筑物的结构和设备免受水的侵害。
本文将详细介绍地下防水工程的技术要求、施工方法和质量控制措施。
二、技术要求1. 防水材料选择在地下防水工程中,常用的防水材料有聚氯乙烯(PVC)、聚氨酯(PU)、沥青、水泥砂浆等。
根据具体情况选择合适的防水材料,确保其具有良好的耐久性、耐候性和抗渗透性。
2. 施工前准备(1)清理工作区域,确保施工区域干净、平整。
(2)检查地下结构的平整度和表面状况,确保施工面符合防水材料的要求。
3. 施工方法(1)地下防水层的施工a. 根据设计要求,确定防水层的厚度和材料种类。
b. 在施工面上涂刷或喷涂防水材料,确保涂层均匀、牢固。
c. 检查施工过程中的质量,确保防水层无空鼓、裂缝等缺陷。
(2)接缝处理a. 防水层的接缝处应采用专用的接缝材料进行处理,确保接缝处的密封性。
b. 接缝处的处理应符合设计要求,确保接缝处无渗漏。
(3)防水层与地下结构的连接a. 地下防水层与地下结构的连接处应使用专用的连接材料,确保连接牢固、密封。
b. 检查连接处的质量,确保连接处无渗漏。
4. 质量控制(1)施工过程中应进行现场质量检查,确保施工质量符合设计要求。
(2)防水层施工完成后,进行质量验收,包括对防水层的厚度、平整度和密封性进行检查。
三、施工案例1. 某地下商场地下防水工程(1)项目概述:该地下商场位于城市中心,地下一层到地下三层为商业区域,需要进行地下防水工程,以防止地下水渗透进入商场内部。
(2)技术要求:选择聚氯乙烯(PVC)防水材料,施工前对施工面进行清理和检查,采用涂刷方法施工防水层,接缝处采用专用接缝材料进行处理,防水层与地下结构采用专用连接材料连接。
(3)质量控制:施工过程中进行现场质量检查,施工完成后进行质量验收,确保防水层的厚度、平整度和密封性符合要求。
暗挖隧道施工安全技术交底模板

一、交底目的为确保暗挖隧道施工过程中的安全,防止安全事故发生,特制定本安全技术交底,要求所有施工人员严格按照以下要求执行。
二、交底对象本交底适用于参与暗挖隧道施工的所有人员,包括但不限于:施工人员、技术人员、管理人员、监理人员等。
三、交底内容1. 施工环境安全- 施工现场应设置明显的安全警示标志,确保施工区域安全。
- 施工现场必须保持良好的通风,确保空气质量符合国家标准。
- 施工现场应设置必要的安全防护设施,如防护栏杆、安全网等。
2. 施工人员安全- 所有施工人员必须经过专业培训,掌握安全操作规程。
- 施工人员进入施工现场必须佩戴安全帽、安全带等个人防护用品。
- 严禁酒后上岗,施工人员应保持良好的精神状态。
3. 机械设备安全- 所有机械设备必须经过检验合格后方可使用。
- 施工现场机械设备操作人员必须持证上岗,并严格按照操作规程进行操作。
- 定期对机械设备进行维护保养,确保其正常运行。
4. 隧道开挖安全- 隧道开挖前,应进行全面地质勘察,了解地质条件。
- 隧道开挖应遵循自上而下的原则,避免上下重叠作业。
- 隧道开挖过程中,应密切关注围岩变化,发现异常情况立即停工,并采取相应措施。
5. 爆破作业安全- 爆破作业必须按照《爆破安全规程》(GB6722)执行。
- 爆破作业前,应进行详细的爆破设计,确保爆破效果。
- 爆破作业现场必须设置警戒区域,严禁无关人员进入。
- 爆破作业后,应立即进行安全检查,确保无安全隐患。
6. 支护与衬砌安全- 隧道支护与衬砌应按照设计要求进行,确保其稳定性和安全性。
- 施工过程中,应密切关注支护结构变化,发现异常情况立即停工,并采取相应措施。
7. 临时设施安全- 临时设施应符合安全要求,确保施工人员居住和工作环境安全。
- 临时设施应定期检查,发现问题及时整改。
四、交底要求1. 施工单位应将本安全技术交底内容纳入施工组织设计,并作为施工过程中的重要依据。
2. 施工单位应定期对施工人员进行安全技术培训,确保其掌握安全操作规程。
隧道防水技术交底记录

1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
浅埋暗挖隧道二衬防水层铺设技术交底书

2.在主洞与排气阀井衔接处,防水材料铺设按具体设计进行处理;
3.在主洞与分水口及排气阀井衔接处的防水层必须连成一体;
⑸防水层施工注意问题:
1.混凝土折弯处应用砂浆填抹圆顺;
2.防水板的接头连接密贴,粘贴、焊接密实;
3.防水板的施工缝处理严密;
4.防水板防止被二衬钢筋弄破、划破;
⑶目前,暗挖隧洞12#竖井~13#排气阀井区间一衬基面已通过验收,满足防水板铺设的基面要求,但隧洞内尚保留照明线路、监控线路,防水层作业班组在施工前须将其拆除,并处理好照明线、监控线钢筋托架。
2、缓冲层铺设
⑴固定方式:铺设防水板前应先铺设缓冲层,缓冲层材料为土工布,采用水泥钉与防水板相配套的圆垫片将缓冲层固定在基面上。
⑵固定点间排距:固定点之间呈正梅花形布设,隧洞两侧中心线上下45°范围固定间距为0.6米;顶拱90°范围的固定点间距为0.4米;底部仰拱90°范围的固定点间距为1米。基面凹处布设圆垫片固定,以免防水层在此处绷紧吊空,浇筑二衬混凝土时拉破。(附图:固定间排距示意图)
⑶搭接宽度:搭接宽度不小于100mm,缓冲层铺设时应尽量与基面密贴,不得拉得过紧或出现过大的皱褶,以免影响防水板的铺设。同时在缓冲层分段铺设的连接部位预留不少于200mm搭接余量。土工布采用纵向铺设,超前混凝土浇筑3仓。
⑹防水板铺设要求如下:
1.铺设防水板时,应沿隧洞纵向铺设;
2.塑料片上焊接点应牢固可靠,防水板间焊缝宽度不小于15mm,搭接宽度不小于100mm,且均匀连续,不得有假焊、漏焊、焊焦、焊穿等现象。
3.焊接完毕后采用检漏器进行充气检测,充气压力0.25Mpa,保持该压力不少于5min,允许压力下降20%。如压力持续下降,应查出漏气部位进行全面的手工补焊。
隧道防水施工安全技术交底

隧道防水施工安全技术交底隧道防水施工是隧道工程施工中非常重要的一项工作。
隧道防水施工的安全技术交底,是指施工单位在进行隧道防水工程前,进行有关技术交底,明确施工任务、施工原则、施工方法和安全措施等,并将相关信息传递给施工人员,以确保施工安全和施工质量。
一、施工任务隧道防水施工任务是指根据隧道工程设计要求和工程实际情况,在规定时间内完成隧道防水施工。
施工单位需要明确施工任务的具体内容,包括施工范围、施工难度、施工周期等,并在施工任务中注明隧道防水施工的重要性和紧迫性。
二、施工原则隧道防水施工的原则是指在施工过程中应遵循的一些基本原则。
首先,施工单位需要确保施工期间隧道内部的安全,避免发生事故。
其次,施工单位需要按照设计要求严格执行施工方案,确保施工质量。
此外,施工单位还需要在施工过程中注重环境保护和资源节约。
三、施工方法隧道防水施工的方法根据具体情况选择,可以采用一次性施工法、多次施工法或交叉施工法等。
在选择施工方法时,需要考虑隧道的地质条件、施工工期和施工人员数量等因素。
同时,施工单位还需要根据隧道防水工程的特点选择合适的防水材料和施工工艺,以确保施工质量。
四、安全措施隧道防水施工的安全措施是施工单位为确保施工安全而采取的一系列措施。
首先,施工单位需要制定施工安全管理制度,并向施工人员进行培训,提高他们的安全意识和应急处理能力。
其次,施工单位需要在施工现场设置安全警示标志,确保施工人员的安全。
此外,施工单位还需要做好施工现场的卫生和环保工作,防止施工污染环境。
五、施工质量控制隧道防水施工质量的控制是施工单位对施工过程中质量进行的监督和控制。
施工单位需要制定详细的质量控制计划,确定质量控制的标准和方法。
在施工过程中,施工单位需要对施工材料进行验收,保证材料质量符合要求。
同时,施工单位还需要进行施工过程的监测和检测,确保隧道防水施工质量达到设计要求。
总结:隧道防水施工的安全技术交底对于确保施工安全和施工质量至关重要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
气温低时,水泥集合物黏度应高些。
3.4 找平层表面含水率应在30%~50%之间,水泥砂浆强度达到7.5MPa时方可进行施工,如过于
干燥,应洒水至含水率合格为准。
4、操作工艺
4.1 工艺流程
底板防水保护层施工
技术交底记录
表式(C2-5)
编 号
工程名称
北京南站220KV站110KV切改工程
部位名称
隧道二衬
工序名称
防水施工
施工单位
北京市宏达建设工程有限责任公司
交底日期
2009年01月130日
交底内容:
1、材料要求
1.1 聚乙烯丙纶双面复合防水卷材,规格600g/m2。
1.2 聚乙烯丙纶双面复合防水卷材,规格300 g/m2。(盖条)。
4.2.6接缝盖条
复合防水卷材搭接宽度为120mm,相邻边接缝应错开1m以上,缝口压完粘实后,将溢出的水泥胶清净,再涂刷聚氨酯胶粘贴接缝盖条。
4.2.7防水保护层
防水层做完后,要在底板的防水层上抹2cm厚与二衬底板同标号的水泥砂浆保护层,防止绑扎钢筋时破坏防水层。
5、质量标准
5.1保证项目
(1)所用防水材料性能指标及配合比必须符合设计要求及有关规定。检查方法:检查原材料出厂合格证、现场配制报告及试验报告。
(2)先将拌制好的水泥素灰浆均匀涂刷在混凝土基层表面,厚度约为1~2mm,大约1h后抹砂浆层进行找平、压实,厚度约为1.5~2cm。
(3)找平层技术要求:地下防水找平层应符合GB 50108-2001《地下工程防水规范》规定。找平层转角处应做成约R=30mm的半圆角。
4.2.4拌制水泥黏结胶
粘贴防水层时,胶粘剂含量为水泥质量的2%~5%,即一袋水泥(50kg)配用一袋胶粘剂(1.0kg)。配制时一袋胶粘剂与6~10 kg的水泥干混均匀,然后边搅拌边加入到27.5~32.5kg的水中(相当于水泥质量的55%~65%,即2.5个外包装容积),搅拌均匀后逐渐加入剩余的水泥,边加入边搅拌,搅拌至无凝块、无沉淀、无气泡即可使用。
4.2.5铺贴卷材
(1)首先应裁剪卷材,要考虑搭接在底板上,离直墙30cm。
(2)聚乙烯丙纶卷材在铺设时可以从拱顶开始向两侧下垂铺设,先粘贴边墙和拱顶,后粘贴底板。粘贴时将基面及卷材均匀的涂刷聚合物灰浆,找正方向,上、下对正,同时在卷材表面上用刮板对黏结面排气压实,排出多余部分的聚合物灰浆。
(3)铺贴时要注意与喷射混凝土相密贴,不能拉的太紧或过松。要注意搭接余量,起拱线50cm以下,卷材可以纵向与隧道纵向一致铺贴。
4.2.2漏点处理
(1)进行漏点导流:对漏水严重的部位采用集中导流,埋设倒导管,用胶管连接导流管到洞外;对独立漏点,采取凿孔埋管导流的方式进行导流。
(2)堵漏:用堵漏剂,高标号水泥砂浆对漏点周围进行封堵,严重部分还须注高分子化学浆补强。
4.2.3找平层
(1)拌制水泥砂浆,配合比为水泥:砂=1:2.5~3,水灰比为0.45。拌好的砂浆要在3h内用完。
检验复合卷材施工质量
堵漏及抹找平层防水
排气压实
粘贴盖条
粘贴聚乙烯丙纶防水卷材
涂刷水泥混合物灰浆
堵漏及抹找平层防水
验收基层
清理喷射混凝土基面
验收
4.2操作方法
4.2.1清理基面
检查混凝土基面的漏水、漏筋情况,切割外露钢筋、外露注浆管等。基面上的钢筋头、钢管头以及易刺破防水层的一切杂物必须割除,并割切除部位用水泥砂浆抹成圆曲面,以免防水层被扎破。
7、应注意的问题
(1)复合卷材施工必须在找平层自检合格后进行,原则上复合卷材的粘贴对基层的含水率无特殊要求,只要无明水即可施工。一般基层最佳含水率为25%~45%,复合卷材的施工效果较好。
(2)水泥聚合物涂刷后应立即铺设卷材,以防时间过长聚合物灰浆中水分散发而影响粘贴质量。涂浆时不得有漏涂现象。铺贴时,必须保持搭接宽度。用刮板排气的同时,注意检查卷材下有无硬化颗粒及其他杂物,将卷材垫起,如有杂物应取出重新粘贴。
(2)涂层厚度要满足设计要求。检查方法:根据所用材料及设计要求,采用涂层样板对比法进行检查。
(3)防水层铺贴允许偏差见下表
防水层铺贴允许偏差表
序号
项目
规定值或允许偏差
检验频率
检查方法范围点数来自1基层平整度≤20
5m
2
用2m直尺量取最大值
2
卷材环向与纵向搭接宽度
≥100
5m
2
用尺量
6、成品保护
在二衬钢筋绑扎的时候,注意保护防水层,一旦发现防水层有破坏,及时进行修补。
(4)防水层的原材料,应分门别类贮存在通风且温度符合规定的库房内,严禁将易燃、易爆和相互接触后能引起燃烧、爆炸的材料混合在一起。库房应严禁烟火,并应按消防部门的规定配备消防器材。
9.2环保措施
作业中遗洒和剩余的废渣、边角料与清洗器具的废渣、废液,应及时清理,妥善处理,不得随意丢弃、掩埋或焚烧。
审 核 人
交 底 人
接 受 交 底 人
由交底单位填写,交底单位与接受交底单位保存。
(3)为防止进灰口位置的防水层由于混凝土的灌注而遭到破坏,在二衬混凝土浇筑前,注灰口位置的防水必须加铺一层,已确保防水层的密闭性。
8、安全、环境措施
9.1安全操作要求
(1)作业人员应根据所以机具、材料和环境情况,按规定佩戴防护用品。
(2)施工现场应设置通风排气设置。
(3)作业现场严禁烟火。当需明火时,必须严格遵守用火管理的规定。用火前必须履行申报手续,经消防管理人员检查核实,确认消防安全措施落实,并签发动火证后,方可明火作业。作业中必须由专人跟踪检查、监控,确认安全。作业后必须熄火。
1.3 水泥、中细砂。
1.4 防水专用胶粘挤、乳白胶、黏结用胶。
2、主要机具
2.1 搅拌机。
2.2 制胶容器、剪子、刮板、小器皿、刀子、台秤、腻刀、毛刷、扫帚、小铲。
3、作业条件
3.1 结构初衬做完,经甲方、设计、运行、监理单位等单位验收合格。
3.2 隧道已清理、冲洗,露出混凝土基面。隧道基面无漏水、漏筋。
(2)粘贴方法、工艺必须符合设计要求及适应材料特性。
(3)粘贴防水层要均匀、连续,不得有气泡、气孔、漏涂等缺陷。检查方法:观察检查。
5.2检查项目
(1)无气泡及气孔漏涂,每30m隧道检查一次,其质量应符合下列要求:合格即每10m2不多于一处缺陷。凡发生缺陷部位必须经过处理达到设计及有关规定要求。检查方法:观察检查。
