文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!施工金刚砂的工艺流程及注意事项详解金刚砂,因其硬度高、耐磨性好、耐高温等特性,被广泛应用于建筑、机械、电子等行业。
金刚砂地坪施工工艺总结

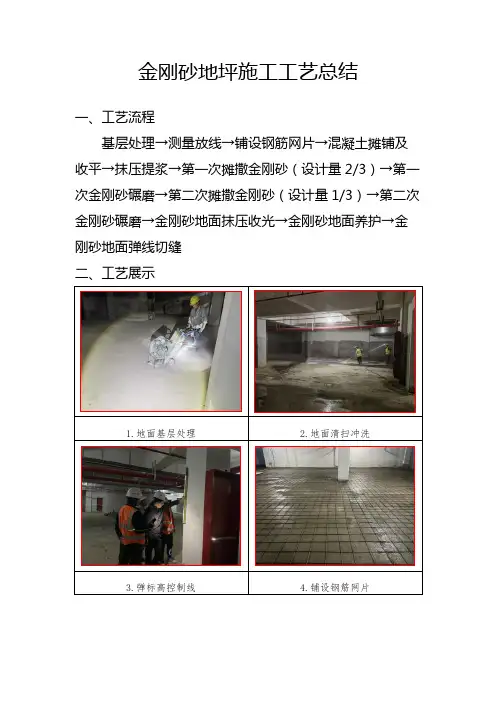

金刚砂地坪施工工艺总结一、工艺流程基层处理→测量放线→铺设钢筋网片→混凝土摊铺及收平→抹压提浆→第一次摊撒金刚砂(设计量2/3)→第一次金刚砂碾磨→第二次摊撒金刚砂(设计量1/3)→第二次金刚砂碾磨→金刚砂地面抹压收光→金刚砂地面养护→金刚砂地面弹线切缝二、工艺展示1.地面基层处理2.地面清扫冲洗3.弹标高控制线4.铺设钢筋网片5.混凝土摊铺、标高控制6.混凝土振实收面7.抹压提浆(圆盘锯)8.第一次摊撒金刚砂(设计量2/3)9.第一次金刚砂碾磨(圆盘锯)10.第二次摊撒金刚砂(设计量1/3)11.第二次金刚砂碾磨(圆盘锯)12.金刚砂地面抹压收光13.金刚砂地面养护14.地面弹分格线15.切割分格缝三、控制要点1、基层处理使用凿地机全面打凿,对于墙边、柱脚等不易打凿的部位采用电锤凿毛,保证基面的水泥砂浆、混凝土块及浮浆全部凿除并清理干净;混凝土浇筑前用高压水枪对基面进行冲洗,做到浮灰扫尽、地面湿润并无明水。
2、根据业主交桩控制点或场区标高控制点,测量放样出地下室金刚砂地面标高1m线,并标记在每根柱子上;根据1m线借助激光水平仪,检查地下室净高是否满足要求(本项目地下室净高要求不小于2.2m),同时检查地下室金刚砂地面的平均浇筑厚度(防止混凝土超耗),若净高不满足要求或平均浇筑厚度过大及时对1m线进行调整。
3、钢筋网铺设应采用垫块或是马凳筋将其架设于面层中部,在混凝土浇捣过程中发现钢筋网贴地的及时应将钢筋向上提,增加垫块或马凳筋,确保网片位置居中。
4、浇筑后时刻关注混凝土初凝状态,约3~4小时后(以上人时脚印深度不超过5mm为宜),在抹光机上安装圆盘,整体打磨并从周边逐渐向内收抹,起到平整和提浆作用,墙柱边角应人工使用抹刀拍浆。
5、第一次铺撒2/3金刚砂材料,应均匀的铺撒在表面(不均匀处用刮板刮匀),待材料吸收中的水分、表面出现返潮颜色变灰暗后,采用装圆盘的抹光机碾磨分散,使其与基层混凝土浆结合在一起,注意不要搓抹过度,墙柱边角可采用铁抹子人工操压收平;第一遍碾磨完成后,随即将余下的1/3料铺撒在混凝土表面,铺撒方向与第一次垂直,进行第二次碾磨工作;最后用装刀片的抹光机一次完成收面抹光,磨光应纵横交错作业,作业时尽量减少砂眼和收光痕迹的出现。
金刚砂地坪施工工艺流程

金刚砂地坪施工工艺流程金刚砂地坪是一种高强度、耐磨损的地坪材料,常用于工业厂房、车间等场所。
下面将介绍金刚砂地坪施工的详细工艺流程。
一、准备工作1.1 清理地面:首先需要清理地面,将地面上的杂物、灰尘等清理干净,确保地面干净整洁。
1.2 检查地面:检查地面是否平整,有无裂缝或凹凸不平的情况,如有需要进行修补处理。
1.3 基层处理:对于地面基层,可以进行打磨或者喷砂处理,以增加地面的附着力。
二、底涂施工2.1 涂底漆:在地面上涂刷底漆,底漆的选择要根据实际情况,一般选择强附着力的环氧底漆。
2.2 平整地面:在底漆干燥后,使用金刚砂地坪专用的自流平材料进行地面的平整处理,确保地面平整度。
三、中涂施工3.1 施工环氧中涂:中涂是金刚砂地坪的关键步骤,需要使用环氧中涂料进行施工。
中涂料的选择要根据地面的使用环境和要求来确定。
3.2 铺砂:在中涂湿润的状态下,将金刚砂均匀地撒在地面上,确保完全覆盖中涂层。
3.3 压实:使用专用的压砂机对金刚砂进行压实,使其与中涂层充分结合。
四、面涂施工4.1 施工环氧面涂:在中涂层干燥后,使用环氧面涂料进行施工。
面涂料的选择要根据地面的使用环境和要求来确定。
4.2 铺砂:在面涂湿润的状态下,将金刚砂均匀地撒在地面上,确保完全覆盖面涂层。
4.3 压实:使用专用的压砂机对金刚砂进行压实,使其与面涂层充分结合。
五、抛光处理5.1 涂蜡:在面涂层干燥后,使用专用的蜡进行涂抹,以增加地面的光泽度和耐磨性。
5.2 抛光:使用专用的抛光机对地面进行抛光处理,使地面更加光滑、亮丽。
六、养护6.1 养护周期:金刚砂地坪施工完成后,需要进行一定的养护周期,一般为7-15天。
6.2 养护措施:养护期间,需要注意避免重物碰撞、水浸泡等情况,以免影响地面质量。
6.3 养护效果:养护周期结束后,金刚砂地坪将展现出其高强度、耐磨损的特点。
金刚砂地坪施工工艺流程如上所述,通过清理地面、底涂施工、中涂施工、面涂施工、抛光处理和养护等步骤,可以确保金刚砂地坪的质量和使用寿命。
金钢沙施工流程

金钢沙施工流程
1、混凝土浇筑
浇筑需要分仓后按顺序进行,建议一次浇筑到设计标高时振实混凝土,以避免混凝土凝结得不平衡。
这里混凝土的厚度不能太薄,需要在3厘米以上,塌落度在75到100mm之间,强度达到C25,表面应该平整密实无泌水,如有泌水要去除外露,尤其墙角处需格外注意。
2、混凝土刮平
用铝合金刮杆将混凝土刮平,采用指压法使混凝土下沉3-5mm,即可开始准备撒金刚砂。
3、撒料
初次撒布量为3kg/㎡,注意要轻轻洒下,不要用力抛洒以防耐磨材料被水泥吸收。
刚开始撒布时,金刚砂材料会吸收水分变色,这时需要立即用抹光机压实和抹平。
4、第二次撒布
先用直刮杆或尺子测量水平度,凹凸不平处需要垂直交叉刮平两次以上,第二次撒布的方向要垂直于第一次。
5、收光
当地面硬化到没有明显变化时,即可开始收光。
抛光机需重复抛光两
次,两次应纵横交错,均匀有序。
边角处记得用手工抹刀手工收光,以防抛光机磨损。
6、养护等细节处理
施工完成后5小时,可喷养护剂养护地面,或洒水养护。
金刚砂耐磨地坪的施工工艺

金刚砂耐磨地坪的施工工艺金刚砂耐磨地坪。
是一种具有高致密性和着色的高性能耐磨地面。
金刚砂耐磨地面由一定颗粒级配的矿物合金骨料,特种水泥,其它掺合料和外加剂组成。
其特点有抗压、抗冲击、耐磨损等,并且与混凝土地面一起施工,能缩短工期。
一、金刚砂耐磨地坪施工工艺:基层处理:混凝土浇筑前要洒水使地基处于湿润状态,混凝土尽可能一次浇筑至标高,局部未达到标高处用混凝土料补齐并振捣,严禁使用砂浆修补。
表层处理:使用加装圆盘的机械镘刀均匀地将混凝土表面的浮浆层去除掉;第一次撒布材料:将规定用量的2/3硬化耐磨地坪材料均匀撒布在初凝土混凝土表面后,用低速抹平机进行打磨处理;第二次撒布材料:将规定用量的1/3硬化耐磨地坪材料均匀撒布,用打磨机再次打磨处理,并重复磨光机作业至少两次,磨光机作业时应纵横相交,均匀有序,边角处用抹子进行处理。
面层材料硬化至指压稍有下陷时,磨光机的转速及角度应视硬化情况调整。
表面抛面:根据混凝土的硬化情况,调整抛光机上刀片角度,对面层进行抛光作业,确保表面平整度和光洁度;基本养护:耐磨硬化地坪在施工后的4-6小时内,应在表面进行养护,以防止表面水分的急剧蒸发,确保耐磨材料强度的稳定增长。
二、对混凝土的基础要求:1、基层混凝土强度要求到达C25以上,水灰比控制在0.50以下,混凝土坍落度应控制在70-100mm,混凝土拌合物尽量减少离析并对泌水有所控制。
2、为了确保混凝土拌合物有足够流动性及利于施工,建议混凝土加适当外加剂。
3、硬化剂地面最好同混凝土结构同时施工,如需同找平层同时施工,建议找平层混凝土采用细石混凝土,厚度不低于50mm并考虑配置伸缩钢筋网。
三、金刚砂耐磨地坪适用范围:用于工业厂房、仓库、超市、重载机械厂、机修厂、停车场、货物堆放场、广场等地面。
金刚砂施工工艺

金刚砂施工工艺金刚砂是一种常用的砂石材料,在建筑、航空、船舶等领域有着广泛的应用。
金刚砂施工工艺是指在使用金刚砂进行施工时所需遵循的步骤和技术要求。
本文将详细介绍金刚砂施工工艺的相关内容。
一、施工准备在进行金刚砂施工之前,需要进行一系列的准备工作。
首先,需要明确工作区域的范围和施工设计要求。
其次,要对施工材料进行检查,确保质量合格。
另外,还需要准备好相关施工工具和设备,如铲子、刷子、水泥砂浆搅拌机等。
二、基层处理在施工之前,需要对基层进行处理,确保基层的平整和牢固。
首先,清理基层表面的灰尘、油污、杂物等。
然后,修补基层表面的裂缝和凹陷,填补不平整的部分,铲除突出的物体。
最后,进行基层的湿润处理,以提高金刚砂的附着力。
三、金刚砂施工1. 预涂层处理:在金刚砂施工之前,需要进行预涂层处理。
首先,用水泥砂浆将基层表面进行充分湿润,然后用专用的黏接剂进行预涂层处理。
预涂层的目的是增强金刚砂与基层之间的黏着力,提高施工的牢固度。
2. 砂浆调配:将金刚砂与水泥按照一定的比例进行搅拌调配。
通常情况下,金刚砂与水泥的比例为3:1。
搅拌过程中需要保持砂浆的均匀性和湿润程度,确保施工效果的一致性。
3. 施工方法:将调配好的砂浆倒入施工现场,在基层表面进行均匀铺设。
然后,用刮板将砂浆进行整平,确保表层的平整和一致。
根据实际需要,可以进行多层施工,以增加金刚砂的厚度和坚固度。
4. 养护处理:金刚砂施工完成后,需要进行一定的养护处理,以确保其正常固化和硬化。
在施工后的24小时内,要保持施工现场的湿润,防止表层的干裂。
在固化期间,应避免施工区域的重压和外力破坏。
四、验收和维护金刚砂施工完成后,需要进行验收和维护工作。
验收时,要检查金刚砂施工的平整度、附着力、硬度等参数,确保达到设计要求。
维护时,要注意避免急剧变温、重压和化学腐蚀等因素对金刚砂表面的影响,定期清洁和维护施工区域。
结语金刚砂施工工艺是一项需要严格掌握的技术,它直接关系到金刚砂施工质量和使用寿命。
金刚砂地坪施工工艺流程
金刚砂地坪施工工艺流程金刚砂地坪是一种高强度、高耐磨、美观大方的地面装饰材料,广泛应用于工业、商业、体育场馆等场所。
下面介绍金刚砂地坪施工的工艺流程。
一、基础处理1.清理地面:清理地面上的杂物、油污、灰尘等,确保地面干净整洁。
2.修补地面:对地面上的裂缝、坑洞等进行修补,确保地面平整。
3.打磨地面:使用打磨机对地面进行打磨,去除地面上的旧涂层、污渍等。
二、底涂处理1.底涂施工:使用滚筒或刷子将底涂涂刷在地面上,形成一层均匀的底涂。
2.底涂干燥:等待底涂干燥,一般需要24小时左右。
三、中涂处理1.中涂施工:使用滚筒或刷子将中涂涂刷在地面上,形成一层均匀的中涂。
2.中涂干燥:等待中涂干燥,一般需要24小时左右。
四、磨光处理1.磨光施工:使用磨光机对地面进行磨光处理,使地面表面光滑平整。
2.磨光干燥:等待磨光处理后的地面干燥,一般需要24小时左右。
五、面涂处理1.面涂施工:使用滚筒或刷子将面涂涂刷在地面上,形成一层均匀的面涂。
2.面涂干燥:等待面涂干燥,一般需要24小时左右。
六、封闭处理1.封闭施工:使用滚筒或刷子将封闭剂涂刷在地面上,形成一层均匀的封闭层。
2.封闭干燥:等待封闭层干燥,一般需要24小时左右。
七、打蜡处理1.打蜡施工:使用滚筒或刷子将打蜡剂涂刷在地面上,形成一层均匀的打蜡层。
2.打蜡干燥:等待打蜡层干燥,一般需要24小时左右。
以上就是金刚砂地坪施工的工艺流程。
在施工过程中,需要注意保持地面干燥、清洁,严格按照工艺流程进行施工,以保证金刚砂地坪的质量和美观度。
金刚砂施工工艺详解
金刚砂地坪施工工艺一金刚砂地面简介金刚砂地面为耐磨地面的一种,其组成成分为: 1、金刚砂,即骨料。
为砂状,一种不生锈的非金属性骨料,平均粒径为1.5mm,约占总量60%,硬度在莫氏6度以上;2、经处理的高标号水泥,即胶结物。
金刚砂地面的颜色除采用水泥本色外还有红、黄、绿、灰、蓝及复合色等多种色彩可供选择,本工程地面选用蓝灰色。
适用范围;金刚砂耐磨地面适用于耐磨耐冲击且有减少灰尘要求的混凝土地面,例如:厂房、仓库、停车场、维修车间、车库、货仓式商场场地等需高度耐磨损的地面。
整体性耐磨地坪摒弃了传统的混凝土基层与面层分开施工的做法,从而消除了因基层与面层结合不良而导致裂缝和空鼓的质量通病,简化了工序,缩短了施工周期,节约人工费用,在工厂、仓库等工程中得到越来越广泛的应用。
其性能特点为:高耐磨性、减少灰尘、耐冲击性、施工方便。
二、施工工艺流程垫层处理→钢筋绑扎→基层混凝土浇筑、刮平(同时金刚砂拌合)→抹光面拍浆→第一次撒布金刚砂拌合料及抹平、磨光→第二次撒布金刚砂拌合料及抹平、磨光→表面修饰及养护三、耐磨地面施工1、根据划分好的施工段,绑扎双向钢筋网。
2、为保证钢筋在浇筑混凝土时不被踩踏,应铺设马道。
3、按地面设计标高安装宽度不大于6m模板(宜用槽钢),用水准仪检测模板标高,对偏差处用楔块调整高度,保证模板的顶标高误差小于3mm。
4、混凝土浇筑前洒水使地基处于湿润状态,楼面用水泥浆充分扫浆。
5、混凝土宜选用商品混凝土现场泵送,水泥选用低水化热的粉煤灰硅酸盐水泥或矿渣硅酸盐水泥,尽可能减少水泥用量。
细骨料采用中砂,粗骨料选用粒径5~20mm连续级配石子,以减少混凝土收缩变形。
骨料中含泥量对抗裂的危害性很大。
因此骨料必须现场取样实测,石子的含泥量控制在1%以内,砂的含泥量控制在2%以内。
外加剂采用外加uea 微膨胀剂。
掺入量按照水泥重约10%。
试验表明在混凝土添加了uea之后,混凝土内部产生的膨胀应力可以补偿混凝土的收缩应力,可减少混凝土的不规则开裂。
金刚砂面层施工工艺
金刚砂面层施工工艺一、前期准备工作金刚砂面层施工前,需要做好充分的前期准备工作,包括场地清理、基础处理、材料准备等。
1. 场地清理在施工前,需要将施工场地清理干净,清除杂物和灰尘,确保施工场地整洁无障碍。
2. 基础处理对于旧地面,需要进行基础处理,包括修补裂缝、填充坑洞等,确保地面平整牢固。
3. 材料准备准备好所需的金刚砂材料,包括金刚砂磨料、环氧树脂胶等。
二、金刚砂面层施工步骤金刚砂面层施工包括底涂、中涂和面涂三个步骤。
1. 底涂(1)混合环氧树脂胶:按照一定比例将环氧树脂胶和固化剂混合均匀,注意避免气泡的产生。
(2)底涂施工:将混合好的环氧树脂胶均匀涂布在地面上,使用滚筒或刮板进行施工,确保地面平整一致。
2. 中涂(1)混合金刚砂磨料:将金刚砂磨料按照一定比例加入到环氧树脂胶中,搅拌均匀。
(2)中涂施工:将混合好的金刚砂磨料涂布在底涂层上,使用刮板将其均匀推开,形成一层厚度均匀的中涂层。
3. 面涂(1)混合环氧树脂胶:按照一定比例将环氧树脂胶和固化剂混合均匀。
(2)面涂施工:将混合好的环氧树脂胶均匀涂布在中涂层上,使用滚筒或刮板进行施工,确保地面平整光滑。
三、施工注意事项在金刚砂面层施工过程中,需要注意以下事项。
1. 施工环境施工环境应保持干燥,避免施工时有雨水或其他液体进入施工区域。
2. 施工温度金刚砂面层施工的环境温度应在5℃以上,避免低温下环氧树脂胶固化不完全。
3. 施工厚度根据实际需要,金刚砂面层的施工厚度一般为2-3毫米,可以根据具体情况进行调整。
4. 施工工具选择适合的工具进行施工,如滚筒、刮板等,确保施工效果均匀一致。
5. 固化时间金刚砂面层施工完成后,需要进行一定的固化时间,一般为24小时以上,以确保施工层完全固化。
四、金刚砂面层的优点金刚砂面层具有以下优点:1. 耐磨性强金刚砂面层具有优异的耐磨性,可以抵御车辆和行人的磨损,延长地面使用寿命。
2. 抗压性好金刚砂面层具有较高的抗压性能,可以承受较大的压力,不易产生裂缝和变形。
金刚砂施工方案详解
金刚砂地坪施工方案一金刚砂地面简介金刚砂地面为耐磨地面的一种,其组成成分为: 1、金刚砂,即骨料。
为砂状,一种不生锈的非金属性骨料,平均粒径为1.5mm,约占总量60%,硬度在莫氏6度以上;2、经处理的高标号水泥,即胶结物。
金刚砂地面的颜色除采用水泥本色外还有红、黄、绿、灰、蓝及复合色等多种色彩可供选择,本工程地面选用蓝灰色。
适用范围;金刚砂耐磨地面适用于耐磨耐冲击且有减少灰尘要求的混凝土地面,例如:厂房、仓库、停车场、维修车间、车库、货仓式商场场地等需高度耐磨损的地面。
整体性耐磨地坪摒弃了传统的混凝土基层与面层分开施工的做法,从而消除了因基层与面层结合不良而导致裂缝和空鼓的质量通病,简化了工序,缩短了施工周期,节约人工费用,在工厂、仓库等工程中得到越来越广泛的应用。
其性能特点为:高耐磨性、减少灰尘、耐冲击性、施工方便。
二、施工工艺流程垫层处理→钢筋绑扎→基层混凝土浇筑、刮平(同时金刚砂拌合)→抹光面拍浆→第一次撒布金刚砂拌合料及抹平、磨光→第二次撒布金刚砂拌合料及抹平、磨光→表面修饰及养护三、操作要点1、垫层处理垫层处理即进行场地平整处理,在施工过程中进行抄平、放线,做好标高控制,场地平整处理完毕后按图纸设计要求进行钢筋绑扎。
2、基层混凝土浇筑 1混凝土浇筑前要洒水使地基处于湿润状态,混凝土尽可能一次浇筑至标高,局部未达到标高处用混凝土料补齐并振捣,严禁使用砂浆修补。
2振捣时使用平板式振捣器振捣,柱、边、角等部位用木抹子拍浆,混凝土刮平后水泥浆浮出表面至少3mm厚。
混凝土施工完毕后,如工期要求紧,可采用橡皮管或真空设备除去泌水,重复两次以上后开始金刚砂面层施工;如工期要求松缓,可待混凝土凝结2~4h(受现场环境影响)后开始金刚砂面层施工。
混凝土施工过程中同时进行金刚砂材料拌合。
根据实际情况也可以采用预制成品金刚砂拌合料。
具体施工工艺为:一、施工前准备1、施工前做先做好水、电管线的预埋,尤其是排水地漏必须预留到位,清除地、楼面上的淤泥、积水、浮浆和垃圾。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
金刚砂地坪施工工艺
一金刚砂地面简介金刚砂地面为耐磨地面的一种,其组成成分为: 1、金刚砂,即骨料。
为砂状,一种不生锈的非金属性骨料,平均粒径为1.5mm,约占总量60%,硬度在莫氏6度以上;
2、经处理的高标号水泥,即胶结物。
金刚砂地面的颜色除采用水泥本色外还有红、黄、绿、灰、蓝及复合色等多种色彩可供选择,本工程地面选用蓝灰色。
适用范围;金刚砂耐磨地面适用于耐磨耐冲击且有减
少灰尘要求的混凝土地面,例如:厂房、仓库、停车场、维修车间、车库、货仓式商场场地等需高度耐磨损的地面。
整体性耐磨地坪摒弃了传统的混凝土基层与面层分开施工的做法,从而消除了因基层与面层结合不良而导致裂缝和空鼓的质量通病,简化了工序,缩短了施工周期,节约人工费用,在工厂、仓库等工程中得到越来越广泛的应用。
其性能特点为:高耐磨性、减少灰尘、耐冲击性、施工方便。
二、施工工艺流程垫层处理→钢筋绑扎→基层混凝土浇筑、刮平(同时金刚砂拌合)→抹光面拍浆→第一次撒布金刚砂拌合料及抹平、磨光→第二次撒布金刚砂拌合料及抹平、磨光→表面修饰及养护
三、耐磨地面施工
1、根据划分好的施工段,绑扎双向钢筋网。
2、为保证钢筋在浇筑混凝土时不被踩踏,应铺设马道。
3、按地面设计标高安装宽度不大于6m模板(宜用槽钢),用水准仪检测模板标高,对偏差处用楔块调整高度,保证模板的顶标高误差小于3mm。
4、混凝土浇筑前洒水使地基处于湿润状态,楼面用水泥浆充分扫浆。
5、混凝土宜选用商品混凝土现场泵送,水泥选用低水化热的粉煤灰硅酸盐水泥或矿渣硅酸盐水泥,尽可能减少水泥用量。
细骨料采用中砂,粗骨料选用粒径5~20mm连续级配石子,以减少混凝土收缩变形。
骨料中含泥量对抗裂的危害性很大。
因此骨料必须现场取样实测,石子的含泥量控制在1%以内,砂的含泥量控制在2%以内。
外加剂采用外加uea 微膨胀剂。
掺入量按照水泥重约10%。
试验表明在混凝土添加了uea之后,混凝土内部产生的膨胀应力可以补偿混凝
土的收缩应力,可减少混凝土的不规则开裂。
施工配合比应根据试验室试配后确定。
控制水灰比小于0.5,坍落度70~90mm。
如采用彩色混凝土地面时应严格按照试配确定的比例添加色浆,保证混凝土不出现过大的色差。
6、混凝土的浇筑应根据施工方案分段隔跨组织施工,混凝土尽可能一次浇筑至标高,局部未达到标高处利用混凝土料补齐并振捣,严禁使用砂浆修补。
使用平板振捣器或6米振捣梁仔细振捣,并用钢滚筒多次反复滚压,柱、边角等部位用木抹拍浆。
混凝土刮平后水泥浆浮出表面至少3 mm厚。
楼面混凝土找平后将灰饼剔除。
混凝土的每日浇筑量应与墁光机的数量和效率相适应,每天宜500~2000m2。
7、混凝土浇筑完毕,采用橡皮管或真空设备除去泌水,重复两次以上后开始耐磨材料施工。
注意;耐磨材料施工前,中期作业阶段施工人员应穿平底胶鞋进入,后期作业阶段应穿防水纸质鞋进入。
1、第一次撒布金刚砂拌合料及抹平、磨光
金刚砂拌合料撒布的时机随气候、温度、混凝土配合比等因素而变化。
撒布过早会使金刚砂沉入混凝土中而失去效果;撒布太晚混凝土已凝固,会失去粘结力,使金刚砂拌合料无法与混凝土粘合而造成剥离。
判别金刚砂拌合料撒布时间的方法是脚踩其上,约下沉
5mm时,即可开始第一次撒布施工。
墙、门、柱和模板等边线处水分消较快,宜优先撒布施工,以防因失水而降低效果。
第一次撒布量是全部用量的2/3,拌合应均匀落下,不能用力抛而致分离,撒布后用木抹子抹平。
拌合料吸收一定的水分后,再用磨光机除去转盘碾磨分散并与基层混凝土浆结合在一起。
4、第二次撒布金刚砂拌合料及抹平、磨光第二次撒布时,先用靠尺或平直刮杆衡量水平度,并调整第一撒布不平处,第二次方向应于第一次垂直。
第二次撒布量为全部用量的1/3,撒布后立即抹平,磨光,并重复磨光机作业至少两次,磨光机作业时应纵横交错进行,均匀有序,防止材料聚集。
边角处用抹子处理。
面层材料硬化至指压稍有下陷时,磨光机的转速及角度应视硬化情况调整,磨光机作业时应纵横交错三次以上。
耐磨地面的平整度要求为2m见方最大偏差3~5mm,同标
高极高点与极低点最大偏差不大于20mm,尽量避免龟裂、脱皮、起砂现象。
5、表面修饰及养护磨光机作业后面层仍存在磨纹较凌乱,为消除磨纹最后采用薄钢抹子对面层进行有序方向的人工压光,完成修饰工序。
耐磨地面施工5~6小时后喷洒养护剂养护,用量为0.2升/㎡(由现场实际情况而定,本工程采用覆膜洒水养护)。
或面覆塑料薄膜防止引起开裂。
耐磨地面面层施工完成24h后即可拆模,但应注意不得损伤地面边缘。
完工5~7d后宜做切割缝,以防止不规则龟裂,切割缝间宜为6~8m(一般根据室内柱间距确定)。
切割应统一弹线,以确保切割缝顺直整齐,切割深度应至少为地面厚度的1/5,填缝材料采用预先成型或切割的弹性树脂等材料。
6、成品保护金刚砂地面成型后,要落实好成品保护的技术措施,达到上人强度的2~3天内要求浇水养护,并覆盖2~3层薄膜,一方面防止水分快速蒸发,另一方面起到保护地面的作用。
在后续主体及配套设施的施工中,材料落实人工提升,严禁抛落。
堆放大型构配件及物料时要在地面上铺20mm厚沙子,并在大型构配件及物料下交叉垫2层10×10枋木,以防止集中荷载过大破坏地面。
四、质量控制在大面积混凝土地面施工中,对混凝土裂缝及平整度、光洁度的控制一直以来都是质量控制的重点,它直接影响着混凝土地面的使用效果和美观效果,所以做好这两方面的控制尤为重要。
1、裂缝控制发生裂缝的主要原因为:1基层混凝土强度等级高,产生的水化热高;
2施工过程中混凝土内与环境气温温差大;
3养护不到位或养护不当,混凝土温度较高时突然浇冷水养护,也会导致混凝土产生无规则的多条微裂缝。
要防止裂缝必须从设计上设计伸缩缝和后浇带,并在金刚砂地面完成后割缝,施工中改善施工工艺降低混凝土温度应力和提高混凝土自身抵抗性能方面综合考虑。
1、配合比设计及试配:为降低混凝土温度应力,最好的办法是降低混凝土的水化热,因此,必须做好混凝土配合比设计及试配工作。
2、可采取普通覆盖、淋水、或喷洒养护进行养护,可保证混凝土内外温度(中心与表面,表面与外号)<25℃。
2,平整度、光洁度控制钢筋绑扎完毕后,将水准仪放置在现场周围,由控制点引入标高,在地板钢筋每4m×4m焊接一条垂直地面方向的钢筋,将钢筋截断在地面成型标高的位置,浇灌混凝土时由裸露的钢筋头控制地面成型标高,浇捣混凝土时厚度略高于钢筋头,
随即振捣密实,然后以钢筋头为标志,检查平整度,在二次长刮尺刮平时再进行标高复核,保证标高误差控制在3mm以内。
3混凝土初凝后,开始做金刚砂地面,并在安放竖向
钢筋的位置用木抹子用力搓打抹平,将金刚砂和混凝土浆混合,使面层达到紧密结合地面面层采用在混凝土基层上撒布金刚砂增加其表面硬度,施工过程中混凝土
经简单处理(长刮尺刮平、木抹子抹压)后,在混凝土
初凝前,采用专业磨光机进行表面磨光,养护后的表面
硬度能达到较重荷载的承重要求而不损坏。
在金刚砂面层施工时,采用专业磨光机进行抛光密封,
同时手工修补边角部位,经过这些工序的处理,一般平
整度和光洁度都能够满足要求。
3、施工时需注意的问题:
1最好进行混凝土凝结时间试验,选择适宜的混凝土配
合比及水泥外加剂。
混凝土凝结过快使金刚砂面层无法施工,混凝土凝结过慢金刚砂施工时大量水泥浆向上挤冒而影响表面质量。
2最好制定合理的混凝土施工工艺,确保连续浇筑及与
面层施工速度的配合。
3最好根据要求选择合理的面层材料,严把材料进场关,严禁用石英砂代替金刚砂使表面硬度变弱。
4 最好选择有施工经验人员进行专门的水平控制和面层施工以确保质量。
5最好加强成品保护意识,特别是彩色金刚砂地坪的成品保护。
金刚砂地面成型后7~10天通常会在地面与柱交接处发现阴角裂缝,这主要是由于刚度变化,基层混凝土平面形状转折处的阴角存在结构竖向裂缝,由顶部向下开缝,上宽下窄,这是由于收缩应力和沉降、温度应力等共同作用,在角部形成集中应力超过混凝土抗拉强度所造成的。
为了防止阴角部位混凝土产生裂缝,除从设计方面尽量少用凹凸的平面形成,并且在阴角处采用附加钢筋等构造措施外,还应在施工方面保证阴角部位的混凝土施工质量,及时覆盖、淋水、或喷洒养护剂进行养护,并控制拆模时间不宜过早。
4、表面处理:基层混凝土振捣要及时,先振捣料中处混凝土,以形成自然流淌坡度,然后全面振捣。
为提高混凝土的极限拉伸强度,防止因混凝土沉落而出现裂缝,减少内部微裂,提高混凝土密实度,还采取二次振捣法。
在振捣棒拨时混凝土仍能自行闭合而不会在混凝土中留孔洞,这时是施加二次振捣的合适时机,但也不能过振,防止离析。
由于泵送混凝土表面
水泥较厚,浇筑完基层混凝土3~4h内初步用长刮尺刮平,初凝前用铁滚筒碾压2遍,再用木抹子搓平压实,以控制表面龟裂,并能减少混凝土表面水分散发,然后用专用抹光机加圆盘进一步平整混凝土,保证混凝土表面平整、密实。
5、健全施工组织管理:在制订技术措施和质量控制措施的同时,还要落实组织指挥系统,逐级进行了技术交底,做到层层落实,确保顺利实施。
