模板支撑架施工技术交底大全

合集下载

模板支架架设安全技术交底模板

模板支架架设安全技术交底模板

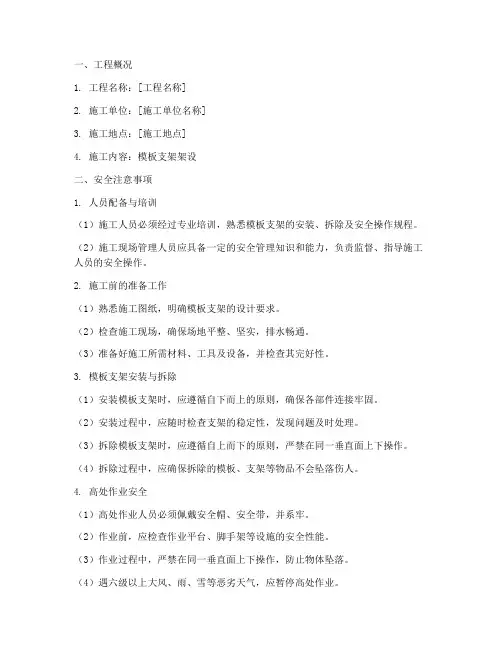

一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工内容:模板支架架设二、安全注意事项1. 人员配备与培训(1)施工人员必须经过专业培训,熟悉模板支架的安装、拆除及安全操作规程。

(2)施工现场管理人员应具备一定的安全管理知识和能力,负责监督、指导施工人员的安全操作。

2. 施工前的准备工作(1)熟悉施工图纸,明确模板支架的设计要求。

(2)检查施工现场,确保场地平整、坚实,排水畅通。

(3)准备好施工所需材料、工具及设备,并检查其完好性。

3. 模板支架安装与拆除(1)安装模板支架时,应遵循自下而上的原则,确保各部件连接牢固。

(2)安装过程中,应随时检查支架的稳定性,发现问题及时处理。

(3)拆除模板支架时,应遵循自上而下的原则,严禁在同一垂直面上下操作。

(4)拆除过程中,应确保拆除的模板、支架等物品不会坠落伤人。

4. 高处作业安全(1)高处作业人员必须佩戴安全帽、安全带,并系牢。

(2)作业前,应检查作业平台、脚手架等设施的安全性能。

(3)作业过程中,严禁在同一垂直面上下操作,防止物体坠落。

(4)遇六级以上大风、雨、雪等恶劣天气,应暂停高处作业。

5. 临时设施安全(1)临时设施(如脚手架、防护栏杆等)应按照设计要求进行搭设,确保其稳定性。

(2)临时设施应定期检查、维护,发现问题及时整改。

(3)临时设施周边应设置警示标志,防止人员误入。

6. 施工现场安全管理(1)施工现场应设置明显的警示标志,提醒施工人员注意安全。

(2)施工现场应保持整洁、有序,防止发生意外事故。

(3)施工现场应配备必要的安全防护用品,如安全帽、安全带、防护眼镜等。

三、应急措施1. 事故发生时,立即停止作业,迅速组织人员疏散。

2. 及时报警,请求救援。

3. 对受伤人员进行现场急救,并尽快送往医院治疗。

4. 保护事故现场,配合相关部门进行调查处理。

四、总结本交底旨在提高施工人员的安全意识,确保模板支架架设施工安全。

模板支架施工技术交底

模板支架施工技术交底
滑垫等。
施工机械准备
模板加工机械:锯床、钻床、焊机等 支架搭设机械:扣件、钢管、顶托等 运输机械:叉车、吊车等 安全防护机械:安全带、安全网等
安全防护措施
工人安全教育: 确保工人了解 施工安全知识 和操作规程
安全防护用品: 提供并确保工 人正确使用安 全帽、安全带 等防护用品
临时用电安全: 规范临时用电 设施,确保符 合安全要求
注意事项:拆除时应设置警戒区域, 禁止非操作人员进入,并确保操作 人员佩戴安全帽、手套等防护用品
废弃物处理:拆除的模板支架应及 时运出现场并进行分类处理,不得 随意堆放或丢弃
拆除验收标准
模板支架拆除前,必须对混凝土强度进行检测,达到拆模强度后方可拆除。 模板支架拆除顺序应遵循先支后拆、后支先拆的原则,从上至下逐步拆除。 模板支架拆除时应保证混凝土结构不受损伤,严禁野蛮施工,严禁大面积同时拆除。 模板支架拆除后应及时清理现场,分类堆放,并做好成品保护。
设计要求
基础加固:对不 满足承载要求的 基础进行加固处

添加标题
添加标题
添加标题
添加标题
模板支架安装工程
安装施工要求
安装前应进行 模板支架基础 验收
安装时应按照 设计图纸进行
安装过程中应 确保模板支架 的稳定性和安 全性
安装完成后应 进行质量检查 和验收
0
0
0
0
1
2
3
4
安装施工方法
安装前准备:检查支架材料、确定安装位置和高度 基础处理:平整场地、浇筑混凝土基础 安装模板:按照顺序拼装模板、确保模板平整 固定支架:使用螺栓或焊接方式将支架固定在模板上
基础验收标准
模板支架基础工程必须符合施工图纸和相关规范要求 基础表面应平整,无裂缝、蜂窝、麻面等缺陷 基础承载力应满足设计要求,不得出现沉降、开裂等现象 基础验收合格后方可进行模板支架安装工作

模板支撑架安全技术交底

模板支撑架安全技术交底

模板支撑架安全技术交底朋友们,今天咱们聊聊模板支撑架的安全技术交底。

别看它这名字挺专业,但咱们从头到尾轻轻松松就能搞明白,保证大家听得懂,做得好。

模板支撑架是什么?它其实就是咱们建筑工地上,用来支撑模板、保持结构稳固的那一套设备。

对,就是那些看起来一根根铁管、钢管、铁架子搭在一起的东西,虽然它们看上去挺简单,但万一出点问题,可就麻烦大了。

咱们得把它弄得稳稳的,绝对不能有一点马虎。

先说一说这支撑架的安装,首先啊,咱们要检查的就是架子的质量。

你可别以为那些钢管铁架子买回来就能直接用,检查一定得细致。

是不是有锈蚀?有没有弯曲的地方?是不是有裂痕?这些都得当回事!如果有问题,立马换掉,不然你可就玩大了。

再说了,这模板支撑架的基础一定要稳。

你可不能把架子搭在不平的地面上,这就像是把房子建在沙滩上一样,迟早得塌。

地面如果不平,得先找人平整好,保证架子站得稳。

咱们要说说架子的搭设过程。

这个可得特别小心,千万不能随便搭一搭了事。

第一步是要确保每个部件都按标准进行连接,不能乱搭。

钢管的接头必须得牢固,不得有松动的地方,横杆、纵杆都要对齐。

你要记住,模板支撑架不是你搭个小棚子那么简单,稍微一不小心,整个架子就可能出现问题,真到那时候你就知道,啥叫“后悔药吃了都没用了”。

再说了,架子搭好以后,也得有人负责检查。

你以为搭完了就万事大吉?那可不行!得进行验收。

验收的时候一定要细致,最好是请有经验的师傅来检查,他们眼光毒,能发现问题的地方,你可能都忽略了。

架子稳不稳,能不能承受压力,支撑的效果好不好,这些问题都得考虑进去。

检查的时候,还要留心看支撑架的每一个连接部位,确保没有疏漏。

就像做饭前检查锅有没有裂缝,没裂缝才敢开火,是不是?然后呢,说到模板支撑架的高度,大家也得注意了。

很多工地上都喜欢把支撑架做得太高,这样可能不安全。

支撑架的高度不能过高,否则会容易发生倾斜。

你想想,如果支撑架像竹竿一样高,那一阵风一吹,岂不是“呼啦”一下就倒了?高度一定要合理,而且搭设时一定要注意重心分布,不能一边重一边轻,这样才不容易倒。

高大模板支撑架施工技术交底

高大模板支撑架施工技术交底

高大模板支撑架施工技术交底【交底内容】脚手架搭设:工艺流程为:定位设置通长脚手板→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→铺脚手板→扎防护栏杆→扎安全网。

定距定位。

根据构造要求在四角用尺量出内、外立杆离墙、柱距离,并做好标记。

用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记。

垫板应准确地放在定位线上,垫板必须铺放平稳,不得悬空。

宜先立里排立杆,后立外排立杆。

每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆。

立杆接长时,宜先立外排,后立里排。

脚手架的搭设1、工艺流程为:定位设置通长脚手板→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→铺脚手板→扎防护栏杆→扎安全网。

定距定位。

根据构造要求在四角用尺量出内、外立杆离墙、柱距离,并做好标记。

用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记。

垫板应准确地放在定位线上,垫板必须铺放平稳,不得悬空。

宜先立里排立杆,后立外排立杆。

每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆。

立杆接长时,宜先立外排,后立里排。

对于高度超过24m的脚手架或高大模板支撑系统(高度超过8m,或跨度超过18m,施工总荷载大于10kN/m2或线荷载大于15kN/m),应由其上级负责人组织架体设计及监理等进行检查验收。

安全管理:1 脚手架、模板支架的搭设人员必须带安全帽、系安全带、穿防滑鞋。

2 夜间不得进行脚手架、模板支架的搭设与拆除。

3 雨天及六级以上大风天不得在室外进行脚手架、模板支架的搭设与拆除。

4 脚手架、模板支架搭设及拆除时,地面应设围栏和警戒标志,派专人看守,严禁非工作人员进入现场。

5 脚手架作业层架体外立杆内侧应设置上下两道防护栏杆和挡脚板,上道栏杆高度为0.6m,挡脚板高度为0.18m。

6 脚手板必须铺设牢靠、严实,并应用安全网双层兜底。

7 脚手架外围必须用密目式安全网全封闭,密目式安全网宜设置在脚手架外立杆的内侧,并顺环扣逐个与架体绑扎牢固。

模板及支模架技术交底大全

模板及支模架技术交底大全

梦蝶花苑8#-11#楼、2#地下车库工程
技术交底书
作业指导书
(模板及支模架技术交底)
梦蝶花苑项目部技术交底及作业指导书
①支设工序:检查→清理→放模板就位线→安放面角模板→安放模→安装穿墙螺栓→安装外模、固定→调整模板间隙、找垂直度→检查、验收模板。

②剪力墙支模前必须涂刷水性脱模剂。

③模板底部每个转角处留置清扫口。

④所有墙体的竖向模板的阴角、阳角加设50×70方木与模板固定,并且在板梁角部也必须加设50×70方木。

⑤对于剪力墙的门洞的模板支撑,必须保证水平支撑间距控制在600mm以,并且在门洞顶部加设45度的斜撑,以确保门洞的侧模刚度。

⑥为了确保剪力墙的质量,外墙板的拉结设φ14对拉螺栓(地下室外墙、水池墙板对拉螺杆中间焊止水片),纵横间距≯450mm,最下一道螺杆离地200mm,上部限定在450mm 左右。

3、梁、板模板
①梁模安装工艺:弹梁轴线并复核→搭支模架→安放梁底模并固定→梁底起拱→扎梁筋→安侧模→侧模拉线支撑(梁高加对拉螺栓)→复核梁模尺寸、标高、位置→与相邻模板连固
楼板模安装工艺:搭支架→测水平→摆50×70木楞→调整楼板模标高及起拱→
- .
本交底书一式三份,交底人一份,受交底人一份,存档一份
- . 可修编.。

模板支撑架施工技术交底

模板支撑架施工技术交底

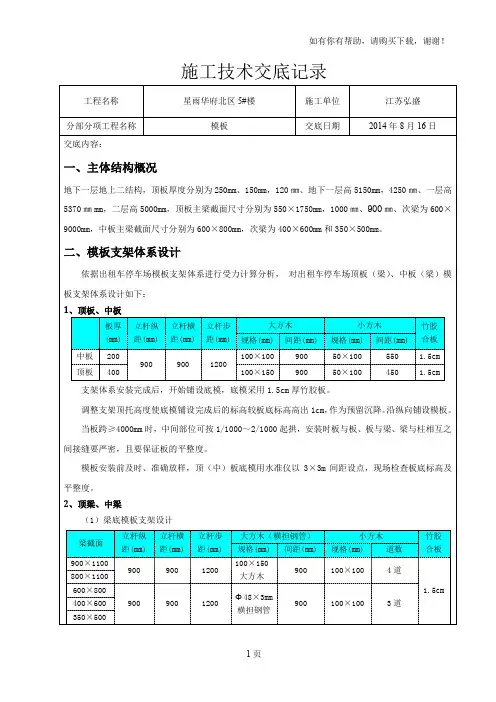

如有你有帮助,请购买下载,谢谢!施工技术交底记录工程名称星雨华府北区 5#楼施工单位江苏弘盛分部分项工程名称 交底内容:模板一、主体结构概况交底日期2014 年 8 月 16 日地下一层地上二结构,顶板厚度分别为 250mm、150mm,120 ㎜、地下一层高 5150mm,4250 ㎜、一层高 5370 ㎜ mm,二层高 5000mm,顶板主梁截面尺寸分别为 550×1750mm,1000 ㎜、900 ㎜、次梁为 600× 9000mm,中板主梁截面尺寸分别为 600×800mm,次梁为 400×600mm 和 350×500mm。

二、模板支架体系设计依据出租车停车场模板支架体系进行受力计算分析, 对出租车停车场顶板(梁)、中板(梁)模板支架体系设计如下:1、顶板、中板 板厚 (mm)立杆纵 距(mm)中板 200 900顶板 400立杆横 距(mm)900立杆步大方木距(mm) 规格(mm) 间距(mm)100×100 900 1200100×150 900小方木规格(mm) 间距(mm)50×10055050×100450竹胶 合板1.5cm 1.5cm支架体系安装完成后,开始铺设底模,底模采用 1.5cm 厚竹胶板。

调整支架顶托高度使底模铺设完成后的标高较板底标高高出 1cm,作为预留沉降。

沿纵向铺设模板。

当板跨≥4000mm 时,中间部位可按 1/1000~2/1000 起拱,安装时板与板、板与梁、梁与柱相互之间接缝要严密,且要保证板的平整度。

模板安装前及时、准确放样,顶(中)板底模用水准仪以 3×3m 间距设点,现场检查板底标高及平整度。

2、顶梁、中梁(1)梁底模板支架设计梁截面900×1100 800×1100 600×800 400×600 350×500立杆纵 距(mm)900900立杆横 距(mm)900900立杆步 距(mm) 12001200大方木(横担钢管) 规格(mm) 间距(mm) 100×150900 大方木Φ 48×3mm900横担钢管小方木规格(mm)道数100×1004道100×1003道竹胶 合板1.5cm1页如有你有帮助,请购买下载,谢谢!(2)梁侧模板支架设计采用 1.5cm 竹胶合板(三层),模板后竖向设置小方木,然后沿纵向设置双排Φ 48×3mm 钢管作为支撑外楞,设置在小方木的中心位置,利用对拉螺栓将外楞锁紧。

模板支撑架质量技术交底记录

模板支撑架质量技术交底记录

模板安装技术交底记录2、支撑架搭设支撑搭设前,工程技术负责人应按本施工交底要求向施工管理人员及工人班组进行详细安全技术交底,并签字确认。

对钢管、配件进行检查和验收,严禁使用不合格的钢管及配件。

对工作面进行清理干净,不得有杂物。

根据立杆平面布置图要求放线定位,先弹出钢管立杆位置线,垫板、底座安放位置要准确,搭设时可采用逐排和通层搭设的方法,并应随搭随设扫地杆水平纵横加固杆。

立杆底座,在砼面垫—150mm×150mm×8mm木模板或钢板。

水平杆与立杆扣接牢固,纵横扫地杆离地面高度不大于200mm。

立杆支撑四周设竖向连续式剪刀撑,竖向连续式剪刀撑的顶部、中部及底部各设一道水平剪刀撑。

脚手架立杆的垂直度控制,立杆的全部绝对偏差≦50mm,在脚手架高度段H内,立杆偏差的相对值小于H/600。

水平杆及剪刀撑的接长应采用两个扣件搭接,搭接长度不少于500,水平杆的搭接应交错布置,两根相邻水平杆的接头不宜设在同步同跨内,不同步或不同跨两个相邻接头在水平方向的错开距离大于500mm,各接头中心至近主节点的距离不宜大于跨段的1/3。

立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3。

立杆、可调托座应根据支撑高度设置,并不超出200mm。

立杆、水平杆及剪刀撑的布置应严格按要求布置。

模板支架搭设完成后,必须先自检,再通知项目部相关主管部门检查合格后,经过监理、质监站验收通过后,方可投入使用。

3、模板安装梁底、梁侧模采用12mm双面覆模板,梁底平板模铺设在纵向木方支撑上,纵向支撑搁--。

轮扣式支模架技术交底范文

轮扣式支模架技术交底范文

轮扣式支模架技术交底范文一、工程概况。

咱们这个工程呀,有不少地方要用到轮扣式支模架来支撑模板呢。

比如说那些楼板呀,梁呀,都得靠它稳稳当当撑着,这样才能保证咱们混凝土浇筑的时候不出乱子,最后建成的结构那是又结实又好看。

二、材料要求。

# (一)轮扣式脚手架。

1. 这轮扣式脚手架的杆件可不能随便用。

它的立杆、横杆得是符合国家标准的,管壁厚度一定要达标,就像人穿衣服得合身一样,太薄了可不行,容易出危险。

咱在进场的时候得仔细检查,看看有没有弯曲变形的,有没有裂缝的,如果有,那就坚决不能用,这就好比选士兵上战场,身体不健康的肯定不行。

2. 轮扣节点那是相当重要的部位。

这个节点要连接牢固,转轮得能灵活转动,这样在安装的时候才能顺利把杆件连接起来。

如果节点有问题,那整个支模架就像没系紧鞋带的鞋子,跑两步就散架了。

# (二)模板。

1. 模板的质量也得把关。

表面要平整光滑,不能坑坑洼洼的,不然混凝土浇筑出来的面就像月球表面似的,全是坑。

厚度也要符合要求,太薄了在浇筑的时候容易被压坏,那咱们前面的努力就白费了。

2. 模板的材质也要注意,要根据工程的实际情况来选择合适的模板,就像不同的菜得用不同的锅炒一样。

有的地方可能需要木模板,有的地方用塑料模板或者钢模板更好,这都得根据实际需求来定。

三、支模架搭设。

# (一)基础处理。

1. 在搭支模架之前呀,咱们得先把基础整好了。

基础必须坚实、平整,就像盖房子要打个好地基一样。

如果基础不平,支模架搭起来就会东倒西歪的,就像站在斜坡上的醉汉,站都站不稳。

如果基础不坚实,承受不了支模架和混凝土的重量,那可就麻烦大了,整个结构可能就会塌下来。

2. 如果是在软土地基上,咱们得进行处理。

可以采用换填、夯实等方法,让地基变得结实起来。

这就好比给软弱的人补充营养,让他变得强壮。

# (二)立杆布置。

1. 立杆的间距可是有讲究的。

要根据梁、板的尺寸和荷载来确定,不能太密也不能太稀。

太密了浪费材料,太稀了又支撑不住。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2、1.5厚高分子防水卷材,墙根、管道根部应做附加层宽250mm,卷起400mm;
3、20厚1:3水泥砂浆找平;
4、挤塑板保温;
5、泡沫砼找平,找坡2%。平均30厚;
6、现浇结构板
二、高层住宅屋面(下部为居住房间)
1、60厚C25细防水砼,内配¢6@200,四周女儿墙根部设20宽伸缩缝,嵌填密封胶,分格缝纵横间距≤3m,缝宽10mm 钢筋遇缝断开,内嵌密封胶。
支架构造布置图(横剖面)
为确保安全,必须待顶板浇筑完毕且达到设计强度100%后方可拆除中、顶板下支架。
严格遵循拆除顺序,由上而下、后搭者先拆、先搭者后拆。具体如下:
向下调节顶托→拆除梁底模板及方木→拆除剪刀撑→拆除顶层小横杆→拆除顶层大横杆→拆除下层大横杆→拆除下层小横杆→拆除第一层大小横杆→拆除立杆→拆除扫地杆。
2. 屋面工程概况
本工程高层住宅屋面防水等级为I级,二道防水设防,防水层耐久年限不少于20年;住宅屋面采用挤塑聚苯板保温。本工程住宅、机房屋面(下部非居住房间)商业包含叁种屋面做法,即保温屋面、无保温屋面。具体屋面工程做法见下表
3.屋面做法;
一、商业非上人屋面
1、20mm厚1:2水泥砂浆找平,留分隔缝@6m;
5为了消除剪力,设置剪力撑。
a)模板支撑架四周从底到顶连续设置竖向剪刀撑,剪力撑斜杆与地面夹角应在45°~60°之间,必须用扣件扣紧,确保空间网架结构的稳定性。
b)中间纵、横向由底至顶连续设置竖向剪刀撑,剪刀撑横向间距3.6m、纵向间距4.2m。
c)在顶端和底部设置水平剪刀撑,中间水平剪刀撑设置间距应小于或等于4.8m。
3安装电梯井内墙模前,须将井内钢平台搭设完成。
4模板未安装对拉螺栓前,板面应向后倾一定角度。安装过程应随时拆换支撑或增加支撑。
5对拉螺栓与墙模板应垂直,松紧应一致,墙厚尺寸应正确。
6墙模板内外支撑必须坚固、可靠,应确保模板的整体稳定。当墙模板外面无法设置支撑时,应于里面设置能承受拉和压的支撑。多排并列且间距不大的墙模板,当其支撑互成一体时,应有防止灌筑混凝土时引起临近模板变形的措施。
在脚手架拆除前应作好以下工作:
(1)对脚手架进行安全检查,确认不存在严重隐患。如存在影响拆除脚手架安全的隐患,应先对脚手架进行修整和加固,以保证脚手架在拆除过程中不发生危险;
(2)在拆除脚手架时,应先清除脚手架上的垃圾杂物,清除时严禁高空向下抛掷;
(3)脚手架在拆除前,必须进行详细技术交底,明确拆除范围、数量、时间和拆除顺序、方法、人员组织,指挥联络的方法和用语,拆除的安全措施和警戒区域。
板厚100~180mm
250
900
900×900
4.4.5悬臂梁悬臂长度≥2m时,模板按悬臂长度的0.4%起拱;其它梁净跨≥4m时,模板按跨度的0.1%--0.2%起拱。主次梁交接时,先主梁起拱,后次梁起拱。
根据房间净尺寸和所采购的木多层板的规格,制作顶板模板,按设计预留出晚拆模板的位置,并按所使用的位置一一编号。具体支撑、支设方法详见下图。
7平台标高以下150mm及平台上口200mm处必须使用对拉螺杆以确保墙面平整。
4.4梁、顶板模板
4.4.1本工程梁截面尺寸大部分为200mm×400mm、200mm×450mm(Lx6 200×1100、6300)等。根据工程支撑的结构特点,本着使用、满足工期和质量要求的原则,配置本工程的水平向支撑体系。
部位
拆模时间
底板端模
混凝土浇筑完毕后24小时
侧墙
混凝土浇筑完毕后48小时
中板
底模
中板混凝土设计强度的100%
端模
混凝土浇筑完毕后24小时
顶板
底模
顶板混凝土设计强度的100%
端模
混凝土浇筑完毕后24小时
(2)拆模遵循后支先拆、先支后拆,先拆非承重、后拆承重部分的原则。
(3)侧壁模板的拆除:模板的拆除原则是由外到内,分段拆除。先拆除钢管支撑后,再拆外钢管压檩,拆除纵横内外楞,当该段范围内所有支撑、内外楞拆除后,用撬棍轻轻撬动模板,使模板离开墙体,将模板逐块传下堆放。
当梁跨度≥4000mm时,梁底模板应起拱,按1/1000~3/1000的要求进行起拱。在混凝土柱、墙上弹出梁轴线、水平50cm控制线,以控制梁的位置和标高。
梁板模板支架平面图
统一采用Φ48×2.7mm的钢管搭设满堂扣件式脚手架模板支撑系统。
1拉线,安放底托。底托沿横向间距,纵向间距坐于底板上。同一排底托应保持在同一条直线上,在直线两端将底托调节螺母利用水准仪设置在设计标高位置,然后在设计标高位置采用细线连接两端,底托沿着细线按间距布置,同时将调节螺母拧至细线位置,以此保持立杆底部在同一水平面上。底托底部应沿横向加设垫板(40×70㎜方木),以使立杆底部稳定、受力均匀。
图4.3.5-1梁板模板支设图
4.5楼梯模板
根据楼层一米线标高和主控制线,将楼梯踏步、平台梁及平台板尺寸放到侧墙上,然后搭设排架,支平台模及梯段模,复测休息平台标高及踏步尺寸。
楼梯底板采用胶合板,楼梯踢步采用胶合板,底模超出侧模2-3cm。采用普通钢管脚手架支撑,立杆间距900mm,步距1500mm。
(7)本工程脚手架拆除时遇大风、大雨、大雾天应停止作业;
(8)拆除过程中最好不要中断,如确需中断应将拆除部分处理清楚告一段落,并检查是否会倒塌,确认安全后方可停歇。
(1)模板拆模时间按设计及规范要求执行。混凝土浇筑时留置足够数量的同条件养护试块,依同条件养护的混凝土试块强度试验报告及现场施工要求进行拆模控制。拆除模板时应做好成品保护防止砼及棱角因拆模板而受损,以控制混凝土外观质量。各部位模板拆除具体时间如下表所示:
(4)拆除跨度较大的梁下支顶时,应先从跨中开始,分别向两端拆除。先将钢管支架上的可调上托松下,先拆上层排架,拆下连接模板的附件,再用钢钎撬动模板,使内楞和模板落在底层排架上,拿下模板和靠带,待上层模板全部运出后再拆下层排架,最后拆除水平拉杆和支架。拆除模板时,操作人员应在安全的地方。
(5)拆除模板要注意保护混凝土表面棱角不被破坏,柱、梁拆下的模板要按编号清理干净,堆放在一起运至下一层用。
分部分项工程名称
交底日期
2017年9月20日
交底内容:
1. 工程整体概况
孔雀城•朔院位于嘉善县城西南方向,北至规划纬二路,南至规划纬六路,东至规划子胥路,西至规划经二路。本项目地块为5幢27层高层住宅、3幢25层高层住宅和部分附属商业。孔雀城项目六期共占地48751.9㎡(计73.1亩);总建筑面积130582.42㎡;其中,地上建筑面积107163.8㎡,地下建筑面积23418.62㎡;容积率2.2,居住总户数1206户,均为高层,规划总停车位1038个。
2.1.3铁钉、铁丝、密封条、脱模剂等。
2.2机具准备
压刨机、平刨机、台钻、圆盘锯、线坠、扳手、锤子、工具箱、电箱、撬棍等
2.3作业条件
2.3.1模板涂刷脱模剂,并按施工平面布置图中指定的位置分规格堆放整齐。
2.3.2模板安装前,应根据设计图纸要求,放好纵横轴线(或中心线)和模板边线,定好水平控制标高。
2沿纵向按照底托位置安装底层立杆和水平杆,底层水平杆作为扫地杆距离混凝土地面高度应不大于300mm,严禁施工中拆除扫地杆。立杆在安装过程中保证立杆的垂直度。
3水平杆插入立杆下扣伯件时,应检查扣件是否牢固,应加设双扣件抗滑移。
4一层横、纵杆安装完成后再进行第二层横、纵杆的安装,每层杆间距为立杆步距,支架安装完成后也设置水平杆。
(6)拆下的模板及时清理粘结物,涂刷脱模剂,并分类堆放整齐,拆下的扣件及时集中统一管理,材料应按编号分类堆放。
(7)模板拆除时要小心,尽量避免或减少模板的损坏,对于损坏的模板要及时修补以便下一次周转使用。
交底人
参加人
注:施工组织设计交底及分项、分部工程交底 年 月 日
施工技术交底记录
工程名称
施工单位
4.6接茬
支设楼梯间、电梯井模板时,利用下层已浇混凝土墙体的最上一排宽脚螺栓预留洞,间距600~800mm,通过螺栓与Φ48钢管连接将模板与已浇混凝土墙体贴紧,杜绝模板下边沿错台、漏浆现象。
图4.6-1宽脚螺栓预埋图4.6-2上层模板宽脚螺栓固定
4.7预留门、窗洞口
图4.7-பைடு நூலகம்门窗预留洞
支梁模时,应遵守循边模包底模的原则,梁侧板模下口必须有夹木条。梁模板上口必须有临时撑头,保持梁上口宽度,梁模下设置足够的钢支撑。
拆除时做好以下工作:
(1)拆除脚手架时,设立警戒区域,在坠落范围内应有明显“禁止入内”字样的标志,并有专人监护,以保证拆脚手架时无其他人员入内;
(2)拆除支架时,班组成员要明确分工,统一指挥,操作过程中精力要集中,不得东张西望和开玩笑,工具不用时要放入工具袋内。
(3)拆除时操作人员要系好安全带,穿软底防滑鞋,扎裹腿。
4.4.2本工程各层选用满堂普通钢管脚手架支撑,钢管立杆间距800~900mm,龙骨采用40mm×90mm木方、间距250mm。
4.4.3考虑到工期、流水施工和砼养护期,顶板底模、梁底板模板三套用量。
4.4.4梁模板采用面板为胶合板,梁底模铺在40mm×70mm的木方上,木方间距根据梁宽尺寸定为200~250mm之间,木方表面刨平以保证与模板接合面平整。梁侧模采用Ф48钢管做背楞,当梁高小于等于700mm时,间距取≤750mm;当梁高大于700mm时,间距600mm,且沿梁长度方向设Ф48钢管做水平背楞,梁中设Ф12@600拉杆。梁侧向加斜撑以确保梁模稳定,间距为600mm。具体参数见表4.3.4-1
表4.3.4-1梁、顶板模板具体设计参数
面板
次龙骨
主龙骨
支撑
备注
材料
胶合板
木方
钢管
普通钢管
规格mm
915×183
40×70
Ф48×2.7
Ф48×2.7
相关文档
