注浆加固-技术交底记录
顶管注浆技术交底

4、检查:注浆施工结束后,通过注浆体内钻孔,用压水、注水或抽水等办法测定地基的流量及渗透系数,不合格者需进行补充注浆。交来自人签名职务交底时间
接收交底人签名
顶管注浆交底
工程名称
营口市鲅鱼圈大伙房输水配套工程
施工单位
中国建筑第五工程局有限公司
交底部位
顶管注浆
交底内容
为确保顶管施工路面安全,在顶管套管顶进施工完成之后,决定采用压密注浆加固的方法,对地基进行加固处理,增强地基的自稳性和抗压强度。
1、本工程采用空压机注浆工法,对管道四周的土体进行注浆加固处理,形成具有一定强度复合地基,以达到稳固土体的目的;
2、注浆材料:水泥、水。水灰比为1:1;注浆时,可根据现场实际情况适当加入特种材料(硅酸钠)以增加可灌性和早期强度。
3、工艺流程:
1)清孔、连接注浆工艺管道:根据管道预留注浆孔的位置,布设注浆支管,每个注浆口支管均设一控制闸阀。
2)注入浆液:管道布设完成后开始注浆,注浆压力0.05~0.1Mpa;
3)注入浆液:管道布设完成后开始注浆,注浆压力0.05~0.1Mpa;

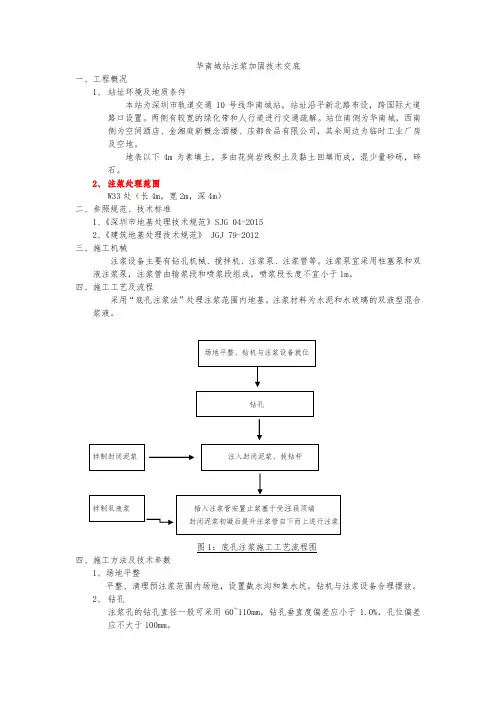

地基土注浆加固技术交底

华南城站注浆加固技术交底一、工程概况1、站址环境及地质条件本站为深圳市轨道交通10号线华南城站,站址沿平新北路布设,跨国际大道路口设置。
两侧有较宽的绿化带和人行道进行交通疏解。
站位南侧为华南城,西南侧为空间酒店、金湘庭新概念酒楼、庒都食品有限公司,其余周边为临时工业厂房及空地。
地表以下4m为素填土,多由花岗岩残积土及黏土回填而成,混少量砂砾,碎石。
2、注浆处理范围W33处(长4m,宽2m,深4m)二、参照规范、技术标准1、《深圳市地基处理技术规范》SJG 04-20152、《建筑地基处理技术规范》 JGJ 79-2012三、施工机械注浆设备主要有钻孔机械、搅拌机、注浆泵、注浆管等。
注浆泵宜采用柱塞泵和双液注浆泵,注浆管由输浆段和喷浆段组成,喷浆段长度不宜小于1m。
四、施工工艺及流程采用“底孔注浆法”处理注浆范围内地基。
注浆材料为水泥和水玻璃的双液型混合浆液。
拌制封闭泥浆注入封闭泥浆、拔钻杆图1:底孔注浆施工工艺流程图四、施工方法及技术参数1、场地平整平整、清理预注浆范围内场地,设置截水沟和集水坑。
钻机与注浆设备合理摆放。
2、钻孔注浆孔的钻孔直径一般可采用60~110mm,钻孔垂直度偏差应小于1.0%,孔位偏差应不大于100mm。
3、孔口封闭及封闭泥浆性能当孔深达到设计注浆深度后进行孔口段封闭,封闭材料可采用泥浆,其7d立方体抗压强度宜为qu=0.3~0.5MPa,黏度80~90s。
从钻杆内注入泥浆,拔管。
4、注浆要求1)注浆压力:渗透注浆压力的选用应根据土层的性质及埋深、注浆形式和浆才等因素通过现场试验确定。
在砂土中宜取0.2~0.5MPa;在黏性土中宜取0.3~0.6MPa。
2)注浆开始前宜采用压水试验方法检查管路及接头密封性能,以及仪表和设备的运行情况。
一般注浆一开始即应连续进行。
3)浆液必须在搅拌均匀过筛后,在泵送压注,在注浆过程中,浆液应继续搅拌,搅拌时间应小于浆液初凝时间。
浆液在泵送前应经过筛网过滤。

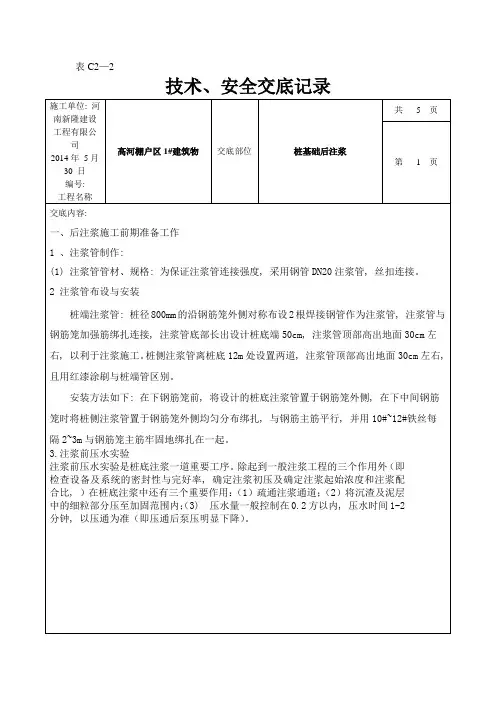

(完整word版)后注浆技术交底

技术、安全交底记录
施工单位:河南新隆建设工程有限公司2014年5月30日编号:
工程名称
高河棚户区1#建筑物
交底部位
桩基础后注浆
共5页
第1页
交底内容:
一、后注浆施工前期准备工作
1 、注浆管制作:
(1) 注浆管管材、规格: 为保证注浆管连接强度, 采用钢管DN20注浆管, 丝扣连接。
2 注浆管布设与安装
技术负责人:交底人:接交人:
表C2—2
技术、安全交底记录
施工单位:河南新隆建设工程有限公司2014年5月30日编号:
工程名称
高河棚户区1#建筑物
交底部位
桩基础后注浆
共5页
第4页
四、后注浆施工质量保证措施
1.施工前应检查有关技术文件(注浆点位置、浆液配比、注浆施工技术参数, 检测要求等), 对有关浆液组成材料的性能及注浆设备也应进行检查。
(5)注浆终止条件:
当满足下列条件之一时, 可终止注浆:
a.注浆总量和压力值均达到设计要求:
b.单桩注浆量达到设计值75%,且注浆压力超过设计值;
(6)如出现注浆压力长时间低于正常值或地面出现冒浆或周围孔串浆, 应更改为间歇注浆, 间歇时间宜为30~60min, 或调低浆液水灰比。
(7)注浆结束时, 做好记录, 用清水将压浆管冲洗干净并放好。
七、检验与检测
1.后注浆完成后应提供水泥材质检验报告, 压力表鉴定证书, 试注浆记录, 设计工艺参数, 后注浆作业记录, 特殊情况处理记录等资料。
2.在桩身砼达到设计强度的条件下, 承载力检测应在主将完成20天后进行, 浆液中参入早强剂可与注浆完成15天后进行。
2.在桩身砼达到设计强度的条件下,承载力检测应在主将完成20天后进行,浆液中参入早强剂可与注浆完成15天后进行。

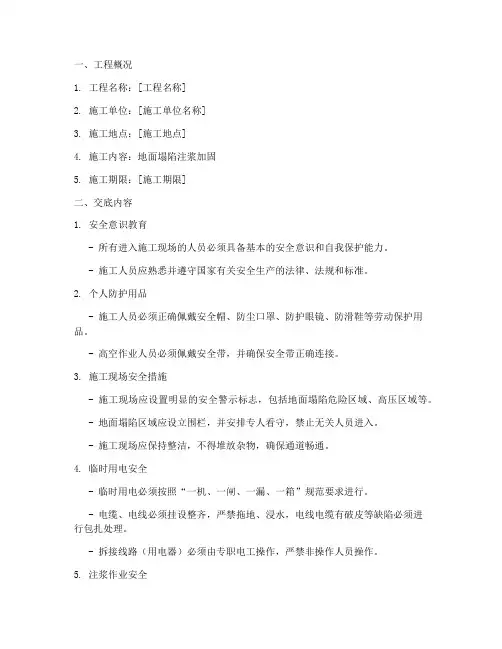

地面塌陷注浆安全技术交底模板

一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工内容:地面塌陷注浆加固5. 施工期限:[施工期限]二、交底内容1. 安全意识教育- 所有进入施工现场的人员必须具备基本的安全意识和自我保护能力。
- 施工人员应熟悉并遵守国家有关安全生产的法律、法规和标准。
2. 个人防护用品- 施工人员必须正确佩戴安全帽、防尘口罩、防护眼镜、防滑鞋等劳动保护用品。
- 高空作业人员必须佩戴安全带,并确保安全带正确连接。
3. 施工现场安全措施- 施工现场应设置明显的安全警示标志,包括地面塌陷危险区域、高压区域等。
- 地面塌陷区域应设立围栏,并安排专人看守,禁止无关人员进入。
- 施工现场应保持整洁,不得堆放杂物,确保通道畅通。
4. 临时用电安全- 临时用电必须按照“一机、一闸、一漏、一箱”规范要求进行。
- 电缆、电线必须挂设整齐,严禁拖地、浸水,电线电缆有破皮等缺陷必须进行包扎处理。
- 拆接线路(用电器)必须由专职电工操作,严禁非操作人员操作。
5. 注浆作业安全- 注浆前应对注浆设备进行检查,确保设备完好、运行正常。
- 注浆过程中应密切关注压力表变化,发现异常情况立即停止注浆,查明原因并采取措施后才能继续施工。
- 注浆时,无关人员应远离注浆接口处,防止压浆管爆裂伤人。
- 拆卸管路/接头时,注意防止浆液溅入眼睛或口中,一旦溅入,应立即用清水冲洗。
6. 环境保护- 泥浆、污水等必须按施工技术交底处理,严禁随意排放污染环境。
- 施工现场应做好文明施工,物品摆放应整齐有序。
7. 应急预案- 制定地面塌陷注浆作业的应急预案,包括人员疏散、急救措施等。
- 定期组织应急演练,提高施工人员应对突发事件的能力。
三、交底要求1. 本安全技术交底应由施工单位负责人组织,对所有施工人员进行详细讲解。
2. 施工人员应认真听取安全技术交底,并签字确认。
3. 施工单位应定期对施工人员进行安全教育和培训,确保施工人员掌握必要的安全知识和技能。

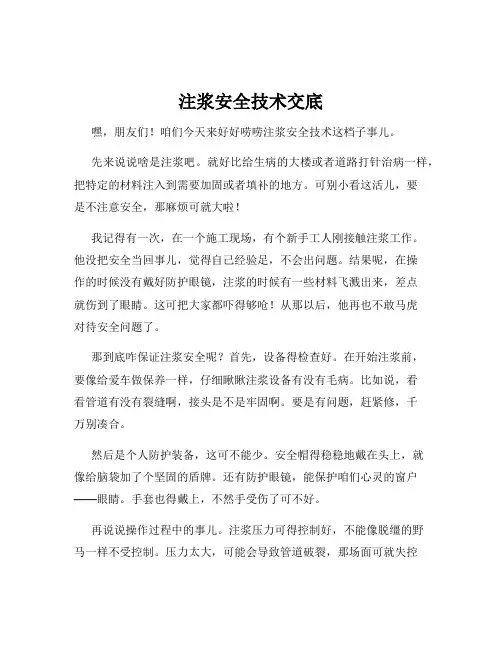

注浆安全技术交底

注浆安全技术交底嘿,朋友们!咱们今天来好好唠唠注浆安全技术这档子事儿。
先来说说啥是注浆吧。
就好比给生病的大楼或者道路打针治病一样,把特定的材料注入到需要加固或者填补的地方。
可别小看这活儿,要是不注意安全,那麻烦可就大啦!我记得有一次,在一个施工现场,有个新手工人刚接触注浆工作。
他没把安全当回事儿,觉得自己经验足,不会出问题。
结果呢,在操作的时候没有戴好防护眼镜,注浆的时候有一些材料飞溅出来,差点就伤到了眼睛。
这可把大家都吓得够呛!从那以后,他再也不敢马虎对待安全问题了。
那到底咋保证注浆安全呢?首先,设备得检查好。
在开始注浆前,要像给爱车做保养一样,仔细瞅瞅注浆设备有没有毛病。
比如说,看看管道有没有裂缝啊,接头是不是牢固啊。
要是有问题,赶紧修,千万别凑合。
然后是个人防护装备,这可不能少。
安全帽得稳稳地戴在头上,就像给脑袋加了个坚固的盾牌。
还有防护眼镜,能保护咱们心灵的窗户——眼睛。
手套也得戴上,不然手受伤了可不好。
再说说操作过程中的事儿。
注浆压力可得控制好,不能像脱缰的野马一样不受控制。
压力太大,可能会导致管道破裂,那场面可就失控啦。
而且,在注浆的时候,要时刻留意周围的情况,别只顾着眼前的活儿,得眼观六路、耳听八方。
还有啊,施工现场得保持整洁。
材料不能乱丢乱放,不然一不小心踩到滑倒,那可就悲剧了。
另外,得给大家提个醒,要是遇到突发情况,比如设备故障或者异常情况,千万别慌张。
要像遇到紧急刹车时一样,冷静应对,赶紧停机检查,找出问题解决掉。
总之,注浆安全可不是闹着玩的,咱们得从每一个小细节做起,把安全牢记在心里,落实到行动上。
这样,咱们才能顺顺利利地完成工作,平平安安地回家。
希望大家都能重视注浆安全技术,别让意外有可乘之机!。

注浆加固安全技术交底

(5)运输土方或废弃物时,车辆应覆盖,严禁遗撒,并派专人及时清扫。
(6)加强对施工人员环保教育,强化环保意识,渣土和生活垃圾实行定点倾倒,集中处理,严禁将废弃物倒于水渠、河床内。
(7)严格遵守国家和地方政府的环境保护法规。对临时使用的材料棚,水池等尽量在铁路征地范围内,少占或不占农田。对冒浆污染及时清洗水泥浆拌合站挖好沉淀池、排污沟,保证水泥浆不四处漫溢。
(7)注浆过程中应加强地面观测记录(水平位移、冒浆点的位置、地面沉陷等)。注浆全过程应做好技术资料和基础数据记录、整理、分析工作。
(8)各孔注浆量依据具体地质情况有较大差役,当连续注浆单孔超过15吨水泥不见升压时,应考虑提高浆液浓度,添加粉煤灰双液压注浆,必要时间歇注浆。注浆量过大时,应提请有关四方会勘,采取适当的工程措施进行处理。
注浆加固安全技术交底
单位名称:xx有限公司
工程名称
xx施工总承包01标-土建7工区
工种
班组
安全技术交底内容
一、安全注意事项
(1)施钻和注浆时应注意人身、机具安全,钻探、注浆机具应严禁侵入限界。
(2)在注浆施工过程中,必须建立完整的观测网,出现异常情况,立即停止施工。
(3)开挖及施钻必须保证路基上的密实度,严禁土层钻探水冲作业。
(4)在高压线上施工,应改装钻架,保障安全。
(5)注浆施工顺序:注浆应自注浆加固范围周边向中间进行。先两侧后中间,先桥台尾部、盖板边缘或挡墙基础再其它部位。先大的掏金洞再小的掏金洞或裂隙。注浆孔应跳钻施钻,不应全部钻孔完后再注浆,以免孔位串浆,增加难度及清孔工作量。
(6)通注浆前注水试验,调整材料配比和注浆压力等工艺参数。
地表注浆加固技术交底

地表注浆加固现对塌方地表采取深层注浆加固,控制地表下降,保护上水管,加强塌方土体强度,确保洞内处理能安全顺利进行。
一、施工前期准备为了注浆顺利完成,准备好钻孔、注浆机械设备及相关材料,并做好暴雨应急排水措施。
二、注浆施工工艺1.孔位布置及孔深本区重点为保护上水管,固在上水管两侧30-40cm 各布1排桩,深20-22m (1、2排),按三角形排列,其它塌陷区域按1・5x1.5m 梅花型布置,孔深在隧道中线即拱顶处为17-18m (4、5排),边墙处为18-20m (3、6排),7排孔深22m 。
孔深可在钻进中依实际情况可有适量改变。
辅道7袖阀管 j-一一一-双浆孔 6X \ 2.成孔 成孔采用钻机成孔,开孔径为屮130mm ,在孔深2-3m 时换径屮90mm ,直到终孔。
采用膨润性粘土泥浆护壁。
成孔前确认点位及检查孔位布置图袖阀管双浆孔 「1 d in5孔底注 °\单浆孔 rr ■c■;■—,1 人行道7」/m 小绿化带_£ in -o':- Xn □GC ■■I -二钻机水平和钻杆垂直度。
以免影响注浆效果及钻到水管及地下管线。
对于上水管侧两排及绿化带一排注浆采用二次加密注浆,成孔分三序完成,如图a;其他部位孔采用一次加密注浆,成孔分二序完成,如图b。
因此成孔加页序按注浆次序成孔。
二次加密注浆一次加密注浆IIIIIIIIIIIIII单排孔成孔顺序图在成孔中应随时观察有无异常现象,如遇护壁液漏渗漏过快,应停止泥浆护壁,采用干钻;如遇其它异常应联系现场技术人员解决。
在孔深达到设计深度或钻进困难且已快达到设计深度时可终孔,并准确记录孔深,停止钻进。
在成孔中及成孔后应随时注意孔口及孔壁的保护。
对于要求按袖阀管工艺注浆的工序按下列程序严格执行。
3.浇注套壳料成孔后应立即进行套壳料的配制及浇注。
套壳料采用水泥和粘土粉配制,配制比例为水灰比1:1,水泥和粘土粉比例为1:1--1:2。
道路注浆加固安全技术交底模板

一、交底目的为确保道路注浆加固施工过程中的安全,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:道路注浆加固三、安全技术交底内容1. 施工人员要求(1)进入施工现场的人员必须佩戴安全帽、安全带、防尘口罩等防护用品。
(2)施工人员应经过专业培训,熟悉注浆加固施工工艺和安全操作规程。
(3)酒后、身体不适者严禁上岗。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,包括警示牌、警戒线等。
(2)施工现场应保持整洁,防止杂物堆积,确保通道畅通。
(3)施工现场应配备消防器材,如灭火器、消防沙等。
(4)施工现场应设置临时用电箱,并采取TN—S接零保护系统。
3. 施工工艺及安全操作(1)钻孔施工:钻孔时应确保钻机稳定,防止钻机倾斜、移动,造成安全事故。
(2)注浆施工:注浆前应检查注浆设备、管路是否完好,确保无泄漏。
注浆过程中,应注意观察压力表,防止压力过高导致管路爆裂。
(3)拆除设备:拆除设备时,应先关闭电源,防止触电事故。
拆除过程中,注意防止浆液溅入眼睛或口中。
(4)高空作业:高空作业人员必须佩戴安全带,并确保安全带系牢。
高空作业平台应稳固可靠,防止坠落事故。
4. 应急措施(1)触电事故:发现触电事故,立即切断电源,将伤员移至通风良好处,进行现场急救,并及时拨打急救电话。
(2)火灾事故:发现火灾,立即使用灭火器进行灭火,同时拨打火警电话报警。
(3)高处坠落事故:发现高处坠落事故,立即进行现场救援,并及时拨打急救电话。
四、交底人及接受人1. 交底人:____________________2. 接受人:____________________五、交底时间年月日六、备注1. 施工单位应严格按照安全技术交底内容进行施工,确保施工安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
注浆前准备:根据设计图及注浆孔掏金洞发育程度,做好浆液配比用料。检查搅拌机、注浆泵等设备运转情况;压浆孔孔口盖换上混合器(法兰盘),对管路进行试压、检查管路、接头的连接、密封质量。
压浆结束后,经质检工程师检查,通知监理工程师检查确认终孔条件。将注浆孔填实封闭截割孔口套管,留下标记备查。最后清理场地,去除污染。
C施工要求
①钻孔在土层中应干钻,实行跟管钻进。
②施工钻孔孔位误差:a、纵向位置误差一般不大于0.2m;b、横向孔位移动不宜超过1m,孔位按实际记录。
③注浆过程应加强地面观测记录:包括路基面及轨顶标高变化、冒浆点位置、地面沉陷、附近井泉变化等。
开孔:开孔前先了解有无地下埋藏物,确认无误后采用f108岩芯管开孔钻进,直接钻入基岩0.5米,加强观测,密切注视掏金洞坍陷的发展和新产生的掏金洞塌陷。充分利用先导注浆钻孔,在线路两侧进行探查,根据实际情况,对注浆范围,钻孔布置、注浆工艺进行相应调整。
下套管:钻至基岩0.5米后,下入f108mm套管,并嵌入基岩;套管出露地表0.2~0.5米。用水泥砂浆固结套管,并将孔口套管四周捣实封闭,防止浆液从套管周围串出,影响注浆效果。
路基压浆工程施工程序主要为注浆孔钻探、压浆、物探验证三个程序,按此分述如下。
B注浆孔施工工艺和技术措施
注浆孔为路基注浆通道,其工艺控制与地质钻孔类似。
1、施工工艺
布孔:按设计排距5米、孔间距5米,正三角形布孔。测设孔位,标高,进行统一编号钉桩。先钻边排孔,后钻内排孔。
安装钻机:平整场地、机台后,设置Hy-100型钻机,调平机架、机体。
2、技术要求
注浆孔施工执行《铁路工程地质钻探规程》。
做好钻孔原始记录,根据工程技术部的要求进行钻孔岩芯取样和岩溶发育记录、统计,以便制定注浆措施;
成孔压浆时留备用钻机,进行清孔、处理压浆发生的孔内异常问题。
3、注浆工艺和技术措施
注浆施工按照《注浆技术规程》(YBJ44-92)有关规定与设计要求进行,注浆设备主要搅拌机、液压双液注浆泵。
基岩钻进:待固结套管水泥初凝后,继续钻进。循环水应用清水,如遇岩层破碎或构造带使钻进困难时,可采用泥浆循环,但终孔前用清水冲洗,直至返清。空洞地段,优先灌注中粗砂,粉煤灰和水泥浆液,或灌入水泥砂浆,砂石、道碴等材料,钻进时注意掏金洞会出现掉钻具的危险,应量测空洞的深度、大小、充填物的情况。
终孔:钻至基岩面下5米终孔,如遇空洞,再钻至掏金洞底板以下1.0米,按要求做注水试验;自检合格;请监理工程师验孔后,拧上孔口盖。
《客货共线铁路路基工程施工技术指南》(TZ202-2008)
三、交底内容
A施工准备
施工准备工作与调查工作同步进行,线路中线恢复后,一次性测出注浆孔位;钻探先行,注浆随后。边探边钻、边注边察。及时发现异常,及时调整工艺。同时做好周边环境的监测,避免污染和控制浆液超出加固范围。该段掏金洞分布广泛,里程分段为K136+095~+195、K136+390~+430、+555~+805、K136+850~+875、K137+010~+095、+260~+465、K137+560~+580、K138+125~+410、K138+490~+525、700~+735、K138+840~+880、+945~+970、K139+210~+230、+400~+440,掏金洞钻孔注浆整治施工中要贯彻边探边灌、探灌结合的原则,选取钻孔总数的30%作为先导勘探孔,进一步探明掏金洞发育情况,以确定合理的掏金洞地基处理相关参数和施工工艺,施工过程中应注意周围是否有水利设施和地下水位情况,有异常时应及时上报。路基成型平整场地后在增建二线路堑左路肩处做一次物探,采用孔口前进式注浆方法,调整压力,加大注浆量。遇较大空洞和水流,灌注砂浆或添加粗骨料、加注浓浆等方式封堵。在施工前、后均采用综合物探与注水相结合的方法进行地基处理工程的效果检测。
④注浆全过程应做好技术资料和基础数据记录、整理、分析工作。
⑤验证孔在注浆完成后,应布置于地表坍陷处、注浆量较大地段。
⑥注浆结束后,必须及时水泥浆封孔,斜孔应更加保证封孔质量。
⑦注浆工点附近道床污染应进行清换。
⑧对周边环境污染应严格控制。
D监测与测试
①注浆口口压力维持在1~1.5MPa,吸浆量不大于40升/min,维持30min,浆液难以注入时。
②冒浆点超过注浆范围3~5m时。
③单孔进浆量达到平均设计压浆量的1.5~2倍,且进浆量明显减少时。
特殊条件控制标准:当注浆压力不大或降低注浆量,基底出现异常上鼓,应终止注浆,同时采用附近注浆孔“补偿”等措施。
当遇如下情况之一时,应采用双液注浆:a、水泥浆单液畅通无阻,随水流失或扩散过远时;b、当地下水流速大于200m/d时;c、地表冒浆或注浆结束需快速凝结,以利于注浆工程效率提高时。
注浆压力参数:注浆压力为0.1~0.3MPa,最大1.5MPa。注浆完成后,注浆钻孔采用C15混凝土回填封闭饱满。
注浆结束:达到以下条件可结束注浆:
编号:FS-QG-90155
注浆加固-技术交底
施工单位
风顺建施工程有限公司
工程名称
广东深圳·旧改项目(B)区
施工部位
8#工地、15#工地
施工内容
xx操作
技术交底内容
交底内容:
一、适用范围
K136+058.7~K139+710段路基工程注浆加固的施工。
二、采用规范及技术标准
《铁路路基工程施工质量验收标准》(TB10414-2003)
注水试验:选取代表性孔进行注水试验,确定单位长度吸水量。
压浆:遵循先边排,后内排跳孔注浆顺序;先稀后浓,依吸浆情况逐步加浓浆液,水灰比控制在1:1~0.8:1;灰岩中压浆压力应在0.1~0.3Mpa,岩土界附近逐步加大至0.3~0.5Mpa。
当采用双液注浆时,水泥浆液与水玻璃体积比可采用1:0.5~1:0.4。
