办公楼建筑物纠偏施工方案

办公楼建筑物纠偏施工方案办公楼建筑物纠偏施工方案一、背景介绍:办公楼建筑物的纠偏施工方案是为了解决建筑物偏斜问题而制定的一项工程施工方案。
建筑物的偏斜有可能是由于地基沉降不均、荷载不均匀、承重结构破坏等原因引起的。
为了确保建筑物的安全稳定以及使用寿命,进行纠偏施工是非常必要的。
二、施工方案:1. 检测分析首先,需要进行建筑物的偏斜检测分析工作。
通过使用测量仪器对建筑物进行全面测量,包括水平、垂直和水平线的测量。
测量数据将用于进一步分析建筑物的侧向偏移情况以及偏斜的原因。
2. 地基处理如果建筑物的偏斜是由于地基沉降不均引起的,需要对地基进行处理。
根据建筑物的偏斜情况,采取适当的地基处理方式,如钻孔灌注桩、增加承台等,以提高地基的稳定性和均匀性。
3. 结构加固如果建筑物的偏斜是由于承重结构破坏或不均匀荷载引起的,需要对建筑物的结构进行加固处理。
这可能包括增加支撑柱、加固梁柱连接、加固地板等工作,以提高建筑物的结构强度和稳定性。
4. 荷载调整对于荷载不均匀引起的建筑物偏斜问题,可以通过进行荷载调整来解决。
例如,对于屋面荷载过大的情况,可以通过重新布置设备和物品的位置来均匀分布荷载,减轻局部荷载压力。
5. 纠偏调整在地基处理和结构加固完成后,需要进行纠偏调整工作。
这包括使用特殊的施工工具和设备对建筑物进行纠偏调整,根据建筑物的偏斜情况和调整要求进行适当的纠偏操作。
6. 监测评估在施工过程中,需要对调整后的建筑物进行持续的监测评估工作。
通过使用监测仪器对建筑物的位移、倾斜等参数进行实时监测,以确保调整效果符合设计要求,并采取相应的措施进行修正。
三、安全措施:1. 施工围栏:在施工现场设置围栏,确保施工区域的安全。
2. 安全防护设施:为施工人员配备个人防护设备,并设置安全警示标志,提醒施工人员注意安全。
3. 临时支撑:在进行地基处理和结构加固时,需要设置临时支撑结构,以确保施工过程中的稳定性和安全性。
4. 施工材料选用:在施工过程中选择高质量的材料,并进行材料检测,以确保结构加固的有效性和安全性。
房屋结构纠偏的施工方案

房屋结构纠偏的施工方案范本1:(流程式风格)本旨在提供房屋结构纠偏的施工方案,以确保房屋结构的稳定和安全。
以下是详细的施工方案:1. 背景在房屋使用一段时间后,由于地基沉降、土壤松动等原因,房屋结构可能会发生偏移。
为了纠正这种偏移并恢复房屋的稳定性,我们需要进行相应的施工。
2. 监测与评估在开始施工之前,我们将进行对房屋偏移量的测量和评估。
利用先进的测量技术,我们可以准确确定房屋偏移的程度和位置,为后续的施工提供准确的数据。
3. 施工方案设计基于监测和评估结果,我们将设计一个针对性的施工方案。
该方案会详细说明所需的纠偏措施和工艺,并考虑到房屋结构的特点和负荷情况。
4. 施工准备在正式施工之前,我们将进行必要的准备工作。
包括清理施工区域、搭建安全防护设施、准备所需的材料和设备等。
5. 主要施工步骤5.1 地基处理:根据施工方案,我们将对地基进行处理,如加固、填充等,以恢复房屋的平衡状态。
5.2 结构调整:通过采用适当的支撑和调整措施,我们将对房屋结构进行调整,恢复其原有的水平和垂直状态。
5.3 加固与修复:针对受损的房屋结构部分,我们将进行加固和修复工作,确保其安全可靠。
6. 施工质量控制在整个施工过程中,我们将采取严格的质量控制措施。
包括对施工过程的实时监测、质量检查和验收等,以确保施工质量符合相关标准和要求。
7. 完工验收施工完成后,我们将进行完工验收。
通过测量和评估,确认房屋结构是否纠正到位,并且满足安全和稳定的要求。
8. 附件:- 施工方案设计图纸- 监测和评估报告- 施工进度表- 施工质量检查记录9. 法律名词及注释:- 土建施工工程标准:指国家规定的土建施工工程的相关技术标准和规定的文件。
- 住房建设法:我国《住房建设法》是一部以保障居民基本住房需求为目的,对住房建设和管理进行法律规定的法律法规。
范本2:(散文式风格)房屋结构纠偏的施工方案背景:房屋作为我们生活的场所,在使用一段时间后可能会出现各种问题。
住宅楼建筑物纠偏服务方案

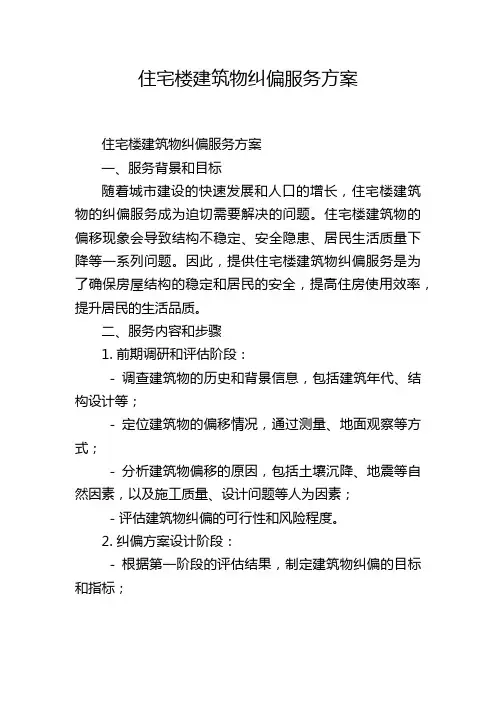

住宅楼建筑物纠偏服务方案住宅楼建筑物纠偏服务方案一、服务背景和目标随着城市建设的快速发展和人口的增长,住宅楼建筑物的纠偏服务成为迫切需要解决的问题。
住宅楼建筑物的偏移现象会导致结构不稳定、安全隐患、居民生活质量下降等一系列问题。
因此,提供住宅楼建筑物纠偏服务是为了确保房屋结构的稳定和居民的安全,提高住房使用效率,提升居民的生活品质。
二、服务内容和步骤1. 前期调研和评估阶段:- 调查建筑物的历史和背景信息,包括建筑年代、结构设计等;- 定位建筑物的偏移情况,通过测量、地面观察等方式;- 分析建筑物偏移的原因,包括土壤沉降、地震等自然因素,以及施工质量、设计问题等人为因素;- 评估建筑物纠偏的可行性和风险程度。
2. 纠偏方案设计阶段:- 根据第一阶段的评估结果,制定建筑物纠偏的目标和指标;- 分析纠偏方法的可行性和效果,包括调整地基、加固建筑结构等;- 设计详细的纠偏方案,包括具体的工程措施、施工流程、材料选择等;- 编制纠偏方案的报告,提交给有关部门和业主进行审批。
3. 施工实施阶段:- 按照纠偏方案的要求,组织施工队伍,进行相关的土建工程和结构加固工程;- 严格按照规范和标准进行施工,确保施工质量和安全;- 定期对施工进度和效果进行监测和评估,及时调整纠偏方案。
4. 后期监测和维护阶段:- 完成纠偏施工后,进行纠偏效果的评估和监测,确保建筑物的稳定性;- 建立长期跟踪监测机制,定期检查建筑物的偏移情况,及时发现问题并进行处理;- 提供建筑物维护和保养的建议,延长建筑物的使用寿命。
三、服务的技术支持和保障1. 使用高精度的测量仪器和设备,对建筑物的偏移情况进行准确测量;2. 依托专业的工程设计和施工团队,确保纠偏方案的科学性和可行性;3. 配备专业的监测设备和系统,对施工过程和纠偏效果进行实时监控;4. 建立健全的质量管理和安全管理体系,确保施工和监测的质量和安全。
四、服务的优势和创新点1. 高效和精准:利用先进的测量技术和工程手段,快速准确地定位和纠偏建筑物的偏移;2. 丰富的经验和专业知识:凭借多年的实践经验和专业团队,能够针对不同类型的建筑物,提供最适合的纠偏方案;3. 风险控制和预测:通过前期调研和评估,及时发现建筑物纠偏的潜在风险,并采取相应的措施进行控制和预防;4. 人性化的服务:针对业主的需求和关注点,提供个性化的解决方案,确保纠偏服务的符合居民的期望。
多种纠偏施工方案

多种纠偏施工方案1. 纠偏施工方案简介在建筑施工中,纠偏是指对于建筑结构的偏斜进行修正的工作。
建筑物的偏斜可能由多种因素引起,如地基不均匀沉降、温度变化、施工质量等。
为了保证建筑的稳定性和安全性,采取适当的纠偏施工方案是非常重要的。
本文将介绍几种常见的纠偏施工方案,帮助工程师和施工人员了解这些方案的特点和适用情况,以便在实际施工中选择最合适的方案。
2. 地基加固纠偏方案地基不均匀沉降是导致建筑结构偏斜的常见原因之一。
在这种情况下,采取地基加固纠偏方案可以解决建筑偏斜的问题。
2.1 使用钢筋混凝土桩钢筋混凝土桩是通过在地基周围打入钢筋混凝土桩,增加地基的承载能力,从而减小地基沉降差异,进而纠正建筑的偏斜。
钢筋混凝土桩可以根据地基的情况选择不同的长度和直径,以达到纠偏的效果。
2.2 使用地基加固板地基加固板是一种较为常见的地基加固纠偏方案。
它是在地基上铺设一层厚度较大的钢筋混凝土板,通过增加地基的刚度和承载能力,从而减小地基的沉降差异。
地基加固板可以根据具体情况选择不同的厚度和尺寸,以实现纠偏目的。
2.3 使用地基注浆地基注浆是一种通过在地基中注入特殊材料,如水泥浆、树脂等,以增加地基的强度和稳定性的纠偏施工方案。
地基注浆可以根据地基的情况选择不同的注浆形式和注浆材料,以达到纠偏的效果。
在一些情况下,地基加固纠偏方案可能无法满足要求,这时可以考虑进行结构调整来纠偏。
3.1 更改支撑点当建筑结构出现偏斜时,可以通过更改支撑点的位置,使结构重新平衡,达到纠偏的效果。
可以通过增加或减少支撑点的数量、调整支撑点的位置等方式进行。
3.2 加装支撑结构在一些情况下,需要对建筑结构进行加固才能达到纠偏的目的。
可以通过加装支撑结构,如钢梁、加强板等,来增加结构的刚度和稳定性,从而实现纠偏。
3.3 调整结构布置有时候可以通过调整建筑结构的布置来纠正偏斜。
例如,在一些多层建筑中,可以将偏斜的部分改造成楼梯间或垃圾间等较小的空间,从而在整体上达到结构平衡。
浙江楼房纠偏工程施工方案

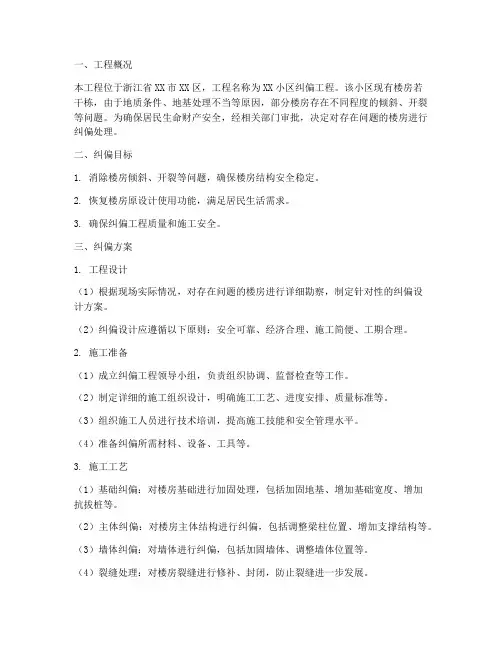

一、工程概况本工程位于浙江省XX市XX区,工程名称为XX小区纠偏工程。
该小区现有楼房若干栋,由于地质条件、地基处理不当等原因,部分楼房存在不同程度的倾斜、开裂等问题。
为确保居民生命财产安全,经相关部门审批,决定对存在问题的楼房进行纠偏处理。
二、纠偏目标1. 消除楼房倾斜、开裂等问题,确保楼房结构安全稳定。
2. 恢复楼房原设计使用功能,满足居民生活需求。
3. 确保纠偏工程质量和施工安全。
三、纠偏方案1. 工程设计(1)根据现场实际情况,对存在问题的楼房进行详细勘察,制定针对性的纠偏设计方案。
(2)纠偏设计应遵循以下原则:安全可靠、经济合理、施工简便、工期合理。
2. 施工准备(1)成立纠偏工程领导小组,负责组织协调、监督检查等工作。
(2)制定详细的施工组织设计,明确施工工艺、进度安排、质量标准等。
(3)组织施工人员进行技术培训,提高施工技能和安全管理水平。
(4)准备纠偏所需材料、设备、工具等。
3. 施工工艺(1)基础纠偏:对楼房基础进行加固处理,包括加固地基、增加基础宽度、增加抗拔桩等。
(2)主体纠偏:对楼房主体结构进行纠偏,包括调整梁柱位置、增加支撑结构等。
(3)墙体纠偏:对墙体进行纠偏,包括加固墙体、调整墙体位置等。
(4)裂缝处理:对楼房裂缝进行修补、封闭,防止裂缝进一步发展。
4. 施工步骤(1)施工前期:进行现场勘察、制定纠偏设计方案、组织施工人员培训、准备材料设备等。
(2)施工阶段:按设计方案进行基础纠偏、主体纠偏、墙体纠偏、裂缝处理等工作。
(3)施工后期:进行纠偏效果验收、施工质量评估、工程总结等。
四、质量控制与安全管理1. 质量控制:严格执行国家和地方相关质量标准,加强施工过程中的质量检查,确保纠偏工程质量。
2. 安全管理:建立健全安全管理制度,加强施工现场安全管理,确保施工安全。
五、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
六、结语本纠偏工程施工方案旨在消除楼房安全隐患,保障居民生命财产安全。
晋城房屋纠偏工程施工方案

一、工程概况本工程位于晋城市,针对一栋存在结构倾斜、裂缝等问题的房屋进行纠偏处理。
房屋原结构为砖混结构,占地面积约为500平方米,层数为5层。
由于地基沉降、不均匀荷载等原因,导致房屋出现倾斜和裂缝,严重影响使用安全。
二、纠偏目标1. 将房屋纠偏至倾斜角度不超过0.5%;2. 消除房屋裂缝,恢复结构整体稳定性;3. 确保纠偏过程中房屋结构安全,不影响周边环境。
三、纠偏方法1. 预应力锚杆纠偏法2. 桩基纠偏法3. 地基注浆纠偏法四、施工准备1. 技术准备:组织施工人员进行纠偏技术培训,熟悉纠偏工艺和操作规程。
2. 材料准备:采购预应力锚杆、桩基材料、水泥、砂石等纠偏所需材料。
3. 机械设备准备:准备钻机、注浆泵、钢筋加工设备等纠偏施工设备。
五、施工步骤1. 预应力锚杆纠偏(1)在房屋两侧设置锚杆孔,孔径不小于100mm,深度根据纠偏需求确定。
(2)将预应力锚杆插入锚杆孔,进行张拉,使锚杆产生预应力。
(3)调整锚杆方向,使房屋逐渐恢复水平。
2. 桩基纠偏(1)在房屋基础周围设置桩基,桩径不小于500mm,深度根据纠偏需求确定。
(2)将桩基插入地基,进行桩基承重,使房屋逐渐恢复水平。
3. 地基注浆纠偏(1)在房屋基础周围设置注浆孔,孔径不小于50mm,深度根据纠偏需求确定。
(2)将水泥浆注入注浆孔,填充地基空隙,提高地基承载力。
(3)通过注浆压力,使地基逐渐恢复稳定,达到纠偏目的。
六、施工质量控制1. 施工过程中,严格控制锚杆、桩基、注浆等施工质量,确保纠偏效果。
2. 定期对纠偏效果进行监测,如倾斜角度、裂缝宽度等,及时调整纠偏方案。
3. 施工完成后,对房屋进行验收,确保纠偏效果达到预期目标。
七、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 施工过程中,加强施工人员安全教育,提高安全意识。
3. 严格按照纠偏工艺和操作规程进行施工,确保施工安全。
八、施工进度安排1. 施工前期准备:5天2. 预应力锚杆纠偏:10天3. 桩基纠偏:15天4. 地基注浆纠偏:10天5. 施工验收:5天总计施工周期为45天。
施工方案纠偏(3篇)

第1篇一、引言施工方案纠偏是施工过程中不可或缺的一环,它能够帮助施工单位及时发现并纠正施工过程中的偏差,确保工程质量和进度。
本文将从施工方案纠偏的背景、原因、方法及注意事项等方面进行阐述,以期为我国施工企业提高施工管理水平提供参考。
二、施工方案纠偏的背景1. 施工过程中,由于设计变更、材料供应、施工技术等原因,导致施工方案与实际情况存在偏差。
2. 施工单位在施工过程中,由于对设计方案理解不透彻、施工技术不熟练、管理人员素质不高等原因,导致施工方案执行不到位。
3. 施工现场环境复杂,如地质条件、气候条件等不确定因素,也可能导致施工方案与实际情况存在偏差。
4. 施工单位为了追求经济效益,可能会在施工过程中擅自改变设计方案,导致施工方案与实际情况不符。
三、施工方案纠偏的原因1. 设计变更:在设计过程中,由于业主需求、技术要求等因素的变化,导致设计方案发生变化,进而影响施工方案。
2. 材料供应:材料供应不及时、质量不合格等,导致施工方案无法按计划执行。
3. 施工技术:施工单位对施工技术掌握不熟练,导致施工方案执行不到位。
4. 管理因素:管理人员素质不高、责任心不强,导致施工方案执行不力。
5. 环境因素:施工现场环境复杂,如地质条件、气候条件等不确定因素,可能导致施工方案与实际情况存在偏差。
四、施工方案纠偏的方法1. 事前纠偏:在施工前,通过仔细研究设计方案、材料供应、施工技术等因素,预测可能出现的偏差,并制定相应的纠偏措施。
2. 事中纠偏:在施工过程中,及时发现偏差,分析原因,采取相应措施进行纠正。
(1)组织技术人员、管理人员进行现场巡查,发现问题及时解决。
(2)召开现场会议,分析问题原因,制定整改措施。
(3)加强施工过程监控,确保施工方案执行到位。
3. 事后纠偏:在施工结束后,对整个施工过程进行总结,分析偏差原因,为今后的施工提供借鉴。
五、施工方案纠偏的注意事项1. 加强沟通与协调:在施工过程中,加强与业主、设计单位、监理单位的沟通与协调,确保施工方案与实际情况相符。
建筑纠偏施工方案

建筑纠偏施工方案建筑纠偏施工方案是对不符合设计要求造成的施工偏差进行调整,保证建筑结构的稳定性和安全性。
本文将围绕建筑纠偏施工方案展开,共计1000字。
1. 前期调查分析(100字)在实际施工中,出现建筑偏差往往是由于施工过程中疏忽或者设计图纸存在问题导致的。
因此,在进行建筑纠偏施工之前,需要进行前期调查分析,以找出影响结构稳定性的主要问题,并确定建筑施工纠偏目标。
2. 施工纠偏目标的确定(100字)根据前期调查分析结果,确定施工纠偏目标,包括结构偏差的调整范围和调整方式。
例如,如果是楼板偏斜问题,调整范围可以确定为不超过设计要求的允许偏差范围,并采用加固措施进行调整。
3. 施工纠偏方案的制定(200字)根据施工纠偏目标,制定具体的施工纠偏方案。
首先,根据结构特点和施工材料的性质,确定合适的调整方法,例如采用加固、拉拔或者局部重建等方式进行调整。
其次,根据调整方式确定具体的施工工艺和施工序列,确保调整过程中的安全性和可操作性。
最后,制定纠偏方案的时间节点和质量控制要求,以便监测和评估调整效果。
4. 施工纠偏措施的选择和实施(300字)根据制定的施工纠偏方案,选择合适的施工纠偏措施,并进行实施。
例如,如果是柱子偏斜问题,可以采用增加支撑、采用斜撑或者调整施工材料等方式进行调整。
在实施过程中,需要注意施工操作的规范性和安全性,确保纠偏过程中的结构稳定和材料安全。
5. 施工纠偏效果的监测和评估(200字)施工纠偏过程中,需要随时监测和评估施工纠偏效果。
在施工过程中要对纠偏措施的实施情况进行全面监测,及时调整施工方案,确保纠偏效果的达到预期目标。
同时,在施工结束后,对纠偏效果进行评估,以确保结构稳定性和安全性。
6. 完善施工纠偏方案的文件和记录(100字)在施工纠偏完成后,应完成施工纠偏方案的文件和记录,包括施工纠偏方案、调查分析报告、施工过程记录和纠偏效果评估等。
这些文件和记录将作为施工纠偏的重要依据,为后续的维护和管理提供参考。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
办公楼纠偏施工方案
一、工程概况
办公楼位于郑州市,由五层办公楼、六层办公楼及三层裙房构成,框架结构,采用柱下独立基础。
该楼约于2003年建成。
在该办公楼东侧升龙凤凰城D2地块正在施工,其基坑边缘距离五层办公楼约7.6m,距离六层办公楼约9.6m,基坑开挖深度为自然地面下约8m。
二、方案依据:
1、《建(构)筑物纠偏技术规程》;
2、检测报告
三、托梁抬升法纠偏施工工艺:
施工准备→基础开挖→确定抬升点位置→托梁施工加固→基础加固处理→预埋铁件和垫块→千斤顶就位→结构局部拆除→顶升→空隙填实→凝固养护→千斤顶拆除
四、上部结构托梁抬升法施工技术
1、上部结构托梁抬升法主要包括砌体结构托梁抬升法和框架结构托梁抬升法。
2、砌体结构托梁抬升法是在砌体墙下设置托梁形成墙梁体系,由墙梁体系和千斤顶形成新的传力体系,通过千斤顶抬升达到纠倾目的,如图 5.4.5(a)所示。
3、砌体结构建(构)筑物的抬升梁可参照倒置弹性地基墙梁设计,其计算跨度为相邻三个支承点的两边缘支点的距离。
4、砌体结构抬升梁设计必须使上部的抬升托梁与下部基础梁组成一对上下
受力梁体系,并在平面内连续闭合。
抬升梁、千斤顶以及底座应组成稳定的整
体。
5、应确定抬升间隙和千斤顶位置的砌体开洞填充材料和要求。
6、框架结构托梁抬升法是在框架结构首层柱适当位置设置托换梁体系,由托换梁体系、千斤顶、框架柱和基础形成新的传力体系后,截断原框架柱,通过千斤顶抬升达到纠倾目的,如图5.4.5(b)所示。
7、框架结构的托换结构体系应验算正截面受弯承载力、局部受压承载力和斜截面
受剪承载力,以及断柱前、后框架结构柱端的承载力。
8、托换梁体系包括托换节点和连系梁。
连系梁应有足够的刚度,并在平面内连续闭合,保证抬升纠倾过程中结构的整体性。
9、由托换梁、千斤顶、框架柱和基础形成新的传力体系,并保证组成稳定的整体。
10、应采取有效措施,保证托换结构新旧混凝土结合面协同工作,以及抬升纠倾结束后截断处结构连接的可靠性。
(1)千斤顶内置式(2)千斤顶外置式
(a)砌体结构抬升法
(1)千斤顶内置式(2)千斤顶外置式
(b)框架结构抬升法
图 5.4.5 建(构)筑物托梁抬升法示意图
1—墙体;2—钢筋混凝土顶升梁;3—千斤顶;4—垫块;5—基础;6—
钢垫板;
7—预埋铁件;8—框架柱;9—牛腿;10—支墩;11—基础处理;12—对拉
螺栓
五、抬升法施工要点
1 、抬升纠倾前,应进行沉降观测,在保证地基沉降基本稳定的情况下方可实施纠倾;应复核计算每个抬升点的总抬升量和各级抬升量,并作出标记。
2、千斤顶额定工作荷载应根据设计确定,使用前应进行标定。
3、托换结构施工质量应符合设计要求。
4、应严格控制每级各千斤顶的抬升速率和抬升量。
5、抬升纠倾施工期间应避开恶劣天气和周围环境振动的影响。
6、上部结构托梁抬升法施工应符合下列规定:
1)、应避免结构局部拆除或切断时对保留结构产生较大的扰动和损伤。
2)、竖向荷载转换到千斤顶后方可进行竖向承重结构的切断施工。
3)、砌体结构托换梁施工时墙体开洞长度应由计算确定;托换梁施工应分段进行,每托换段间隔时间应在临近段托换梁混凝土强度达到75%以上进行,施工缝的处理应满足相应规范规定。
7、框架结构断柱时相邻柱不应同时断开,必要时应采取临时加固措施。
5 正式抬升前必须进行一次试抬升。
8、抬升过程中应随抬随垫,垫块的材料、位置和尺寸应满足设计要求,各层垫块位置应准确,保证垫块结构整体稳定。
9、抬升应分级同步协调进行,单级最大抬升量不应大于10mm,每级抬升后应预留抬升间隔时间以调节因抬升产生的附加应力。
10、抬升量的监测应每柱或每抬升处不少于一点。
11、达到设计抬升量后,砌体结构应采用混凝土或灌浆料将空隙填实,连成
整体,强度达到100%方可拆除千斤顶。
对框架结构,当采用千斤顶内置式抬升
时,应采取措施使托换体系可靠连接后方可拆除千斤顶,再进行结构连接施工;
当采用千斤顶外置式抬升时,恢复结构连接施工并且强度达到100%后方可拆除
千斤顶。
2011年4月。
