细石混凝土地面施工工艺
细石混凝土地面施工方法

细石混凝土地面施工方法(1)细石混凝土地面基本组成:部位:站厅层设备房;钢筋混凝土面除灰后素水泥浆一道;150厚C20细石混凝土随打随抹光。
(2)细石混凝土工艺流程:(3)施工工艺:1)找标高、弹面层水平线:根据墙面上已有的+50cm水平标高线,量测出地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯通一致。
2)基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲掉,用碱水将油污刷掉,最后用清水将基层冲洗干净。
3)洒水湿润:在抹面层之前一天对基层表面进行洒水湿润。
4)抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用与细石混凝土相同配合比的拌合料抹灰饼,横竖间距1.5m,灰饼上标高就是面层标高。
5)抹标筋:面积较大的房间为保证房间地面平整度,还要做标筋(或叫冲筋),以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑细石混凝土面层厚度的标准。
6)刷素水泥浆结合层:在铺设细石混凝土面层以前,在已湿润的基层上刷一道1:0.4~0.5(水泥:水)的素水泥浆,不要刷的面积过大,要随刷随铺细石混凝土,避免时间过长水泥浆风干导致面层空鼓。
7)浇筑细石混凝土:A、细石混凝土搅拌:细石混凝土面层的强度等级应按设计要求做试配,如设计无要求时,不应小于C20,由试验室根据原材料情况计算出配合比,应用搅拌机进行搅拌均匀,坍落度不宜大于30mm。
并按国家标准《混凝土结构工程施工及验收规范》的规定制作混凝土试块,每一层建筑地面工程不应少一组,当每层地面工程建筑面积超过1000m2时,每增加1000m2各增做一组试块,不足1000m2按1000m2计算。
当改变配合比时,亦应相应制作试块。
B、面层细石混凝土铺设:将搅拌好的细石混凝土铺抹到地面基层上(水泥浆结合层要随刷随铺),紧接着用2m长刮杠顺着标筋刮平,然后用滚筒(常用的为直径20cm,长度60cm的混凝土或铁制滚筒,厚度较厚时应用平板振动器)往返、纵横滚压,如有凹处用同配合比混凝土填平,直到面层出现泌水现象,撒一层干拌水泥砂(1∶1=水泥∶砂)拌合料,要撒匀(砂要过3mm筛),再用2m长刮杠刮平(操作时均要从房间内往外退着走)。
细石混凝土楼地面施工工艺

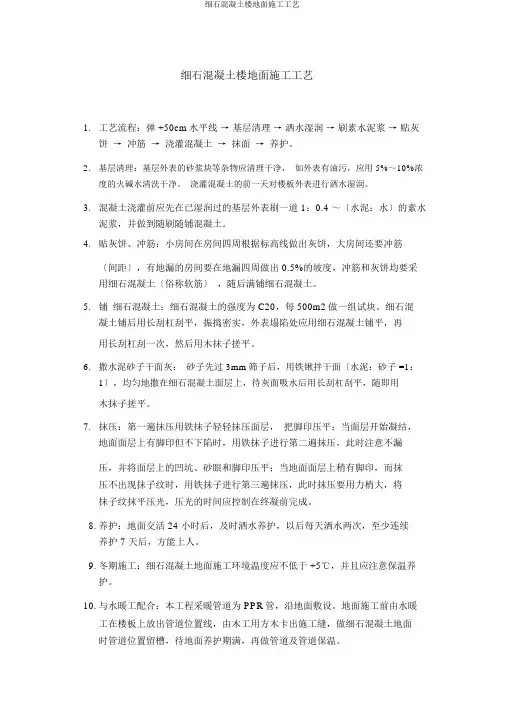

细石混凝土楼地面施工工艺1.工艺流程:弹 +50cm水平线→基层清理→洒水湿润→刷素水泥浆→贴灰饼→ 冲筋→ 浇灌混凝土→ 抹面→ 养护。
2.基层清理:基层外表的砂浆块等杂物应清理干净,如外表有油污,应用 5%~10%浓度的火碱水清洗干净。
浇灌混凝土的前一天对楼板外表进行洒水湿润。
3.混凝土浇灌前应先在已湿润过的基层外表刷一道 1:0.4 ~〔水泥:水〕的素水泥浆,并做到随刷随铺混凝土。
4.贴灰饼、冲筋:小房间在房间四周根据标高线做出灰饼,大房间还要冲筋〔间距〕,有地漏的房间要在地漏四周做出 0.5%的坡度,冲筋和灰饼均要采用细石混凝土〔俗称软筋〕,随后满铺细石混凝土。
5.铺细石混凝土:细石混凝土的强度为 C20,每 500m2做一组试块。
细石混凝土铺后用长刮杠刮平,振捣密实,外表塌陷处应用细石混凝土铺平,再用长刮杠刮一次,然后用木抹子搓平。
6.撒水泥砂子干面灰:砂子先过 3mm筛子后,用铁锹拌干面〔水泥:砂子 =1:1〕,均匀地撒在细石混凝土面层上,待灰面吸水后用长刮杠刮平,随即用木抹子搓平。
7.抹压:第一遍抹压用铁抹子轻轻抹压面层,把脚印压平;当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,此时注意不漏压,并将面层上的凹坑、砂眼和脚印压平;当地面面层上稍有脚印,而抹压不出现抹子纹时,用铁抹子进行第三遍抹压,此时抹压要用力梢大,将抹子纹抹平压光,压光的时间应控制在终凝前完成。
8.养护:地面交活 24 小时后,及时洒水养护,以后每天洒水两次,至少连续养护 7 天后,方能上人。
9.冬期施工:细石混凝土地面施工环境温度应不低于 +5℃,并且应注意保温养护。
10.与水暖工配合:本工程采暖管道为 PPR管,沿地面敷设。
地面施工前由水暖工在楼板上放出管道位置线,由木工用方木卡出施工缝,做细石混凝土地面时管道位置留槽,待地面养护期满,再做管道及管道保温。
细石混凝土楼地面的表面处理方法及施工工艺

细石混凝土楼地面的表面处理方法及施工工艺细石混凝土是一种常用于楼地面的材料,具有较高的强度和耐磨性,但在使用前需要进行表面处理,以确保地面平整、美观且具有良好的使用性能。
本文将介绍细石混凝土楼地面表面处理的方法和施工工艺。
一、细石混凝土楼地面的表面处理方法1. 打磨与抛光打磨与抛光是常用的细石混凝土地面表面处理方法之一。
通过使用磨光机和磨石片,将地面表面的粗糙杂质去除,并使地面平整光滑。
打磨和抛光的过程中还可以选择添加颜料或固化剂,以增加地面的美观性和耐磨性。
2. 密封剂涂覆密封剂涂覆是保护细石混凝土楼地面的常用方法。
可使用透明或带有颜色的密封剂,通过喷涂或刷涂的方式,将密封剂均匀地涂覆在地面表面。
密封剂可以防止水分和污渍渗透到混凝土内部,同时还能增加地面的亮度和美观度。
3. 色浆施工色浆施工是一种通过在细石混凝土地面上涂刷有颜色的色浆,以增加地面的装饰效果的方法。
色浆可以根据需求选择不同的颜色和效果,如仿石纹理、花纹等,使地面呈现出独特的艺术效果。
二、细石混凝土楼地面的施工工艺1. 基础处理在进行细石混凝土楼地面的施工前,首先需要进行基础处理。
包括对地面进行清理、打磨、修补等工作,确保地面平整、无杂质。
2. 伸缩缝设置细石混凝土地面在施工过程中要设置伸缩缝,以防止地面开裂和变形。
伸缩缝可以使用专用的伸缩缝材料或金属条进行设置,按照设计要求进行分割和安装。
3. 混凝土浇筑在地面基础处理和伸缩缝设置完成后,进行细石混凝土的浇筑。
在浇筑过程中,要注意混凝土的均匀性和厚度,以确保地面的强度和平整度。
4. 表面处理细石混凝土浇筑完成后,进行表面处理。
根据选择的表面处理方法,进行相应的工艺操作,如打磨、抛光、密封剂涂覆或色浆施工等。
5. 养护和保养完成表面处理后,需要进行养护和保养工作,以确保地面的使用寿命和性能。
通常需要进行湿养护、避免过度负荷、防止化学腐蚀等措施,遵循养护规程。
三、细石混凝土楼地面的施工注意事项1. 材料选择在进行细石混凝土楼地面的施工时,要选择优质的材料。
细石混凝土地面施工工法

细石混凝土地面施工工法细石混凝土地面施工工法是一种常用于道路、广场和停车场等场地的地面铺设方案。
它采用了细石和水泥的混合材料,经过合适的施工工艺,形成坚固、耐久的地面结构。
本文将介绍细石混凝土地面施工工法的步骤和相关注意事项。
一、准备工作在开始细石混凝土地面施工之前,需要进行一些准备工作。
首先是对施工场地进行准确的测量和标记,确定所需铺设的面积和形状。
然后需要清理和平整施工场地,确保地面没有杂物和凹凸不平的情况。
另外,还需要准备所需的施工工具和材料,如搅拌机、刀具、镘刀、水泥、砂子和细石等。
二、混凝土配制细石混凝土的配制是关键的一步。
通常,我们可以按照以下比例配制混凝土:水泥:砂子:细石=1:2:4。
首先将水泥、砂子和细石混合均匀,然后逐渐加入适量的清水,搅拌至混凝土具有一定的流动性和可塑性。
在配制混凝土时,可以根据具体情况调整水泥、砂子和细石的比例,以确保施工后得到理想的地面质量。
三、施工工艺1. 基层处理:在施工之前,需要对基层进行适当的处理。
可以使用机械设备进行翻松、碾压或平整,以保证基层的坚实和平整。
2. 基础浇筑:在基层处理完成后,需要进行基础浇筑工作。
首先,在基层上设置支撑木或线条等,将混凝土倒在基层上并用刮板铺平。
同时使用钢筋网加固,以增强基础层的承载能力。
3. 面层浇筑:在基础层浇筑完成并达到一定强度后,可以进行面层浇筑工作。
将配制好的细石混凝土倒在基础层上,利用镘刀进行均匀铺开,并用振动器进行振捣,以去除混凝土中的空隙和气泡。
4. 表面处理:在细石混凝土地面施工完成后,可以进行表面处理,以增强地面的美观性和耐用性。
可以选用适当的表面处理方法,如刷涂、喷涂或打磨等,使地面表面更加光滑、平整,并增加地面的抗滑性和耐磨性。
四、养护和维护细石混凝土地面施工完成后,需要进行养护和维护工作,以确保地面的稳定和持久性。
在混凝土刚浇筑后的48小时内,需要进行湿润养护,即每天进行2~3次的水浇洒,以保持混凝土的湿润状态,避免龟裂和开裂。
细石混凝土地面施工工艺流程

细石混凝土地面施工工艺流程1. 施工准备1.1 材料准备嘿,咱们先聊聊准备工作。
首先,施工的关键在于材料,细石混凝土可不是随便来点石子和水泥就能搞定的。
你得先把各种原料准备好。
水泥、细石、沙子、以及水,都是必不可少的。
别忘了,细石的粒径要适中,这样才能让混凝土结实又不容易开裂。
准备好这些材料,就像做菜之前得备齐所有的食材一样。
1.2 工具准备工具呢,那就更不用说了,施工过程中你肯定需要各种工具。
搅拌机、振动器、抹子等等,都是必备的。
这些工具就像是你的助手,有了它们,施工起来会得心应手。
再说了,施工可不是什么轻松活,做好工具准备就能让整个过程顺利得多,少受累,也少出错。
2. 基础处理2.1 地面清理好了,准备工作差不多了,我们接下来得对地面进行清理。
想象一下,地面上满是灰尘、杂物,那施工怎么能顺利呢?所以,先得把这些障碍物清理干净,确保地面平整。
清理地面就像整理房间一样,做好了之后,你才能有个干净的工作环境。
地面处理好了,混凝土才能均匀地铺上,不然不平整的地面可真是让人头疼。
2.2 找平清理完地面之后,接下来就是找平了。
找平的意思就是把地面搞得平整一点。
通常我们会用到水泥砂浆,找平的时候要特别注意哦,别让地面有高低起伏。
要做到这一点,你可以用直尺或者水平仪,确保地面平整。
这一步就像是为混凝土铺一层“舒适的床”,这样它才能好好地“入睡”,保证施工效果。
3. 混凝土浇筑3.1 搅拌混凝土的搅拌可是一个关键步骤。
你得把水泥、细石、沙子和水按照一定的比例混合均匀。
这时候搅拌机就派上用场了,操作的时候要注意搅拌均匀,别让某一部分太干或太湿。
搅拌得好,混凝土才会坚固,不容易开裂。
就像做蛋糕一样,原料混合得好,蛋糕才会美味。
3.2 浇筑与振捣混合好了混凝土,接下来就要进行浇筑了。
把混凝土均匀地倒在地面上,然后用振动器进行振捣,这一步非常重要哦。
振捣可以让混凝土更加密实,不容易出现气泡。
振捣的时候,要细心操作,确保每个角落都得到处理。
细石混凝土楼地面施工工艺

细石混凝土楼地面施工工艺一、施工准备1.材料准备:确保细石混凝土所需的水泥、细骨料(如砂子)、粗骨料(粒径较小的碎石或瓜子片)、水及根据需要添加的外加剂(如减水剂、防水剂等)质量合格,数量充足,并符合设计要求及国家相关标准。
2.机具准备:准备好搅拌机、运输车、平板振捣器、木抹子、铁抹子、刮杠、水平尺、线绳、钢尺等施工工具和测量设备,确保其状态良好,能够满足施工需求。
3.技术准备:熟悉施工图纸,明确楼地面标高、坡度、分格缝等要求;编制细石混凝土楼地面施工专项方案,进行技术交底,确保施工人员了解施工流程、质量标准和安全注意事项。
二、基层处理1.清洁基层:彻底清除楼面基层上的杂物、浮浆、油污等,保持基层表面干净、干燥。
2.修补缺陷:对基层上的裂缝、孔洞等缺陷进行修补,确保基层平整、坚实,无起砂、空鼓现象。
3.湿润基层:在施工前适量洒水湿润基层,但不得有积水,以利于细石混凝土与基层的粘结。
三、找标高与弹线1.设置标高控制点:根据设计要求,在四周墙面上弹出地面标高线,作为细石混凝土铺设时的标高控制依据。
2.弹分格线:根据需要,在楼地面上弹出分格线,以控制细石混凝土的铺设厚度和分割缝位置。
四、铺设细石混凝土1.搅拌混凝土:按照配合比要求,将水泥、细骨料、粗骨料和水(及外加剂)加入搅拌机中充分搅拌,确保混凝土均匀、和易性好。
2.铺设混凝土:从房间一端开始,将搅拌好的细石混凝土铺设在基层上,用刮杠刮平,控制铺设厚度符合设计要求。
3.振捣混凝土:使用平板振捣器对铺设的细石混凝土进行振捣,排除内部气泡和多余水分,提高混凝土的密实度和强度。
五、抹压与养护1.初步抹压:在混凝土初凝前,用木抹子进行初步抹压,以闭合混凝土表面收缩裂缝,提高表面平整度。
2.二次抹压:在混凝土终凝前,用铁抹子进行二次抹压,进一步密实混凝土,并处理掉表面的泌水小孔和气泡眼。
3.养护:细石混凝土施工完成后,应及时进行洒水养护,保持表面湿润,养护时间不少于7天,以防止混凝土开裂,保证强度和耐久性。
细石混凝土楼地面施工工艺

细石混凝土楼地面施工要点一、细石混凝土地面工艺流程:找标高、弹面层水平线→基层处理→洒水湿润→抹灰饼→抹标筋→刷素水泥浆→浇筑细石混凝土→抹面层压光→养护 3.1.1 找标高、弹面层水平线:根据墙面上已有的+50cm水平标高线,量测出地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯通一致。
3.1.2 基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲掉,用碱水将油污刷掉,最后用清水将基层冲洗干净。
3.1.3 洒水湿润:在抹面层之前一天对基层表面进行洒水湿润。
3.1.4 抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用与豆石混凝土相同配合比的拌合料抹灰饼,横竖间距1.5m,灰饼上标高就是面层标高。
3.1.5 抹标筋:面积较大的房间为保证房间地面平整度,还要做标筋(或叫冲筋),以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑细石混凝土面层厚度的标准。
3.1.6 刷素水泥浆结合层:在铺设细石混凝土面层以前,在已湿润的基层上刷一道1∶0.4~0.5(水泥∶水)的素水泥浆,不要刷的面积过大,要随刷随铺细石混凝土,避免时间过长水泥浆风干导致面层空鼓。
3.1.7 浇筑细石混凝土: 3.1.7.1 细石混凝土搅拌:细石混凝土面层的强度等级应按设计要求做试配,如设计无要求时,不应小于C20,由试验室根据原材料情况计算出配合比,应用搅拌机进行搅拌均匀,坍落度不宜大于30mm。
并按国家标准《混凝土结构工程施工及验收规范》的规定制作混凝土试块,每一层建筑地面工程不应少一组,当每层地面工程建筑面积超过1000m2时,每增加1000m2各增做一组试块,不足1000m2按1000m2计算。
当改变配合比时,亦应相应制作试块。
3.1.7.2 面层细石混凝土铺设:将搅拌好的细石混凝土铺抹到地面基层上(水泥浆结合层要随刷随铺),紧接着用2m长刮杠顺着标筋刮平,然后用滚筒(常用的为直径20cm,长度60cm的混凝土或铁制滚筒,厚度较厚时应用平板振动器)往返、纵横滚压,如有凹处用同配合比混凝土填平,直到面层出现泌水现象,撒一层干拌水泥砂(1∶1=水泥∶砂)拌合料,要撒匀(砂要过3mm筛),再用2m 长刮杠刮平(操作时均要从房间内往外退着走)。
细石混凝土楼地面施工工艺

细石混凝土楼地面施工工艺细石混凝土是一种常用于楼地面施工的材料,它具有强度高、耐久性好、防滑性能优良等特点。
本文将介绍细石混凝土楼地面施工的具体工艺,包括材料准备、模板搭设、混凝土浇筑、抹灰与养护等环节。
一、材料准备1.1 细石:细石应具有均匀颗粒分布、无明显毛刺和破碎等缺陷,一般采用直径在5mm以下的石粒。
1.2 水泥:选择优质硅酸盐水泥,按照设计要求确定掺量。
1.3 混凝土掺合料:可以选择适当的粉煤灰或矿渣粉等掺合料,控制掺量以提高混凝土的性能。
1.4 混凝土外加剂:可选用缓凝剂、早强剂、减水剂等外加剂,根据实际需要进行调整。
二、模板搭设2.1 地面清理:清除地面上的杂物和灰尘,保证施工区域整洁干净。
2.2 模板制作:根据设计要求和楼地面的形状尺寸,制作合适的模板。
2.3 模板安装:将制作好的模板安装在地面上,固定牢固并保证水平度。
三、混凝土浇筑3.1 基础处理:在模板安装完成后,需要进行基础处理,包括底板扫灰、底板喷水湿润等工序。
3.2 混凝土搅拌:按照设计配合比,将水泥、细石、水和掺合料等按比例倒入搅拌车或搅拌机进行充分搅拌。
3.3 混凝土运输:搅拌完成后,将混凝土用泵车或倒车机运输到施工现场。
3.4 混凝土浇筑:将混凝土均匀倒入模板内,利用振动棒进行振捣,确保混凝土内部无气孔。
四、抹灰与养护4.1 抹灰处理:在混凝土浇筑完成后,使用抹光机或屈光机将地面进行抹灰,确保地面平整光滑,无明显砂浆条纹。
4.2 养护措施:混凝土浇筑后需要进行养护,包括覆盖保湿膜、喷水养护等,以防止混凝土过早失水和裂缝的产生。
细石混凝土楼地面施工工艺的关键在于材料的准备和施工过程的把控。
通过正确选择材料,合理控制配合比,严格按照施工工艺进行操作,可以确保楼地面施工的质量和效果。
同时,在施工过程中要注意安全,合理组织施工流程,减少人员和设备的冲突,确保施工进度和质量的稳定性。
总结起来,细石混凝土楼地面施工工艺是一个综合性的过程,需要从材料准备、模板搭设、混凝土浇筑到抹灰与养护等多个环节进行精确操作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
细石混凝土地面施工
1 范围
本工艺标准适用于工业与民用建筑的细石混凝土地面面层。
2 施工准备
材料及主要机具:
水泥:应采用425号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
砂:粗砂,含泥量不大于5%。
石子:粗骨料用石子最大颗粒粒径不应大于面层厚度的2/3。
细石混凝土面层采用的石子粒径不应大于15mm。
主要机具:混凝土搅拌机,平板振捣器、运输小车、小水桶、半截桶、笤帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子。
作业条件:
室内墙面已弹好+50cm水平线。
穿过楼板的立管已做完,管洞堵塞密实。
埋在地面的电管已做完隐检手续。
门框已安装完,并已做好保护,在门框内侧钉木板或铁皮。
基层为预制混凝土板时,板缝混凝土应填嵌密实,板端头缝隙应采取防裂措施。
3 操作工艺
→→
→
找标高、弹面层水平线:根据墙面上已有的+50cm水平标高线,量测出地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯通一致。
更多内容可进QQ群:
或关注微信公众号:
基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲掉,用碱水将油污刷掉,最后用清水将基层冲洗干净。
洒水湿润:在抹面层之前一天对基层表面进行洒水湿润。
抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用与豆石混凝土相同配合比的拌合料抹灰饼,横竖间距,灰饼上标高就是面层标高。
抹标筋:面积较大的房间为保证房间地面平整度,还要做标筋(或叫冲筋),以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑细石混凝土面层厚度的标准。
刷素水泥浆结合层:在铺设细石混凝土面层以前,在已湿润的基层上刷一道1∶~(水泥∶水)的素水泥浆,不要刷的面积过大,要随刷随铺细石混凝土,避免时间过长水泥浆风干导致面层空鼓。
浇筑细石混凝土:
细石混凝土搅拌:细石混凝土面层的强度等级应按设计要求做试配,如设计无要求时,不应小于C20,由试验室根据原材料情况计算出配合比,应用搅拌机进行搅拌均匀,坍落度不宜大于30mm。
并按国家标准《混凝土结构工程施工及验收规范》的规定制作混凝土试块,每一层建筑地面工程不应少一组,当每层地面工程建筑面积超过1000m2时,每增加1000m2各增做一组试块,不足1000m2按1000m2计算。
当改变配合比时,亦应相应制作试块。
面层细石混凝土铺设:将搅拌好的细石混凝土铺抹到地面基层上(水泥浆结合层要随刷随铺),紧接着用2m长刮杠顺着标筋刮平,然后用滚筒(常用的为直径20cm,长度60cm的混凝土或铁制
滚筒,厚度较厚时应用平板振动器)往返、纵横滚压,如有凹处用同配合比混凝土填平,直到面层出现泌水现象,撒一层干拌水泥砂(1∶1=水泥∶砂)拌合料,要撒匀(砂要过3mm筛),再用2m长刮杠刮平(操作时均要从房间内往外退着走)。
抹面层、压光:
当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石混凝土的浆混合,使面层达到结合紧密。
第一遍抹压:用铁抹子轻轻抹压一遍直到出浆为止。
第二遍抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。
第三遍抹压:当面层砂浆终凝前,即人踩上去稍有脚印,用铁抹子压光无抹痕时,可用铁抹子进行第三遍压光,此遍要用力抹压,把所有抹纹压平压光,达到面层表面密实光洁。
养护:面层抹压完24h后(有条件时可覆盖塑料薄膜养护)进行浇水养护,每天不少于2次,养护时间一般至少不少于7d(房间应封闭养护期间禁止进入)。
冬期施工的环境温度不应低于5℃。
更多内容可进QQ群:
或关注微信公众号:
粗骨料混凝土地面面层的施工:又称一次抹光法或原浆抹面法,一般是在浇筑混凝土垫层时(或浇筑现浇混凝土楼板时),同时将面层材料铺抹在面层上当时进行抹平压光的操作工艺,这样做由于基层与面层同时施工,上下层同时凝结,
→
保证项目:
面层的材质、强度(配合比)和密实度必须符合设计要求和施工规范的规定:
面层与基层的结合必须牢固,无空鼓。
基本项目:
面层表面洁净,无裂纹、脱皮、麻面和起砂等现象。
有地漏的面层,坡度符合设计要求,不倒泛水、不渗漏、无积水、与地漏(管道)结合处严密平顺。
有镶边面层的邻接处的镶边用料及尺寸符合设计要求和施工规范的规定。
允许偏差项目,见表7-4。
水泥混凝土面层允许偏差和检验方法表7-4
5 成品保护
在操作过程中,注意运灰双轮车不得碰坏门框及铺设在基层的各种管线。
面层抹压过程中随时将脚印抹平,并封闭通过操作房间的一切通路。
面层压光交活后在养护过程中,封闭门口和通道,不得有其它工种进入操作,避免造成表面起砂现象。
面层养护时间符合要求可以上人操作时,防止硬器划伤地面,在油漆刷浆过程中防止污染面层。
6 应注意的质量问题
面层起砂、起皮:由于水泥标号不够或使用过期水泥、水灰比过大抹压遍数不够、养护期间过早进行其他工序操作,都易造成起砂现象。
在抹压过程中撒干水泥面(应撒水泥砂拌合料)不均匀,有厚有薄,表面形成一层厚薄不匀的水泥层,未与混凝土很好的结合,会造成面层起皮。
如果面层有泌水现象,要立即撒水泥砂(1∶1=水泥∶砂)干拌合料,撒均匀、薄厚一致,木抹子搓压时要用力,使面层与混凝土紧密结合成整体。
面层空鼓、有裂缝:由于铺细石混凝土之前基层不干净,如有水泥浆皮及油污,或刷水泥浆结合层时面积过大用扫帚扫、甩浆等都易导致面层空鼓。
由于混凝土的坍落度过大滚压后面层水分过多,撒干拌合料后终凝前尚未完成抹压工序,造成面层结构不紧密易开裂。
面层抹纹多,不光:主要原因是铁抹子抹压遍数不够或交活太早,最后一遍抹压时应抹压均匀,将抹纹压平压光。
7 质量记录
本工艺标准应具备以下质量记录:
水泥出厂合格证及复试记录单。
现浇混凝土试块试压记录。
地面面层分项工程质量验评记录表。
