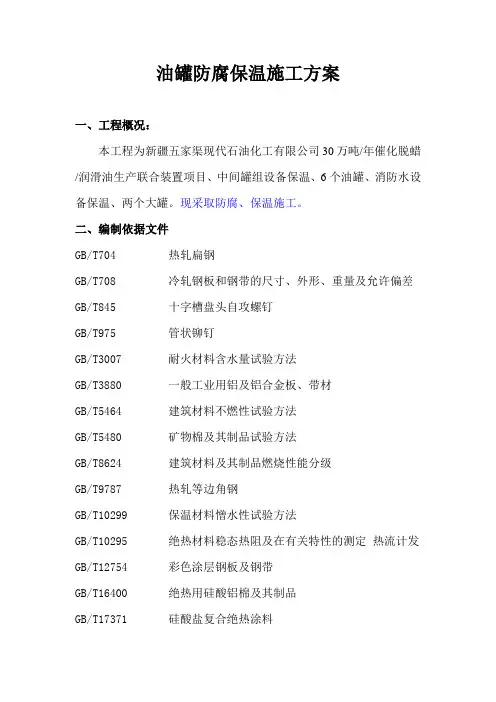

施工方案
为了保证工程顺利实施,指导开工后的工程施工,达到延长设备使用寿命,减少设备维修次数,降低运营成本的目的,特编制此方案,从而有效地增加企业的社会效益和经济效益。
一、工程概况
工程名称:油罐保温工程。
二、编制依据
1、GB50264-97《工业设备及管道绝热工程设计规范》
2、GBJ126-89《工业设备及管道绝热工程施工及验收规范》
3、GB50185-93《工业设备及管道绝热工程质量检验评定标准》
4、GBJ126-89《工业设备及管道绝热工程施工及验收规范》
5、SH3010《石油化工设备和管道隔热技术规范》
三、施工准备:
1、准备针对本工程的开工报告,中间验收报告,施工记录,隐蔽施工记录及质量检查表格,并做好本工程的施工方案。
2、对所有参加本工程施工的人员,进行必要的施工技术和安全学习培训,学习领会甲方纪律、质量、安全、消防等方面的规章制度、明确作业的特殊性和安全措施,进行施工技术和安全考试,考试不合格者,不得操作。
3、准备针对本工程所使用材料,并备齐材料使用清单,出厂质量合格证明书、检证报告、质量保证书,对所有防腐保温材料,应遵照产品说明书,并经试验确定无误后,不得随意改变配比。
4、准备具有多年经验的熟练操作工人,能满足在甲方要求的绝对工期内完成施工任务,
施工期间有专职责任监护人员,对操作人员进行全方位,全过程的质量、安全负责。
做到周围未施工设备不受损害和污染。
5、准备适合本工程特点的交通设施。如:运输材料的机动车,工人上下班的运输客车。
能取得上下联系的通讯工具。
6、施工前,项目部负责人要认真学习领会绝热工艺流和施工技术规范要求,编制作业
指导书,特殊部位的技术要求和质量控制措施。
7、经检查合格的材料,要放在指定的位置,并且码放整齐,如保温材料码放时下面应
设防潮层,放在室外要用雨布或彩条布遮盖。
9、施工机具应在开工前2天就位,并进行调试,确保工程工期的顺利进展。
10、主要机械设备配置表
四、施工工序
1、绝热工序:施工准备→脚手架搭拆→表面处理→原材料检查验收→固定件制作
→固定件定位→固定件焊接→质量检查→保温层支承件制作→支承件定位→支承件焊接→质量检查→保温层安装→(铁丝网安装)→金属保护层安装→质量检查→交付使用。
1.1、固有定件安装:
外保温采用钩钉固定保温层,可采用Φ3-6mm的镀锌钢丝或低碳钢制作。
焊接钩钉式销钉时,应先用粉线在设备上错行或对行划出每个钩钉的位置。钩钉、螺栓焊接要牢固。钩钉,螺栓要垂直设备的壳体。钩钉安装好后,首先要自检,填好自检记录,会同建设单位或监理部门检查,填好隐蔽工程记录,通过观察、尺量和手掰来检查。
1.2、金属保护层支承件安装:
龙骨支承件由支架和支腿组成,腿一端焊在设备壳体上,一端焊在支架上,支腿采用40×40扁铁,支架是金属保护壳固定在上面的支撑架,支架采用L40×40角钢,若设计有要求按设计施工。
支腿间距按设计要求,支腿焊接时,既要垂直与架,又要垂直于被保温设备壳体,保证支架和壳体平行。
焊接骨架,先用粉笔在设备壁上划了每个龙骨架的位置,龙骨架定位时若无设计要求按下列要求:保温平壁可应为1-2m; 龙骨架沿水平排列,每一条龙骨架长度
不应太长,龙骨架两端都应是自由端,留有一定间隙,用来消除龙骨架在平面横向热膨胀,龙骨架安排时,要求其施工平面在一个平面上,相邻两个龙骨架的施工平面误差不大于4mm。
龙骨架安装好后,要自检,填好自检记录,会同建设单位或监理部检查,填好隐蔽工程记录,可通过尺量、观察、手锤敲击来检查。
1.3、保温层安装:
保温层采用岩板棉,保温制品在接砌时,尽可能整块接砌,需要加工时,要求尺寸要准确,接砌要紧贴壳体,接缝要严密,相邻两块保温制品的接缝不大于5mm。
保温层大于100mm施工时逐层施工,同层应错缝,上下层应压缝,各层表面要进行找平和严缝处理。保温层安装好后,要用专用工具将露在保温层外面保温钉部分弯成90度,使保温层紧贴基体面。用14-16号镀锌铁丝固定在钩钉上,成一定规则网状,每一个钩钉都要拉上铁丝,并拉紧,不能有松动,铁丝头弯平,嵌入保温制品中。
半硬质保温制品的保温层,宜穿挂或嵌装于销钉上,并应采用自锁紧板固定,自锁紧板必须紧锁于销钉上,并将保温层压下4-5mm。要求安装好的保温层厚度和密度均匀,外型规整,接缝严密,均匀,无碎块填砌,平顺美观。
保温层安装好后要自检,并填写自检记录,会同建设单位或监理检查,填写隐蔽工程记录,保温层质量检查的布点为:每50m2抽查三处,在取点抽查中,若其中有一点不合格,应在其附近加倍取点复查,仍有1/2不合格,应视为该处不合格。
1.4、金属保护层安装
金属保护层的安装应自下而上进行敷设,接缝采用搭接,其尺寸按:
设备不得少于20mm,膨胀缝处不得少于50mm。当设备在露天或潮湿环境中,不得少于50mm,膨胀缝处不得少于75mm。
设备顶部金属保护层,应按设计规定的斜度进行施工。设备拐角处的金属保护壳要安装包角,包角与金属保护壳成搭接形式,搭接长度不小于100mm,并根据雨水流向阴角或阳角,做包角泛水。
保护壳用自攻钉固定在支承件上,沿支承件方向,每隔200mm打上一个自攻钉。
五、施工质检
1、由甲乙监理三方组成联合质检小组,乙方每道工序完工后先自检,然后由班组互
查,自检合格后交由联合小组检查,做到不放过任一处质量隐患。
2、每道工序检验合挌后,方可进行下道工序,对隐蔽工程,要认真做好记录,以便
有案可查。
3、保温层要薄厚均匀一致,接缝严密,保护层要平整光滑,搭接均匀,美观靓丽。
六、施工中的安全与防护
1、建立健全安全保证体系,保证安全信息畅通,做到安全工作由项目经理亲自抓,项
目安全员专门抓,施工班组兼职抓。
2、贯彻“安全第一,预防为主”的安全方针,施工中经常检查并实行安全工作责任制,
把安全施工活动在全员、全过程、全工作中体现出来。
3、针对参加施工人员,进行安全生产教育和培训,保证他们具备必要的安全生产知识,
熟悉有关安全规章制度和熟练掌握有关工种的安全操作规程,未经安全培训的人员不得上岗。
4、加强安全标准化,采用召开现场会,设立现场监督、检查评比、劳动竞赛等各种形
式搞好安全施工。
5、严格执行安生产制度,坚持做到交任务,必须交安全措施和要求,对安全关键部位
经常性的检查,即时排除不安全因素。
6、针对施工中出现的安全违章现象,应责令立即纠正,并对其实行经济处罚或责令停
工。
7、进入现场的施工人员一律配戴安全帽,高空作业时必须系安全带,安全带应挂在上
方牢固可靠的地方。作业区域应拉扯警界线。
8、施工时有不利于安全施工的情况下,为了消除安全隐患,施工班组不得盲目施工,
要上报有关科室,经研究分析拿出合理方案后,方可施工。
9、使用电动切割机的操作人员,工作时应戴防护手套、防尘口罩、更换砂轮片时,要
先切断电源。
10、现场照明用电应设置安全电压36V,严禁任意拉扯电线或在潮湿的环境搭接电线,
为了消除安全隐患,电线需架空或地埋,动力用电应加装漏电保护器。
11、加强施工用脚手架的安装与管理;
11.1.当施工高度距地面2m以上时,必须搭设脚手架,配戴安全带,钢层架施工,应根
