混凝土路面浇筑施工方案

合集下载

现浇混凝土路面施工方案

现浇混凝土路面施工方案

现浇混凝土路面施工方案一、施工准备在进行现浇混凝土路面施工前,需要进行如下施工准备工作:1.组织好施工人员,确保每位人员熟悉施工任务和要求;2.准备好所需的施工机械设备,如混凝土搅拌机、摊铺机等;3.确保施工现场通畅,并保证施工车辆和设备的顺利进出;4.检查施工资材,包括水泥、砂、碎石等,确保质量符合要求;5.安排好施工中的安全措施,避免施工过程中发生意外事故。

二、施工工艺流程1. 准备道路基础在进行现浇混凝土路面施工前,首先要清理道路表面的杂物和灰尘,确保基础平整洁净。

2. 浇筑基层将预先配置好的混凝土浇入准备好的模板中,利用振动器将混凝土表面振实,确保基层均匀、紧密。

3. 铺设网格布在混凝土基层上铺设合适尺寸的网格布,提高混凝土路面的抗裂性能。

4. 浇筑面层将混凝土逐层浇入模板中,采用水平板或摊铺机进行压实和整平,确保路面表面平整光滑。

5. 进行养护在混凝土路面浇筑后,要对其进行养护工作,包括覆盖湿布、喷水养护等,确保混凝土的充分凝固和强度的提升。

三、施工注意事项1.混凝土浇筑工作应在气温适宜的条件下进行,避免在高温或寒冷天气施工;2.施工过程中,要及时对混凝土进行养护,确保混凝土的质量和强度;3.需要在混凝土路面表面刷涂密封剂,提高路面的耐磨性和抗渗性;4.在施工现场要做好垃圾清理和环境保护工作,确保施工现场整洁。

四、施工验收标准1.混凝土路面的平整度符合设计要求,无凹陷、起砂等缺陷;2.路面的厚度均匀,无明显的浮渣或空鼓现象;3.路面的强度满足设计要求,无裂缝和变形;4.路面的抗滑性能良好,符合相关标准。

五、结语现浇混凝土路面施工是一项复杂的工程,需要施工人员按照相关要求和标准进行操作,确保施工质量和工程安全。

只有严格按照施工方案进行施工,并加强对施工过程的监督和管理,才能保证混凝土路面的质量和使用寿命。

混凝土路面浇筑施工方案

混凝土路面浇筑施工方案

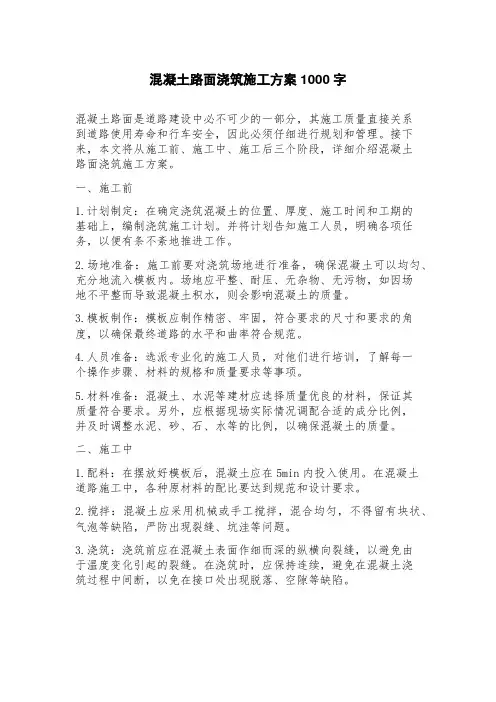

混凝土路面浇筑施工方案1000字混凝土路面是道路建设中必不可少的一部分,其施工质量直接关系到道路使用寿命和行车安全,因此必须仔细进行规划和管理。

接下来,本文将从施工前、施工中、施工后三个阶段,详细介绍混凝土路面浇筑施工方案。

一、施工前1.计划制定:在确定浇筑混凝土的位置、厚度、施工时间和工期的基础上,编制浇筑施工计划。

并将计划告知施工人员,明确各项任务,以便有条不紊地推进工作。

2.场地准备:施工前要对浇筑场地进行准备,确保混凝土可以均匀、充分地流入模板内。

场地应平整、耐压、无杂物、无污物,如因场地不平整而导致混凝土积水,则会影响混凝土的质量。

3.模板制作:模板应制作精密、牢固,符合要求的尺寸和要求的角度,以确保最终道路的水平和曲率符合规范。

4.人员准备:选派专业化的施工人员,对他们进行培训,了解每一个操作步骤、材料的规格和质量要求等事项。

5.材料准备:混凝土、水泥等建材应选择质量优良的材料,保证其质量符合要求。

另外,应根据现场实际情况调配合适的成分比例,并及时调整水泥、砂、石、水等的比例,以确保混凝土的质量。

二、施工中1.配料:在摆放好模板后,混凝土应在5min内投入使用。

在混凝土道路施工中,各种原材料的配比要达到规范和设计要求。

2.搅拌:混凝土应采用机械或手工搅拌,混合均匀,不得留有块状、气泡等缺陷,严防出现裂缝、坑洼等问题。

3.浇筑:浇筑前应在混凝土表面作细而深的纵横向裂缝,以避免由于温度变化引起的裂缝。

在浇筑时,应保持连续,避免在混凝土浇筑过程中间断,以免在接口处出现脱落、空隙等缺陷。

4.养护:混凝土浇筑完成后,应保持浇筑现场充分湿润,保持潮湿的状况,以防止混凝土早期龟裂和分层现象的出现。

同时,在夏季和干燥季节,应采取喷水或覆盖水帘的方式对现场进行养护。

三、施工后1.养护:浇注完成后的混凝土需要养护。

2.开槽放水:当道路混凝土有太多水分时,当水洼中积水较多时,需要开槽放水。

3.刨光:刨光时应选择适当的刨刀、旋转速度、行驶速度等,以保证刨光深度均匀、无坑洞,同时注意道路坡度、曲率的要求。

水泥混凝土路面施工方案

水泥混凝土路面施工方案

水泥混凝土路面施工方案第一篇:水泥混凝土路面施工方案(一)一、施工前准备1、道路基层在进行水泥混凝土路面施工前,需对道路基层进行检查及准备工作。

对基层进行开挖、过筛、碎石处理和夯实等工序,使之达到施工要求。

同时,基层应符合设计要求,平整度、密实度及强度等均应满足规定标准。

2、材料准备水泥混凝土路面施工所需的主要材料有水泥、砂石、碎石及水等,其品质应符合规定标准。

同时,应有充足的建筑材料储备,以保证现场施工工作的顺利开展。

3、设备及人员准备为了保证施工的质量、效率和安全,需准备完整的施工设备和足够的人员。

主要设备包括水泥罐车、拌合机、路面覆盖机、振动器等。

人员应持有相关证件,并具备相应的技能和经验。

二、施工步骤1、水泥混凝土浇筑将水泥、砂石和碎石按照一定比例混合,并加入适量的水进行拌和,拌和至均匀状态后,运至预定浇筑地点,进行浇筑。

在浇筑时,需保证混凝土的均匀性、密实性和光洁度。

同时,将混凝土均匀夯实,并使用振动器进行排气。

2、路面覆盖在混凝土浇筑后的一段时间内,将路面覆盖机械放置在均匀的混凝土表面上,覆盖混凝土表面。

覆盖后,机械进行压实,使之密集紧凑,从而提高路面的平整度和强度。

3、养护和修整在浇筑完成后,应立即对路面进行养护,使用涂覆剂或喷涂混凝土硬化剂等。

同时,保证施工现场通风、保湿、遮阳和反光等条件,以达到良好的固化效果。

最后,进行路面的表面处理和修整。

三、安全注意事项1、施工过程中应做好防火防爆工作;2、施工现场应保证良好的通风条件;3、在机械运作时,应保持注意力,佩戴相关防护装备。

本文简要介绍了水泥混凝土路面施工的基本步骤及注意事项,施工过程中需注重各个环节的质量和安全控制,以达到施工要求。

第二篇:水泥混凝土路面施工方案(二)一、混凝土配合比的确定混凝土配合比高低关系到水泥混凝土路面的强度、耐久性、施工质量等方面。

配合比的选择需根据工程具体情况而定,包括水泥品种、填料种类与粒径、拌合时间等因素。

水泥混凝土路面施工方案

水泥混凝土路面施工方案

水泥混凝土路面施工方案三篇篇一:水泥混凝土路面施工方案本施工方案是在根据各种施工规范和多年的施工经验以及人员、施工机具、装备等情况编制而成。

一、编制原则:(1)严格按照IS09002质量体系标准对本工程进行质量管理,科学组织施工,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,坚持以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现。

(2)确保工期的原则根据招标文件中要求的工期编制本工程的施工计划,并以此为前提配备施工队伍、机械设备、劳动力、材料等,确保工期目标的实现。

优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,确保工期,均衡生产。

(3)优化施工方案的原则严格遵照业主招标文件中的要求,结合本标段的实际情况,优化施工方案。

积极推进技术与管理创新,确保工程质量,采取网络技术组织措施和管理措施降低工程造价。

(4)均衡生产,突出重点的原则根据本标段工程的特点,在合理安排工期,搞好工序衔接的前提下,突出施工重点,在施工组织上优先安排,在现场管理、施工技术和物资材料供应方面重点保障,其他工程采取均衡施工的原则,科学组织施工。

(5)因地制宜灵活机动的原则针对该标段的工程特点,从实际出发,采取相应的施工措施,合理组织施工,优化施工队伍的配置,延长工作时间,保持高峰施工状态,临时工程、临时设施的设置尽量利用既有设施和规划用地,尽量与永久性工程相结合,减少施工投入,尽量兼顾当地群众利益。

(6)专业化施工原则各分项工程均投入专业化队伍施工,以确保工期和质量。

(7)确保施工安全的原则制定切实可行的技术方案和工艺安全措施,定人定岗定职责,确保施工安全和人身安全,做到万无一失。

二、工程概况:本工程为原平市京原居委会道路改造工程,由原平市二轻建筑工程有限公司承建,主要工程数量包括:厚C25水泥混凝土路面平方米,行车速度为40公里/小时,路基宽米,路面宽米三、施工准备:接到施工业主通知后,我方立即组织专业技术人员进行了详细的调查核对,对沿线工程及现场情况、原材料价格等进行了细致研究,对施工环境和地理位置有了进一步的了解和认识,确定了施工队伍和机械设备,并对施工场地、临时道路、临时工程及生活用水、用电及临时用地等都做了相应的安排,并对原材料的收购采集地点也做了详细安排,确保人员、设备、材料在开工前及时就位。

水泥混凝土路面施工方案施工方法及工艺措施

水泥混凝土路面施工方案施工方法及工艺措施

水泥混凝土路面施工方案施工方法及工艺措施(1)施工方法①下承层准备对监理验收合格的基层冲洗表面浮土,砂石等杂物,做好排水设施,防止非施工人员进入现场破坏,污染基层。

②测量放样检查基层平面尺寸、标高,横坡,达到规范要求后,测设路面中心线,设立水准点;每10m断面测定设计标高值,给水沟立模提供依据。

③模板安装模板采用钢模,模板安装保证其具有足够的稳定性确保施工中不变形。

模板的安装根据混凝土浇筑顺序而定,模板安装在水沟边缘上,安装完毕后,仔细检查模板的平顺性和垂直度,模板与基层接触面不得有缝隙,然后涂脱模剂。

④混凝土拌和、运输、浇筑、振捣按监理工程师批准的混凝土配合比拌制水泥混凝土。

随时检测砂、石含水量以便于严格控制水灰比。

混凝土出机时测定坍落度并制定试件。

每台班拌第一罐混合料时,增加10Kg〜15Kg水泥及相应的水与砂,以防止粘罐损失一部分砂浆,并适当延长搅拌时间。

采用搅拌运输车运输,避免车辆颠簸,造成混凝土离析。

混凝土振捣前进一步检查模板合格后,然后浇筑、振捣。

振捣采用扦入式振捣棒、平板振捣器共同作业的方式,振捣过程中,辅以人工找平。

随时检查模板有无松动,上升或沉降,发现问题,及时纠正。

⑦做面、压槽振捣完成收浆后用粗抹光机抹光,合格后进行表面横向纹处理,采用压槽的方式,制作防滑道,并通过加大上部荷载改变压槽效果。

压槽完成后设置围档,以防人踩、破坏路面。

混凝土浇注完成12小时后,折模养生。

(2)工艺措施①质量措施a.严格按技术规范标准和监理程序选择性准备水泥混凝土路面原材料,做好混合拌配合比设计。

b.严格执行合同规范和监理程序,做到前道工序未经检查认可,后道工序不施工。

施工过程中,成立专职的质检机构,严格按施工质量检查验收标准进行自检°C.混凝土制备时要准确地控制混合料的配合比,严格控制水灰比,出机时检查坍落度等,每班制作试件保证混凝土质量。

d.模板安装结实牢固,混凝土振捣时要防止侧力过大,挤倒侧模板。

混凝土路面浇筑施工方案

混凝土路面浇筑施工方案

混凝土路面浇筑施工方案1、前期准备阶段:a.引水线路清理:对拟施工区域的引水线路进行清理,确保排水通畅。

b.压实路基:使用压路机对路基进行压实,提高路基的强度和稳定性。

c.基层处理:如果路基不平整,需要进行基层填充,使路基达到要求的高度和平整度。

d.施工准备:准备所需的施工材料和设备,包括水泥、石子、沙子、混凝土搅拌机、振捣器等。

2、混凝土面层施工:a.配料:按照设计要求,将水泥、石子、沙子按一定比例进行配料,以保证混凝土的强度和稳定性。

b.搅拌:将配料好的材料放入混凝土搅拌机中进行搅拌,直到达到均匀混合的状态。

c.运输:将搅拌好的混凝土使用运输车运到施工现场,保证混凝土的新鲜度。

d.浇筑:使用泵车或者倒车斗将混凝土倒在预先准备好的路面上,使混凝土均匀平整。

e.表面处理:使用振捣器对浇筑好的混凝土进行振捣,以去除气泡和提高混凝土的密实度。

f.平整和养护:使用平整机对混凝土路面进行平整,然后进行养护,保证混凝土的强度和耐久性。

3、横、纵坡施工:a.根据设计要求,使用测量仪器对混凝土路面进行横、纵坡测量。

b.根据测量结果,使用平整机和调平仪对混凝土路面进行调整,确保路面的横、纵坡符合设计要求。

c.对调整后的路面进行养护,保证路面的平整度和耐久性。

4、验收和维护:a.完成施工后,对混凝土路面进行验收,确保路面的质量符合设计要求。

b.定期对混凝土路面进行维护,包括修补裂缝、清理排水线路、保持路面清洁等,延长路面的使用寿命。

以上是一个混凝土路面浇筑施工方案的简要介绍,具体的施工过程和细节还需根据实际情况进行调整和完善。

同时,施工中要注重安全措施的落实,确保施工人员的安全。

混凝土路面施工方案(1)

混凝土路面施工方案(1)

混凝土路面施工方案(1)在现代道路建设中,混凝土路面作为一种常用的路面材料,具有耐久性好、抗压性强、维护成本低等优点,被广泛应用于各种道路建设项目中。

混凝土路面的施工方案对道路的使用寿命和质量起着至关重要的作用。

本文将从材料选用、施工工艺、质量控制等方面介绍混凝土路面的施工方案。

一、材料选用1. 水泥选择优质水泥作为混凝土路面的材料之一,要符合国家相关标准要求,具有较高的抗压强度和耐久性。

2. 砂石选用骨料应符合国家标准,确保混凝土路面的均匀性和密实性。

3. 水施工中使用清洁的自来水,保证混凝土的拌和质量。

二、施工工艺1. 基底处理在施工之前对路基进行清理、平整和加固处理,确保基底坚实平整。

2. 模板安装根据设计要求,安装模板,确定混凝土路面的厚度和形状。

3. 混凝土搅拌在专业搅拌站搅拌混凝土,确保混凝土的均匀性和质量。

4. 浇筑铺平将混凝土倒入模板中,通过振捣和抹平确保混凝土路面的密实和光滑。

5. 防裂处理在混凝土路面初凝后,采取相应的防裂措施,避免路面龟裂和变形。

三、质量控制1. 施工现场监测设专人负责施工现场的监督和检查,及时发现和解决问题。

2. 试块制作在混凝土浇筑前,制作试块进行抗压试验,检验混凝土材料的质量。

3. 质量验收在路面施工完成后,对混凝土路面进行质量验收,确保达到设计要求和规范标准。

综上所述,混凝土路面施工的方案对道路的使用寿命和质量至关重要。

选用优质材料,严格按照施工工艺操作,加强质量控制,可以确保混凝土路面的耐久性和安全性,提高道路的使用效益。

通过科学合理的施工方案,我们可以打造出更加坚固耐用的混凝土路面。

混凝土路面施工方案(精选8篇)

混凝土路面施工方案(精选8篇)

混凝土路面施工方案(精选8篇)混凝土路面施工方案1本工程路面面层设计为AC-20C中粒式沥青砼6cm,AC-一三C细粒式沥青混凝土4cm。

本工程采用沥青混凝土拌合设备厂拌法拌合,沥青混凝土摊铺机摊铺,采用壹五t双钢轮振动压路机、轮胎压路机碾压施工。

一、施工准备工作(一)沥青混凝土所用粗细集,填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准。

(二)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。

(三)路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层沥青。

(四)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。

(五)施工测量放样:恢复中线:在直线每10m设一钢筋桩,平曲线每5m设一桩,桩的位置在中央隔离带所摊铺结构层的宽度外20cm处。

水平测量:对设立好的钢筋桩进行水平测量,并标出摊铺层的设计标高,挂好钢筋,作为摊铺机的自动找平基线。

(六)沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160℃的沥青胶结料。

(七)集料准备,集料应加热到不超过一qi0℃,集料在送进拌和设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。

二、拌和及其运输(一)拌和采用德国进口型号为LINT型沥青拌合设备(壹五0t/h)集中拌合。

集料和沥青材料按工地配合比公式规定的用量测定和送进拌和,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的`混合料的温度,应不超过160℃。

把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌和直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

6.1.1混凝土面层浇筑施工要点
6.1.1.1准备工作
1、施工复测:对道路中心桩位置、水准点基点桩及其他测量资料进行复测,对控制桩进行加固。

2、原材料的准备
(1)、集料:质地坚硬、清洁、无风化,针片状颗粒、含泥量、有机质含量符合规范要求,集料级配符合设计及规范要求.
(2)、水泥:安定性、细度模数、初终凝时间等各项指标符合设计及规范要求.
(3)、石料:质地坚硬、清洁、密实、无风化,极限抗压强度等各项物理力学指标符合设计规定,几何尺寸等外观指标符合规范要求.
6.1.1.2 C20混凝土配合比
1、将计划用于每一处机械化施工和小型配套机具施工的混凝土垫层的水泥、碎(砾)石、砂、外加剂等材料,在用于工程之前5天,委托中心试验室按有关规定的标准方法要求进行原材料试验和混合料组成配合比设计,配合比设计应包括混凝土弯拉和抗压强度、集料级配要求、水灰比、稠度、水泥用量、质量控制等细节。

2、及时将配合比设计报告单和总说明报送监理工程师认可。

混凝土配合比设计经批准后,立即进行试拌。

6.1.1.3抽样检验
按有关规范要求频率做抽样检验,制作抗压和弯拉试件各二组,分别作7天、28天的抗压、弯拉强度试验。

6.1.1.4混凝土浇筑
1、基层准备:
在铺筑水泥混凝土面层前,应将基层上的浮石、杂物、尘土等全部清除,保持表面整洁,并整理排水设施。

基层如有车辙、松软及其他不符规定要求的部位。

均应翻挖、清
除,并以同类混合料填补,其压实厚度不得小于8cm,重新整型、碾压,并符合密实度的要求。

2、施工机械准备:
根据工程规模、施工质量和进度要求,配置合适的施工机械,其技术性能应满足混凝土路面施工的要求。

并应将工地配置的各种施工机械的名称、机型、规格、数量等,列表报监理工程师认可。

3、模板:
(1)模板以钢板材料制成,并配有合适的装置以保证模板连接牢固可靠,使在浇注混凝土时能经受捣实和饰面设备的冲击和振动。

(2)模板安装应顺直,无扭曲;相邻钢模应平头锁接方式紧密联接,不得漏浆;模板接缝在任何方向都应不能活动。

模板高度应与混凝土路面厚度相同,误差为+0,-5mm。

(3)用于胀缝和施工缝的模板,根据传力杆和拉杆的设计位置放样钻孔。

(4)模板在整个长度完全紧压在基层上,并正确地按完成后的路面边缘要求的坡度和纵向安置。

(5)模板要彻底清扫干净,并在每次浇注混凝土之前涂隔离剂。

4、钢筋设置:
钢筋网片、角隅钢筋、边缘钢筋的安设,均要符合有关规范的规定。

5、混凝土面层的浇注
1)、摊铺前应对基层进行表面洒水湿润,但不能有积水。

2)、混凝土入模前,先检查坍落度,控制在配合比要求坍落度范围内,制作混凝土检测抗压抗折强度的试件。

3)、摊铺过程中,间断时间应不大于混凝土的初凝时间。

4)、摊铺现场应设专人指挥卸料,应根据摊铺宽度、厚度、每车混凝土数量均匀卸料,严格掌握不能亏料,可适当略有富余,但又不
能太多,防止被刮到模板以外。

5)、摊铺后,检查拉杆平行与水平,同时要用铝合金直尺进行平整度初查,确保混凝土表面平整不缺料。

6)、每日工作结束,施工缝宜设在胀缝或缩缝处,按胀缝或缩缝要求处治。

因机械故障或其他原因中断浇筑时,可设临时工作缝。

宜设在缩缝处按缩缝处理。

7)、当摊铺到胀缝位置时,应按胀缝设计要求设置胀缝和安装传力杆,传力杆范围内的混凝土可用人工振实和整平。

如继续浇筑,摊铺机需跳开一块板的长度开始进行,留下部分待模板拆除并套上胀缝后用人工摊铺振动成型。

8)、摊铺机在摊铺时,两侧应各设1名辅助操作员,保证摊铺机运行安全和摊铺质量。

9)、在待振横断面,每车道路应使用2根振动梁,组成横向振动棒组,沿横断面连续捣密实,并应注意角处不得角振或漏振。

10)、振动棒在每一处的持续时间,应以拌合物全面振动液化,表面不再冒气泡和泛水泥浆为限,不宜过振,也不宜少于30s。

振动棒的移动间距不宜大于500mm;至模板边缘的距离不宜大于200mm。

应避免碰撞模板、钢筋、传力杆和拉杆。

11)、振动梁振实,每车道路面宜使用1根振动梁。

振动梁应具有足够的刚度和质量,振动梁应垂直路面中线沿纵向拖行,往返2~3遍,使表面泛浆均匀平整。
