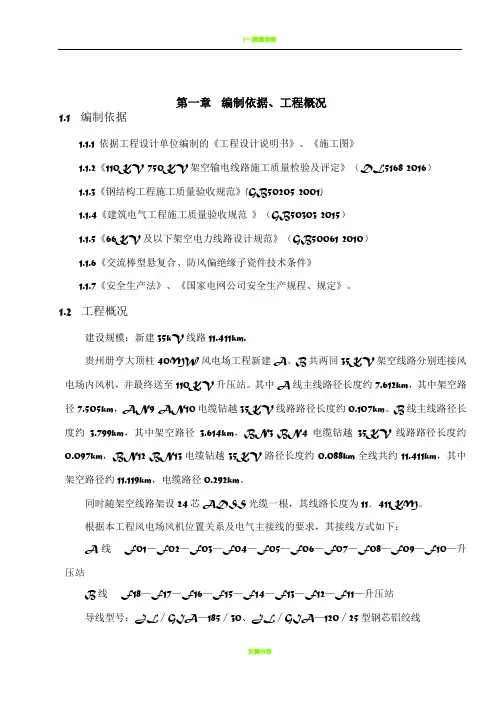

第一章编制依据、工程概况1.1 编制依据1.1.1 依据工程设计单位编制的《工程设计说明书》、《施工图》1.1.2《110KV-750KV架空输电线路施工质量检验及评定》(DL5168-2016)1.1.3《钢结构工程施工质量验收规范》(GB50205-2001)1.1.4《建筑电气工程施工质量验收规范》(GB50303-2015)1.1.5《66KV及以下架空电力线路设计规范》(GB50061-2010)1.1.6《交流棒型悬复合、防风偏绝缘子瓷件技术条件》1.1.7《安全生产法》、《国家电网公司安全生产规程、规定》。

1.2 工程概况建设规模:新建35kV线路11.411km.贵州册亨大顶柱40MW风电场工程新建A、B共两回35KV架空线路分别连接风电场内风机,并最终送至110KV升压站。

其中A线主线路径长度约7.612km,其中架空路径7.505km,AN9-AN10电缆钻越35KV线路路径长度约0.107km。

B线主线路径长度约 3.799km,其中架空路径 3.614km,BN3-BN4电缆钻越35KV线路路径长度约0.097km,BN12-BN13电缆钻越35KV路径长度约0.088km全线共约11.411km,其中架空路径约11.119km,电缆路径0.292km。

同时随架空线路架设24芯ADSS光缆一根,其线路长度为11.411KM。

根据本工程风电场风机位置关系及电气主接线的要求,其接线方式如下:A线 F01—F02—F03—F04—F05—F06—F07—F08—F09—F10—升压站B线 F18—F17—F16—F15—F14—F13—F12—F11—升压站导线型号:JL∕GIA—185∕30、JL∕GIA—120∕25型钢芯铝绞线地线型号:GJ—50钢绞线杆型数量,本期共50基铁塔其中直线塔8基、耐张塔42基铁塔接地体采用Φ12镀锌接地圆钢。

JL∕GIA—185∕30导线采用FD-4,JL∕GIA—120∕25导线采用FD-3防振锤防振,避雷线采用FC-50防振锤防振。

立塔施工方案

立塔施工方案

立塔施工方案立塔施工方案一、项目概况为了满足通讯需求,需要在指定地点建设一座通讯塔。

项目的建设范围约为1000平方米,包括塔基、塔杆、天线和配套设施。

塔高约为50米,为了确保塔的稳定性和安全性,将采用钢筋混凝土结构。

二、施工时间预计整个项目的施工周期为60天,具体的施工时间安排如下:1. 现场勘察:2天2. 地基开挖与浇筑:5天3. 塔基施工:10天4. 塔杆安装:20天5. 天线安装:10天6. 配套设施安装:10天7. 检验与验收:3天三、施工步骤1. 现场勘察首先对施工地点进行测量和勘察,并制定详细的施工方案和施工图纸。

2. 地基开挖与浇筑按照设计要求,对塔基周围的土地进行开挖,并进行地基浇筑。

为了保证地基坚固,还将进行地基加固工作。

3. 塔基施工在地基上施工塔基,采用钢筋混凝土结构。

施工过程中,要确保塔基的水平度和垂直度,以及钢筋的正确布置。

4. 塔杆安装塔杆采用钢管焊接,根据设计要求进行分段安装。

在安装过程中,要注意塔杆的垂直度和水平度,确保安装的稳定性。

5. 天线安装选择合适的位置安装天线,并进行调试和定位。

在安装过程中,要保证天线与塔杆之间的连接稳固可靠。

6. 配套设施安装在塔杆上安装相关的配套设施,包括电源设备、监控设备和信号处理设备等。

7. 检验与验收在施工完成后,对立塔进行检验和验收,确保该塔达到设计要求和安全标准。

四、安全措施1. 在施工过程中,严格按照相关法律法规和安全操作规程进行操作,确保施工人员的安全。

2. 施工现场设置警示标志和警戒线,以防止非施工人员进入危险区域。

3. 提供必要的个人防护用品,并进行安全培训,提高施工人员的安全意识和技能。

4. 定期检查施工设备的安全状态,确保设备正常运行和材料供应充足。

五、环保措施1. 施工过程中,减少噪音和粉尘的污染,采取合适的措施进行封闭或隔离。

2. 合理利用施工废弃物,分类处理和合理回收,减少对环境的污染。

3. 严格按照环保要求进行施工,避免对周围环境和生态系统的影响。

吊车组立铁塔工程施工组织设计方案

吊车组立铁塔工程施工组织设计方案

XXXXXXXXXXXXXX线迁改工程铁塔组立施工方案X X X X X X X X X X X X X X X X X X X X X X公司X X X X X X X X X X施工项目部批准:年月日审核:年月日编写:年月日目录1 编制依据 (4)2 工程概况 (5)2 方案确定及适用范围 (5)3 需要吊车组立的铁塔塔位及各塔型段别组合及重量表 (5)3 机具选择 (6)3.1吊车选择 (6)3.2吊车起吊参数 (7)3.3 吊点绳的规格、数量选择 (10)4 吊装施工方法 (10)4.1 施工流程图 (10)4.2道路及场地准备 (11)4.3吊件组装 (11)4.4 吊车位置的选择 (11)4.5吊点选择 (13)4.6 起吊方法 (13)5 人员配置 (15)6 工器具配置及要求 (16)7 安全要求及注意事项 (17)8 质量保证措施 (19)9、危险因素辨识、评价及控制措施 (22)1 编制依据1.1 《110-500kV架空送电线路施工及验收规范》(GB50233-2005)1.2《110~500kV架空送电线路工程施工质量及评定规程》(DL/T 5168-2002)1.3 《输变电工程安全文明施工标准》(Q/GDW 250-2009)1.4《输变电工程建设标准强制性条文实施管理规程》(Q/GDW248-2008)1.5《国家电网公司电力建设起重机械安全管理重点措施(试行)》(国家电网基建〔2008〕696 号)1.6《国家电网公司电力建设起重机械安全监督管理办法》国家电网安监〔2008〕891 号。

1.7 《关于印发〈国家电网公司输变电工程质量通病防治工作要求及技术措施〉的通知》(基建质量【2010】19号)1.8《国家电网公司输变电工程施工危险点辨识及预控措施(试行)》(基建安全〔2005〕50号)1.9本工程铁塔施工图及设计交底文件等1.10吊车组立铁塔的塔型塔位地形勘测资料;1.11吊车的主要起吊参数。

立塔施工方案

立塔施工方案

立塔施工方案一、前言立塔施工是指在建筑施工中竖立起高塔,用于支撑和固定施工所需的搭设和设备。

本方案旨在详细介绍立塔施工的步骤、工艺和安全措施,确保施工过程安全、高效。

二、施工步骤1. 前期准备在正式立塔施工前,需要进行充分的前期准备工作。

包括进行现场勘测与测量,确定塔的位置、高度和基础要求。

同时,制定详细的施工计划和时间表,确保各项工作有序进行。

2. 基础施工立塔的基础是保证塔身稳定的重要环节。

首先,挖掘合适的基坑,并对基坑进行支护。

然后,按照设计要求进行混凝土浇筑,确保基础的稳固和承载能力。

3. 环形节点安装在基础完成后,进行环形节点的安装工作。

首先,确定各个节点的位置,并通过焊接等方式进行连接。

然后,对节点进行检查,确保结构牢固。

4. 塔身立杆在环形节点安装完成后,进行塔身立杆工作。

根据设计要求进行杆件的安装,使用合适的工具和设备进行固定。

在立杆过程中,需要保证各个杆件的垂直度和水平度。

5. 荷载传递塔身立杆完成后,需要进行荷载传递的工作。

根据设计要求,安装合适的传力装置,确保荷载的平稳和均衡传递给基础。

6. 安全设施设置在立塔过程中,安全是至关重要的。

在施工中设置合适的安全设施,如安全防护网、警示标志等,确保工人的安全。

7. 检查与验收施工完成后,进行塔身的检查和验收工作。

通过专业人员的检测,确保塔身各项指标符合设计要求和相关标准。

三、施工工艺1. 材料准备根据施工需要,准备好所需的材料,包括各类杆件、节点、焊接材料等。

2. 施工机械根据塔的高度和规模,选择合适的机械设备,如起重机、搅拌机等,以提高施工效率。

3. 施工人员安排合适的施工人员,包括具有专业技能的工程师和熟练的施工人员,以确保施工的质量和安全。

4. 施工顺序按照前述的施工步骤,合理安排施工顺序,确保各个环节有序进行,相互配合。

四、安全措施1. 工人培训在施工前,对参与立塔施工的工人进行安全培训,提高他们的安全意识和应急处理能力。

立塔施工方案

立塔施工方案

立塔施工方案1. 引言本文档详细描述了立塔施工方案,包括施工准备、材料准备、施工流程和安全措施等内容。

立塔是指在建筑物或其他结构物上直立竖立通信天线、信号塔、摄像监控设备等设备的过程。

2. 施工准备在进行立塔施工前,需要进行以下准备工作:•确定立塔施工的具体位置和高度要求。

•开展现场勘察,了解地形、气候、土壤等情况。

•联系并与相关单位进行协调,如电力公司、通信公司等。

•确定施工所需人员和施工时间计划。

•准备施工所需的工具和设备。

3. 材料准备在进行立塔施工前,需要准备以下材料:•主要材料:包括钢材、铝材、铜材等,用于搭建塔架。

•辅助材料:包括绝缘材料、电缆、抱杆、螺丝等,用于连接和固定设备。

4. 施工流程立塔施工通常分为以下几个流程:步骤1:机械设备搭建首先,需要搭建机械设备,如起重机、吊车等。

确保机械设备的安全性和稳定性。

步骤2:塔基建设根据立塔的高度和荷载要求,施工人员需要在指定的地点建设塔基。

塔基的规格和施工方法根据具体情况而定,可能需要进行地基处理、浇筑混凝土等。

步骤3:塔体搭建在塔基建设完成后,施工人员可以开始搭建塔体。

首先,将预制好的钢材或铝材拖上塔基,然后根据设计要求逐层组装。

在组装过程中,需要保证每层塔体的垂直度和水平度。

步骤4:设备安装当塔体搭建完成后,可以进行设备安装。

根据需求,安装通信天线、信号塔、摄像监控设备等设备。

需要注意的是,设备的固定和连接必须牢固可靠、安全可靠。

步骤5:线路连接设备安装完成后,需要进行线路连接。

这包括电力线路、通信线路等的连接。

确保连接正常并进行必要的测试。

步骤6:验收和调试施工完成后,进行塔体的验收和设备的调试。

确保立塔工程符合设计要求,设备正常使用。

5. 安全措施在立塔施工过程中,必须严格遵守以下安全措施:•施工人员必须佩戴符合要求的个人防护装备,如安全帽、安全带等。

•施工现场必须设立明确的安全警示标志和告示牌。

•确保施工现场的安全通道畅通,并设置防坠落措施。

立塔工程施工方案

立塔工程施工方案

立塔工程施工方案第一部分绪论一、项目概况本工程位于XX市,是一座高度XX米的立塔工程。

塔身主体采用XX结构,地基为混凝土基础。

本工程施工难度较大,需要综合考虑地质、水文等多方面因素,确保施工安全和质量。

二、施工目标本工程的施工目标是确保安全、保质、按期完成工程,保障用户的使用需求。

三、项目范围本工程的项目范围包括地基工程、主体结构施工、电气设备安装、附属设施完善等,具体范围详见施工图纸。

四、项目背景本工程的建设是为了满足城市发展需要,提升城市形象,增强城市的功能和吸引力。

第二部分施工准备工作一、前期联络1. 与相关部门协调,确定施工区域范围和相关政策法规。

2. 与供应商联系,确保工程所需材料的供应。

3. 与施工队伍协商,确定施工人员和设备的配备情况。

二、人员培训1. 对施工人员进行相关安全培训,确保施工过程中的安全。

2. 对施工负责人进行管理培训,提高管理水平。

三、场地清理对施工场地进行清理,确保施工区域的整洁和安全。

四、技术准备1. 准备施工所需的技术图纸、规范和手册。

2. 对施工设备进行检查和维护,确保施工过程中设备的稳定和安全。

第三部分施工方案一、地基工程施工1. 进场准备(1)开展现场测量,确定施工区域的范围和地形条件。

(2)清理施工区域,确保施工区域的整洁和安全。

2. 基础施工(1)进行地基检测,确定地基的承载能力。

(2)按设计要求进行地基处理,确保地基的稳定和安全。

(3)进行地基桩基础的打桩工作,按设计要求确定桩基位置和数量。

(4)进行地基混凝土浇筑,确保地基的牢固和稳定。

二、主体结构施工1. 主体结构材料的准备(1)根据设计要求采购主体结构所需的钢材、混凝土等材料。

(2)对材料进行检验,确保质量符合要求。

2. 主体结构的搭设(1)进行主体结构的搭设,确保结构的准确性和稳定性。

(2)对各个节点进行检验,确保结构的安全。

3. 主体结构的加固(1)对主体结构进行加固,确保结构的稳定和耐久性。

立塔施工方案(3篇)

立塔施工方案(3篇)

第1篇一、工程概况本工程为某高层建筑项目,建筑高度为100米,地下1层,地上29层。

其中,立塔施工是本工程的重要组成部分,为确保施工质量和安全,特制定本施工方案。

二、施工范围及内容1. 施工范围:本施工方案涉及立塔施工的全部内容,包括塔吊基础施工、塔吊组装、拆除及验收等。

2. 施工内容:(1)塔吊基础施工:包括基础坑开挖、垫层施工、基础浇筑、地脚螺栓安装等。

(2)塔吊组装:包括塔身、塔臂、平衡臂、行走机构、吊钩、钢丝绳等部件的组装。

(3)塔吊拆除:包括塔吊的拆卸、运输、存放等。

(4)塔吊验收:包括对塔吊的安装质量、运行状态、安全性能等进行全面检查。

三、施工工艺及流程1. 施工工艺:(1)塔吊基础施工:1.1 基础坑开挖:根据设计要求,确定基础坑的尺寸和深度,采用人工或机械开挖。

1.2 垫层施工:在基础坑底部铺设100mm厚的C15混凝土垫层。

1.3 基础浇筑:根据设计图纸,采用C30混凝土浇筑基础,混凝土强度等级应符合设计要求。

1.4 地脚螺栓安装:根据设计要求,安装地脚螺栓,确保螺栓的垂直度和紧固度。

(2)塔吊组装:2.1 首先组装塔身,将各节塔身对接,确保对接面的平整度和垂直度。

2.2 安装塔臂和平衡臂,调整塔臂和平衡臂的垂直度和水平度。

2.3 安装行走机构、吊钩、钢丝绳等部件,确保各部件的连接牢固可靠。

(3)塔吊拆除:3.1 首先拆除吊钩、钢丝绳等部件,然后拆除塔臂和平衡臂。

3.2 拆除塔身,分段运输至指定地点存放。

(4)塔吊验收:4.1 对塔吊的安装质量、运行状态、安全性能等进行全面检查,确保塔吊符合设计要求和使用规范。

2. 施工流程:(1)塔吊基础施工:基础坑开挖→垫层施工→基础浇筑→地脚螺栓安装。

(2)塔吊组装:塔身组装→塔臂和平衡臂安装→行走机构、吊钩、钢丝绳等部件安装。

(3)塔吊拆除:吊钩、钢丝绳等部件拆除→塔臂和平衡臂拆除→塔身拆除。

(4)塔吊验收:对塔吊的安装质量、运行状态、安全性能等进行全面检查。

立塔工程施工组织设计方案.(DOC)

立塔工程施工组织设计方案.(DOC)

池州东至县唐田-五丰35kV线路工程立塔施工方案中国能源建设集团电力建设第二工程公司2016年3月18日中国能源建设集团安徽电力建设第二工程公司批准:年月日审核:年月日编写:年月日前 言铁塔组立应严格按《拉线悬浮抱杆分解组塔标准工艺》和本工程《立塔施工工艺》执行。

本工程的自立式铁塔均采用拉线抱杆组立。

本工艺的交底由项目总工向项目技术、安全、质量、材料人员进行交底,项目总工或项目技术负责人向施工队交底,并形成记录。

由项目总工主持首基试点;并以书面形式(试点小结)规操作工艺编制及施工依据《35kV 架空电力线路施工及验收规》(GBJ233-92)《电力建设安全工作规程》(架空输电线路部分DL5009·2-2014)《电力建设安全健康与环境管理工作规程》《35kV 架空电力线路工程施工质量及评定规程》(DL/T5168-2002)一、工程概况:唐田-五丰35kV 线路自已建110kV 唐田变35kV 开关室采用电缆向东北方向出线后,采用电缆直埋敷设方式依次钻越35kV 唐牌线和110kV 观菊线至本工程新建电缆终端塔。

然后采用架空方式走线至白云村,并利用村头空隙穿过白云村,走线至龙岭西侧钻越220kV 观菊线,经面前、大窑上至坦埠河,后平行220kV 观菊线走线至桥头埂,小幅度右转后,沿014县道北侧走线至五丰变,采用电缆接入五丰变35kV 配电装置。

线路路径全长约10.41km ,其中单回路架空路径长约10.16km ,单回路电缆路径长约0.25km ,共建杆塔34 基。

线路前进方向及塔脚基础编号:大号侧(五丰变侧)小号侧(唐田变侧)1.参建单位建设单位:国网东至县供电有限责任公司设计单位:华电工程咨询设计施工单位:中国能源建设集团电力建设第二工程公司监理单位:电力工程监理2.工程施工现场组织机构图(见附图)二、铁塔组立准备1、对基础的要求①铁塔基础必须经中间验收合格,基础缺陷处理完毕。

②基础混凝土强度须达到设计强度的70%,2、场地准备①铁塔的组装场地应平整,对影响组装的凹凸面应予以平整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

池州东至县唐田-五丰35kV线路工程立塔施工方案中国能源建设集团电力建设第二工程公司2016年3月18日中国能源建设集团安徽电力建设第二工程公司批准:年月日审核:年月日编写:年月日前 言铁塔组立应严格按《拉线悬浮抱杆分解组塔标准工艺》和本工程《立塔施工工艺》执行。

本工程的自立式铁塔均采用拉线抱杆组立。

本工艺的交底由项目总工向项目技术、安全、质量、材料人员进行交底,项目总工或项目技术负责人向施工队交底,并形成记录。

由项目总工主持首基试点;并以书面形式(试点小结)规操作工艺编制及施工依据《35kV 架空电力线路施工及验收规》(GBJ233-92)《电力建设安全工作规程》(架空输电线路部分DL5009·2-2014)《电力建设安全健康与环境管理工作规程》《35kV 架空电力线路工程施工质量及评定规程》(DL/T5168-2002)一、工程概况:唐田-五丰35kV 线路自已建110kV 唐田变35kV 开关室采用电缆向东北方向出线后,采用电缆直埋敷设方式依次钻越35kV 唐牌线和110kV 观菊线至本工程新建电缆终端塔。

然后采用架空方式走线至白云村,并利用村头空隙穿过白云村,走线至龙岭西侧钻越220kV 观菊线,经面前、大窑上至坦埠河,后平行220kV 观菊线走线至桥头埂,小幅度右转后,沿014县道北侧走线至五丰变,采用电缆接入五丰变35kV 配电装置。

线路路径全长约10.41km ,其中单回路架空路径长约10.16km ,单回路电缆路径长约0.25km ,共建杆塔34 基。

线路前进方向及塔脚基础编号:大号侧(五丰变侧)小号侧(唐田变侧)1.参建单位建设单位:国网东至县供电有限责任公司设计单位:华电工程咨询设计施工单位:中国能源建设集团电力建设第二工程公司监理单位:电力工程监理2.工程施工现场组织机构图(见附图)二、铁塔组立准备1、对基础的要求①铁塔基础必须经中间验收合格,基础缺陷处理完毕。

②基础混凝土强度须达到设计强度的70%,2、场地准备①铁塔的组装场地应平整,对影响组装的凹凸面应予以平整。

②对影响组装和吊装的构筑物,如电力线、通讯线、道路、树木等应预先采取相应的措施。

3、对塔料、构件的缺陷处理①按设计施工图纸核定塔料的数量和规格,角钢弯曲度不得超过构件长度的2‰,当角钢弯曲超过此值时,可采用冷矫正法矫正。

但矫正后构件不得有凹痕和裂纹。

②由于运输或矫正引起的构件表田镀锌剥落或补孔等,均应涂好富锌漆处理。

对锌层大面积剥落的构件应予以更换。

三、铁塔组立方式本工程全部铁塔均采用拉线悬浮抱杆分解组立。

木工程采用口500mmX19m和口300mmX15m拉线抱杆分解组立。

口500mmX19m抱杆主要在组立SJ4、J4、J1、J2单回路铁塔使用,口300mmx15抱杆主要在组立Z1单回路铁塔时使用,也可根据塔高进行合理调整。

抱杆工器具清单见附一:拉线抱杆工器具。

四、一般工艺要求l、对螺栓及脚钉的要求1.1、本工程螺栓均采用一螺帽方式。

当因加工原因螺栓出扣长不一致时,应加装平垫片,垫片加装在螺帽一侧。

螺栓穿过的构件数量(包括垫片)不得超过5个。

1.2本工程所有铁塔从地面起6米围,采用五角棘轮型防盗螺桂。

1.3螺栓紧固后,螺栓露扣单帽不得小于2扣,双帽至少平帽,脚钉用作螺栓时,露扣长与同等条件的螺栓相同,1.4脚钉安装位置:单回路塔脚钉布置在4#腿,曲臂以上布置在2#、4#腿:双回路和四回路塔脚钉布置在1#和4#腿。

且脚钉塔身与头部必须连续。

1.5、各种螺栓、脚钉应紧固,并达到规要求:M16,8000N.cm M20:10000N.cm M24:25000N.cm相应脚钉螺栓的紧固要求同上。

2、螺栓穿入方向2.1、对主体结构:水平方向由向外,垂直方向由下向上。

2.2、对平台结构:顺线路方由小号往大号穿入,横线路方向两侧由向外,中间由左向右,垂直方向由下向上。

2.3、对个别不易穿入螺桂,其穿入方向可予以变动。

但必须做好记录并及时上报。

2.4、当螺栓穿向(由下向上,由向外)相互矛盾时,按由向上穿安装。

3、挂板根据施工图瓷瓶串倒挂处挂扳反向火曲安装。

五、拉线抱杆的使用特性和规定1、口300mxl5m抱杆使用参数:设计最大起吊荷重:1.2t起吊绳与抱杆夹角≤20°控制大绳与地面夹角≤52°机动绞磨地锚2t级;控制大绳1t级;抱杆允许中心轴向下压力150kN,抱杆允许有效起吊高度L1不得大于抱杆总高的70%:抱杆允许倾角≤5°2、口500mm*19m抱杆使用参数设计最大起吊荷重:2t<包括附加重量)H16X45,无扣长20mm,数量16X6=96只;羊角与上段间连接用M30X110,无扣长40mm,数量1只.设计起吊荷重为2t<包括附加重量):抱杆倾角≤5°起吊绳与抱杆轴线夹角≤20°控制大绳与地面夹角≤45°拉线合力线与抱杆轴线夹角≥13°当使用外拉线时,外拉线与地面夹角≤45°3、落地拉线的设置:本工程抱杆使用时必须打设四根落地拉线,口350X15和口500X19m抱杆拉线必须打设在线路的45°方向,口350X15m和口500X19m抱杆拉线采用Φ11钢丝绳,上端用U—10与上拉线一同连接在抱杆的拉孔上,下端与3t葫芦相连(锚桩使用2t级)。

落地拉线对地夹角<60°。

且以落地拉线为主,并在起吊前用葫芦收紧,连接葫芦的钢绳绳尾必须用马鞍螺丝卡牢。

4、抱杆的起立和提升4.1、抱杆的起立4.1.1、用平台起立抱杆采用6m及以上平台起立,起立前应先紧固平台以下所有螺栓及抱杆本身的所有螺栓,抱杆根部应垫防沉木,同时打设好反向拉线。

4.1.2、如采用倒落式人字抱杆起立,起立前应先紧固抱杆本身的所有螺栓,在抱杆四侧打设好稳固的临时拉线,抱杆根部应垫防沉木。

4.2、抱杆的提升和拆除提升:必须使用二道腰环,腰环间距大于4.5m。

抱杆应布置在铁塔中心,提升时绞磨应缓慢、平稳,并随时观察抱杆正直情况,将上拉线徐徐松出来调整抱杆趋于直立状态.抱杆提升到位后绑定拉线,收紧承托双钩,调整抱杆呈垂直状态,然后松驰腰环即可进行吊装作业。

在吊装过程中严禁腰环受力拆除:一般情况采用拎吊法,绑扎点严禁在羊角联板杆上,在上横担挂1只3t滑车,用¢ll钢绳,将抱杆松至地面,拆除杆段时,磨绳必须受力,然后逐段拆除。

4.3、抱杆根部设置当采用起立的抱杆吊装平台塔片时,必须用道木做好防沉陷措施,并用Φ13钢绳将根部锚固在四只塔腿上。

4.4、抱杆布置示意图4.4.1、起吊磨绳布置示意图(图A,图中只画一侧)4.4.2、抱杆提升布置图(图8)图A示意图:起吊绳:13X200n(只画单侧);起吊滑车:3t单轮;双钩:5t,腰滑车:3t单轮;地滑车:3t单转;拉线:Φ15;外拉线:Φ1l;承托钢绳:Φ17.55、抱杆使用注意事项5.1、抱杆每次使用前,必须仔细检查顶部穿心螺栓、根部固定螺栓和滑轮是否完好,铝合金抱杆的铆钉有否磨损等情况。

5. 2、起立抱杆时,钢绳绑扎点必须衬垫麻袋。

5.3、抱杆在搬运过程中应轻抬轻放,不得抛扔。

在装车搬运过程中,抱杆与抱杆,抱杆与车厢板间应衬隔离物,以防磨损。

5.4、抱杆在起吊过程中,腰环必须松驰,抱杆中部严禁受横向力。

5.5、抱杆提升前,必须将铁塔螺栓紧固,当缺少大十字斜拉铁时,禁止起吊。

5.6、抱杆承托绑扎点应设在有拉铁的节点上方,抱杆悬浮高度以拉线绑点为基点。

5.7、吊装塔身时,塔片高度不得超过9m。

5.8、抱杆在使用过程中应经常检直滑轮的磨损情况。

六、铁塔吊装要求1、平台的组立平地部分平台一般可利用已立好的抱杆吊装或散装,到时应对塔片补强,防止“包饺”。

2、塔身吊装要求2.1、塔身的吊装应根据铁塔身段情况,在塔身分左、右两片进行组装。

前后侧的斜材、辅材分别带在相应的主材上,并将所有外铁(或铁)带在同一主材上,其上部连上螺栓(必须平帽以上),下端为自由端,并用绳索绑在主材上,严禁自由端朝上。

当塔片所带辅材的自由端超过塔片时,为防止起吊过程中辅材弯曲变形,可待塔片吊至一定高度后装。

2.2、塔片吊装时必须有可靠的补强措施,吊装要用拎吊法,具体操作步骤为:自动绞磨使一侧塔片徐徐上升,调整控制绳,使塔片稍高于已组立塔身(以不相碰为原则),控制大绳应随塔片上升徐途放松;当塔片提升至较低一侧能安装时,即停止牵引,调整接头位置,用尖板手插入连接处的一对孔,在其它孔中带一个螺栓,然后徐徐回松绞磨,使另一接头达到安装要求,用尖板手对孔,穿入螺栓,然后将两接头处所有螺栓全部装上并拧紧,并将该塔片两侧最下一根大斜材连接上,固定好已组塔片,即可回松绞磨,将起吊索具回拽至地面,作为起吊反侧的平衡绳,另—侧与被吊塔片相连,按上述方法吊装另一片就位,就位后自下而上连接侧面斜材和水平材,并在提升抱杆前将所有螺栓拧紧。

3、横担的吊装:横担在地线顶架吊装完毕后,先给地线顶架做好补强,再利用地线顶架起吊横担。

七、组装安全措施1、现场搬运物件时应遵循的规定(1)搬运前应观看周围是否有人工作及其他障碍物,避免相互碰撞。

(2)搬运时注意观察行走道路,有无沟沟坎坎,避免踩空、踩滑、跌倒。

(3)两人抬运构件时,应用同侧肩抬,并做到同起同落。

(4)多人抬运构件时,应步调一致,有一人指挥。

(5)山地组塔时,塔材不得顺斜坡堆放。

(6)选料应由上往下搬动,不得强行硬拉。

2、组装安全要求地面组装必须设置现场指挥人,负责现场的全面安全工作。

现场组装人员应戴手套及安全帽。

找正螺孔时,严禁将手指伸入孔。

地面相互传递或上下传递工具、构件、螺栓、垫圈等,一律禁止抛掷。

上下层同时作业时,上层作业人员应备工具袋,严禁工具及铁件向下抛掷。

地面组装中,需要用木抱杆起吊构件时,应有专人指挥,明确分工,各部位应有专人控制绳索。

各处锚桩应经指挥人检查认可后方准使用。

起吊构件的下方不得有人逗留。

木排架上组装构件时,高度2m以上应用竹梯上下。

排架上下的作业人员应互相配合,传递材料应互相打招呼,接料人员抓紧后送料人员方准松手,防止构件落下伤人。

组装断而宽大的塔身时,己竖立的构件未连接牢固前,应采取临时固定措施。

山坡上组装塔片,垫物应稳固,且应有防止塔片滑动的措施。

分片组装时,带铁(即辅材)应能自由活动,螺帽应出扣;自由端朝上时应用麻绳绑扎牢固。

3、预防倒杆塔的安全措施送电线路的倒杆塔事故是各施工单位都可能碰到的一种恶性事故。

它不仅造成材料设备损坏,而且还可能伴随着人身伤亡。

如何防止倒杆塔事故的发生,送电线路施工人员已总结了许多经验。

由于倒杆塔事故不仅仅发生在立杆塔过程中,也会发生在换拉线、调杆、架线过程中,因此,这里提出的防止倒杆塔安全措施适用于线路建设的全过程。
