沉淀池施工技术交底
三级沉淀池技术交底

城市轨道交通工程
承包单位:合同号:
监理单位:编号:

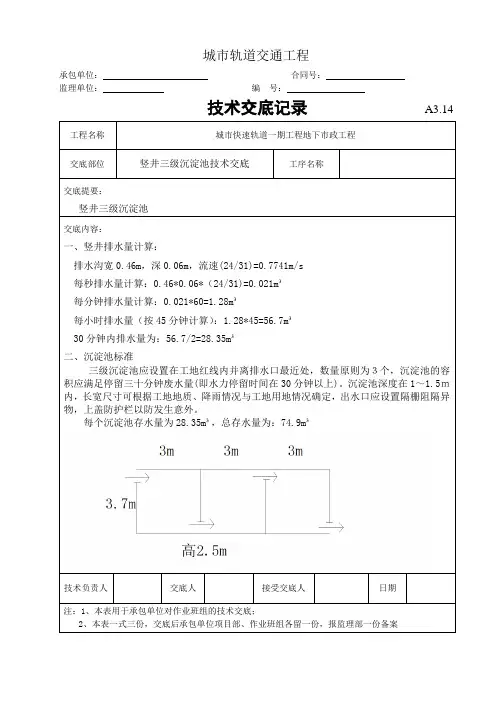

技术交底记录A3.14工程名称城市快速轨道一期工程地下市政工程
交底部位竖井三级沉淀池技术交底工序名称
交底提要:
竖井三级沉淀池
交底内容:
一、竖井排水量计算:
排水沟宽0.46m,深0.06m,流速(24/31)=0.7741m/s
每秒排水量计算:0.46*0.06*(24/31)=0.021m³
每分钟排水量计算:0.021*60=1.28m³
每小时排水量(按45分钟计算):1.28*45=56.7m³
30分钟内排水量为:56.7/2=28.35m³
二、沉淀池标准
三级沉淀池应设置在工地红线内并离排水口最近处,数量原则为3个,沉淀池的容积应满足停留三十分钟废水量(即水力停留时间在30分钟以上)。
沉淀池深度在1~1.5m内,长宽尺寸可根据工地地质、降雨情况与工地用地情况确定,出水口应设置隔栅阻隔异物,上盖防护栏以防发生意外。
每个沉淀池存水量为28.35m³,总存水量为:74.9m³
技术负责人交底人接受交底人日期
注:1、本表用于承包单位对作业班组的技术交底;
2、本表一式三份,交底后承包单位项目部、作业班组各留一份,报监理部一份备案。
沉淀池施工技术交底

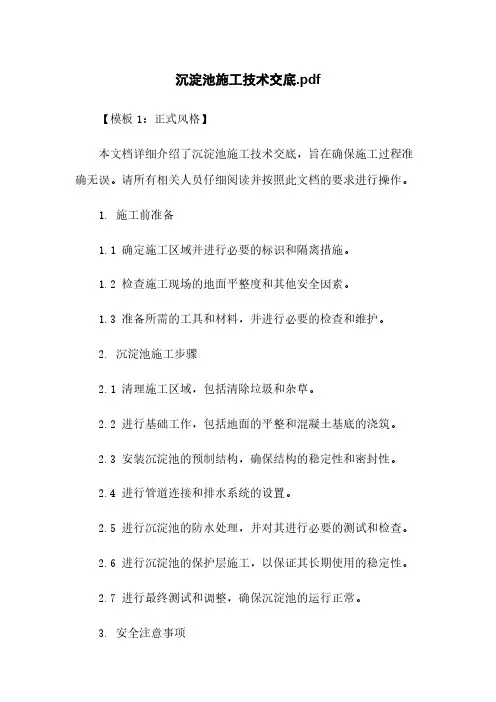

沉淀池施工技术交底.pdf【模板1:正式风格】本文档详细介绍了沉淀池施工技术交底,旨在确保施工过程准确无误。
请所有相关人员仔细阅读并按照此文档的要求进行操作。
1. 施工前准备1.1 确定施工区域并进行必要的标识和隔离措施。
1.2 检查施工现场的地面平整度和其他安全因素。
1.3 准备所需的工具和材料,并进行必要的检查和维护。
2. 沉淀池施工步骤2.1 清理施工区域,包括清除垃圾和杂草。
2.2 进行基础工作,包括地面的平整和混凝土基底的浇筑。
2.3 安装沉淀池的预制结构,确保结构的稳定性和密封性。
2.4 进行管道连接和排水系统的设置。
2.5 进行沉淀池的防水处理,并对其进行必要的测试和检查。
2.6 进行沉淀池的保护层施工,以保证其长期使用的稳定性。
2.7 进行最终测试和调整,确保沉淀池的运行正常。
3. 安全注意事项3.1 在施工过程中,所有人员必须正确使用个人防护装备。
3.2 遵守所有相关的安全规定和标准。
3.3 防止施工现场发生火灾、漏电等安全事故。
3.4 定期检查施工现场的安全状况,并进行必要的整改和改进。
4. 管理和监控4.1 指定专人负责施工过程的管理和监控。
4.2 设立临时施工现场的管理制度,包括进出登记、材料消耗记录等。
4.3 定期组织工作会议,评估施工进展情况,并及时解决问题与困难。
附件:1. 沉淀池施工图纸2. 沉淀池施工工艺流程图法律名词及注释:1. 施工区域: 指待施工的具体位置或区域,一般由相关部门确定。
2. 防水处理: 为了防止水渗漏或渗透,采取的对建筑物或构筑物进行封堵或涂层处理的措施。
3. 个人防护装备: 指为了保护个人安全而佩戴或使用的各种器材或装置,如安全帽、防护眼镜等。
【模板2:活泼风格】这份文档是关于沉淀池施工技术交底的,啦啦啦~为了确保施工过程的顺利进行,我们可要认真读哦!1. 施工前准备1.1 找好位置施工啦,别乱施工哦!还要设好标识,做好隔离措施。
1.2 平整地面咯,可别塌了哦!还要考虑其他安全因素哦。
沉井施工安全技术交底

沉井施工安全技术交底安全技术交底内容:1.一般规定(1)施工前应根据设计文件、工程地质、水文地质和现场环境等状况,编制施工组织设计,确定沉井的施工方法、程序和防人员坠入、落物打击、防溺水等安全技术措施。
(2)施工现场位于河滩时,宜在枯水季节施工。
需在雨期施工时,施工前应对洪汛、河床冲刷、漂流物等情况进行检查,制定防汛和相应的安全技术措施。
(3)井下作业应穿胶靴,带水作业应穿防水衣裤。
寒冷时应穿防寒服、保暖衣裤。
(4)夜班作业井内外应有充足的照明,井内应采用不得与12V的照明。
(5)电气设备接线与拆卸必须由电工操作并应遵守《施工现场临时用电安全技术规范》(JGJ 46)的有关规定。
(6)下井前和作业中,应检测空气质量,确认合格后方可作业。
2。
沉井作业(1)沉井制作场地应符合下列规定:1)在旱地制作沉井时,遇有地基松软应进行处理,且基底应在地下动水位1。
5m以上。
2)在浅水或可能淹没的旱地、浅滩,应筑岛制作沉井。
3)筑岛应符合下列要求:①筑岛标高应较施工期间最高水位高70cm以上;②筑岛的平面尺寸应满足沉井制作和抽垫等施工要求;③沉井周围应设2m以上的护道;④筑岛材料应采用透水性好、易于压实、无大颗粒的砂石或大块的碎砖、石等;⑤筑岛应考虑水流冲刷对岛体稳定性的影响,必要时应采取加固措施.(2)沉井制作场地应坚实、平整。
制作前应检查、验收,确认合格,并形成文件。
(3)分节预制时,沉井预制高度应保证其稳定性和依靠自身重力能克服周边摩阻顺利下沉的需要.底节沉井的最小高度应确保在拆除垫木后,能满足其竖向挠曲强度的要求。
(4)制作沉井时,应同步完成施工设计规定的梯道或直爬梯预埋件的安设。
梯道应符合下列规定:1)梯道宜使用钢材焊接,钢材不得腐蚀、断裂、变形。
2)梯道宽度不宜小于70cm;坡道不宜陡于50°;休息平台面积不宜小于1.5m2;踏板每步不宜大于25cm;严禁使用钢筋做踏板。
3)梯道临边侧必须设防护栏杆.(5)模板、钢筋、混凝土施工应遵守下述4。
污水沉淀池清淤工程技术交底记录

污水沉淀池清淤工程技术交底记录1. 背景和目的该文档记录了污水沉淀池清淤工程的技术交底内容。
清淤工程旨在清除沉淀池中积聚的污泥和杂质,保证污水处理系统的正常运行和环境保护。
2. 工程范围本次清淤工程涉及污水处理厂的污水沉淀池。
主要任务包括清除沉积物、修复混凝土结构,使污水沉淀池的污水处理效果得到改善。
3. 清淤方法为了有效清除沉积物,本次工程将采用以下清淤方法:- 机械清淤:使用适当的挖掘机和清淤设备,将沉积在污水沉淀池底部的污泥和杂质进行清除。
- 抽水清淤:通过泵站将污水沉淀池中的水抽出,以便更方便地清除沉积物。
- 水平吸取清淤:使用水平吸口设备,将污水沉淀池底部的沉积物抽取并输送至处理区域。
4. 清淤工期与安全措施清淤工程预计将在15天内完成。
为确保施工期间的安全,以下安全措施将被采取:- 施工现场将设立警示标志,提醒工人和周边人员注意安全。
- 所有工人将配备个人防护装备,包括安全帽、防护服和手套等。
- 施工期间将遵守所有相关安全规定和操作规程。
5. 质量控制为保证清淤工程的质量,以下控制措施将被实施:- 严格按照设计图纸和技术规范进行施工。
- 对清除沉积物的深度和清理效果进行严格检测和评估。
- 定期检查施工设备的运行状态和维护情况。
- 进行施工期间的工程质量记录。
6. 环境保护本工程将注重环境保护,采取以下措施:- 施工期间避免对周围环境和生态造成污染。
- 对清除的污泥和杂质将进行妥善处理,避免二次污染。
7. 责任分工清淤工程的责任分工如下:- 项目经理负责工程的组织和协调。
- 施工队将实施具体的清淤工作。
- 监理工程师将监督施工过程,并进行质量检查和记录。
8. 技术交底清淤工程的技术交底将包括以下内容:- 工程范围与目标- 清淤方法和工期安排- 安全措施和质量控制措施- 环境保护措施- 责任分工和工程组织以上内容为污水沉淀池清淤工程技术交底记录的基本框架。
我们将在施工过程中严格遵守相关要求,确保工程的顺利进行和质量的保证。
化粪池、沉淀池施工施工技术交底

7、各作业面都应做到“工完、料尽、场地清".剩余材料要堆放整齐、可靠,废料及时清理干净。
8、生活垃圾应统一收集至指定位置进行弃置,不得乱丢乱扔。
五、职业健康
职业健康目标:保证施工人员的生命安全,保证施工人员的身心健康,保证建立最好的工作环境。使工作人员在施工过程中不受到工作环境的伤害.
3、钢筋绑扎
基坑开挖后应及时对基础底面进行垫平,尽快浇筑底板,等底板完成后可进行浇筑边墙,钢筋绑扎要牢固.
4、立模
立模时要注意预留开孔,立模要准确,模板需加固牢固,防止浇筑时因压力大导致模板变形和跑模。
5、结构混凝土的浇筑
混凝土浇筑前必须确保混凝土的质量合格,不能出现混凝土离析或初凝的情况。浇筑过程中务必做到振捣及时。振捣采用插入式振捣器,插入的间距不大于振动作用半径的1.5倍。
四、安全、文明施工及环保措施
1、进场施工人员必须先进行安全及文明施工教育,使其熟知业主的有关安全文明施工管理规定.
2、工具、材料要放好,管路布置合理。不得在高处将物件碰落,保证基坑下作业人员的安全。基坑边要设置围护、防止行人误入。工作时需要一步一清。
3、施工机械应注意做好维护保养,勿使出现漏油、零部件松动脱落等情况,机械漏油须及时清理,松动部件应及时拧紧或更换.
二、施工工艺顺序
施工工序如下:测量放样→清理场地→基坑挖深→钢筋绑扎→结构底板浇筑→周边墙体浇注→顶板浇筑。
三、主要技术要点和控制措施
1、测量放样:
根据所给生活区场地布置图,精确放出1、2号化粪池、沉淀池的外角点。
2、基坑挖深
1号化粪池和沉淀池均在住宿楼附近,挖基础时必须做到少扰动住宿楼的地基。2号化粪池开挖的深度达到3m,要做好支护,保证基坑稳定.开挖土方的堆放位置距离基坑应超过20m,减少对基坑侧壁的压力.
洗车池、沉淀池施工技术交底

4.6、施工作业时,必须注意现场临电的设置、使用,不得随意拉设电线、人指挥,保持通畅无阻。
4.9、施工通道设专人清扫并及时进行洒水,保持场内道路清洁,无尘土飞扬。
4.10、施工现场道路要经常洒水,防止扬尘。
4.11、施工作业完成后及时清理作业面内的水泥砂浆等废料,要做到工完场清。
1、洗车池做法:现场洗车机宽4100mm,长8000mm,深700mm。基座做法:基座总厚度为700mm。为防止混凝土开裂,池底设置C14@200双层双向钢筋,使用C30混凝土浇筑。基座具体做法如下。
2、沉淀池做法:沉淀池净空尺寸为8500×2400×2000mm,沉淀池采用钢板焊制,壁厚8mm,底部使用C30混凝土浇筑100mm厚垫层找平。使用2m*6m钢板当作盖板,一级沉淀池上切一个500*500mm清污洞口,洞口用钢板封堵。沉淀池具体做法见 图-2。
3、洗车池与沉淀池间用直径200mm管道连通,向沉淀池5%找坡。
4、安全文明施工
4.1、所有现场作业人员和管理人员必须佩带安全帽,严禁酒后作业;
4.2、在建筑临边洞口搭设架体防护并进行标识;
4.3、严禁酒后作业,不得带病工作。
4.4、施工现场严禁吸烟。
4.5、对于患有高血压、心脏病等不符合高处作业的人员,一律禁止登高作业。
三级沉淀池开挖砌筑安全技术交底8

10.坑上人员不得向坑内扔抛物品,避免物体打击事故;
11.砌筑高度超过1.2m时,应搭设简易支架作业;
12.沉淀池内有人挖土或砌筑作业时,坑外应放置警戒标识防止意外伤害。
审核人
交底人
接受人
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
安全技术交底
编号
工程名称
南昌市轨道交通1号线工程一期工程土建施工七标段
交底日期
年月日
施工单位
中交隧道工程局有限公司
分项工程名称
高新站临建施工
交底提要
三级沉淀池开挖砌筑安全技术交底
1.工人入场前必须进行三级教育,经考试合格后,方可进入施工现场;
2.所有人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
3.沉淀池,应设人员上下坡道和爬梯,以免发生坠落;
5.任何人严禁在坑底休息;
6.夜间挖土时,施工场地应有足够的照明;
7.开挖土方时,应有专人指挥,防止机械伤人或坠土伤人,挖土机的工作范围内,不准进行其它工作;
8.重物距坑边应有一定距离,土方堆放不小于1M,堆土高度部不超过1.5M;
三级沉淀池施工技术交底

三级沉淀池施工技术交底范本1:三级沉淀池施工技术交底一、施工原则1.1 施工目标1.2 施工需求1.3 施工限制1.4 施工步骤二、施工准备工作2.1 现场勘测与定位2.2 施工图纸分析2.3 设备和材料准备2.4 施工人员培训和安全措施三、施工步骤3.1 基础处理3.1.1 地面平整与清理3.1.2 基础坑挖掘3.1.3 墙体加固3.2 涂料施工3.2.1 底漆施工3.2.2 防水涂料施工3.2.3 耐久性涂料施工3.3 设备安装3.3.1 泵浦安装3.3.2 进水管路安装3.3.3 排水管路安装3.4 运行测试与调试3.4.1 机电设备测试3.4.2 液体流动测试3.4.3 过载测试3.5 安全措施与交底3.5.1 施工现场安全3.5.2 设备操作与维护3.5.3 紧急情况处理四、施工注意事项4.1 施工质量控制4.2 施工进度控制4.3 施工安全控制4.4 施工环境保护附件:1. 设备清单2. 施工图纸3. 安全交底记录4. 质量检验报告法律名词及注释:1. 施工合同:双方约定的施工工作的法律约束文件。
2. 施工许可证:取得施工许可的企业才能进行施工的证件。
3. 质量保证书:承包商对施工质量进行保证的文件。
范本2:三级沉淀池施工技术交底一、施工原则1.1 施工目标与要求1.2 施工条件与限制1.3 施工步骤与安排1.4 施工质量与进度控制二、施工准备2.1 现场勘测与设计分析2.2 施工图纸制作与审核2.3 材料设备准备2.4 施工人员培训与安全措施三、施工过程3.1 地面处理与基础施工3.1.1 地面平整与清理3.1.2 基坑挖掘与支护3.1.3 基础施工与加固3.2 结构施工与防水处理3.2.1 结构构件安装3.2.2 防水涂料施工与检测3.2.3 维修与加固处理3.3 设备安装与调试3.3.1 泵浦与管路安装3.3.2 进出水口配置与调试3.3.3 自动控制系统安装与调试3.4 施工测试与运行3.4.1 设备运行测试与检验3.4.2 系统运行测试与调节3.4.3 运行数据采集与报告3.5 安全生产与交底3.5.1 施工现场安全控制3.5.2 设备使用与维护交底3.5.3 突发事故应急处理四、施工注意事项4.1 施工质量控制与验收4.2 施工进度控制与管理4.3 施工安全控制与监测4.4 施工环境保护与修复附件:1. 设计图纸与技术说明书2. 施工设备清单3. 质量检测报告与验收记录4. 安全交底记录与应急预案法律名词及注释:1. 施工合同:施工双方签订的合同文件,明确双方权利义务。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XX市轨道交通一号线一期工程土建施工TJSG-X标
技术交底
(沉淀池施工)
XXXX集团有限公司
XX市轨道交通1号线土建施工X标
项目经理部
2012年12月21日
技术交底签到表
XX 轨道交通工程
承包单位:XXXX集团有限公司合同号:XXXX-01-SG15-201201 监理单位:XXXXXX监理公司编号:XXXX/ TJSG-15/
技术交底记录
丁,砌筑时采用“三一”砌砖法,杜绝缩口灰和板凳灰,水平灰缝的砂浆要饱满,饱满度不低于80%竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度控制在10±2mm。
落地灰在初凝前回收,重新搅入新砂浆中使用。
施工中注意预埋过水孔。
三、质量验收标准
(1)浆砌强度达到要求,坡度严格控制,不允许出现反坡现象。
(2)砌体灰缝砂浆应密实饱满,砖墙水平灰缝的砂浆饱满度不得低于80%。
(3)砖砌体的灰缝应横平竖直,厚薄均匀,水平灰缝厚度及竖向灰缝宽度宜为10mm,但不应小于8mm,也不应该大于12mm。
附图
注:1、本表用于承包单位对作业班组的技术交底;
2、本表一式三份,交底后承包单位项目部、作业班组各留一份,报监理部一份备案。
