泸州基准站施工总结

合集下载

基础分部施工小结_工地施工工作小结

基础分部施工小结_工地施工工作小结

基础分部施工小结_工地施工工作小结基础分部施工小结是对基础分部施工工作进行总结和归纳的文档。

以下是一份基础分部施工工作小结的范例(中文1000字):今年的基础分部施工工作非常顺利,通过全体员工的共同努力,我们按时完成了所有的施工任务,保证了工程的进度和质量。

以下是我们今年的工作总结和回顾。

一、工程概况本年度的基础分部工程包括地基处理、地下室施工、基础桩基础和地下管道等工作。

总面积为10000平方米,总工期为6个月。

我们按照施工图纸和技术要求,完成了所有工程任务。

二、施工组织1. 施工人员:我们拥有一支经验丰富的施工人员队伍,他们具备较高的技术水平和丰富的实际操作经验,能够熟练使用各种施工设备和施工材料。

2. 施工设备:我们租用了各种先进的施工设备,包括挖掘机、起重机、混凝土搅拌机等。

这些设备提高了施工效率,保证了工程的顺利进行。

3. 施工材料:我们选择了质量可靠的建筑材料供应商,保证了施工材料的质量和供应的及时性。

三、施工过程和成果1. 地基处理:我们对场地进行了勘测和测量工作,按照设计要求进行了开挖和填方工作,经过地基处理后,地基基础得到了有效加固。

2. 地下室施工:我们按照施工图纸进行了地下室墙体和地板的施工,采用了防水材料进行了防水工作,确保地下室干燥和结构的稳定。

3. 基础桩基础:我们采用了预制桩和灌注桩的施工方法,按照设计要求控制了桩的位置和深度,确保了基础的稳定。

4. 地下管道:我们按照设计要求进行了地下管道的敷设和连接工作,确保了管道的通畅和使用效果。

四、质量和安全管理1. 质量管理:我们在施工过程中,严格按照相关标准进行施工和验收,确保了施工质量能够达到设计要求。

2. 安全管理:我们严格遵守施工安全规范,组织员工进行安全培训,并采取各种防护措施,保证了施工过程的安全性。

五、存在的问题和建议1. 需要加强对施工人员的技术培训和管理,提高他们的技术水平和工作效率。

2. 在选用施工设备和材料的时候,需要更加谨慎,选择更适合的设备和材料。

基础分部施工小结_工地施工工作小结

基础分部施工小结_工地施工工作小结

基础分部施工小结_工地施工工作小结本次基础分部施工工作的主要内容包括地基开挖、基础浇筑和基础防水等。

首先是地基开挖。

根据设计要求和图纸要求,我们进行了地基开挖工作。

由于地质情况较为复杂,出现了一些问题,如地面下有石块和硬土层等。

我们根据实际情况及时调整了施工方法,使用了挖掘机和手工挖掘相结合的方式进行开挖。

还采取了加固边坡的措施,确保了施工安全。

其次是基础浇筑。

在地基开挖完成后,我们按照设计要求进行了混凝土浇筑。

在浇筑过程中,我们严格控制了混凝土的配合比例和施工工艺,保证了混凝土的强度和质量。

我们还采取了充分的抹灰和振捣的措施,使混凝土在浇筑后能够充分密实,减少了混凝土的开裂和变形。

最后是基础防水。

在基础浇筑完成后,我们进行了基础防水的工作。

我们选用了防水卷材进行施工,先进行了底层基底处理,然后将防水卷材铺设在基底上,并进行了焊接和封缝工作,确保了防水的牢固性。

我们还进行了防水层的保护层施工,确保了基础防水的可靠性。

在施工过程中,我们严格按照工程质量验收标准进行了把关,保证了施工质量。

我们还加强了施工现场的安全监控,保证了施工安全。

在施工中,我们与其他分部的施工团队进行了紧密的合作,确保了施工进度的顺利推进。

本次基础分部施工工作取得了满意的成果。

我们克服了地质条件复杂、施工难度大等困难,按照设计要求进行了施工,保证了施工质量和进度。

但在施工过程中还存在一些问题,如施工材料及设备管理不够规范,施工现场卫生不够整洁等,需要我们进一步改进和提高。

未来,我们将继续努力,不断提升自身施工水平,为项目的顺利进行做出更大的贡献。

沪宁高速底基层总结

沪宁高速底基层总结

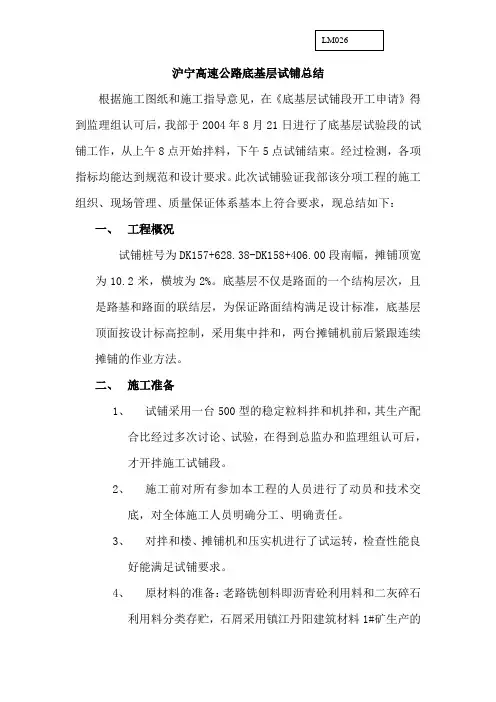

沪宁高速公路底基层试铺总结根据施工图纸和施工指导意见,在《底基层试铺段开工申请》得到监理组认可后,我部于2004年8月21日进行了底基层试验段的试铺工作,从上午8点开始拌料,下午5点试铺结束。

经过检测,各项指标均能达到规范和设计要求。

此次试铺验证我部该分项工程的施工组织、现场管理、质量保证体系基本上符合要求,现总结如下:一、 工程概况试铺桩号为DK157+628.38-DK158+406.00段南幅,摊铺顶宽为10.2米,横坡为2%。

底基层不仅是路面的一个结构层次,且是路基和路面的联结层,为保证路面结构满足设计标准,底基层顶面按设计标高控制,采用集中拌和,两台摊铺机前后紧跟连续摊铺的作业方法。

二、 施工准备1、 试铺采用一台500型的稳定粒料拌和机拌和,其生产配合比经过多次讨论、试验,在得到总监办和监理组认可后,才开拌施工试铺段。

2、 施工前对所有参加本工程的人员进行了动员和技术交底,对全体施工人员明确分工、明确责任。

3、 对拌和楼、摊铺机和压实机进行了试运转,检查性能良好能满足试铺要求。

4、 原材料的准备:老路铣刨料即沥青砼利用料和二灰碎石利用料分类存贮,石屑采用镇江丹阳建筑材料1#矿生产的材料,水泥采用江苏双猴缓凝行P.O32.5级散装水泥。

5、检测下承层,做好施工放样,放出边线,并按施工控制线,每10米测设高程控制点,求算放线高程。

三、混合料的拌和1、底基层配合比:老路面层沥青铣刨料按42%和基层二灰碎石铣刨料按48%,石屑按10%,外掺不超过2%水泥。

最佳含水量为7.3%,拌和方式为厂拌。

经试验满足要求后,可根据老路面层、基层铣刨材料的数量,适当调整配合比,铣刨利用料不足时用4.75mm以下的混合石屑掺2%水泥的场拌混合料替代。

2、每天开始搅拌之后,出料时要取样检查是否符合设计的配合比,进行正式生产之后,按每2小时检查一次混合料的拌和情况,抽检其配比、含水量、水泥剂量。

根据施工温度及原材料的实际含水量,及时调整好施工控制含水量。

基础施工后的工作总结报告

基础施工后的工作总结报告

基础施工后的工作总结报告
近期,我们团队完成了一项基础施工工作,经过一段时间的努力和合作,我们
成功地完成了这项任务。

在这篇工作总结报告中,我将回顾我们的工作过程,总结我们的成绩和经验教训,以及提出未来工作的建议。

首先,我们在基础施工中所做的工作主要包括地基处理、基础混凝土浇筑和基
础结构的加固。

在地基处理阶段,我们对土壤进行了勘测和分析,采取了合适的处理措施,确保了地基的稳固性和承载能力。

在混凝土浇筑阶段,我们严格按照施工图纸和工艺要求进行操作,保证了混凝土的质量和强度。

在基础结构加固阶段,我们采用了钢筋混凝土加固和地下室防水等措施,提高了基础结构的抗震性和耐久性。

在工作过程中,我们遇到了一些困难和挑战。

首先,由于施工现场地势复杂,
我们在地基处理和混凝土浇筑中遇到了一些困难,需要不断调整工艺和方法。

其次,由于施工周期较短,我们在人力和物力方面也遇到了一些压力,需要加强协调和管理。

最后,在质量控制和安全管理方面,我们也存在一些不足,需要进一步加强。

总的来说,我们在基础施工工作中取得了一定的成绩,但也存在一些不足和经
验教训。

为了提高工作效率和质量,我提出以下建议,首先,加强施工前的勘测和设计,确保施工方案的科学合理;其次,加强施工现场管理,确保施工过程的安全和顺利进行;最后,加强施工质量控制,确保施工质量的可控和可靠。

在未来的工作中,我们将认真总结经验教训,进一步加强团队协作和沟通,不
断提高自身的专业能力和素质,为完成更多的基础施工任务做好充分准备。

相信在全体员工的共同努力下,我们一定能够取得更大的成绩和进步。

让我们携手并进,共同开创美好的未来!。

基础分部施工小结_工地施工工作小结

基础分部施工小结_工地施工工作小结

基础分部施工小结_工地施工工作小结
本次基础分部施工是本工程的第一步,经过近一个月的协作,该分部施工已基本完工。

在此,本人需要对该分部施工进行小结。

一、工程概述
本次基础分部施工包括了挖掘土方、沉井、排水、钢筋加工和灌注混凝土等工艺。


施工过程中,我们严格按照设计图纸进行施工,并在施工过程中不断进行检验和监督,确
保施工质量符合要求。

二、工程难点
1.地下管道布局不清晰
当我们开始挖掘基础层的时候,发现地下管道的布局不够清晰,需要对管道进行梳理
和重新定位。

但由于天气原因,导致挖掘面积受到限制,加上管道的改变需要更改设计图纸,因此需要调整进度,及时与业主和监理部门进行沟通。

2.冬季施工
由于本次施工需要在冬季进行,且天气寒冷,对施工人员的作业效率和安全都提出了
更高的要求。

我们采取了有效的保温措施和安全防护措施,确保施工人员的身体健康和安全。

三、工程质量
本次施工的工程质量达到了设计要求,具备了预制板卸载支撑的稳定性和承载能力。

在钢筋加工和混凝土灌注过程中,我们严格按照工程质量验收标准进行检测和监控,并及
时进行调整和修复,确保施工质量符合要求。

四、总结
本次基础分部施工的成功完成,离不开施工人员的耐心和辛勤工作,更得益于业主和
监理部门的支持和监督。

在未来的施工中,我们将继续严格按照工程质量验收标准,全面
加强施工管理和监控,为工程的顺利完成奠定坚实的基础。

基础分部施工小结

基础分部施工小结

基础分部施工小结一、前言基础工程是土建建筑工程的重要组成部分,是建筑物的根基和承重结构,承担着支撑建筑物自身和外部荷载的作用。

因此,基础的施工质量直接影响着建筑物的安全和稳定性。

本文主要对基础分部施工中的关键点进行和归纳。

二、施工准备1. 资料准备在施工之前,必须详细了解基础工程的设计负责人对整个设计方案的要求,并对施工方案进行认真研究。

施工图纸和设计说明书是施工的重要依据,施工单位应在严格符合设计要求的前提下,精心制定施工方案。

2. 设备准备基础工程的施工现场通常会用到,挖掘机、混凝土搅拌机、泵车、输送带等大型机械设备,以及一些中型和小型设备。

在工程施工过程中要注意机械设备的维护和保养,在施工现场设置机械设备专用安全区,并进行安全使用和维护保养。

3. 人员准备施工过程中还需要大量的人员参与。

因此,施工方需要合理安排人员数量和工作任务,并对施工人员进行专业的培训,确保他们有足够的能力和技术水平完成施工任务。

三、基础分部施工1. 基础验收在基础施工之前,需要对施工场地进行全面细致的勘测,了解开挖土层的情况。

在开工前,还需要进行基础验收,确定上部结构的承托点和基础标高。

2. 开挖按照设计要求和规范,进行开挖,保护周边环境和现场安全,确保基坑稳定和排水畅通。

在进行钢筋安装前,应及时清理基坑内杂物,并测量基坑标高是否符合设计要求。

3. 钢筋加工和安装选择适当的钢筋规格,在施工现场或加工厂进行钢筋加工、整理和成套组装,组件之间的连接和支撑必须符合设计要求,保证钢筋的准确位置和间距。

在钢筋质量验收通过后,方可进行混凝土浇筑。

4. 混凝土浇筑和养护混凝土施工之前,应先进行施工前技术交底,确认混凝土浇筑的质量及规范标准,同时关注天气情况,避免温度过低或高,导致混凝土质量差。

混凝土浇筑前,应将装载混凝土的搅拌车进场,在混凝土浇筑完成后,及时进行养护。

四、施工注意事项1. 安全施工基础施工中进行现场管理时,必须全面考虑现场的安全因素,做好危险源的排查,并在施工现场设立安全警示标志和劝诫。

基础工程施工总结

基础工程施工总结

基础工程施工总结基础工程施工总结基础工程是建筑工程中最重要的一项工作,是支撑整个建筑物的起始阶段,其质量和可靠性直接关系到整个建筑物的稳固性和安全性。

在完成一项基础工程施工后,总结工作经验并吸取教训是十分必要的,可以对今后的工作提供有益的指导和借鉴。

以下是我对于一项基础工程施工的总结。

首先,我应该充分熟悉施工图纸和相关规范。

在施工之前,我要对工程的整体情况有一个全面和准确的了解,包括地质环境、施工条件、现场布置等。

对于施工图纸和规范的理解程度决定了我对工程执行情况的把握,因此,我要不断学习和积累相关知识,提升我对图纸和规范的解读能力。

其次,我应该加强与施工单位的沟通和协作。

在工程施工过程中,与施工单位的沟通和协作起着至关重要的作用。

我需要及时向施工单位了解工程施工进度和施工质量情况,同时也要将工程的设计意图和要求传达给施工单位。

通过与施工单位进行有效的沟通和协作,可以减少施工中的误解和差错,提高施工效率和质量。

再次,我应该加强工程的质量监督和检查。

基础工程施工过程中的质量监督和检查是确保施工质量的关键环节。

我要定期组织质量检查,对工程进展情况和施工质量进行全面的检查和评估,及时发现和解决问题。

同时,我也要加强对施工单位的监督,确保他们按照设计要求和施工规范进行工程施工。

只有通过严格的质量监督和检查,才能保证基础工程的安全和可靠。

最后,我应该不断总结工作经验,不断完善自身的工作方法和能力。

在每一次工程施工后,我要及时总结工作经验,总结成功的经验和教训,以便在今后的工作中能够更好地应对各种问题和挑战。

同时,我要通过学习和培训不断提高自身的专业知识和技能,提升自己的工作能力和水平。

只有通过不断的学习和积累,才能不断提升自己,适应工作的需要和发展。

总之,基础工程施工是建筑工程中至关重要的一环,施工质量和可靠性直接关系到整个建筑物的稳固性和安全性。

通过对一项基础工程施工的总结,我认识到加强与施工单位的沟通和协作、加强工程的质量监督和检查、不断总结工作经验和完善自身的工作方法和能力的重要性。

基础分部施工小结_工地施工工作小结

基础分部施工小结_工地施工工作小结

基础分部施工小结_工地施工工作小结一、施工概况本次施工工地位于XX市,总占地面积为XXXX平方米,是一处商业综合楼的基础分部施工。

施工过程中,我们严格按照施工图纸和相关规范进行施工,确保施工质量和安全。

二、工程质量1. 地基处理:本次施工的地基处理工作按照设计要求进行,严格控制土方开挖和填方的质量。

在地基处理过程中,我们加强了地基的夯实和压实工作,确保地基的承载力和稳定性。

2. 基础浇筑:基础分部的混凝土浇筑工作按照设计要求进行,采用了优质的混凝土和加固钢筋,保证了基础的强度和耐久性。

3. 异常情况处理:在施工过程中,我们及时发现了地基土壤的异常情况,并采取了相应的处理措施,确保了施工质量。

三、安全生产1. 安全管理:在施工现场,我们严格落实了安全生产管理制度,加强了对施工人员的安全教育和培训,做到了“文明施工、安全施工”。

2. 现场巡查:我们加强了对施工现场的巡查,及时发现并排除了安全隐患,确保了施工现场的安全。

3. 安全防护:在高空作业和施工机械操作过程中,我们严格执行安全操作规程,做好了安全防护工作,减少了安全事故的发生。

四、现场管理1. 施工组织:我们合理安排了施工现场的人员和机械,确保了施工进度和施工质量。

2. 现场卫生:我们加强了施工现场的卫生管理,保持了施工现场的整洁,营造了良好的工作环境。

3. 现场秩序:我们严格执行了施工现场的各项规章制度,维护了施工现场的秩序,确保了施工的顺利进行。

五、材料管理1. 材料采购:我们按照设计要求和相关规范进行了材料的采购,保证了材料的质量和合格证明。

2. 材料储存:我们合理安排了施工现场的材料储存位置,做到了分类存放和防潮防晒,保证了材料的质量。

3. 材料使用:在材料使用过程中,我们严格按照施工图纸和设计要求进行,确保了材料的正确使用和合理利用。

六、经济效益1. 施工进度:本次施工按照计划进行,保证了工期的顺利进行。

2. 资金使用:我们合理利用了资金,控制了施工成本,确保了经济效益的最大化。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

空间定位基准恢复重建GNSS基准站工程(泸州市)施工总结重庆市先达建筑工程有限公司二○一○年十一月二日工程施工总结空间定位基准恢复重建GNSS基准站由重庆市先达建筑工程有限公司中标承建,自2010年8月26日破土开工,在业主、质监、设计等各级领导单位和同仁们的支持和共同帮助下,于2010年10月16日按设计及规范要求完成全部合同规定及设计变更的施工任务,包括合同内及合同外变更部分,该工程从开工至完工共历时50天,于2010年10月30日经相关单位验收,达到合格工程要求。

项目部在施工现场的入场施工道路不能通到施工现场,进料难等实际困难下,创造性地开展工作。

整个施工过程始终围绕了开工前确定的工作思路。

本着“团结、务实、优质、高效”的精神,于千头万绪中努力理顺工作职能。

在各种情况下团结奋进、扎实工作,克服了种种困难,圆满地完成了泸州市空间定位基准恢复重建GNSS基准站工程任务。

现就总体施工情况总结如下:工程概况围墙工程:设计尺寸为:长×宽:15.22m×12.72m,占地面积193.6m2,围墙长度55.88m,绿化占地面积:39m2竣工尺寸为:长×宽:25.24m×31.54m,占地面积796m2,围墙长度113.56m,绿化占地面积:540m2 房屋工程:设计尺寸为:长×宽:6.24m×4.74m,建筑面积29.58m2。

竣工尺寸为:长×宽:6.24m×4.74m,建筑面积29.58m2。

观测墩工程:设计高度为:4.3m,竣工高度4.3m。

建设单位:国家测绘局第三大地测量队设计单位:四川省兴发规划建筑设计有限公司质量监督单位:泸州市建设工程质量监督站江阳区分站施工单位:重庆市先达建筑工程有限公司该工程竣工建筑面积为29.58m2,矩形分布,砖混结构,一层,总高度为4.3m。

由四川省兴发规划建筑设计有限公司设计,基础采用人工和机械挖槽,带型基础;该工程基槽持力层为页岩石,主体结构全部为240mm墙,设地圈梁、钢筋混砼土构造柱6棵,楼面板为现浇砼,内墙和天棚用混合砂浆粉刷,内墙面乳胶漆涂料,波化地砖地面,进户门为防盗门,铝合金窗加防盗网,屋面采用PVC组织排水。

经自检各项工程指标均达合格工程要求。

施工情况一、基础工程房屋基础为带型基础,观测墩基础尺寸经甲方要求有所变更改动;观测墩基础更改为人工挖孔桩,孔内地质为页岩石,岩石深度达到3m,满足甲方的设计要求;观测墩基底岩石用电钻钻孔,然后用Φ22钢筋再插入钻孔孔内250mm深,上部露250mm,共9根,在基底又绑扎钢筋网8根Φ16双向布置,然后在按设计要求绑扎观测墩柱钢筋。

砼浇筑采用搅拌机拌合,插入式振动棒振捣。

整个基础施工中,我司严格按照施工图设计和变更尺寸要求施工(施工过程并有图片资料),施工轴线尺寸误差控制在5mm内,房屋基槽经建设单位、泸州质量监督站现场实地勘察,符合设计及规范要求后再施工下道工序。

地圈梁钢筋制作、绑扎成型后,经验收合格后才浇筑砼,所有隐蔽工程隐蔽前均作好隐蔽验收记录,合格后才进行下道工序的施工。

钢筋砼工程:带型基础的砼设计强度C25,实际施工砼的强度值达到:31.7Mpa,试件试验合格。

所有原材料都先抽样试验合格后方进场使用,均由现场随机抽样送检。

整个基础工程于2010年10(9)月9日完工,并进行了基础的验收,为合格。

二:主体工程(一)、砌筑分项工程1、原材料:基础验收后,对原材页岩红砖按批量进场,水泥现场随机抽样,进行复检,能满足设计和施工规范规定要求。

本工程页岩砖进行了复检,设计采用Mu15标砖,抽样复检达到设计值。

水泥检测满足设计和规范要求。

2、砌筑砂浆配制:砌筑前由实验室做出M7.5砂浆试配报告单,现场严格按照试配要求进行配料,同时砌筑时都现场随机抽样送检,主体砌筑砂浆试压件经抽样检测值为7.7Mpa,达到设计要求。

3、施工放线:砌筑前由施工人员按施工图具体尺寸,弹好砌筑中线、边线、轴线,弹好后进行复检自检合格后,报请建设单位进行复验,符合施工验收规范规定。

4、砌筑:砌筑前润湿砖,砌筑砂浆饱满度达到85%以上,构造柱预留足截面尺寸、马牙槎先退后进,上下顺直,转角接搓处设2Ф6拉筋,各项符合施工验收规范规定,墙砌体成型后通过自检,垂直、平整度都满足规范验收要求。

5、安全措施:①施工中施工人员每天戴好安全帽,有高空作业部位都拴好安全带;②在架子上砌砖,必须向没有人处或向内砍;③脚手架堆砖不得超过三层。

所有砌筑主体分项工程质量,安全得到了保证。

(二)、钢筋制作安装1、施工前检查钢筋进场型号,并具有出厂质量证明书,经现场抽样对各型号进行复检,共复检钢筋力学性能7份,复检结果符合设计要求。

2、制作安装钢筋:根据施工设计图的几何尺寸,配制各部位钢筋的规格、形成尺寸、数量、锚固长度、接头位置,成型经自检合格后,报请建设、质检单位,验收合格后才进行隐蔽。

3、安全措施:①钢筋加工机械操作人员都经过技术培训和专人操作;②垂直运输分型号、尺寸统一吊装;③每天施工人员都须搞好自身“三宝”,使得钢筋分项安全工作得以保证。

(三)、支模工程1、本主体砼支模采用木摸,其稳定性,强度符合施工验收规范规定。

2、施工中严格按照施工图施工,轴线、标高、稳定性、强度经自检合格,报请建设、监理单位验收后再浇筑混凝土。

3、安全措施:①施工人员每天自觉戴好安全帽,支构造柱的边梁时都拴好安全带;②装底模板时搭好高橙工具和脚手架;③安装模板时,应边就位、边校正和安设连接件。

所以支模分项工程主体施工质量,安全工作得到了保证。

(四)、混凝土工程1、根据现场实际使用材料,由试验室配制设计的混凝土配合比,每层浇筑各部位砼都严格按照配合比施工,不同强度等级均进行了抽样,带型基础砼设计为C25,抽样1组,其试验结果平均值为31.7mpa,最小值30.2mpa。

地圈梁砼设计为C25,抽样1组,其试验结果平均值为32.4mpa,最小值31.3mpa.观测墩砼设计为C25,抽样1组,其试验结果平均值为33.0mpa,最小值32.5mpa。

一层柱砼设计为C25,抽样1组,其试验结果平均值为32.8mpa,最小值32.1mpa。

一层梁板砼设计为C25,抽样1组,其试验结果平均值为36.6mpa,最小值34.6mpa。

各部位砼强度都能满足设计和验收规范要求。

三、观测墩、重力观测墩的施工和标志的埋设1:观测墩的圆柱施工中,首先检查钢筋是否有偏位,确保轴线位置正确后,方才支模,模板采用了定型模板,模板为无拼缝模板,确保在砼浇筑中不漏浆,保证砼成型后表面无蜂窝麻面、外观美观。

标志点埋设确保位置、尺寸准确无误,水平误差控制在2mm内,归心标志埋设在柱园心上且保证其水平。

四、屋面工程屋面为刚、柔防水屋面,施工工艺符合设计要求,经过渗水试验符合验收规范要求未发现渗水现象。

五、装饰工程1、内、外墙装饰,严格按照执行工程建设标准,强制条文施工,外墙装饰为外墙面砖、内墙为混合砂浆抹面,面罩乳胶漆涂料。

2、内墙搓砂,先清理底层,湿润底层,通过分层抹灰,门窗护角的使用1:2水泥砂浆护角,经自检各项符合施工验收规范规定。

3、地面工程,找出标高,弹出控制线对基底进行湿润、刷浆,用瓜米石细石砼找平后再铺贴地砖。

各部位质量、工艺符合验收规范规定。

安全工作,工人每时都戴好安全帽、拴好安全带,对危险作业进行及时纠正。

使该分项工程质量、安全得到了保证。

该工程施工中,观测墩、重力观测墩、水准标志点的埋设等各项技术指标,符合建设单位的技术要求。

房屋各分部分项工程通过自检合格,符合规范要求,各质保资料齐全,基础工程、结构工程、屋面工程、装饰等各分项工程能满足设计和验收规范要求,该工程通过泸州市质量监督站,以及建设单位、施工单位的共同验收,质量评定为合格工程。

六、安全文明施工管理为了加快与市场接轨的步伐,我公司在原有的安全保证体系基础上,引入了健康、安全、环保的管理理念。

我们的健康、安全与环保计划是一个不断完善的程序,完全遵从政府所颁布的各项法律和法规。

本计划所遵从的基本原则和期望的是“无安全事故”,“无人员伤亡事故”和“无环境污染”。

安全第一,预防为主。

项目部在本工程实施过程中,将严格遵照国家和地方的有关安全生产法律、法规及公司的内部管理标准,以安全程序为基础直接参与活动,强化施工纪律、工艺纪律、操作纪律管理,提供必要的劳动保护(设备),加强对施工人员的培训。

通过安全行为,促进“安全第一”意识提高,达到“无安全事故”、“无人员伤亡事故”和“无环境污染”。

我们的目标是“六零事故”。

即*死亡事故为零;*损时事故为零;*可记录事故为零;*环境记录为零;*火灾事故为零;*车辆交通事故为零;通过实现“六零事故”的目标,实现创建泸州市对安全文明施工的各项要求,严格控制扬尘、飞沙,做好材料堆场和路面保洁,不污染环境,保证施工区域邻近的居民住宅建筑物安全不受影响。

六、结束语我公司承建的泸州市空间定位基准恢复重建GNSS基准站工程,在该工程施工中,严格按设计要求和变更要求施工,观测墩、重力观测墩、水准标志点的埋设等各项技术指标,符合建设单位的技术要求,在建设单位积极配合,设计、质监部门的精心指导下,经过近二个月的苦战,圆满完成了施工合同中所承建的施工任务,使我们的工程质量、安全得到进一步提高。

以上工作成绩没有甲方技术人员及质检部门和设计单位配合是达不到的,甲方并派遣分管领导亲临现场指导工作,还有质监站单位的大力支持和指导工作,总是给我们排除解难等等,在此我们真心地感谢大家的支持和帮助。

重庆市先达建筑工程有限公司二O一0年十一月二日。

相关文档
最新文档
