万科假日风景(A4)施工测量方案

合集下载

万科假日风景(A4)施工测量方案

万科假日风景(A4)施工测量方案

万科·假日风景工程(A4,A9)施工测量方案编制单位:红旗置业集团有限公司第六项目部编制时间:二○一一年六月目录第一章、编制依据 (3)第二章、工程概况 (3)2。

1工程总体概况 (3)2。

2单位工程基本情况 (4)第三章、施工测量部署 (4)3.1施测原则 (4)3。

2劳动力安排 (5)3。

3工作安排 (5)3。

4施工顺序 (5)3.5主要施测方法 (5)第四章、施测准备 (5)4。

1技术准备 (5)4.2现场准备 (6)4。

3仪器准备 (7)4。

4其他施工准备 (7)4.5测量放线的工作条件 (7)第五章、施测方法及技术要求 (7)5。

1控制网的布设 (7)5。

2轴线的传递 (8)5.3高程的竖向传递 (9)5。

4细部放线 (9)5。

5建筑装饰施工测量 (10)5。

6管道安装测量 (10)5。

7施工测量放线的复测预验收 (11)5。

8记录 (11)第六章、变形监测 (11)第七章、施测的质量标准及保证措施 (11)第八章、测量成果保护措施 (12)第九章、安全注意事项 (12)第一章、编制依据第二章、工程概况工程位于烟台市福山区永达街与奇泉路交汇处,建筑面积约9。

9万平米,其中包括地上建筑面积约7.6万平方米,地下车库约2。

3万平方米;共包括12栋楼,其中2栋5层的多层,1栋9层的小高层,5栋11层的小高层,1栋15层的高层,2栋18层的高层,1栋25层的高层,其中多层建筑面积约0.6万平方米,小高层建筑面积约2。

9万平方米,高层建筑面积约3.5万平方米,配套及商业建筑面积约0。

6万平方米。

2。

1工程总体概况3.1施测原则严格执行测量规范;遵守先整体后局部的工作程序,先确定平面控制网,后以控制网为依据,进行各局部轴线的定位放线.必须严格审核测量原始数据的准确性,坚持测量放线与计算工作同步校核的工作方法.测量工作执行自检、互检合格后再报检的工作制度。

测量方法要简捷,仪器使用要熟练,在满足工程需要的前提下,力争做到省工省时省费用。

实验施工试验方案 2

实验施工试验方案 2

万科假日风景A区二标段试验方案1、编制依据1.3主要法规、条文1、《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》。

〈建建2000〉211#2、关于转发《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》的通知。

京建质[2000]578#2、工程概况2.1总体概况工程名称:青特·赫府建设单位:青特房地产开发有限公司施工单位:中铁建工有限公司监理单位:青岛光华工程监理有限公司2.2试验工作概况2.2.1分项工程概况2.2.2主要试验项目本工程主要试验项目如下:砼;钢筋;滚轧直螺纹接头;水泥砂石;加气砼砌块;防水材料;回填土;砂浆等。

3、试验工作安排3.1成立试验小组根据本工程试验工作量成立试验小组:4、试验工作准备4.1技术准备1、现场试验员应经过培训,持证上岗,试验员要有一定的业务知识,应了解国家材料规范、标准,掌握材料取样、送检工作方法及步骤,了解本工程的结构、建筑图纸,清楚各部位材料做法。

2、根据试验方案向试验人员做书面及口头交底。

3、建立试验台帐。

4、在工程正式开槽之前,根据工程的地点、试验项目、工程的规模等实际情况在有资格对外承担试验任务的试验室明单中,选取三家与工程实际情况相匹配的试验室进行考查,从中选取各种条件最好的一家与其签定试验委托协议。

试验室确定后与监理、甲方办理有见证备案书。

4.2现场设置标养室在施工现场西南角,设置标养室。

标养室需找专业厂家安装内部设施(温湿度控制仪、加温棒、喷淋喷头及室内给排水管)。

要求温湿度控制仪要在检定周期内、传感器传递信号灵敏。

设施安装完毕后,将其设置为标准养护条件,进行系统调试合格后方可投入使用。

5、主要试验项目的取样及送检5.1钢筋原材1、钢筋原材取样原则为同一厂别,同一炉罐,同一规格,同一交货状态,每60吨为一验收批,不足60吨也按一批计,每一验收批取一组试件其中拉伸2个,弯曲2个,试件需在任选的两根钢筋上去掉50cm切取,每一根钢筋截取一根拉力,一根冷弯。

珠海万科测量专项方案

珠海万科测量专项方案
本工程在±0.000以下施工时,将水准点再引测到支护喷锚墙上。以这些控制点为基础,将标高引测至基坑内。
本工程在±0.000以上施工时,将水准点再引测首层墙面,布置水准点的周围严禁堆放杂物,向上每层在相应位置留洞,以便于基准点的竖向投测。
高程控制网起始依据
高程控制网依据业主提供场区内高程控制基点测设。
轴线控制网的精度等级及测量方法
根据《工程测量规范》要求控制网的技术指标符合下表的规定。
轴线控制网的指标
等级
测角中误差()
边长相对中误差
二级
±12
1/15000
4.2、工程施工测量
工程测量控制方法
根据本工程的特点,本工程的平面放墙基础部分采用外控制法,主体部分采用内控基点竖向投测。
1、基础部分采用外控法
(3)、测前要对经纬仪的轴线关系进行严格的检校,观测时要精密定平水平度盘水准管,以减少竖轴不铅直的误差。
(4)、轴线的延长桩点要准确,标志要正确,明显并妥善保护好,利用控制网点直接向施工层投测。
(5)、取正倒镜向上投测的平均位置,以抵消经纬仪的视准轴不垂直横轴和横轴不垂直竖轴的误差影响。
2、主体部分采用内控基点,竖向投测。
(1)、以轴线控制桩为基准,根据建筑物的定位图和土方开挖平面图,准确将轴线引测至基坑外。并在场地上做好控制点。控制点的做法为用2m长钢管打入地下,地面上留200mm(比道路低50mm),上焊铁板并在铁板上划十字线。并在控制点外砌砖墙,中间浇捣素混凝土至控制点面并在砖墙上加盖,防止垃圾等杂物进入。
(2)、施测时将经纬仪安置在平面控制网上进行平面投测。
三、施工测量准备
测量人员及其职责划分
姓名
职 务
职责划分
高大忠

万科施工标准作法系列-【工程测量】

万科施工标准作法系列-【工程测量】

万科施工标准作法系列01工程测量与放线B1:测量工作原则审查图纸:所有尺寸、建筑物关系进行校核,平面、立面、大样图所标注的同一位置的建筑物尺寸、形状、标高是否一致;室内外标高之间的关系是否正确。

实施测量原则:以大定小、以长定短、以精定粗、先整体后局部。

测量主要操作人员必须持证上岗。

施工前测量方案审批通过(方案中要有:建立测量网络控制图、结构测量放线图、标高传递图、水电定位图、砌筑定位放线图、抹灰放线控制图等)。

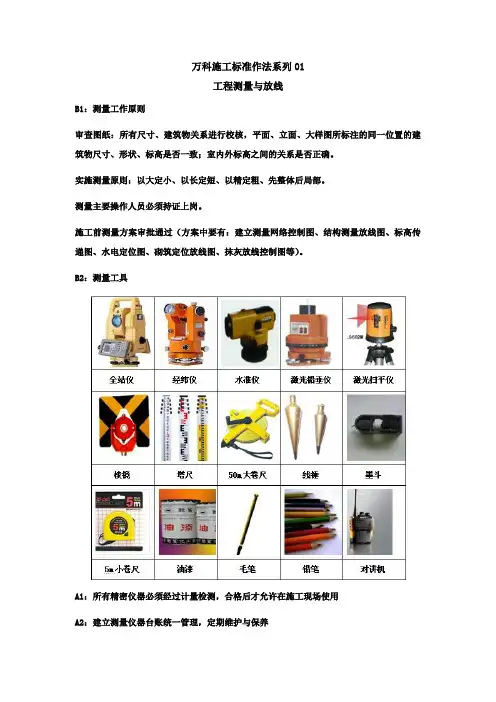

B2:测量工具A1:所有精密仪器必须经过计量检测,合格后才允许在施工现场使用A2:建立测量仪器台账统一管理,定期维护与保养B3:结构测量做法A3:现场建立3个以上三级坐标、高程控制点,采用钢管做维护、警示A4:沉降观测点采用Φ20镀锌圆钢加工,测量点位统一进行编号,沉降由第三方实施观测,进入主体标准层开始观测A5:临时测量控制点采用木桩制作,桩截面不小于50*50mm,木桩顶部平整;木桩周边浇筑混凝土避免扰动A6:场地内设置施工测量控制基准点,采用混凝土浇筑,必须牢固、坚实A7: 建立方格网控制图,占地面积≤1万m2方格网间距10m;占地面积≥1万m2方格网间距20m,地形复杂的可适当调整A8: 进场前,根据国土局提供的基准点进行建筑物定位引测,并在场地附件建立施工期间坐标控制网、标高控制点A9:施工单位在完成建筑定位、轴线引测后报监理公司复核A10:基础施工轴线引测采用龙门桩A11:主体结构施工在楼层内建立轴线控制网(内控法),控制点不少于4个A12:所有主控线、轴线交叉位置必须采用红油漆做好标识A13:楼层内设置的传递点必须采用激光铅垂仪进行传递,严禁采用线锤投射控制线A14: 结构放线采用双线控制,控制线与定位线间距按照300mm引测;轴线、墙柱控制线、周边方正线在混凝土浇筑完成后同时引测A15:模板上弹出墙、梁控制线,采用扫平仪或经纬仪投测,严禁直接从梁模进行引测放线A16:结构标高传递在塔吊、建筑物外墙上同时设置互相校对,每月利用场地内的高程控制基准点对建筑物、塔吊上的标高进行复核,并形成书面复核记录报监理公司备案,严禁利用钢管脚手架传递标高)A17:建筑物大角位置设置垂直度控制线,控制线距墙边100mmA18:模板、浇筑完成后的混凝土楼板面沿建筑物边放檐口控制线,线距离檐边300mmA19:结构墙体内预埋线盒采用结构控制线、结构1米线做精确定位A20:模板安装完成后,按照装修图纸在模板上做水电预埋的精确定位B4:砌筑测量放线做法A21: ①砌筑定位放线必须采用双控线(定位线、控制线都要弹出),结构墙体上弹出砌筑定位线;②砌筑端头无剪力墙,采用竖皮数杆;③施工完成的砼墙面提前弹出结构1m线④门洞口采用对角线表示,同时弹出门洞中线⑤每间房间控制线相交处采用红油漆标识A22:砌筑前,利用激光扫平仪将地面门洞定位线弹到梁侧,将建筑1m线传递到梁侧控制门洞标高A23:管道井、烟道也须设置双控线。

万科施工标准作法系列-【工程测量】

万科施工标准作法系列-【工程测量】

万科施工标准作法系列01工程测量与放线B1:测量工作原则审查图纸:所有尺寸、建筑物关系进行校核,平面、立面、大样图所标注的同一位置的建筑物尺寸、形状、标高是否一致;室内外标高之间的关系是否正确。

实施测量原则:以大定小、以长定短、以精定粗、先整体后局部。

测量主要操作人员必须持证上岗。

施工前测量方案审批通过(方案中要有:建立测量网络控制图、结构测量放线图、标高传递图、水电定位图、砌筑定位放线图、抹灰放线控制图等)。

B2:测量工具A1:所有精密仪器必须经过计量检测,合格后才允许在施工现场使用A2:建立测量仪器台账统一管理,定期维护与保养B3:结构测量做法A3:现场建立3个以上三级坐标、高程控制点,采用钢管做维护、警示A4:沉降观测点采用Φ20镀锌圆钢加工,测量点位统一进行编号,沉降由第三方实施观测,进入主体标准层开始观测A5:临时测量控制点采用木桩制作,桩截面不小于50*50mm,木桩顶部平整;木桩周边浇筑混凝土避免扰动A6:场地内设置施工测量控制基准点,采用混凝土浇筑,必须牢固、坚实A7:建立方格网控制图,占地面积≤1万m2方格网间距10m;占地面积≥1万m2方格网间距20m,地形复杂的可适当调整A8:进场前,根据国土局提供的基准点进行建筑物定位引测,并在场地附件建立施工期间坐标控制网、标高控制点A9:施工单位在完成建筑定位、轴线引测后报监理公司复核A10:基础施工轴线引测采用龙门桩A11:主体结构施工在楼层内建立轴线控制网(内控法),控制点不少于4个A12:所有主控线、轴线交叉位置必须采用红油漆做好标识A13:楼层内设置的传递点必须采用激光铅垂仪进行传递,严禁采用线锤投射控制线A14:结构放线采用双线控制,控制线与定位线间距按照300mm引测;轴线、墙柱控制线、周边方正线在混凝土浇筑完成后同时引测A15:模板上弹出墙、梁控制线,采用扫平仪或经纬仪投测,严禁直接从梁模进行引测放线A16:结构标高传递在塔吊、建筑物外墙上同时设置互相校对,每月利用场地内的高程控制基准点对建筑物、塔吊上的标高进行复核,并形成书面复核记录报监理公司备案,严禁利用钢管脚手架传递标高)A17:建筑物大角位置设置垂直度控制线,控制线距墙边100mmA18:模板、浇筑完成后的混凝土楼板面沿建筑物边放檐口控制线,线距离檐边300mmA19:结构墙体内预埋线盒采用结构控制线、结构1米线做精确定位A20:模板安装完成后,按照装修图纸在模板上做水电预埋的精确定位B4:砌筑测量放线做法A21: ①砌筑定位放线必须采用双控线(定位线、控制线都要弹出),结构墙体上弹出砌筑定位线;②砌筑端头无剪力墙,采用竖皮数杆;③施工完成的砼墙面提前弹出结构1m 线④门洞口采用对角线表示,同时弹出门洞中线⑤每间房间控制线相交处采用红油漆标识A22:砌筑前,利用激光扫平仪将地面门洞定位线弹到梁侧,将建筑1m线传递到梁侧控制门洞标高A23:管道井、烟道也须设置双控线。

万科假日风景建设工程施工合同样本(doc 55页)

万科假日风景建设工程施工合同样本(doc 55页)

万科假日风景建设工程施工合同样本(doc 55页)大连万科假日风景建设工程施工合同补充协议工程地点:大连市红旗镇旅顺中路西山水库北侧建设单位:大连万科房地产开发有限公司承包单位:日期:目录第一部分:协议书第二部分:合同条款1.定义2.合同文件组成及解释次序3.甲乙双方的人员、设备4.甲方责任5.乙方责任6.工程监理7.工程造价及造价结算8.工期管理9.质量管理10.工地现场管理11.工程分包管理12.材料设备13.工程款的核实与支付14.工程竣工验收与移交15.结算管理16.奖励与违约金17.销售配合18.专利技术及特殊工艺19.不可抗力20.保险和担保21.文物和工程障碍22.违约和争议23.合同解除24.合同生效与终止25.合同份数26.其他附件1.附件1. 《甲方分包工程项目清单》;2.附件2. 《零星工程单价表》;3.附件3. 《措施项目报价表》;4.附件4. 《甲供材料项目清单》;5.附件5. 《关于设计变更和现场签证的协议书》;6.附件6. 《廉洁合作协议书》;7.附件7. 《工程质量保修协议书》;8.附件8. 《承诺函》;9.附件9. 《万科集团项目现场CI策划的主要内容和规定》;10.附件10.1.《乙方管理人员名单》;11.附件10.2.《乙方施工设备清单》;第一部分协议书发包方(以下简称甲方):大连万科房地产开发有限公司承包方(以下简称乙方):由甲方投资开发建设之大连万科假日风景项目标段工程(以下简称本工程),经过甲乙双方协商一致,现确定由乙方承建。

为进一步明确甲乙双方的责任、权利、义务,保证工程顺利实施,经双方友好协商,在甲乙双方原签订的《建设工程施工合同》基础上,按照《中华人民共和国合同法》及大连市有关规定,并结合本工程的具体情况,在甲乙双方完全自愿和完全理解本补充合同条款的情况下,签订本工程补充合同(以下简称本补充合同)。

如本补充合同与原总包合同有不相符合的地方,以本补充合同为准。

万科施工标准作法系列-【工程测量】

万科施工标准作法系列-【工程测量】

万科施工标准作法系列01工程测量与放线B1:测量工作原则审查图纸:所有尺寸、建筑物关系进行校核,平面、立面、大样图所标注的同一位置的建筑物尺寸、形状、标高是否一致;室内外标高之间的关系是否正确。

实施测量原则:以大定小、以长定短、以精定粗、先整体后局部。

测量主要操作人员必须持证上岗。

施工前测量方案审批通过(方案中要有:建立测量网络控制图、结构测量放线图、标高传递图、水电定位图、砌筑定位放线图、抹灰放线控制图等).B2:测量工具A1:所有精密仪器必须经过计量检测,合格后才允许在施工现场使用A2:建立测量仪器台账统一管理,定期维护与保养B3:结构测量做法A3:现场建立3个以上三级坐标、高程控制点,采用钢管做维护、警示A4:沉降观测点采用Φ20镀锌圆钢加工,测量点位统一进行编号,沉降由第三方实施观测,进入主体标准层开始观测A5:临时测量控制点采用木桩制作,桩截面不小于50*50mm,木桩顶部平整;木桩周边浇筑混凝土避免扰动A6:场地内设置施工测量控制基准点,采用混凝土浇筑,必须牢固、坚实A7:建立方格网控制图,占地面积≤1万m2方格网间距10m;占地面积≥1万m2方格网间距20m,地形复杂的可适当调整A8: 进场前,根据国土局提供的基准点进行建筑物定位引测,并在场地附件建立施工期间坐标控制网、标高控制点A9:施工单位在完成建筑定位、轴线引测后报监理公司复核A10:基础施工轴线引测采用龙门桩A11:主体结构施工在楼层内建立轴线控制网(内控法),控制点不少于4个A12:所有主控线、轴线交叉位置必须采用红油漆做好标识A13:楼层内设置的传递点必须采用激光铅垂仪进行传递,严禁采用线锤投射控制线A14:结构放线采用双线控制,控制线与定位线间距按照300mm引测;轴线、墙柱控制线、周边方正线在混凝土浇筑完成后同时引测A15:模板上弹出墙、梁控制线,采用扫平仪或经纬仪投测,严禁直接从梁模进行引测放线A16:结构标高传递在塔吊、建筑物外墙上同时设置互相校对,每月利用场地内的高程控制基准点对建筑物、塔吊上的标高进行复核,并形成书面复核记录报监理公司备案,严禁利用钢管脚手架传递标高)A17:建筑物大角位置设置垂直度控制线,控制线距墙边100mmA18:模板、浇筑完成后的混凝土楼板面沿建筑物边放檐口控制线,线距离檐边300mmA19:结构墙体内预埋线盒采用结构控制线、结构1米线做精确定位A20:模板安装完成后,按照装修图纸在模板上做水电预埋的精确定位B4:砌筑测量放线做法A21:①砌筑定位放线必须采用双控线(定位线、控制线都要弹出),结构墙体上弹出砌筑定位线;②砌筑端头无剪力墙,采用竖皮数杆;③施工完成的砼墙面提前弹出结构1m 线④门洞口采用对角线表示,同时弹出门洞中线⑤每间房间控制线相交处采用红油漆标识A22:砌筑前,利用激光扫平仪将地面门洞定位线弹到梁侧,将建筑1m线传递到梁侧控制门洞标高A23:管道井、烟道也须设置双控线。

万科实测实量操作指引

万科实测实量操作指引

万科实测实量操作指引(总45页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除产品质量实测操作指引第一篇总则1目的 (4)2适用范围 (4)3取样原则与计算说明 (4)第二篇尺差控制篇4混凝土结构工程 (5)4.1基本原则 (5)4.2截面尺寸偏差(砼结构) (5)4.3表面平整度(砼结构) (6)4.4垂直度(砼结构) (7)4.5顶板水平度极差(砼结构) (8)4.6楼板厚度偏差(砼结构) (9)4.7施工控制线设置(砼结构) (10)4.8轴线偏差控制(砼结构)5砌筑工程 (11)5.1基本原则 (11)5.2表面平整度(砌筑工程) (11)5.3垂直度(砌筑工程) (12)5.4方正度(砌筑工程) (13)6抹灰工程 (23)6.1基本原则 (23)6.2墙体表面平整度(抹灰工程) (23)6.3墙面垂直度(抹灰工程) (24)6.4室内净高偏差(抹灰工程) (25)6.5顶板水平度极差(抹灰工程) (26)6.6方正度(抹灰工程) (29)6.7地面表面平整度(抹灰工程) (30)第三篇定尺加工篇7砌筑工程 (11)7.1基本原则7.2外门窗洞口尺寸偏差(砌筑工程) (14)8抹灰工程 (23)8.1基本原则 (23)8.2房间开间/进深偏差(抹灰工程) (28)8.3户内门洞尺寸偏差(抹灰工程)…………………………………………8.4外墙窗内侧墙体厚度极差(抹灰工程) (33)8.5同户型同厨卫间管井尺寸偏差(抹灰工程) (36)8.6同户型同厨卫间窗底框标高偏差(抹灰工程) (37)8.7同户型同厨卫间窗侧框墙距偏差(抹灰工程) (38)8.8柜体嵌入位尺寸偏差(抹灰工程) (39)8.9同户型同厨卫间开间/进深偏差(抹灰工程) (40)第四篇观感质量篇9设备安装 (17)9.1基本原则 (17)9.2座便预留排水管孔距偏差(设备安装) (17)9.3同一室内底盒标高差(设备安装) (18)9.4并列面板高度偏差(设备安装) (19)10抹灰工程 (23)10.1基本原则 (23)10.2阴阳角方正(抹灰工程) (27)10.3地面水平度极差(抹灰工程) (31)11涂饰工程 (46)11.1基本原则 (46)11.2墙面表面平整度(涂饰工程) (46)11.3墙面垂直度(涂饰工程) (47)11.4阴阳角方正(涂饰工程) (48)11.5顶棚(吊顶)水平度极差(涂饰工程) (49)12墙面饰面砖工程 (51)12.1基本原则 (51)12.2表面平整度(墙面饰面砖工程) (51)12.3垂直度(墙面饰面砖工程) (52)12.4阴阳角方正(墙面饰面砖工程) (53)12.5接缝高低差(墙面饰面砖工程) (54)13地面饰面砖工程 (56)13.1基本原则 (56)13.2表面平整度(地面饰面砖工程) (56)13.3接缝高低差(地面饰面砖工程) (57)14室内门安装工程 (59)14.1基本原则 (59)14.2门框正、侧面垂直度(室内门) (59)15铝合金(或塑钢)门窗安装工程 (62)15.1基本原则 (62)15.2型材拼缝宽度(铝合金门窗) (62)15.3型材拼缝高低差(铝合金-塑钢门窗) (63)15.4铝合金门或窗框正面垂直度(铝合金-塑钢门窗) (64)16木地板安装工程 (68)16.1基本原则 (68)16.2表面平整度(强化复合、实木复合、实木地板) (68)16.3地板接缝宽度(实木复合、实木地板) (69)16.4地板接缝高低差(实木复合、实木地板) (70)16.5地板水平度极差(强化复合、实木复合、实木地板) (71)第五篇防渗漏篇17防渗漏工程 (41)17.1基本原则 (41)17.2卫生间涂膜厚度(防水工程) (41)17.3卫生间附加防水层(防水工程) (43)17.4卫生间地漏(防水工程) (45)17.5边框外表面防水层(铝合金-塑钢窗)..………………………………………………17.6边框收口与塞缝(铝合金-塑钢窗)..………………………………………………第六篇防空鼓/开裂篇18防空鼓、开裂18.1外墙防开裂节点(砌筑阶段)..………………………………………………18.2内墙防开裂节点(砌筑节点)..………………………………………………18.3砼楼板和砼墙面给水管暗埋(设备安装)..………………………………………………18.4砌体墙面给水管暗埋(设备安装)..………………………………………………18.5砌体墙电线管暗埋(设备安装)..………………………………………………18.6裂缝/空鼓(抹灰工程)..………………………………………………18.7裂缝/空鼓(涂饰工程)..………………………………………………18.8裂缝/空鼓(墙面饰面砖)..………………………………………………18.9裂缝/空鼓(地面饰面砖)..………………………………………………19支持性文件 (73)20相关附件 (74)20.1《质量实测合格率评估表》20.2《观感质量评分表》20.3《规定动作评分表》20.4《安全文明评分表》第一篇总则1.目的1.1.作为《产品质量评估管理办法(试行)》制度的补充。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

万科·假日风景工程(A4,A9)施工测量方案编制单位:红旗置业集团有限公司第六项目部编制时间:二○一一年六月目录第一章、编制依据 (4)第二章、工程概况 (4)2.1工程总体概况 (4)2.2单位工程基本情况 (5)第三章、施工测量部署 (6)3.1施测原则 (7)3.2劳动力安排 (7)3.4施工顺序 (7)3.5主要施测方法 (7)第四章、施测准备 (7)4.1技术准备 (7)4.2现场准备 (8)4.3仪器准备 (9)4.4其他施工准备 (10)4.5测量放线的工作条件 (10)第五章、施测方法及技术要求 (10)5.1控制网的布设 (10)5.2轴线的传递 (11)5.4细部放线 (13)5.5建筑装饰施工测量 (14)5.6管道安装测量 (15)5.7施工测量放线的复测预验收 (15)5.8记录 (15)第六章、变形监测 (15)第七章、施测的质量标准及保证措施 (15)第八章、测量成果保护措施 (16)第九章、安全注意事项 (16)第一章、编制依据第二章、工程概况工程位于烟台市福山区永达街与奇泉路交汇处,建筑面积约9.9万平米,其中包括地上建筑面积约7.6万平方米,地下车库约2.3万平方米;共包括12栋楼,其中2栋5层的多层,1栋9层的小高层,5栋11层的小高层,1栋15层的高层,2栋18层的高层,1栋25层的高层,其中多层建筑面积约0.6万平方米,小高层建筑面积约2.9万平方米,高层建筑面积约3.5万平方米,配套及商业建筑面积约0.6万平方米。

2.1工程总体概况2.2单位工程基本情况第三章、施工测量部署3.1施测原则严格执行测量规范;遵守先整体后局部的工作程序,先确定平面控制网,后以控制网为依据,进行各局部轴线的定位放线。

必须严格审核测量原始数据的准确性,坚持测量放线与计算工作同步校核的工作方法。

测量工作执行自检、互检合格后再报检的工作制度。

测量方法要简捷,仪器使用要熟练,在满足工程需要的前提下,力争做到省工省时省费用。

明确为工程服务,按图施工,质量第一的宗旨。

紧密配合施工,发扬团结协作、实事求是、认真负责的工作作风。

3.2劳动力安排现场配备放线员3名,配合人员6名,验线员3名。

3.3工作安排本工程的控制测量由项目部负责;细部施测工作由劳务分包方承担,项目部指派6名专业技术人员和配合劳务技术人员进行日常管理工作;测量检验由项目部技术部门及专业测量人员共同负责;3.4施工顺序平面控制网测设→高程控制网测设→工程细部测设→施工过程测量和控制→检验测量(验线)。

3.5主要施测方法施工平面控制网测设拟采用全站仪坐标测量;基础及地下楼层放线主要采取经纬仪方向线法进行测量放线;±0.000以上轴线传递拟采用激光铅直内控法。

高程控制拟采用S3水准仪;高程传递拟S3水准仪+50米大尺进行传递。

第四章、施测准备4.1技术准备4.1.1对进场的测量仪器设备进行计量检定,工程开工确保器具在受控状态下使用,并定期对仪器进行校验。

4.1.2熟悉图纸、了解建筑定位及楼层放线的相关要求,校核图纸中相关数据,掌握测量放线所需要的几何尺寸及相关数据。

在测量施工开始前,组织有关人员进行详细的设计图纸审核。

⑴总平面图的审核:建设用地红线桩点(界址点)坐标与角度、距离是否对应;建筑物定位依据及定位条件是否明确,合理;建筑物的几何关系;首层室内地坪设计高程、室外设计高程及有关坡度是否合理、对应。

⑵建筑施工图的校核:建筑物各轴线的间距等几何关系;建筑物的平、立、剖面及节点大样图的轴线尺寸;各层标高(相对高程)与总平面图中相关部分是否对应。

⑶结构施工图的校核:核对轴线尺寸、层高、结构尺寸(如墙厚、柱断面、梁断面及跨度、楼板厚度等);对照建筑图,核对两者相关部位的轴线、尺寸、标高是否对应。

⑷安装施工图的校核:对照建筑、结构施工图,核对有关的轴线、尺寸及标高是否对应;核对设备基础、预留孔洞、预埋件位置、尺寸、标高是否与土建图一致。

4.1.3向监理提供所用测量仪器的计量检定证书。

4.1.4由技术负责人对测量放线工进行技术交底。

4.2现场准备4.2.1交桩进场后,会同监理单位与业主单位办理红线桩、控制桩的交接手续和测量资料交接工作。

建设单位已给定红线及红线桩点为测量施工时主要使用的控制桩点。

建设单位提供一个水准控制点,两个坐标控制点。

4.2.2原始测量资料校核对甲方所提供的普通测量成果上高程控制点、坐标控制点进行复测检查,校测合格后,方可作为本工程的高程、平面基准点。

为保证建筑物定位依据点的准确可靠,坐标控制点使用前应进行外业校测,建设单位给定的坐标控制点数量两个。

校测桩点的允许误差,按地方规范要求执行,点位相对误差≤5cm。

经校核,如果红线桩点误差超过允许误差时,应及时分析出时那个或那几个红线桩点或数据存在问题。

将分析结果及时通知工程监理人员或建设单位驻现场代表人员,由其决定是否剔除误差较大的数据还是由城市规划部门重新进行补测。

建设单位提供的水准点是确定建筑物高程的基本依据,建设单位提供一个水准点。

使用前用复核法进行校测,其允许闭和差为≤±mm(n为测站数)。

经校核若高程误差超出允许误差,应及时分析出是那些高程控制点误差较小,能够作为高程控制的起始点,将分析结果及时通知工程监理人员或建设单位驻现场代表人员,由其决定是否采用误差最小的点作为最后的高程控制桩点,或由城市规划部门重新进行补测,提高高程控制的起始精度。

起始数据校核完毕后,应及时将校核结果通知工程监理人员或建设单位驻现场代表人员,并与建设方办理红线桩、水准点及相关测量原始资料的交接手续。

对移交后的桩点进行妥善保护,防止桩点受到扰动破坏。

4.3仪器准备光学水准仪及50m大尺需经有资质计量检定部门进行检定,检定周期一年;对于测力计、盒尺、水平尺等普通计量器具应按照公司的相关规定进行自检;对于在检定期内的经纬仪、水准仪每三个月进行一次自检。

保证所有测量器具均在有效检测期内使用。

4.4其他施工准备准备各种测量用记录、表格。

所用表格采用技术资料管理规程的表格。

准备好各种测量用辅助材料(如:木桩、小线、红蓝铅笔等)4.5测量放线的工作条件在测量区域内要保证通视条件和量距条件以及牢固的操作平台。

第五章、施测方法及技术要求5.1控制网的布设5.1.1平面控制网的布设从便于施测的角度出发,以建设单位给定的坐标控制桩作为首级控制网,首级控制网作为建筑物整体控制的依据;以首级控制网为基础,按照本工程特点:A4区纵向以1轴向东平移0.7米,15轴向西平移2米,横向以B轴向北平移2米,c轴向南平移1米,形成的网格作为A4区第二级平面控制网。

(见控制网附图);A9区纵向取通轴1轴,横向取57#楼的A轴,形成的网格作为47#、57#、58#楼的第二级平面控制网。

纵向取通轴32轴,横向取56#楼的E轴,形成的网格作为48#、56#、59#楼的第二级平面控制网。

两者形成整体上对A9区的控制网(见控制网附图),第二级平面控制网为与建筑物矩形主轴线平行的矩形控制网,是细部测量的控制依据。

第二级平面控制网的桩点采用全站仪坐标测量的方法进行布置。

第二级平面控制网的布置应处在施工影响区外,并订桩作为标记。

第二级平面控制网的精度要求:5.1.2高程控制网布设依据建设单位提供的一个高程控制点作为本工程的首级高程控制网,在首级高程控制网的基础上,布设二级高程控制网。

二级控制网由两个高程控制点构成。

两高程控制点直线间距不大于100m,±0.000以上施工开始后要保证每个楼号外墙至少有一个二级控制网,且在施工过程中不受施工影响。

二级高程控制网采用S3水准仪符合路线测量方式进行测设。

二级控制网测设精度测量精度备注第二级高程控制网6n≤±n为测站数凡需要在施工阶段予以保留的控制桩、水准点,桩的形式均为截面50mm以上木桩顶订钢钉。

桩的埋深不小于800mm,桩周设C20cm的砼予以保护,桩头高出砼面的高度不大于5cm。

控制桩四周设钢管围栏,并设有醒目的标识,桩点附近不得堆压材料,防止控制桩被碾轧扰动。

各相应控制点间要保留畅捷的测量通道,确保视线的畅通。

5.2轴线的传递5.2.1 ±0.00以下施测时,采用经纬仪方向线法、正倒镜挑直线方法,将控制轴线投设到待测层,进行闭合调整后,方可进行细部测量。

5.2.2 ±0.00以上施测时,轴线竖向传递采用激光铅直仪内控法。

在首层地面设置投测基点。

在首层地面钢筋绑扎施工时,在欲设置激光投测点的位置预埋100×100mm铁板,铁板上表面略高于砼上表面。

激光投测点的选择要综合考虑流水段的划分,分别在布设激光投测点。

施工至首层平面时,对各主轴线桩点进行距离、角度校核,校核合格后再进行首层平面放线。

放线后,再将各激光投测点测定在预埋铁板上,并再次校核,合格后方可进行施工。

每层顶板应在各激光投测点相应的位置上预200×200mm的接收孔。

投测时将激光铅直仪置于首层控制点上,在施工层用有机玻璃板贴纸接收。

每个点的投测均要用误差圆取圆心的方法确定投测点。

即:每个点的投测应将仪器分别旋转90°、180°、270°、360°投测四个点,这四个点形成的误差圆取其圆心作为投测点。

每层投测完后均要进行闭合校核,确保投测无误,再放其它轴线及墙边线、柱边线。

(如下图)5.2.3轴线竖向传递的精度:3mm/层,15mm/总高。

5.3高程的竖向传递5.3.1 ±0.00以下高程传递采用水准仪+5m标尺进行传递。

水准尺水准尺(0向下)水准仪1±0.00以上高程测设示意图5.3.3在各层抄平时,尽量将水准仪安置在测点范围的中心位置。

墙柱钢筋绑扎完成后,在竖向主筋上测设结构标高(500mm线),并用油漆标注,作为支模和浇注混凝土的依据。

在墙体、柱上弹距地面(建筑设计标高)的1m控制线作为上层楼板、梁以及装修施工时的标高依据,水平线标高的允许误差为±1mm。

在每层1m控制线位置标注建筑物的相对高程。

5.3.4高程传递的精度:3mm/层,15mm/总高。

5.4细部放线5.4.1 楼层放线施测流程:投设控制点到待测面→测设主控制线→测设控制线与轴线或次级控制线的交点→测设细部轴线或相应控制线→测设结构墙柱外廓等细部线→验线。

5.4.2细部放线按常规方法进行,精度要求详见《建筑施工测量技术规程》(DB11/T446-2007)中的相关规定。

5.4.3为了更好的保证施工质量,要求劳务公司在细部放线时,剪力墙两边要有20公分的边线控制线,框架柱四周要有50公分的轴线控制线且要在柱四周的柱中地面上弹出中心轴线。

5.4.4主楼放线时东西、南北两条大轴线需用经纬仪布点,严禁使用施工线抻拉布布点。
