高速铁路支承垫石技术交底

高速铁路支承垫石技术交底
③严格控制支承垫石混凝土浇筑时混凝土的温度,确保其与墩身混凝土温差不超过15℃。
④由于支承垫石厚度较小,混凝土振捣工要经验丰富、专业的、技术最好的混凝土工来振捣,确保垫石混凝土振捣的质量与墩身的混凝土质量要求一样。另要求垫石四角顶高差不得大于2mm,预留孔中心及对角线位置偏差不得超过10mm。
⑤混凝土浇筑完成后,应及时对混凝土暴露面进行覆盖,尽量减少暴露时间,防止表面水分蒸发。夏季用塑料薄膜包裹并进行洒水养护,确保垫石表面湿润,冬季采用覆盖保温养护方式。暴露面的混凝土初凝前,应卷起覆盖物,用抹子搓压表面至少二遍使之平整后,用水平尺检查,合格后方可覆盖。但覆盖物不得直接接触混凝土面,直至达到终凝后。
*
施工技术交底
交底日期:
交底单位
*
交 底 人
*
接收单位
*
被交底人
*
交底名称
*
审 核 人
*
支撑垫石施工技术交底
1、支座类型及支座设置
跨宁启铁路特大桥简支梁固定支座设于线路右线每孔梁的下坡段。其中232#-271#、514#-600#、678#-718#墩固定支座设于每孔梁的连云港端,76#-92#、95#-232#、275#-288#、291#-294#、297#-511#、603#-678#墩固定支座设于每孔梁的镇江段。0#-72#墩变更图纸未到。
④预留孔洞不能实现当年架梁,需要越冬时,必须采取封闭措施。确保孔内不积水,避免冰胀破坏。
3支承垫石钢筋的制作与安装
①支承垫石钢筋在钢筋加工场加工完成,用车运至现场后吊到墩顶安装,保证和墩身钢筋形成一个整体。
②测量放样出垫石四角位置后,采用绷线法绑扎垫石钢筋,将垫石钢筋与墩身钢筋连接成一个整体。
③支承垫石钢筋密集,要求严格按照设计图纸下料、加工绑扎,若支座螺栓预埋件与钢筋位置冲突,适当的调整钢筋位置,每道工序必须经过专职质检员质检和监理验收合格后方可进行下一道工序。尤其是垫石最外侧钢筋,由于和墩帽钢筋一起绑扎,位置必须准确,钢筋绑扎必须用双扎丝绑扎,扎丝方向需向钢筋网片内侧,减少钢筋保护层厚度。

高速铁路高架桥垫石支座施工技术交底

高速铁路高架桥垫石支座施工技术交底

真,通桥(2005)2101—1
一、施工方法及工艺如下:(工艺流程图详见附图 1)
1.材料准备
垫石模板、振动棒、卷尺、PVC 管、卷尺、水准仪、支座
2。测量放线
根据导线控制点坐标及天堂湖桥施工图对支座进行准确测量放线,支座垫石结构尺寸
纵向横向坡度符合设计要求,放线完成且自检合格后,报请监理工程师批准。
下方作业。
(18)乙炔发生器冻结时,严禁用明火烘烤。
(19)非作业人员严禁摆弄或无焊枪的情况下用明火点氧气瓶和乙炔发生器,防止发生
事故。
编制人
复核人
接收单位
接收人
表面平坦、稳定、泛浆为止.砼的设计强度为 C40,为确保混凝土施工质量砼调整为 C50,
现场浇筑采用汽车泵泵送.
6.混凝土养护
在砼浇筑完毕后 12 小时内进行养护,养护方式采用塑料包裹加盖毛毡,其敞露的全部表
面应覆盖严密,并应保持塑料膜内有凝结水。
7。锚栓孔预留
预留孔洞定位准确,固定牢固,施工时跟踪测量,施工完适时拆除模具(pvc 管),清
3。立支模板
模板安装前对垫石钢筋进行除锈,符合规范要求后进行下道工序;模板内侧应光滑平整,
杂物清除干净,模板必须涂脱模剂,模板的高度应略高于垫石顶的设计标高. 4. 模板复测
模板立支完成后,测量对模板进行的复核校对,技术人员复核预留孔洞位置,保证模
板位置及预留孔洞位置准确无误。
5。混凝土浇筑
垫石浇筑施工前再次检查,确保模板底面清洁、无杂物,砼振捣过程中确保密实,直至
编制人 接收单位
复核人 接收人
技术交底书
编号:
中铁十二局集团建安工程公司
主送单位
日期
宁安铁路第一分项目部

高铁垫石技术经验交底手册

高铁垫石技术经验交底手册
8、垫石施工完毕,标出各墩台的梁端线及锚栓孔位置。暂不架梁的锚栓孔或其它预留孔,应排除积水将孔口封闭。
四、质量验收标准
模板允许偏差和检验方法
序号
项目
允许误差(mm)
检验方法
1
表面平整度
3
1m靠尺检查不少于5处
2
相邻模板错台
1
尺量检查不少于5处
3
同一梁端两垫石高差
2
测量检查
4
墩台支承垫石顶面高程
0
-5
3、设专人对模板进行检查,发现问题及时整改;
4、施工用电由专业电工操作,严禁非专业人员进行操作,严格按照“一机、一闸、一箱、一漏保”的原则进行施工;
5、混凝土浇筑料斗每次装料不得超过0.5m3,安排专人负责,确保施工安全。
6、使用搬用模板时,要轻拿轻放。使用完毕后,要及时清理修整,涂油防锈、防腐。存放按要求按规格分类堆放,并做好防雨措施。
二、设计情况
新建商丘至合肥至杭州铁路(安徽、浙江段)站前工程SHZQ-3标刘家特大桥,起始里程DK80+340.53,终点里程DK91+633.27,全长11.292km。共349个桥墩,垫石尺寸为1.2m*2.4m,垫石高度41.5cm,当桥墩前后跨度均为24m梁时,垫石高度43cm。
3、施工技术要求
技术交底书
表格编号
1310
项目名称
商合杭站前3标项目经理部
第1页
共3页
交底编号
SHZQ3-1-
工程名称
新建商丘至合肥至杭州铁路
设计文件图号
商合杭商阜施桥-04-A-Ⅰ、B-Ⅰ、C-Ⅰ、TJQZ-8360安装图
施工部位
墩顶支承垫石施工
交底日期

高铁桥梁垫石技术交底

高铁桥梁垫石技术交底
四、质量标准及注意事项
(一)质量标准
1、钢筋施工注意事项:
钢筋骨架的制作和安装允许偏差:主筋间距±10mm、轴线偏位5mm、顶面高程±1mm主体结构质量零缺陷。钢筋制作及安装就位后各项偏差值严格控制在规定之内钢筋骨架顺直。各部位钢筋结构布置形式,长度及保护层厚度严格按照交底施工。钢筋质量必须经验收合格后方可使用。
3、混凝土灌注及养护
在一般气温情况下,混凝土养护在灌注后10~12h内开始进行。在平均气温高于+5oC的条件下,可采用湿养,即利用透明塑料将垫石全部包裹,再利用塑料桶底部开小孔,使水不断滴出,并顺延垫石四周均匀的流至墩身四周,起到养护作用,换水频率以保持混凝土表面湿润状态为宜,直到规定养护时间。对已进入冬期施工时,采用土工布全部包裹蓄热养护。
4、模板拆除
非沉重侧模板应在混凝土强度能保证其表面及棱角不致因拆模而受到损坏时方可拆除。拆除时应辅以汽车吊配合,利用吊车提拉力,再辅以人工轻击模板达到拆模目的,杜绝重击模板致使模板变形,拆模后应及时用2m平整度尺对模板平整度进行量测,发现模板平整度超过1mm时应立即对模板进行校正,模板若无变形,及时进行清污,并涂抹液压油,以防模板锈蚀。
2、施工流程图:
二:施工准备
1、浇注混凝土前,应对模板尺寸、钢筋、锚栓孔等加以检查,发现问题及时处理。
2、 浇注混凝土前将模板内的杂物和钢筋上的油污等清除干净。当模板有缝隙和孔洞时,应予堵塞。
3、检查附着式振动器、控制柜及插入式振动棒是否处于良好状态。
4、垫石模板内部的墩身顶面应凿毛处理,凿毛深度为10~15mm,密度为1m2不少于250个。
2、模板施工注意事项:
1)垫石模板拼装前应打磨,使其接缝隙处平整光滑,模板内表面无绣。
2)在地面上把模板分层连接,接缝处用钢板胶粘接、打磨。

支承垫石技术交底

支承垫石技术交底

新建铁路吴忠至中卫施工技术交底纪要(二级交底)工程项目:支承垫石交底编号:记录者:(签字)交底者:(签字)日期:单位:吴忠至中卫铁路第七项目部经理部交底记录工程名称桥梁工程分部(分项)工程垫石交底项目支承垫石施工图纸名称、图号交底内容一、交底范围本交底适用于吴忠至中卫铁路里程DK112+170.86~DK124+845.4段支承垫石施工。

二、技术要求支座垫石是桥墩的重要承重结构,由它承受和传递由桥梁上部传来的集中荷载。

为保证支座垫石的的施工质量,满足设计要求,现将支座垫石施工有关技术要求交底如下:1、垫石及支座参考图纸:直坡实心墩,45:1实心墩参考《双线简支箱梁圆端形实体桥墩参考图(吴中施桥参02-I)》;空心墩参考《双线简支箱梁圆端形空心桥墩参考图(吴中施桥参02-II)》(60+100+60)m连续梁参考《双线连续梁圆端形空心桥墩参考图(吴中施桥参04-II)》支座类型32m简支箱梁参考《铁路桥梁球形支座TJQZ-8360》2013版支座类型连续梁参考:《铁路桥梁球形支座TJQZ-8361》2013版2、管段内地震动峰值加速度取值为0.2g,对照相应图号施工。

3、支座设计竖向承载力32m箱梁5000KN,24m箱梁4000KN。

锚栓孔选用16mmPVC管,锚栓孔深度不小于51cm,24m梁锚栓孔不小于46cm。

三、施工流程(一)、测量复核1、支座垫石施工前必须按照桥梁设计图纸对已施工的桥墩中线、墩位进行施工复测,测量桥墩中线和水平位置、桥梁跨度是否符合设计要求。

2、测量复核墩顶标高是否符合要求。

3、检查支撑垫石钢筋网的位置是否正确。

4、按照设计尺寸进行放样,用墨线准确弹出立模边线。

(二)、支撑垫石施工1、墩顶凿毛:墩台顶混凝土用电锤进行凿毛,将上面的浮浆凿出,露处粗集料为准,垫石边线内全部凿毛,采用切割机沿垫石边线切割后,开始凿毛,保证边线平齐,便于立模。

若垫石预埋筋有锈蚀,必须进行除锈。

垫石施工技术交底

垫石施工技术交底

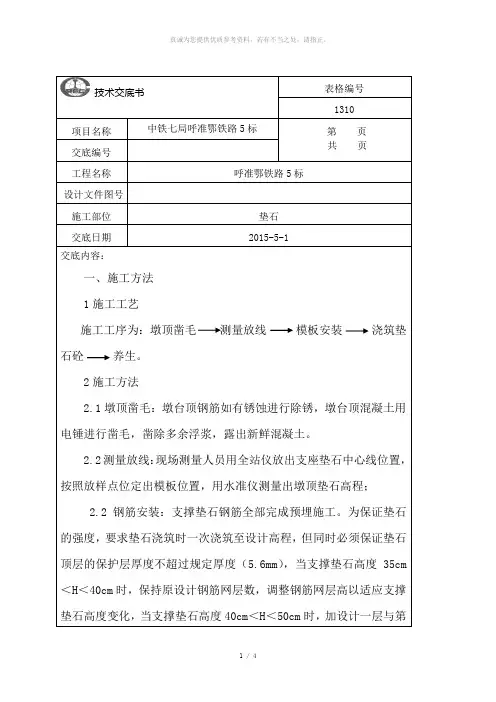

技术交底书表格编号
1310
项目名称中铁七局呼准鄂铁路5标第页
共页交底编号
工程名称呼准鄂铁路5标
设计文件图号
施工部位垫石
交底日期2015-5-1
交底内容:
一、施工方法
1施工工艺
施工工序为:墩顶凿毛测量放线模板安装浇筑垫石砼养生。

2施工方法
2.1墩顶凿毛:墩台顶钢筋如有锈蚀进行除锈,墩台顶混凝土用电锤进行凿毛,凿除多余浮浆,露出新鲜混凝土。

2.2测量放线:现场测量人员用全站仪放出支座垫石中心线位置,按照放样点位定出模板位置,用水准仪测量出墩顶垫石高程;
2.2钢筋安装:支撑垫石钢筋全部完成预埋施工。

为保证垫石的强度,要求垫石浇筑时一次浇筑至设计高程,但同时必须保证垫石顶层的保护层厚度不超过规定厚度(5.6mm),当支撑垫石高度35cm <H<40cm时,保持原设计钢筋网层数,调整钢筋网层高以适应支撑垫石高度变化,当支撑垫石高度40cm<H<50cm时,加设计一层与第。

垫石施工技术交底书

垫石施工技术交底书

垫石施工技术交底书摘要:本文档旨在对垫石施工技术进行详细的交底,以确保施工人员能够正确、高效地进行垫石工作。

通过本文档,施工人员将了解垫石施工的基本要求、材料选用、施工准备和具体操作步骤等内容,以提高工作质量,确保施工安全。

一、技术要求1. 垫石施工应符合相关规范和标准的要求,确保垫石稳定、牢固,能够满足设计和使用要求。

2. 施工过程中要注意工艺流程和施工工序的严格控制,确保工作按计划进行。

3. 施工人员要具备相应的职业技能和安全意识,做好个人防护,确保施工过程安全。

二、材料选用1. 垫石所用材料应符合相关标准要求,具有足够的强度和抗压能力。

2. 垫石选用的材料应具有良好的耐久性和抗老化能力,以确保垫石的长期稳定性。

3. 垫石材料的尺寸、形状和厚度应根据设计要求进行选择,确保施工质量。

三、施工准备1. 在进行垫石施工前,要进行现场勘测和测量,确保施工的准确性和规范性。

2. 需要准备相应的施工工具和设备,如铲子、锤子、水平仪等,以便进行施工操作。

3. 施工人员要了解现场的环境条件和可能的风险,做好施工前的安全预控措施。

四、施工操作步骤1. 清理和平整基础:先清理基础表面的杂物和泥土,保证基础平整无碎石等障碍物。

2. 填充垫石材料:用选定的垫石材料填充基础,按照设计要求进行分层填充,每层均匀、压实。

3. 压实垫石材料:利用压路机或手动压实工具对垫石材料进行均匀压实,确保垫石的密实性。

4. 整平和调整:使用水平仪等工具对垫石进行整平和调整,确保垫石表面水平稳定。

5. 保护和维护:对垫石进行保护和维护,及时清理杂物和雨水,保持垫石的稳定性和使用寿命。

五、安全注意事项1. 施工人员要严格遵守施工安全规范,穿戴好安全防护用品,如安全帽、防滑鞋、手套等。

2. 施工过程中要注意周围的安全环境,确保不会影响到他人的正常工作和生活。

3. 施工人员要了解和遵守应急预案,能够在紧急情况下迅速、有效地处理突发事件。

六、施工质量检查1. 施工结束后,要进行垫石的质量检查,包括垫石的平整度、密实度和稳定性等指标。

垫石施工(支座安装)技术交底

垫石施工(支座安装)技术交底

施技-20-1工程名称丁家沟公铁分离式立交桥分部工程垫石、支座交底项目垫石施工、支座安装图纸名称、图号见表格1、工期及主要工作量;构造、尺寸、限界要求:数量:4个左幅10、左幅12、右幅12、右幅14尺寸:见图纸2、主要设备、材料、构件的型号、规格和质量要求:满足现场施工要求3、技术要求和质量标准:见附页4、施工程序、主要施工方法和安全措施注意事项(包括“施工工艺”项目、“单项作业标准”项目、代号):施工程序:墩顶砼凿毛—钢筋绑扎—模板安装—支座下预埋钢板安装--支座安装(焊接)施工方法:见附页安全措施:见附页见附图交底人姓名职务时间接底人姓名职务时间注:此表写不下可用附页。

如质量、安全措施注意事项写不下用施技20-2填写。

交底内容:一、测量放线垫石精确放样,确定垫石四角点位置,测定高程。

二、垫石施工施工方法及注意事项:垫石精确放样完成后,对墩顶部分进行凿毛处理,并用空压机将碎渣清除。

因垫石部分钢筋已在墩身施工时预埋,再将剩余部分钢筋绑扎完成。

根据垫石放样及尺寸大小,安装垫石模板。

支座下预埋钢板安装,在垫石砼施工前将钢板顶面标高按垫石顶设计标高控制,将其固定好后,进行40混凝土施工,注意砼振捣质量。

三、支座安装垫石顶部安装连续梁永久支座。

支座安装时在垫石预埋的铁板上进行焊接安装。

四、安全措施1、进入施工现场作业的施工作业人员必须按规定佩带好劳动保护用品。

2、操作人员必须按本工种安全技术操作规程进行作业。

3、高空作业必须做好高空防范措施,如安全带、安全帽等。

4、吊装作业时,吊车作业半径内不得站人或进行其他的工作。

地面作业人员必须佩带安全帽。

5、做好班前安全教育,班后总结工作。

五、质量措施1、钢筋的制作及绑扎,支座安装等要严格按图纸施工,其他预埋件均应满足规范要求。

2、支座安装应注意标高及支座方向控制,设专人检查,以免造成返工。

3、混凝土浇筑时,应注意混凝土的浇筑速度及浇筑质量,防止漏振、蜂窝、麻面等现象发生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

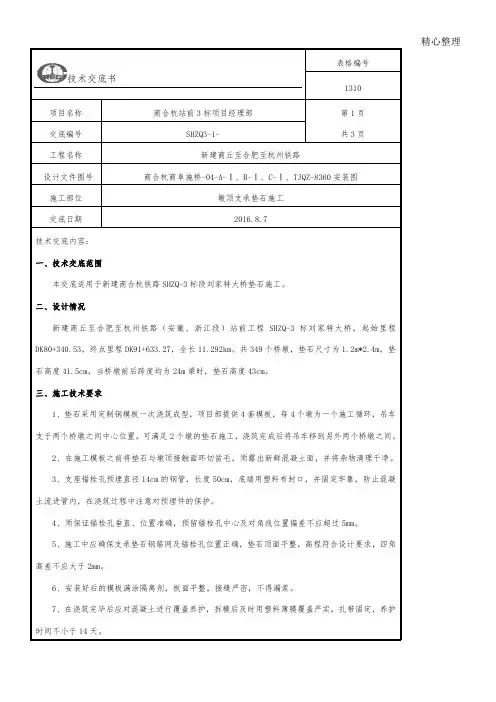

表格编号技术交底书
1310 项目名称商合杭站前3标项目经理部第1页
共3页交底编号SHZQ3-1-
工程名称新建商丘至合肥至杭州铁路
设计文件图号商合杭商阜施桥-04-A-Ⅰ、B-Ⅰ、C-Ⅰ、TJQZ-8360安装图
施工部位墩顶支承垫石施工
交底日期2016.8.7
技术交底内容:
一、技术交底范围
本交底适用于新建商合杭铁路SHZQ-3标段刘家特大桥垫石施工。

二、设计情况
新建商丘至合肥至杭州铁路(安徽、浙江段)站前工程SHZQ-3标刘家特大桥,起始里程DK80+340.53,终点里程DK91+633.27,全长11.292km。

共349个桥墩,垫石尺寸为1.2m*2.4m,垫石高度41.5cm,当桥墩前后跨度均为24m梁时,垫石高度43cm。

三、施工技术要求
1、垫石采用定制钢模板一次浇筑成型,项目部提供4套模板,每4个墩为一个施工循环,吊车支于两个桥墩之间中心位置,可满足2个墩的垫石施工,浇筑完成后将吊车移到另外两个桥墩之间。

2、在施工模板之前将垫石与墩顶接触面环切凿毛,须露出新鲜混凝土面,并将杂物清理干净。

3、支座锚栓孔预埋直径14cm的钢管,长度50cm,底端用塑料布封口,并固定牢靠,防止混凝土流进管内,在浇筑过程中注意对预埋件的保护。

4、须保证锚栓孔垂直、位置准确,预留锚栓孔中心及对角线位置偏差不应超过5mm。

5、施工中应确保支承垫石钢筋网及锚栓孔位置正确,垫石顶面平整,高程符合设计要求,四角高差不应大于2mm。

6、安装好后的模板满涂隔离剂,板面平整,接缝严密,不得漏浆。

7、在浇筑完毕后应对混凝土进行覆盖养护,拆模后及时用塑料薄膜覆盖严实,扎带固定,养护时间不小于14天。
