垫石--技术交底

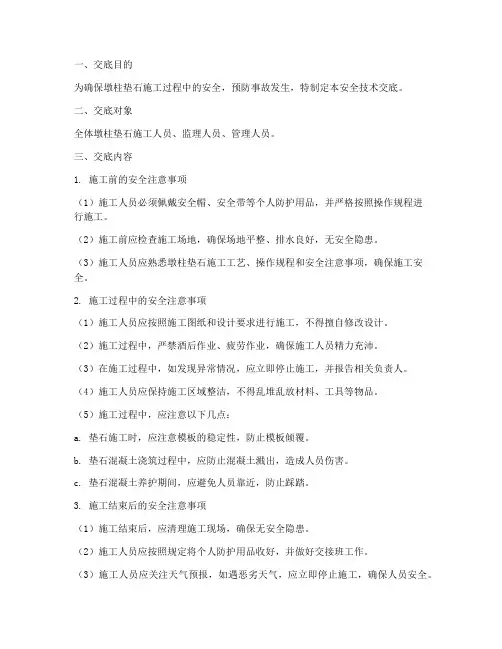

墩柱垫石安全技术交底模板

一、交底目的为确保墩柱垫石施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、交底对象全体墩柱垫石施工人员、监理人员、管理人员。
三、交底内容1. 施工前的安全注意事项(1)施工人员必须佩戴安全帽、安全带等个人防护用品,并严格按照操作规程进行施工。
(2)施工前应检查施工场地,确保场地平整、排水良好,无安全隐患。
(3)施工人员应熟悉墩柱垫石施工工艺、操作规程和安全注意事项,确保施工安全。
2. 施工过程中的安全注意事项(1)施工人员应按照施工图纸和设计要求进行施工,不得擅自修改设计。
(2)施工过程中,严禁酒后作业、疲劳作业,确保施工人员精力充沛。
(3)在施工过程中,如发现异常情况,应立即停止施工,并报告相关负责人。
(4)施工人员应保持施工区域整洁,不得乱堆乱放材料、工具等物品。
(5)施工过程中,应注意以下几点:a. 垫石施工时,应注意模板的稳定性,防止模板倾覆。
b. 垫石混凝土浇筑过程中,应防止混凝土溅出,造成人员伤害。
c. 垫石混凝土养护期间,应避免人员靠近,防止踩踏。
3. 施工结束后的安全注意事项(1)施工结束后,应清理施工现场,确保无安全隐患。
(2)施工人员应按照规定将个人防护用品收好,并做好交接班工作。
(3)施工人员应关注天气预报,如遇恶劣天气,应立即停止施工,确保人员安全。
四、应急措施1. 如发生人员受伤事故,应立即停止施工,并立即拨打急救电话。
2. 事故发生后,应及时上报相关负责人,并按照规定进行处理。
3. 加强现场巡查,及时发现并消除安全隐患。
五、总结墩柱垫石施工是一项重要的工程环节,为确保施工安全,全体施工人员必须严格遵守本安全技术交底,共同营造安全、有序的施工环境。
垫石施工技术交底书

垫石施工技术交底书
第一章前言
近年来,垫石施工技术在建筑行业中得到了广泛应用,成为了地面铺装的重要工艺之一。
本文档旨在对垫石施工技术进行详细介绍和交底,确保施工人员能够准确理解和掌握该技术,使施工工作能够按照预期顺利进行。
第二章施工前的准备工作
2.1 现场勘察
在进行垫石施工前,必须对施工现场进行仔细的勘察,评估地面的情况,包括地势、土壤类型、排水情况等。
根据勘察结果,制定对应的施工方案,确保施工过程中不会出现问题。
2.2 材料准备
垫石施工所需要的材料一般包括透水性好的砾石、砂石、填料等。
在施工前,要仔细检查材料的质量和规格,保证其符合要求,并且数量充足。
同时,还要做好材料的存放和管理工作,防止材料受潮或遭受损坏。
第三章施工工艺及步骤
3.1 地面准备
在进行垫石施工前,必须对地面进行彻底的清理和处理。
清除地面上的杂物和污垢,确保地面干净整洁。
对于有一定高低差的地面,还需要进行修整,使其平整,以便进行后续的施工工作。
3.2 基础处理
根据地面的情况,进行基础处理工作。
包括填砂、砂浆垫层、水泥砂浆底层等,以提供一个稳固的基础。
在进行基础处理时,务必确保每一步工作的质量,防止基础不牢固导致整个铺装的失效。
3.3 石材铺设
将准备好的石材按照设计要求进行铺设。
在铺设石材之前,先要对石材进行检查,确保其质量和尺寸规格符合要求。
在铺设过程中,要注意保持石材之间的间隙一致,并使用适当的胶黏剂固定石材,以提高整个铺装的稳固性。
3.4 石材压实。
垫石安全技术交底模板

一、工程名称:_________________________二、交底日期:____年__月__日三、施工单位:_________________________四、分项工程名称:垫石施工五、交底提要:为确保垫石施工安全,现将垫石施工的安全技术措施和要求进行交底,请各参建单位认真执行。
六、交底内容:1. 施工前的准备工作:(1)对施工人员进行安全技术培训,确保施工人员掌握垫石施工的安全操作规程。
(2)检查施工设备、工具是否完好,如有损坏及时更换。
(3)了解施工现场的地质条件,确保垫石施工的稳定性。
2. 施工过程中的安全措施:(1)施工人员必须佩戴安全帽、安全带、防滑鞋等防护用品。
(2)施工前,对施工现场进行清理,确保无障碍物。
(3)在施工过程中,禁止无关人员进入施工区域。
(4)施工人员应遵守操作规程,不得擅自改变施工顺序和方法。
(5)施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
3. 垫石材料及施工要求:(1)垫石材料应选用强度高、耐久性好的材料,如天然石材、混凝土等。
(2)垫石厚度应符合设计要求,确保结构稳定。
(3)垫石表面应平整,无明显裂缝。
4. 施工过程中的注意事项:(1)在施工过程中,密切关注垫石变形、开裂等情况,发现问题及时处理。
(2)施工过程中,确保垫石与基础紧密结合,防止因垫石松动导致结构损坏。
(3)施工过程中,注意保护施工现场环境,不得随意堆放材料、废弃物。
七、验收标准:1. 垫石表面平整,无明显裂缝。
2. 垫石与基础紧密结合,无松动现象。
3. 施工过程中无安全事故发生。
八、施工完成后,各参建单位应共同对垫石施工进行验收,确保工程质量。
九、本安全技术交底自发布之日起实施,如有未尽事宜,由施工单位根据实际情况进行补充和完善。
施工单位:_________________________项目负责人:_________________________安全员:_________________________备注:请各参建单位认真学习本安全技术交底,确保垫石施工安全、顺利进行。
支承垫石技术交底

新建铁路吴忠至中卫施工技术交底纪要(二级交底)工程项目:支承垫石交底编号:记录者:(签字)交底者:(签字)日期:单位:吴忠至中卫铁路第七项目部经理部交底记录工程名称桥梁工程分部(分项)工程垫石交底项目支承垫石施工图纸名称、图号交底内容一、交底范围本交底适用于吴忠至中卫铁路里程DK112+170.86~DK124+845.4段支承垫石施工。
二、技术要求支座垫石是桥墩的重要承重结构,由它承受和传递由桥梁上部传来的集中荷载。
为保证支座垫石的的施工质量,满足设计要求,现将支座垫石施工有关技术要求交底如下:1、垫石及支座参考图纸:直坡实心墩,45:1实心墩参考《双线简支箱梁圆端形实体桥墩参考图(吴中施桥参02-I)》;空心墩参考《双线简支箱梁圆端形空心桥墩参考图(吴中施桥参02-II)》(60+100+60)m连续梁参考《双线连续梁圆端形空心桥墩参考图(吴中施桥参04-II)》支座类型32m简支箱梁参考《铁路桥梁球形支座TJQZ-8360》2013版支座类型连续梁参考:《铁路桥梁球形支座TJQZ-8361》2013版2、管段内地震动峰值加速度取值为0.2g,对照相应图号施工。
3、支座设计竖向承载力32m箱梁5000KN,24m箱梁4000KN。
锚栓孔选用16mmPVC管,锚栓孔深度不小于51cm,24m梁锚栓孔不小于46cm。
三、施工流程(一)、测量复核1、支座垫石施工前必须按照桥梁设计图纸对已施工的桥墩中线、墩位进行施工复测,测量桥墩中线和水平位置、桥梁跨度是否符合设计要求。
2、测量复核墩顶标高是否符合要求。
3、检查支撑垫石钢筋网的位置是否正确。
4、按照设计尺寸进行放样,用墨线准确弹出立模边线。
(二)、支撑垫石施工1、墩顶凿毛:墩台顶混凝土用电锤进行凿毛,将上面的浮浆凿出,露处粗集料为准,垫石边线内全部凿毛,采用切割机沿垫石边线切割后,开始凿毛,保证边线平齐,便于立模。
若垫石预埋筋有锈蚀,必须进行除锈。
新垫石施工技术交底

新垫石施工技术交底一、前期准备工作:1.根据设计要求,清理施工区域,将垃圾、土壤等杂物清除干净。
2.对施工区域进行测量,并制定好施工方案。
确定垫石的种类、厚度和铺设方式等。
3.准备施工所需的工具和材料,包括垫石、胶粘剂、水泥、砂浆等。
二、施工步骤:1.将垫石从储存区域搬运到施工区域,并按照设计要求摆放好。
2.清理垫石表面的灰尘和污物,确保垫石表面干净。
3.制作胶粘剂,按照规定的比例将水泥和砂浆混合均匀,形成胶状物。
4.将胶粘剂均匀的涂抹在垫石的背面。
5.将涂抹了胶粘剂的垫石放置在施工区域,并用脚下压实。
6.使用水平仪来调整垫石的水平度,确保每块垫石的水平度一致。
7.使用水泥砂浆来填补垫石之间的缝隙,确保垫石之间的接缝紧密。
8.检查每块垫石是否牢固,如有松动的情况,及时进行修复。
9.施工完毕后,清理施工区域,将工具和材料整理妥当。
三、施工注意事项:1.施工过程中,要避免危险因素的存在,确保施工人员的人身安全。
2.施工现场要保持整洁,避免垃圾和材料堆放乱七八糟,造成施工过程的混乱和安全隐患。
3.严格按照设计要求来进行施工,确保垫石的种类、厚度和铺设方式等与设计要求一致。
4.施工过程中,要严格按照胶粘剂的比例来调配,确保胶粘剂的黏合性和均匀性。
5.施工时要留意环境温度和湿度,避免影响胶粘剂的黏合效果。
6.施工前要对垫石进行充分的检查,如有质量问题,及时更换。
7.施工完毕后要对施工质量进行验收,确保垫石的质量符合设计要求。
8.施工完毕后,要对施工区域进行清理,并保持施工现场整洁。
以上为新垫石施工技术交底,希望施工人员能够按照以上步骤和注意事项进行施工,保证施工质量和人身安全。
如有问题,请及时向相关负责人提出。
垫石施工技术交底

技术交底书施工单位:中铁一局集团有限公司郑徐客运专线指挥部第三分部编号:工程名称虞城特大桥工程部位垫石施工里程DK219+355.945~DK230+599.785主要内容垫石施工技术1、测量放样支承垫石表面高程以及支座锚栓孔平面位置要求精度高,所以对测量的精度要求更高。
在墩身混凝土浇筑前,要求测出墩身纵横向中心轴线,并在墩身模板上做明显的、准确的、固定的标志。
在墩身混凝土施工工程中,经常测量标志点,检查模板是否变形或发生位移。
在墩身混凝土浇筑到操作空间底部时,进行墩身纵横向中心轴线检查,合格后进行支承垫石钢筋网片安装。
特别注意不等跨墩横向垫石中心线距横向桥墩中心线有10cm 纵向偏心距,偏徐州或者偏郑州方向每次放样时仔细核对图纸,分别作“偏徐州10cm”或“偏郑州10cm”的标记,最后利用墩身纵横向中心线通过绷线法和尺量确定钢筋网片、预留支座锚栓孔的平面位置。
2、支座锚栓孔的预留(1)支座锚栓预留孔采用PVC管预留,在顶帽施工安装支承垫石钢筋网片时同时安装。
(2)预留孔洞定位必须准确,安装必须牢固。
在墩顶混凝土浇筑和振捣过程中,要频繁地检查PVC管的位置,如果发生偏移要及时调整。
在墩顶混凝土初凝前,要再次检查预留孔的平面位置和深度,如果不符合要求及时调整。
(3)支承垫石混凝土施工前,再次检查预留孔平面位置与深度,如果不符合要求必须先处理合格后才能浇筑支承垫石混凝土。
在支承垫石混凝土初凝前,要再次检查预留孔的平面位置和深度,如果不符合要求及时调整。
满足规范要求后适时拆除模具,清理空洞,检查位置、深度,进行二次处理。
(4)预留孔洞当年不能实现架梁,需要越冬时,必须采取封闭措施。
确保孔内不积水,避免冰胀破坏。
3、支承垫石钢筋网的制作与安装(1)支承垫石钢筋网在钢筋加工厂加工成型,用汽车运至现场后用吊车吊至墩顶安装,保证和墩身钢筋形成一个整体。
运输过程中在汽车中安置固定架,避免在汽车行使过程中,钢筋网片发生晃动、碰撞,保证网片不变形、不出现部分钢筋发生位移或扎头松散、脱落。
垫石施工(支座安装)技术交底

施技-20-1工程名称丁家沟公铁分离式立交桥分部工程垫石、支座交底项目垫石施工、支座安装图纸名称、图号见表格1、工期及主要工作量;构造、尺寸、限界要求:数量:4个左幅10、左幅12、右幅12、右幅14尺寸:见图纸2、主要设备、材料、构件的型号、规格和质量要求:满足现场施工要求3、技术要求和质量标准:见附页4、施工程序、主要施工方法和安全措施注意事项(包括“施工工艺”项目、“单项作业标准”项目、代号):施工程序:墩顶砼凿毛—钢筋绑扎—模板安装—支座下预埋钢板安装--支座安装(焊接)施工方法:见附页安全措施:见附页见附图交底人姓名职务时间接底人姓名职务时间注:此表写不下可用附页。
如质量、安全措施注意事项写不下用施技20-2填写。
交底内容:一、测量放线垫石精确放样,确定垫石四角点位置,测定高程。
二、垫石施工施工方法及注意事项:垫石精确放样完成后,对墩顶部分进行凿毛处理,并用空压机将碎渣清除。
因垫石部分钢筋已在墩身施工时预埋,再将剩余部分钢筋绑扎完成。
根据垫石放样及尺寸大小,安装垫石模板。
支座下预埋钢板安装,在垫石砼施工前将钢板顶面标高按垫石顶设计标高控制,将其固定好后,进行40混凝土施工,注意砼振捣质量。
三、支座安装垫石顶部安装连续梁永久支座。
支座安装时在垫石预埋的铁板上进行焊接安装。
四、安全措施1、进入施工现场作业的施工作业人员必须按规定佩带好劳动保护用品。
2、操作人员必须按本工种安全技术操作规程进行作业。
3、高空作业必须做好高空防范措施,如安全带、安全帽等。
4、吊装作业时,吊车作业半径内不得站人或进行其他的工作。
地面作业人员必须佩带安全帽。
5、做好班前安全教育,班后总结工作。
五、质量措施1、钢筋的制作及绑扎,支座安装等要严格按图纸施工,其他预埋件均应满足规范要求。
2、支座安装应注意标高及支座方向控制,设专人检查,以免造成返工。
3、混凝土浇筑时,应注意混凝土的浇筑速度及浇筑质量,防止漏振、蜂窝、麻面等现象发生。
垫石技术交底

5、支座预留孔建议采用Φ120mm×350mm的PVC管竖直预埋,管顶与垫石混凝土顶面齐平,如垫石钢筋与PVC管相冲的地方,调整垫石钢筋,确保预留孔平面位置和垂直度准确,安装好的PVC管要固定好,防止发生偏移或倾斜。
6、混凝土浇筑前,作业队伍应向技术组及监理工程师报检,经检查合格后方可进行下道工序。垫石混凝土设计C40混凝土,采用搅拌站集中拌合,现场吊车配合漏斗浇筑的办法,混凝土振捣使用小型混凝土振动棒,振捣时要注意,严禁振动棒碰触模板和预埋PVC管,并保证垫石混凝土振捣密实。
7、混凝土浇筑完后,采用土工布和防晒网覆盖,并安排专人洒水养生,在混凝土达到28天龄期后,方可结束养生。
1、加强对施工人员的安全教育。
2、汽车司机必须遵守交通规则,文明驾驶,礼貌行车,严禁酒后驾车。
3、高空作业,必须配备高空作业防护设施后方可上岗作业。
4、用电设备应实行一机一闸一漏一箱,漏电保护装置应与设备相配套,不得用一个开关直。夜间施工配足够的照明灯,电力线必须由电工人员架设及管理,开关须安设牢固,并设有漏电保护器。
二:施工范围
1、小孙庄特大桥111#墩-190#墩垫石施工。
三、施工方法
1、通过测量放线定出垫石的四个角点,沿着放样点位准确弹出垫石的外边缘线。
2、模板:垫石模板采用竹胶板,模板高度按照45cm进行加工模板安装前应进行打磨处理,打磨完毕刷油。浇筑混凝土前应采用水准仪或全站仪对模板进行校核并对监理报检,达到要求后方能浇筑混凝土,模板加固可采用在垫石模板周边打眼埋置钢筋的方法进行加固。垫石标高测量时需注意考虑显露纵坡的影响,施工时注意标高的控制。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
承压力≤5000KN
<1
承压力>5000KN
<2
垫石实测项目
序号
检查项目
规定值或允许偏差
检查方法和频率
1
轴线全方位
5
全站仪:支座垫石纵横方向检查
2
断面尺寸
±5
尺量:检查1个段面
3
顶面高程
±2
水准仪:检查中心及四角
4
顶面四角高差
1
5
预埋件位置
5
尺量:每件
3#桥支座型号
序号
墩号
支座位置
3、模板安装
模板采用12mm厚竹胶板支立,方木加固,确保模板尺寸正确、四周平整、光洁,模板拼装紧密。模板采用拉杆进行加固,保证模板稳定并便于拆卸。测量班将垫石顶标高定位于模板上,施工时垫石顶标高按低于设计标高5mm控制。
4、支座预留孔安装
支座预留孔按孔跨及直曲线形式预留,支座预留孔使用PVC材料现场预埋,ø10钢筋固定,必须保证浇注混凝土后支座预留孔的位置及深度不受混凝土振捣而改变。
115
493.159
14
z4
GPZ(Ⅱ)3.5SX
115
493.159
2、支座垫石顶面标高应严格控制。在平坡的情况下,同一片梁两端支座垫石水平面应尽量处于同一平面内,其相对误差不得超过2mm,在坡桥的情况下,梁底支座予预埋钢板应严格按图纸要求,按水平固定、安装、已达到“坡桥正做”的原则。
3、支座垫石顶面也要水平,应加强垫石支撑面混凝土的抹平工作,用较长直尺进行刮平,并随时检验其平整度。
205
498.847
7
2
z1
墩梁固结
\
497.229
8
z2
墩梁固结
\
497.214
9
3
z1
GPZ(Ⅱ)12.5SX
205
495.047
10
z2
GPZ(Ⅱ)12.5DX
205
495.032
11
4
z1
GPZ(Ⅱ)3.5SX
115493.159 Nhomakorabea12z2
GPZ(Ⅱ)3.5SX
115
493.159
13
z3
GPZ(Ⅱ)3.5DX
5、浇筑垫石砼
钢筋、模板、预留孔经检查合格后,进行砼浇筑。砼由拌合站集中拌合,插入式振捣器振捣。技术员全程监督浇筑过程,并通知试验室抽取样品做试块。砼浇筑时垫石顶面标高应严格控制(按低于设计标高5mm控制),必须保证不高于设计标高。并表面平整度(平整度允许偏差5mm)。
6、垫石养护
混凝土应该在浇筑后10~12小时内开始养护,初凝后洒水包塑料膜养护,塑料膜包裹要密实,养护期不少于14天。
4、为了提高预埋钢板的平整度,预防产生空鼓,须改进预埋钢板的工艺。预埋钢板面积较大时,应保证混凝土浇筑振捣质量,并适当设置溢出口,待溢出口溢出混凝土时才停止振捣。
五、施工过程注意事项
1、砼浇筑前垫石顶面标高应严格控制(按低于设计标高5mm控制),必须保证不高于设计标高。
2、为保证混凝土表面光泽及颜色一致,施工中将采用同一品牌的水泥及脱模剂,混凝土所用的水泥、砂、石、水、外加剂及混合材料的质量和规格,必须符合有关技术规范的要求,按规定的配合比施工、严格控制混凝土的坍落度、和易性及搅拌时间;选用有经验的工人进行混凝土振捣,既防止欠振影响混凝土强度、表面气泡,又避免因过振而产生的混凝土离析,更要杜绝漏振而产生蜂窝麻面等现象。
四、质量要求
1、严把原材料检验关,本工程所用的全部原材料进场前必须首先按照规范要求进行检验,不合格的原材料杜绝进入施工现场,合格的材料由实验室发合格通知书后方可进场。进场材料要设明显标记,以防混用。
支座安装施工质量目标分解
检查项目
规定值或允许偏差
支座中心与主梁中线(mm)
应重合,最大偏差<2
高程
符合设计要求
支座型号
支座高度
支座顶标高
1
0
z1
GPZ(Ⅱ)3.5SX
115
500.697
2
z2
GPZ(Ⅱ)3.5SX
115
500.697
3
z3
GPZ(Ⅱ)3.5DX
115
500.697
4
z4
GPZ(Ⅱ)3.5SX
115
500.697
5
1
z1
GPZ(Ⅱ)12.5SX
205
498.862
6
z2
GPZ(Ⅱ)12.5DX
六、安全环保控制要求
(1)施工便道应进行日常养护,保证晴雨通车,经常清扫、洒水,防止尘土飞扬。施工现场作业道路应保持平整、畅通、及时修复。设有明显准确的路标。
(2)机具、材料应做到“二整”:机械设备保持状态良好,外观整洁、停置整齐。
(3)施工材料堆放有序、存储规整合理,并插置标示牌。
(4)场区及施工围内的沟道、地面无废料、垃圾和油污,做到工完料清。
(5)施工现场应有负责人现场指导施工,现场指挥和技术人员要熟悉操作工艺、质量标准。
(6)确保工程有序施工,场内要有警示标牌、标识公告牌,建立健全安全生产岗位责任制,作业人员佩带安全帽,系安全绳。
(7)现场进行的各项施工操作,必须按交底内容进行,杜绝违章操作和野蛮施工。
编制:复核:审核:
3、不得出现露筋和空洞现象。
4、混凝土表面应平整、整洁,棱角线平直。
5、混凝土浇筑完成后,在初凝后尽快予以覆盖和洒水养护,覆盖时不得损伤或污染混凝土的表面。混凝土面有模板覆盖时,应在养护期间经常是模板保持湿润。
6、支座安装前在支座安装位置处刻划中心线,以方便支座就位后校正。
7、支座安装时,应防止支座出现偏压或产生过大的初始剪切变形。安装完成后,必须保证支座与上下部结构紧密接触,不得出现托空现象。
交底纪要
时间
地点
主要参加人员:李青、李强、杨文录、汪凯、刘杨杨、王栓林、郭文昌、王青亮、王东庆
主要议定事项:
1.宣读了3#桥支座垫石工程施工技术交底;
2.宣读了施工技术指南及规范、验收标准等;
3.宣读了支座垫石作业指导书;
4.讲解了支座垫石施工过程中的注意事项;
5.讲解了与支座垫石施工有关的其它事项。
7、支座安装
由测量人员放出每块支座垫石的位置坐标及高程,报请监理测量人员进行复核。将设计图上标明的支座中心位置标在支撑垫石及橡胶支座上,橡胶支座准确安放在支撑垫石上,要求支座中心线同支撑垫石中心线相重合。
箱梁采用GPZ(Ⅱ)型盆式橡胶支座。橡胶支座在安装前,应检查产品的合格证书中有关技术性能,如不符合设计要求时,不得使用。安装前将墩顶垫石处清理干净,并使其顶面标高符合设计要求
签到表
序号
姓名
序号
姓名
序号
姓名
交
底
方
1
被
交
底
方
1
11
2
2
12
3
3
13
4
4
14
5
5
15
6
6
16
7
7
17
8
8
18
9
9
19
10
10
20
技术交底书
单位:中铁二十二局集团有限公司贵州茅台酒扩建工程总承包指挥部二分部
交底
名称
中华片区横二路二段道路工程
桥梁支座垫石施工技术交底
施工
部位
3#桥支座垫石
交底
部门
工程部
交底人
三、施工方法
1、钢筋除锈
对锈蚀严重的钢筋,进行除锈。钢筋保护层大于5cm的加(同垫石顶面钢筋根数及间距的)ф12钢筋网片,保护层厚度小于3.5cm的进行调整。
2、测量放线:
测量班在墩顶放出墩中心线,项目部技术人员监督现场施工人员用墨线弹出垫石位置,按照放样点位定出模板位置,并用水准仪测量出垫石高程。
2、施工机具准备:断钢机、弯钢机、圆盘锯、手提电锯、打眼电钻、墨斗、电焊机、汽车泵、振动棒、及发电机等安装就位,检查机械设备是否完好。并在机械设备旁悬挂设备操作规程牌。
3、经自检钢筋规格、数量、尺寸、间距、排列布置合格后,报监理工程师验收,验收合格后进行下步模板施工工序,模板安装、加固完毕,经自检模板尺寸正确、接缝密贴、结构稳固,自检合格后,报请监理工程师验收,验收合格后进行下步浇筑混凝土施工工序。
交底
编号
接收
单位
接收人
交底
日期
交底内容:
一、适用范围
本交底适用于中华片区横二路二段道路工程3#桥桥梁支座垫石施工。
采用施工图纸图号为:桥施-Q3-(29-30)
二、工前检查
1、根据施工图纸、图纸会审及规范要求,由项目各工点提前做出各种规格、级别的钢筋、模板、GPZ(Ⅱ)3.5、GPZ(Ⅱ)12.5系列支座等原材计划,由工程部审核确认后,交项目物资部门组织分批进场。
