钻孔灌注桩塌孔的原因及处理方案

三、钻孔过程中常见问题原因分析及处理1.1塌孔1.1.1塌孔的原因分析塌孔是一种最常见的事故,在钻孔过程中或在成孔后都有可能发生,究其原因如下。
(1)泥浆稠度小,护壁效果差,出现漏水;或护筒埋置较浅,周围封堵不密实而出现漏水;或护筒底部土层厚度不足,护筒底部出现漏水,造成泥浆水头高度不足,对孔壁压力小。
(2)泥浆相对密度过小,水头对孔壁的压力较小。
(3)在松软的砂层中进尺过快,泥浆护壁形成较慢,孔壁渗水。
(4)钻进时中途停钻时间较长,孔内水头未能保持在孔外水位或地下水位线以上2.0m,降低了水头对孔壁的压力。
(5)提升钻头或掉放钢筋笼时碰撞孔壁。
(6)钻孔附近有大型设备或车辆振动。
(7)孔内水流失造成水头高度不够。
(8)清孔后未能及时灌注混凝土,放置时间过长。
1.1.2塌孔的预防措施(1)根据设计部门提供的地质勘探资料,对于不同的地质情况,选用适宜的泥浆比重,泥浆粘度和不同的钻进速度。
如在砂层中,应选用较好的造浆材料,加大泥浆稠度提高泥浆粘度以加强护壁,并适当降低进尺速度。
(2)在陆地上埋置护筒时,底部应夯填密实,护筒周围也要回填密实。
(3)水中振动沉入护筒时,根据地质资料,将护筒穿过淤泥及透水层,护筒衔接严密不漏水。
(4)由于汛期或潮汐水位变化大时,采取升高护筒,增加水头保证水头压力相对稳定。
(5)钻孔无特殊原因应尽量连续作业。
(6)提升钻头或掉放钢筋笼尽量保持垂直,不要碰撞孔壁。
(7)钻孔时尽量避免大型设备作业或车辆通过。
(8)灌注工作不具备时暂时不要清孔,降低泥浆比重。
1.1.3塌孔的处理(1)如为轻微塌孔,立即采取增大泥浆比重,提高泥浆水头,增大水头压力。
(2)塌孔不深时,可改用深埋护筒,护筒周围夯实,重新开钻。
(3)若发生严重塌孔,应马上用片石或砂类土回填,或用掺入不小于5%水泥砂浆的粘土回填,必要时将钻机移开,避免钻机被埋入孔内,待回填稳定后重钻.当回填后片石的岩面倾斜较大时,钻头易摆动,撞击护筒或孔壁,造成偏孔或塌孔、卡钻等现象,这时先选用小冲程进行冲击,待将孔底的浮土、凸出部分凿平出现平台后.再加大冲程转入止常冲程。
钻孔塌孔的处理方式

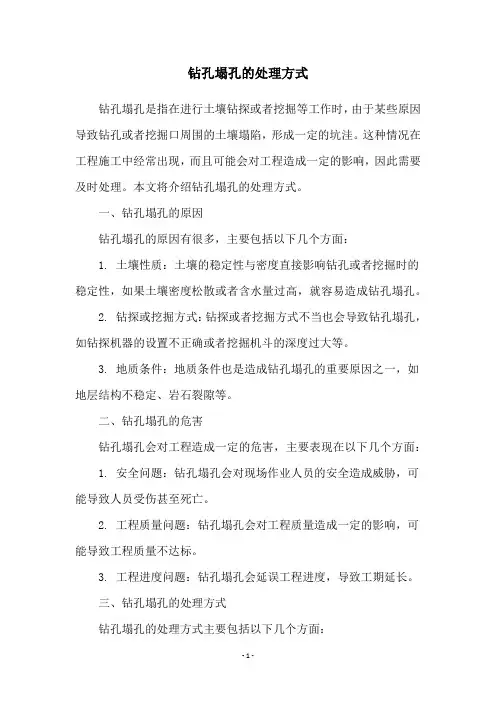

钻孔塌孔的处理方式钻孔塌孔是指在进行土壤钻探或者挖掘等工作时,由于某些原因导致钻孔或者挖掘口周围的土壤塌陷,形成一定的坑洼。
这种情况在工程施工中经常出现,而且可能会对工程造成一定的影响,因此需要及时处理。
本文将介绍钻孔塌孔的处理方式。
一、钻孔塌孔的原因钻孔塌孔的原因有很多,主要包括以下几个方面:1. 土壤性质:土壤的稳定性与密度直接影响钻孔或者挖掘时的稳定性,如果土壤密度松散或者含水量过高,就容易造成钻孔塌孔。
2. 钻探或挖掘方式:钻探或者挖掘方式不当也会导致钻孔塌孔,如钻探机器的设置不正确或者挖掘机斗的深度过大等。
3. 地质条件:地质条件也是造成钻孔塌孔的重要原因之一,如地层结构不稳定、岩石裂隙等。
二、钻孔塌孔的危害钻孔塌孔会对工程造成一定的危害,主要表现在以下几个方面: 1. 安全问题:钻孔塌孔会对现场作业人员的安全造成威胁,可能导致人员受伤甚至死亡。
2. 工程质量问题:钻孔塌孔会对工程质量造成一定的影响,可能导致工程质量不达标。
3. 工程进度问题:钻孔塌孔会延误工程进度,导致工期延长。
三、钻孔塌孔的处理方式钻孔塌孔的处理方式主要包括以下几个方面:1. 加固处理:加固处理是钻孔塌孔最常见的处理方式,主要是通过加固钻孔或者挖掘口周围的土壤,增强其稳定性。
加固方式有很多种,如加固桩、注浆加固等。
2. 排水处理:排水处理是指通过排除钻孔或者挖掘口周围的水分,减少土壤含水量,从而增强其稳定性。
排水方式有很多种,如水泵排水、地下水井等。
3. 填充处理:填充处理是指通过填充一定的材料,填补钻孔或者挖掘口周围的坑洞,从而平整地面。
填充材料有很多种,如砂土、石子等。
4. 转移处理:转移处理是指通过将钻孔或者挖掘口周围的土壤转移到其他地方,从而减少周围土壤的压力,增强其稳定性。
转移方式有很多种,如运输车辆转移、吊车转移等。
四、钻孔塌孔的预防措施钻孔塌孔是可以预防的,主要包括以下几个方面:1. 土壤检测:在进行钻探或者挖掘前,应对现场土壤进行检测,了解其稳定性和密度,从而选择合适的钻探或者挖掘方式。
旋挖钻孔灌注桩塌孔处理方案

旋挖钻孔灌注桩塌孔处理方案一、概述旋挖钻孔灌注桩是一种广泛应用于建筑工程中的基础形式。
然而,在施工过程中,可能会遇到塌孔问题,影响施工进度和工程质量。
本处理方案旨在为解决旋挖钻孔灌注桩塌孔问题提供指导。
二、处理方案1.停止钻进:一旦发现塌孔迹象,应立即停止钻进。
提钻撤离,确保人员和设备安全。
2.提钻撤离:在确保安全的前提下,将钻机提离孔位,避免造成进一步的损害。
3.填充物料:根据塌孔情况,可选择使用沙子、碎石等物料对塌孔进行填充。
填充物料的目的是为了防止再次塌孔。
4.重新钻进:在填充物料后,需等待一段时间让填充物沉降稳定,然后重新进行钻进。
5.调整方案:根据实际情况,可能需要调整钻孔方案,例如改变钻孔角度、深度等,以确保施工顺利进行。
6.关注地质:在施工过程中,应密切关注地质情况,了解地质条件对钻孔的影响。
如发现不良地质情况,应及时采取应对措施。
7.培训人员:对施工人员进行相关培训,提高他们对塌孔问题的认识和处理能力。
确保在遇到塌孔问题时能够迅速采取有效措施。
8.应急预案:制定针对塌孔问题的应急预案,以便在发生塌孔时能够迅速启动应急预案,最大限度地减少损失和影响。
三、总结本处理方案针对旋挖钻孔灌注桩塌孔问题提供了全面的解决方案。
在实际施工过程中,应严格执行本处理方案,确保施工质量和安全。
同时,加强人员培训和应急预案的执行力度,提高应对塌孔问题的能力。
在遇到特殊地质条件时,应提前采取相应措施,预防塌孔问题的发生。
通过实施本处理方案,相信能够有效解决旋挖钻孔灌注桩塌孔问题,为建筑工程的质量和进度提供有力保障。
桩基溶洞和塌孔处理方案

桩基溶洞和塌孔处理方案随着城市化进程的加快和土地资源的日益紧缺,地下空间的利用率越来越高。
然而,地下工程施工中的桩基溶洞和塌陷问题却一直困扰着地下工程的发展。
本文将探讨桩基溶洞和塌洞处理方案。
一、桩基溶洞处理方案桩基溶洞是指在泥岩、灰岩等可溶性岩石下方,水在地下侵蚀作用下所形成的洞穴。
桩基基础在条件允许的前提下通常是钻孔灌注桩和钢筋混凝土桩,这两种桩基在地下水环境下容易受到侵蚀,导致桩身空洞或管壳剥落,从而出现桩基溶洞问题。
面对这种问题,我们可以采取以下处理方式。
1、地质勘察:在地下工程施工前,一定要对待建区域进行细致的地质勘察。
勘察要包括岩土工程勘察和水文地质勘察。
通过勘察,查明地下水的水位、水流方向、水的化学成分等信息。
在地下水化学成分排出量较大的有毒物质建设下,特别要注意。
2、孔壁固结:在桩基孔洞出现之前,可以采取普通水泥浆注入孔道,或者使用高压注浆机将水泥和助剂注入孔洞。
孔洞中的水泥将填充孔壁,达到固结的目的。
3、运用回灌法:在孔道出现后,如果地下水排水条件不好,可以采用回灌法。
在钻孔前,在孔底挖一个径向排水槽,并与地下水进行沟通。
在钻孔过程中不断回灌水泥浆,达到填补孔洞的目的。
填洞后,进行静置时间,等待水泥完成硬化。
4、锚索护壁法:在孔道相对较大、洞壁垂直度较差的情况下,可以采用锚索护壁法。
在钻孔过程中,用颇具韧性和拉伸强度的合金钢锚索穿过孔壁固定,并钻孔注浆。
二、塌陷处理方案塌陷是指地下空洞突然发生破坏,导致地面陷落、坑洼。
造成塌陷形成的原因有很多,其中天然洞穴坍塌、地下井道涌水是最为常见的。
塌陷的处理方案如下:1、检查井道:在地下工程建成后,一定要进行定期检查。
检查地层岩性、孔壁的稳定度、孔口处的罐仓情况等。
同时,维护井道内的通风,保持井道内部持续的透气质量,避免异常情况下井道内空气中缺氧。
2、钻孔注浆:如果认为井道水流量大,洞穴拓宽、不可避免的会发生大坍塌,可以采用注浆法。
在井口上方的掘进坡台上引一支露天注浆钻机,在地面上使用钻机,支援井道中段。
旋挖钻孔灌注桩塌孔处理方案

旋挖钻孔灌注桩塌孔处理方案灌注桩是施工中常用的一种地基处理方式,它通过将混凝土灌注到地下孔洞中来加固地基。
然而,在实际的施工过程中,有时会出现灌注桩塌孔的情况,即灌注桩桩身内部的松散土层下沉,导致桩身稳定性降低,影响施工质量和工程安全。
为了解决这一问题,我们需要采取有效的处理方案。
本文将介绍一种旋挖钻孔灌注桩塌孔处理方案,以确保施工质量和工程安全。
1.问题分析当灌注桩遭遇松散土层时,桩身容易发生下沉,从而导致灌注桩的承载力下降,甚至影响到周围施工区域的稳定性。
因此,我们需要对灌注桩塌孔问题进行全面的分析和评估。
2.处理方案为了处理旋挖钻孔灌注桩塌孔问题,我们提出以下解决方案:2.1 土层固结采用土层固结技术,通过钻桩和联动注浆的方式,将松散土层固结,提高地基的稳定性。
具体操作步骤如下:(1)钻孔:根据工程要求,在灌注桩周围遇到松散土层的位置进行钻孔,确保孔洞与灌注桩相连。
(2)注浆:使用合适的注浆材料,将浆液注入到钻孔孔洞中,并控制注浆压力和浆液流速,确保土层得到充分灌浆和固结。
2.2 补充灌注补充灌注是指在已存在塌陷的灌注桩中再次进行灌注,以强化灌注桩的承载力和稳定性。
具体操作步骤如下:(1)开凿陷孔:在塌陷部分上方切割一定的孔洞,以便进行后续的灌注。
(2)加固桩体:在已开凿的孔洞中,使用高强度混凝土进行再次灌注,确保灌注桩的稳定性。
3.施工注意事项在实施旋挖钻孔灌注桩塌孔处理方案时,需要注意以下几点:3.1 施工监控在处理过程中,需要进行实时监控,确保处理效果达到设计要求。
监控内容包括灌注桩的承载力、桩身沉降情况等。
3.2 施工技术施工中需严格按照工序操作,并采取合理的施工技术和设备,以确保灌注桩的质量和稳定性。
3.3 质量检查完成处理后,进行质量检查,包括对灌注桩的外观质量、力学性能等方面进行检测,确保灌注桩的安全可靠。
4.结论通过采取土层固结和补充灌注的处理方案,可以有效解决旋挖钻孔灌注桩塌孔问题。
钻孔灌注桩塌孔处理方案

钻孔灌注桩塌孔处理方案一、塌孔情况分析。
咱这钻孔灌注桩塌孔了,可不得先好好瞅瞅是咋回事嘛。
一般来说呢,可能是地质条件不好,像那些软土、流沙啥的,就像盖房子地基没选好一样,容易出乱子。
还有可能是咱钻孔的时候操作不当,比如说泥浆的比重没调好,太稀了就像水一样,根本护不住孔壁,那孔壁可不就塌了嘛。
再就是钻孔速度太快了,就像一个人赶路太急,容易摔跤一样,孔壁也受不了这么快的折腾呀。
二、处理前的准备工作。
1. 先把现场清理干净。
就像收拾屋子一样,把那些因为塌孔掉进去的土啊、石头啊之类的东西都清理出来,这样我们后面干活才方便。
而且还得把钻孔设备检查一下,看看有没有被塌孔给弄坏的地方,要是有,赶紧修或者换零件。
2. 调配好泥浆。
这泥浆可是关键呢。
我们得把泥浆的比重、粘度啥的都调到合适的数值。
就好比做饭,各种调料比例得对,这泥浆比重合适了才能好好地护住孔壁。
一般来说,要是地质比较差的话,泥浆就得稠一点,就像给孔壁穿上厚厚的棉袄一样,让它稳稳当当的。
三、具体处理方法。
1. 回填重钻法。
如果塌孔不是特别严重,就像一个小伤口一样,那我们可以采用回填重钻的方法。
把那些塌下来的土或者沙石清理一部分出来,然后往孔里回填一些粘性比较好的土或者低标号的混凝土,就像给孔壁重新打个补丁一样。
等回填的材料凝固得差不多了,再重新钻孔。
钻孔的时候就得小心点了,速度要控制好,就像绣花一样,慢慢钻,同时还要密切关注泥浆的情况,保证它能好好地保护孔壁。
2. 护筒跟进法。
要是塌孔比较严重,就像房子的墙塌了一大块,那我们就得用护筒跟进法了。
这个护筒就像一个大保镖一样,保护着孔壁。
我们把护筒下到塌孔的地方,然后继续钻孔。
在这个过程中,也要注意护筒的垂直度,要是护筒歪了,那可就麻烦了,就像保镖站歪了,保护不到位呀。
而且还要不停地往孔里补充泥浆,让护筒内外的压力平衡,这样才能保证孔壁不会继续塌。
3. 灌注混凝土法(适用于接近成孔时塌孔)要是钻孔都快完成了,突然塌孔了,这时候就像比赛快到终点出状况了。
钻孔灌注桩塌孔的处理办法
钻孔灌注桩塌孔的处理办法
钻孔灌注桩施工中,常出现塌孔、涌水等问题。
一般情况下,回填粘土、筑岛等方法可以解决这些问题。
但在二级公路No.14标段K106+191张河沟4~20m2#中桥,2#墩的基桩施
工中,这些方法无法解决涌水、塌孔问题。
该桥共4孔,先进行3#墩与4#台基桩施工,钻进与灌注
都十分顺利。
但在完成2#墩3#桩的钻进任务后,发现从孔底
向上涌水现象,共塌孔8m,并出现大量涌水,无法继续施工。
经过回填粘土50m3处理后,仍出现涌水现象。
为了解决这个问题,决定在2#墩2#桩位进行试验性钻孔。
试验结果表明,涌水属于层位水,水压较大,且位于卵石土层下与砂岩交界处,高程19.8m。
采用钢护筒与草袋提高水头
3.5m时,仍不能将孔下涌水压住,证明采用筑岛法3.5m高仍
不能满足要求。
因此,决定采取以下处理措施:将试验桩(2#墩2#桩)回填;2#墩进行填土筑岛2~3m高,以提供工作面与提高水头。
钻孔灌注桩塌孔事故的分析及补强
钻孔灌注桩塌孔事故的分析及补强在建筑工程和桥梁工程等领域,钻孔灌注桩作为一种常见的基础形式,因其承载能力高、施工适应性强等优点而被广泛应用。
然而,在钻孔灌注桩的施工过程中,塌孔事故时有发生,不仅会影响施工进度,还可能对工程质量和安全造成严重威胁。
因此,对钻孔灌注桩塌孔事故进行深入分析,并采取有效的补强措施,具有重要的现实意义。
一、钻孔灌注桩塌孔事故的原因分析(一)地质条件复杂施工区域的地质条件是导致塌孔的重要因素之一。
如地层中存在流沙层、淤泥层、松散砂层等不良地质,其稳定性较差,在钻孔过程中容易发生坍塌。
(二)泥浆性能不佳泥浆在钻孔灌注桩施工中起着护壁的关键作用。
如果泥浆的比重、黏度、含砂率等指标不符合要求,无法形成有效的护壁膜,就难以承受孔壁周围的土压力和水压力,从而引发塌孔。
(三)钻孔速度过快在钻孔时,如果钻进速度过快,钻头对孔壁的扰动过大,会破坏孔壁的稳定性,导致塌孔事故的发生。
(四)护筒埋设不当护筒的埋设深度不足或埋设不牢固,无法有效地隔离地表水和保持孔内水头高度,容易使孔壁受到冲刷和浸泡,增加塌孔的风险。
(五)施工操作不当施工人员在操作过程中,如果没有按照规范进行施工,例如提钻时碰撞孔壁、清孔时方法不当等,都可能引起孔壁坍塌。
二、钻孔灌注桩塌孔事故的危害(一)影响工程进度塌孔事故发生后,需要对孔进行处理和修复,这会导致施工停滞,延长工期,增加工程成本。
(二)降低桩的承载能力塌孔会使桩周土体的结构受到破坏,影响桩与土体之间的摩擦力和端承力,从而降低桩的承载能力,给工程的安全性带来隐患。
(三)增加施工成本处理塌孔事故需要投入大量的人力、物力和财力,包括重新钻孔、填充材料、增加护壁措施等,导致施工成本大幅增加。
三、钻孔灌注桩塌孔事故的预防措施(一)做好地质勘察在施工前,对施工区域进行详细的地质勘察,了解地层的分布和性质,为制定合理的施工方案提供依据。
(二)优化泥浆性能根据地质条件和施工要求,调配合适的泥浆,确保泥浆具有良好的护壁性能。
孔桩塌孔处理方法
孔桩塌孔处理方法嘿,朋友们!咱今天就来聊聊孔桩塌孔这档子事儿。
你说这孔桩塌孔啊,就好像是一个调皮的小孩,时不时就给你闹出点乱子来。
咱先说说这塌孔是咋回事儿。
就好比你挖个坑,正挖着呢,那土啊突然就哗啦啦地往下掉,这坑就变得不那么安稳了,这就是塌孔啦。
那遇到这种情况可咋办呢?别急,咱有办法!就像你走路遇到个小坑,你得先看看这坑有多深多大吧。
咱得赶紧观察观察塌孔的情况,看看严重不严重。
要是不严重,那咱就赶紧把那些松动的土给清理掉,就像把家里的垃圾打扫干净一样。
然后呢,给它加固一下,让它别再那么容易塌啦。
可以用些木板啊、钢梁啊什么的,把它撑起来,就好像给它穿上了一层坚固的铠甲。
要是塌孔比较严重呢?那咱就得动动脑筋啦!就好像你面对一道很难的数学题,得想个巧妙的办法来解决。
咱可以往孔里灌些水泥浆啊,让那些土变得更结实,就像给它打了一针“强心剂”。
或者呢,咱重新设计一下施工方案,换个更稳妥的办法来挖孔桩,就像是换条路走,说不定能走得更顺畅呢。
你想想啊,要是不处理好这孔桩塌孔,那后果可不堪设想啊!就好比盖房子根基没打好,那房子还能稳当吗?那不得摇摇晃晃的啊。
咱可不能让这种事情发生,对吧?咱还可以学学那些有经验的老师傅们,他们遇到这种情况那可是有一套一套的办法呢。
他们就像老中医一样,望闻问切,一下子就能找到问题的关键所在。
咱多跟他们取取经,多学学他们的经验,以后再遇到这种事儿咱也不慌啦。
而且啊,咱平时施工的时候也得注意,就像咱每天要好好吃饭一样。
不能马马虎虎的,得把各项工作都做到位。
比如说挖孔的时候别挖得太快啦,要慢慢来,就像跑步一样,得保持好节奏。
还有啊,要随时注意观察孔内的情况,一有不对劲的地方赶紧采取措施,可别等问题严重了才发现。
总之呢,孔桩塌孔不可怕,只要咱有办法,有耐心,有细心,就一定能把它处理好。
就像那句话说的:“办法总比困难多”嘛!咱可不能被这点小困难给吓倒,得勇敢地去面对它,解决它!让我们的孔桩稳稳当当的,为我们的工程打下坚实的基础!原创不易,请尊重原创,谢谢!。
钻孔灌注桩塌孔分析与处理
钻孔灌注桩塌孔分析与处理一、引言钻孔灌注桩是一种比较常用的深基础形式,具有承载力大、抗震性好等优点,因此在工程中得到了广泛的应用。
但是,在钻孔灌注桩的施工过程中,常常会发生塌孔现象,给工程带来一定的风险和不利影响。
本文将从塌孔的原因、塌孔的分类、塌孔的处理方法等方面进行分析和探讨。
二、塌孔的原因(一)浆液汽蚀现象当浆液在桩周围的土壤中形成了一个“隔水带”后,浆液含有的水分逐渐渗透到桩周土壤,使得土壤呈湿润状态。
随着时间的推移,离心作用下土壤中部分水和空气从土壤中排出,导致塌孔现象的发生。
(二)桩孔质量问题桩孔质量问题是导致钻孔灌注桩塌孔现象的另一个原因。
桩孔的洁净度、直径、深度、并且桩孔的底部是否与岩石层相接触等都会对桩孔的稳定性产生影响。
(三)地层松散地层松散是通常会导致钻孔灌注桩塌孔的三个原因之一。
首先,当在地层松散的地方进行施工时,土层会因为自身过于软弱而无法承受桩身的挤压力量,从而导致地层突然塌陷。
此外,如果地层的稳定性较差,自然因素如雨水、地震等都会对地层的稳定性产生影响,进而导致塌孔现象的发生。
三、塌孔的分类(一)沉降当钻孔灌注桩发生沉降时,土壤会呈现整体下沉的状态,造成浅部的桥梁、房屋、道路等原有建筑物被影响的现象。
(二)塌陷塌陷是指在一定条件下,地层突然失稳的现象。
塌陷不仅会对建筑物造成影响,还会对周围地区的环境造成影响。
(三)侧喷侧喷指的是出现在钻孔灌注桩施工过程中的一个现象,当施工浆液进入桩孔,呈现充实状态后,一旦出现孔壁破裂或孔口宽度过大,浆液会呈喷射状态向着周围泥土流动,导致施工现场环境污染以及建筑物安全隐患等。
四、塌孔的处理方法(一)从施工过程上进行优化从施工过程上进行优化是解决钻孔灌注桩塌孔现象的一种重要方式。
比如,提高施工中的控制精度、选择合适的钻孔灌注桩长度和直径等策略,可以有效地减少塌孔现象的发生。
(二)注浆加固注浆加固是一种较为常见的解决钻孔灌注桩塌孔问题的方法。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
桥梁钻孔桩施工中钢筋笼已安装好后塌孔处理0 XX工程的桩基在水深8米的长江边施工,桩径1.5米,桩长70米,由于江面潮汐影响,在终孔后正常安装钢筋笼结束,等待安装导管时发生塌孔,当时钢筋笼(长67米)无法拔起,外钢护筒下沉,在这情况下,为保证钻架工作平台的安全,只得回填孔位,待处理:
处理方法:
1、回填时用长江下游细水砂土回填,利于孔内密实。
2、等待三十天左右待孔稳定(期间施工其它桩基)。
3、用大于桩径二倍以上的钢护筒作外护筒,压至河床下1.8米左右。
4、用钢丝绳将钢筋笼固定在工作平台上,钢绳留一点(约10CM)空间。
5、将钻机对中(原中心线)。
6、利用钻机加工一个比钢筋笼内径小的钻头(以不挂钢筋笼为宜)钻进,可能在上部钻进时与钢筋笼不碰,但下部钻进时可能因碰钢筋笼会无法钻进,必须根据情况调整钻头直径。
直至将钻头钻到孔底为止。
7、钻进过程中泥浆浓度必须达1.8以上,必要时用水泥调浆。
8、关键的是在钢筋笼内的孔已形成后(虽然上下孔径不一,但必竟成“孔”了),这时钢筋笼还不能拉上来,主要是钢筋笼与孔壁的摩擦力很大,要克服这摩擦力必须清除钢筋笼周围的土壤,把孔径要扩大到设计孔径才能将钢筋笼拔起,所以要加工一个刷孔器,既刷掉土
壤又不被钢筋笼挂住,待刷到钢筋笼下口时,钢筋笼上口就会发现扣钢筋笼的钢绳预留量会拉紧,这时就可将钢筋笼逐段拉上来,最后用鼠笼式钻头将孔内的钢筋清理干净。
9、用标准钻头扫孔、清孔后重新下钢筋笼灌注水下砼。
