倒虹管施工方案03561

合集下载

倒虹管施工方法

倒虹管施工方法

倒虹管施工方法倒虹管,又称作反向虹吸管,是一种用于收集雨水的工程设施。

它利用地势高低差,通过管道将上层高地的雨水引流到地势低的地方。

倒虹管的施工方法是确保其正常运行的关键,下面将详细介绍倒虹管的施工方法。

一、前期准备工作在进行倒虹管施工之前,需要进行一些前期的准备工作。

1. 方案设计:根据具体场地情况,制定合理的倒虹管施工方案。

考虑输入和输出的位置、管道的材料选择等。

2. 土建工程:确定倒虹管的位置以及土地的准备工作,如挖掘准确的沟渠或水沟。

3. 材料准备:准备好所需要的材料,如倒虹管、连接管道、接头和阀门等。

二、施工过程1. 开挖沟渠:根据方案设计,使用挖掘机或手工工具开挖沟渠。

确保沟渠的宽度和深度能够容纳倒虹管。

2. 安装倒虹管:将倒虹管沿着沟渠顺利安装。

注意保持倒虹管的坡度,以确保雨水顺利流入倒虹管。

3. 安装连接管道:根据方案设计,将连接管道安装到倒虹管的出口。

确保连接管道与倒虹管之间的接头紧密连接,以避免漏水。

4. 测试和调整:安装完倒虹管后,进行测试和调整。

向倒虹管输入一定量的水,观察水流是否顺畅。

如果发现问题,及时进行调整和修复。

5. 固定和覆盖:当倒虹管正常运行后,需要将其固定在地面上,以确保其稳定性。

然后,在倒虹管上方覆盖土壤和植被,以保护倒虹管并提供更好的排水效果。

三、维护与管理倒虹管施工完成后,需要进行维护与管理,以确保其长期运行有效。

1. 定期清理:定期清理倒虹管和连接管道,以清除可能堵塞的杂物和泥沙。

2. 检查管道漏水:定期检查倒虹管和连接管道是否存在漏水情况,及时进行修复。

3. 监测和记录:建立倒虹管的监测与记录机制,及时掌握倒虹管运行情况,并记录每次检查和维修的结果。

4. 消除障碍物:确保倒虹管周围没有堆放垃圾等障碍物,保持倒虹管的畅通。

5. 定期维护:定期维护倒虹管,包括涂漆、更换损坏的部件等,以延长其使用寿命。

总结:倒虹管施工方法是确保倒虹管正常运行的重要步骤。

倒虹管施工方案

倒虹管施工方案

倒虹管施工方案
1、概述
本期项目设污水处理装置一座,设三座倒虹管,近期污水处理装置A处理后排入临江路及预留的污水管;远期直接排入临江路已预留的污水管道。

2、挖沟槽
挖沟槽采用挖沟的方法,充土先放至离沟槽15πι处,待管道完成后,再进行处理。

3、管座基础
(1)碎石基础铺筑前,应先测量沟槽底标高及断面几何尺寸,是否满足设计要求,复核无误后,在进行浆砌片石基层。

(2)基层必须采用质地坚硬,无风化片石铺筑,铺筑完成后,进行标高复核。

经检查合格方准进入下道工序。

4、磴基础浇筑
(1)先立基础模板;
(2)在片石基础面上先铺筑第一层2-3Cm砂浆;
(3)彼先集中在岸上,利用脚手平台,挂串筒或用流槽进行浇筑。

浇筑碎必须做到振捣密实,表面平整,浇筑完毕后必须用麻袋覆盖浇水养护,待砂强度达到70%后,方可安装铸铁管。

5、安管
(1)管节安装后必须检查流水点及顺直度,不允许出现倒流水现象。

(2)管道与污水井结合砂浆必须密实,该处砂浆采用膨胀砂浆,以防接口
流水,与污水井结合处应将管子大头部截除,截除方法不准采用锤击,而采用锯割。

6、浇筑包管碎
(1)先立模板。

(2)碎先集中在岸上,利用脚手平台,挂串筒或用流槽的施工方法。

(3)硅浇筑完毕后采用麻袋覆盖浇水养护,待佐达到一定强度后,再用土回填。

倒虹钢管施工方案

倒虹钢管施工方案

倒虹钢管施工方案倒虹钢管施工方案是指利用光折射原理,将太阳光聚焦到一根竖直倒立的金属管内,从而实现采集太阳能的一种方法。

该施工方案的主要目的是提高太阳能的利用效率,减少能源的浪费。

一、施工前的准备工作1. 确定施工地点:选择一个光照充足且无遮挡物的地方,以保证充足的太阳能聚焦效果。

2. 确定倒虹钢管的材质和规格:根据倒虹钢管的使用需求和项目预算,选择合适的钢管材质和规格。

3. 设计施工方案:根据施工地点的特点和实际情况,设计合理的倒虹钢管布局和安装方案。

二、施工过程1. 准备工作:清理施工地点,保证施工现场的整洁,并确保施工人员的安全。

2. 安装倒虹钢管支架:按照设计方案,在选定位置上安装倒虹钢管支架,确保支架牢固可靠,并保持倒虹钢管的竖直。

3. 安装倒虹钢管:将倒虹钢管放入支架上,确保倒虹钢管与支架之间的接触紧密。

并根据需要,在倒虹钢管上设置适当的太阳能吸收材料,以提高能量聚焦效果。

4. 调整倒虹钢管位置:通过调整倒虹钢管的角度和位置,使其能够最大程度地捕捉到太阳光,并将光线聚焦到倒虹钢管内。

5. 监控系统安装:根据需要,安装倒虹钢管的监控系统,用于实时监测太阳能的采集效果和系统的运行情况。

6. 完善施工工程:检查施工工程是否完善,并做好防护工作,确保倒虹钢管系统的安全运行。

三、施工后的维护和管理1. 定期检查:定期检查倒虹钢管系统的支架、倒虹钢管和吸收材料等是否正常,并及时修复和更换损坏部件。

2. 清理保养:定期清理倒虹钢管的内部和外部,保持其清洁和高反射率,以保证太阳能的正常采集效果。

3. 相关设施维护:定期检查和维护倒虹钢管系统的监控设备和相关设施,确保其正常运行。

4. 检修维护:根据实际情况进行倒虹钢管系统的检修和维护工作,确保系统的效率和稳定性。

通过以上施工方案的实施,倒虹钢管系统可以更好地捕捉到太阳能,提高太阳能的利用效率,为节约能源和保护环境做出贡献。

同时,合理的维护和管理可以延长倒虹钢管系统的使用寿命,确保其长期稳定运行。

倒虹管施工方案

倒虹管施工方案

倒虹管施工方案一、工程概况本段倒虹管位于五福支渠段处,管道长度130m,管材采用钢筋混凝土管,管径700mm,接口形式为承插橡胶圈及砂浆抹带接口,两侧为消力池、沉砂池与原有水渠设明渠,与原有水渠接通。

二、施工准备与临时设施:因本工程量小、时间紧、战线范围长且正值夏季给工程施工带来直接影响,因此我公司在施工前期准备和临时设施布置方面本着“安全第一,质量至上”的方针,满足施工需要,认真研究,熟悉图纸,保证施工质量,确保施工进度。

1、原材料供应:选择质量好、信誉高的供应商进行材料采购,确保工程有充足的材料使用(管材、阀、闸为甲供)。

2、水、电供应:因工程战线较长,无法满足水、电全部到位,采用1台125kw柴油发电机组作为临时供电设施,2台30kw发电机备用,日常维护有专人负责,水采用河道水净化沉淀后直接使用。

3、临设:距倒虹管沟槽边20m处设置小型拌和场并搭设简易施工棚用于设备、材料仓库,工人宿舍及管理人员用房租用民房。

三、施工方法1、操作流程:定位放样→清理草皮→围堰→抽水清淤→冲设井点→基坑挖土→人工清槽→垫层→钢筋→安管→模板→砼方包→养护→接口→回填土→拆除围堰→修复河道。

2、主要项目操作工艺:a、定位放样:经纬仪配合水准仪进行测量定位,设计好施工数据,精准度应符合规范要求。

b、清理草皮:人工清除土面杂草、河道内垃圾等,用挖掘机挖除腐植土30cm,放置沟槽范围外单独堆放,便于以后恢复耕地。

c、围堰:围堰中心线设在施工红线以外7m处各设两道围堰,围堰采用Φ300mm钢管桩,长8m,间距30cm,埋入河床深度2.5m,采用普通船只加装“金菱”牌4.5T柴油打桩机施工,围堰底宽12m,上口用25#槽钢横向与钢管桩焊接牢固间距1m;Φ16圆钢竖向与两侧钢管桩焊接牢固间距60cm,桩内衬毛竹片加彩条布并用编织袋装粘土码叠,堰心采用粘土填筑,以防渗水。

围堰在现水位以上边坡坡度为1:1,在标高+4.50m以上采用级配塘渣填筑并夯实,边坡干砌20cm 厚块石坡度1:1,围堰顶宽12m。

倒虹吸施工方案(3篇)

倒虹吸施工方案(3篇)

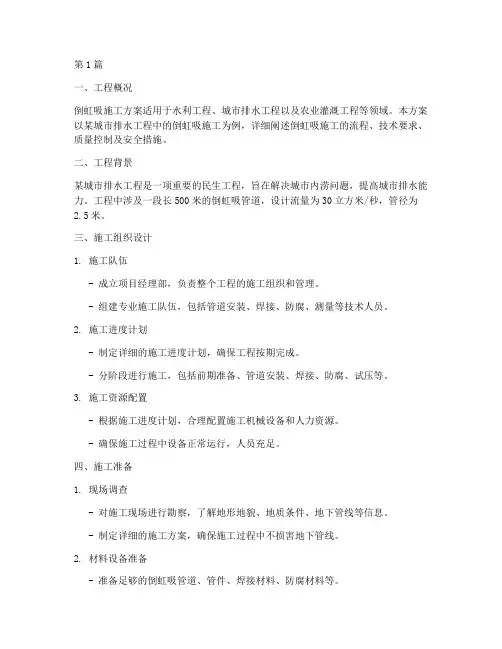

第1篇一、工程概况倒虹吸施工方案适用于水利工程、城市排水工程以及农业灌溉工程等领域。

本方案以某城市排水工程中的倒虹吸施工为例,详细阐述倒虹吸施工的流程、技术要求、质量控制及安全措施。

二、工程背景某城市排水工程是一项重要的民生工程,旨在解决城市内涝问题,提高城市排水能力。

工程中涉及一段长500米的倒虹吸管道,设计流量为30立方米/秒,管径为2.5米。

三、施工组织设计1. 施工队伍- 成立项目经理部,负责整个工程的施工组织和管理。

- 组建专业施工队伍,包括管道安装、焊接、防腐、测量等技术人员。

2. 施工进度计划- 制定详细的施工进度计划,确保工程按期完成。

- 分阶段进行施工,包括前期准备、管道安装、焊接、防腐、试压等。

3. 施工资源配置- 根据施工进度计划,合理配置施工机械设备和人力资源。

- 确保施工过程中设备正常运行,人员充足。

四、施工准备1. 现场调查- 对施工现场进行勘察,了解地形地貌、地质条件、地下管线等信息。

- 制定详细的施工方案,确保施工过程中不损害地下管线。

2. 材料设备准备- 准备足够的倒虹吸管道、管件、焊接材料、防腐材料等。

- 对材料设备进行检查,确保质量符合要求。

3. 施工人员培训- 对施工人员进行技术培训,确保掌握施工工艺和安全操作规程。

- 定期进行安全教育和技能考核。

五、施工工艺1. 管道安装- 根据设计图纸,确定管道安装位置和方向。

- 采用吊装或滚轮推移方式将管道运输到施工现场。

- 将管道分段安装,确保接口处密封良好。

2. 焊接- 采用电弧焊或气焊进行管道焊接,确保焊接质量。

- 对焊接部位进行外观检查和无损检测,确保无缺陷。

3. 防腐- 对管道内外表面进行除锈处理,确保表面清洁。

- 采用喷涂或刷涂方式,对管道进行防腐处理。

4. 试压- 在管道安装完成后,进行试压检测,确保管道强度和密封性。

- 试压压力应符合设计要求,持续时间不少于24小时。

六、质量控制1. 材料质量- 严格控制材料采购,确保材料质量符合国家标准。

倒虹管施工方案

倒虹管施工方案

倒虹管施工方案1. 引言倒虹管是一种能够通过反射天空中的光线来照亮地下空间的装置。

它由一根透明的管道构成,上端开放,下端封闭,并通过地下通道与地面相连。

倒虹管在地下空间照明方面有着广泛的应用,特别是在远离自然采光的地下建筑中。

本文档将提供一个倒虹管施工方案的概述,详细介绍倒虹管的安装过程、施工材料以及施工注意事项。

2. 施工材料在进行倒虹管的施工过程中,主要需要使用以下材料:•倒虹管:透明材料制成的管道,长度根据实际需要确定,通常为6米至10米。

•地下通道:连接地面和倒虹管的管道,由混凝土、钢筋等材料组成。

•支架:支撑和固定倒虹管的金属或者钢筋结构。

•导光带:帮助引导光线到达倒虹管的反射面。

3. 施工步骤步骤一:准备工作在施工倒虹管之前,需要进行准备工作,包括确定倒虹管的安装位置、清理施工现场、安装安全标志等。

步骤二:挖掘地下通道根据设计要求,使用挖掘设备挖掘地下通道。

通道的深度和宽度根据实际情况进行确定,确保可以容纳地下通道和倒虹管的安装。

步骤三:安装倒虹管支架在地下通道中安装倒虹管支架,确保支架的稳固和牢固。

支架的数量和位置根据倒虹管的长度和直径进行确定。

步骤四:安装倒虹管将倒虹管逐节插入地下通道,并使用密封材料将倒虹管与地下通道连接处进行密封处理,以防止水和杂物进入倒虹管内部。

步骤五:安装导光带在倒虹管的顶部安装导光带,导光带可将外界的光线引导到倒虹管的反射面上。

步骤六:施工完工安装完倒虹管和相关设备后,进行系统测试和调试,确保倒虹管正常运行。

清理施工现场,恢复道路和周围环境。

4. 施工注意事项•施工过程中要注意防止倒虹管受到损坏或污染,尤其是在插入地下通道时要小心操作。

•倒虹管的安装位置应该考虑到光线的进入角度和其他建筑物的阻挡情况,以确保能够获得充足的自然采光。

•需要定期检查和清理倒虹管,以确保光线的正常传输和反射效果。

•施工现场需要设置安全标志,并采取安全措施,确保施工过程中不发生意外事故。

倒虹管施工专项方案

倒虹管施工专项方案

胡楼干渠倒虹、李金引清倒虹专项施工方案一、工程概况1、工程概况:1.1、胡楼干渠倒虹上下游挡土墙与衬砌板衔接部位受雨水冲刷,板底被淘空,个别部位衬砌板产生裂缝,为了满足渠道蓄水要求,需要尽快修复该处板底水窝浪沟。

1.2、李金引清倒虹4进口段雨水冲刷形成冲坑,PVC管道损坏,需要开挖土方、更换PVC管道并回填夯实。

1.3、李金生产桥左侧桥头搭板与堤顶混凝土路面衔接处水窝浪沟。

2、水文及气象情况:山东的气候属暖温带季风气候类型。

降水集中,雨热同季,春秋短暂,冬夏较长。

年平均气温11℃~14℃,全省气温地区差异东西大于南北。

年平均降水量一般在550毫米~950毫米之间,由东南向西北递减。

全省光照资源充足,平均光照时数为2300小时~2890小时,热量条件可满足农作物一年两作的需要。

由于降水量60%以上集中于夏季,故易形成涝灾,冬春又常发生旱灾,对农业生产影响最大。

二、施工布置1、布置的原则和内容1)布置原则结合工程区附近的地形地貌情况和工程所在地的交通、水源、电源条件,根据施工需要和施工强度统筹规划,主要原则为:(1)临建设施及施工辅助企业的规模和容量按施工总进度计划及施工强度的需要进行规划设计,本着有利生产、方便生活、易于管理的原则,采用集中布置与分散布置相结合的方式。

(2)道路交通充分利用现有通过的公路和拟修建的临时施工道路,减少临时道路新建规模。

(3)按照项目法组织施工,精干队伍施工,以减少营地、现场办公、职工住房,并尽量租用当地民房,以减少占地。

(4)无论是现场的临时设施、加工场、道路,还是营地建设均要满足防汛安全和现场施工安全的需要,并充分考虑环境保护、安全生产和文明施工的要求,使其满足招标文件和各种法规的要求,以创造文明的施工环境。

(5)各施工场地和营地按要求配备足够的环保设施,避免对周围环境的破坏。

2)布置内容为满足工程施工需要,结合本工程的现场条件,根据施工现场条件,初步规划的临时设施包括:场区施工道路、施工供电、施工供水系统、材料库及仓库各类设施。

钢管倒虹吸工程施工方案

钢管倒虹吸工程施工方案

钢管倒虹吸工程施工方案一、工程概况钢管倒虹吸是一种利用大气压力和液体重力的原理实现水的输送的工程。

在石油、天然气勘探生产中,常需将井下水利用倒虹吸原理与钢管相结合,将井下液体以一定高度输送至地表。

其工程施工过程中需要充分考虑安全、环保等因素,采用科学严谨的施工方案。

二、施工前准备1. 编制施工方案:依据具体工程情况,综合考虑地质条件、气候、人员设备等因素,编制详细的施工方案。

2. 选址勘测:选择合适的运输管道布设点,并进行现场勘测,确定施工区域范围、地形情况、周边环境等信息。

3. 设备与材料准备:根据施工方案确定需要的设备和材料,包括钢管、管道连接件、液压设备、起重机械、防护设备等。

4. 人员培训:对施工人员进行安全培训和技术指导,确保施工作业人员能够熟练掌握操作规程和安全注意事项。

5. 安全防护措施:制定严格的安全操作规程,安排专人负责安全监督,并配备必要的安全防护设备。

三、工程施工流程1. 地面准备工作:清理施工区域,铺设临时道路和场地,确保机械设备的通行和作业需要。

2. 钢管运输和布设:根据勘测结果确定的管道布设点,利用起重机械将钢管运输至指定位置,并按照设计要求进行堆放和连接。

3. 设备就位和调试:将液压设备、阀门、流量计等设备就位,并进行调试和检验,确保设备正常运转。

4. 管道连接与密封:逐段进行管道连接和密封,采用专用工具和技术,确保管道连接牢固、密封性好。

5. 水压试验:完成管道连接后,进行水压试验,检验管道系统的承压性能和密封性能。

6. 竣工验收:完成施工任务后,对工程进行竣工验收,确保工程符合设计要求和安全标准。

四、施工注意事项1. 安全第一:严格遵守安全操作规程,加强安全管理,确保施工人员和设备的安全。

2. 环保保护:严格遵守环保法规和标准,采取有效措施减少施工对环境的影响。

3. 质量控制:严格按照设计要求和施工规范进行施工,确保工程质量稳定可靠。

4. 资源节约:合理利用人力、物力资源,减少浪费,降低成本。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

倒虹管工程
一、施工方法
(一)管道施工工艺流程
施工准备→测量放线→沟槽开挖及支护→整修槽底→管道基础→管节铺设及接头处理→倒虹井砌筑及粉面→管道坞膀→沟槽复土,倒虹管先作坝、抽水、清淤然后再排管。

测量放线
机械开挖
(二)、沟槽开挖
沟槽开挖前,应先进行测量定位,根据开挖宽度,沿开挖边线撒上石灰,然后分段分层挖土。

开挖采用挖掘机挖土、人工整修的方法,开挖至离基底设计标高20~30cm时停止机械开挖,用人工清理至设计标高,施工时不得扰动原状土,严禁超挖,如发生超挖或扰动,可换填10-15cm天然级配砂石料或最大粒径小于40mm的碎石,并整平夯实,严禁用杂土回填。

(三)、沟槽的排水
开挖过程中应及时排水,本段沟槽在两侧开挖明沟,设置集水井,用水泵抽出,排至附近排水沟,严禁基槽泡水。

(四)、管道基础、基座施工
管沟开挖完毕,按规定对基底整平,并清除沟底杂物,如遇不良地质情况或承载力不符合设计要求应及时与业主、设计、监理单位协商,根据实际情况采用重锤夯实,换填片石或碎石等方法处理,经检查符合设计及有关规定要求后及时施工基础以封闭基坑。

钢筋混凝土管基础采用180°混凝土带状基础,钢筋混凝土管枕,基础混凝土标号为C20。

混凝土基础、基座施工时采用现场立模浇筑,分三次施工,第一次先施工基础混凝土,第二次施工平基混凝土,第三次施工护管混凝土,护管混凝土要待管道安装后才施工。

混凝土施工时要支模,模板采用钢模,支模时板与板之间应紧靠,两侧用钢管和木桩支撑牢固,以防止漏浆挤模,自由高度超过2米时混凝土下槽采用溜槽下落,以防止混凝土分层离析,混凝土下槽后采用插入式振捣器振实,然后用平板振捣器振捣再用人工整平抹光,浇捣后应及时做好湿养护,养护采用人工浇水。

(五)、管道安装
待平基混凝土强度达到80%以上时,并且管道边线、标高已测量好后,即可吊管安装。

管道安装前应先检查管道尺寸是否符合要求,管道是否有破损,接口是否完整,如有破损应先吊放一边,另行堆放,并做标示;
管道吊装时吊车应垫平找好重心,以便于起吊平稳;安装时按设计中心线和纵向排水坡度的垂直和水平方向控制,保持管道平顺,防止出现竖向水平弯曲现象,管道的承口、插口与密封圈接触的表面应平整光滑、无划痕、无气孔。

管安稳后,应用干净的卵石或混凝土垫块将管固定至设计标高,避免碰撞移位和滚动伤人。

具体操作如下:
1、管节铺设前应做好准备工作;
2、根据高程样板上定出的管道中心位置,拉好中心线,吊上垂线;
3、管节合拢采用起吊设备吊排,手扳葫芦进行管节就位。

管节合拢前,应在橡胶圈表面均匀涂刷中性润滑剂,合拢时,管节二侧的手扳葫芦应同步拉动,使橡胶密封正确就位,不扭曲,不脱落,管节承插过程中,仍应由起吊设备吊住,待管节拉紧后将管枕击实。

管枕中心线离承口的端部和尾部均匀保持220~230mm;
4、排管时,管口内应放平尺板(托板),用水平尺调正水平,若平尺板的中心缺口刚好对准垂线,表示沟管居中,若起重机吊排过程中,在沟槽中间上方拉中心线妨碍卸管,可在混凝土基础面上按中心位置弹上墨线或把中心线拉线位置及平尺板上缺口向同一侧移相同距离。

5、排管时用水平尺校正管道坡度,每排二只管节即用高程样板复核一次管底标高;
6、每只沟管应垫实稳固,排好后不得摇动;
7、排管顺序应从下游排向上游,插口向下,承口向上。

8、管节承插就位后,放松吊索和其它紧管工具,然后进行下列检查:
a、复核管节的高程和中心线;
b、检查承口与插口之间的间隙量不得大于9mm;
c、管节接缝处的承口周围不被涨裂;
d、密封橡胶圈无脱槽、挤出、扭曲等现象;
e、衬垫(垫块)不脱落;
f、放力放松后,管节无回弹现象。

上述检验如不合格时,应返工重排。

9、安装护管模板,经验合格后浇筑护管混凝土,浇筑混凝土时要注意预埋安装人行检修梯步钢筋。

10、配制纯水泥浆由下往上的方法将管节间隙填充密实,管节外围采用水泥砂浆由下往上的方法进行管节抹带,分两次,第一次后加设钢丝网片后再抹保满。

(六)、倒虹井施工
倒虹井采用钢模板立模,分节向上浇筑施工。

(七)、管道与倒虹井的连接
采用刚性连接,先铺设管道后浇筑倒虹井的方式。

在插入井壁的管端采用膨胀橡胶密封圈,在浇注砼前,将橡胶圈套在插入井壁管端的中间部位。

(八)、闭水试验
为确保管道施工质量,在台背回填以前做好闭水试验,检查管道管节及倒虹井渗水是否在规定允许
值内。

(九)、台背回填
1、台背回填必须在管道所有隐蔽工程经过监理确认及管道闭水试验合格后进行。

2、台背回填应从管道、倒虹井两侧同时对称进行。

3、从管底基础至管顶以上0.5m范围内,必须采用人工回填,严禁用机械推土回填。

4、管顶0.5m以上沟槽采用机械回填时,应从管轴线两侧同时均匀进行,并夯实、碾压。

5、回填时,沟槽内应无积水,不得带水回填,不得回填淤泥、有机物和冻土,回填土中不得含有石块、砖及其他杂硬物体。

6、在回填达到规定高度后,方可拔除钢板桩,,钢板桩拔除后应及时采用砂回填桩孔,并冲水密实。
